날씨 : 추운 바람
- 금일근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(0시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 5품 (총110.25품)
금일 작업현황
- 징크팀 작업
- 열회수환기장치 설치
- 환기구 배관 및 후드캡 시공
- 하이클레딩 시공
- 세라믹사이딩 터치업
다음 예정작업
- 내벽 단열재 시공 예정
안녕하세요.
고창 무장에서의 22일차입니다.
고창은 기온이 점점 올라가지만 바람은 많이 춥습니다. 감기 조심하시기 바랍니다.

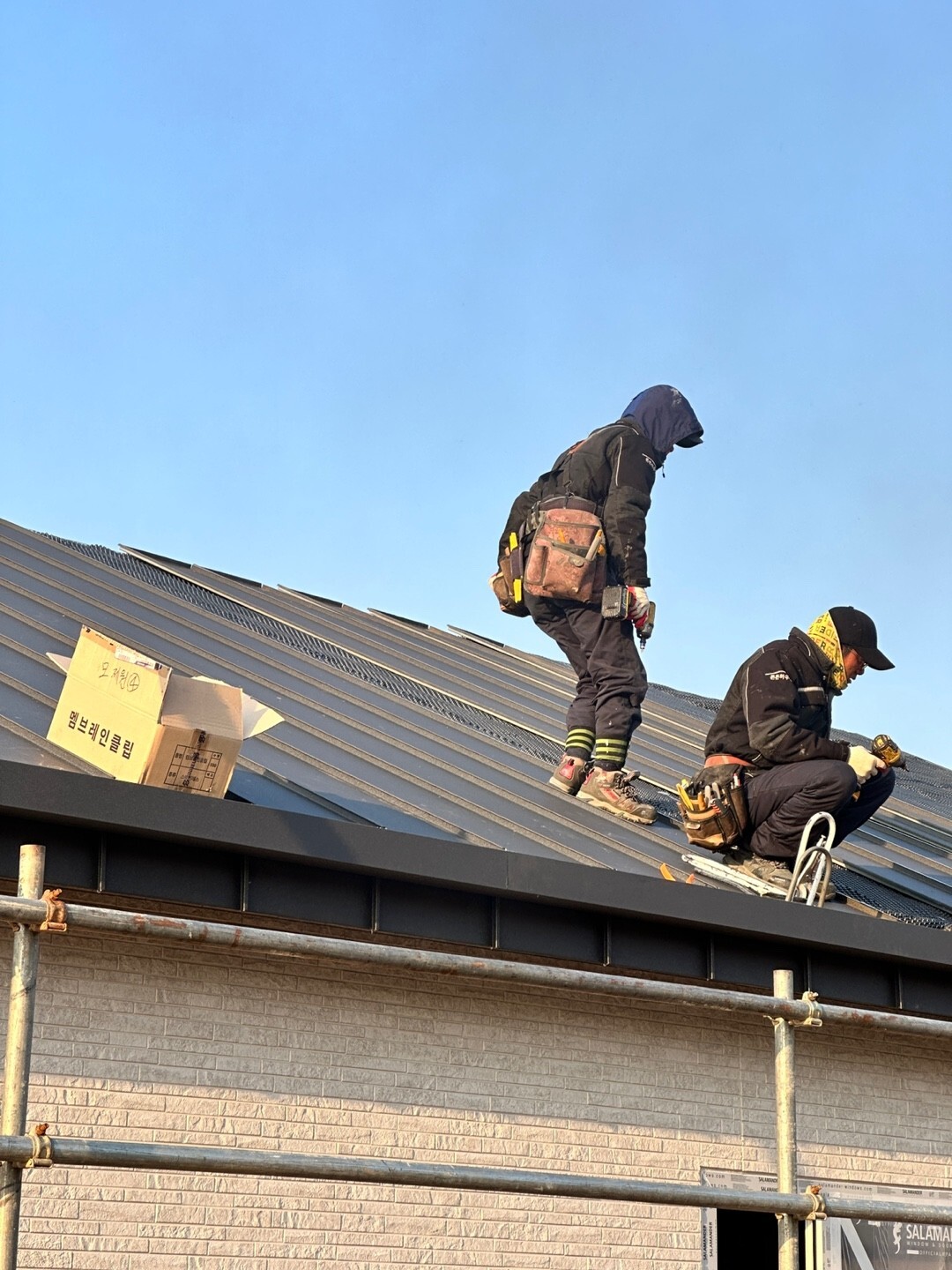

- 징크팀 작업
어제에 이어 징크팀이 내방하여 작업을 진행하였습니다.

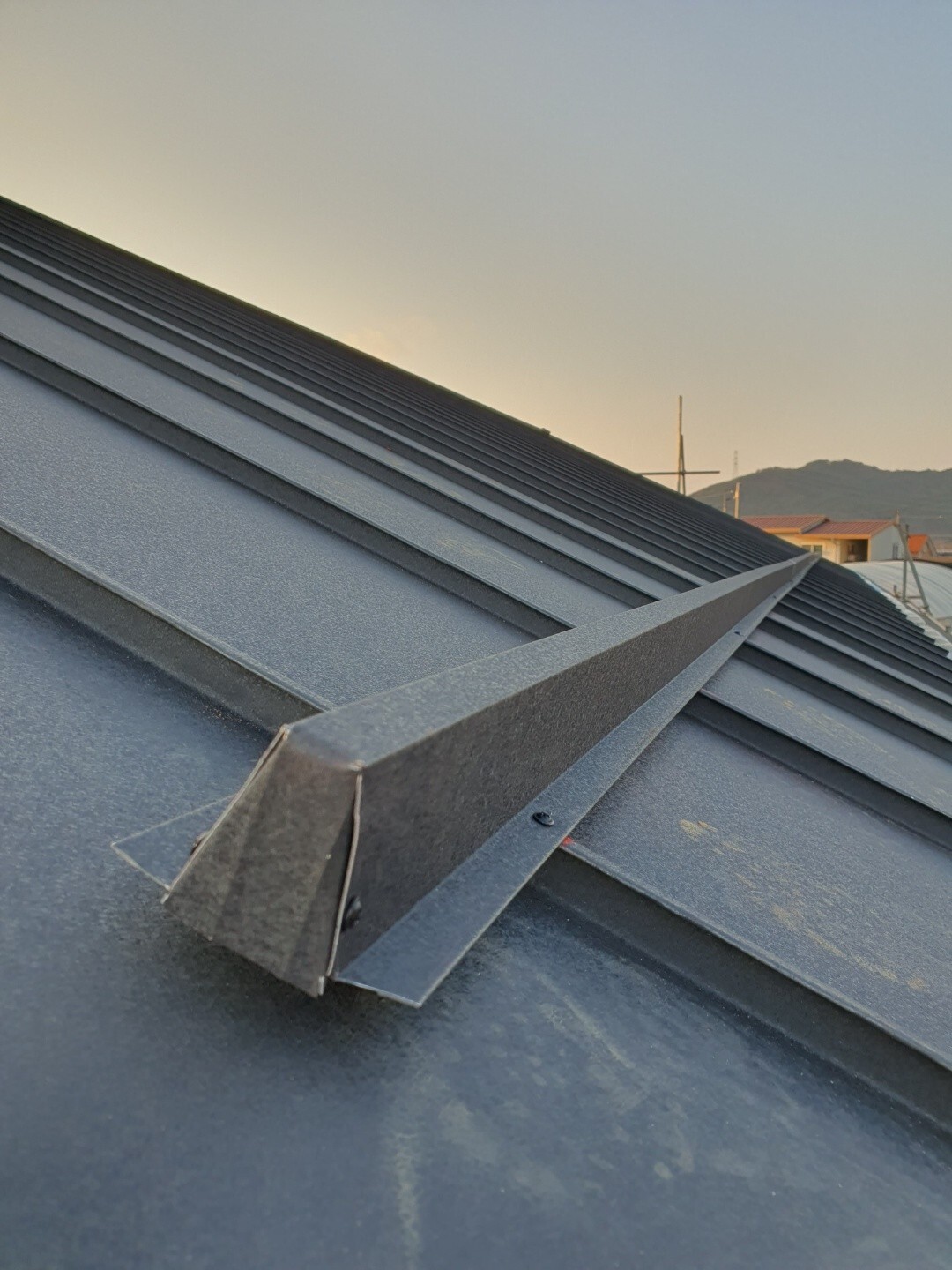

쌓인 눈이 갑자기 쏟아지는 것을 방지하여 눈과 얼음으로 발생하는 문제를 최소화해주는 스노우가드입니다.
처마 물방이 위로 낙엽 거름망을 설치하였습니다.

예쁘게 잘나왔습니다.

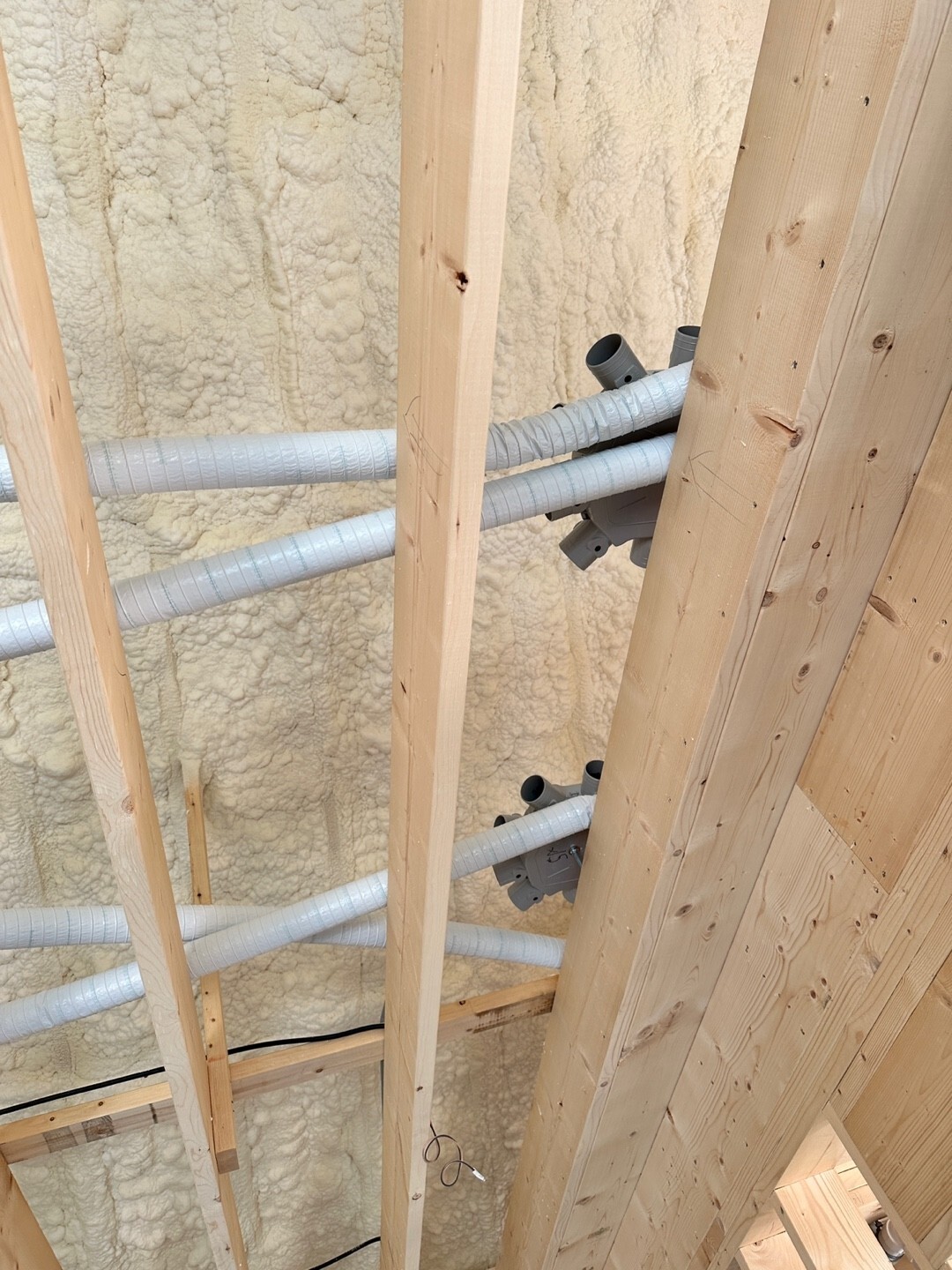

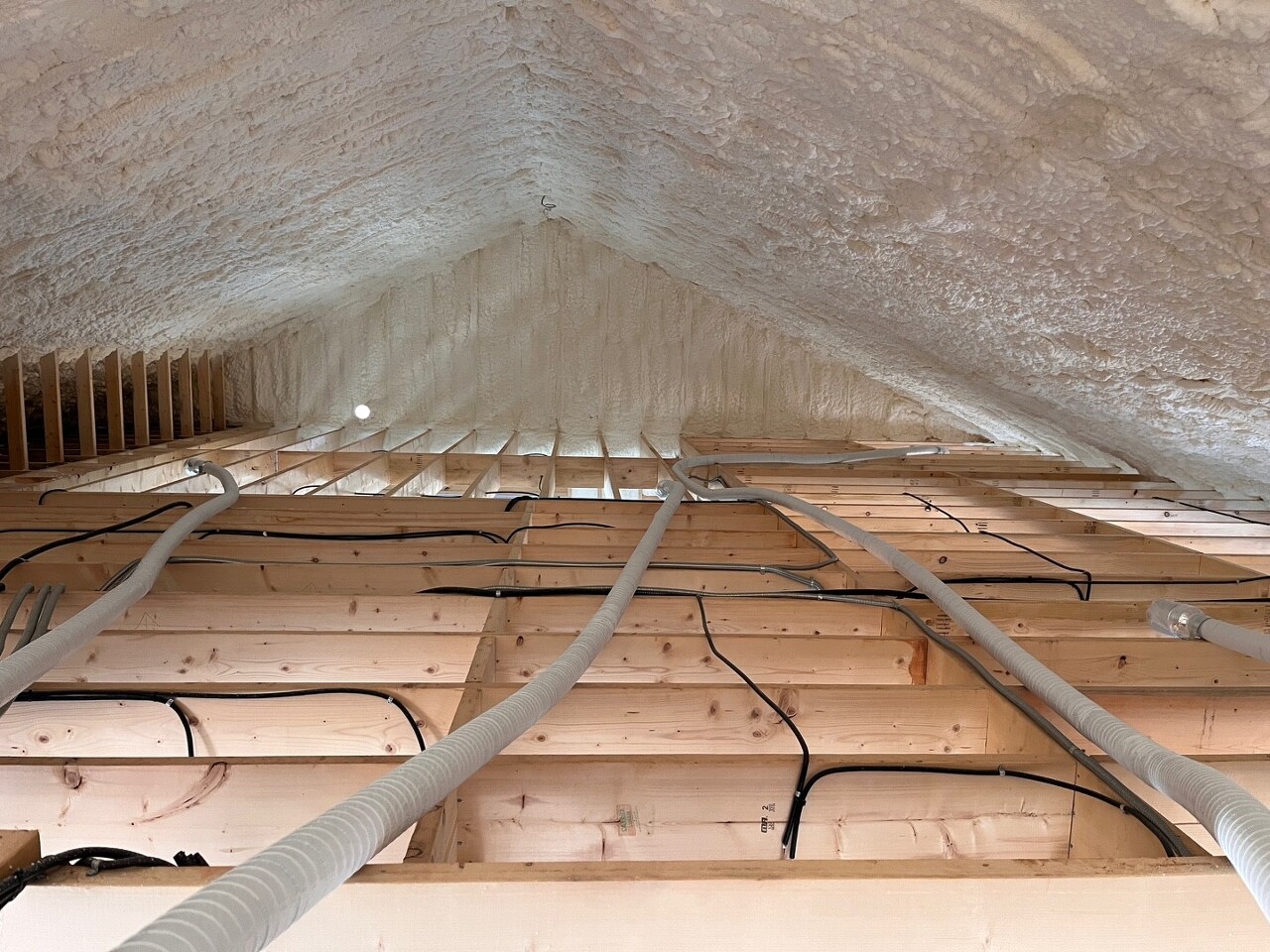

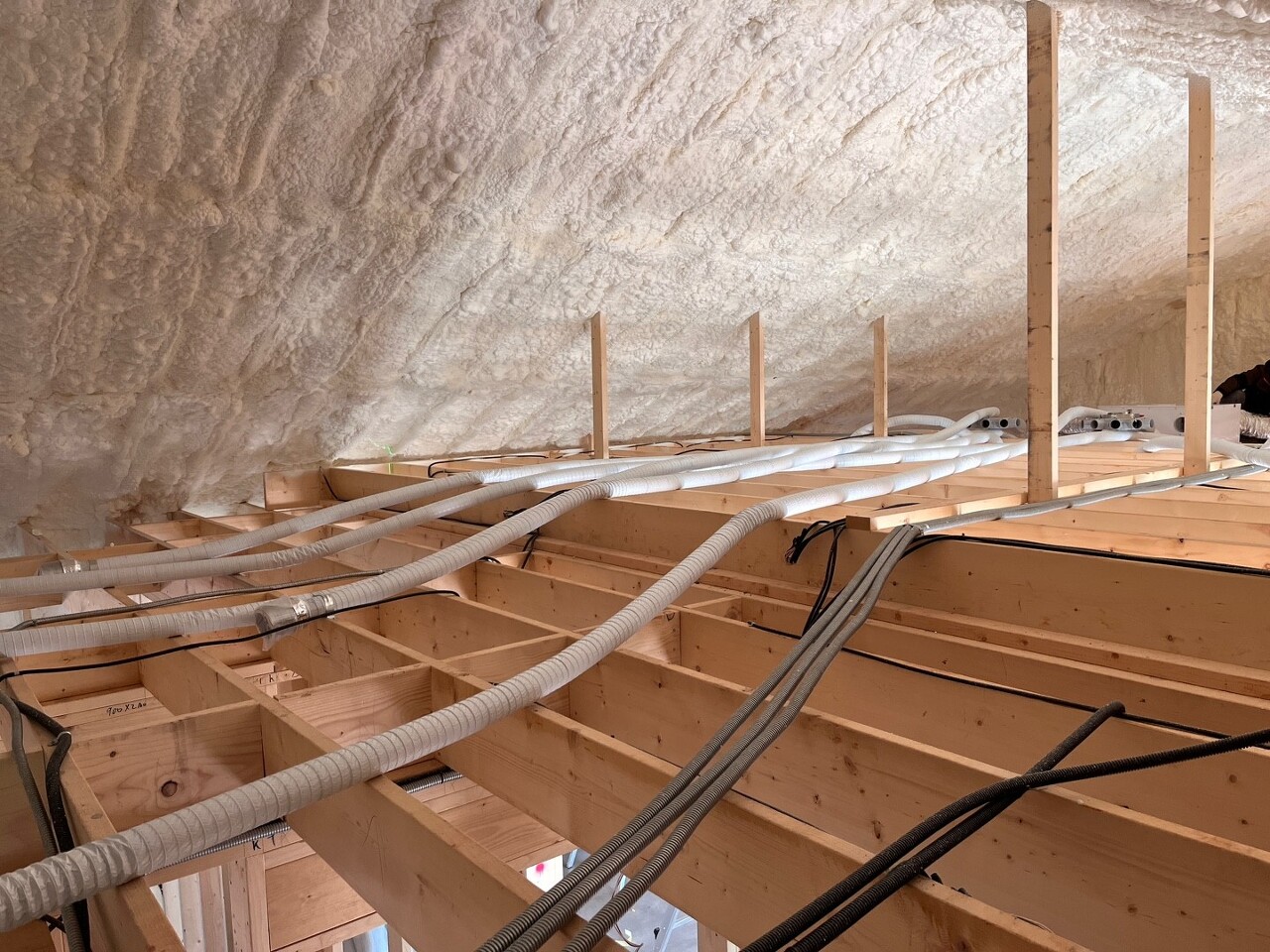

- 열회수환기장치 설치
오늘은 열회수환기장치팀이 내방하여 열회수환기장치를 설치를 진행하였습니다.
※ 열회수 환기시스템이란?
배기되는 폐열을 외기와 열교환하는 방식으로 급기와 배기가 기계적으로 송풍기에 의하여 상시 가동될 수 있도록 구성한 환기방식입니다.
※ 열회수 환기장치는?
외부의 공기를 유입하면서 필터를 통해 오염물질을 걸러주고, 배기열을 활용한 열교환에 의해 쾌적하고 신선한 공기를 실내로 공급합니다.

- 환기구 배관 및 후드캡 시공

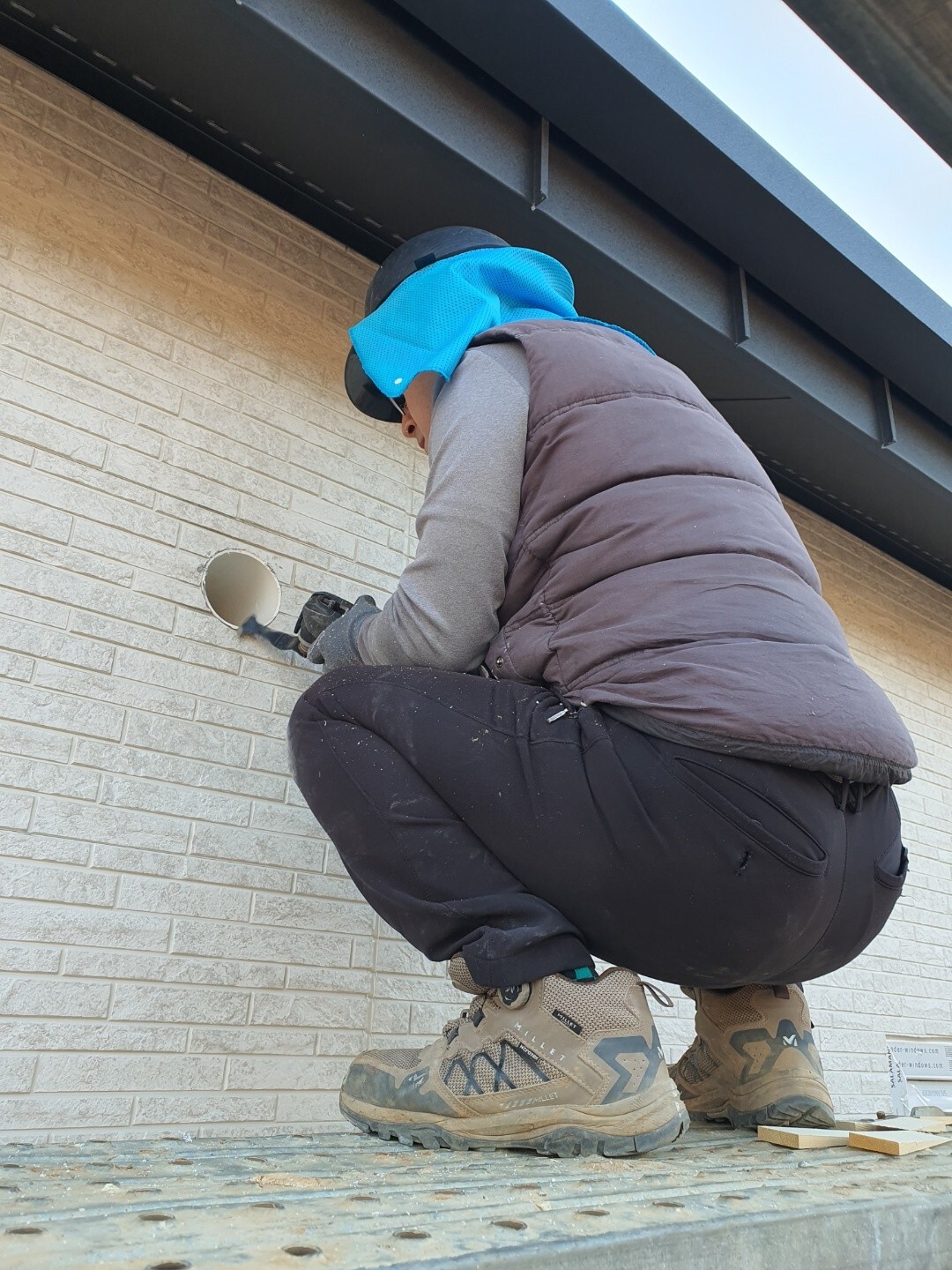

환기구 설치 예정소에 홀타공과 배관설치, 후드캡시공을 진행하였습니다.

천영환빌더님이 시공을 진행해주셨습니다. 먼저 홀타공을 먼저 진행한 후,

배관을 설치한 후에 폼으로 고정해줍니다.

멀티커터를 이용하여 튀어나온 배관을 정리해줍니다.

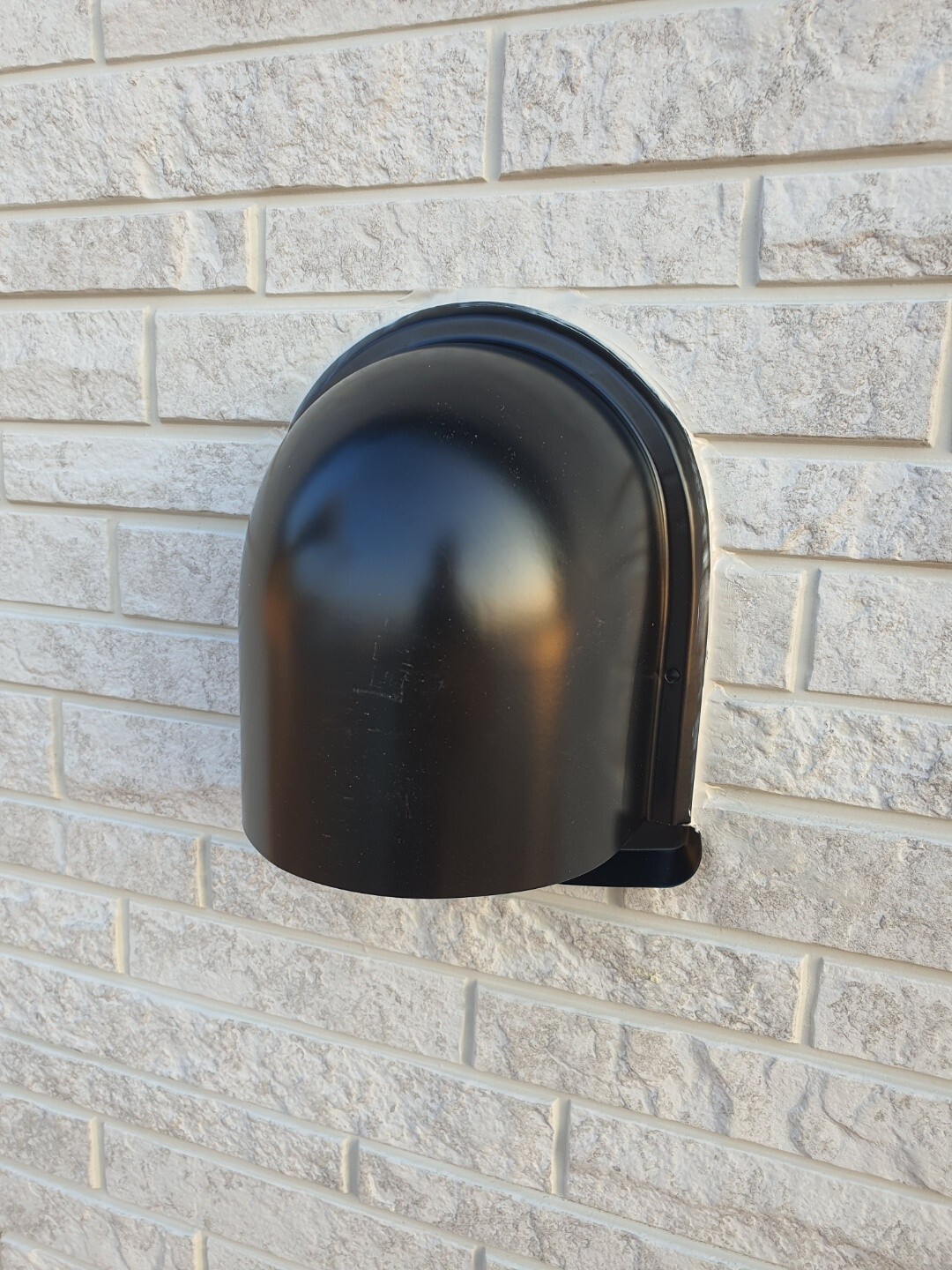

마지막으로 후드캡시공을 진행해줍니다. 후드캡시공은 이상민팀장님이 진행하였습니다.

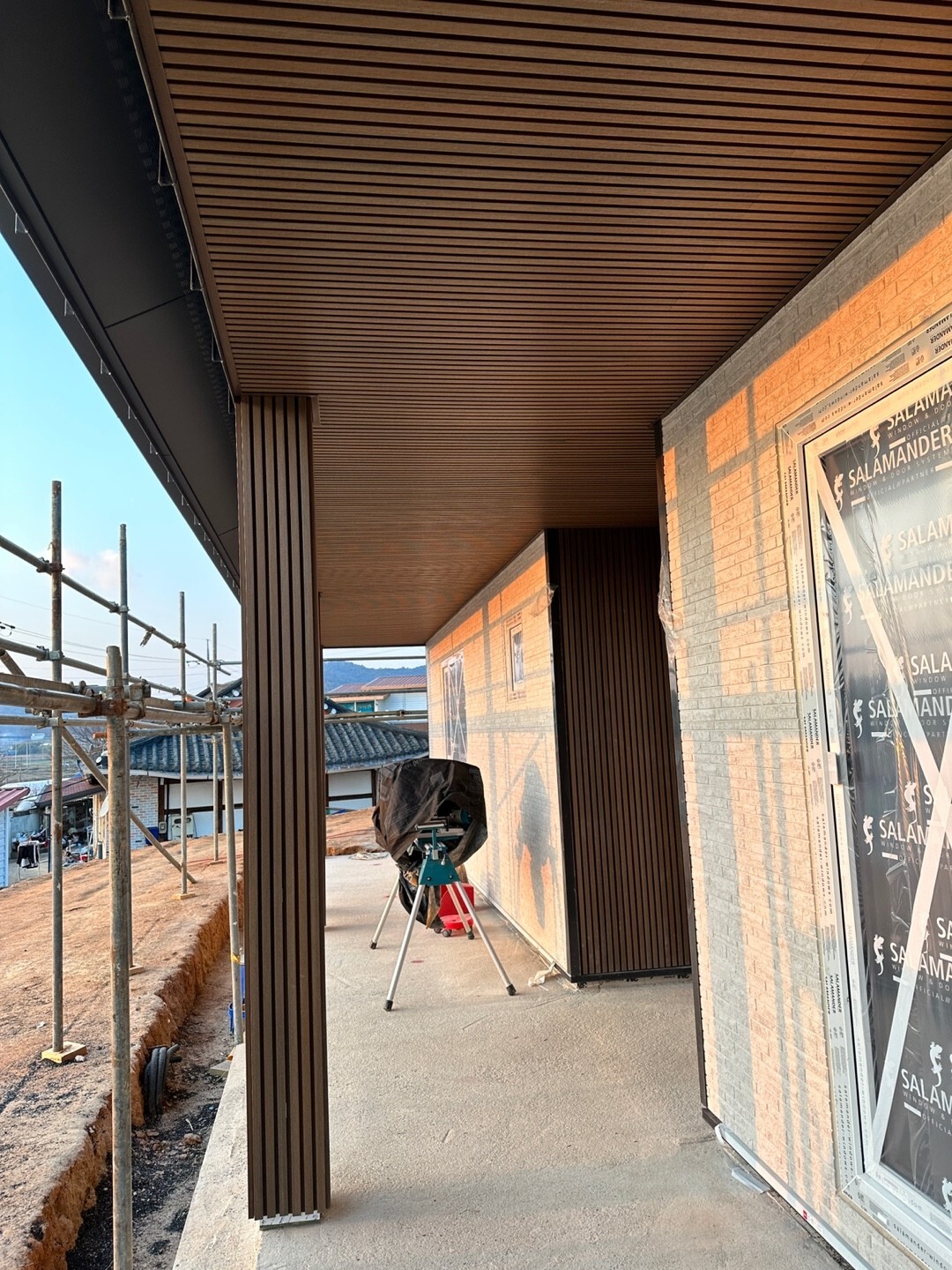

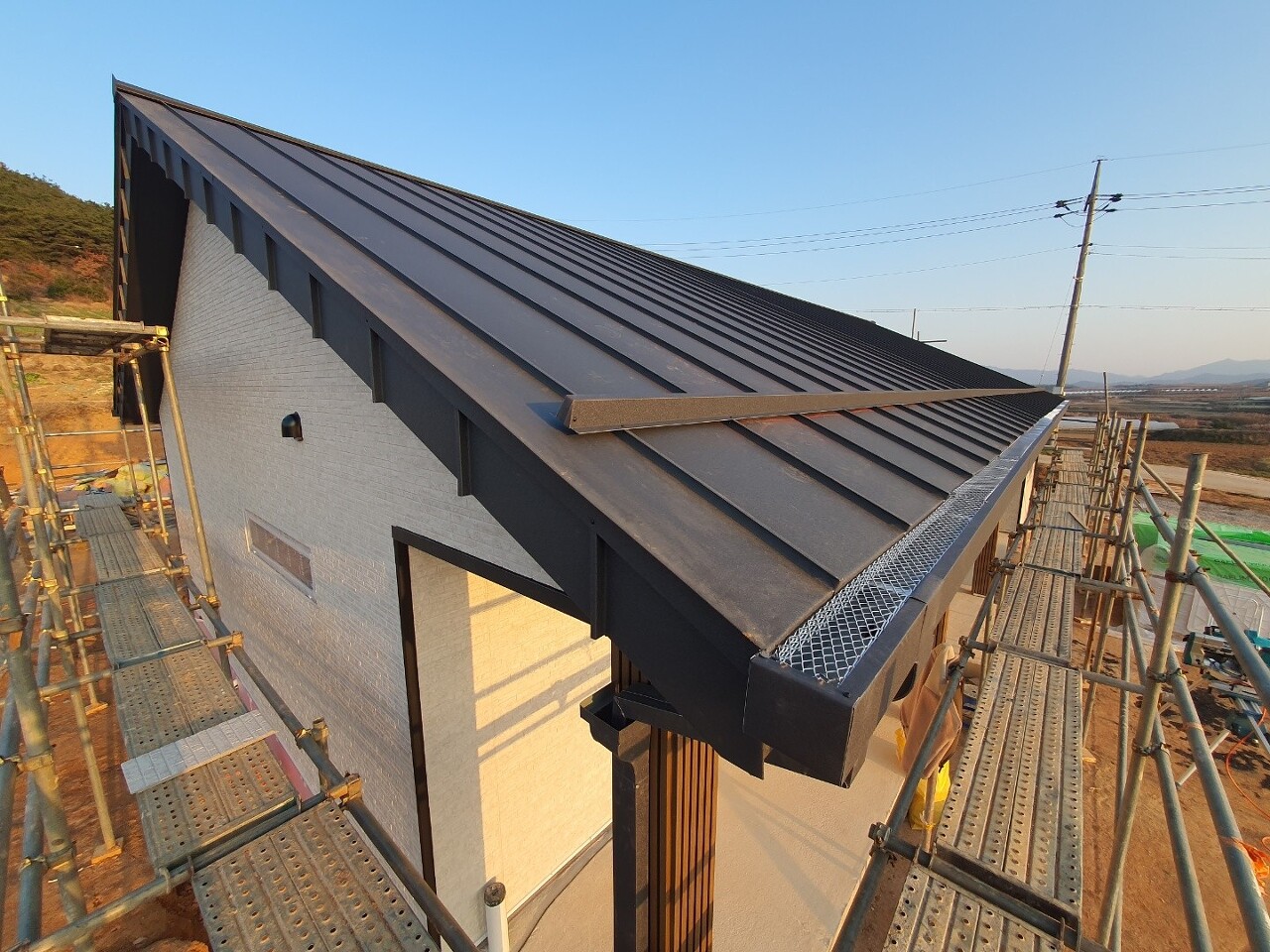

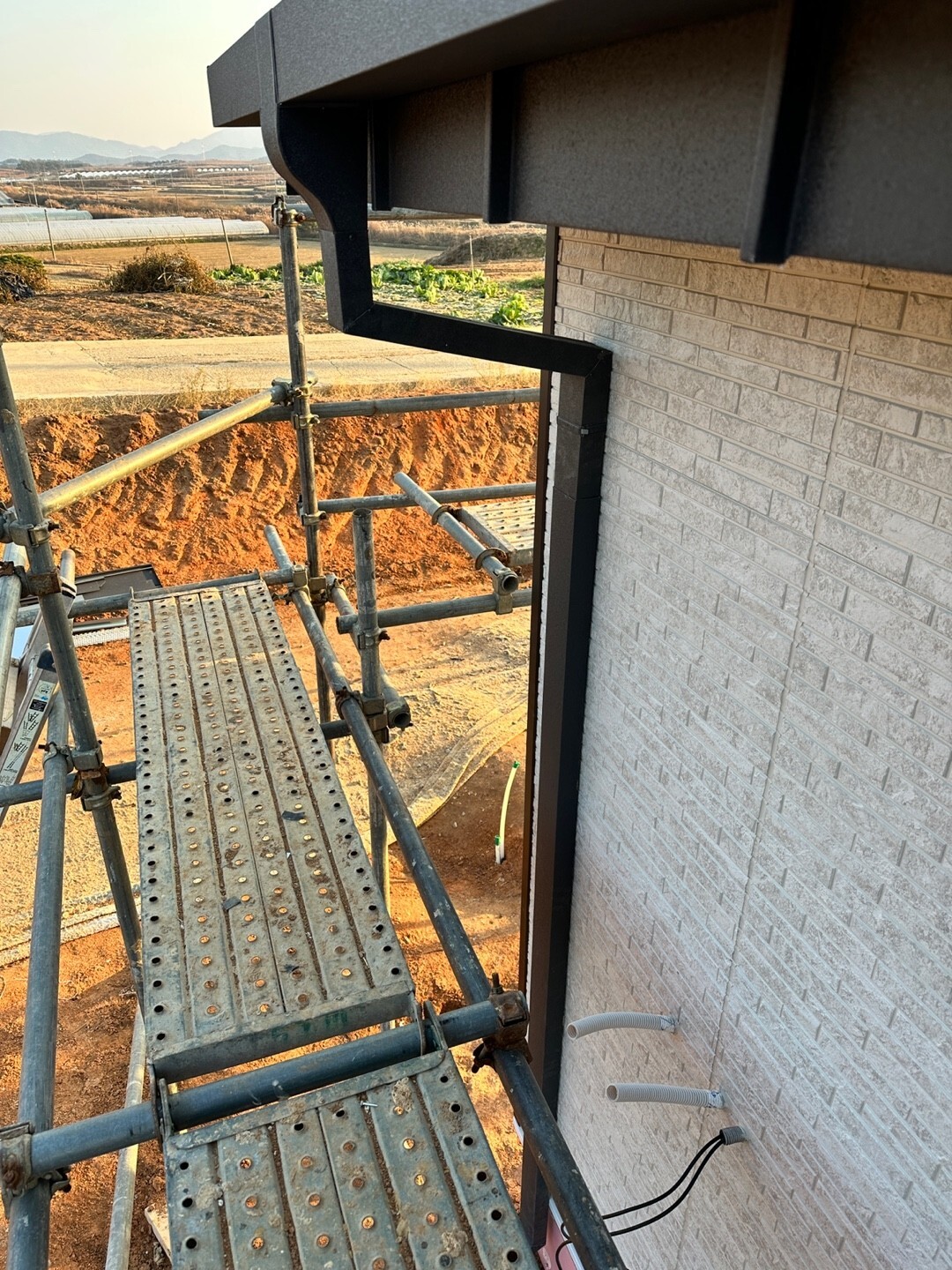

- 하이클레딩 시공

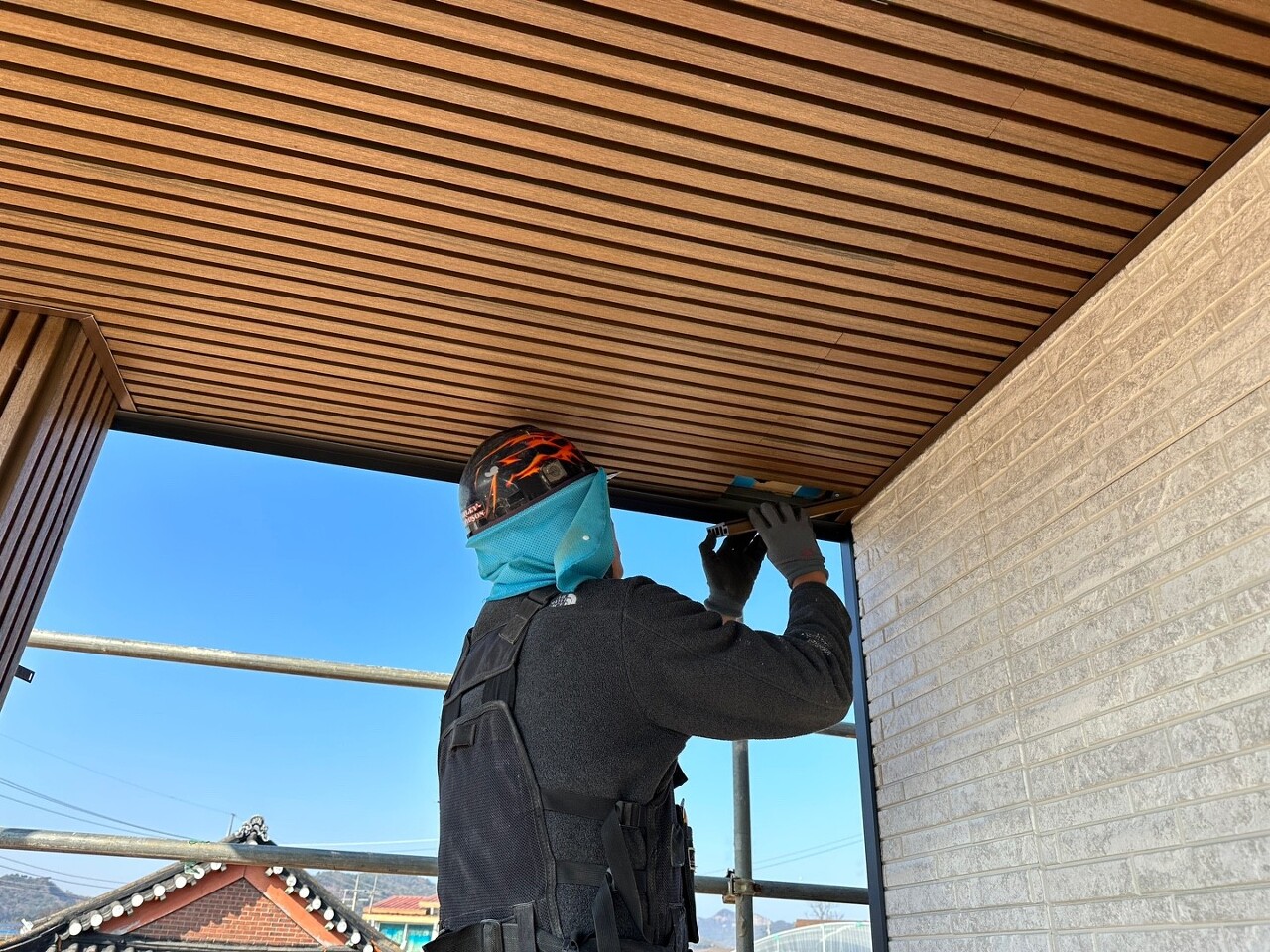

어제에 이어 하이클레딩 시공을 진행하였습니다.

포치 하이클레딩 시공은 이상민팀장님과 성재욱빌더님이 진행하였고,

현관문 주변 하이클레딩 시공은 천영환빌더님이 진행하였습니다.

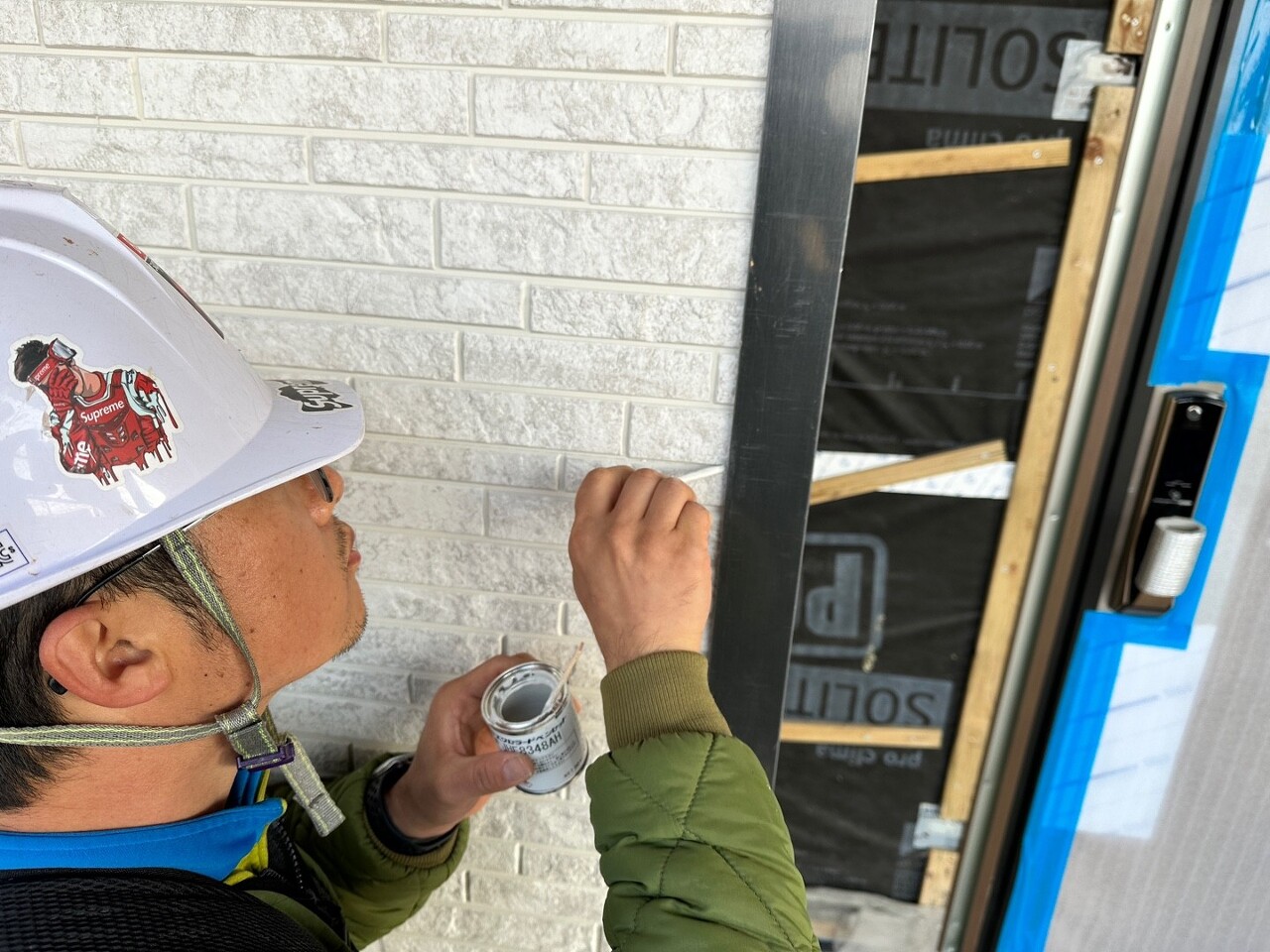

- 세라믹사이딩 터치업
세라믹사이딩의 긁힘이나 깨짐 등 운반 또는 시공 중에 세라믹사이딩에 난 흠집을 자재와 함께 제공받은 전용 페인트로 제거하는 터치업 작업입니다.

권동환 빌더님이 터치업 작업을 진행하였습니다.

오늘의 작업완료 현황입니다. 외장작업은 끝났고 내일부터는 내장작업을 진행할 예정입니다.
건축주님께서 저녁으로 석화구이를 준비해주셨습니다.

너무 맛있었습니다 감사합니다.
저희팀의 오늘 일정은 여기까지입니다.
오늘도 함께 작업을 진행해주신 팀원분들 고생많으셨습니다.
