날씨 : 쌀쌀함
- 금일근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 6품 (총147.625품)
금일 작업현황
- 석고보드 시공
- 덴스쉴드 시공
- 문틀 설치
- 문 시공
다음 예정작업
- 문 설치 예정
- 덴스쉴드 시공 예정
- 잼보드 시공 예정
안녕하세요.
고창 무장에서의 29일차입니다.
오늘도 마감으로 시작과 끝을 달렸습니다.

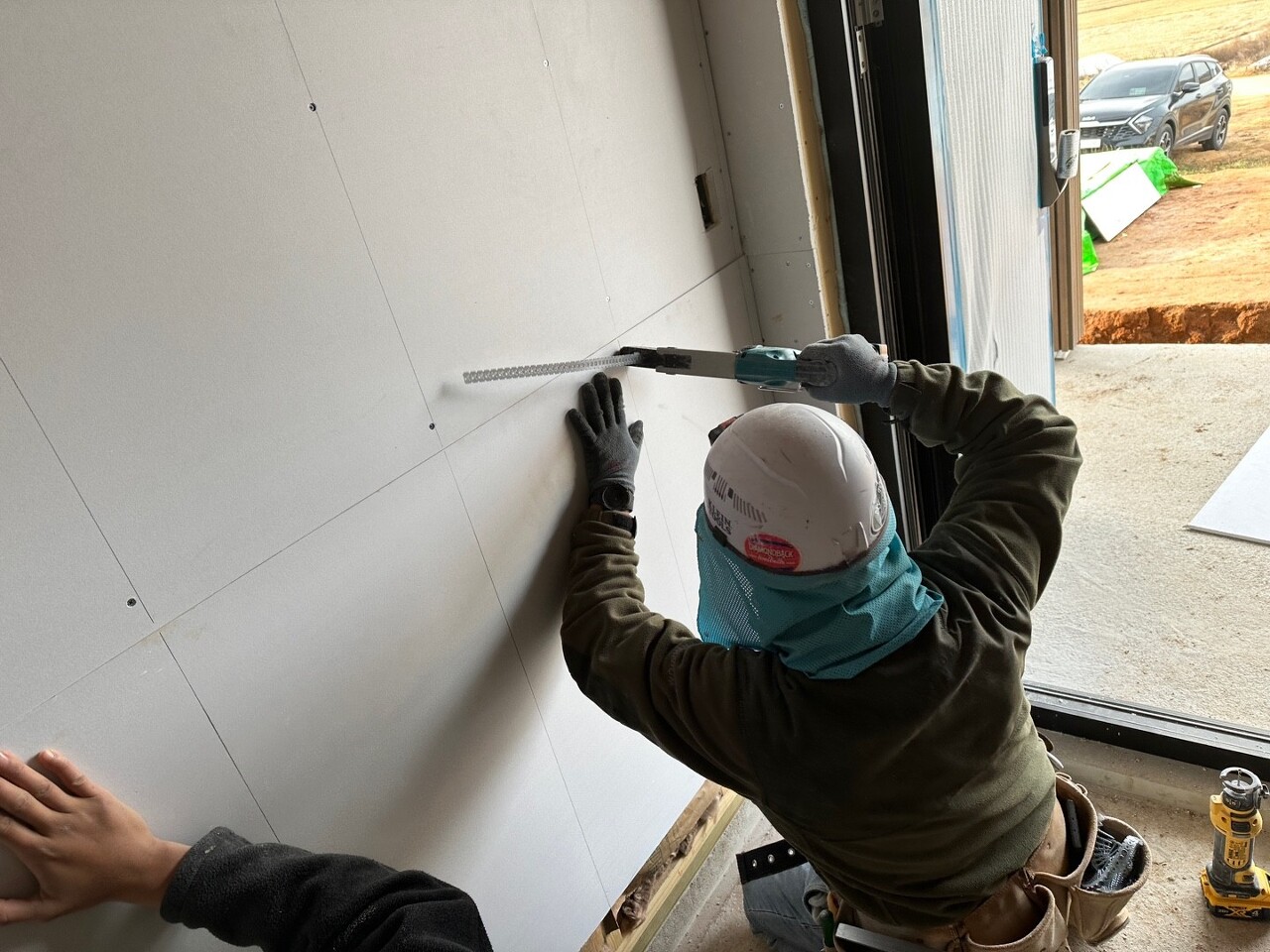

- 석고보드 시공
어제에 이어 석고보드 시공을 진행하였습니다.

전기 위치를 확인하기 위해 치수를 재서 재단에 들어갑니다.

그다음 석고보드를 피스고정작업을 진행해줍니다.

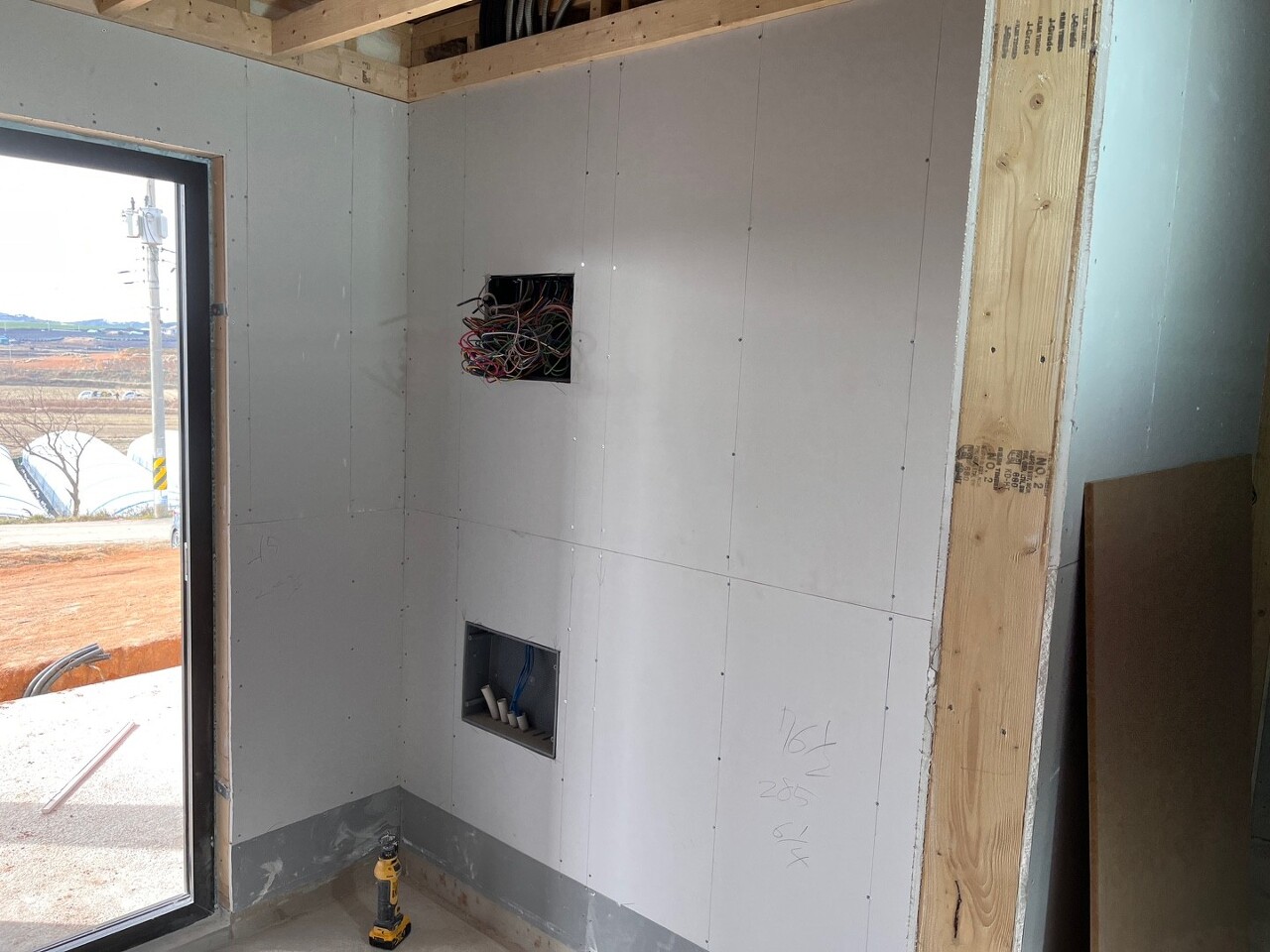

현관 석고보드 시공 완료 사진입니다.
- 덴스쉴드 시공

어제에 이어 욕실 덴스쉴드 시공을 하였습니다.

어제 마무리 하지 못한 문틀 주변과 창틀 주변 시공을 마무리하였습니다.

다용도실도 시공에 들어갔습니다.
덴스쉴드 시공을 완료한 곳은 실리콘 코킹 작업에 들어갔습니다.

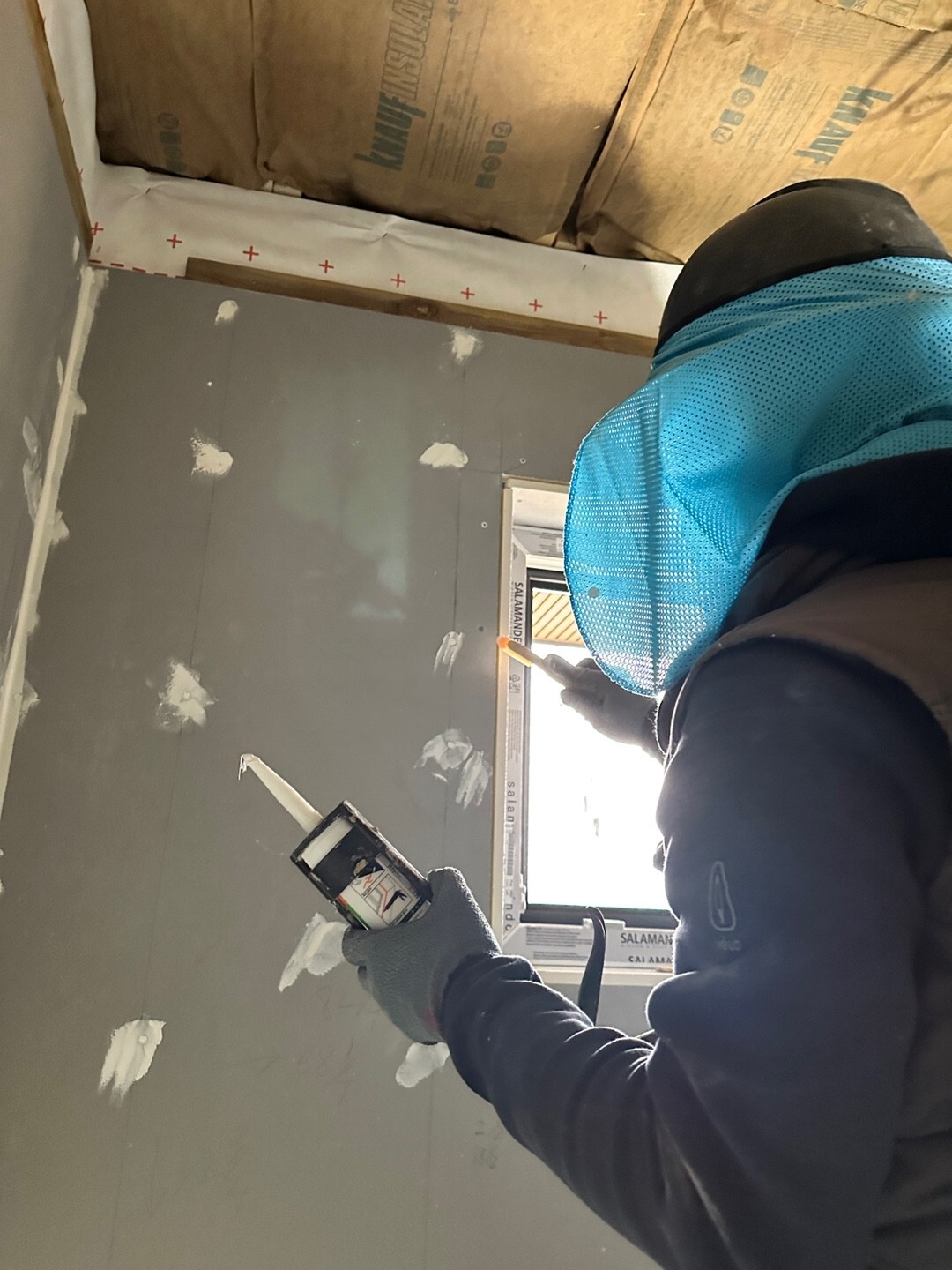

덴스쉴드 피스 고정부와 이음매에 실리콘 코킹을 진행하였습니다.
- 문틀 설치

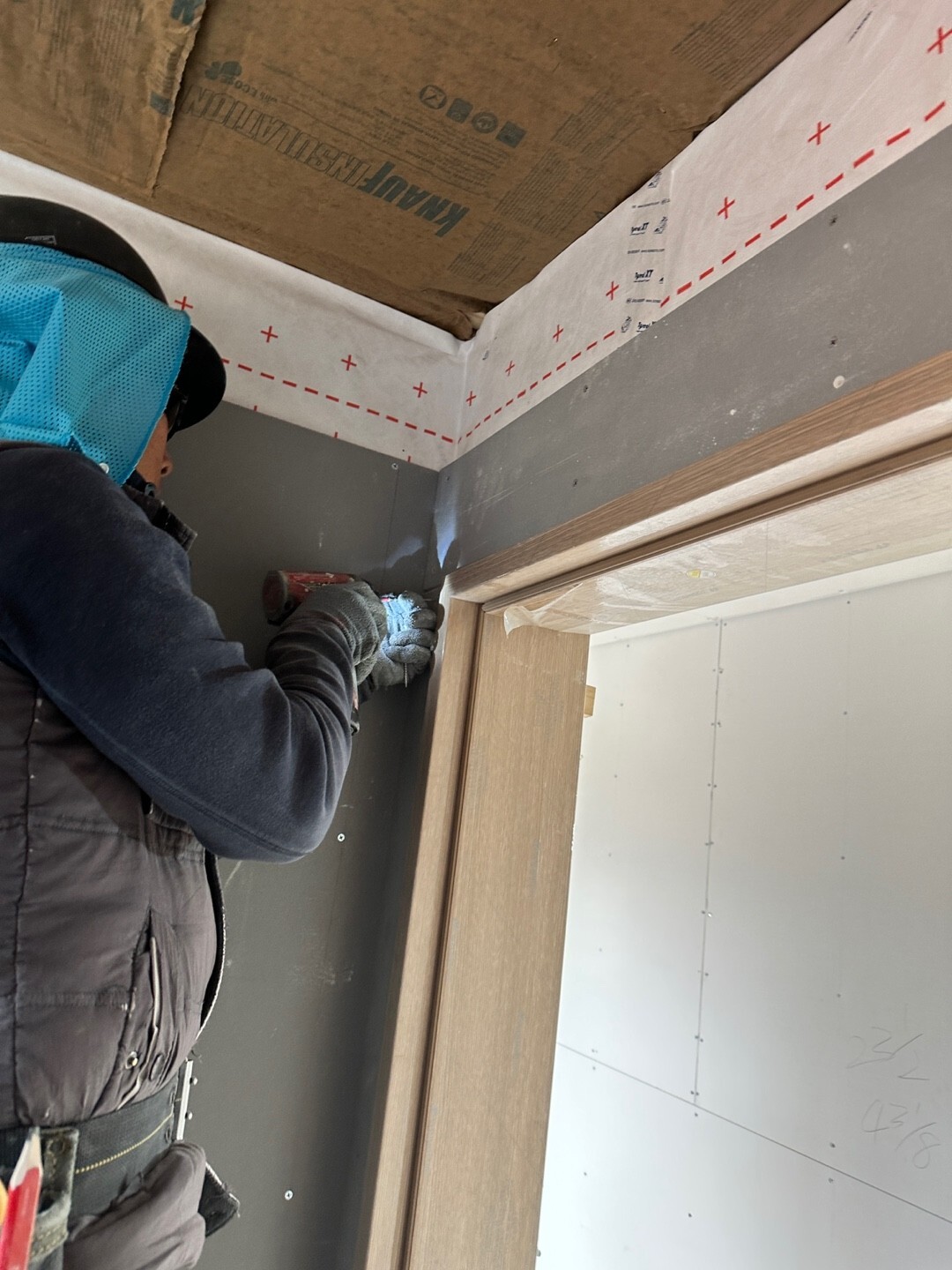

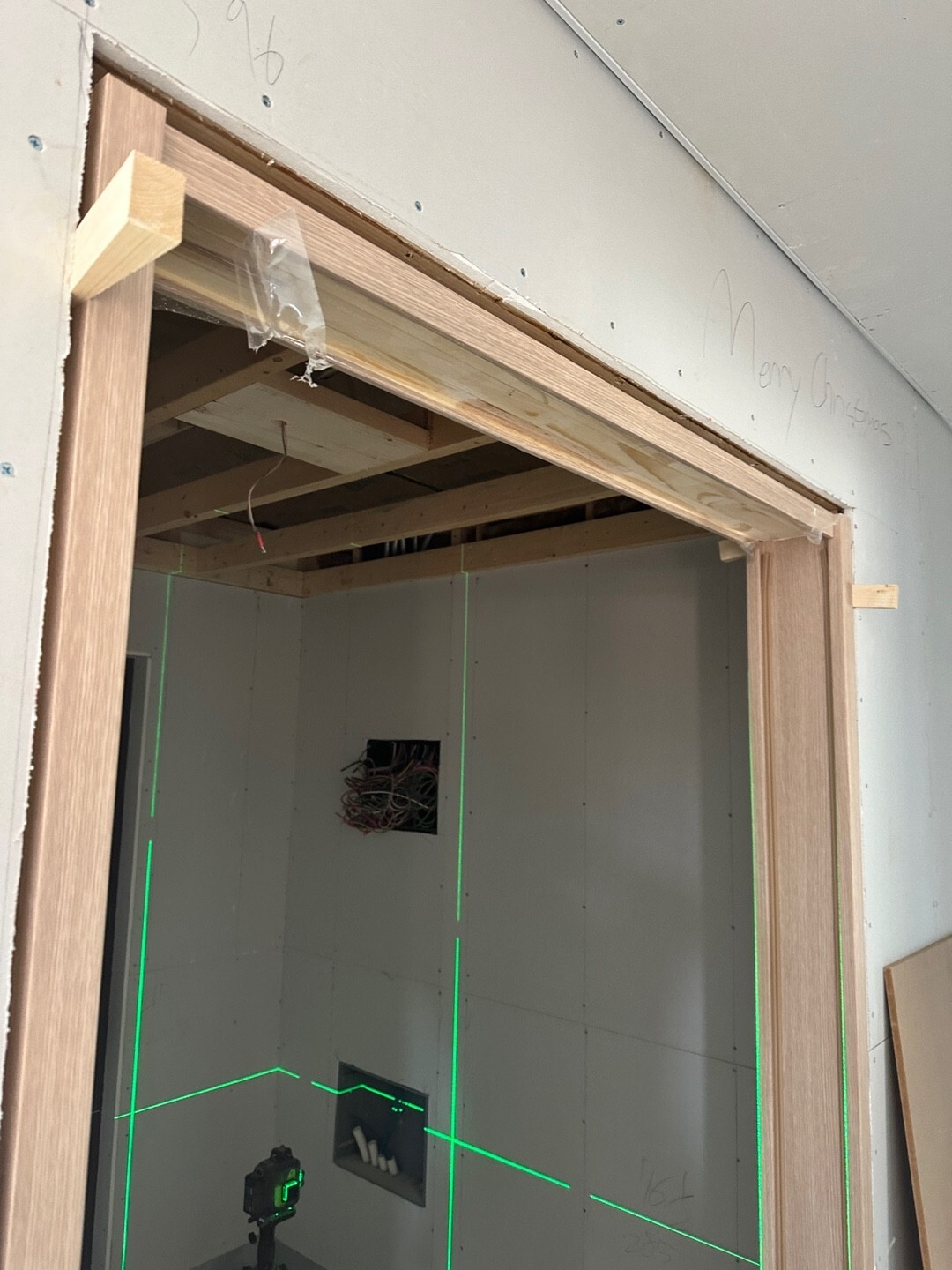

저번에 조립해놓은 문틀을 설치하였습니다.

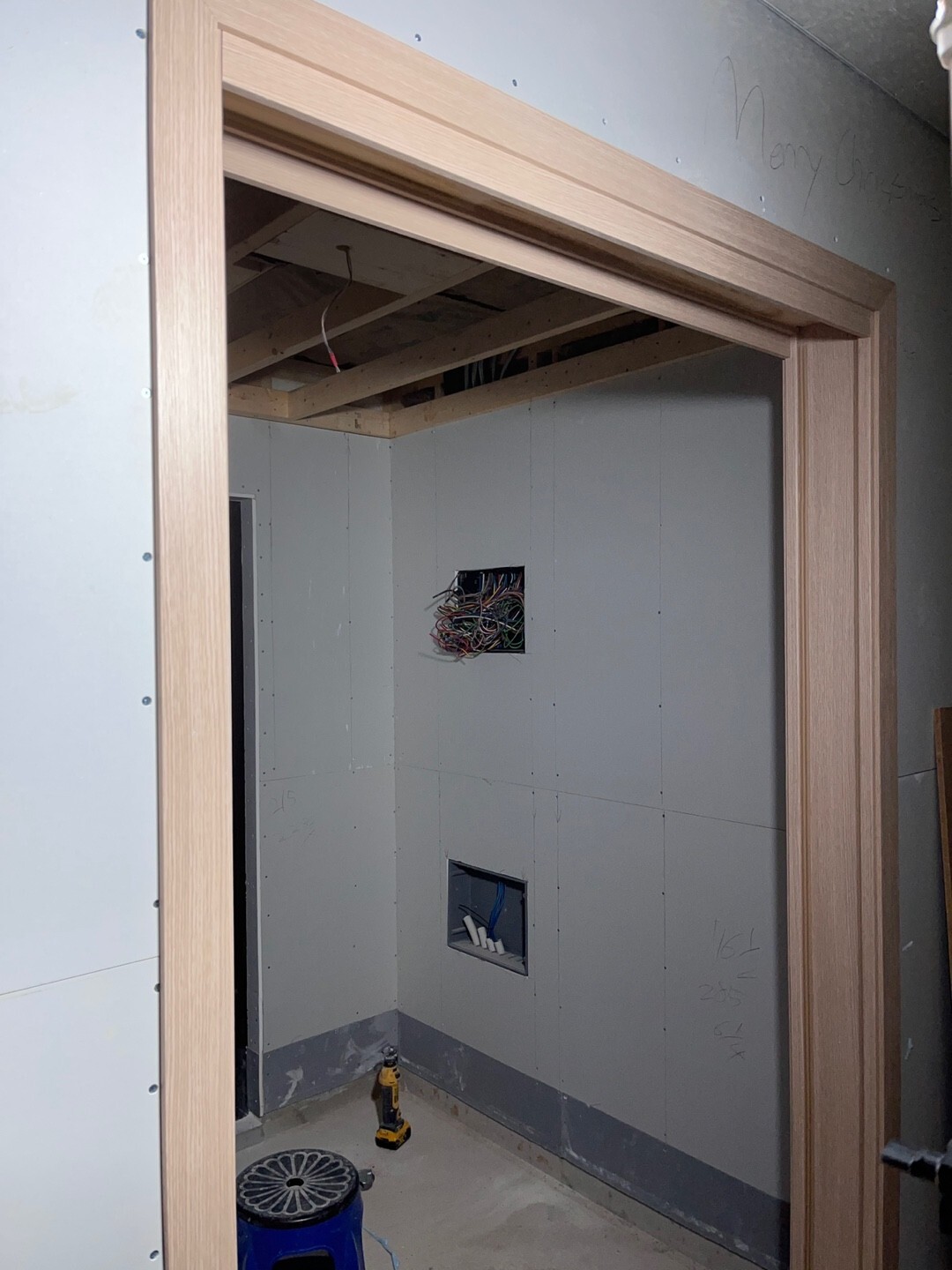

문틀 조립이 완료된 사진입니다.

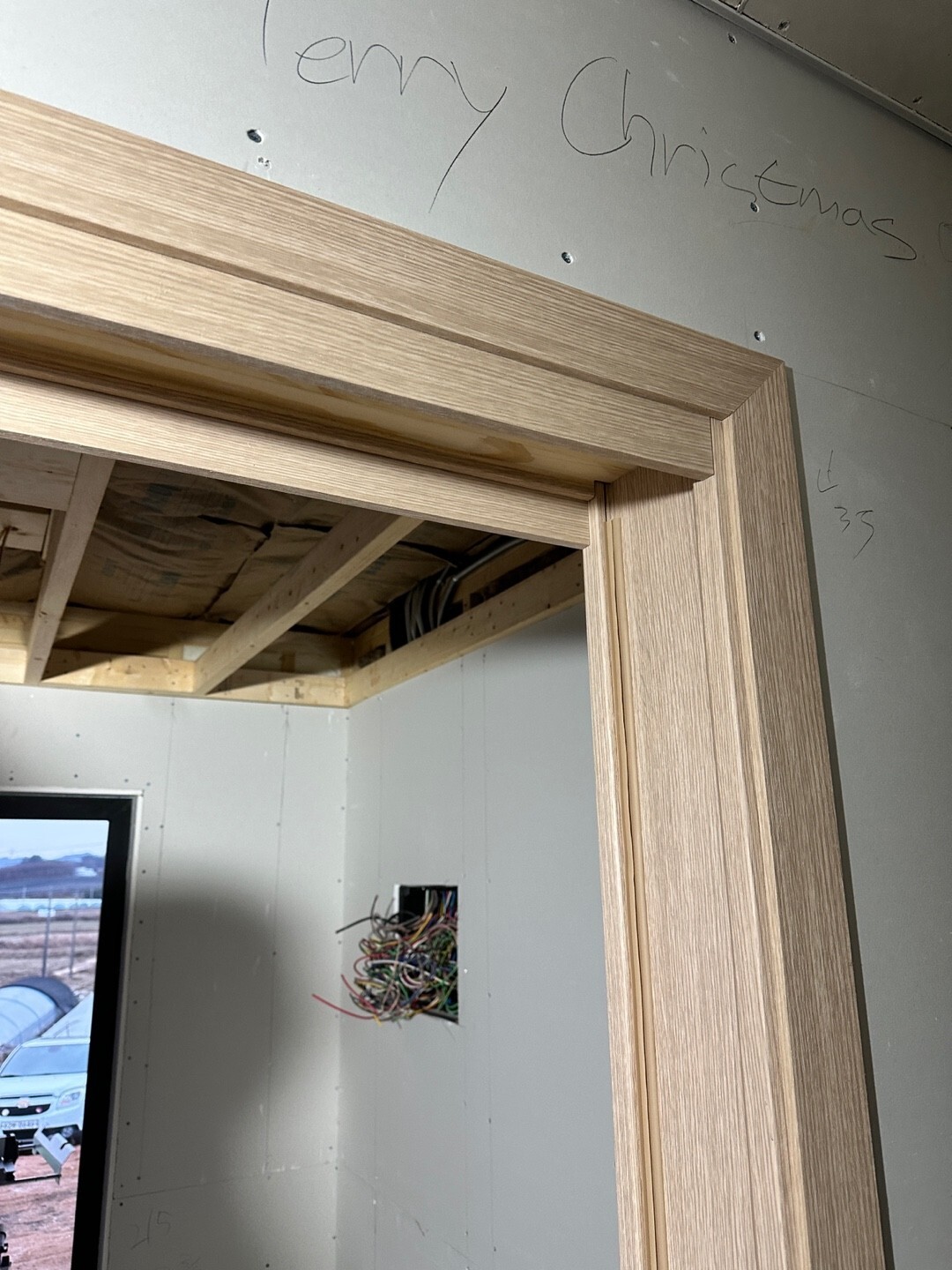

욕실 문틀 설치와 중문 문틀 설치, 문선 몰딩까지 깔끔하게 완료하였습니다.
- 문 시공
문에 경첩을 조립하고 문 시공에 들어갔습니다.

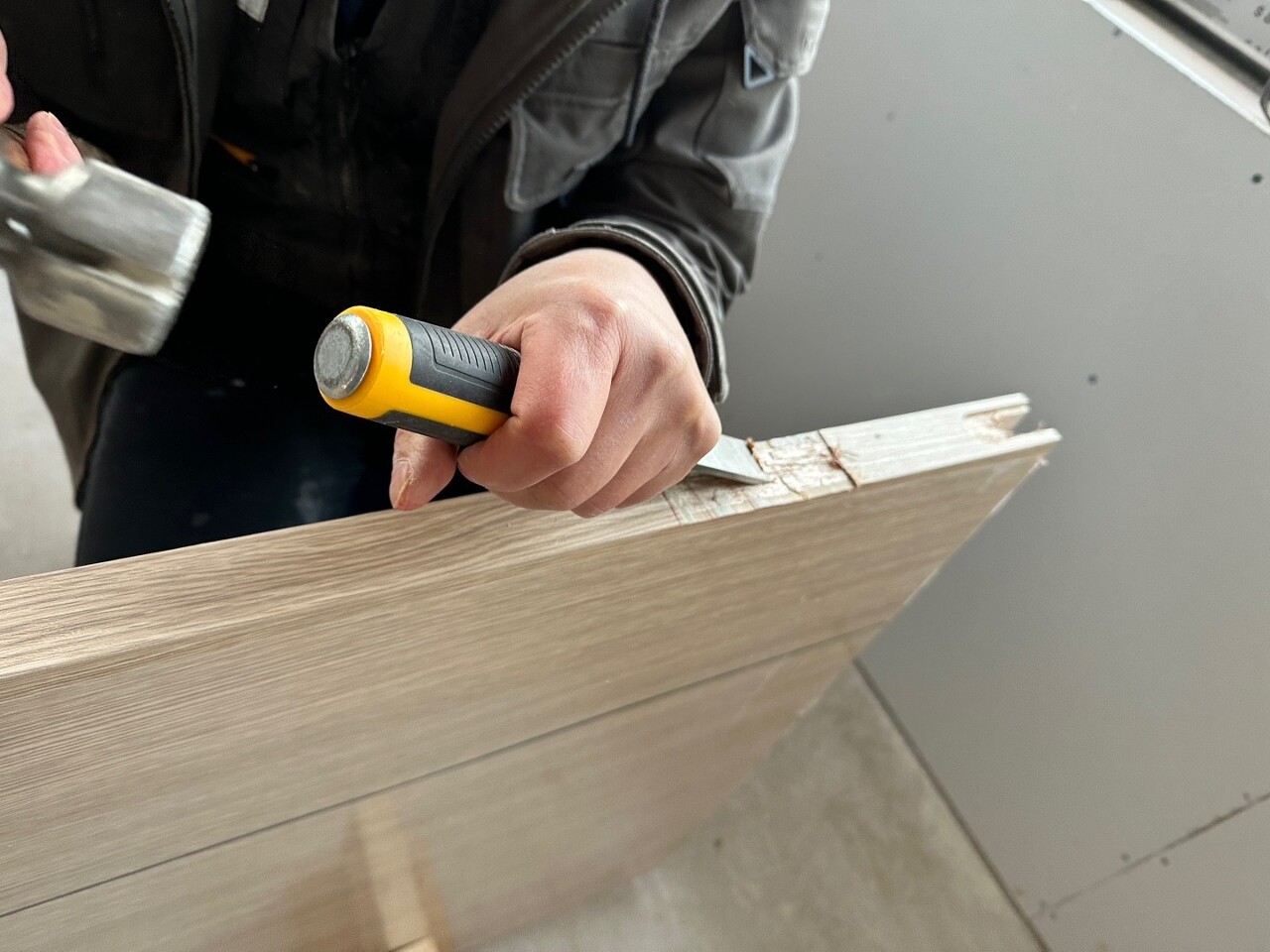

어제에 이어 경첩이 들어갈 홈을 끌을 이용하여 파고 있습니다.

조립 완료!
문을 조립한 사진입니다.

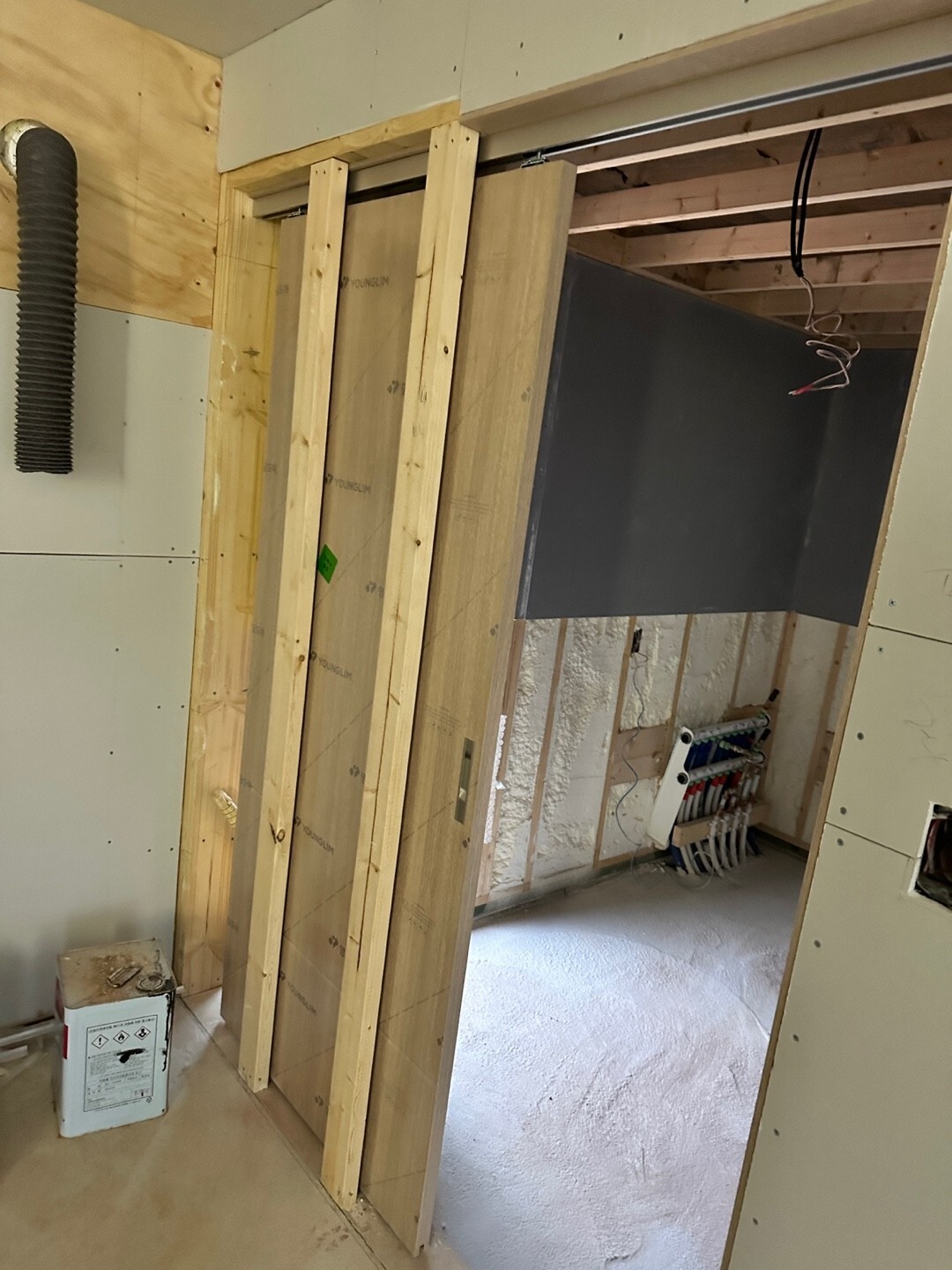

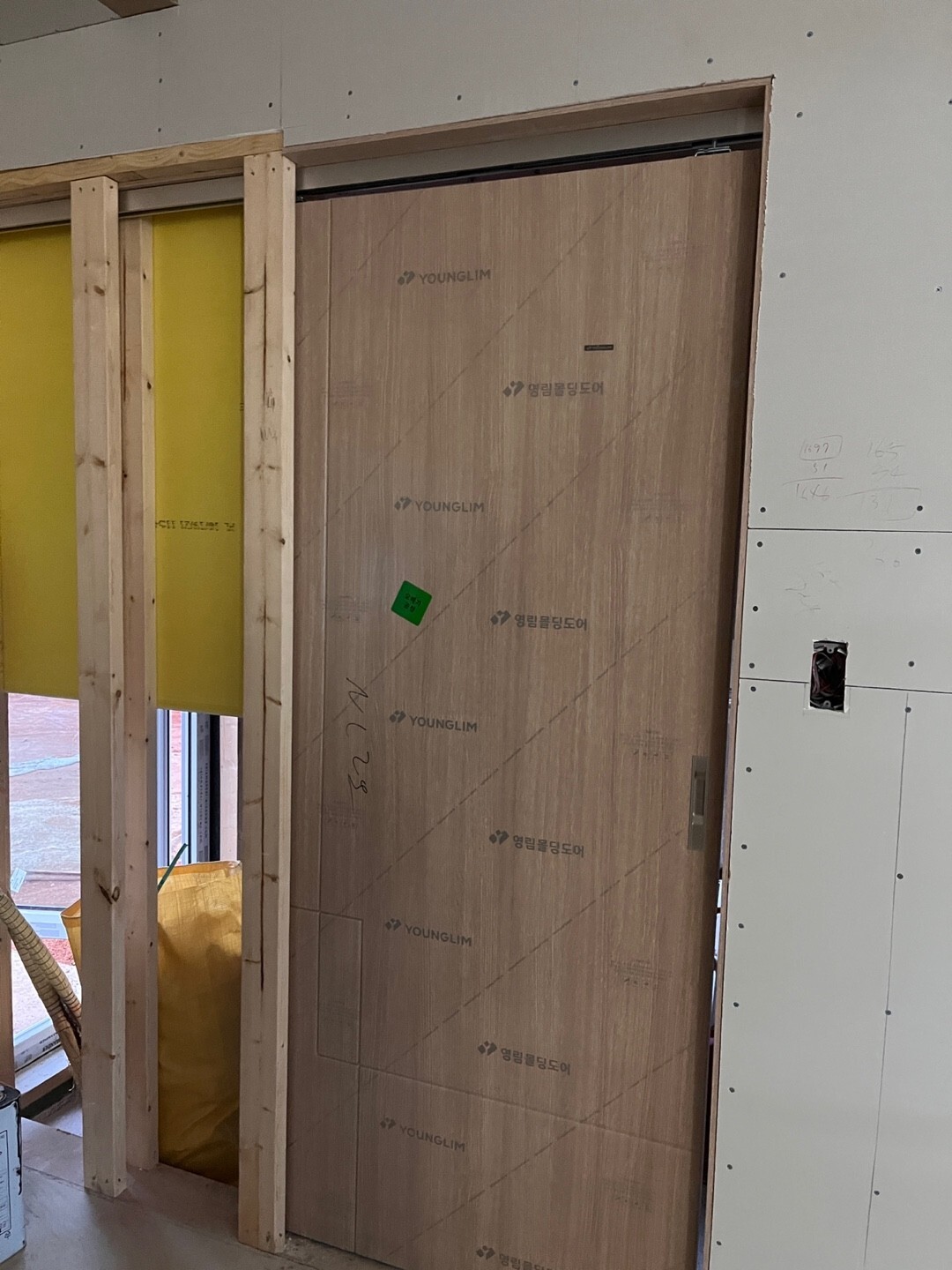

다용도실 포켓도어 시공도 완료하였습니다.
