날씨: 맑음 (서늘해지고 있습니다.)
-금일근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 6품 (총34.5품)
금일 작업현황
- 장선 재단 및 시공
- 장선 보강철물 시공
- 장선 블로킹 시공
- 서까래 재단 및 시공
다음 예정작업
- 서까래 재단 및 시공 예정
안녕하세요
고창 무장에서의 6일차입니다.
날이 갈수록 점점 쌀쌀해지고 있습니다. 오늘도 옷을 단단히 채비하고 힘차게 시작해보겠습니다.
-장선 재단 및 시공
오늘은 어제에 이어 장선 시공으로 아침을 시작하였습니다.

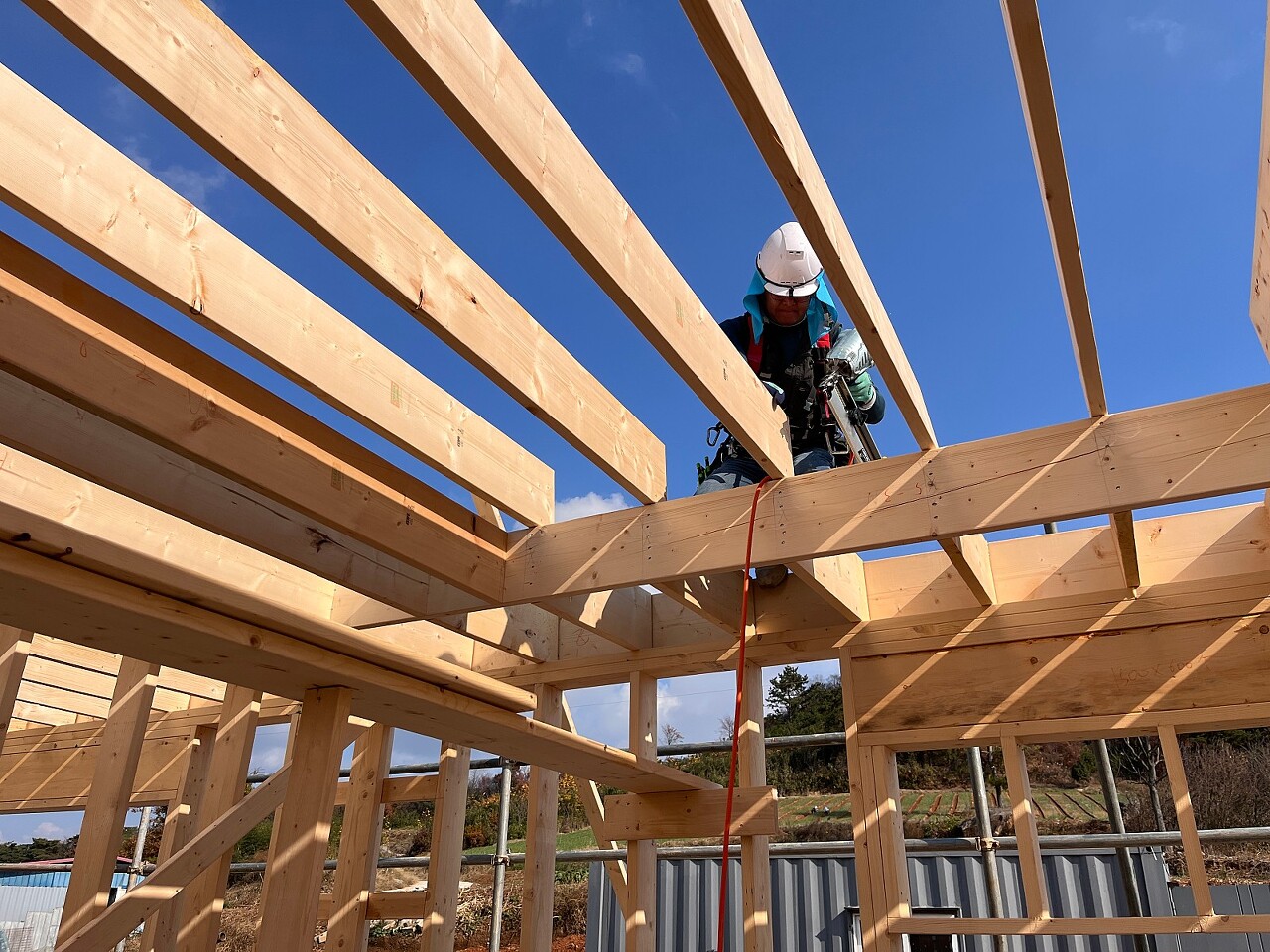

장선 시공은 이상민 팀장님과 이재경 팀장님께서 진행해주셨습니다. 마지막 사진은 거실 천장을 높이기 위해서 우물 천장 형식으로 장선을 시공하고 있습니다.
- 장선 보강철물 시공
어제에 이어 바닥 장선을 고정하기 위해서 조이스트행어 철물을 시공하였습니다. 어제와 다르게 끝막이 장선에 조이스트행어 철물을 설치한 후에 장선을 시공하였습니다.




지그(Jig)를 이용하여 장선의 위치를 확인하고 철물을 고정하였습니다. 권동환 빌더가 담당해주었습니다.
장선 시공을 완료후에 직진도를 확인하였습니다.

직진도를 확인하면서 수정하고 있습니다.
- 장선 블로킹 시공
장선 시공을 완료한 후에 장선 블로킹 시공을 진행하였습니다. 블로킹 시공을 하는 이유는 구조의 변형을 막아주고 지붕의 하중에도 문제가 없도록 단단하게 잡아주는 역할을 합니다.



성재욱 빌더가 꼼꼼하게 시공하고 있습니다.

추후에 단열재 작업이 어려운 공간에는 미리 단열작업을 진행하였습니다.
- 서까래 재단 및 시공
다음으로 지붕의 뼈대 역할을 하고 하중을 지지해주는 서까래를 시공하였습니다.



톱사 천영환 빌더가 서까래를 재단하였습니다. 거의 오차도 없이 재단하였습니다.
서까래를 올리기전에 서까래 플레이트를 시공하였습니다.


서까래 플레이트 위에 서까래를 올릴 예정입니다.
다음으로 서까래 시공을 진행하였습니다. 서까래를 서까래 플레이트에 고정후에 서까래 사이에 마룻대를 설치하였습니다. 마룻대는 박공지붕에서 서까래와 서까래가 만나는 윗부분에 설치되는 수평부재입니다.



양쪽에서 서까래를 잡고 마룻대를 고정하였습니다. 일몰이 아름답습니다.

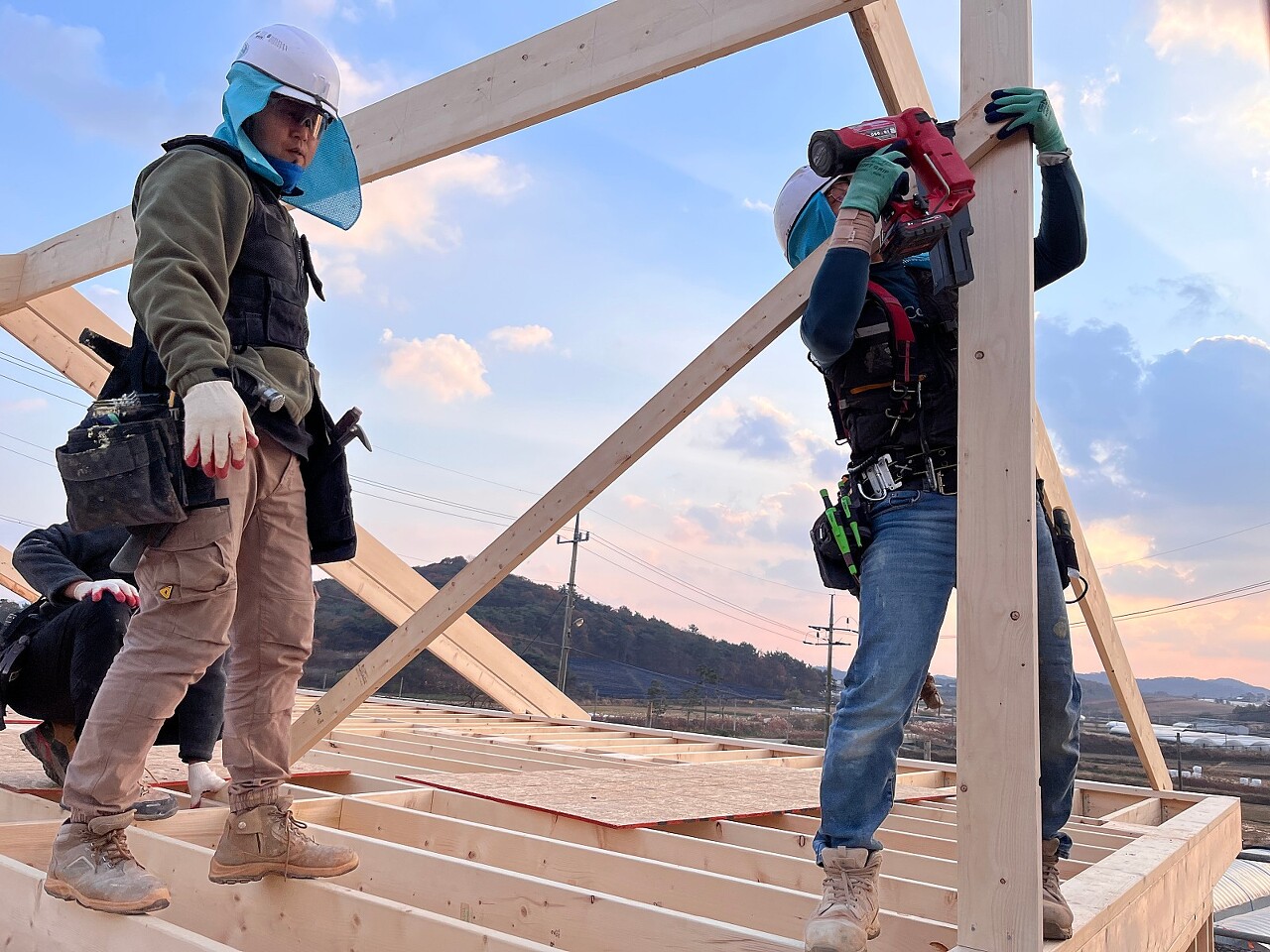

그 다음으로 마룻대와 서까래를 고정하기위해 임시적으로 릿지보드(마룻대)포스트와 가새를 설치해주었습니다.

릿지보드(마룻대)포스트와 가새를 설치하여 수직을 잡아주었습니다.

오늘의 작업완료 현황입니다.
오늘의 시공과정 영상입니다.

이재경 부팀장님 단독샷입니다. 멋있게 나왔네요.
건축주 사모님께서 맛있는 저녁을 준비해주셨습니다. 감사합니다.

지금까지 먹어본 삼겹살중에서 제일 맛있었습니다. 감사합니다.
저희 오늘은 여기까지입니다.
점점 쌀쌀해지는 날씨에 작업해주신 팀원분들 고생많으셨습니다.
감사합니다.
