날씨 : 흐림 (비가 조금씩 떨어졌습니다.)
-금일근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 6품 (총57품)
금일 작업현황
- 기단부 레이아웃 (완료)
- 외벽체 합판시공
- 합판 개구부 뚫기
- 가새 탈거 작업 (완료)
- 방통라인 방수합판 시공
- 설비팀 작업
다음 예정
- 외벽 합판 시공 예정
- 레인스크린 시공 예정
안녕하세요.
고창 무장에서의 10일차입니다.
주말에 휴식을 마치고 현장에 복귀하였습니다. 오늘도 힘차게 하루를 시작해보겠습니다.
- 설비팀 작업
오늘은 설비팀이 내방하여 작업을 진행하였습니다.







- 기단부 레이아웃
외벽체 시공을 하기 위해 준비작업을 진행하는 동안 기단부 레이아웃을 먼저 진행했습니다. 이는 레인스크린이 설치될 못자리를 표시해 두기 위함입니다.
- 외벽체 합판시공
기단부 레이아웃을 마친 후에 외벽체 합판 시공을 진행하였습니다.

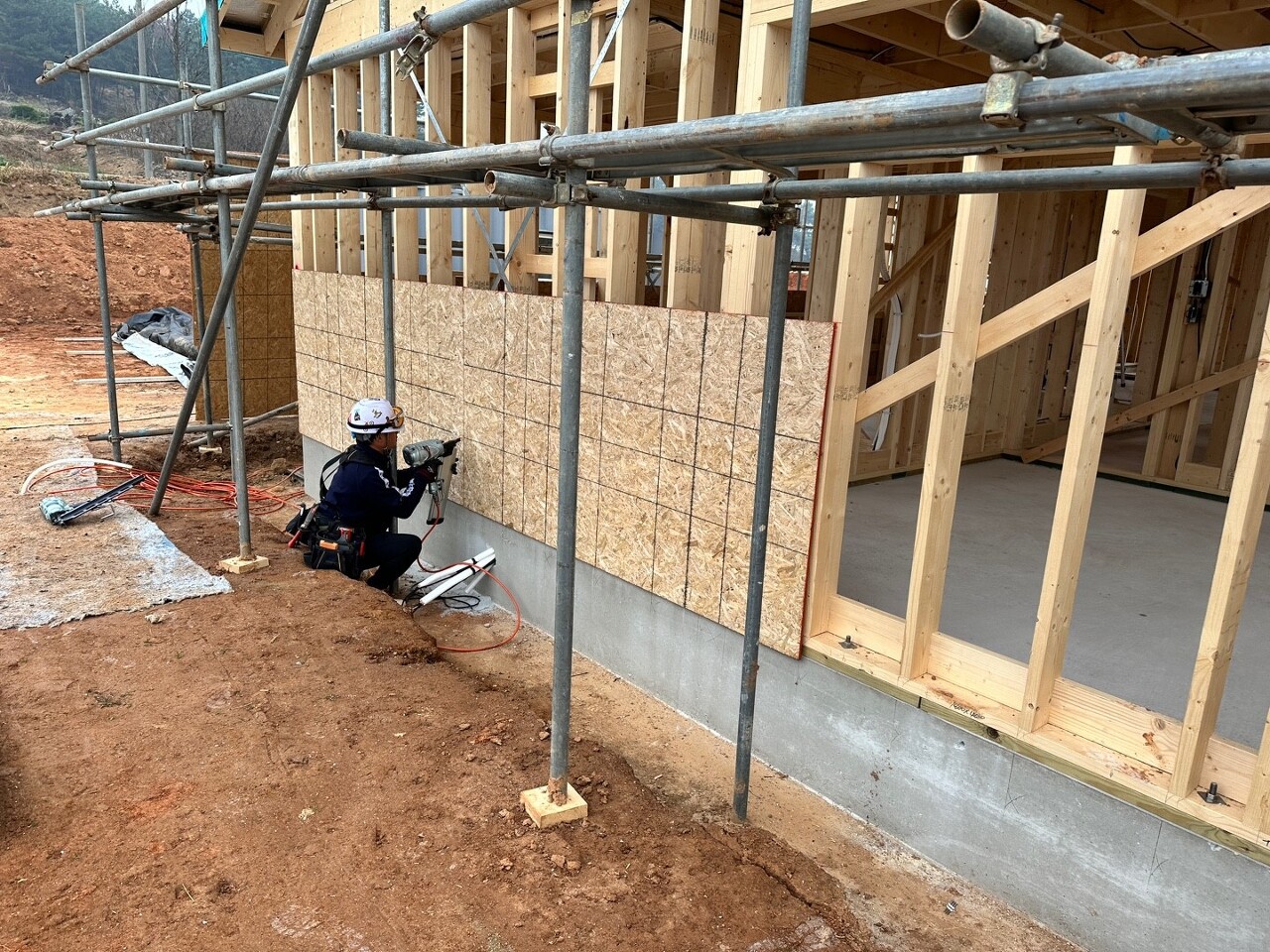

권동환 빌더가 열심히 외벽체 합판을 시공하고 있습니다.
- 가새 탈거 작업
합판 시공을 진행하는 동시에, 건물의 수직, 수평을 담당해 주었던 구조재 가새를 탈거하였습니다.
- 합판 개구부 뚫기
합판을 시공한 후에 창문과 문위치에 개구부를 뚫어서 시공하였습니다.





이상민 팀장님께서 개구부를 깔끔하게 뚫어 주셨습니다.
- 방통라인 방수합판 시공
기초면으로부터 높이 100mm 구간에 시공되는 방통(미장공사의 하나로 건물의 방바닥 통미장의 줄임말) 진행 전 수분으로부터의 보호를 위해 방통 블토킹과 방수합판을 시공합니다,
방수합판인 TEGO합판은 코팅합판이라고도 하며 합판 표면에 열경화성 석탄산 수지가 함침된 TEGO FILM을 열압으로 접착시켜 만든 제품입니다. 그러므로 방수성능이 뛰어난 제품입니다.







방수 합판을 시공한 장면입니다.


오늘의 작업현황입니다.
저희의 오늘은 여기까지입니다.
비가 떨어지는 관계로 휴식없이 작업을 진행하여 작업을 끝냈습니다.
휴식 후에 작업에 힘써주신 팀원분들 고생많으셨습니다.
저희는 내일 뵙겠습니다.
감사합니다.
