날씨 : 맑음 (아침에 쌀쌀한 날씨)
- 금일근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 6품 (총80.125품)
금일 작업현황
- 수성 연질폼팀 작업 (완료)
- 세라믹사이딩 시공
- 기단부 단열 (완료)
- 기둥 시공
- 단열재 시공
- 창틀 및 문틀 3M All Weather Flashing 테이핑 작업
다음 예정작업
- 세라믹사이딩 시공 예정
- 단열재 시공 예정
안녕하세요.
고창 무장에서의 14일차입니다.
이번주의 마지막 작업이 다가왔습니다. 설레는 휴일이 기다리고 있지만 안전하게 작업을 진행하겠습니다.
- 수성 연질폼팀 작업
수성 연질폼팀이 내방하여 단열재 시공을 진행하였습니다.




- 세라믹 사이딩 시공
어제에 이어 오늘도 세라믹 사이딩을 시공하였습니다. 창호 시공을 하기 전이여서 그전까지만 세라믹 사이딩 시공을 진행하였습니다.

제일 중요한 첫단을 수평대로 꼼꼼히 확인하면서 진행하였습니다.

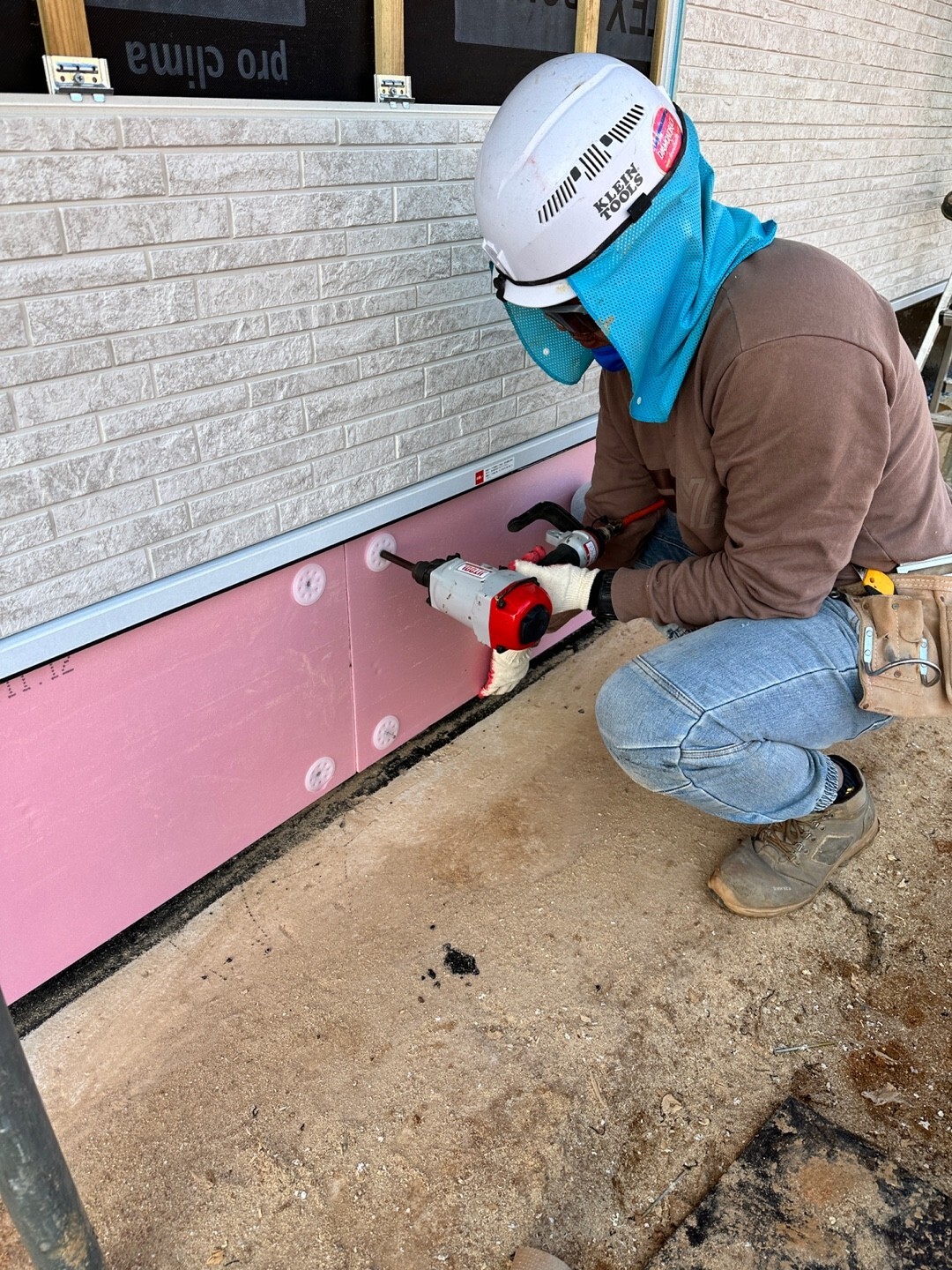

- 기단부 단열
세라믹 사이딩 시공을 일부 마친 후에 기단부 단열을 진행하였습니다.

기단부 단열을 위해 현장 주변을 정리한 후에 아스팔트 프라이머 칠을 먼저 진행해줍니다.



그 다음 기단부 단열을 진행해줍니다. 그다음 이음매를 폼으로 메꿔줄 예정입니다.
- 기둥 시공
세라믹 사이딩 시공과 기단부 단열을 진행하는 동안 기둥 시공도 동시에 진행하였습니다.



합판과 타이벡, 레인스크린, 하이클레딩 순으로 시공을 진행하였습니다. 이재경 부팀장님과 천영환 빌더가 멋있게 시공을 해주셨습니다.

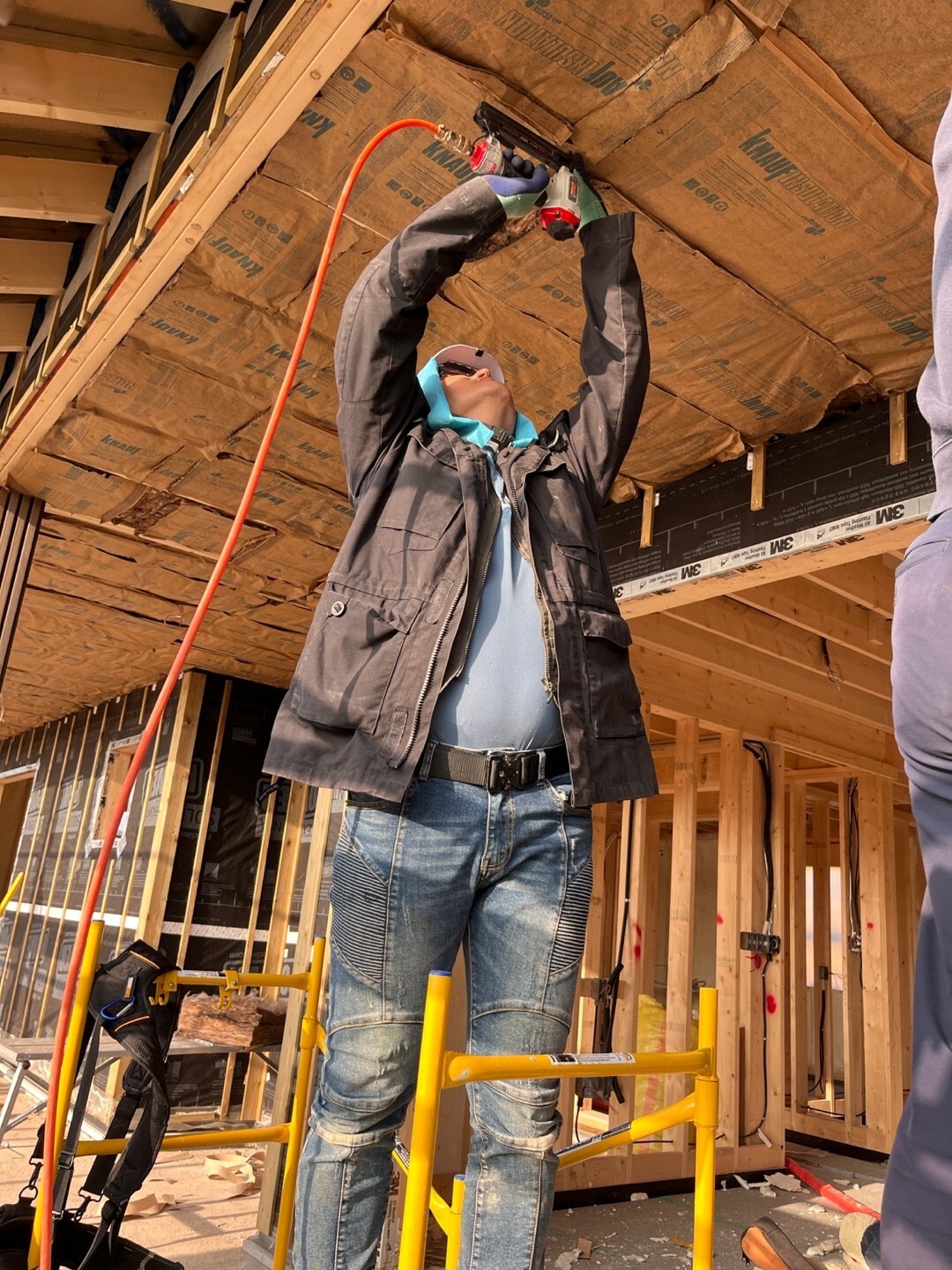

- 창틀 및 문틀 3M All Weather Flashing 테이핑 작업
창호 시공 전 과정으로 3M All Weather Flashing 테이프를 시공하여 기밀을 유지하였습니다.



이상민 팀장님이 테이핑 작업을 담당해주셨습니다.
- 단열재 시공
수성 연질폼 단열 시공이 완료된 포치 부분에 단열재 시공을 진행하였습니다.




목구조 사이사이에 단열재를 넣은 후 타카로 고정까지 완료하였습니다.
단열재로 사용된 인슐레이션의 제조사 설명입니다.




출처 : 대림우드




오늘의 작업완료 현황입니다. 월요일에 비소식이 있어서 보양작업을 진행해주었습니다.
저희팀의 오늘 일정은 여기까지입니다.
오늘도 작업에 힘써주신 팀원분들 고생많으셨습니다.
감사합니다.
