청주 남이 태민하우스 신축현황
▶ 날 씨 : 맑음
▶ 오늘 근무자 현황
팀 장 : 정 지 원(8H)
팀 원 : 전 용 세(8H), 강 재 성(8H), 남 성 달(8H), 신 정 훈(8H)
▶ 금일품수(누계) : 5품(총 163.2품)
▶ 오늘의 작업
- 아이큐브 퓨제 스타터
- 아이큐브 퓨제 시공
- 전기 배선작업(전기팀)
- 에어컨 배관작업(외주)
▶ 다음 예정 작업
- 아이큐브 퓨제 시공
- 수성연질폼 작업(외주)
- 창호시공(외주)
참 쌀쌀한 아침이였습니다. 가을이 가고 겨울이 찾아오려나 봅니다. 팀원 모두 긴팔을 입고 작업에 임하였습니다.

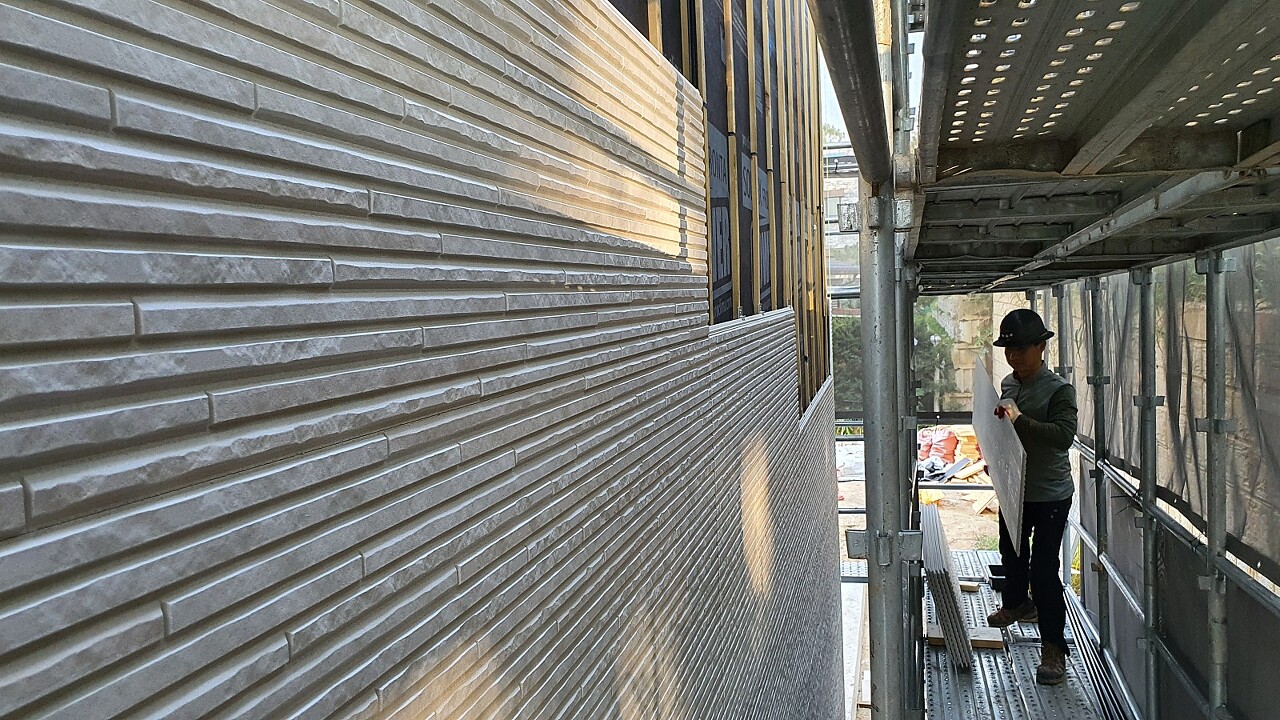

작업은 어제와 마찬가지로 아이큐브 퓨제가 메인 작업입니다. 창호시공이 토요일로 잡혀있어서 창호위쪽의 퓨제시공은 다음 주에나 가능할것 같습니다. 우선 시공이 가능한 곳을 중점적으로 하였습니다.

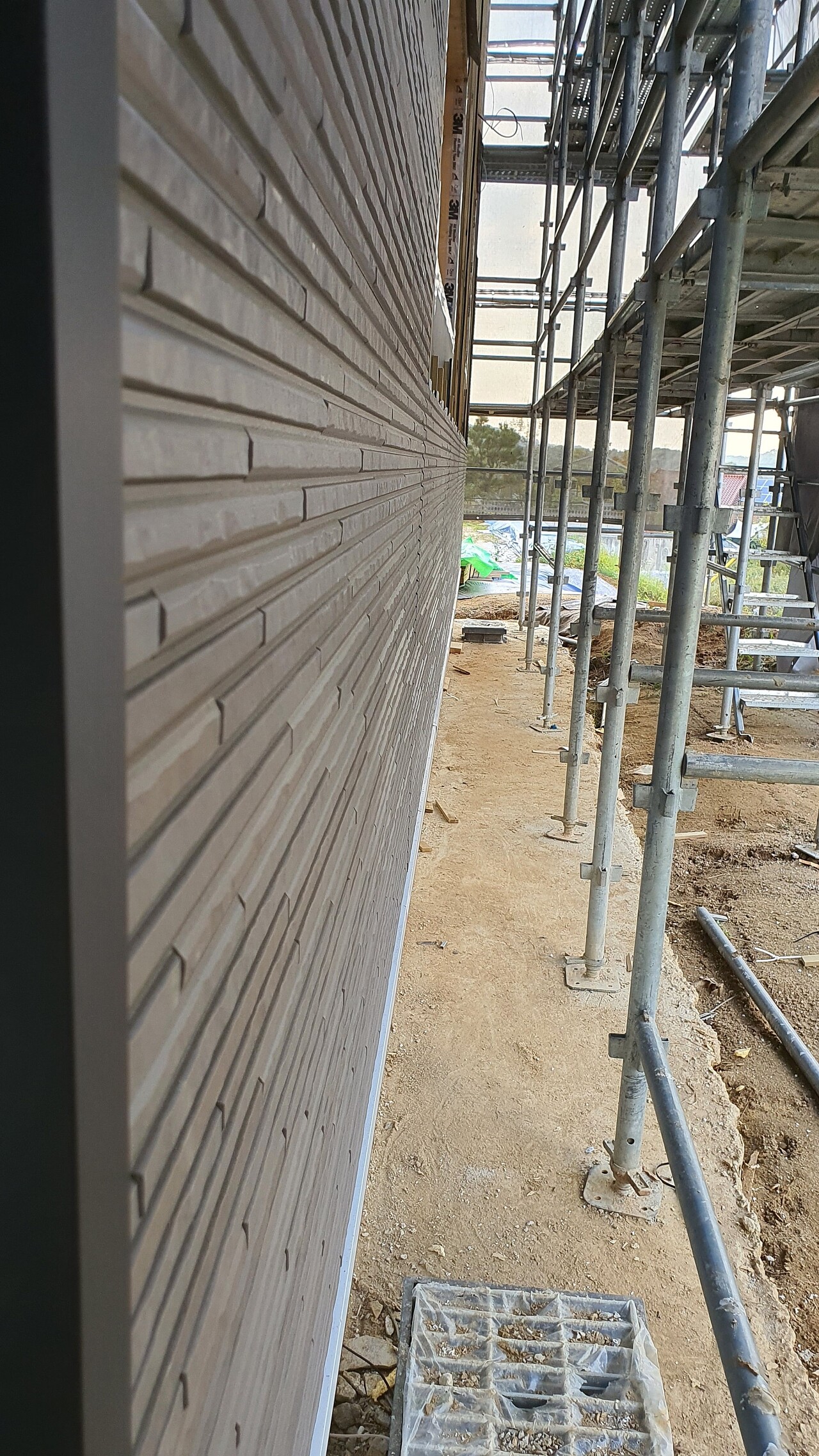

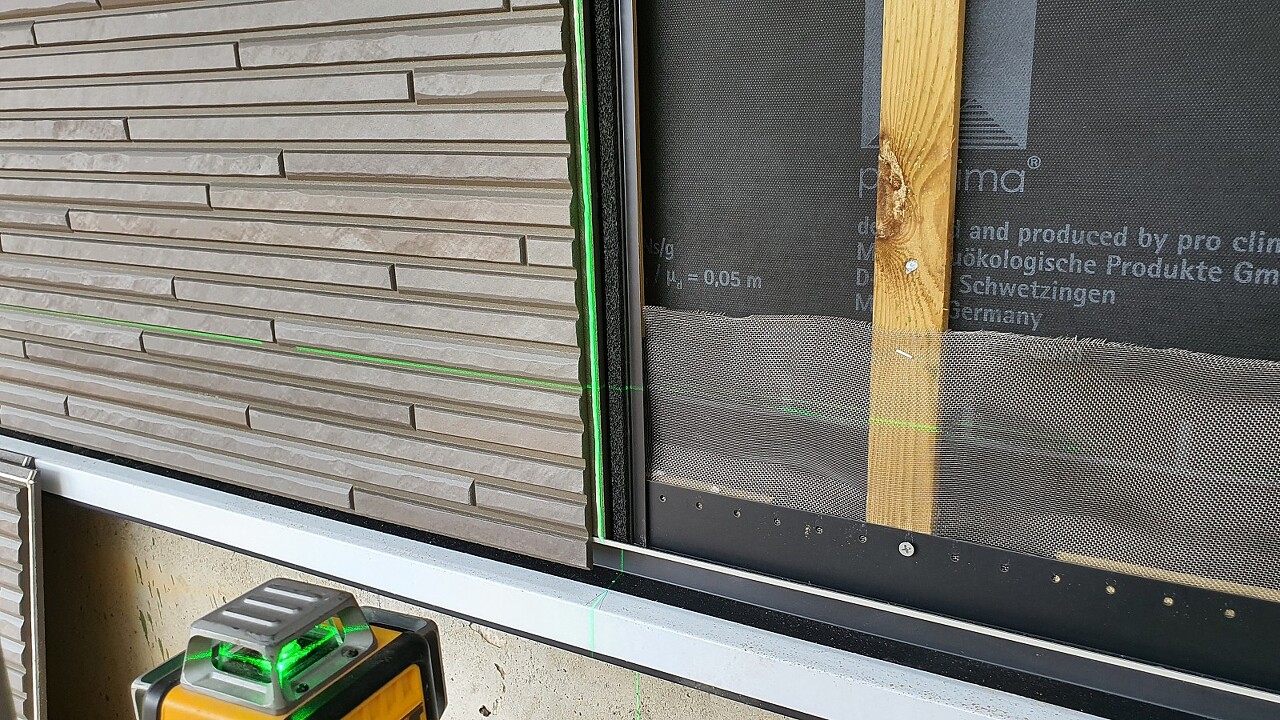

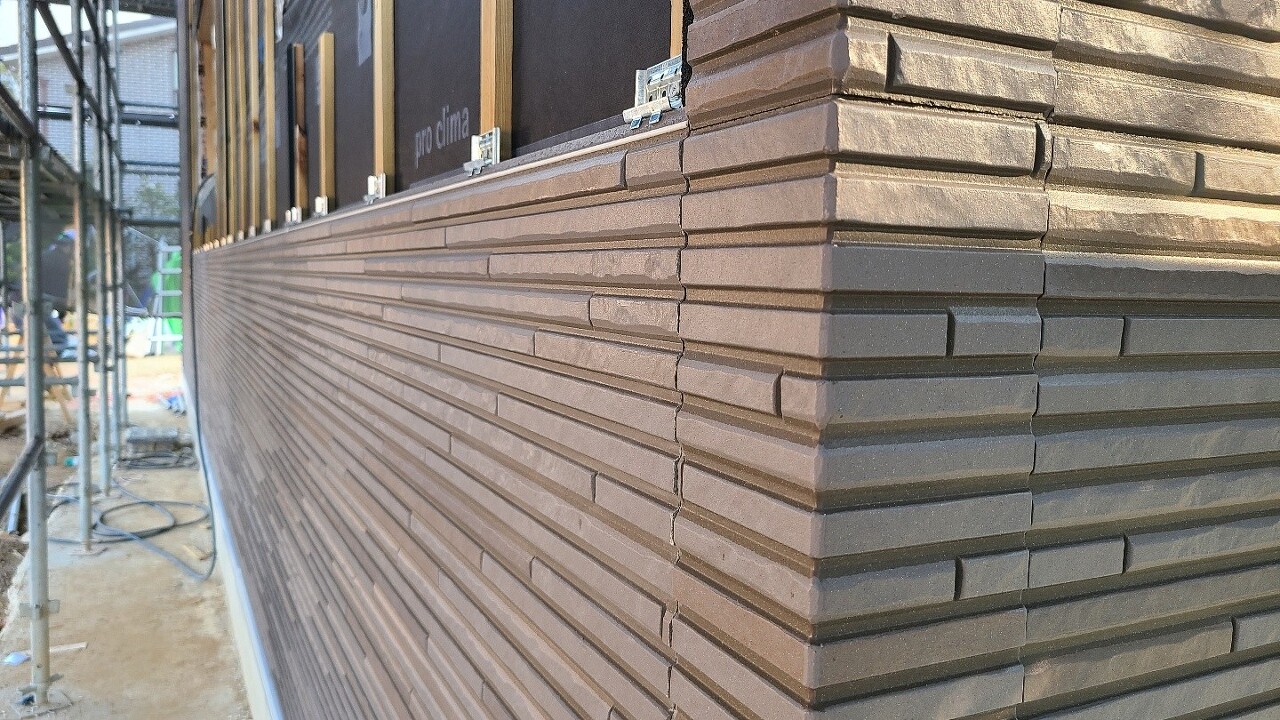

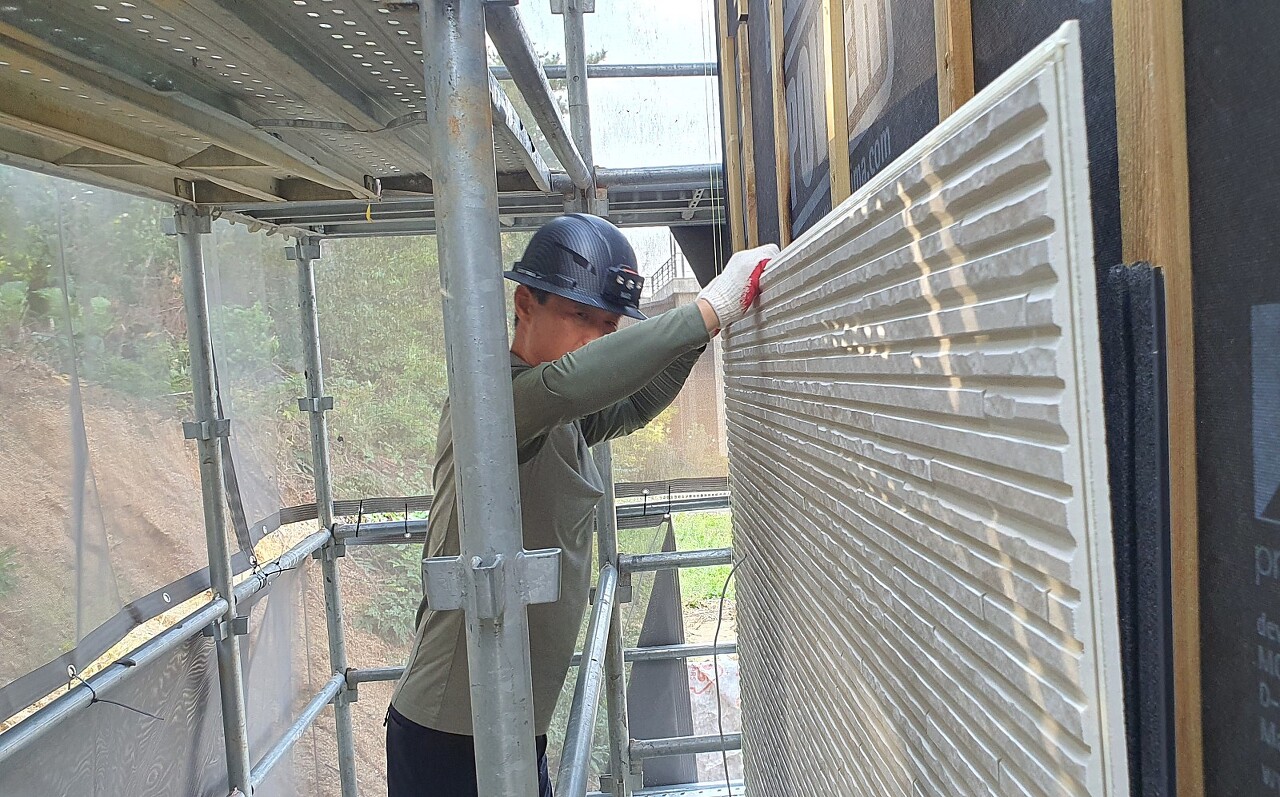

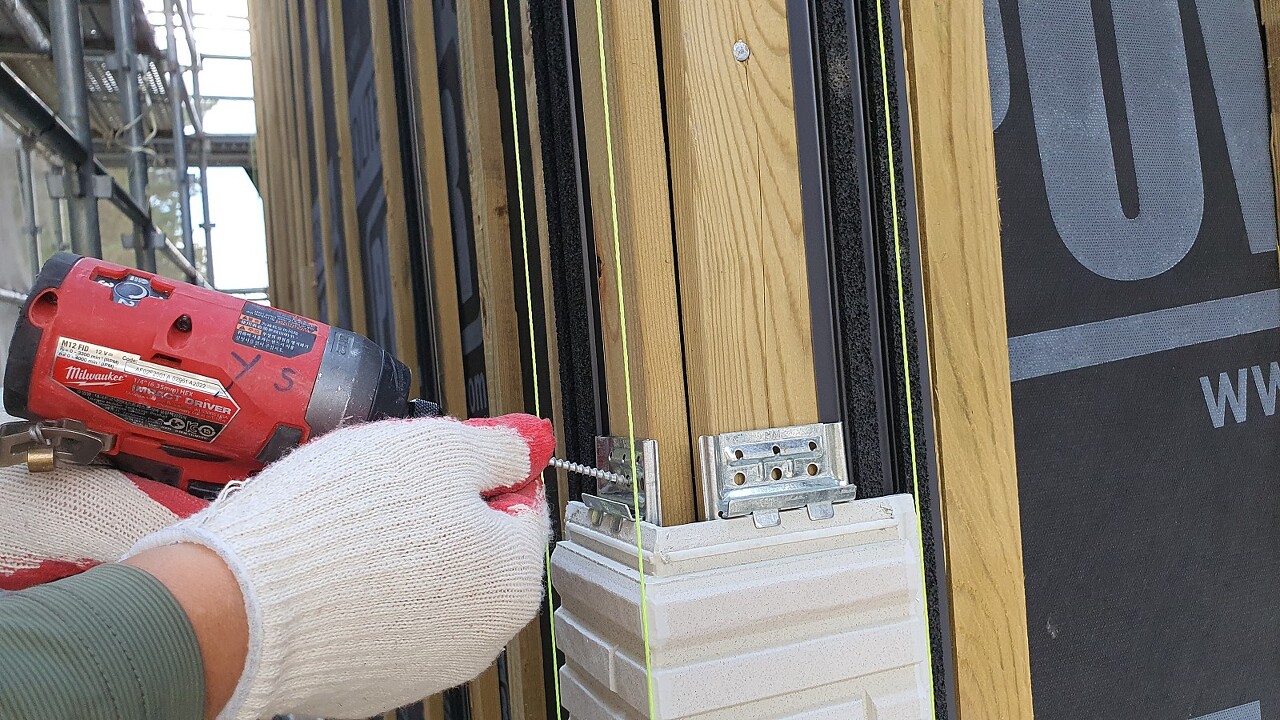

북벽(현관문 기준)

북벽은 재료분리 구간이 있어서 수직라인을 다시한번 확인하고 작업을 진행하였습니다.

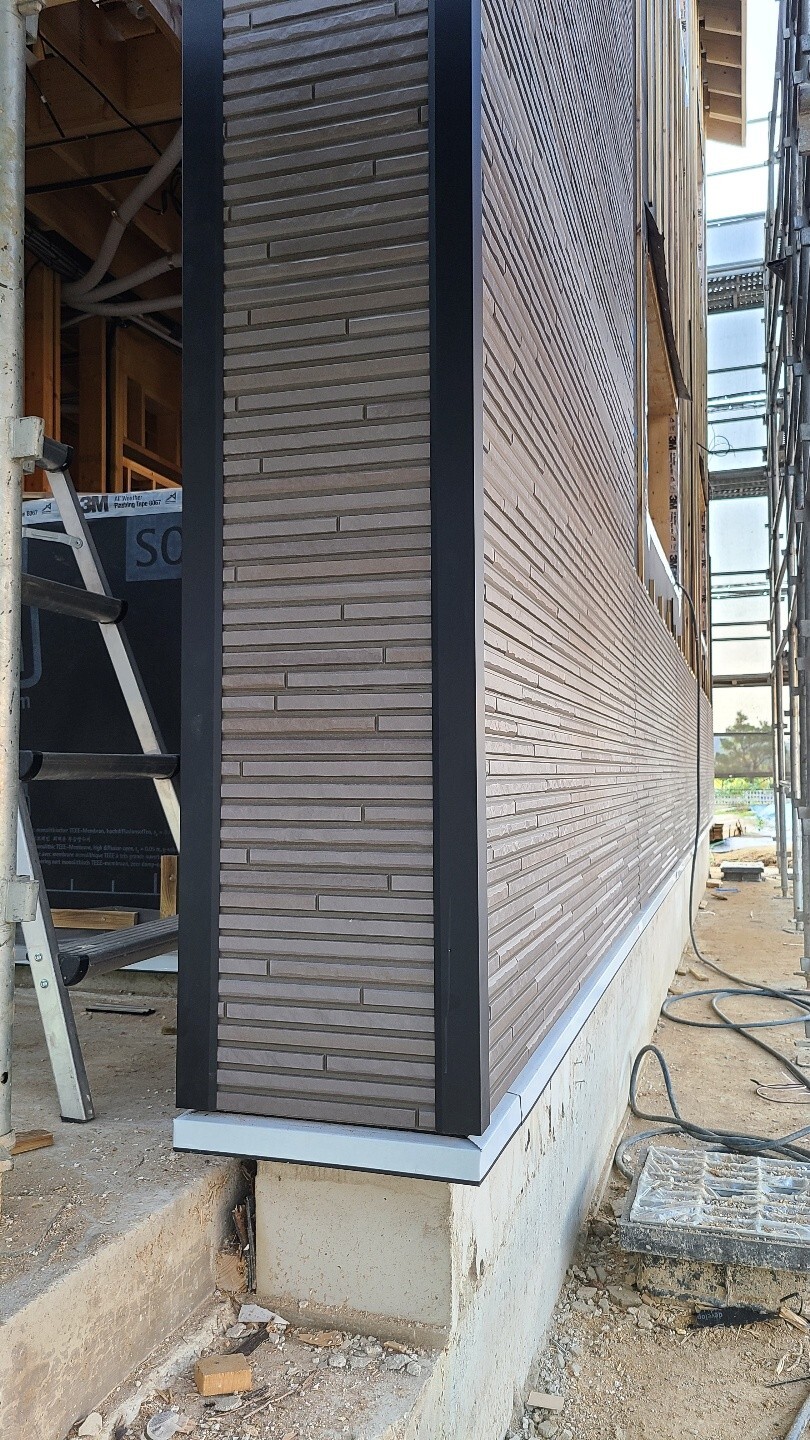

서벽(현관기준)

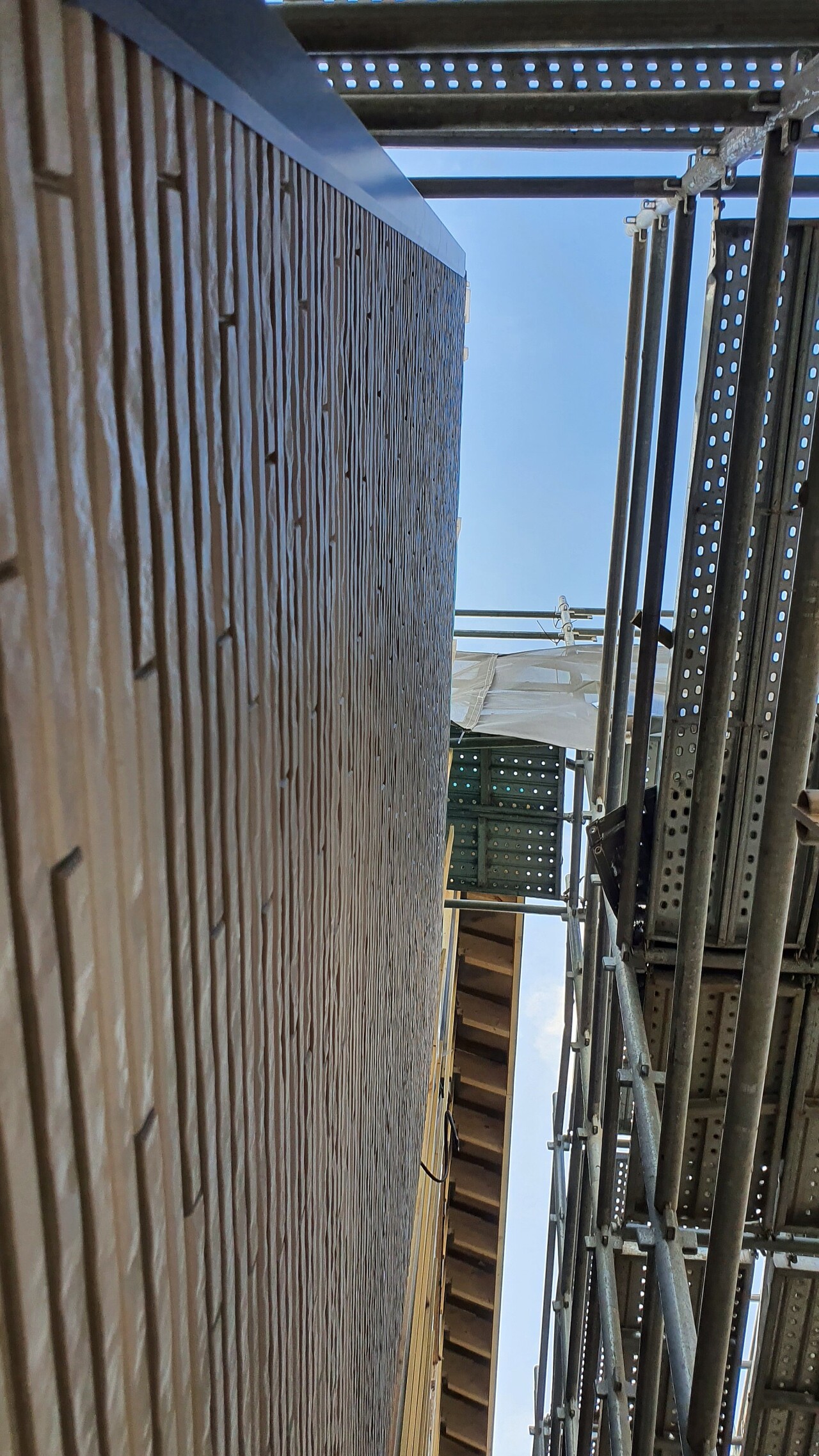

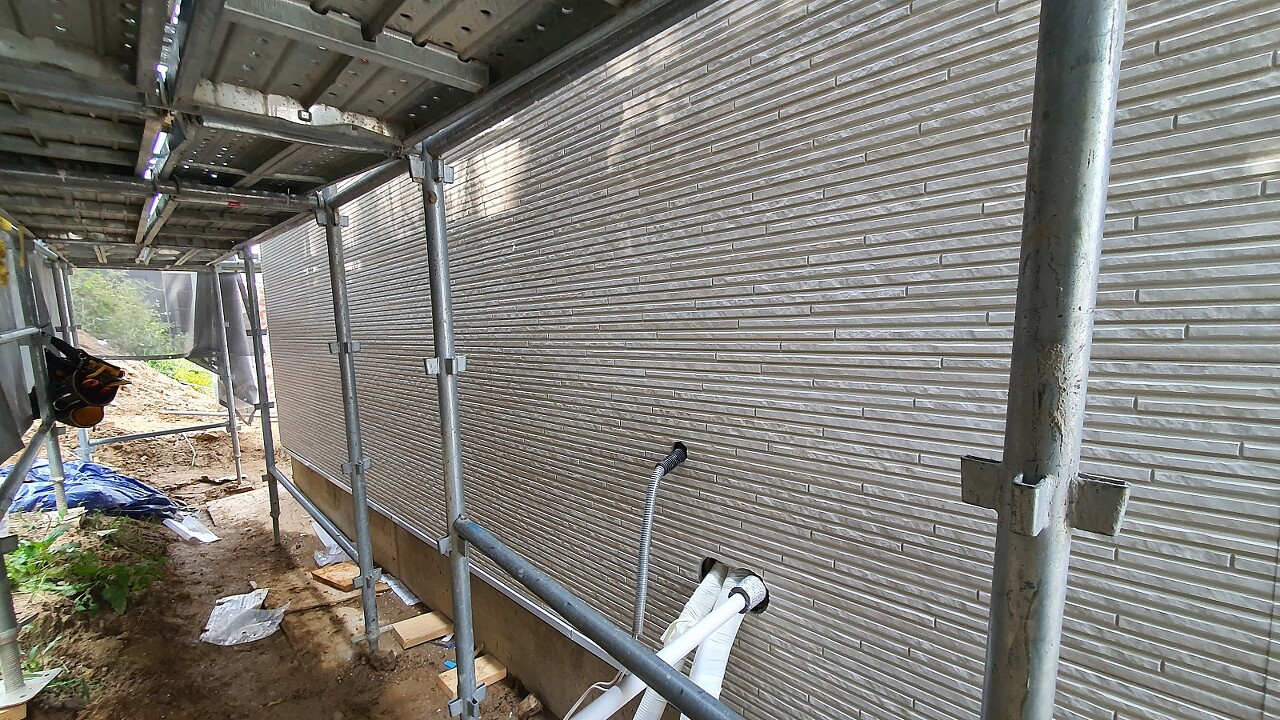

지붕쪽에서 실을 뛰워서 라인을 잡고 코너석 작업을 하였습니다.

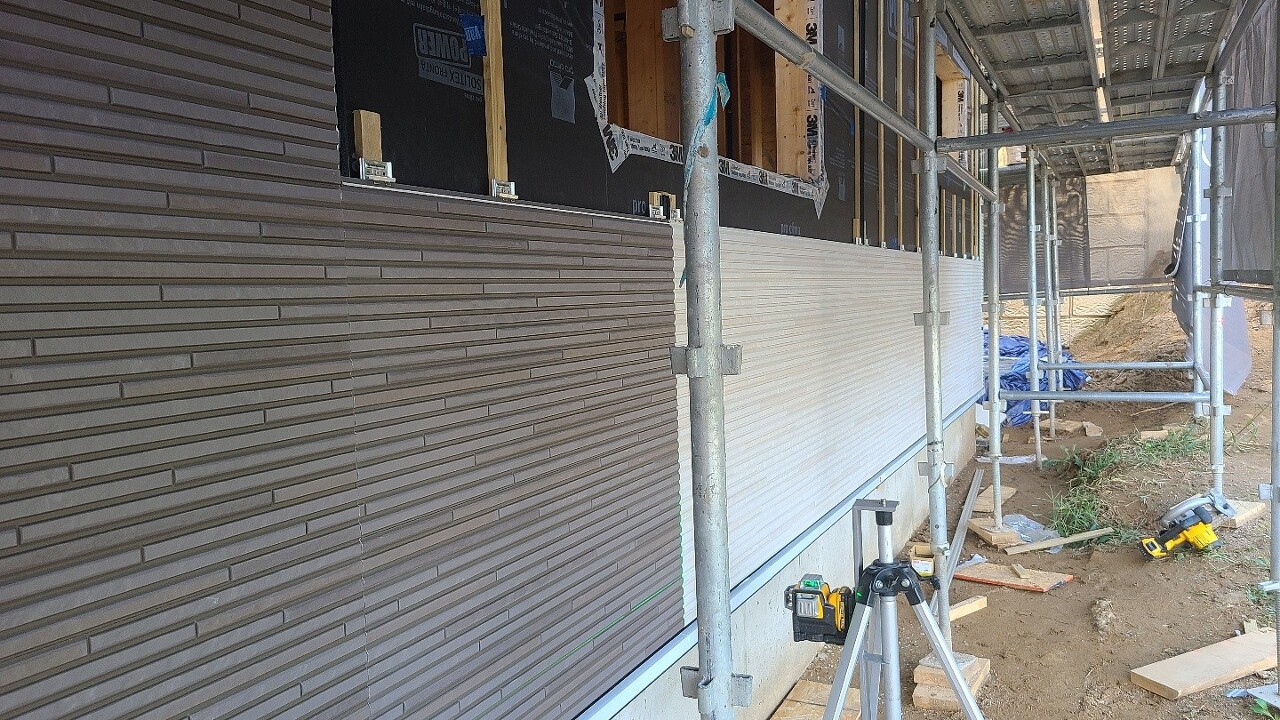

동벽(현관기준)

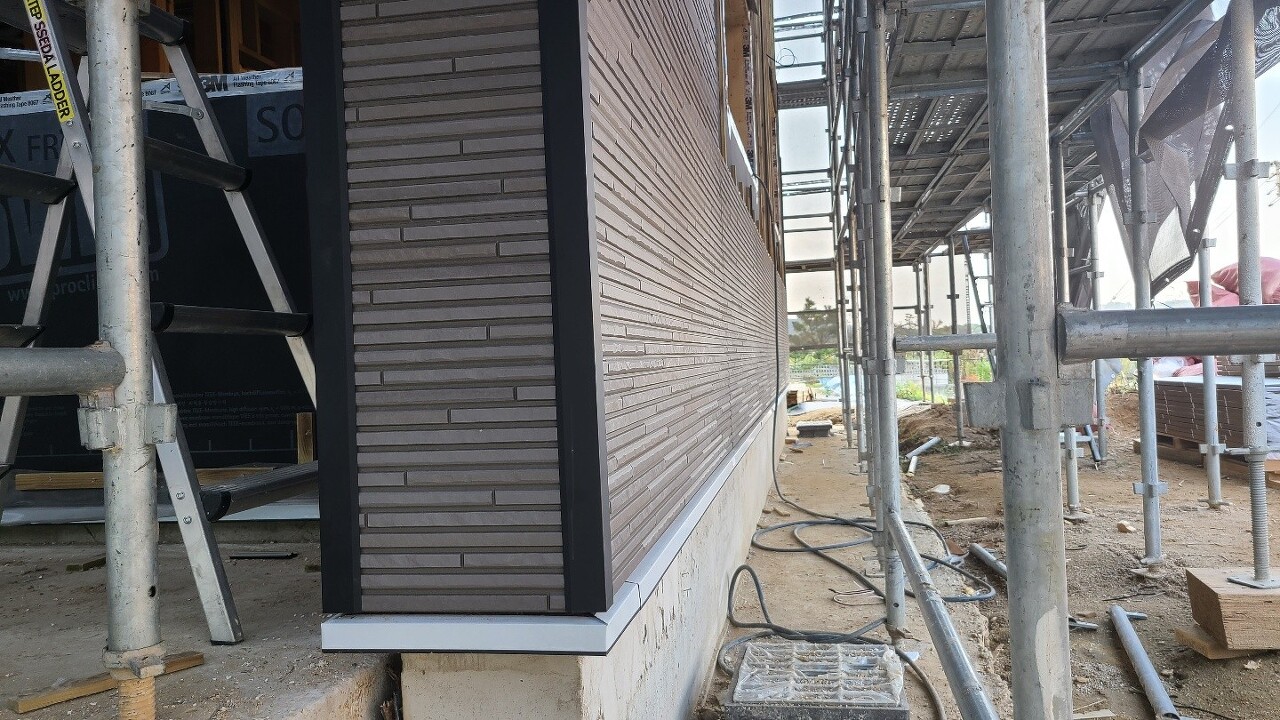

서재 돌출벽

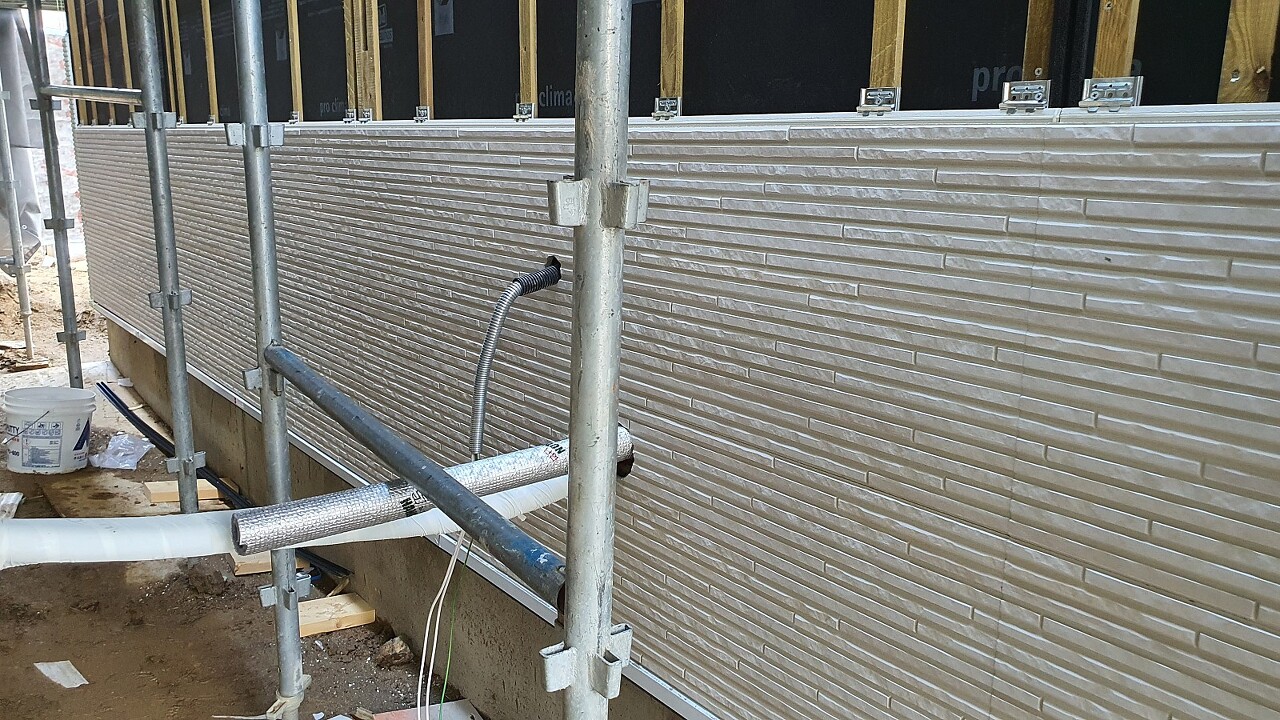

1차 에어컨 배관작업이 완료되었습니다.

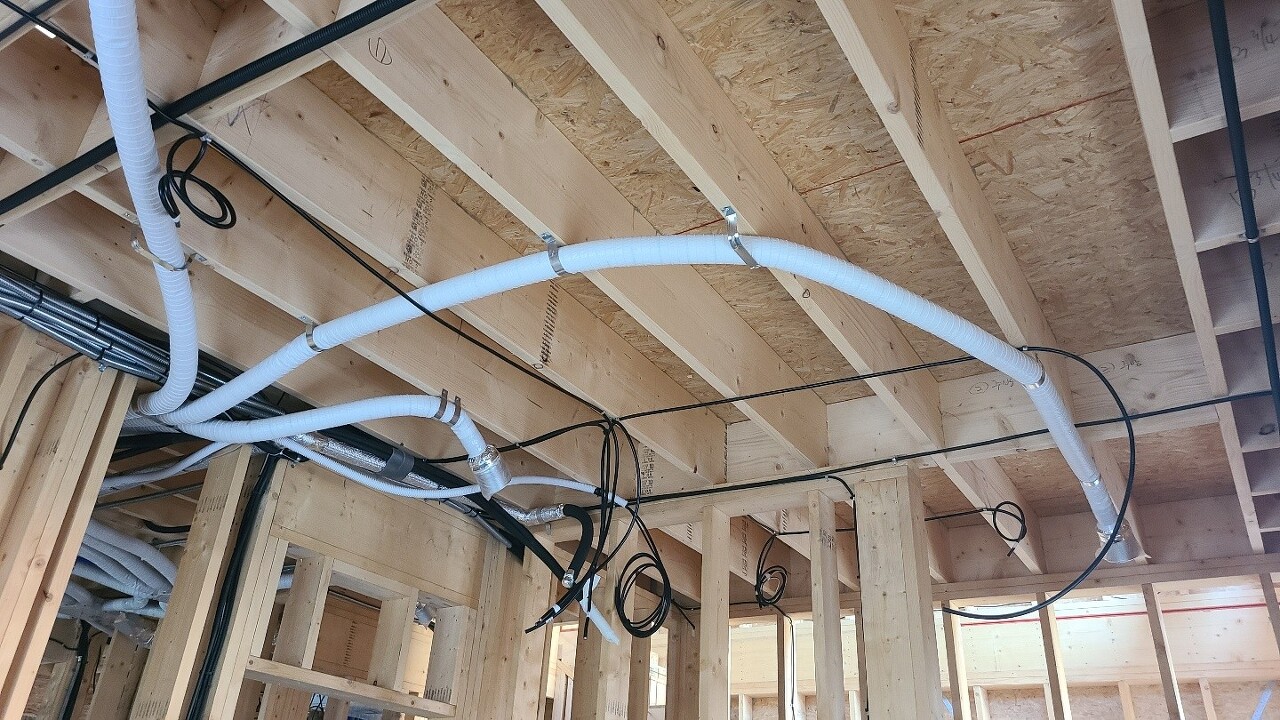

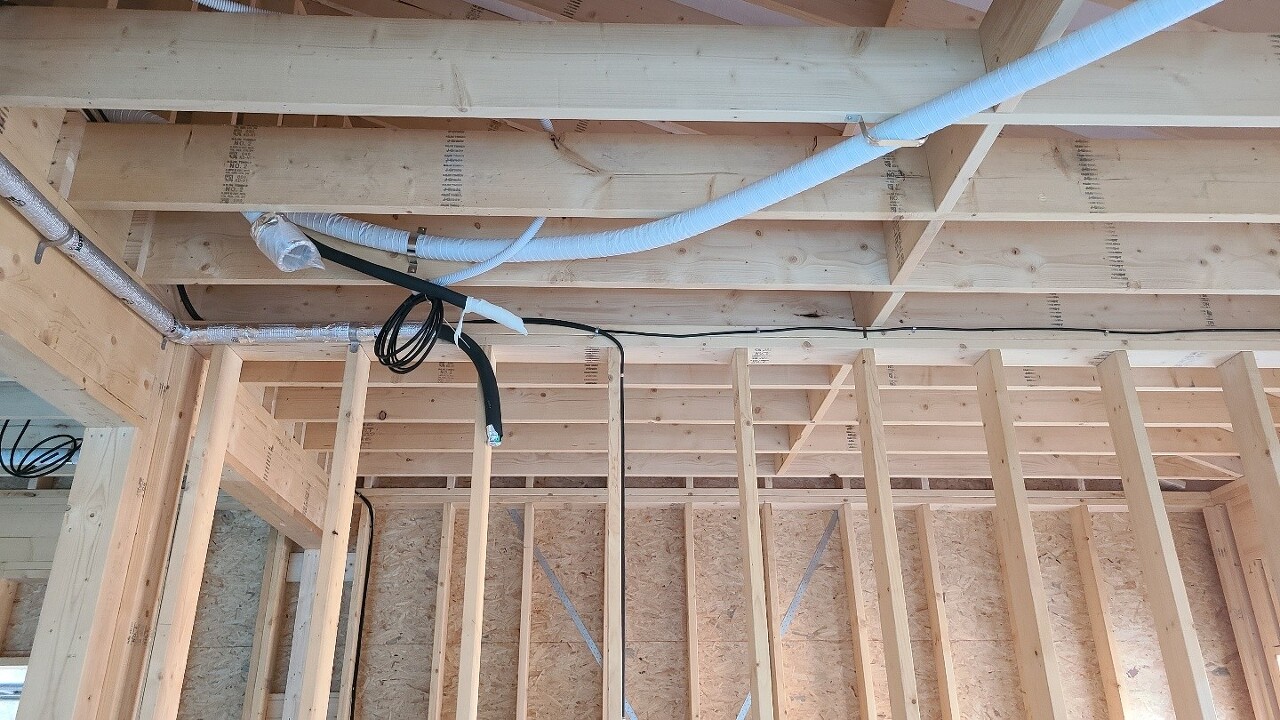

실외기 위치 쪽으로 배선작업을 하였습니다.

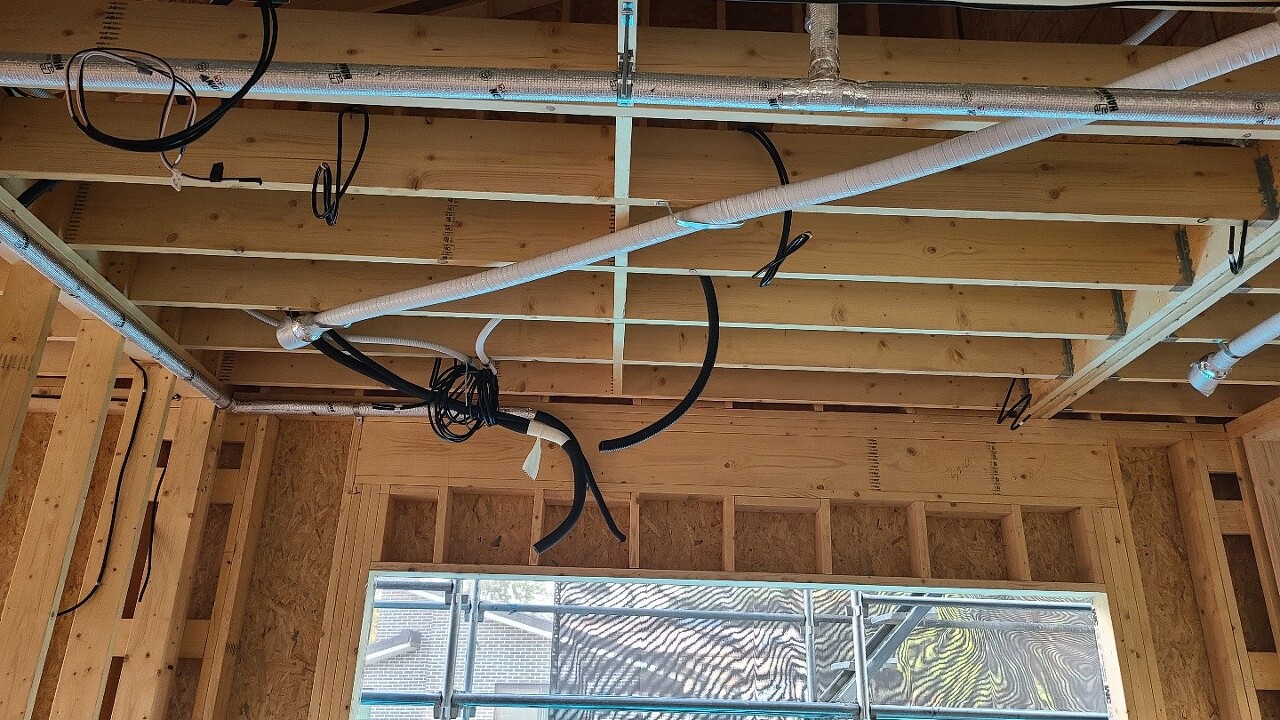

전기배선작업도 완료하였습니다.

준비해주신 간식 감사히 잘먹겠습니다.
오늘은 여기까지입니다.
수고많이하셨습니다.
내일은 더 완성된 태민하우스를 보여드리겠습니다.
