청주 남이 태민하우스 신축현황
▶ 날 씨 : 흐림/ 맑음
▶ 오늘 근무자 현황
팀 장 : 정 지 원(8H)
팀 원 : 전 용 세(8H), 강 재 성(8H), 남 성 달(휴무), 신 정 훈((8H)
▶ 금일품수(누계) : 3품(총 168.0품)
▶ 오늘의 작업

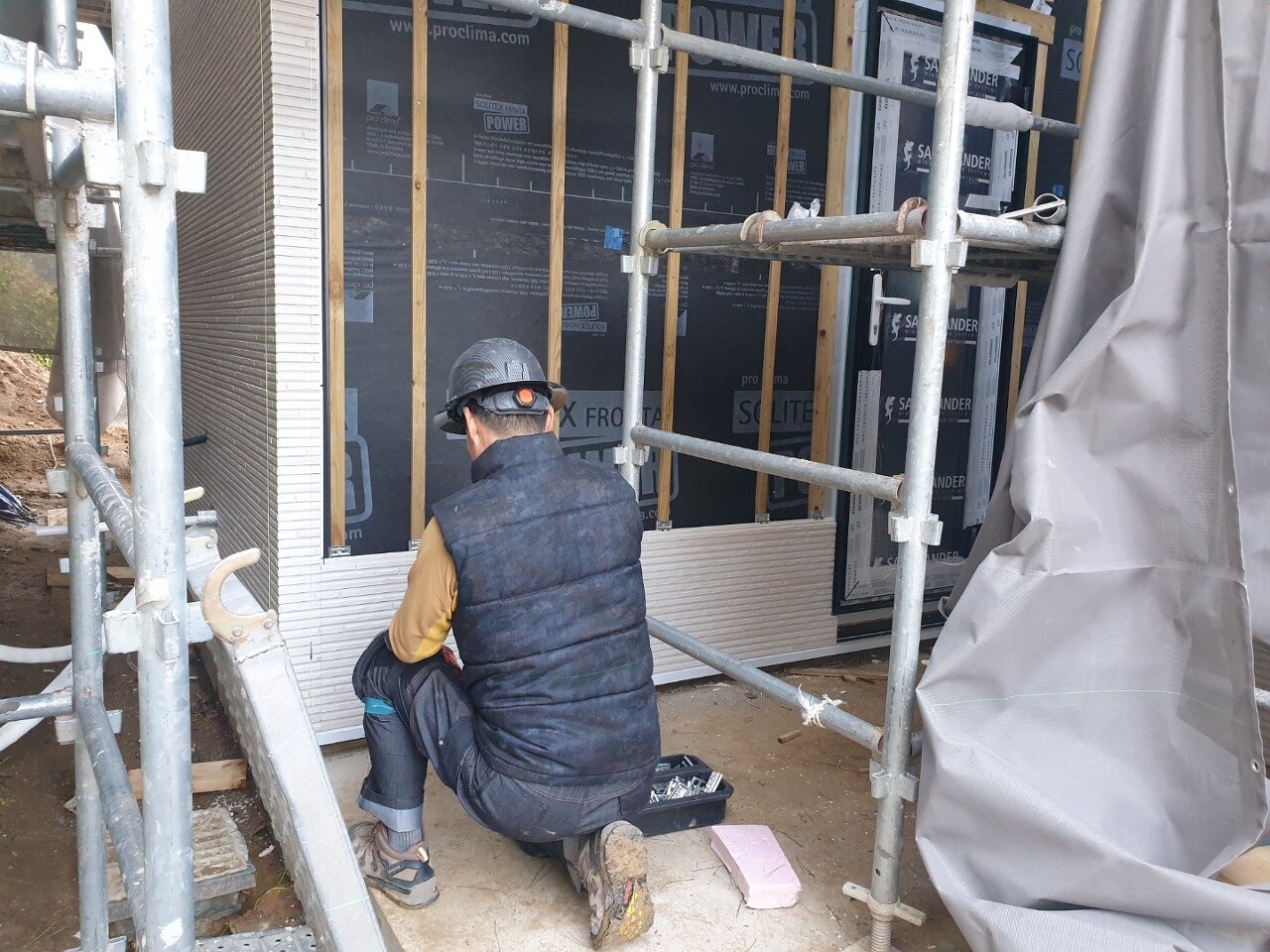

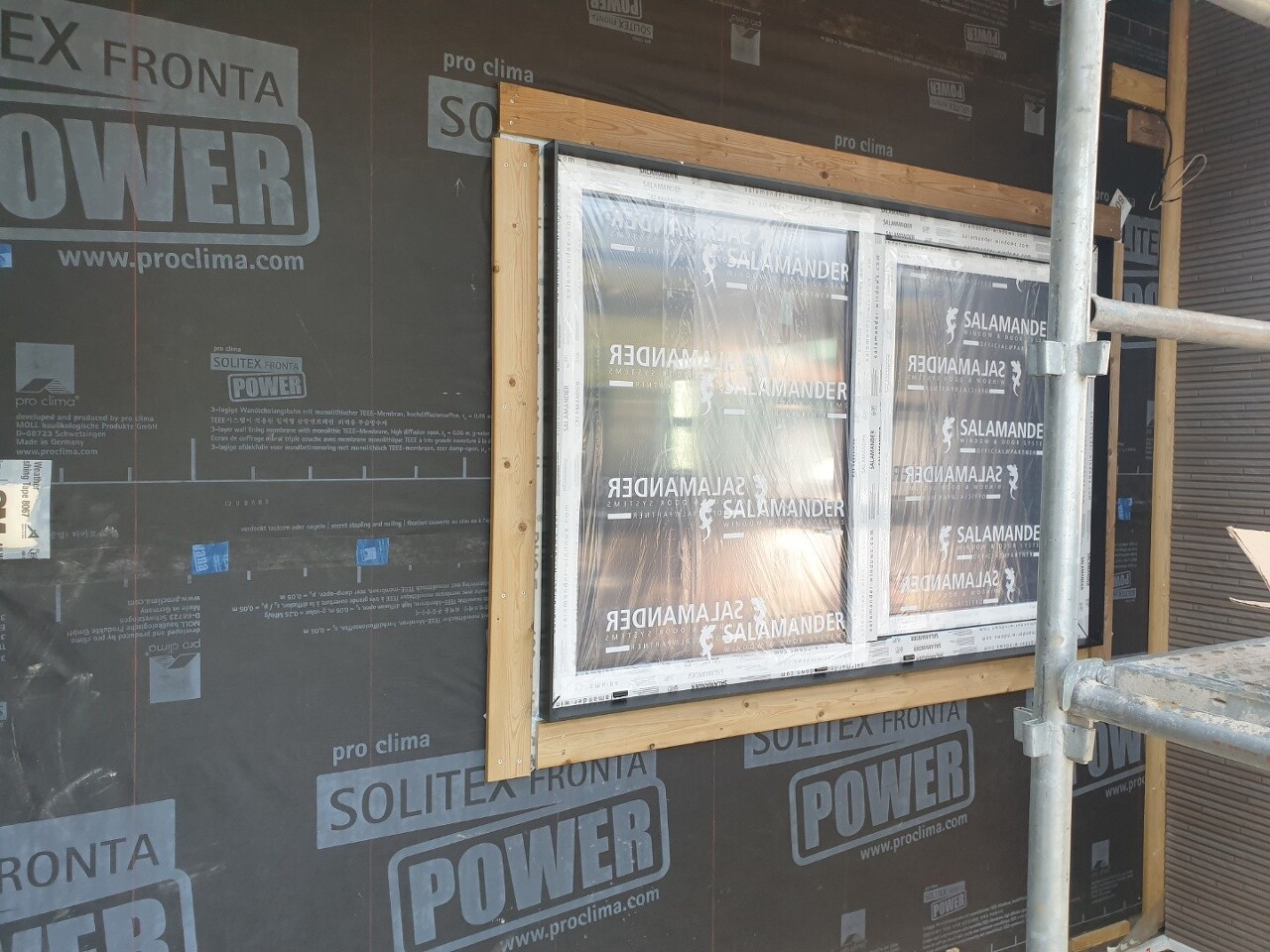

- 창호시공(외주) 완료

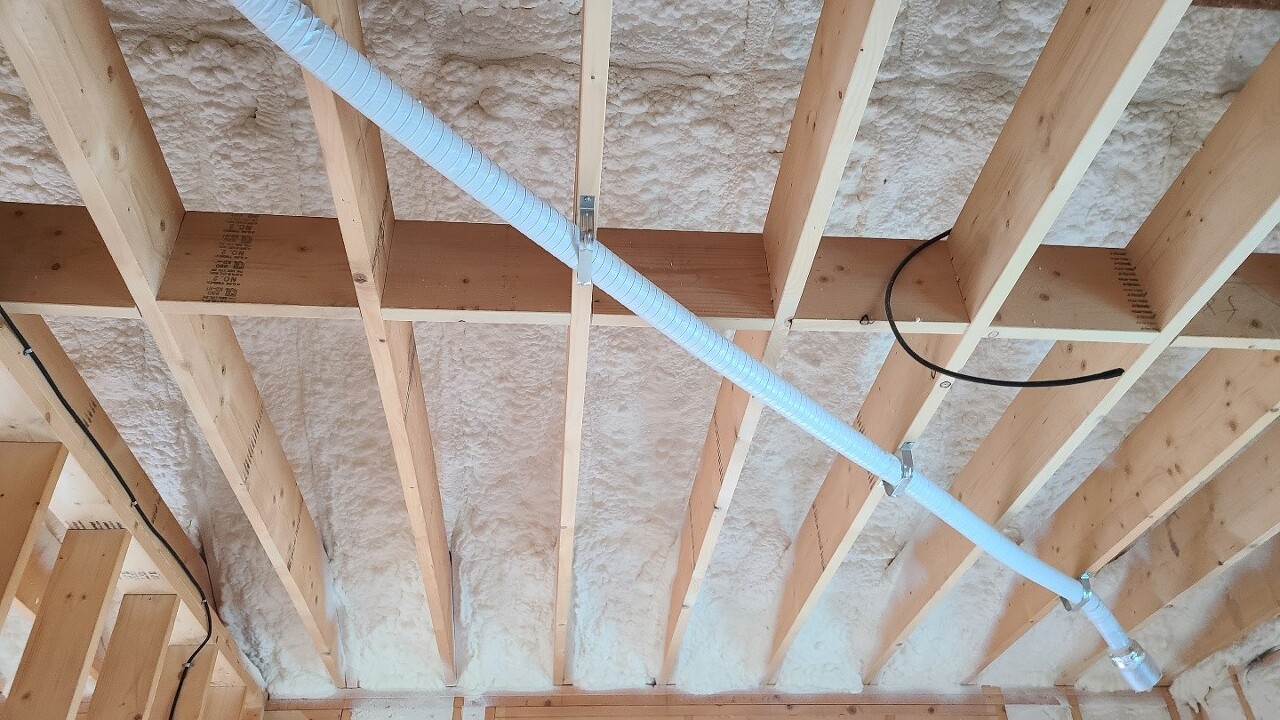

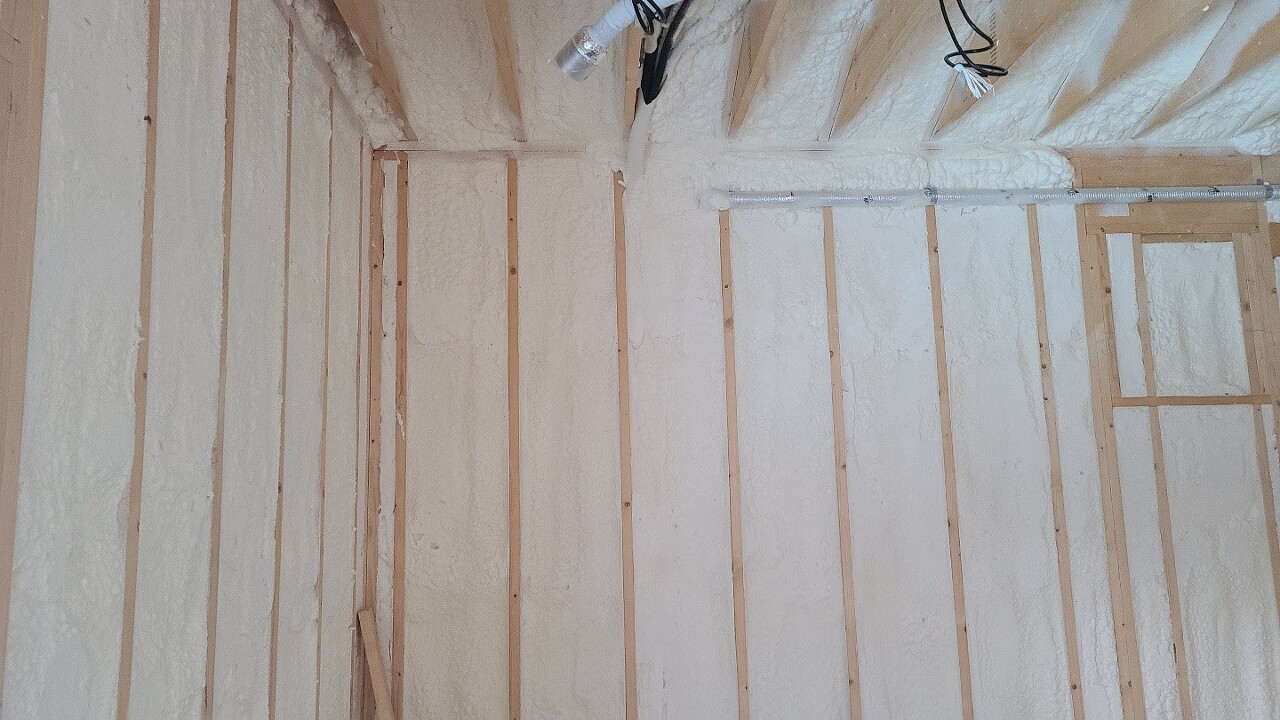

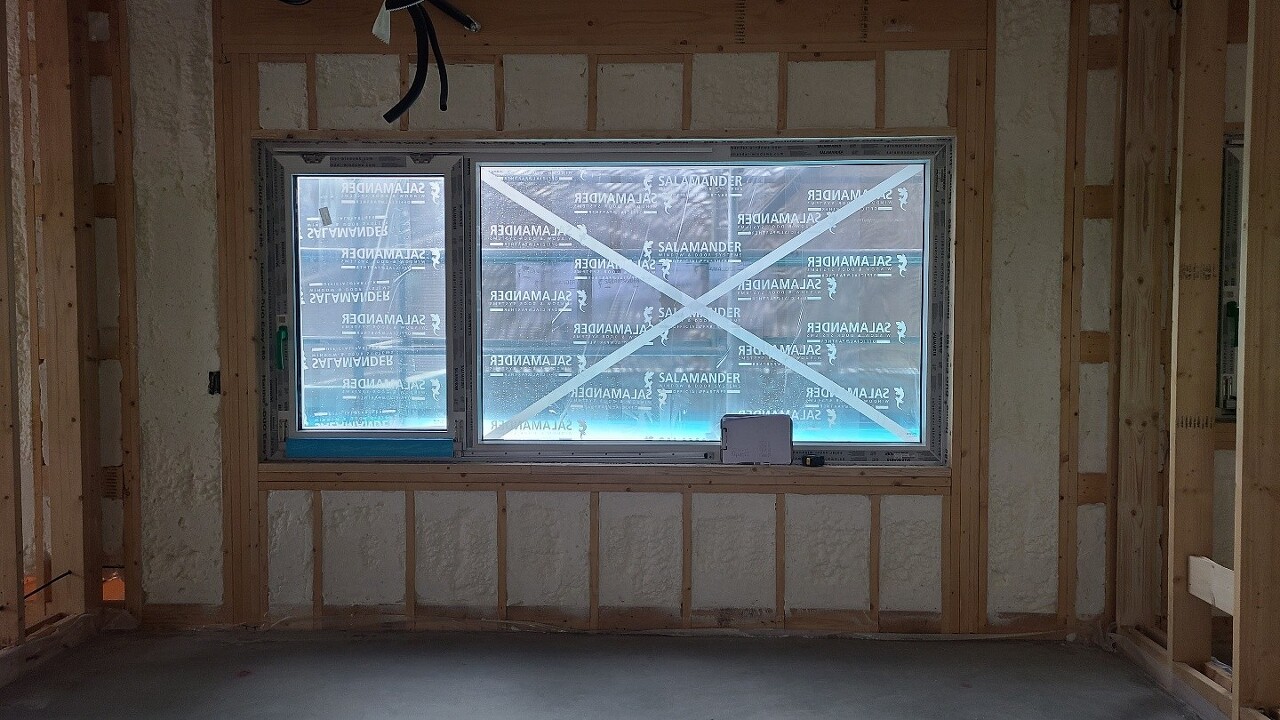

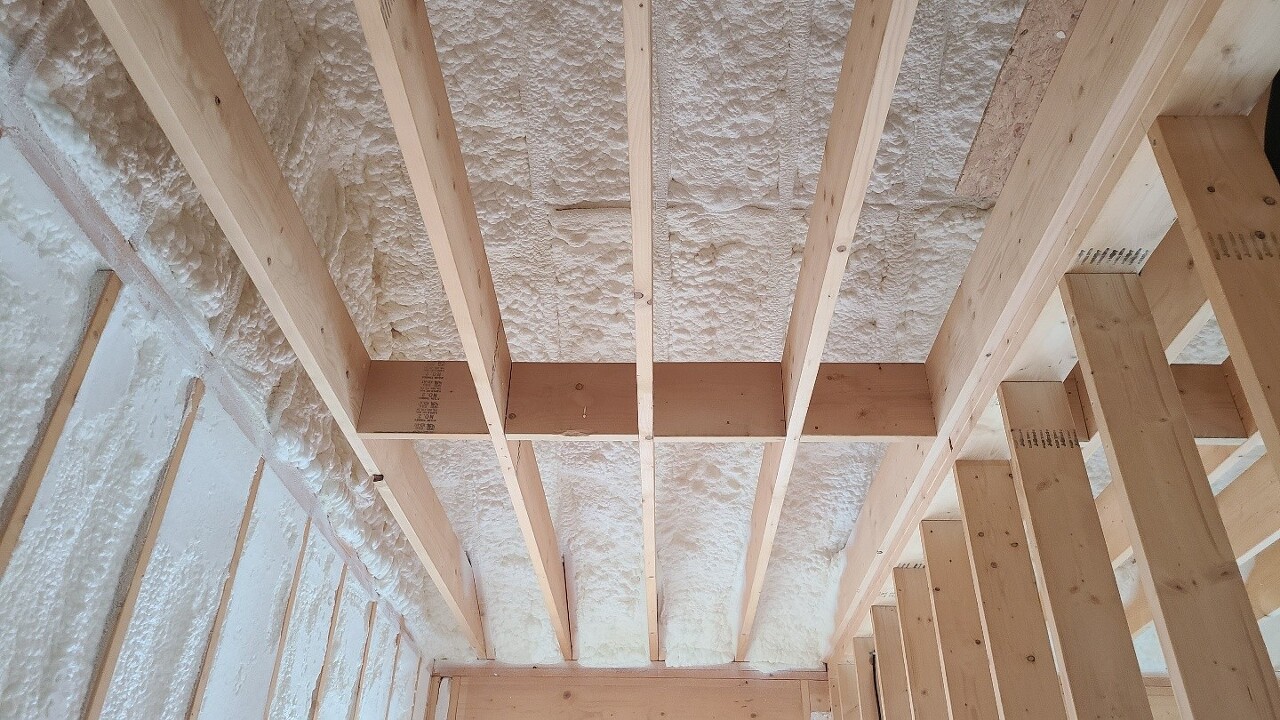

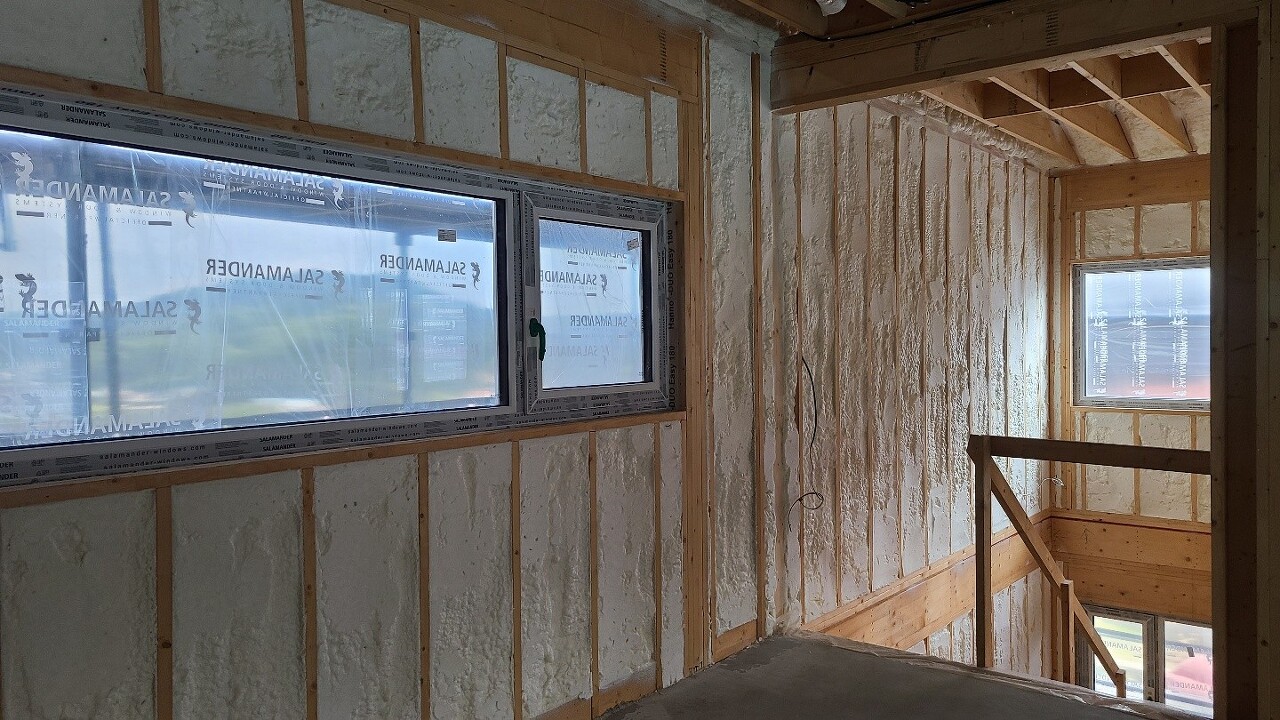

- 수성연질폼 작업(외주) 완료

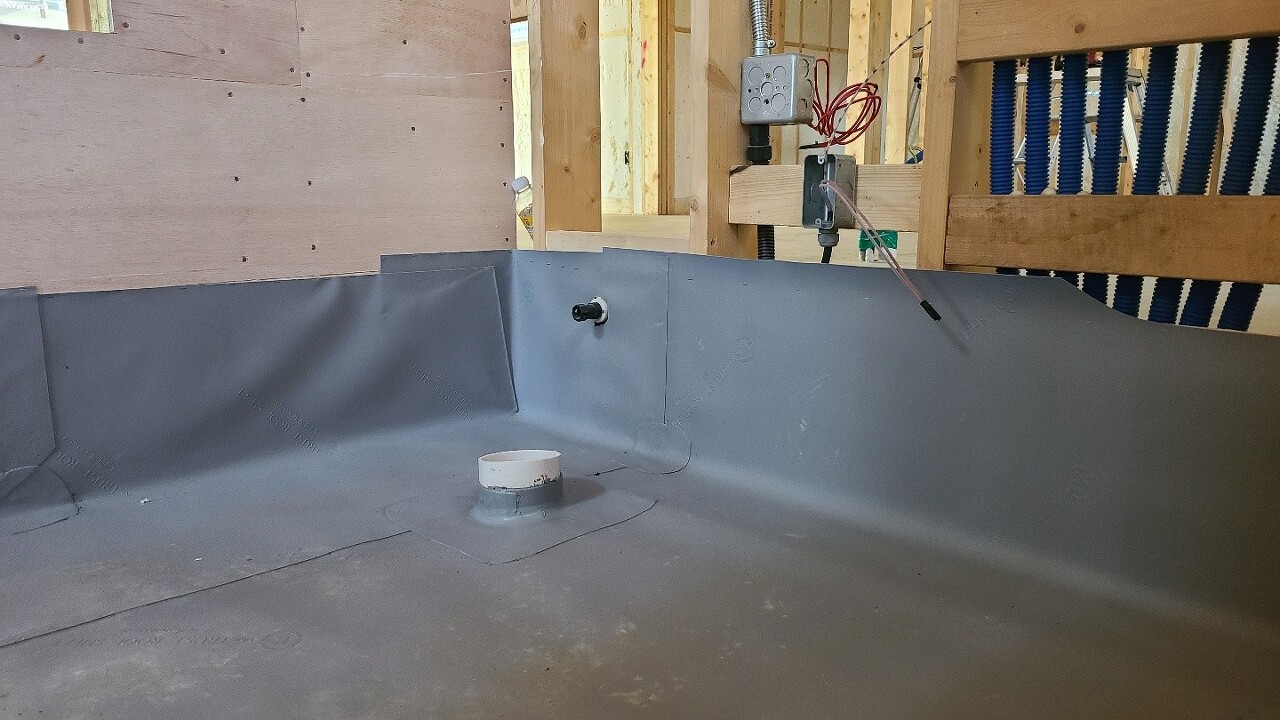

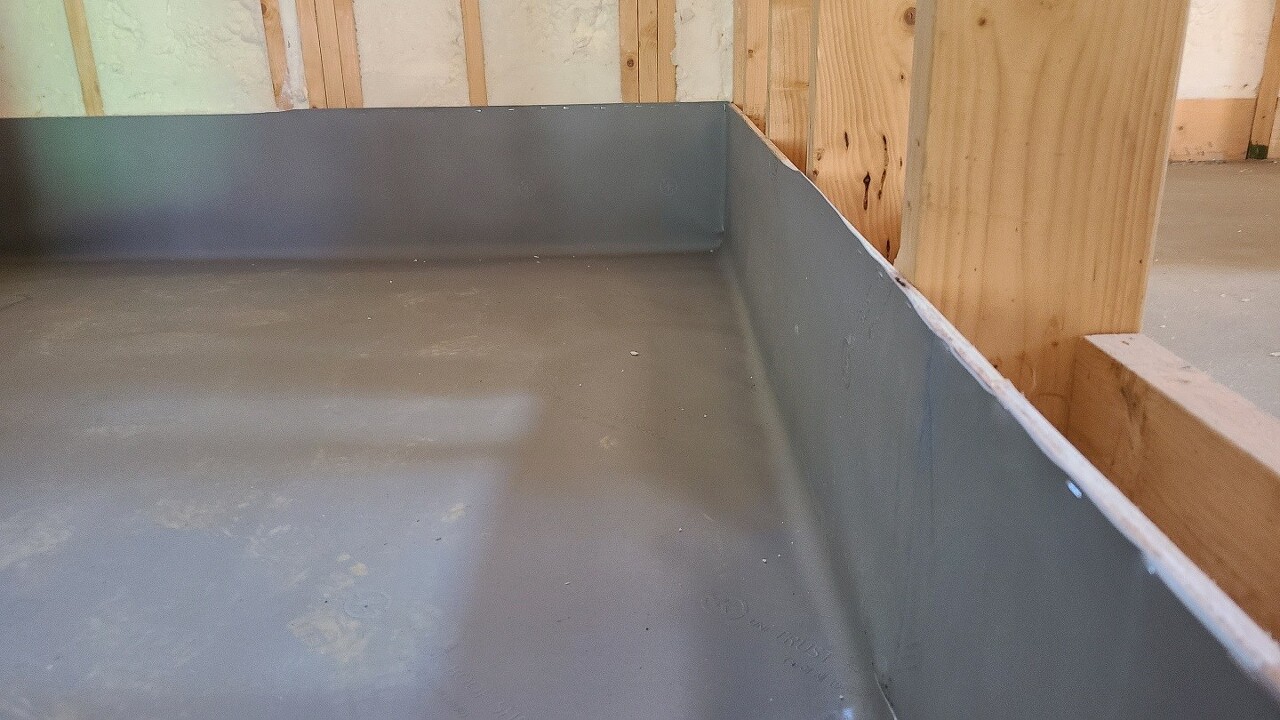

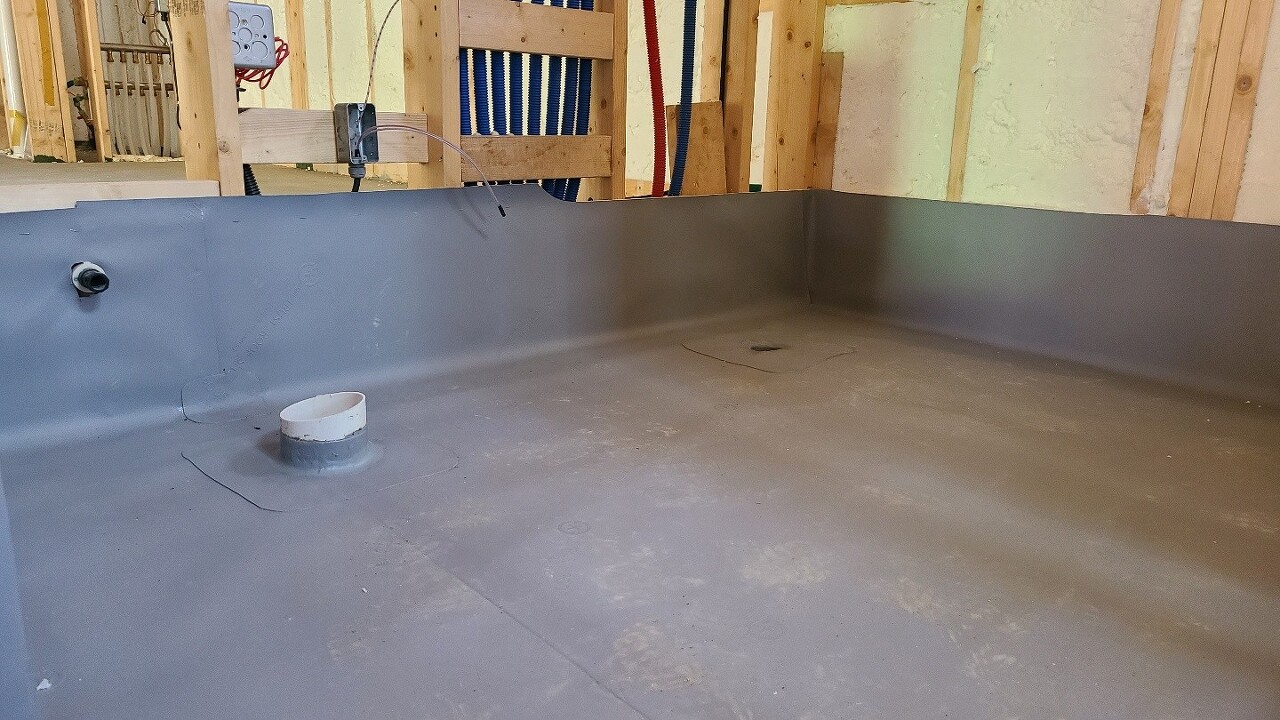

- 1층 화장실 방수시트 작업(외주)

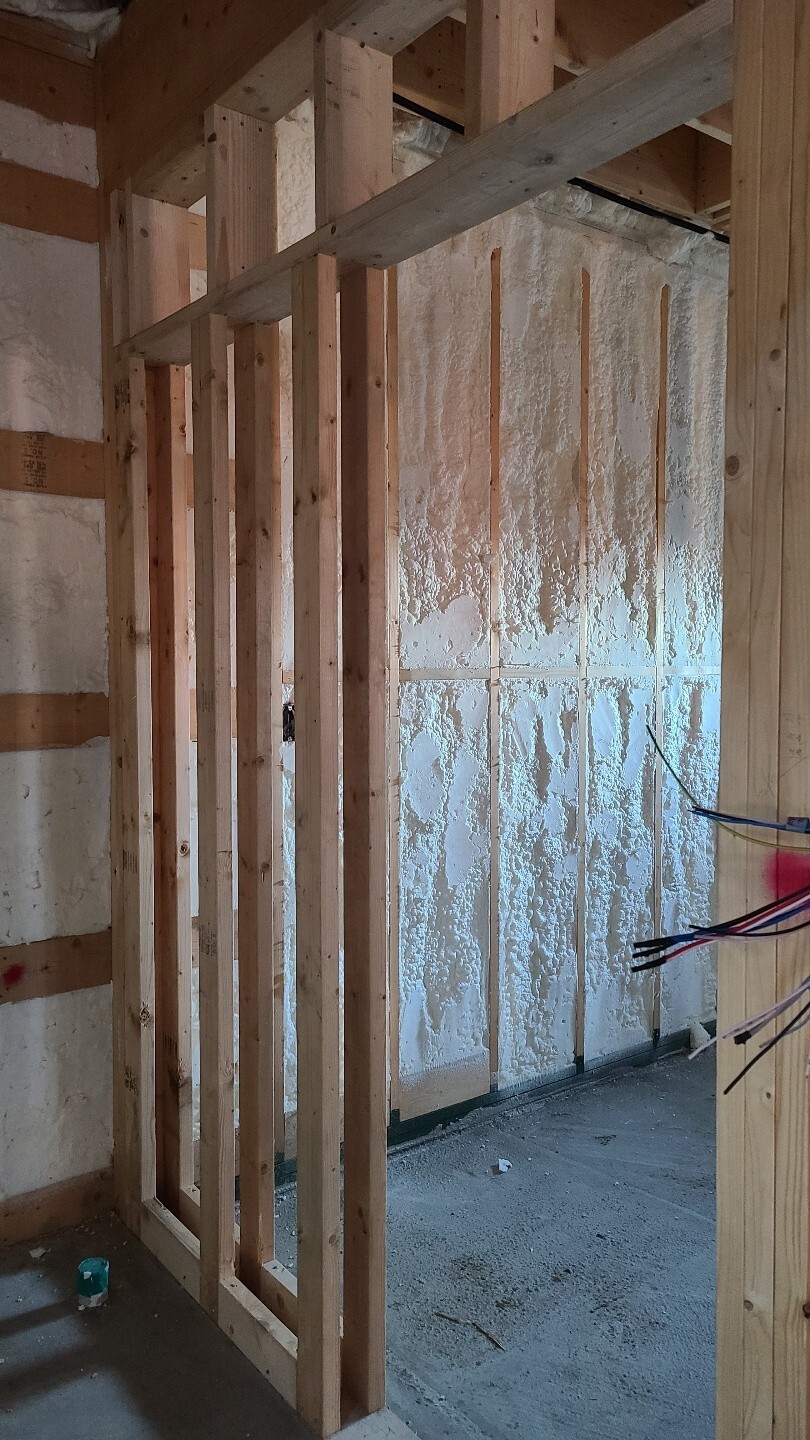

- 내부 목작업

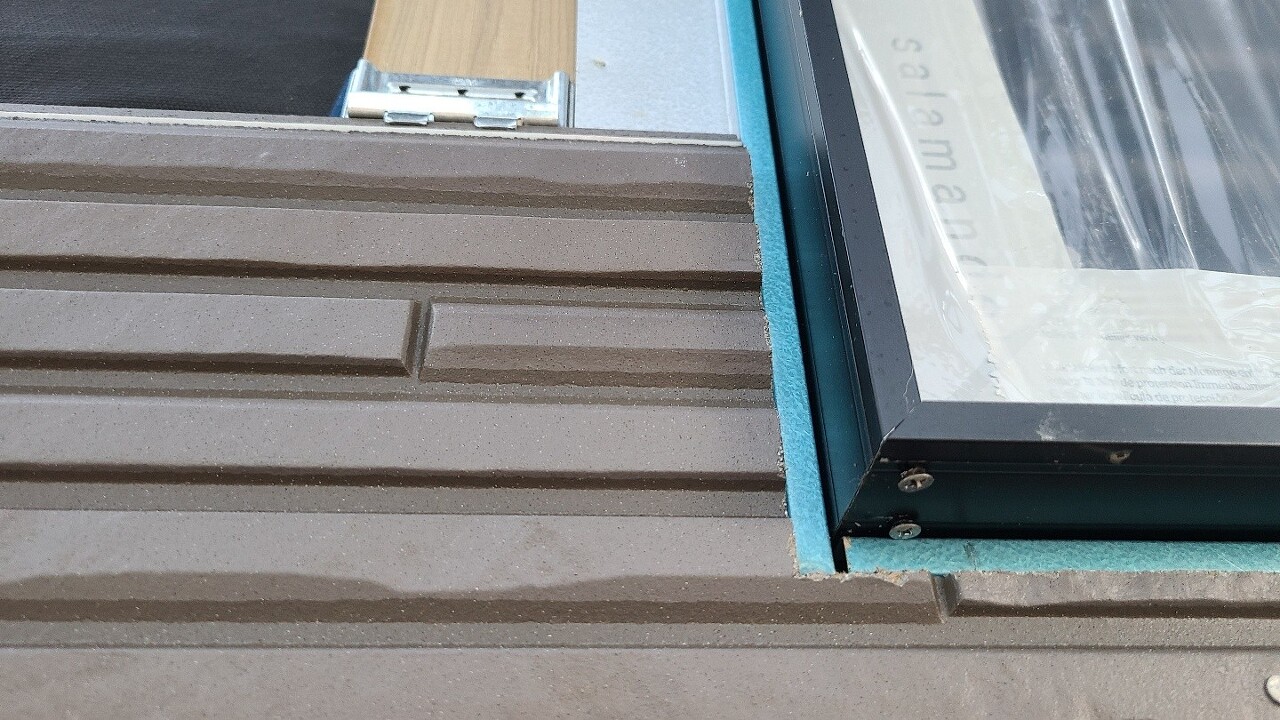

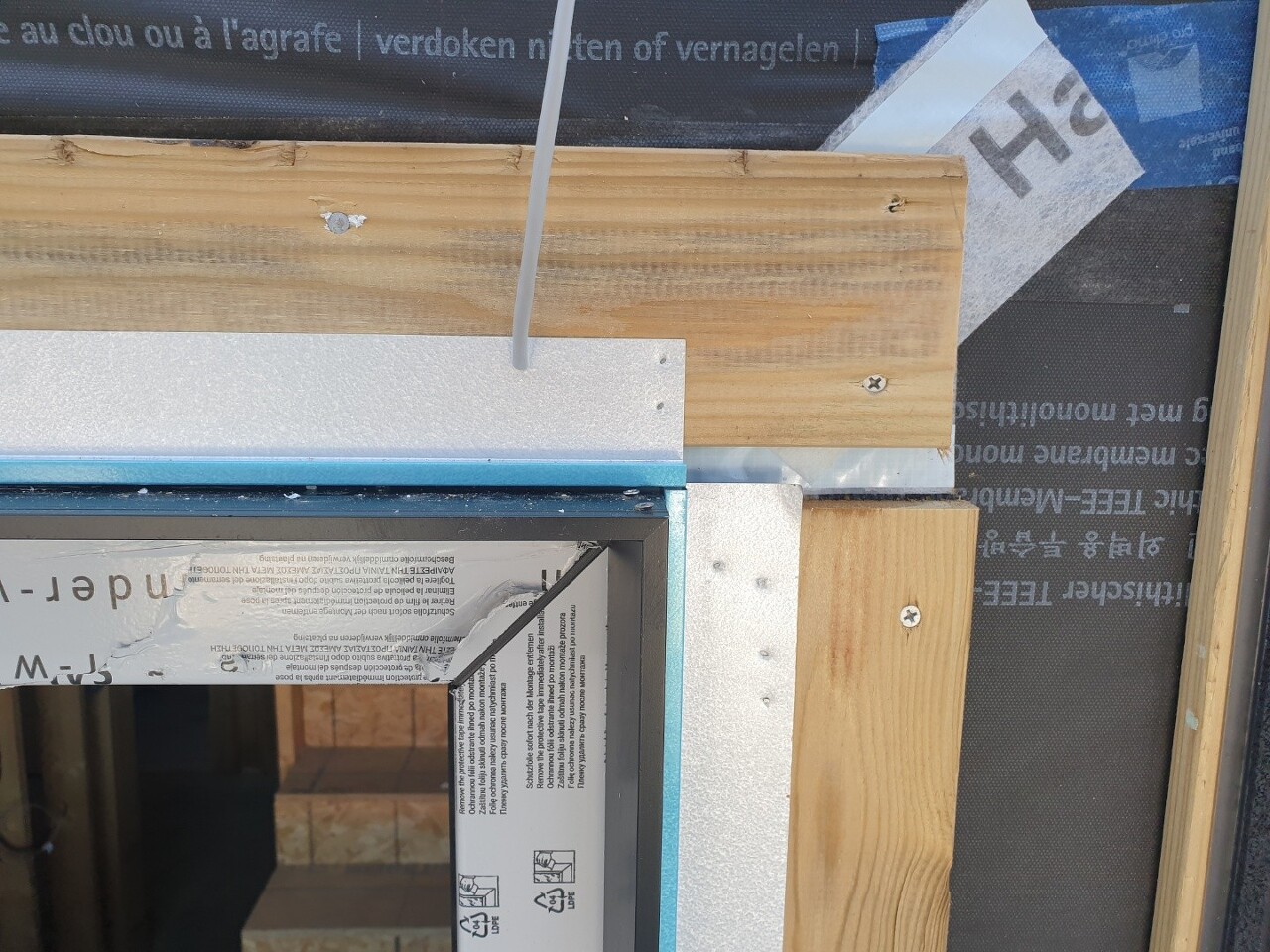

- 콤보 시공 및 외날 후레싱 시공

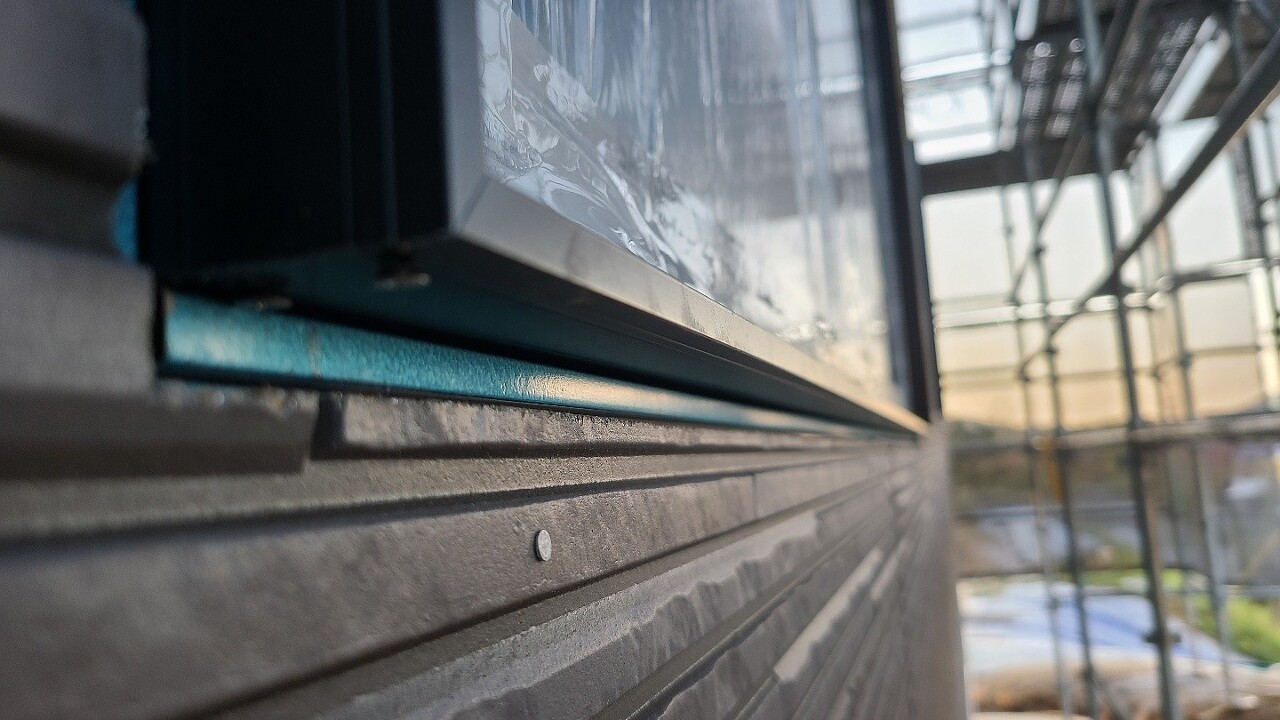

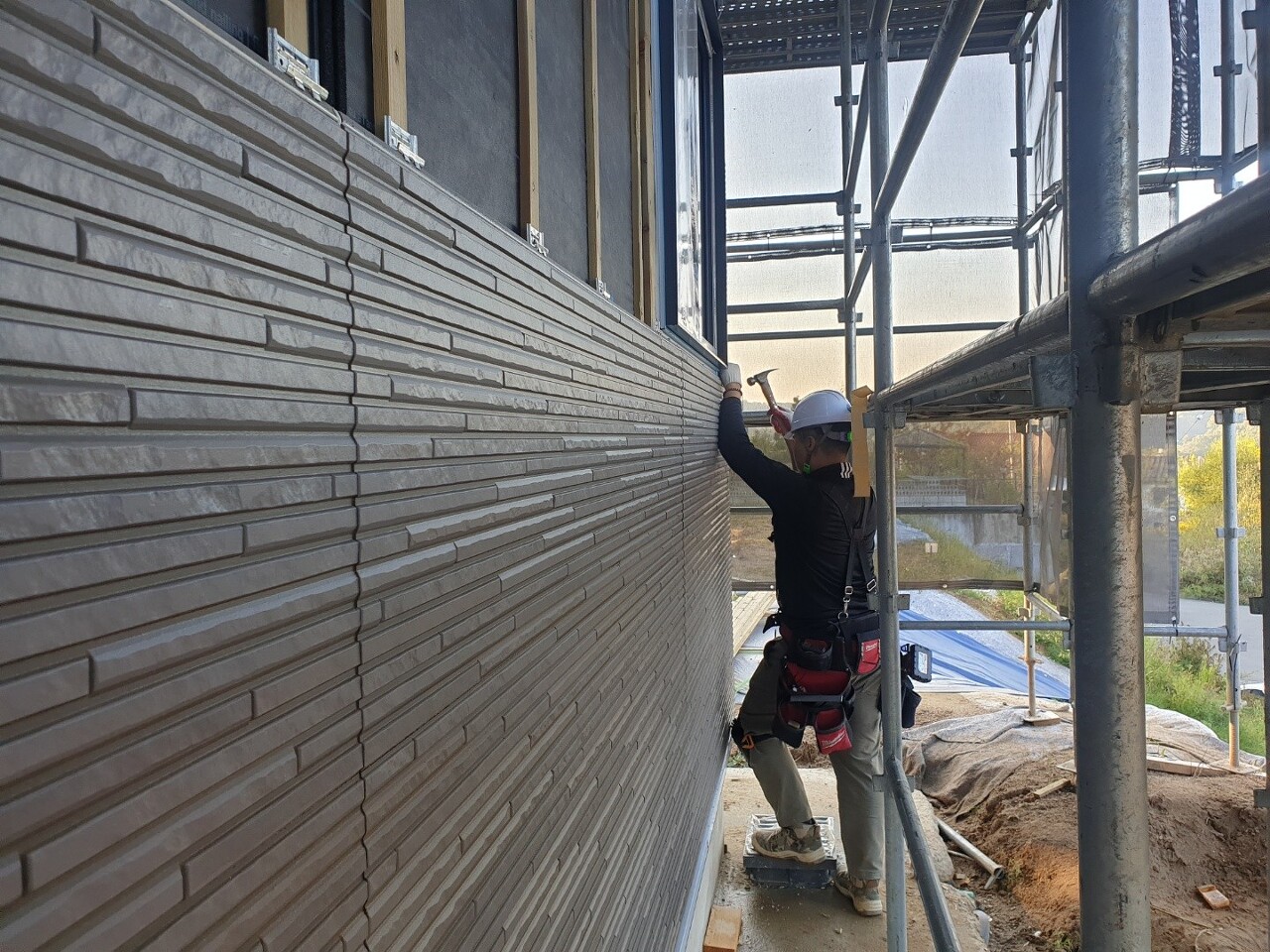

- 아이큐프 퓨제 시공
▶ 다음 예정 작업
- 아이큐브 퓨제 시공
- 내부 목작업
쌀쌀한 날씨속에 따든한 커피 한잔으로 하루를 시작 하였습니다.

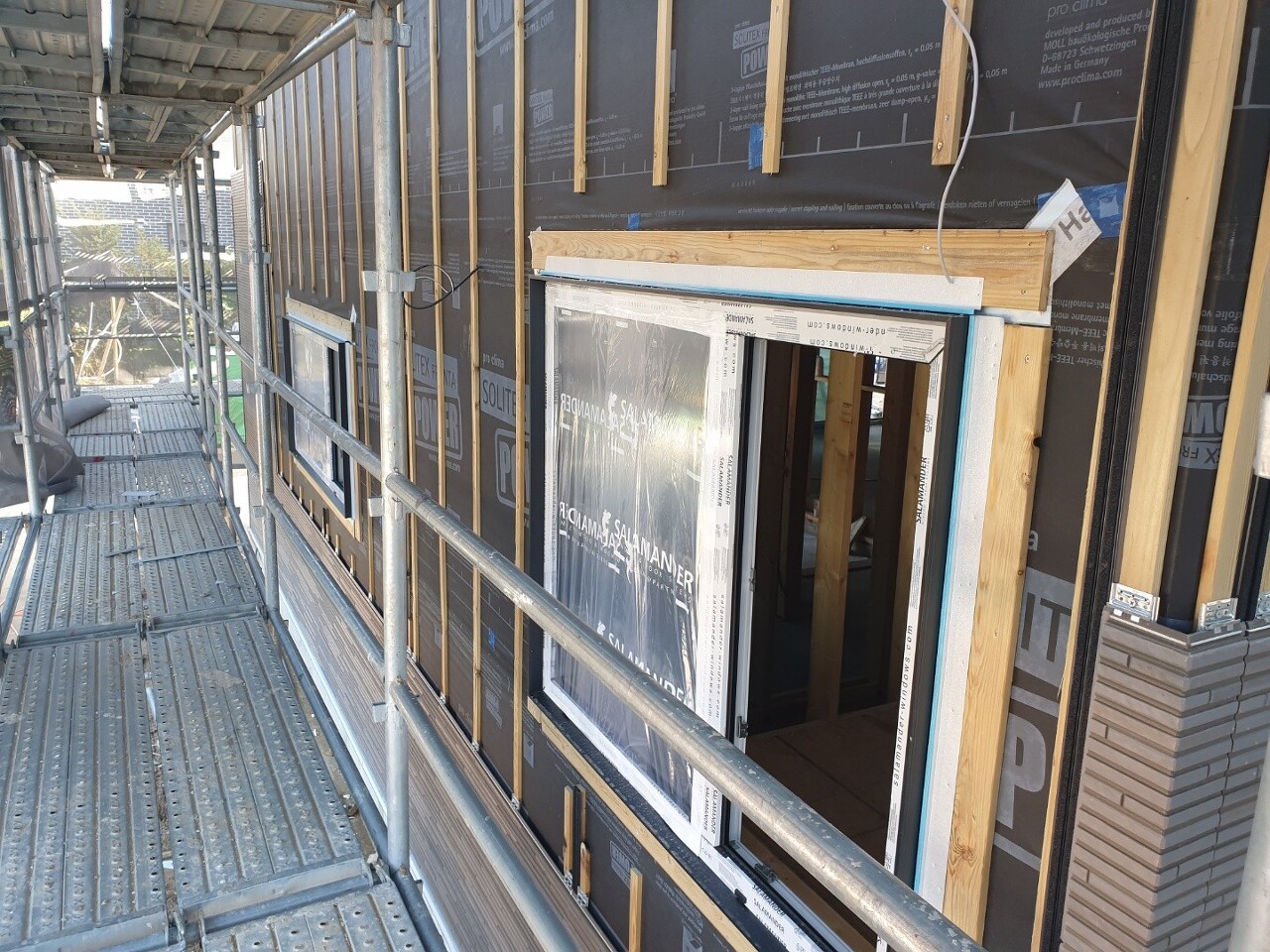

창호 시공이 완료 되어 콤보 작업 및 외날 후레싱 작업을 진행 하였습니다

콤보 작업은 창호 개구부에 우선 밑단을 시공 후 좌/우에 콤보을 시공하고 마지막으로 상부에 시공을 진행 합니다.
즉 물끊기 순서로 시공을 진행 하였습니다.


외날 후레싱 또한 물끊기 순서로 시공을 진행 하였습니다. 외날 후레싱은 외장재(아이큐프 퓨제)와 창호 사이에 재료 경계선이며, 차후 실란트 작업으로 방수 진행 합니다.


아이큐브 퓨제 밑작업 완료하여 내일부터는 본격적으로 아이큐브 퓨제 작업을 할수 있습니다.



포켓도어 작업을 진행 하였습니다.
포켓도어는 좌우로 개폐하는 문으로 도어가 벽체 속으로 들어가도록 시공하여 좁은 공간을 활용할 수 있는 실용성과 세련미의 효과를 연출할 수 있는 문입니다. 보통 상부의 레일을 활용해 개폐하기 때문에 문턱을 없앨 수 있어 편의성을 높일 수 있습니다.

포켓도어 이미지 출처-슬라이딩 도어 스터프(sliding-doorstuff)



화장실 방수시트 작업을 진행 하였습니다. (외주)






수성연질품 작업 및 창호 설치을 완료 하였습니다. (외주)
오늘 작업은 여기까지 입니다.
내일 뵙겠습니다.
