청주 남이 태민하우스 신축현황
▶ 날 씨 : 맑 음
▶ 오늘 근무자 현황
팀 장 : 정 지 원(8H)
팀 원 : 전 용 세(휴무), 강 재 성(8H), 남 성 달(8H), 신 정 훈(8H)
▶ 금일품수(누계) : 4품(총 140.7품)
▶ 오늘의 작업

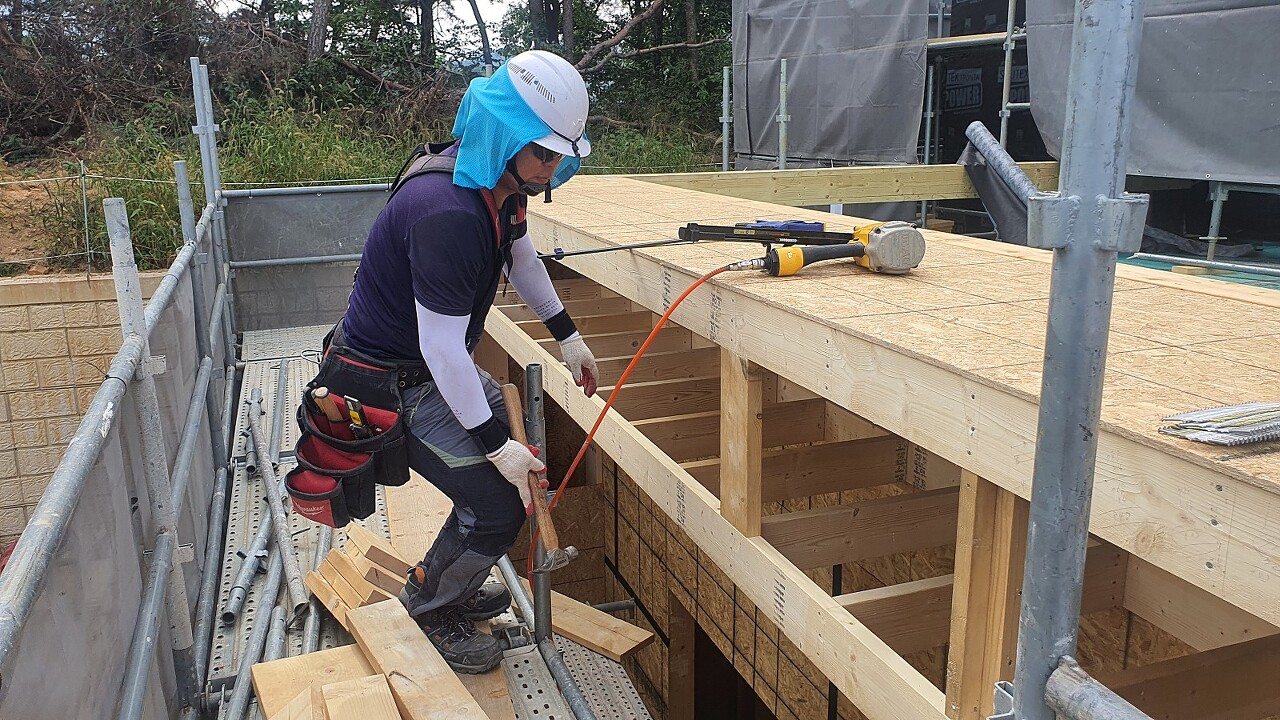

- 테이핑 작업

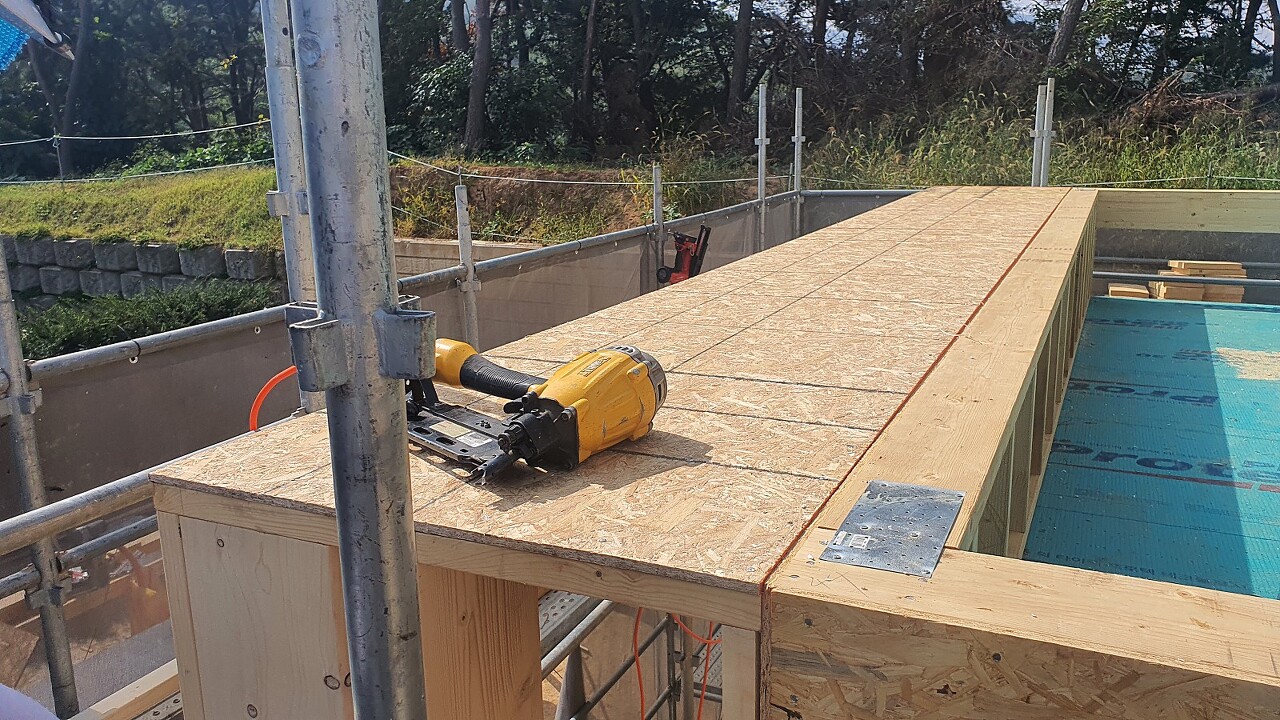

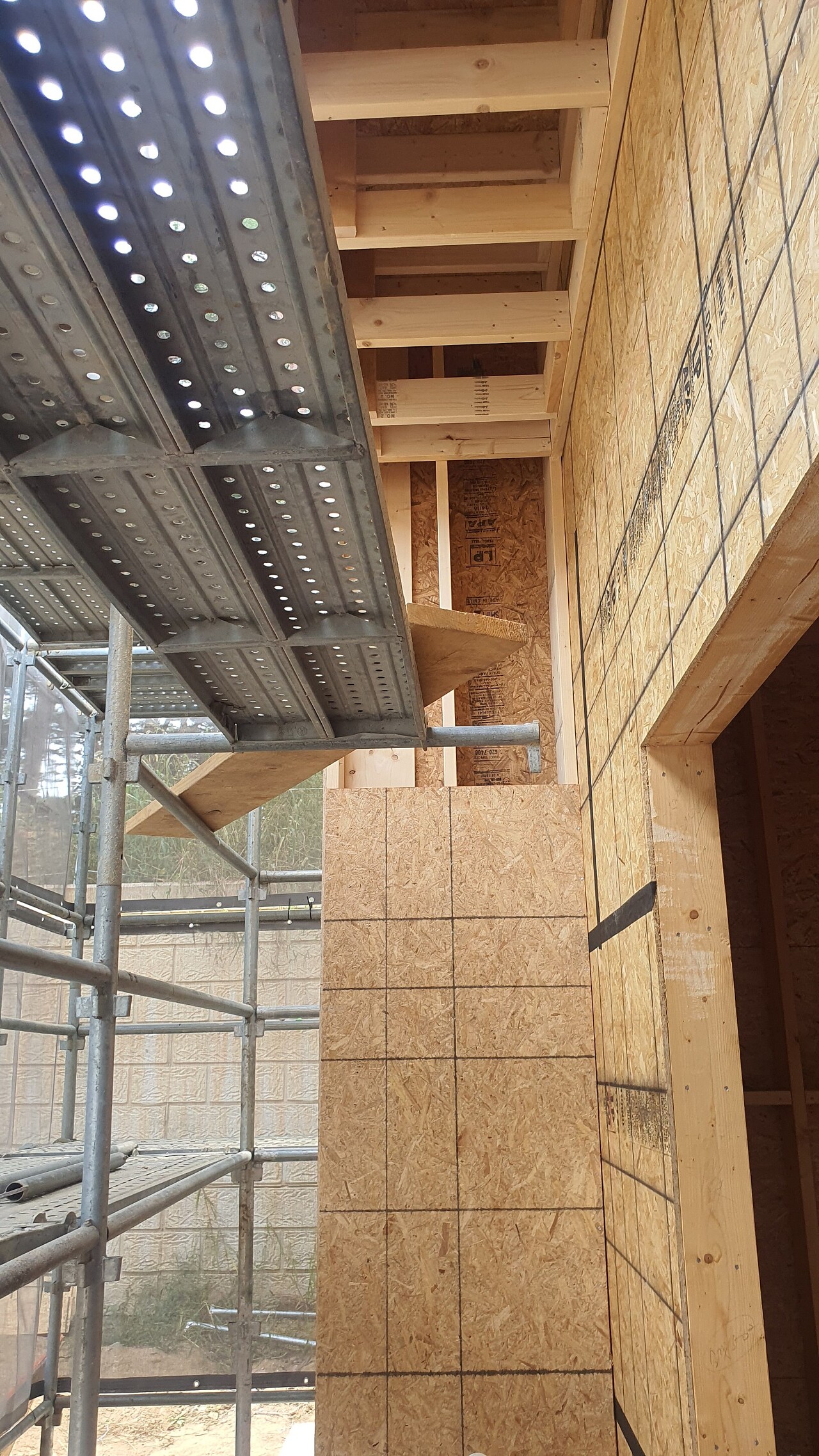

- 돌출벽 시공(완료)

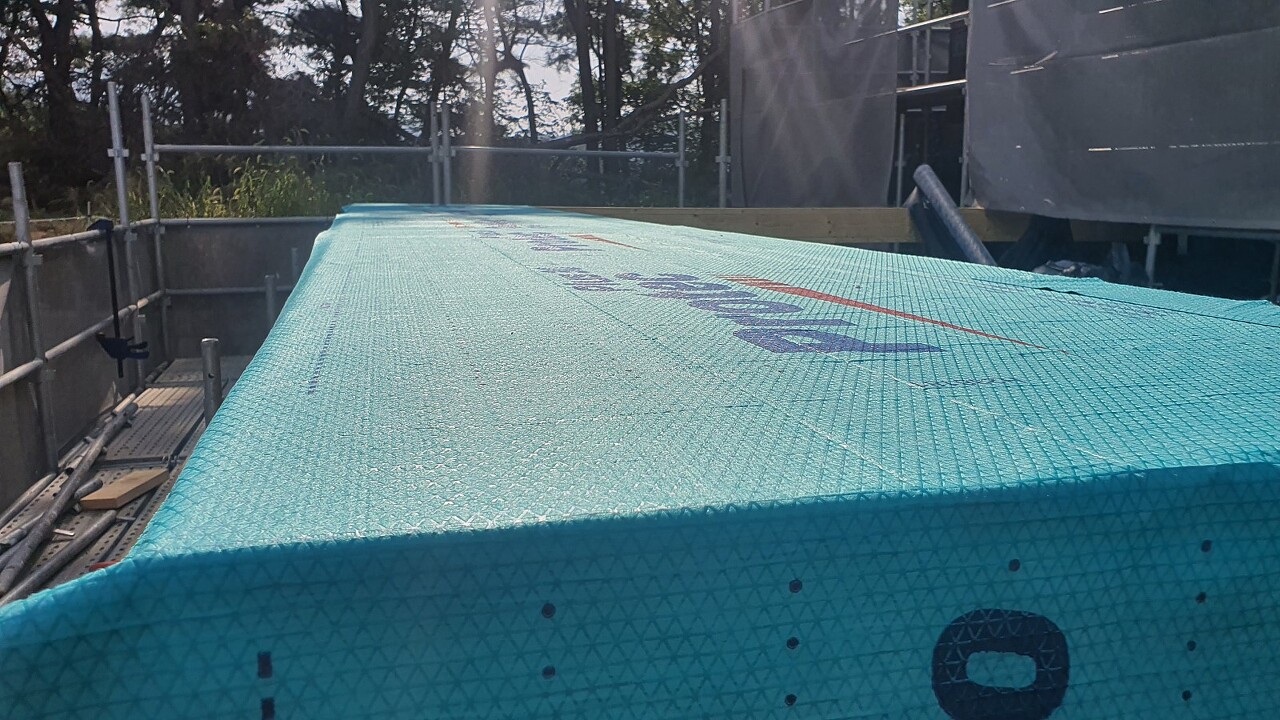

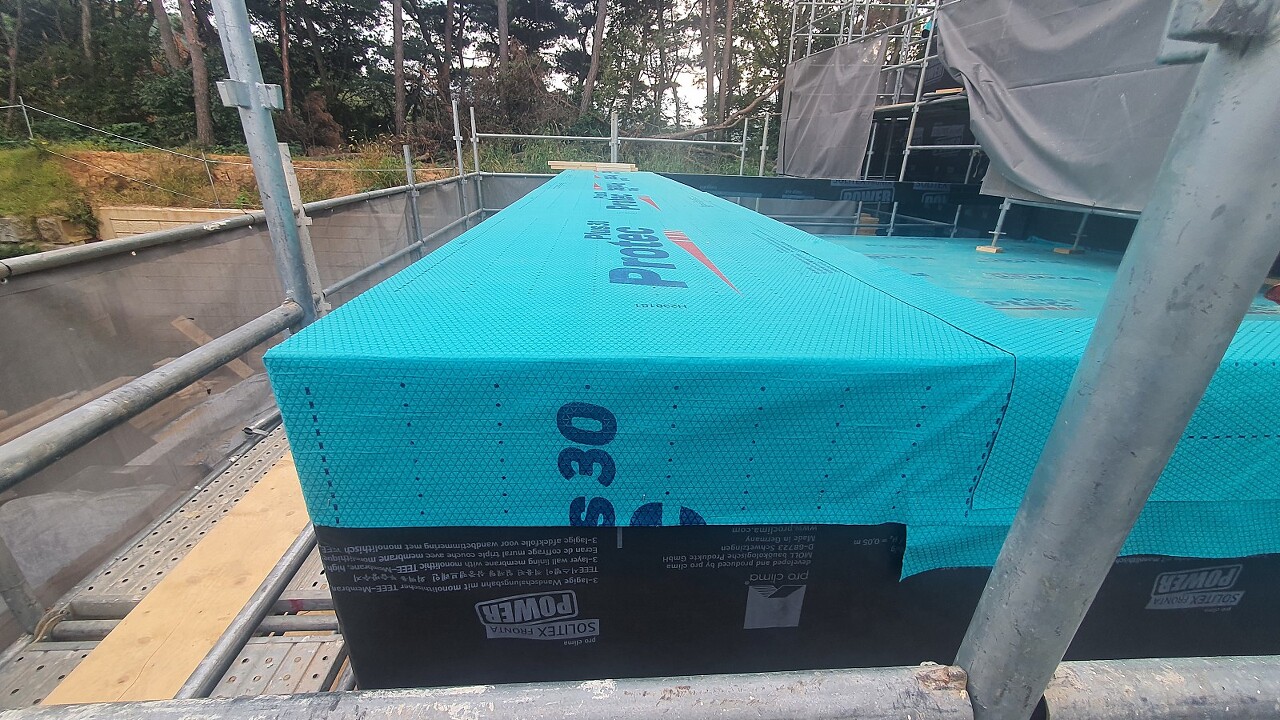

- 외벽 투습방수지 시공(완료)
- 설비배관 작업 (설비팀)

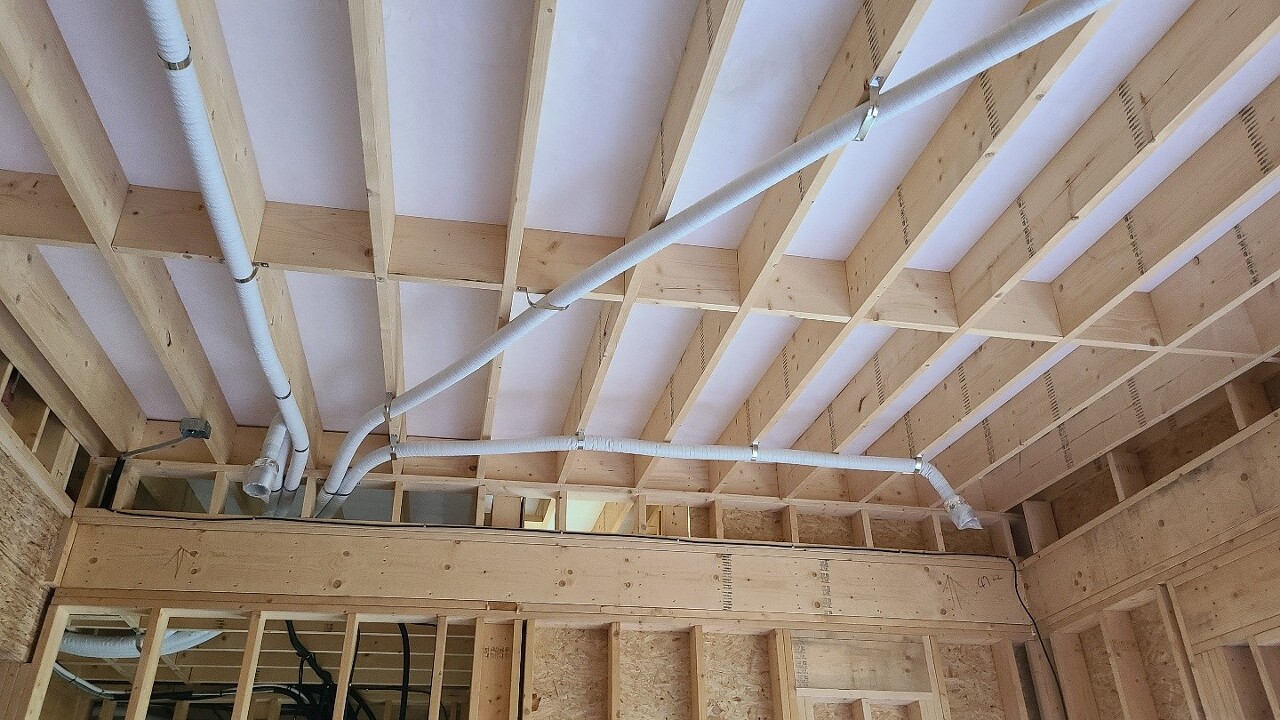

- 열회수 환기장치 배관작업(외주)
▶ 다음 예정 작업
- 메탈 메쉬
- 하부 후레싱
- 버그스크린
오늘은 여름과 같은 날씨였습니다. 월요일에 비소식이 있어서 꼭 돌출벽과 투습방수지 작업을 끝마쳐야겠다고 생각하고 작업에 임하였습니다. 먼저 어제에 이어서 테이핑작업을 먼저 시작하였습니다.

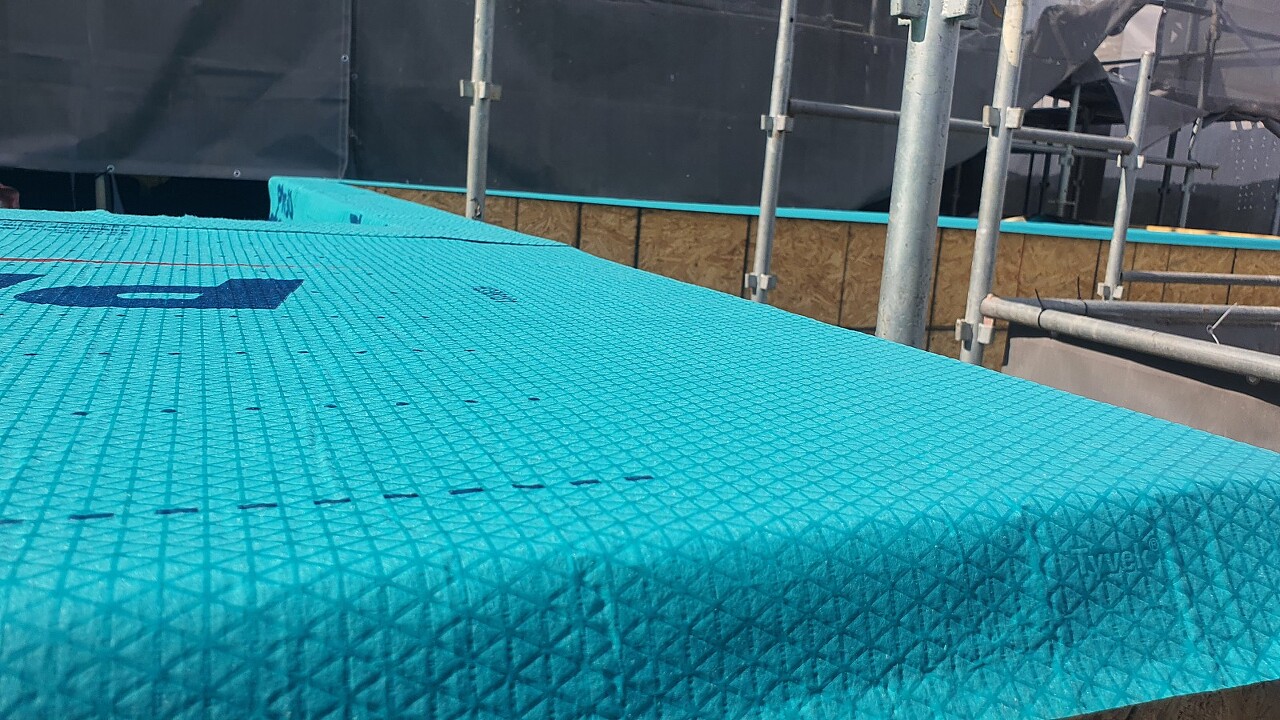

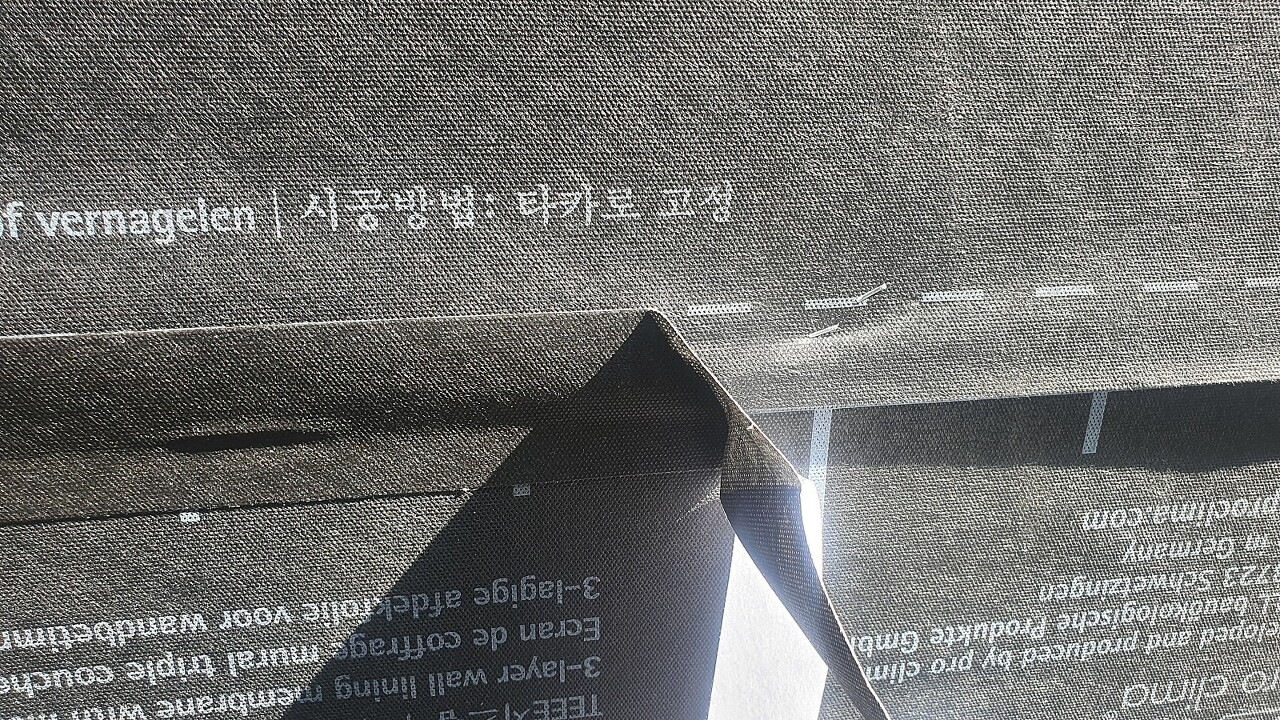

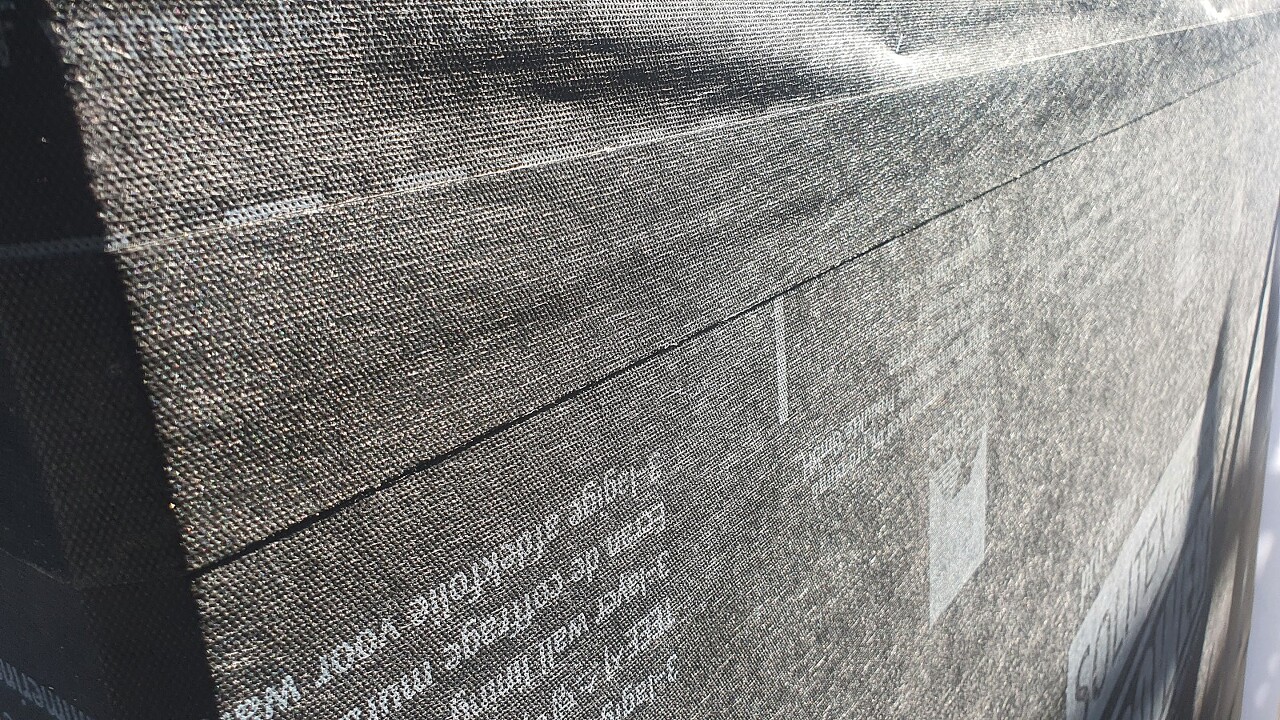

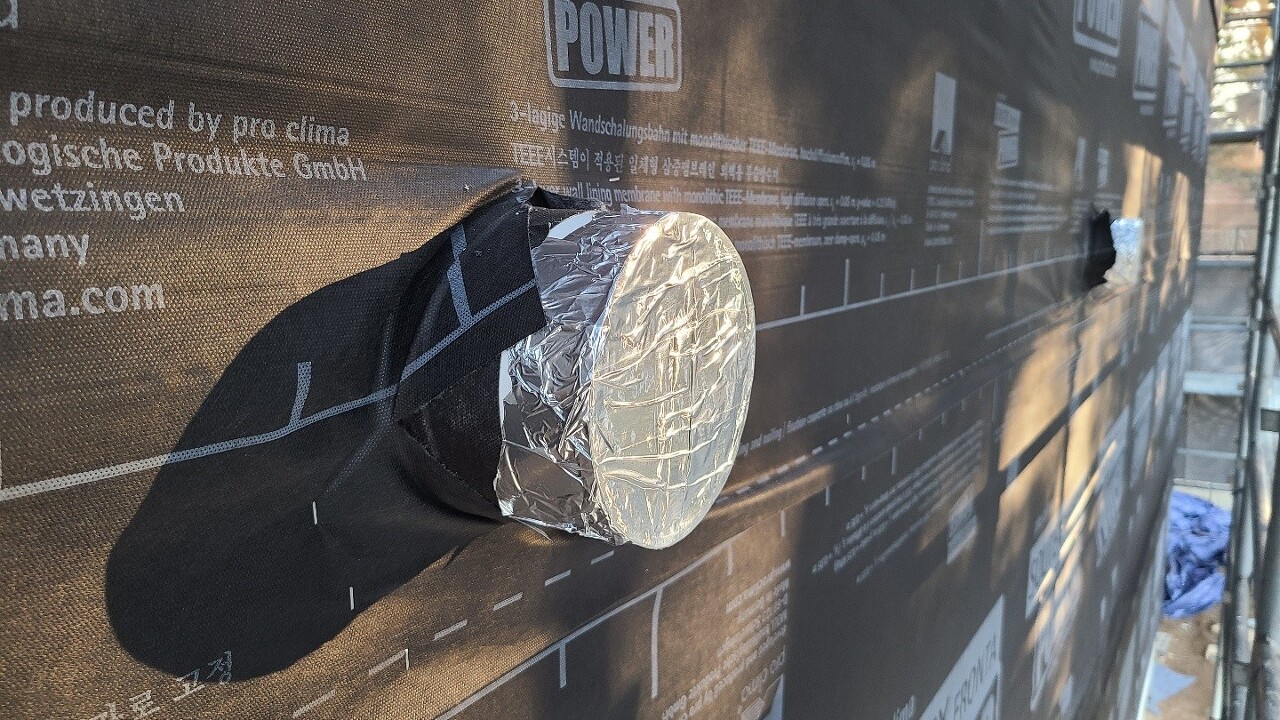

전용 테이프를 이용해 투습방수지와 투습방수지의 이음매를 붙여주었습니다. 작업하면서 상처 난 곳과 타카심 자리도 테이프로 덧붙여 투습방수지 본래의 기능을 잃지 않도록 하였습니다.

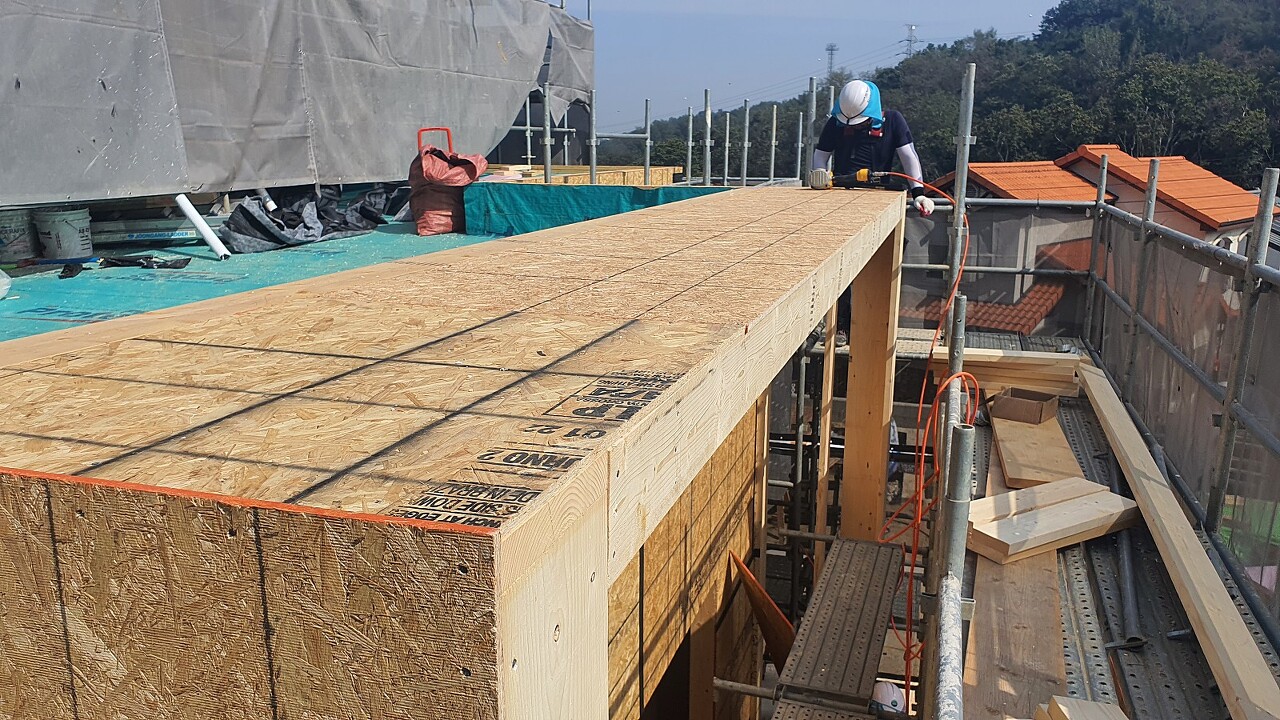

팀장님과 재성빌더는 돌출벽의 골조와 합판작업을 하였습니다.

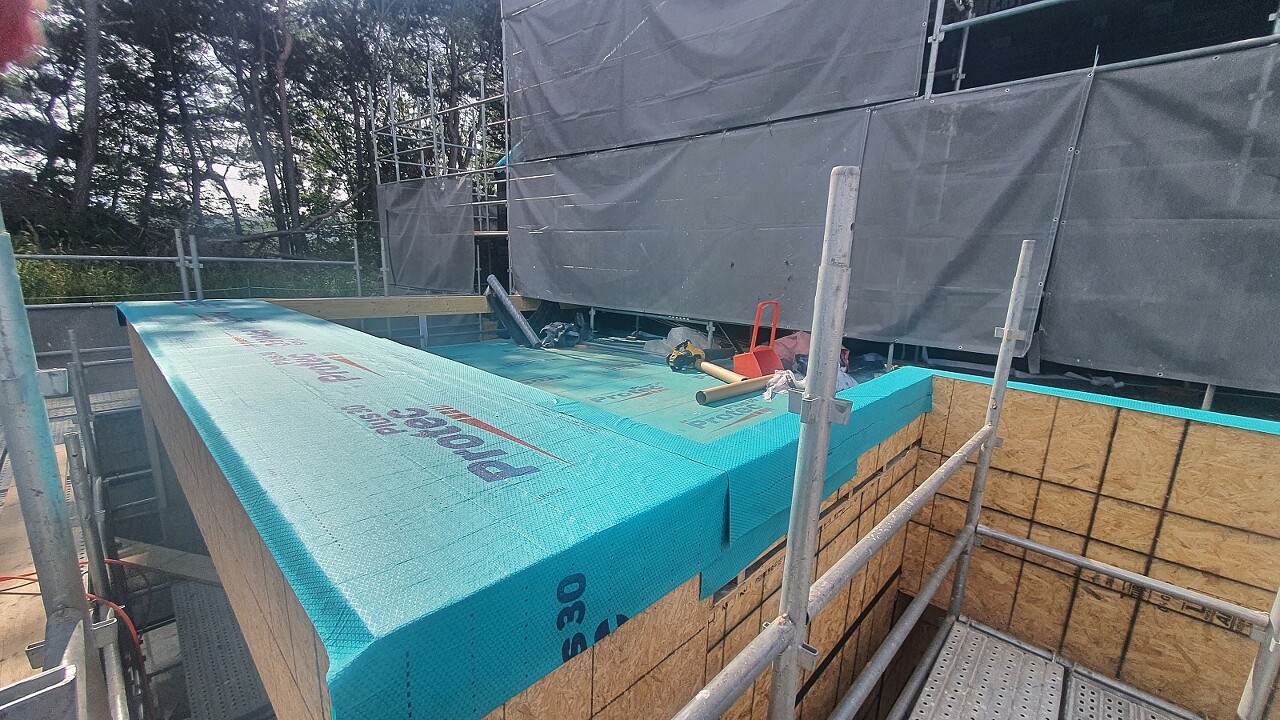

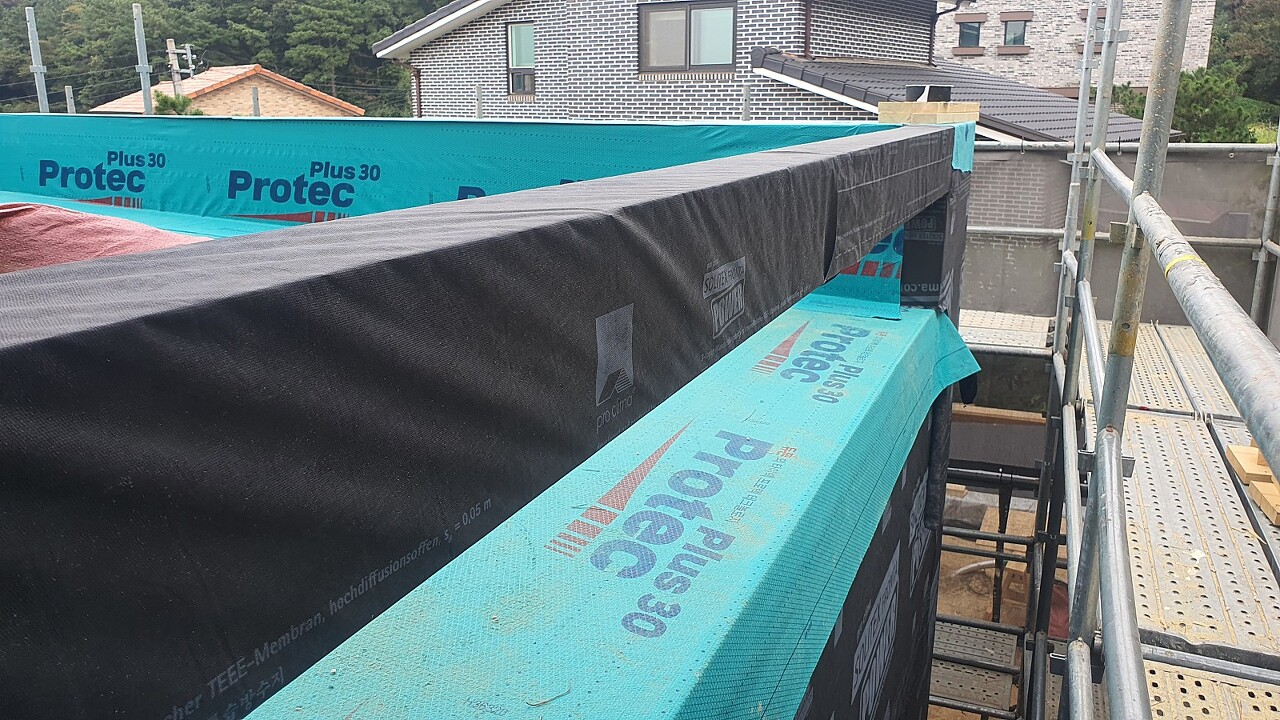

돌출벽의 골조와 합판작업이 완료된 후 바로 방수시트와 투습방수지를 시공하였습니다.

팀장님이 물끊기를 위한 세밀한 시공을 하고 있습니다.

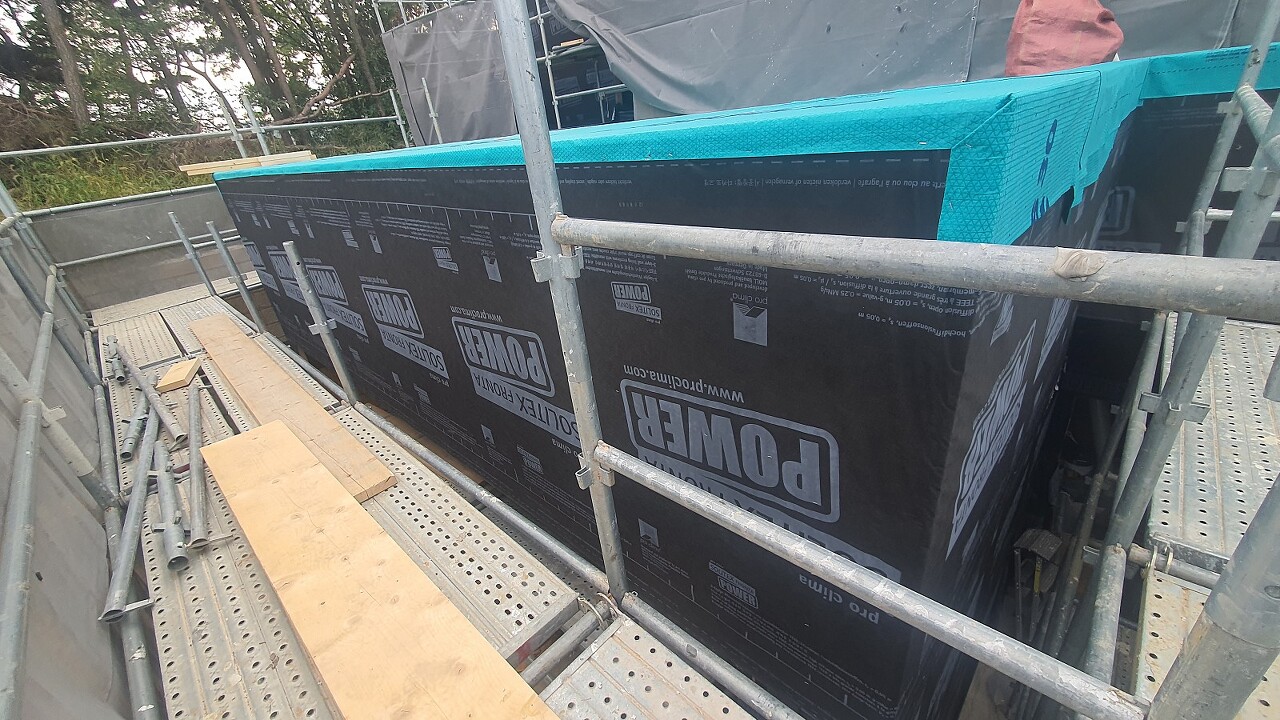

돌출벽과 방수시트, 투습방수지 시공완료

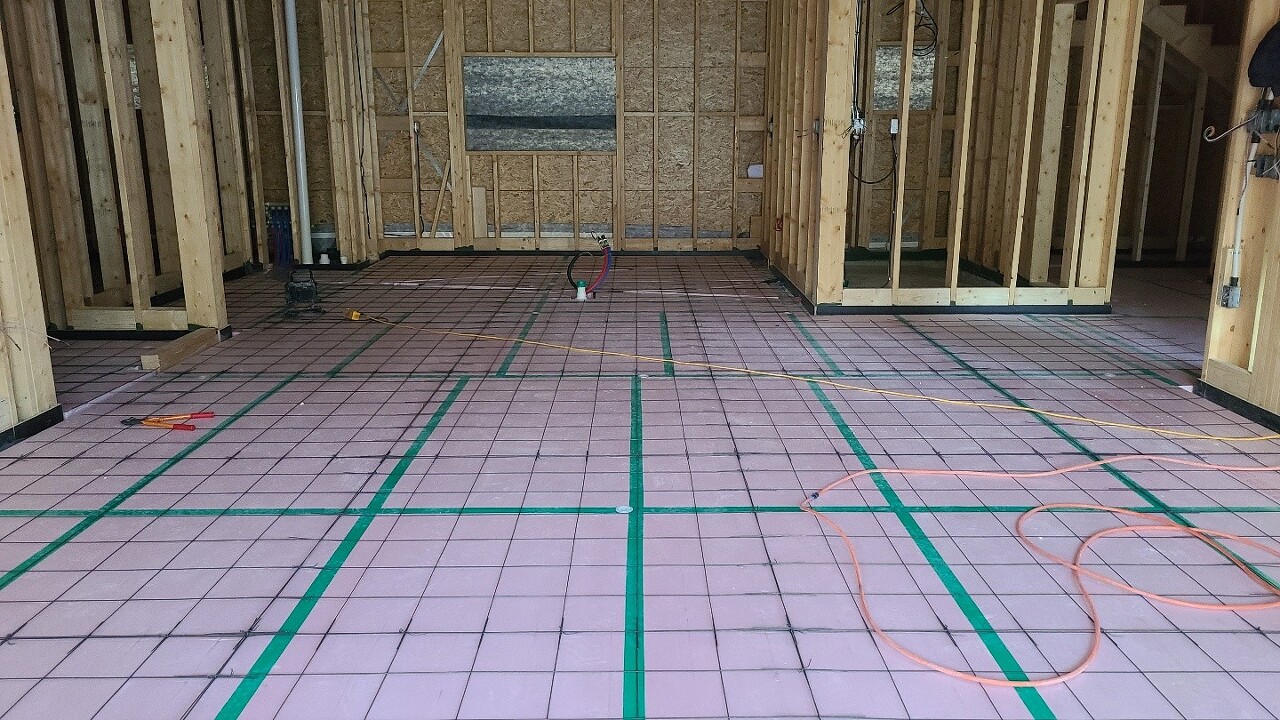

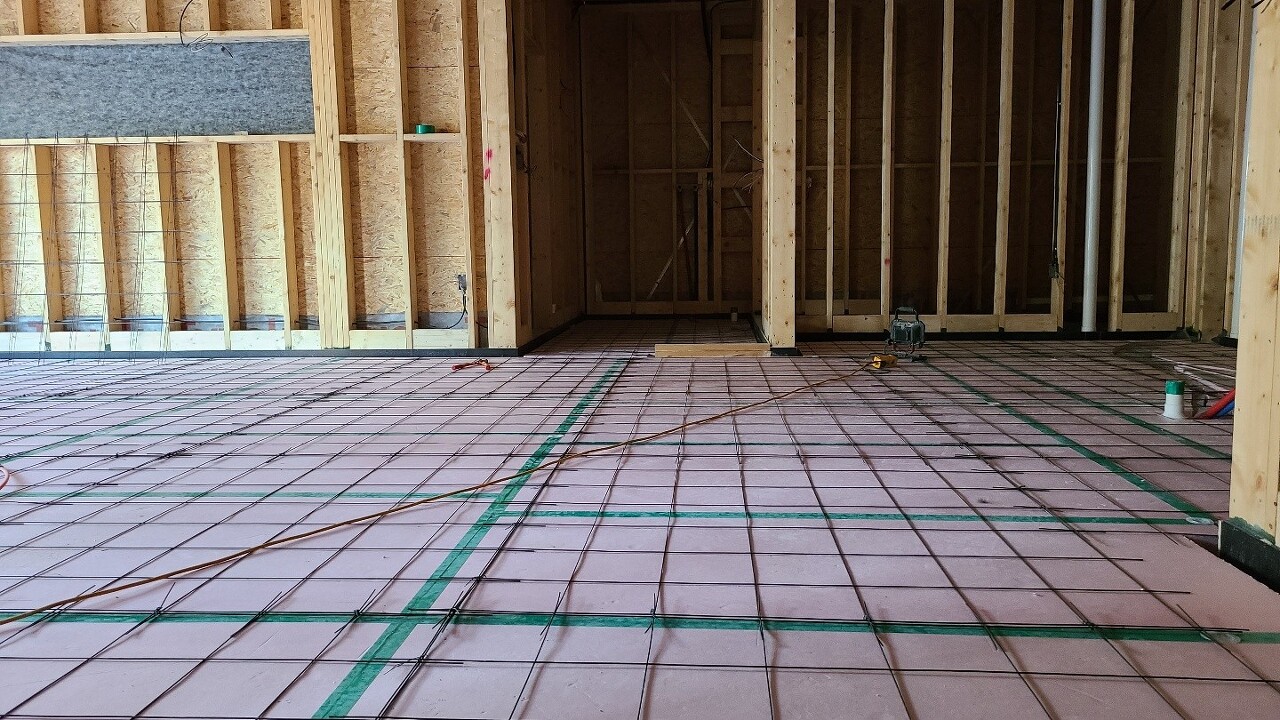

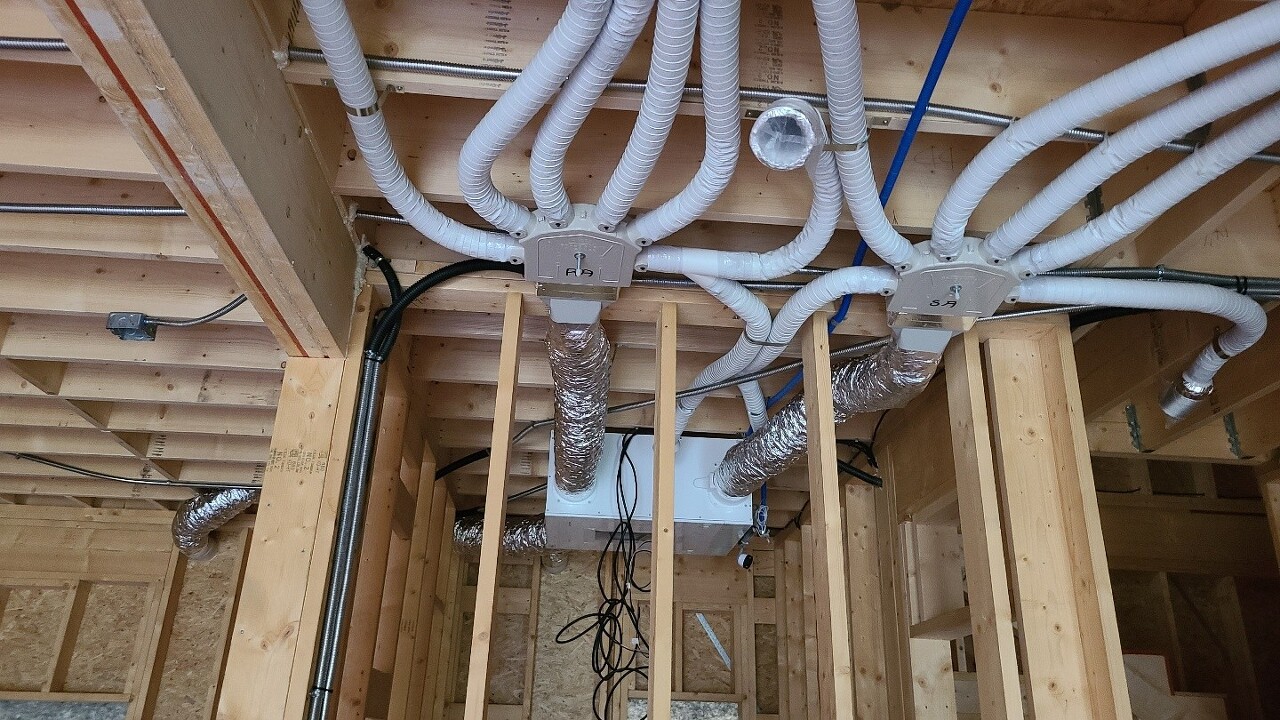

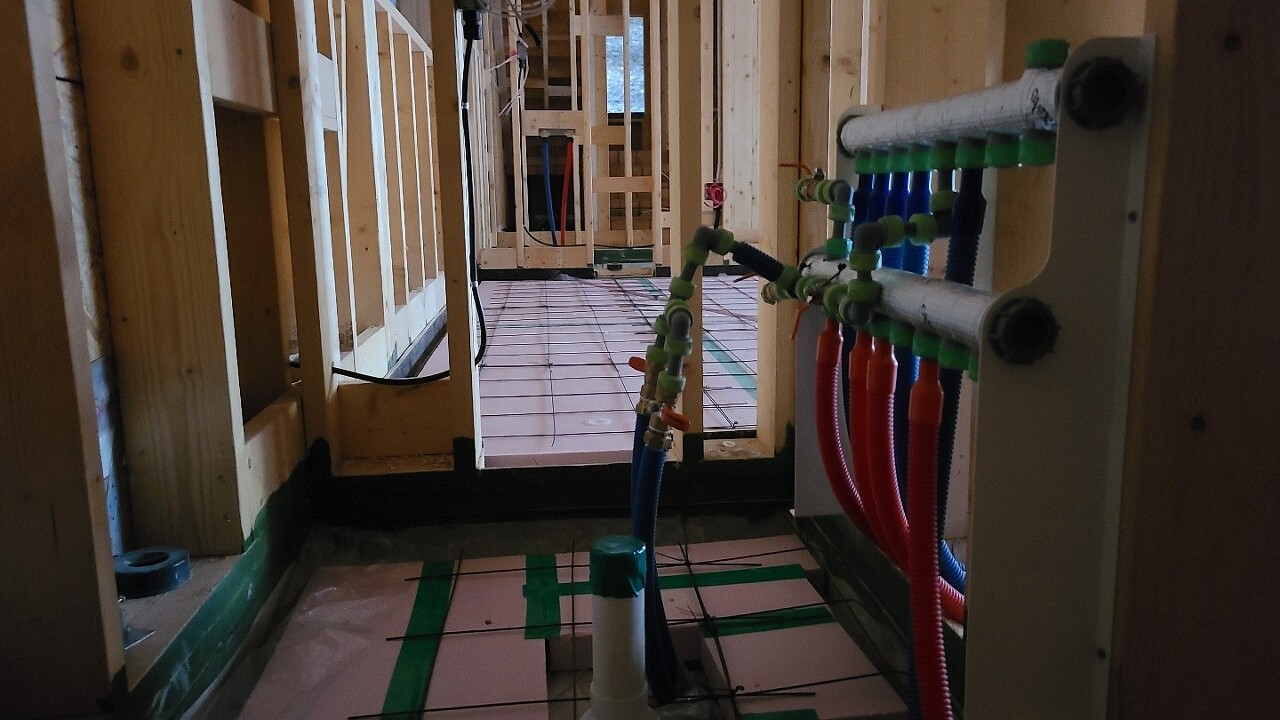

한편, 실내에서는 열회수 장치와 배관 설비작업이 이루어 지고 있습니다.

오늘은 여기까지 입니다.
수고 많으셨습니다.
월요일에 뵙겠습니다.
