날씨 : 맑음
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 이주형 (8시간), 최영광 (8시간), 김종협 (8시간)
지 원 :이상민 팀장 (4시간), 천영환 (4시간), 이민기(4시간)
금일품수 (누계) : 7.5품 (총 62.875품)
- 금일 작업현황
- 서까래,2층 스터드,트리머 및 헤더 재단
- 코너 및 백커 조립
- 2층 벽체 시공
- 1층 포치 벽체시공
- 방통 블로킹 시공
- 철물 시공
다음 예정작업
- 2층 벽체 시공
- 2층 가새 작업
- 2층 실링 작업
- 서까래 재단
- 방통 블로킹 시공
- 철물 시공
오늘은 강릉 사천에서 안전하고 재미있게 집 짓기 8일차 입니다.
오늘 작업은 2층 벽체 시공을 위주로 진행하였습니다.

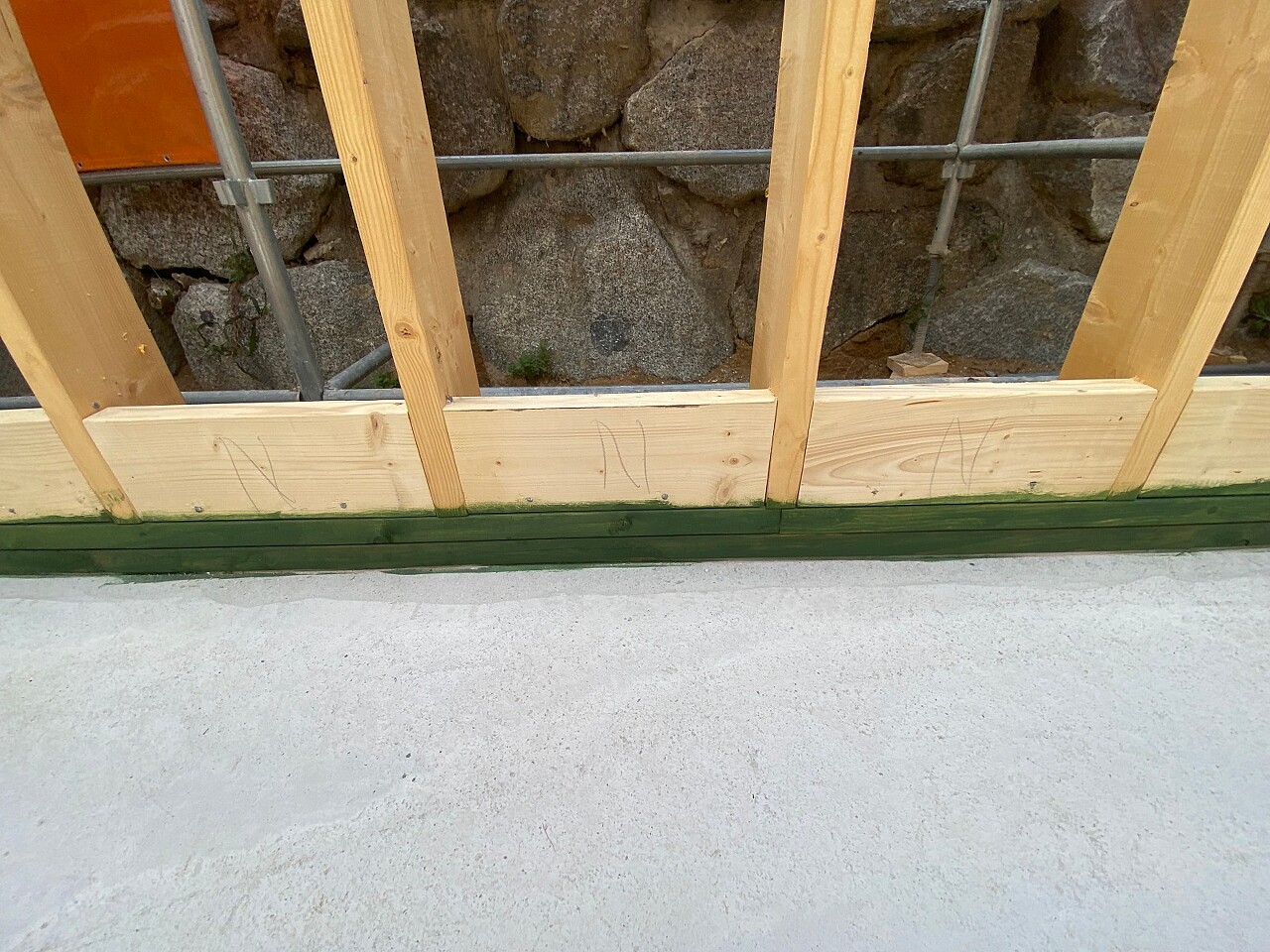

벽체 조립중 입니다.





벽체 조립이 끝나면 벽체를 세워 토대라인에 맞게 고정해줍니다.

벽체와 벽체의 연결을 보강하고 더블 탑 플레이트 간의 벌어짐을 방지하는 작업으로 철물 TP49 사용합니다.




오늘 시공한 2층 벽체 사진입니다.



그와중에 방통 블로킹 작업도 같이 진행했습니다.
방통 블로킹 이름과 같이 방통 타설때 콩크리트가 옆으로 흘러 넘치지 않게 보강작용을 합니다. 또 마이너스 걸레받이와 석고작업시 상 작용도 해줍니다.



철물로 의해 단열이 취햑한 부분은 우레탄폼을 이용해 단열을 보강을 해줍니다.


톱사님은 오늘도 묵묵히 자재를 재단하고 시공자들을 위하여 서포트 하셨습니다.

다음은 오늘까지 시공한 사진입니다.



오늘은 여기까지입니다.
깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
