날씨 : 무더위의 습한 날씨
- 금일 근무자
팀 장 : 이상민 (9시간)
부팀장 : 이재경 (9시간)
팀 원 : 천영환 (9시간), 성재욱 (9시간)
금일품수 (누계) :4.5품 (총 324.125품)
금일 작업현황
- 아쿠아패널 시공
- 문틀, 도어 및 손잡이 설치
다음 예정작업
- 마감재 가공
- 도어 설치
- 화장실 방수도막작업
김천 농소에서의 65일째입니다.
하루 푹 쉬고 다시 컴백했습니다.
오늘은 아쿠아패널 시공 마무리와 문틀 및 도어설치에 집중하는 하루였습니다.
먼저 아쿠아패널 시공사진입니다.

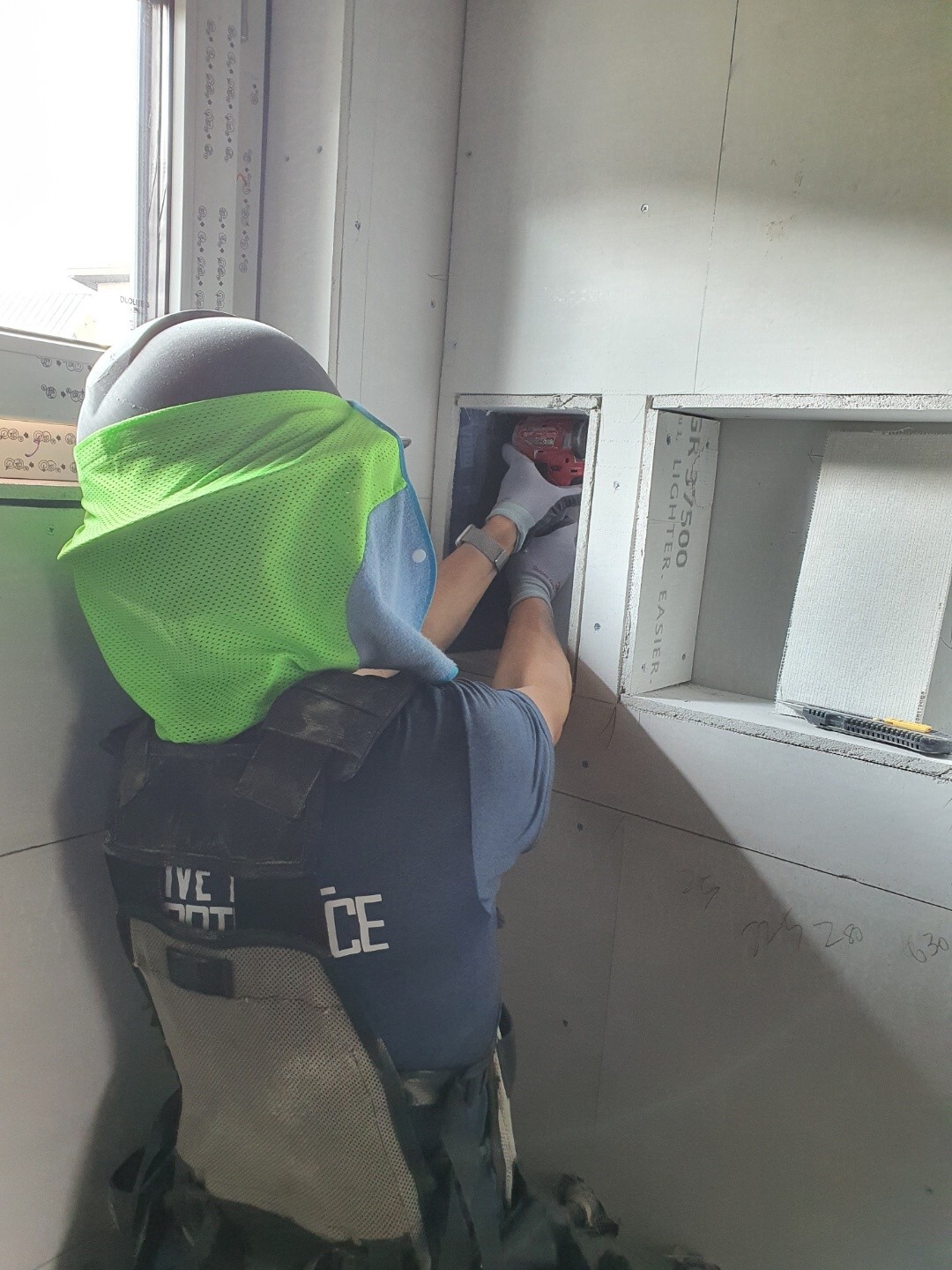

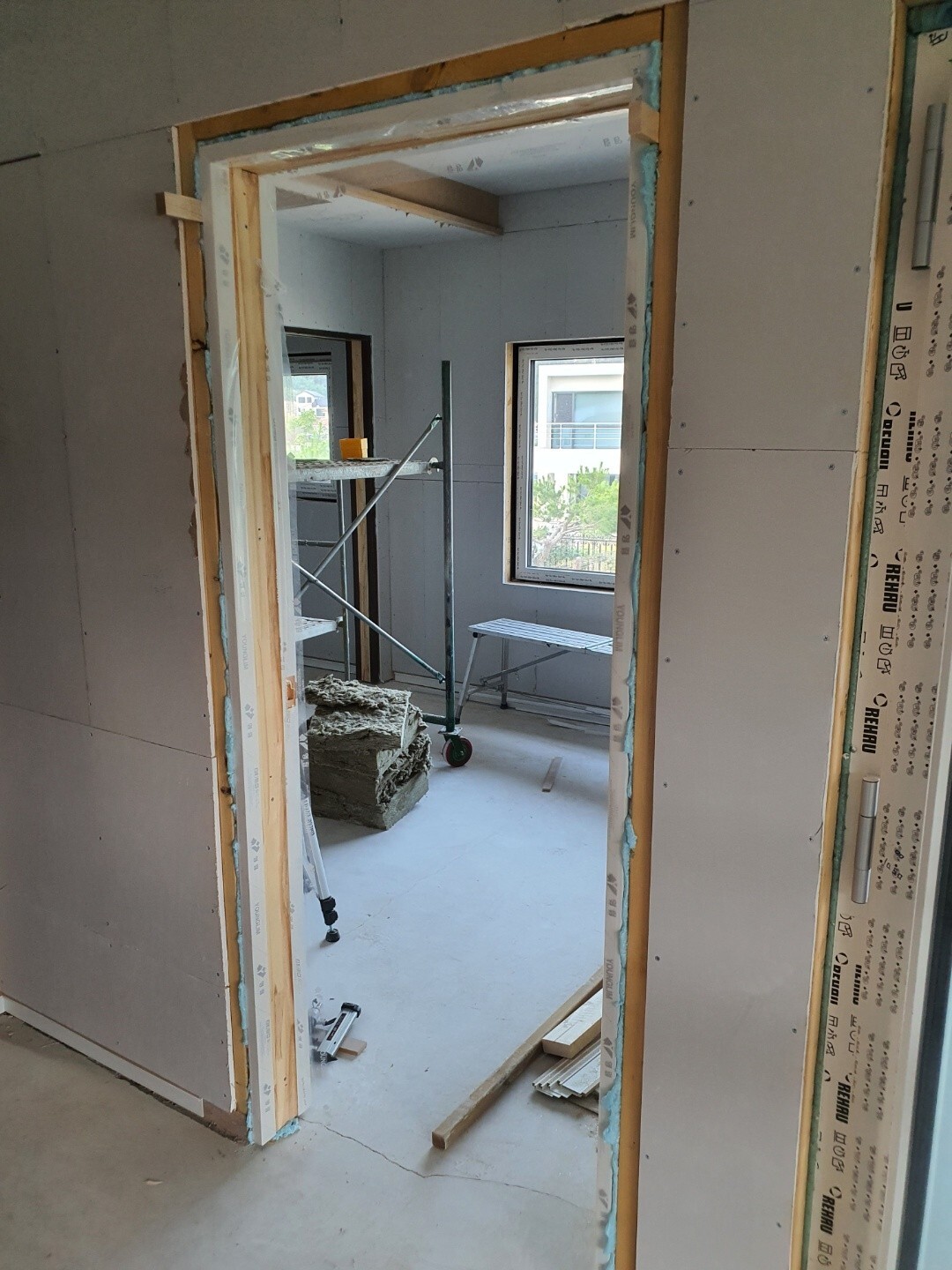

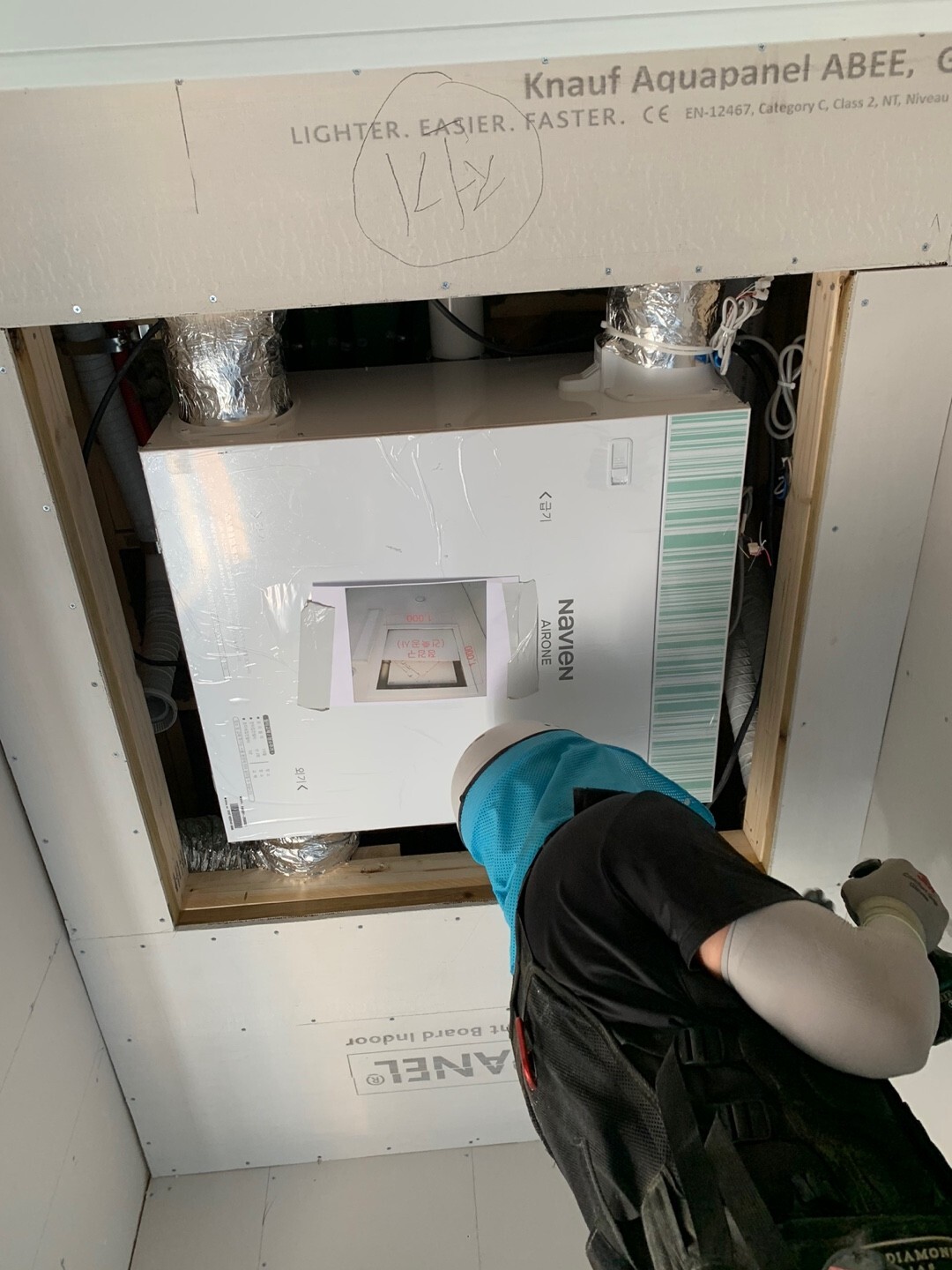

보일러실에 아쿠아패널을 보강시공하였습니다

보일러실 창문 잼보드를 시공하였습니다.

다용도실 천장에 아쿠아보드를 시공하였습니다.

다용도실 시공완료입니다.

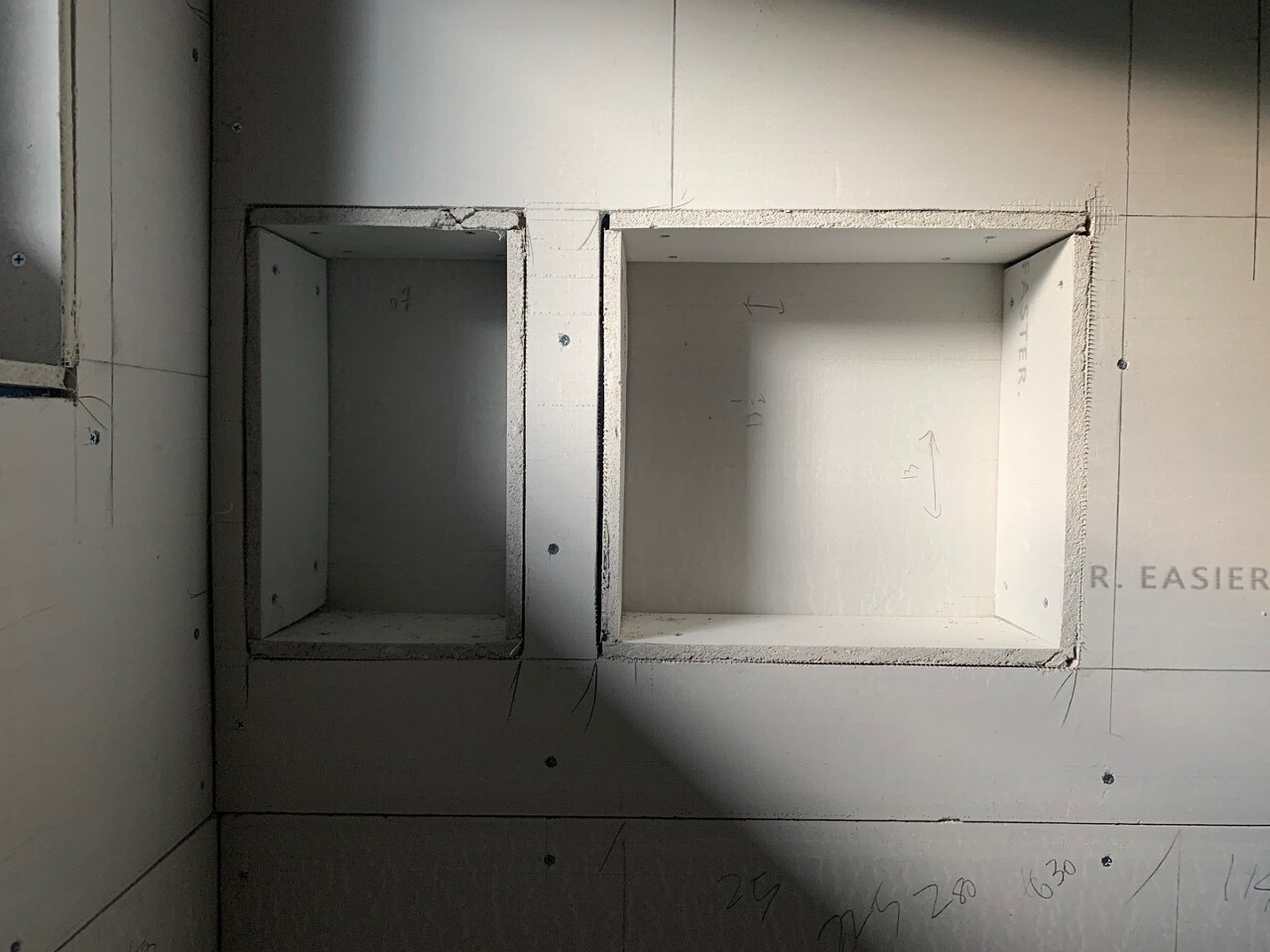

화장실 수납공간에 아쿠아패널로 마감하였습니다.

계단실 측면에 석고보드시공하였습니다.

건축주님 요청사항으로 계단실 밑 시트에 개구부를 만들었습니다.

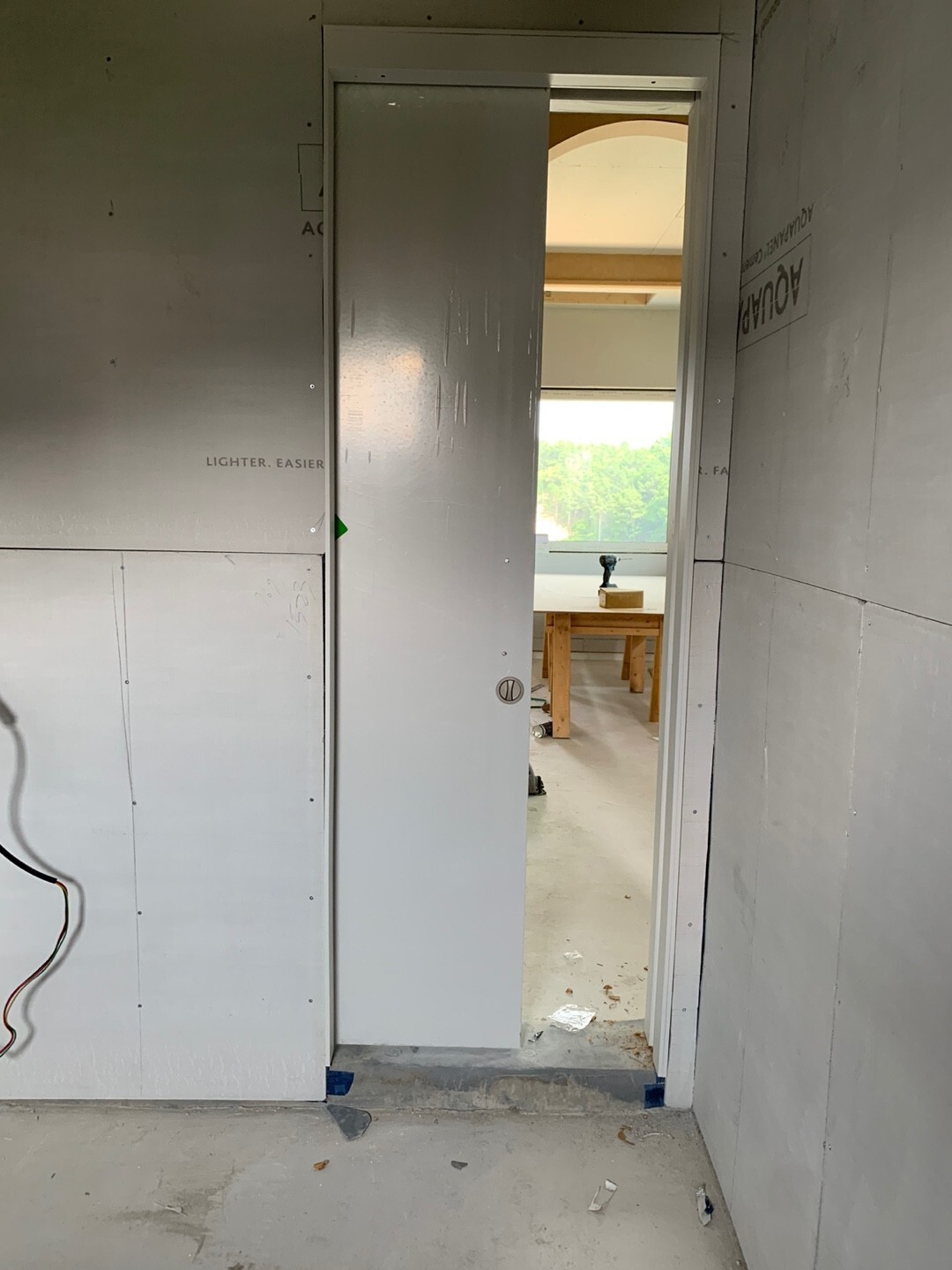

문틀 및 도어설치를 하였습니다.

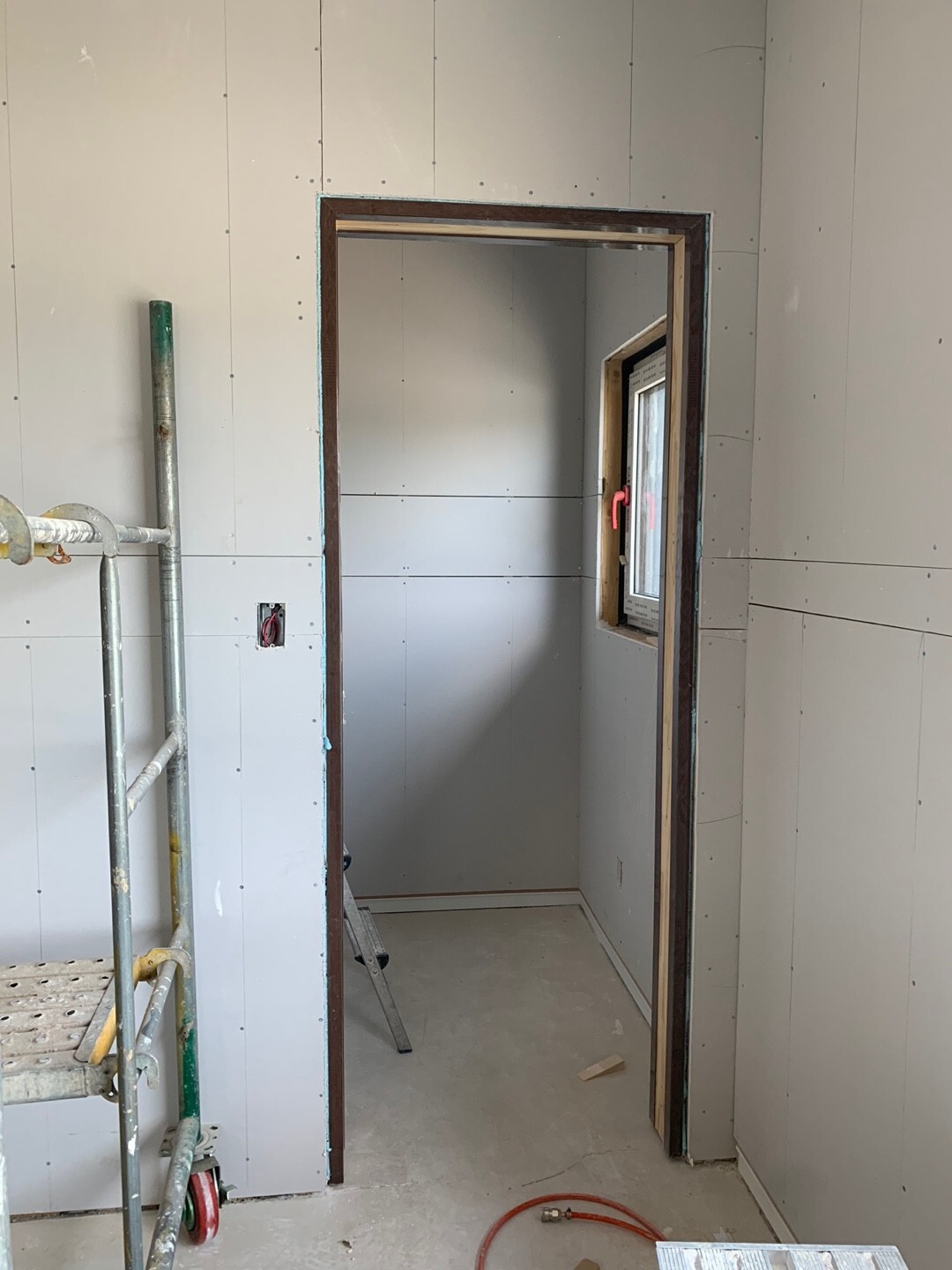

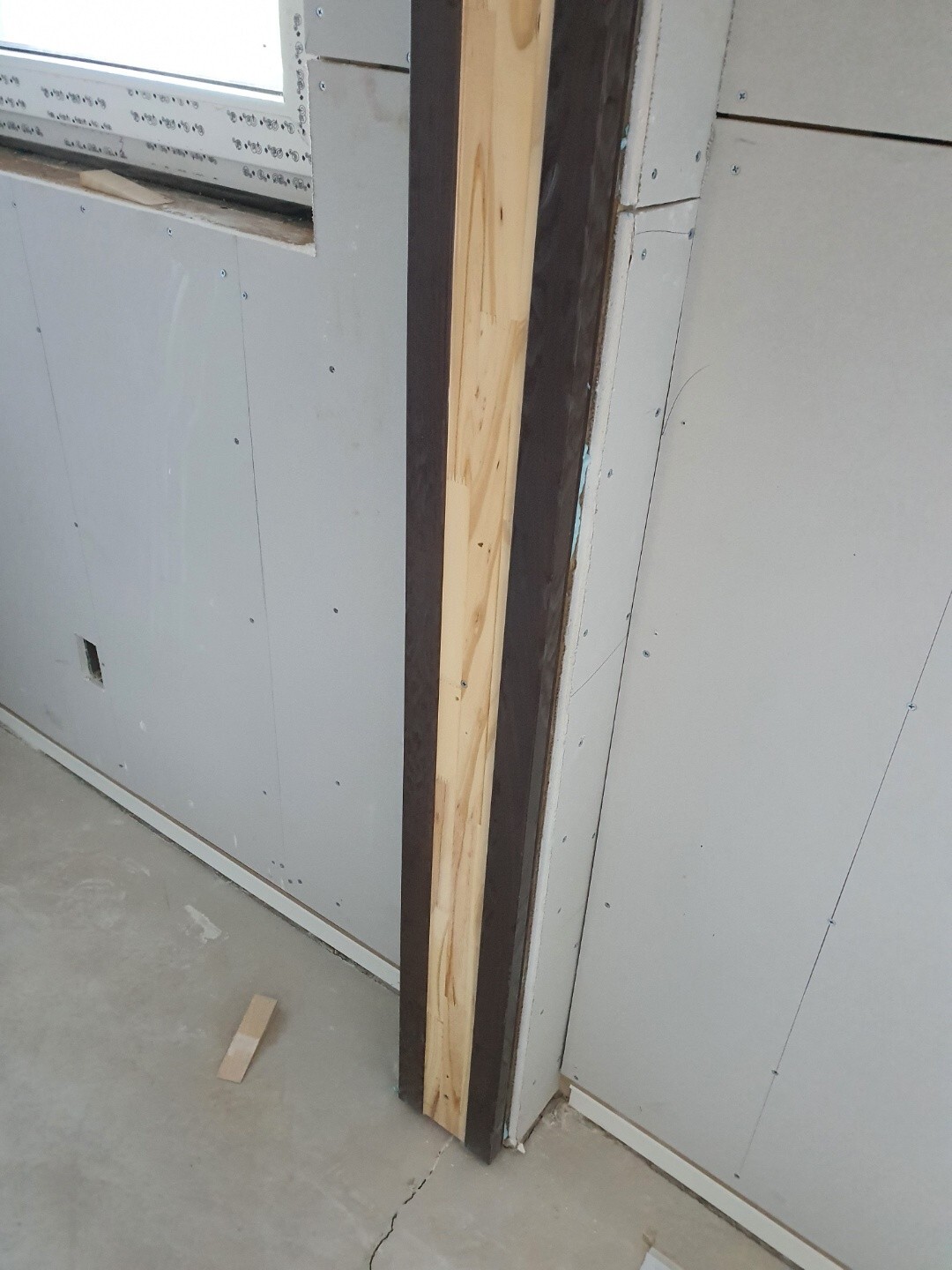

침실2 드레스룸에 문틀 설치하였습니다.

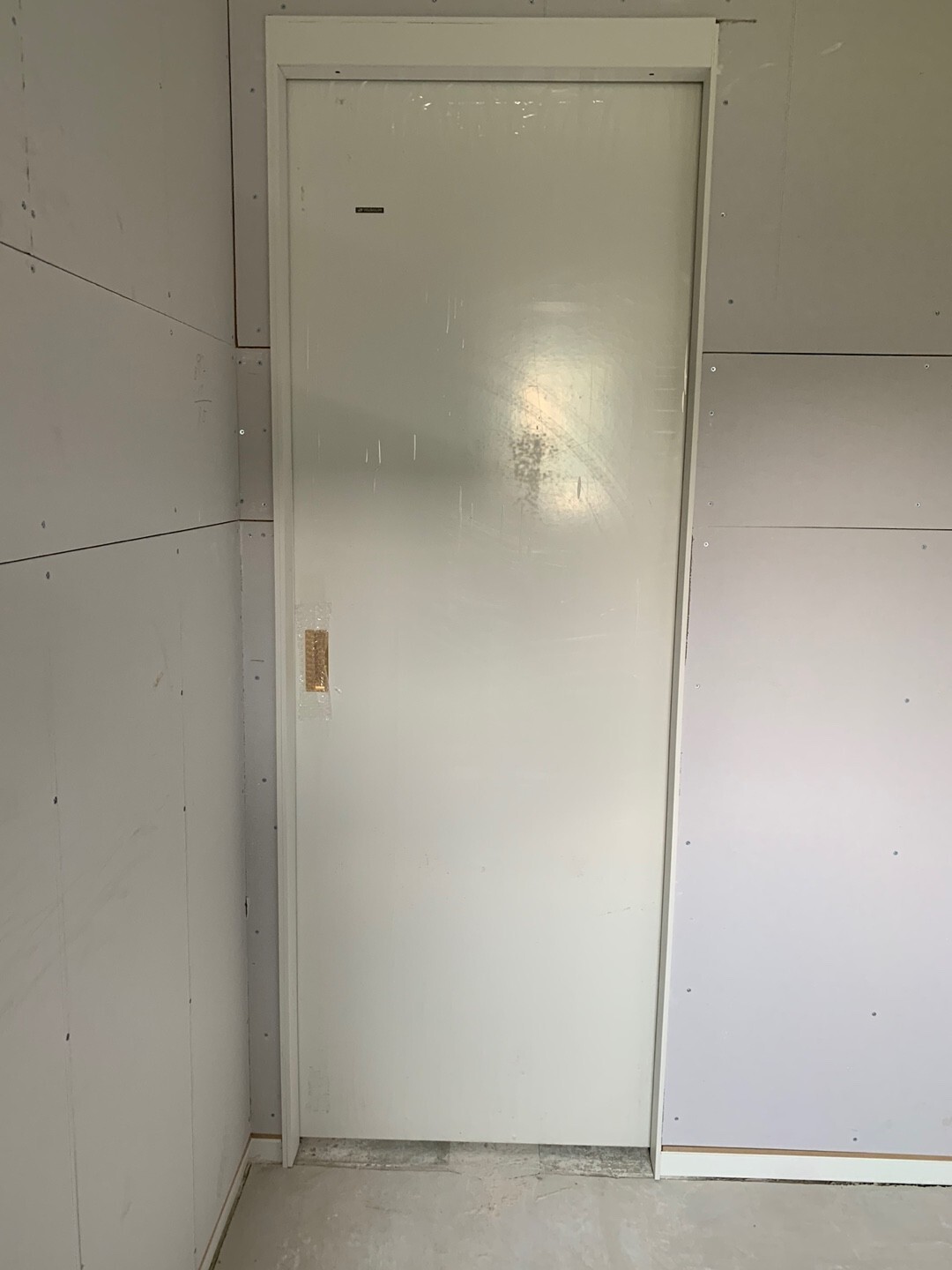

침실2의 문틀설치사진입니다.

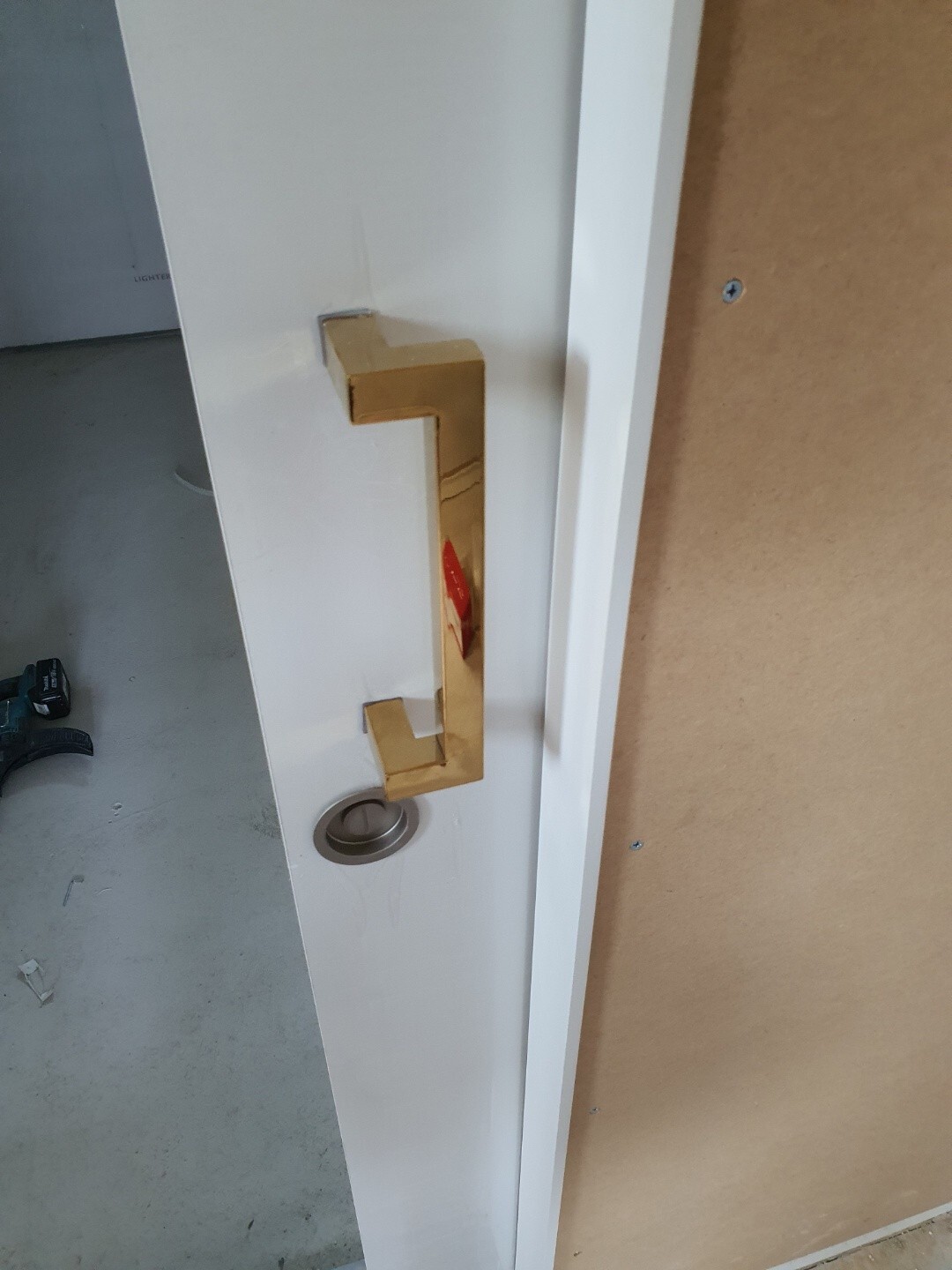

시공된 도어에 시건장치를 설치하였습니다.

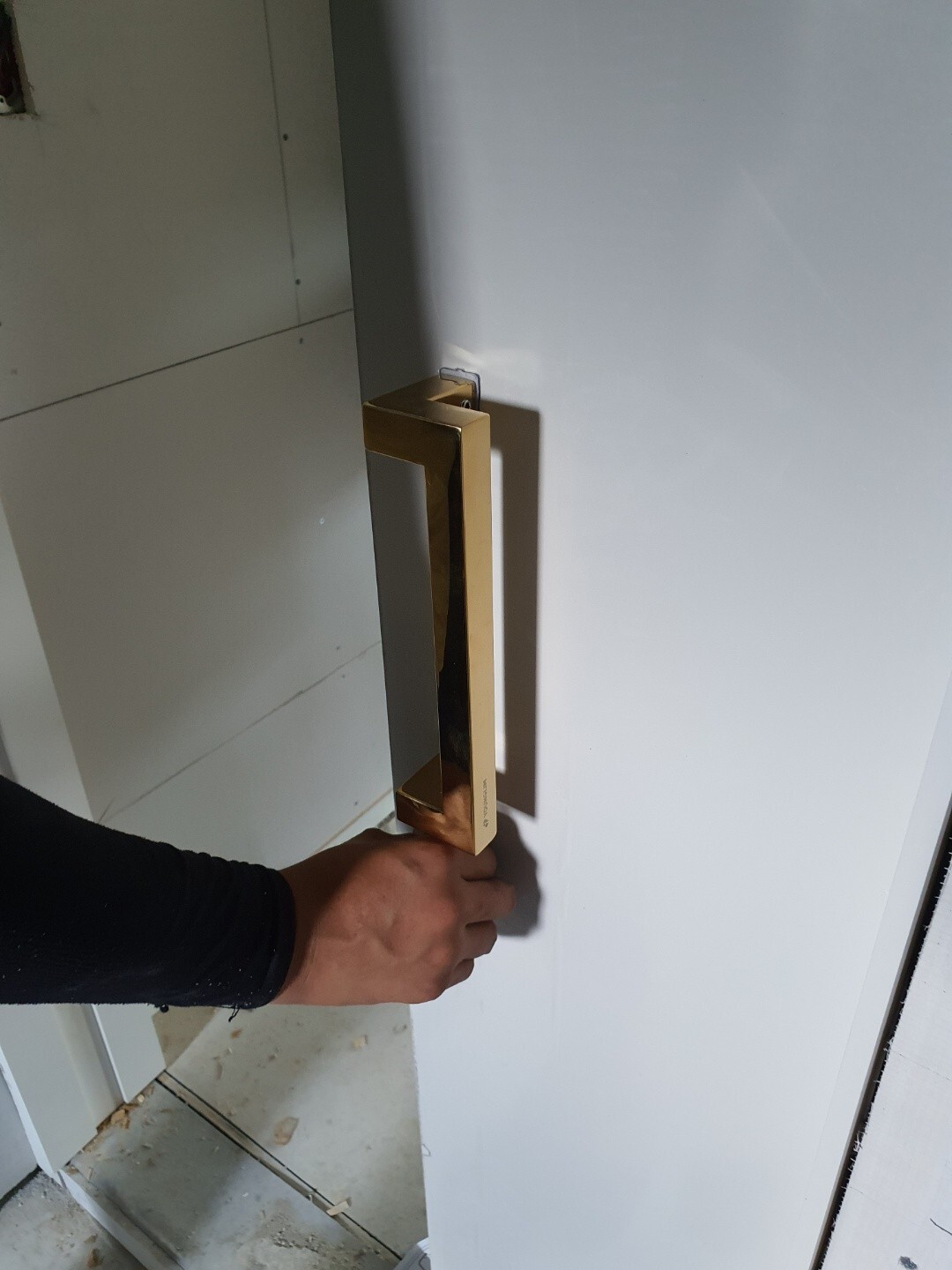

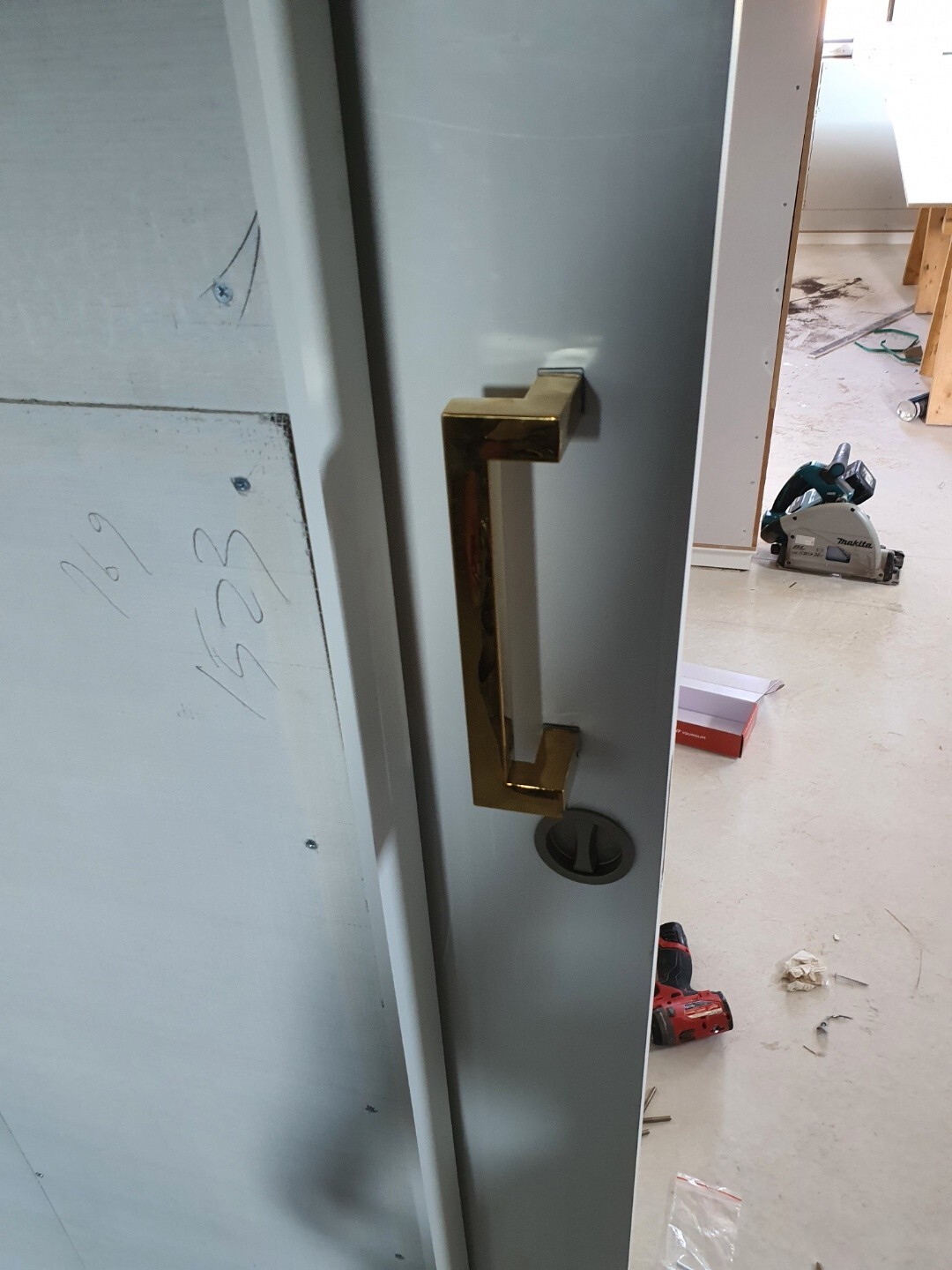

미리 설치된 도어에 손잡이를 시공하였습니다. 분위기가 확 달라집니다. ㅎㅎ

지난주에 이어서 도어설치를 하였습니다. 2층 드레스룸입니다.

2층 안방 화장실문입니다.

신발장에 도어 설치하였습니다.

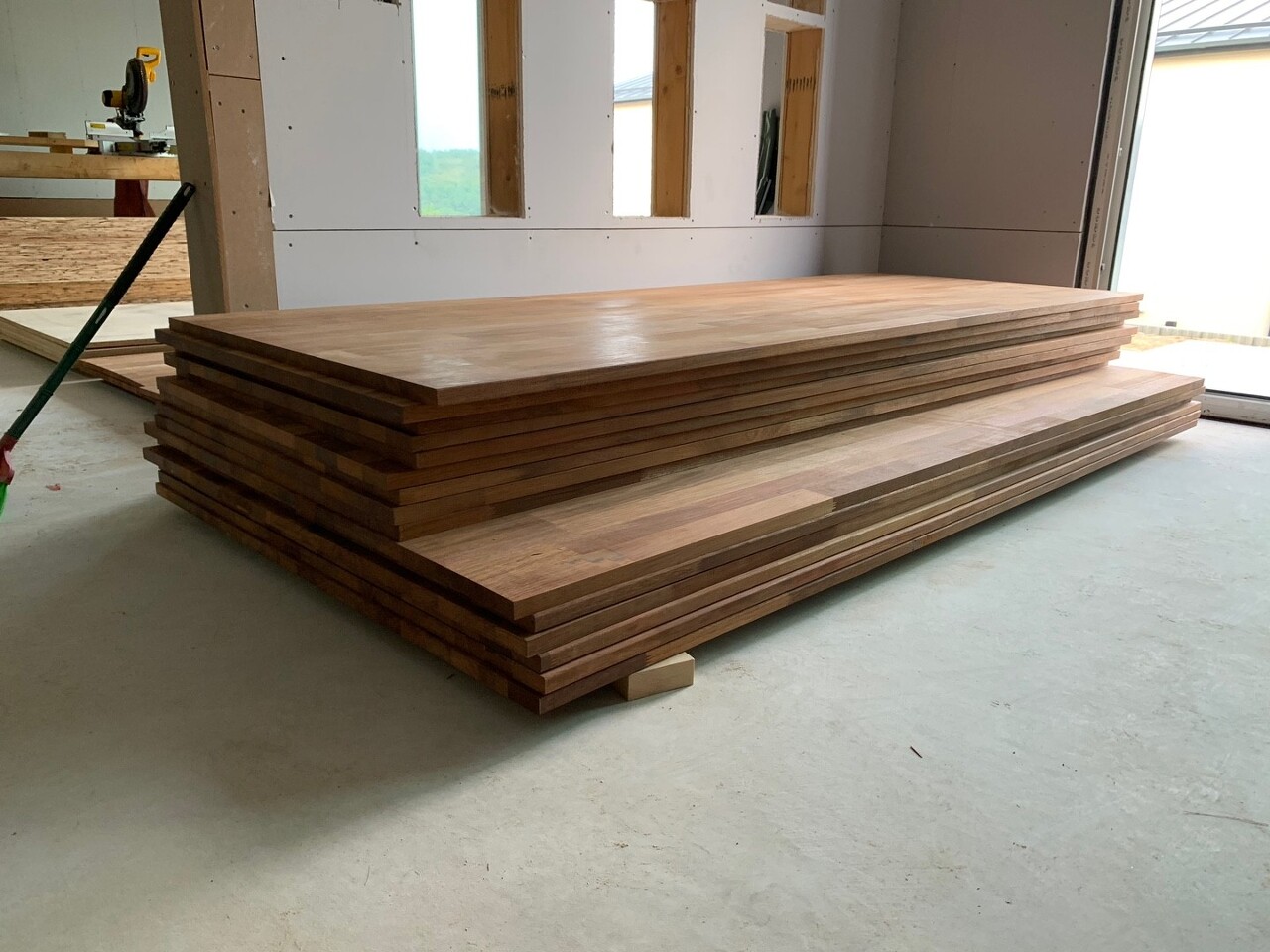

마지막으로 내일부터 가공하게 될 마감재를 실내로 옮기는 작업을 하였습니다.

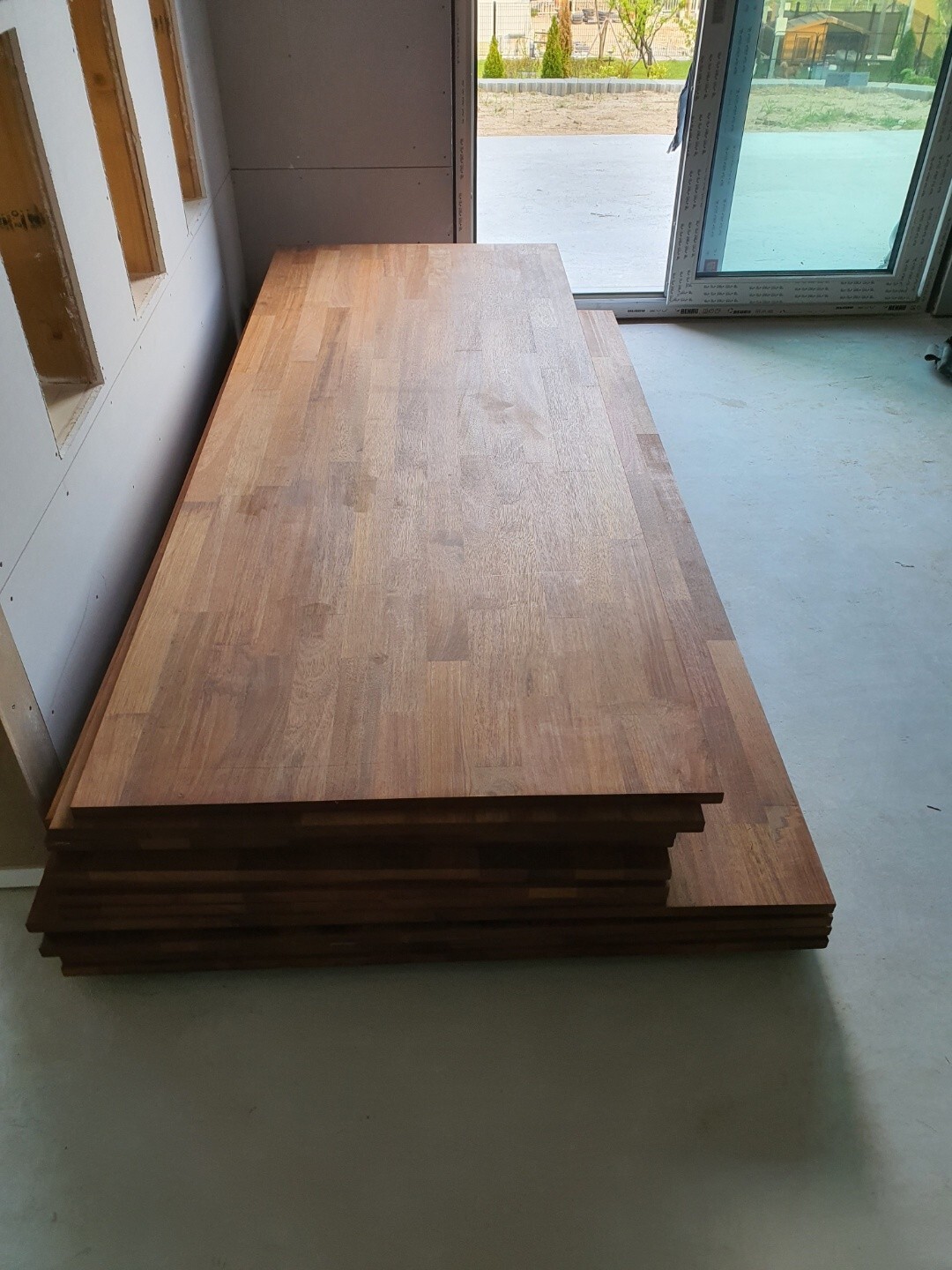

묵직한 느낌의 멀바우 색상이 고급스러운듯 합니다. ㅎㅎ
정리 후 일과종료하였습니다.
내일부터는 화장실 방수도막작업과 도어설치, 마감재 가공작업이 진행될 예정입니다.
팀원분들, 무더위 속에서 수고많으셨습니다.
이번주도 화이팅입니다!!!
