날씨 : 햇빛이 쨍쨍한날
- 금일 근무자
팀 장 : 박선민 (8시간)
부팀장 : 정태영 (8시간)
팀 원 : 김용귀 (8시간), 박준순(8시간)
금일품수 (누계) : 4품 (총 29.5품)
- 금일 작업현황
- 철물시공
- 림조이스트 재단
- 장선재단
- 장선시공
- 내일 예정작업
- 장선시공
- 장선 블로킹 시공
- 내부 목작업

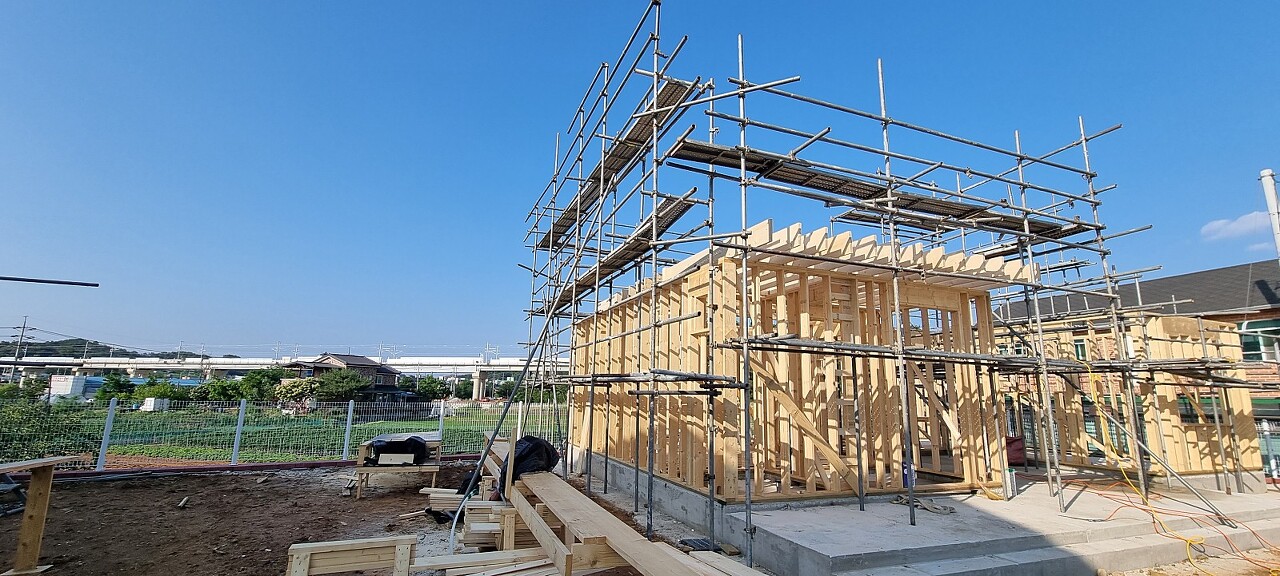

화성 남양C 안전하고 재미있게 집짓기 5일차입니다.
어제 하루종일 비가 내리더니 오늘은 거짓말같이 뜨거운 햇빛이 내리쬐네요!
오늘은 철물작업 및 장선시공 하기 전 밑작업과 시공 일부 진행하였습니다.
사진과 함께보시죠
엊그제 가새잡기까지 완료 후

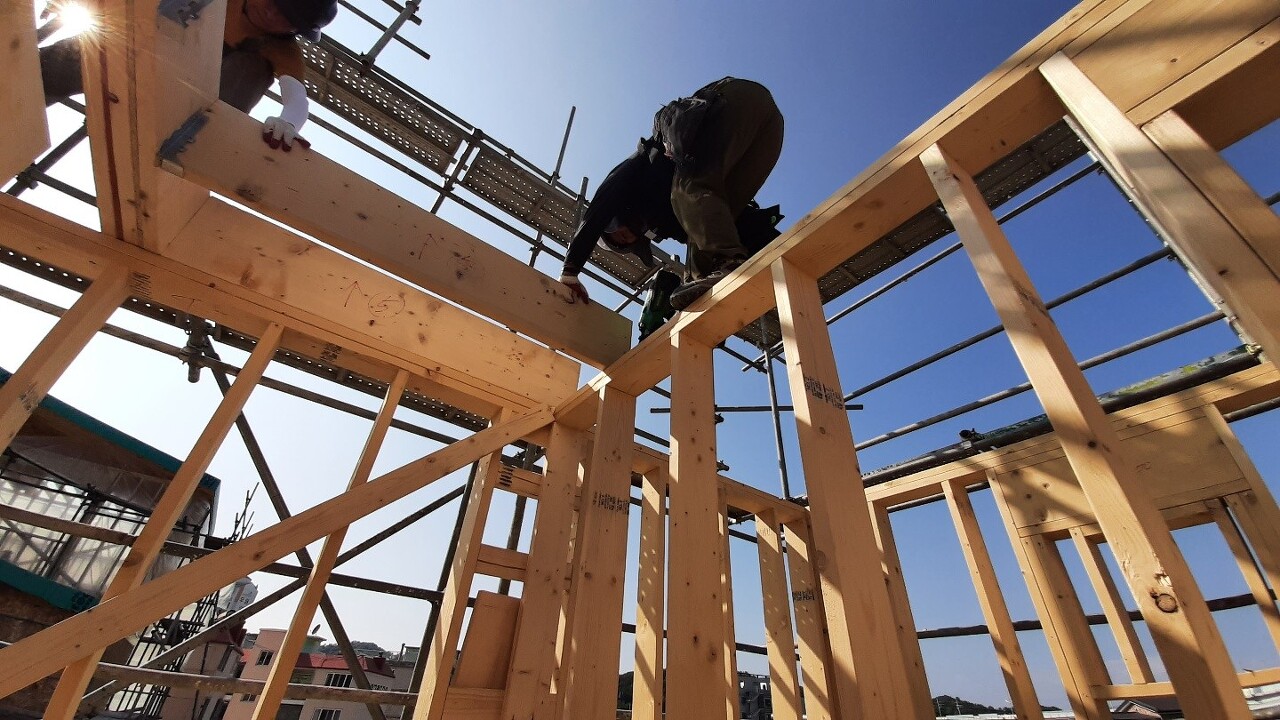

아침에 오자마자 가새를 잡은 외벽의 수직 직진도 확인 진행하였습니다.
벽체위로 실을 띄우고 수직이 맞는지 확인하는힙니다.
수직이 맞지 않으면 장선 시공과 이후의 작업들에 차질이 생기기때문에 꼭 확인해야 합니다
확인 결과 외벽선이 잘맞네요!
직진도 확인 후
철물시공 진행합니다.

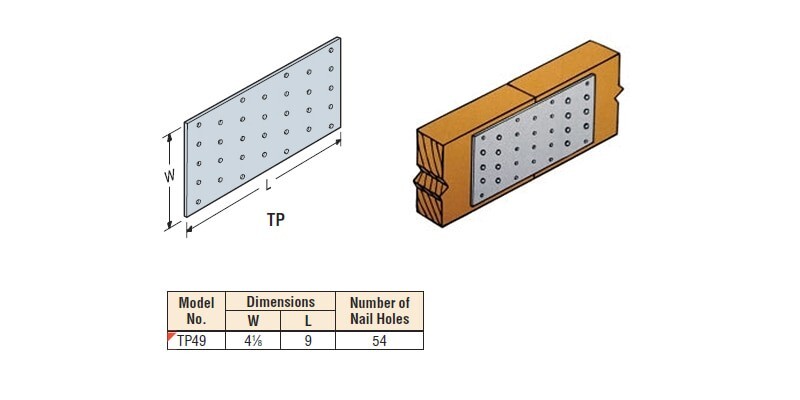

벽체와 벽체를 연결하는 철물 TP49 - Tie Plates 입니다
기존의 못만을 이용한 시공보다 더욱 강력한 결속력을 가집니다 .
혹여나 더블 탑 플레이트 간의 벌어짐을 방지하기도 합니다.
철물 시공 전 더블 탑 플레이트 사이의 이음매는 우레탄 폼으로 기밀해주었습니다
-출처 : 대림우드

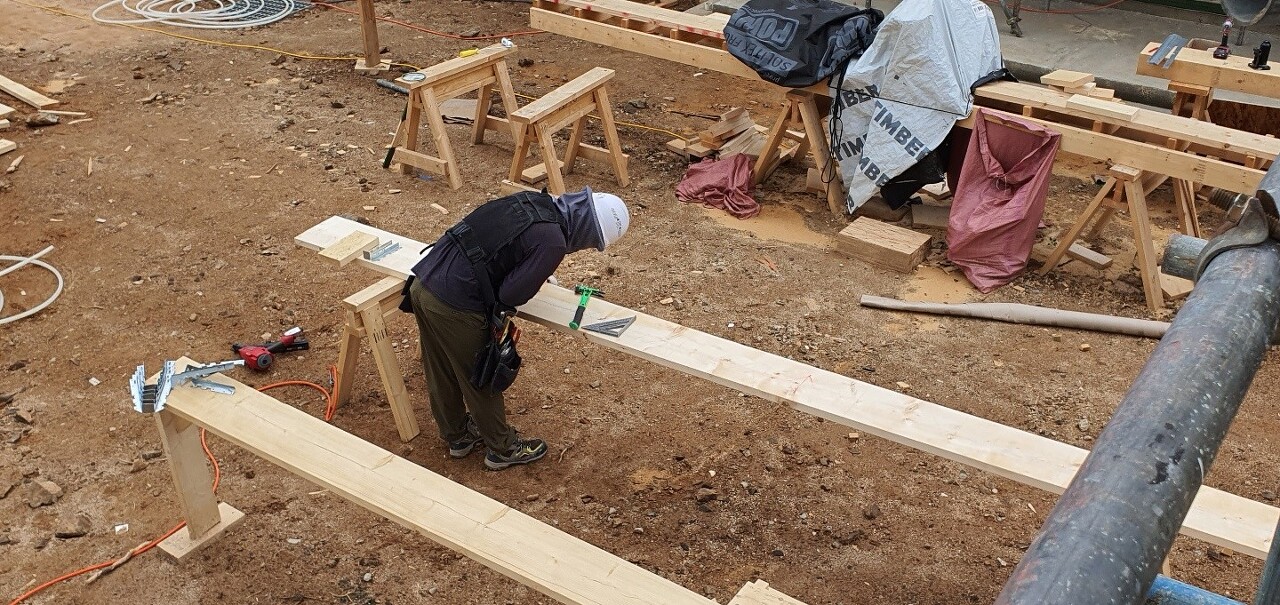

부팀장님 림조이스트 레이아웃 전 도면을 보고 정확하게 치수를 다시 확인합니다.
장선 재단 및 림조이스트 재단과 빔 제작에 힘을 다하였습니다!
장선 시공 전
조이스트 행어 (JOIST HANGER) 철물 시공하였습니다 .
장선이 벽체 위에서 만나지 않을 경우 처짐이 발생할 수 있어, 철물로 강력하게 보강해줍니다 .
아래는 조이스트 행어 철물에 대한 자세한 설명입니다 .
- 출처 대림우드 -
장선시공 일부 진행되었습니다.
조이스트 행어 하단부에 찌그덕거리는 소리와 밀착력을 위해 글루를 발라주었습니다!
오늘 시공완료한 사진입니다!!
오늘도 주변정리와 청소로 마무리합니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다
