날씨 : 비올꺼같이 흐린날씨
- 금일 근무자
팀 장 : 박선민 (8시간)
부팀장 : 정태영 (8시간)
팀 원 : 김용귀 (8시간), 박준순(8시간)
금일품수 (누계) : 4품 (총 25.5품)
- 금일 작업현황
- 벽체시공
- 림조이스트 재단
- 장선재단
- 가새작업
- 내일 예정작업
- 림조이스트 시공
- 장선시공
- 장선 블로킹 시공
- 내부 목작업
화성 남양C 안전하고 재미있게 집짓기 5일차입니다.
오늘은 새로이 합류한 팀원분과 함께 손발 맞추며 열심히 작업 진행하였습니다.
사진과 함께보시죠

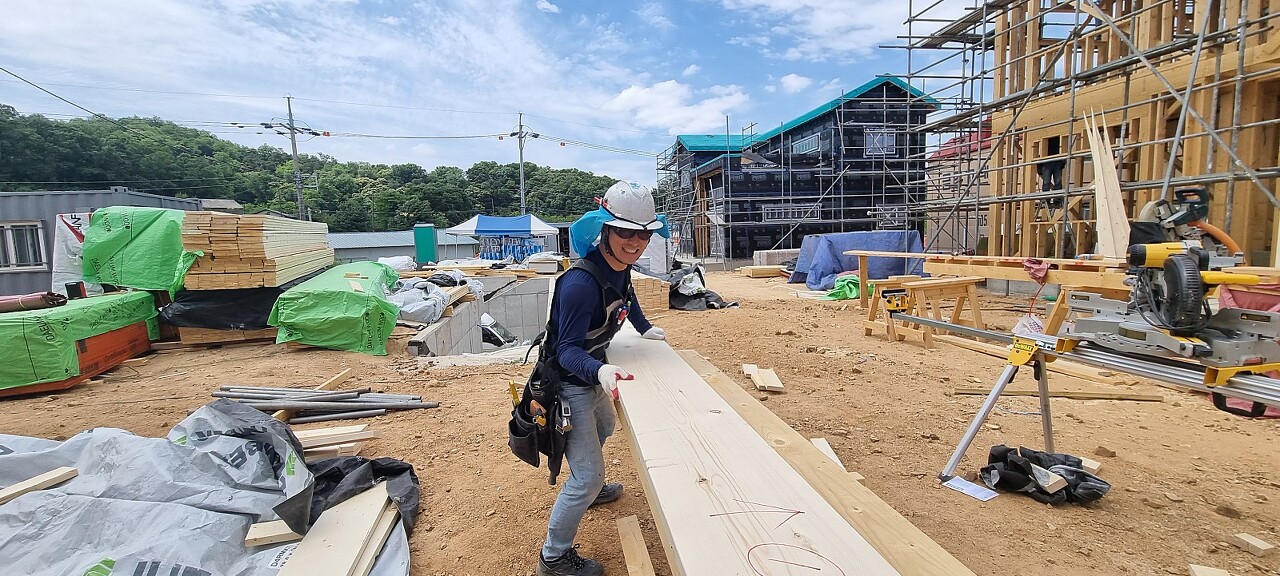

부지런히 벽체시공을 합니다.!
헤더를 받치는 트리머는 6ft 미만일 때 1개씩 시공하고 ,
6 피트 , 10 피트 이상일 때 2개,3개 씩 시공해줍니다 .
탑 플레이트의 레이아웃을 더블 탑 플레이트 시공할 때 그대로 따와서 표시해줍니다.
1층 벽체의 레이아웃은 2층 벽체와 서까래까지 이어져
1층, 2층 스터드와 지붕의 서까래까지 일관적으로 같은 위치에 시공됩니다 .
못을 쏘고 난 후 망치질을 꼭 해주어 부재간의 결속력을 더해줍니다!
벽체를 세우고 난 후 자질을 하여 도면상의 치수를 정확히 확인한 후 토대와 바텀 플레이트를 못으로 고정해줍니다
벽체가 세워진 후 심어놓은 L앙카를 결속해주었습니다
.
부지런히 시공하여 1층 모든 벽체가 세워졌습니다. 굿굿
벽체 시공이 한창일때, 림 조이스트 재단 및
장선재단에 열중을 다하는 늘 밝은 부팀장님입니다!!
1층 벽체가 모두 제자리에 얹혀지고 가새작업 진행하였습니다.
레이저 레벨기를 이용해 벽체의 수직을 확인하고,
구조재를 벽체의 대각 길에 맞게끔 재단 후 먼저 탑 플레이트, 더블 탑 플레이트에 고정시켜주고,
벽체의 수직을 맞추어 바텀 플레이트와 머드씰 , 그리고 스터드에 고정해줍니다 .
내벽체 사이에도 가새 시공합니다 .
벽체와 벽체 사이의 정확한 치수에 맞추어 ,고정해줍니다
가새(임시지지대)는 외벽 합판 시공이 모두 끝나기 전까지 유지합니다 .
정신없이 바쁜하루가 끝나고 청소후 주변정리로 하루를 마무리 합니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다.
