목조주택 시공완료현장/2205제천왕암동 40평

220527 금 [제천 왕암동] 9일차 ​- 서까래 재단, 서까래 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 5. 27.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (9시간)

부팀장 : 백경운 (9시간)

팀 원 : 김수현 (7시간), 최병균 (9시간), 최용모 (9시간), 김현석 (9시간)

금일품수 (누계) : 6.5 (총 55.75품)

<금일 작업현황>

- 장선 블로킹 작업

- 서까래 재단

- 게이블 스터드 재단

- 플레이트 재단

<내일 예정작업>

-휴무

안녕하세요~!

'제천 왕암동' 9일차 입니다.

오늘도 현장에 나와 작업준비를 마친 후

툴벨트와 안전장비를 꼼꼼히 확인하고 작업 시작하였습니다.

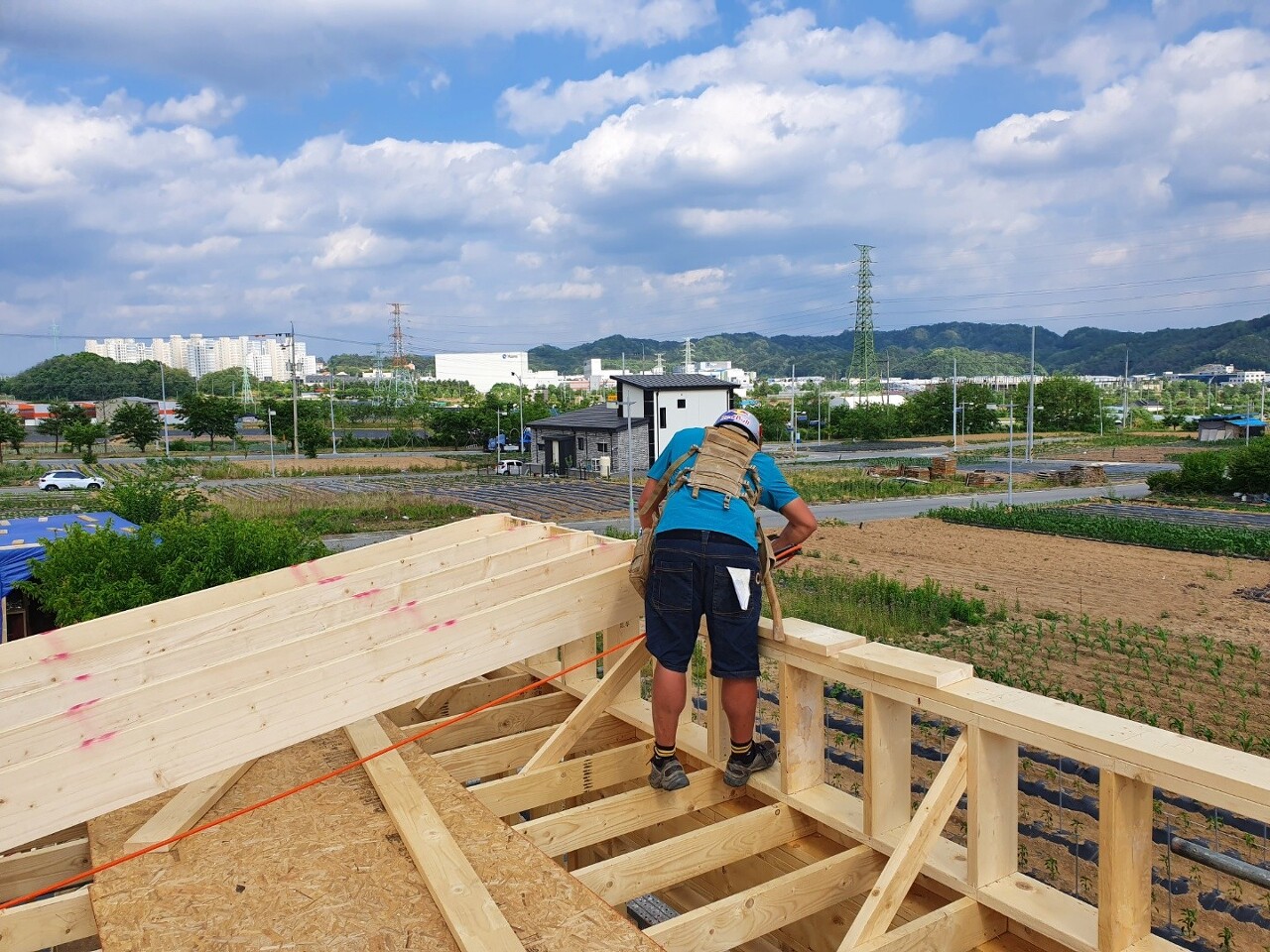

서까래는 재단과 동시에 지붕으로 양중하여 시공하였습니다.

서까래 사이 간격을 일정하게 만들고, 구조적으로 안정시키기 위해 사이사이에 블로킹을 대주었습니다.

나중에 지붕의 공기순환과 습관리를 위해 벤트 공간 확인도 잊지 않고 확보해 두었습니다.

지붕각도가 약간 꺾이게 설계된 부분은 정밀하게 게이블 스터드를 재단하여

설계도면대로 시공하였습니다.



이제 어느정도 지붕의 모양까지 잡히기 시작하였습니다.

낮은 확률로 강수예보가 있어,

혹시나하는 마음에 보양작업 하고 퇴근하였습니다.

이번주말 푸욱쉬고 충전한뒤 다음주 월요일에 힘차게 일하겠습니다.

'목조주택 시공완료현장 > 2205제천왕암동 40평' 카테고리의 다른 글

220603 금 [제천 왕암동] 14일차 ​- OSB 합판시공, 벽체 블로킹 시공, 철물 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.04
220602 목 [제천 왕암동] 13일차 ​- 웜 루프 시공, 홀다운 시공, 철물 브레이싱 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.03
220601 수 [제천 왕암동] 12일차 ​- 전기 시공, 웜 루프 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.02
220531 화 [제천 왕암동] 11일차 ​- 서까래 재단, 서까래 시공, 전기 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.01
220530 월 [제천 왕암동] 10일차 ​- 서까래 재단, 서까래 시공, 전기 및 에어컨 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.31
220526 목 [제천 왕암동] 8일차 ​- 천정 장선 작업, 장선 블로킹 작업, 서까래 재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.26
220525 수 [제천 왕암동] 7일차 ​- 천정 장선 작업, 장선 블로킹 작업, 서까래 재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.26
220524 화 [제천 왕암동] 6일차 셋트앙카 시공, 크리플스터드 및 개구부 시공, 홀다운 시공, 브레이스 작업, 서까래 재단, 안전비계 시공  (0) 2022.05.24
220523 월 [제천 왕암동] 5일차 플레이트 레이아웃, 스터드 재단, 헤더 재단 및 조립작업, 세트앙카 시공, 크리플 스터드작업 벽체 시공  (0) 2022.05.24
220521 토 [제천 왕암동] 4일차 플레이트 레이아웃, 스터드 재단, 헤더 조립작업, 벽체 시공  (0) 2022.05.22
