목조주택 시공완료현장/2205제천왕암동 40평

220530 월 [제천 왕암동] 10일차 ​- 서까래 재단, 서까래 시공, 전기 및 에어컨 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 5. 31.

날씨 : 흐림

- 금일 근무자

팀 장 : 서태원 (8시간)

부팀장 : 백경운 (8시간)

팀 원 : 김수현 (8시간), 최병균 (8시간), 최용모 (8시간), 김현석 (8시간)

금일품수 (누계) : 6품 (총 61.75품)

<금일 작업현황>

- 서까래 블로킹 작업

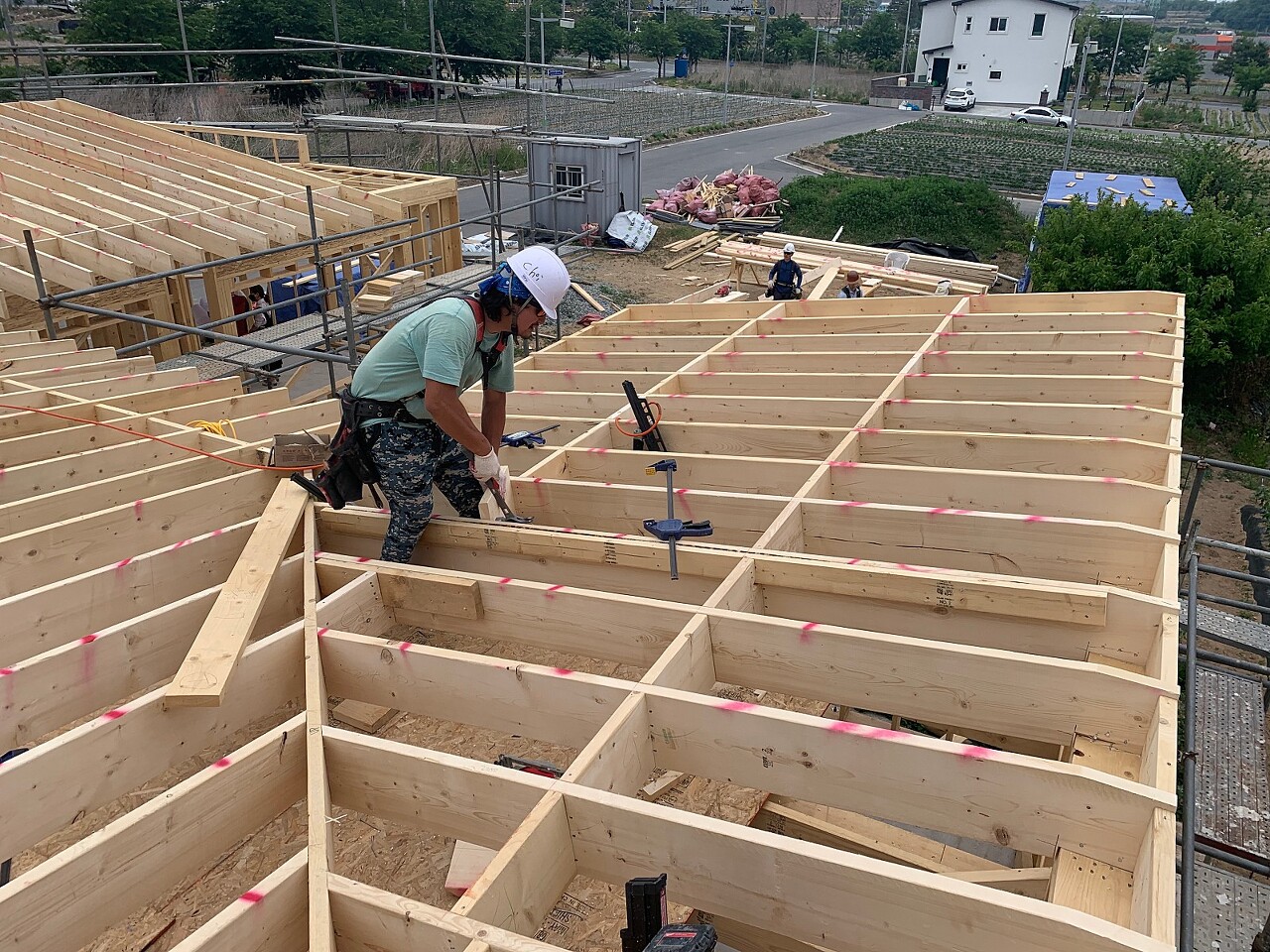

- 서까래 재단 및 시공

<내일 예정작업>

- 서까래 블로킹 작업

- 게이블 스터드 시공

- 서브 페이샤 시공

안녕하세요~!

'제천 왕암동' 10일차 입니다.

9일차에 이어서 천정에서 작업을 이어나갔습니다.

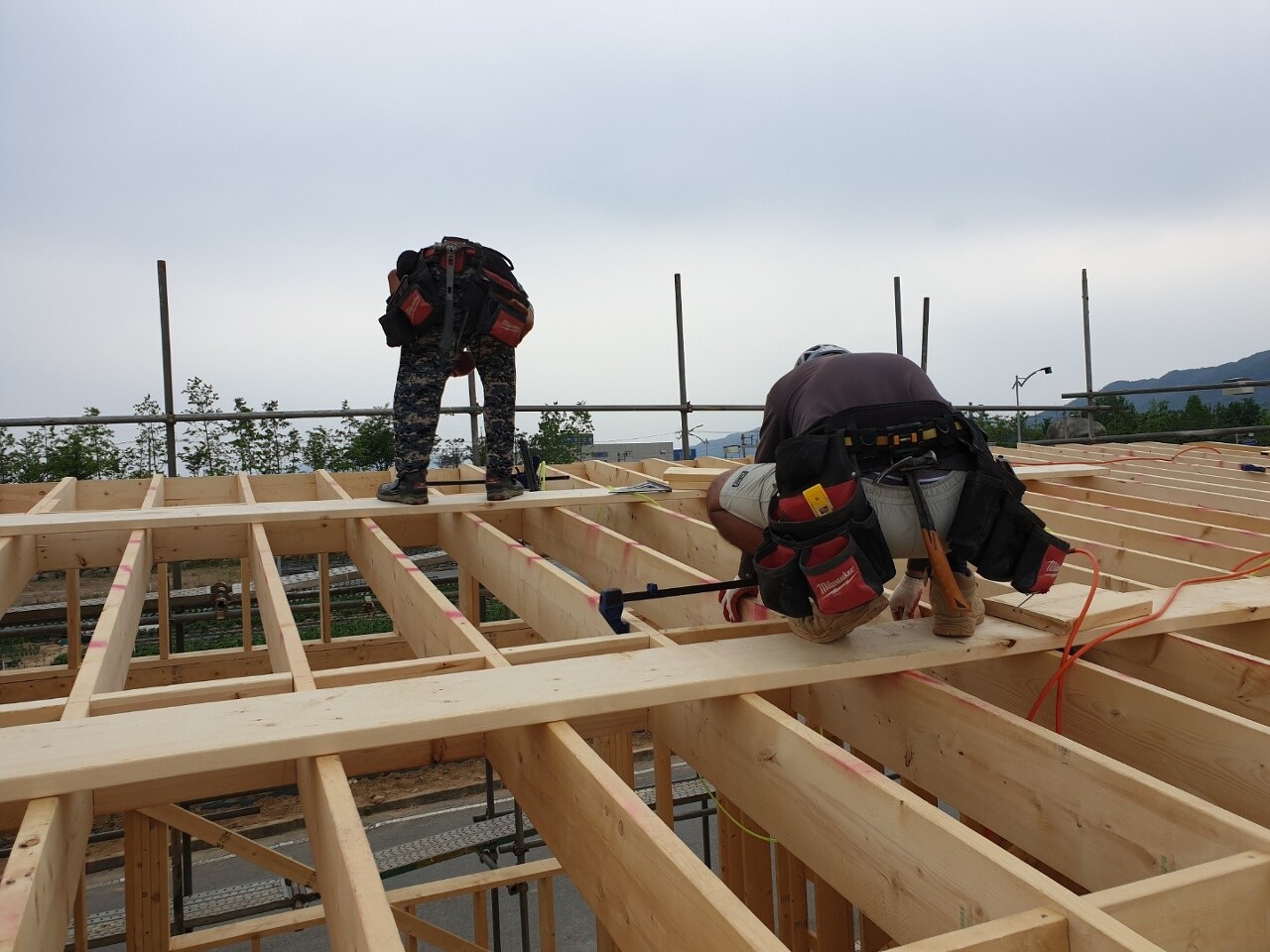

쉐이드 지붕이 서로 만나는 곳에 힙&밸리 서까래를 시공하였습니다.

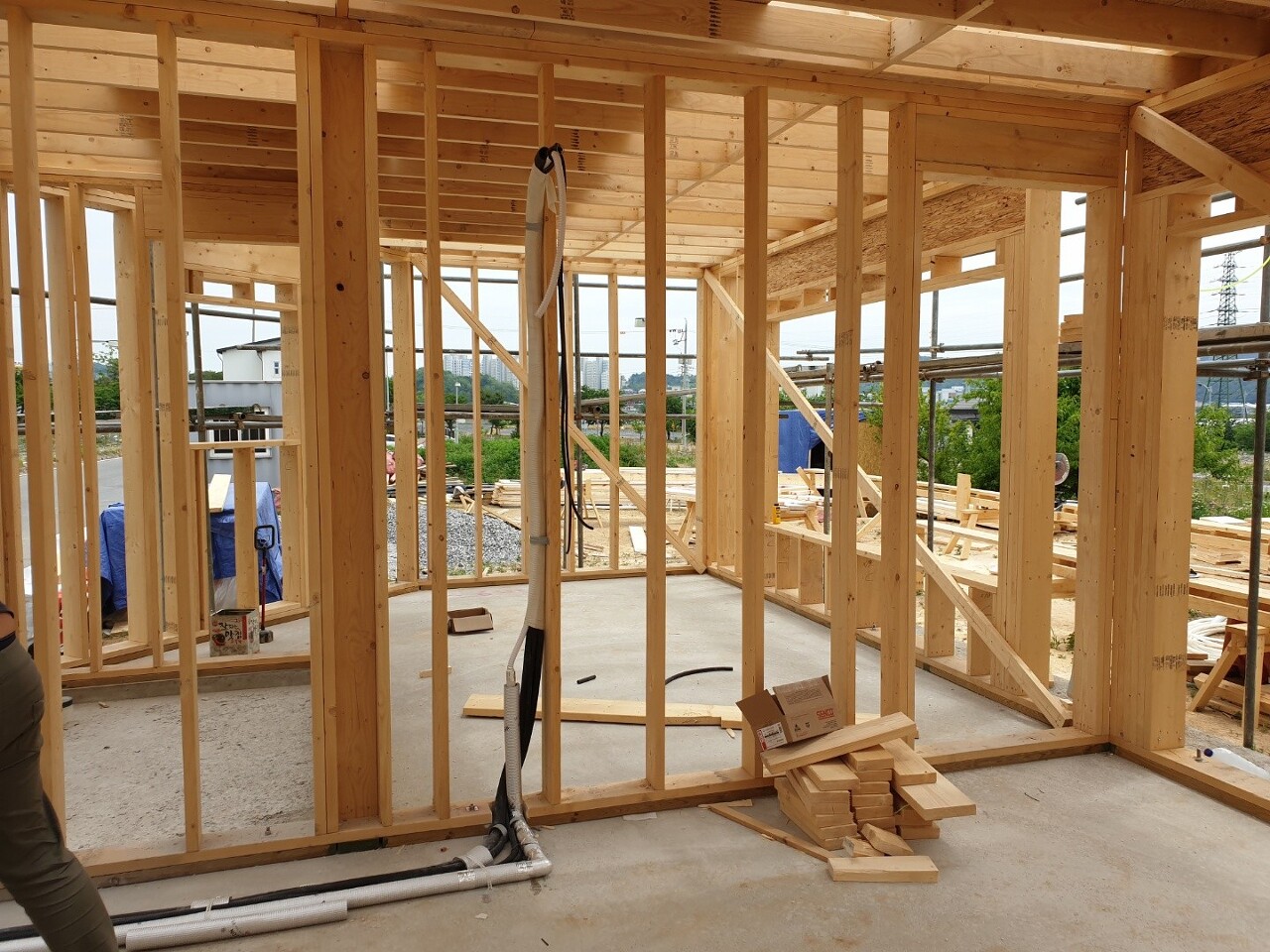

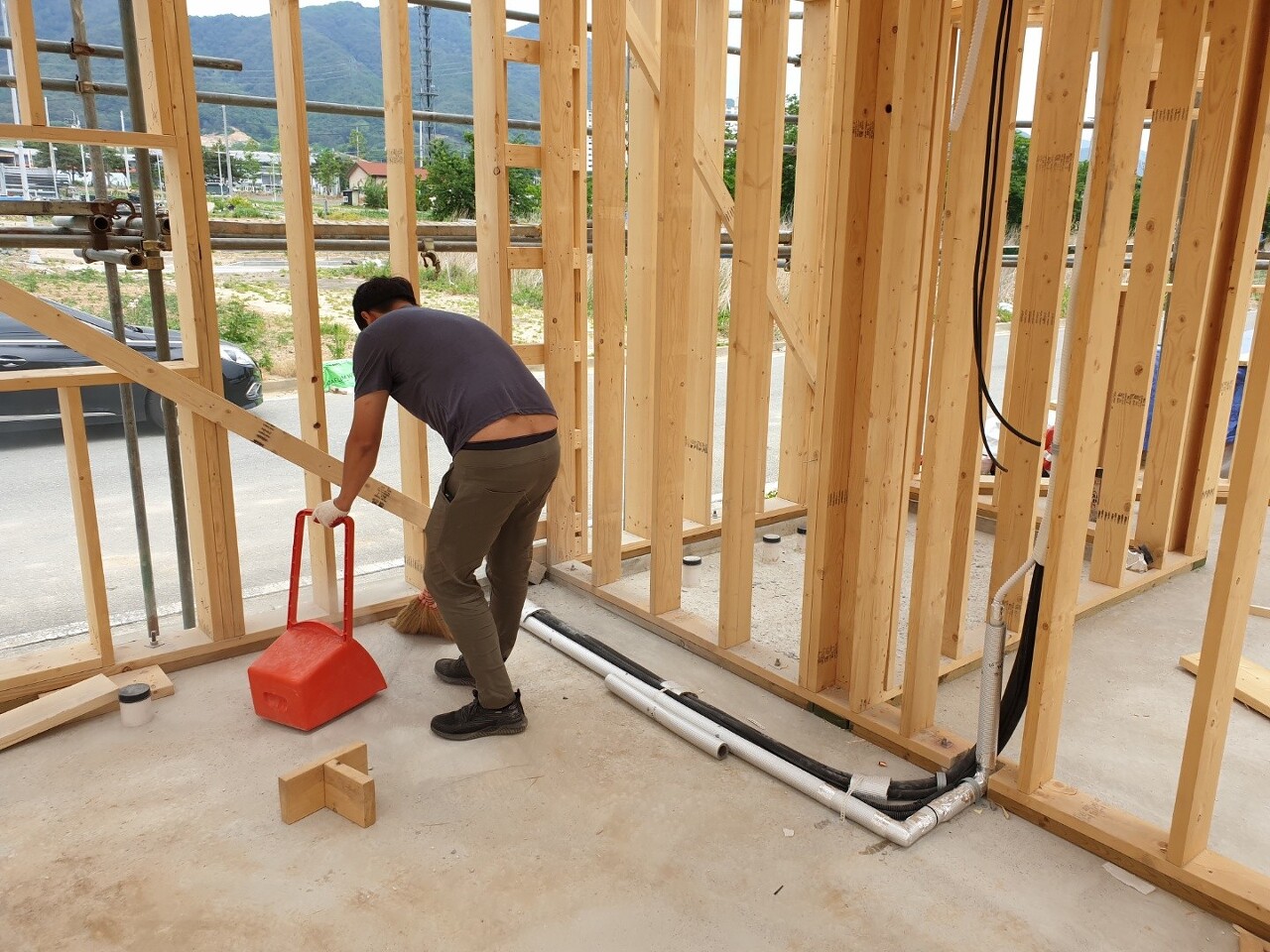

에어컨 팀 기초설비작업 완료하였습니다.

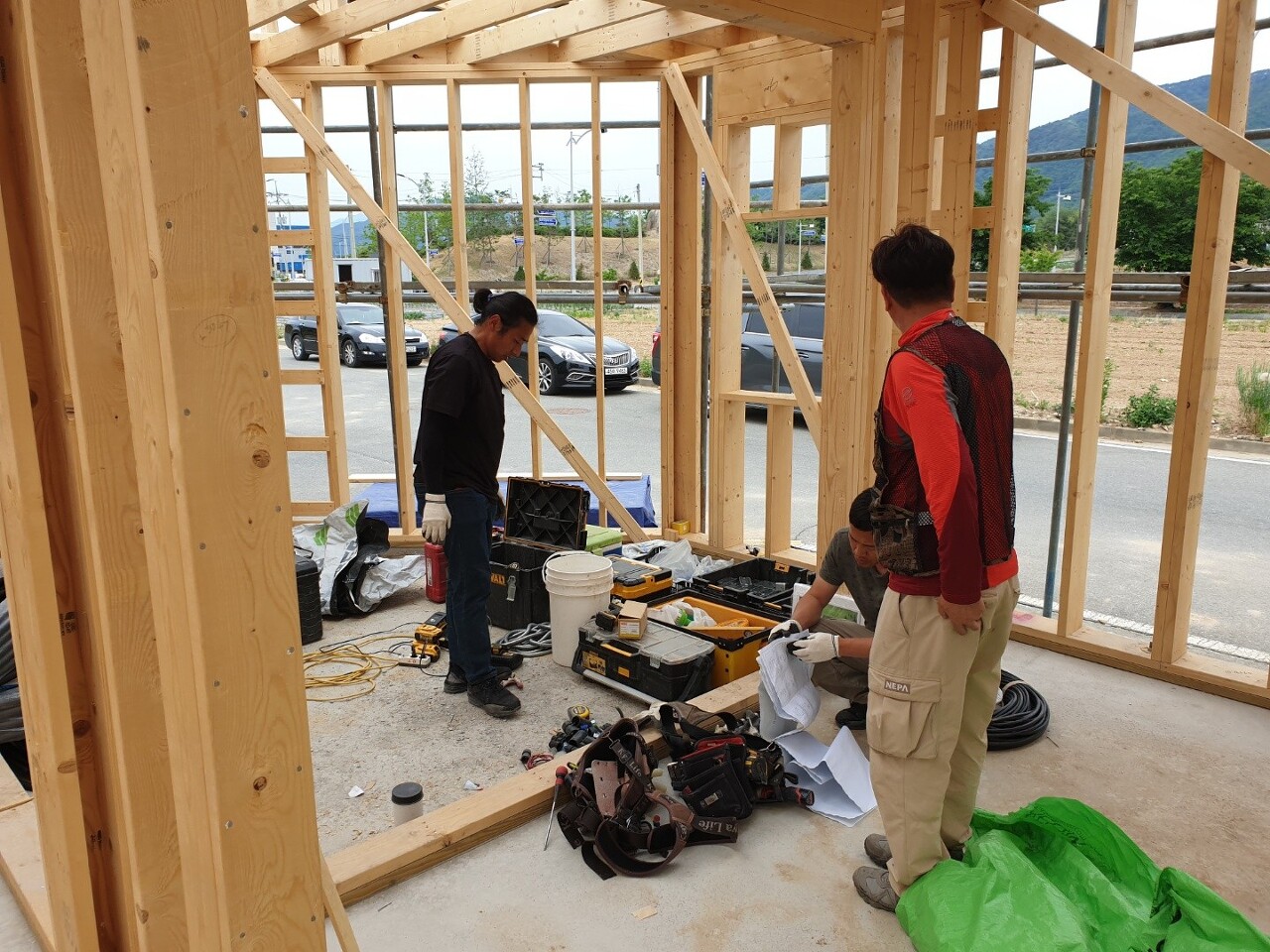

전기팀이 오셔서 도면확인 및 작업 준비를 마쳤고,

얼마뒤에 건축주님과 아드님이 오셔서 건강에 좋은 茶음료를 주셨습니다. ^^

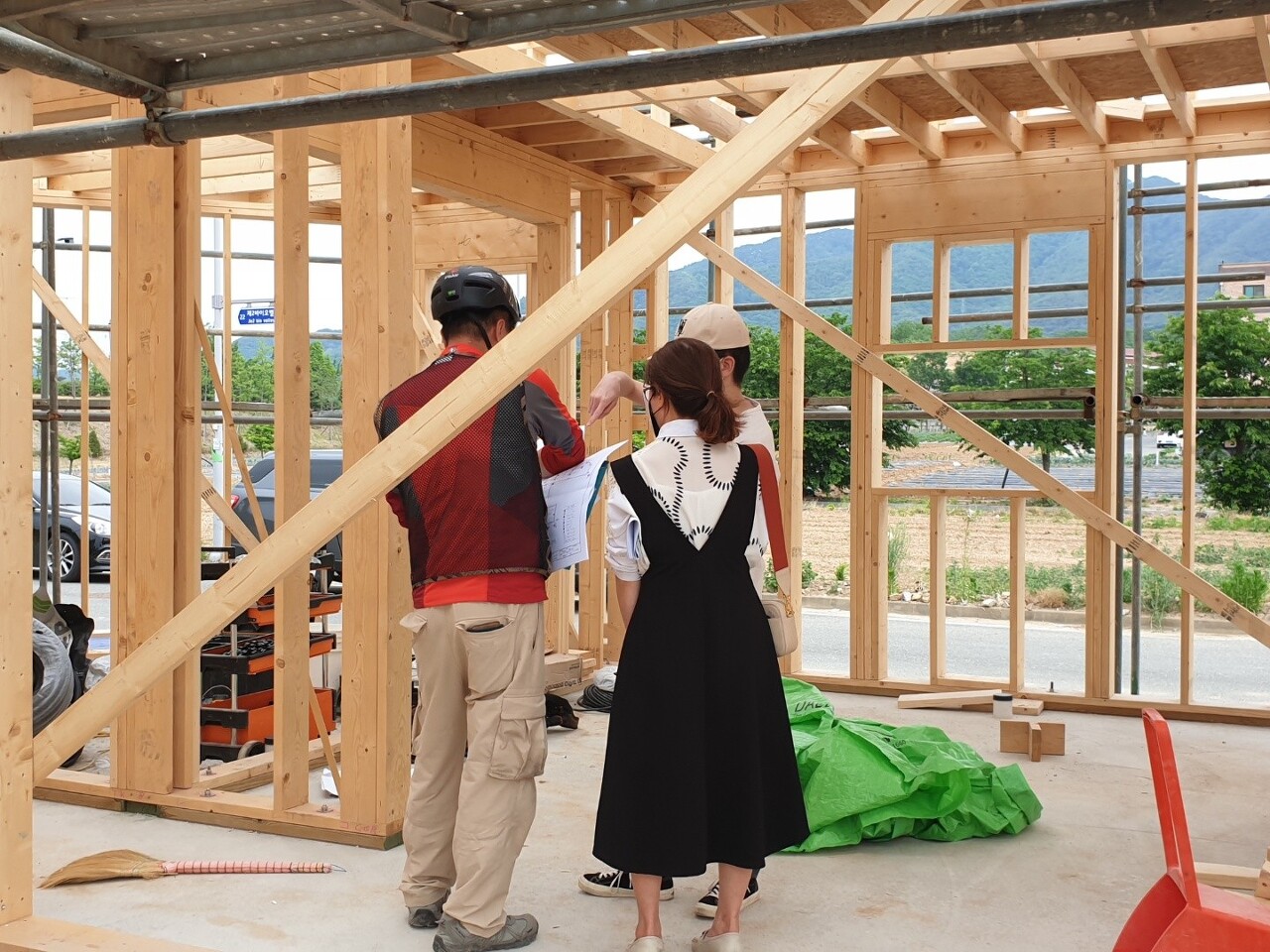

이후 건축주님께서 전기팀 팀장님과 대화를 나누었습니다.

건축주님의 적극적인 참여하에 전기팀과의 작업이 원만하게 이루어졌습니다.

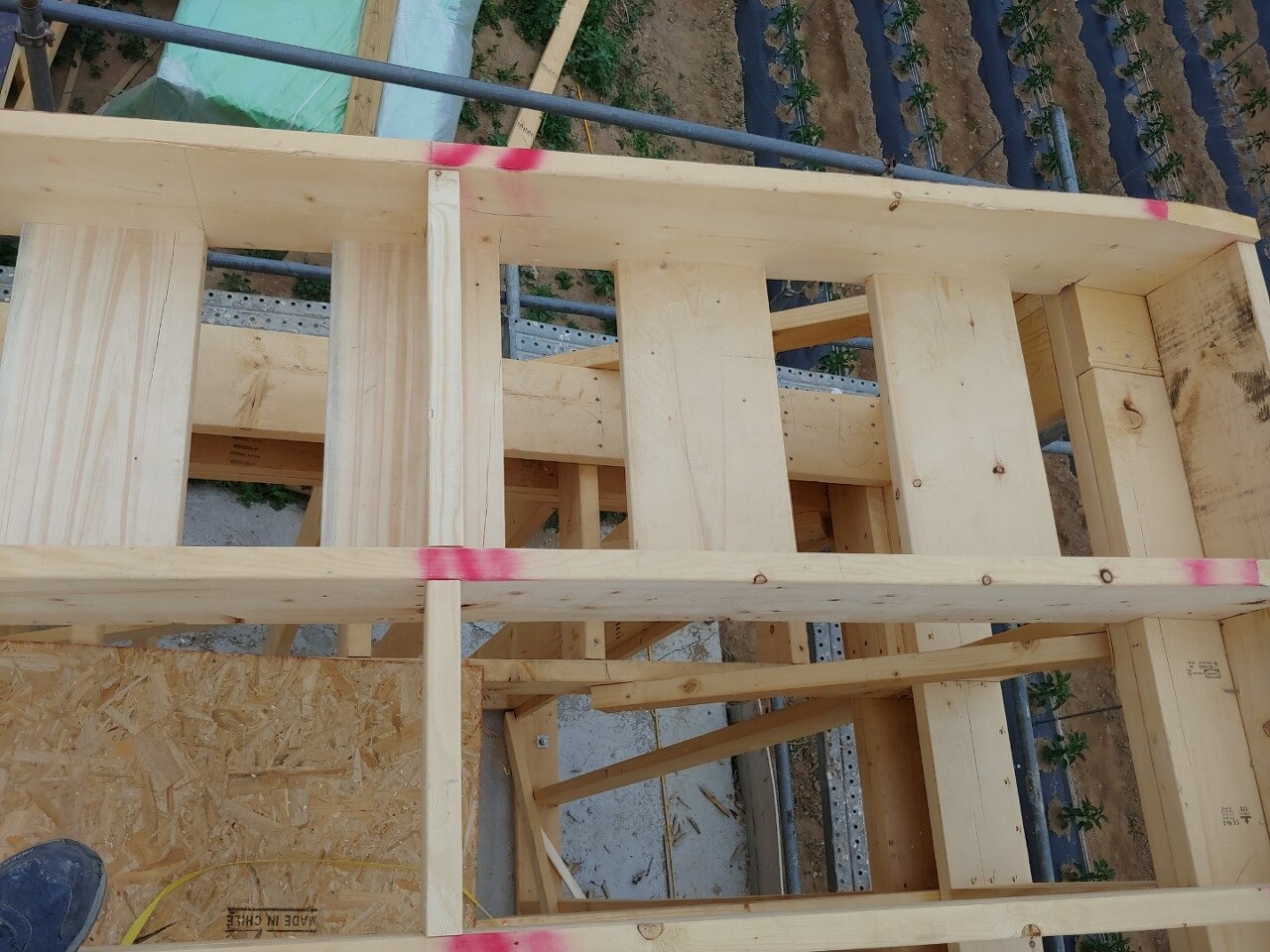

서까래 사이 블로킹 시공하였습니다.

서까래의 총 길이가 5,000mm가 넘는 긴 길이여서 블로킹을 두 줄 시공하였습니다.

게이블 스터드를 대기위한 상 작업도 진행하였습니다.

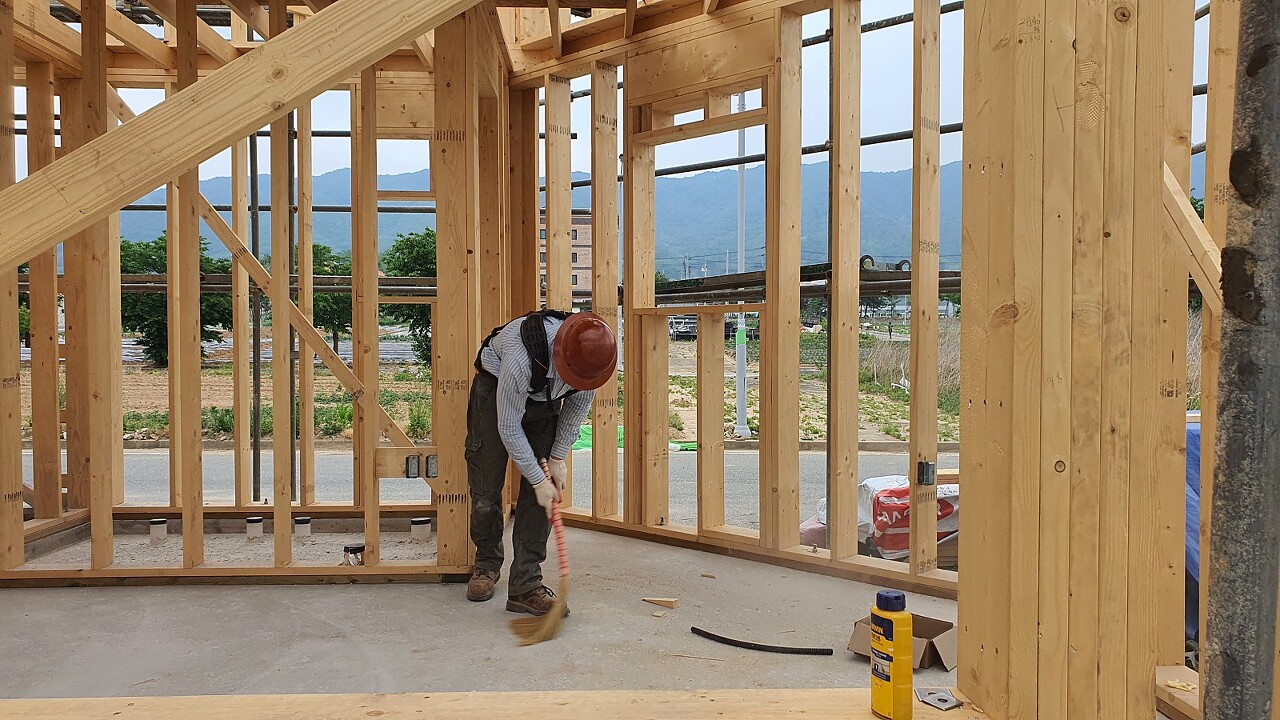

현장정리정돈후에 퇴근하였습니다.

'목조주택 시공완료현장 > 2205제천왕암동 40평' 카테고리의 다른 글

220604 토 [제천 왕암동] 15일차 ​- OSB 합판시공, 투습방수지 시공, 설비 작업, 개구부 테이핑 작업, 내부 목작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.05
220603 금 [제천 왕암동] 14일차 ​- OSB 합판시공, 벽체 블로킹 시공, 철물 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.04
220602 목 [제천 왕암동] 13일차 ​- 웜 루프 시공, 홀다운 시공, 철물 브레이싱 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.03
220601 수 [제천 왕암동] 12일차 ​- 전기 시공, 웜 루프 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.02
220531 화 [제천 왕암동] 11일차 ​- 서까래 재단, 서까래 시공, 전기 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.01
220527 금 [제천 왕암동] 9일차 ​- 서까래 재단, 서까래 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.27
220526 목 [제천 왕암동] 8일차 ​- 천정 장선 작업, 장선 블로킹 작업, 서까래 재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.26
220525 수 [제천 왕암동] 7일차 ​- 천정 장선 작업, 장선 블로킹 작업, 서까래 재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.26
220524 화 [제천 왕암동] 6일차 셋트앙카 시공, 크리플스터드 및 개구부 시공, 홀다운 시공, 브레이스 작업, 서까래 재단, 안전비계 시공  (0) 2022.05.24
220523 월 [제천 왕암동] 5일차 플레이트 레이아웃, 스터드 재단, 헤더 재단 및 조립작업, 세트앙카 시공, 크리플 스터드작업 벽체 시공  (0) 2022.05.24

댓글
