날씨 : 흐림
- 금일 근무자
팀 장 : 서태원 (9시간)
부팀장 : 백경운 (9시간)
팀 원 : 김수현 (9시간), 최병균 (9시간), 최용모 (9시간), 김현석 (9시간)
금일품수 (누계) : 6.75품 (총 6.75품)
<금일 작업현황>
- 1차 자재 수령
- 창고제작
- 마이터쏘 작업대 제작
- 테이블쏘 작업대 제작
- 토대 레이아웃
<내일 예정작업>
- 토대 레이아웃
- 토대 작업
- 더블 플레이트 재단
- 플레이트 레이아웃
- 스터드 재단
- 헤더 재단 및 조립작업

안녕하세요~!
오늘은 '제천 왕암동' 1일차 입니다.
아침일찍 현장에 도착하여
자재를 운반할 차량이 오기전까지
도면확인 및 작업준비를 하였습니다.


전날 미리 공구를 내리고 정리하여서 작업진행이 원활히 진행되었고
작업의 효율적인 동선을 위해서 적재적소에 자재를 하역한 후 검수하였습니다.



자재하역과 동시에 토대레이아웃을 진행하기 위해서
기초콘크리트 보양판과 지지대들을 해체하였습니다.



자재하역 직후
토대 및 벽체등 골조작업뿐만 아니라 현장에서 가장많이 쓰이는
마이터 쏘우작업대, 테이블 쏘우 작업대를 먼저 만들었습니다.



공구및 자재를 보관하기 위한 창고제작도 진행하였습니다.




토대레이아웃을 하기전에 철근을 그라인더로 커팅하고
배관도 일정높이로 잘라낸 후
이물질 유입을 막기위해 테이핑하였습니다.

더욱더 꼼꼼하게 시공하기 위해서
팀장님께서 다시한번 콘크리트 높낮이를 확인하시고

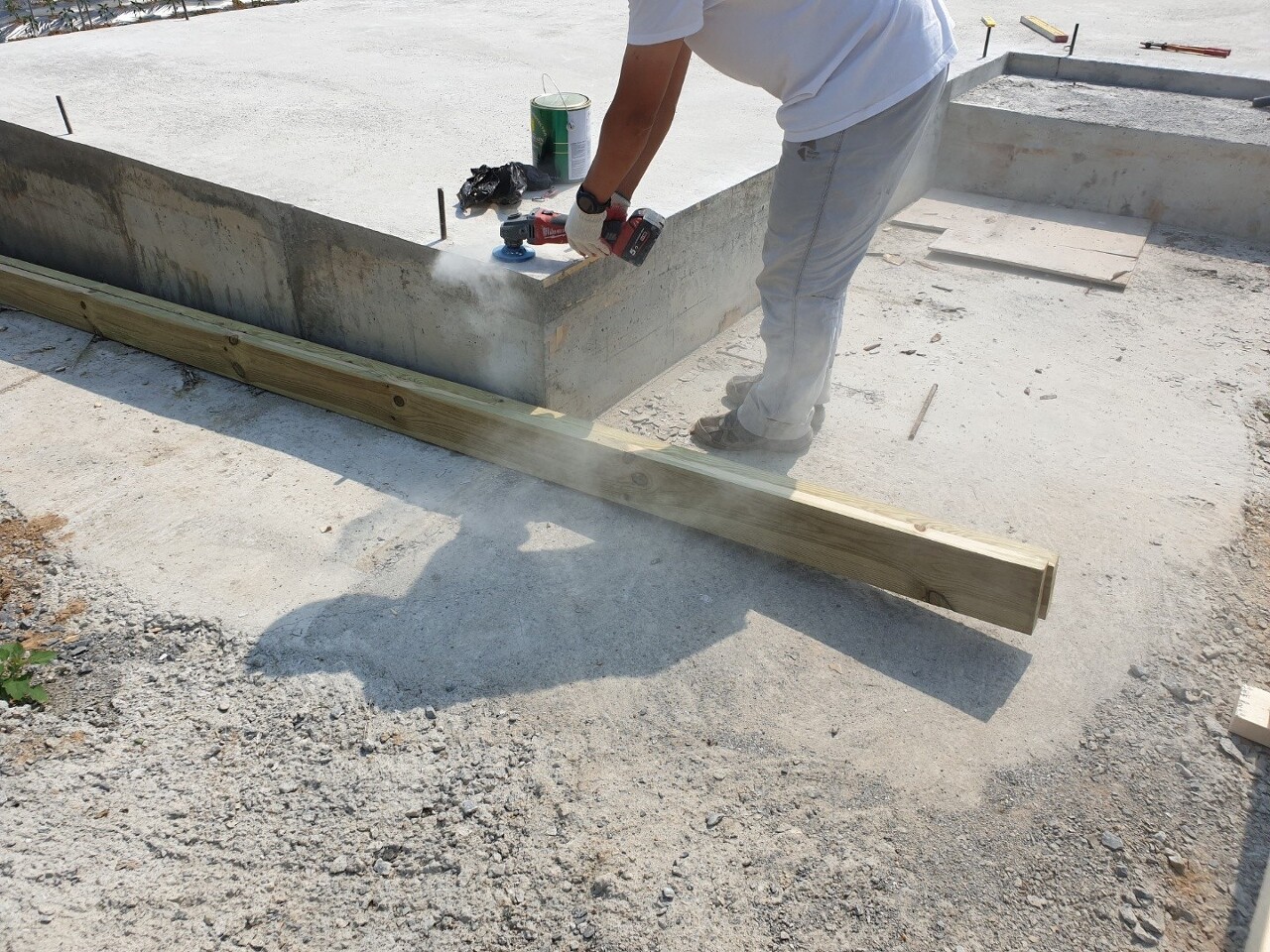

높은 부분을 그라인더로 갈아내는 평탄화작업 진행하였습니다 ^^


낮즈음 부터 바람이 강하게 불고 날씨가 흐려져, 부팀장님이 비를 예상하고

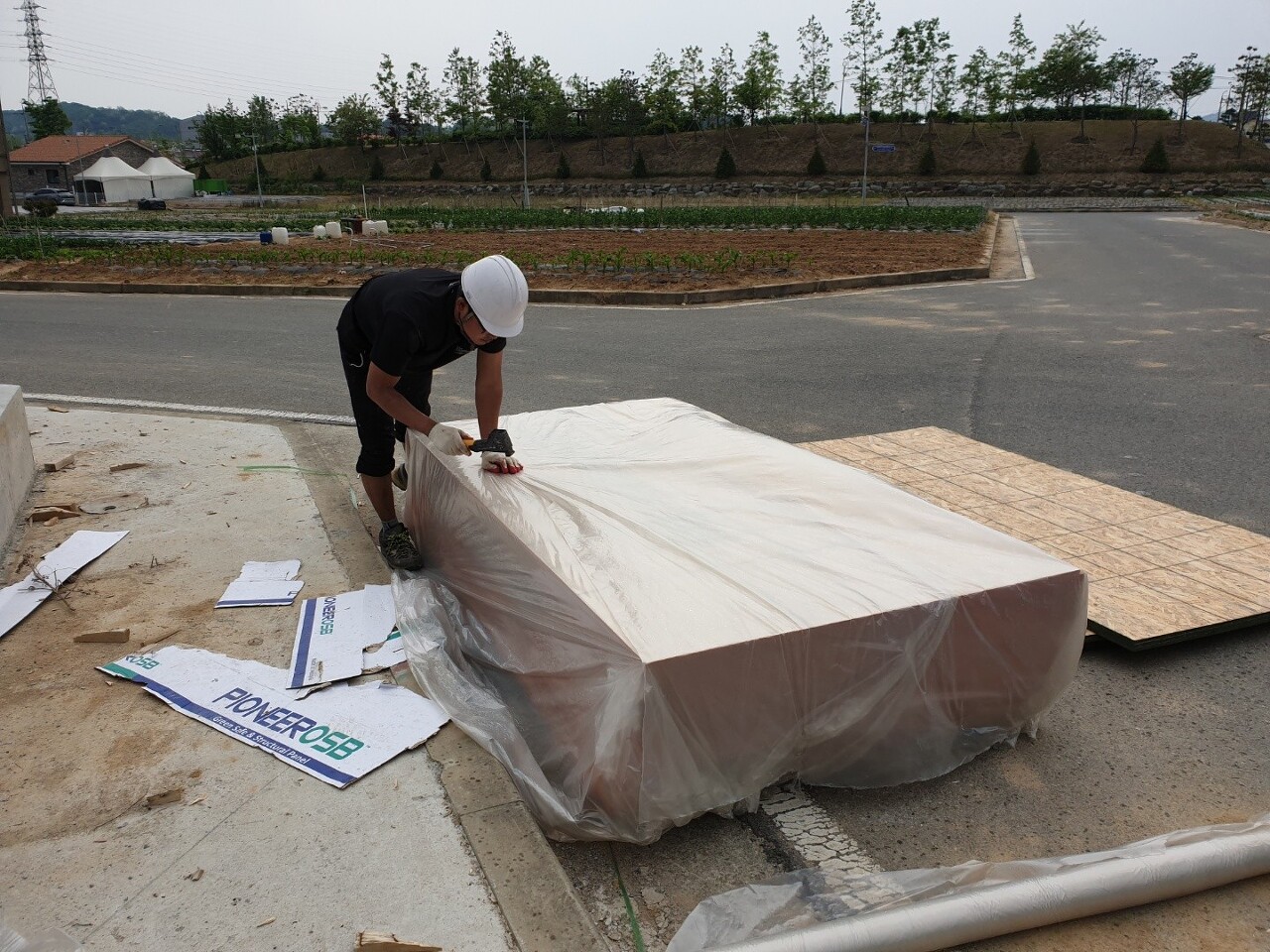

미리 자재들을 빠르게 비닐로 2번 보양하자하였고,
보양후 실제로 비가 내렸지만 지나가는 가랑비여서 현장작업은 그대로 진행하였습니다.


오후에는 건축주님이 찾아오셔서 간식을 챙겨주셨습니다 ^^
팀원들 모두 맛있게 잘 먹었습니다.

여기 충북 제천현장은 중부1지역에 해당하여
단열값을 맞춰주기위해 외벽은 2 x 8 부재로 진행하게 되었습니다.

방부목의 경우 방부재 주입으로 인하여 2x8의 일반구조목의 크기인 184mm 보다 불어나있는 경우가 있으므로, 2x8 일반구조목과 같은 사이즈인 184mm 사이즈에맞추어 재단하였습니다.
현장에 들어오기전에 미리 계산을 해보고 오지만
내일 진행할 더블플레이트 재단을 하기위해
수현빌더가 현장에서 다시한번

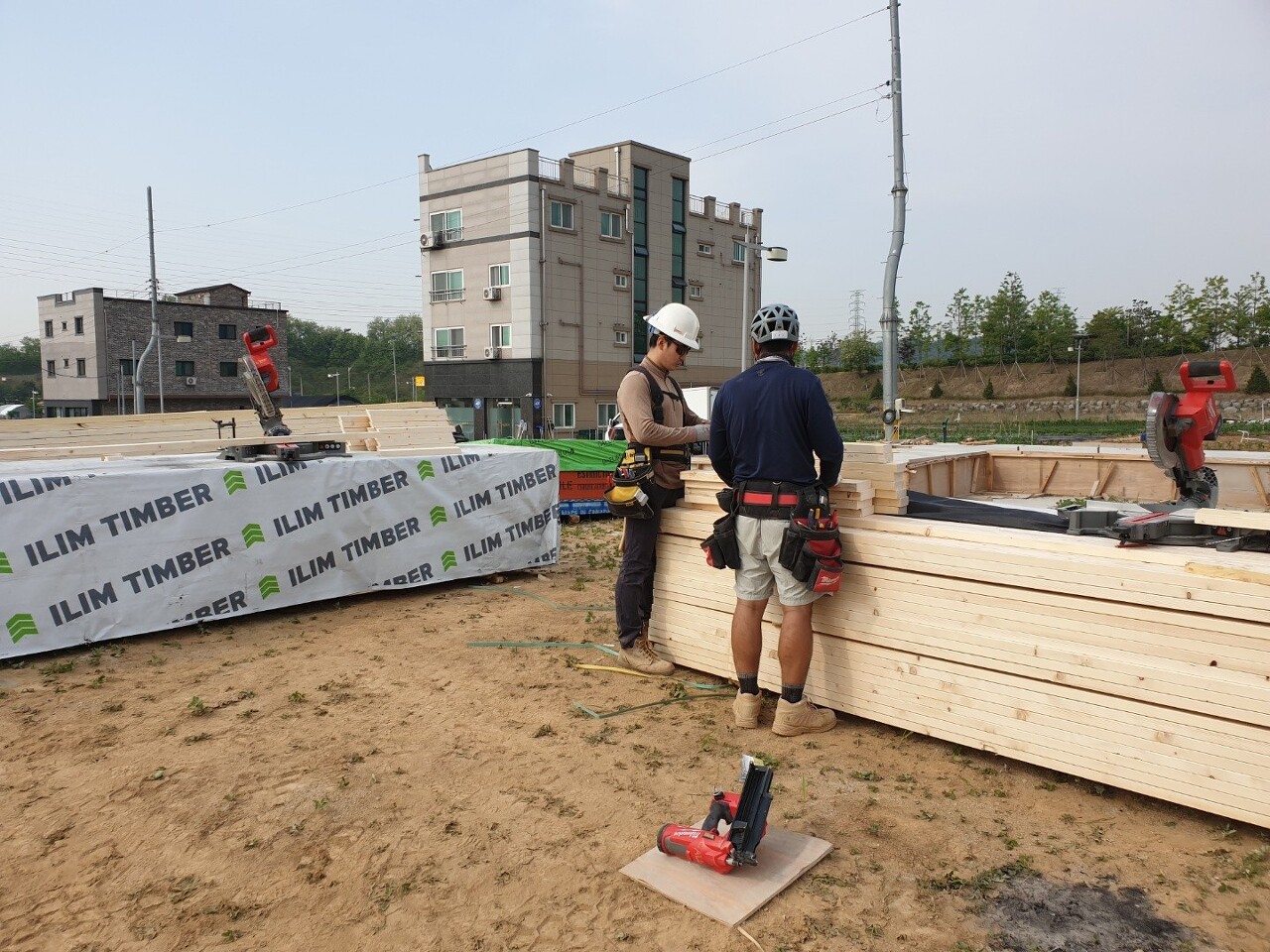

도면과 현장실측 및 자재수량을 종합적으로 확인하고 계산해보고 있습니다.

이후 토대 레이아웃을 진행하였습니다.


오늘 현장 첫날, 오늘 바람도 많이 불고 날씨가 조금 흐렸지만
미리 준비한 계획대로 진행해 나가, 별 탈 없이 잘 마무리 된 하루였습니다.
첫날 그 초심잃지 않고 앞으로 쭈~욱 열심히 하도록 하겠습니다. ^^
