목조주택 시공완료현장/2203김천농소 72평

220513 금[김천농소] 36일차 레인스크린 시공, 설비팀 시공, 현관 단열 및 현관문 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 5. 13.

날씨 : 흐린 뒤 비

- 금일 근무자

팀 장 : 이상민 (6시간)

부팀장 : 이재경 (6시간)

팀 원 : 정태영 (6시간), 천영환 (6시간), 성재욱 (6시간)

​금일품수 (누계) : 3.75품 (총 167.625품)

금일 작업현황

- 레인스크린 시공

- 설비팀 시공

- 현관 단열 및 현관문 시공

- 보일러실 방화문 시공

- 화장실 방수시트 시공

- 3차 자재 입고(세라믹사이딩, 하이클래딩)

​​

다음 예정작업

- 레인스크린 시공(완)

- 세라믹사이딩 스타터 시공

- 외벽 세라믹사이딩 시공

김천 농소에서의 36일째입니다.

하늘이 어둑어둑하니 심상찮은 날씨로 하루를 시작합니다.

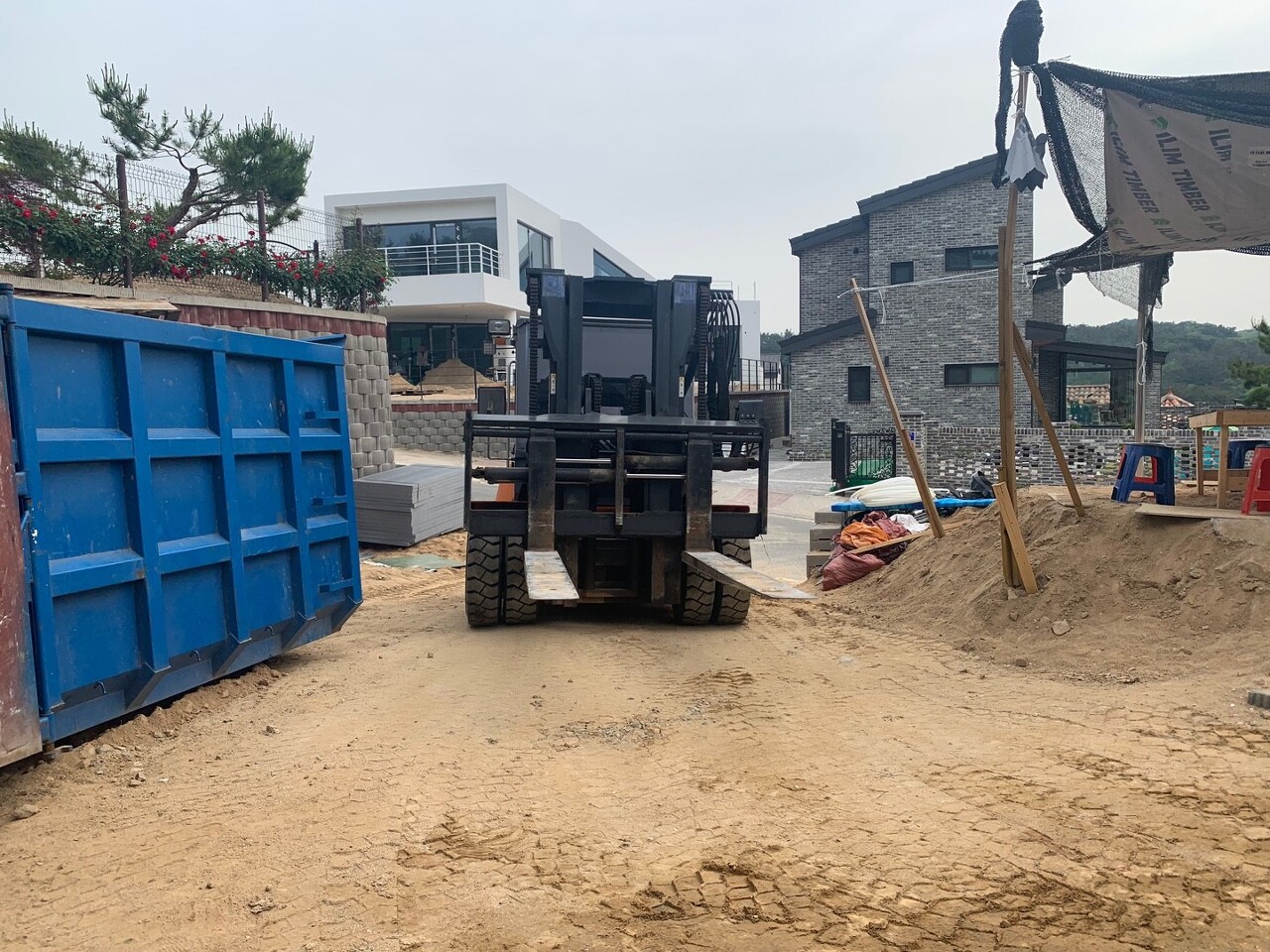

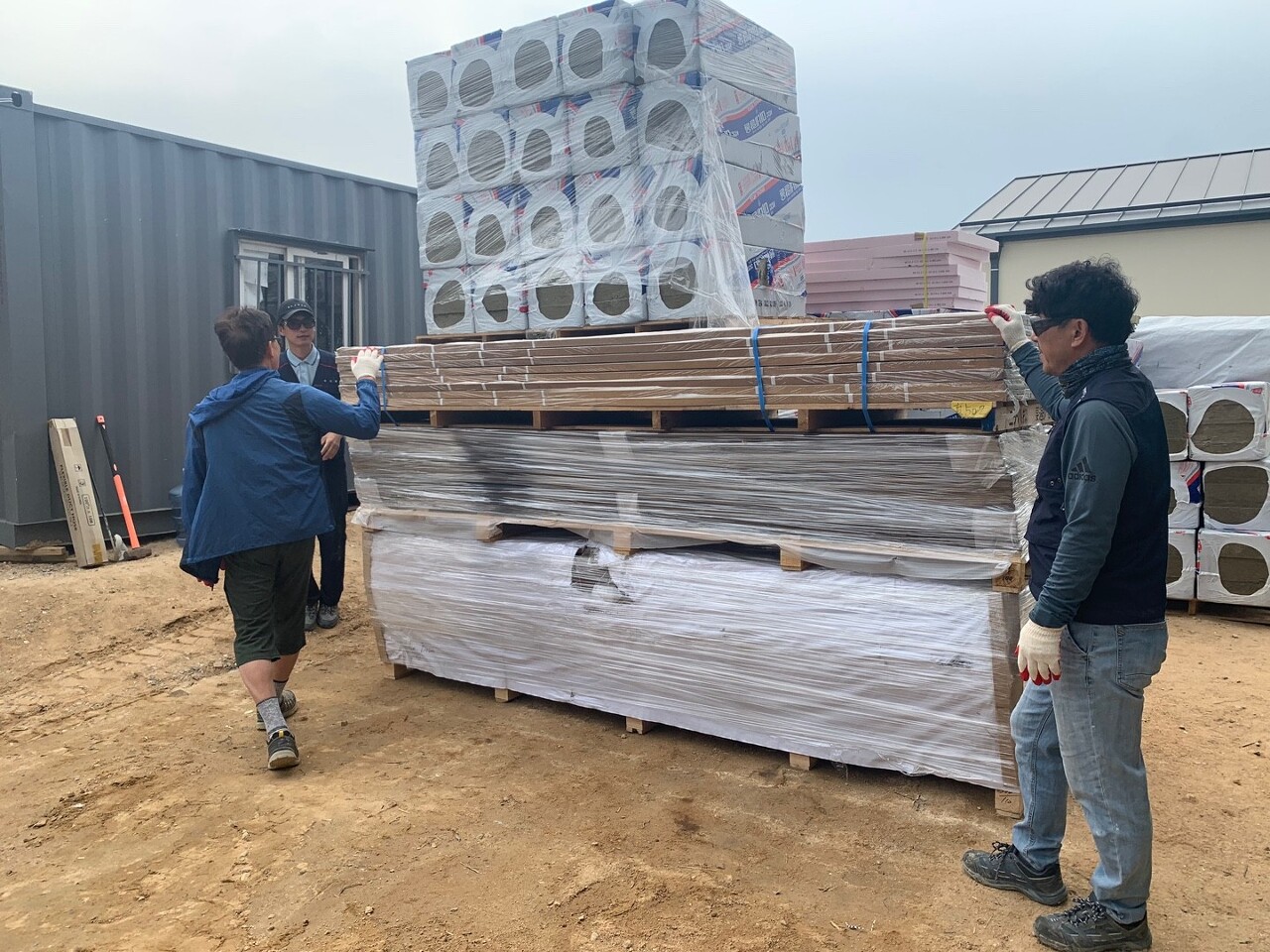

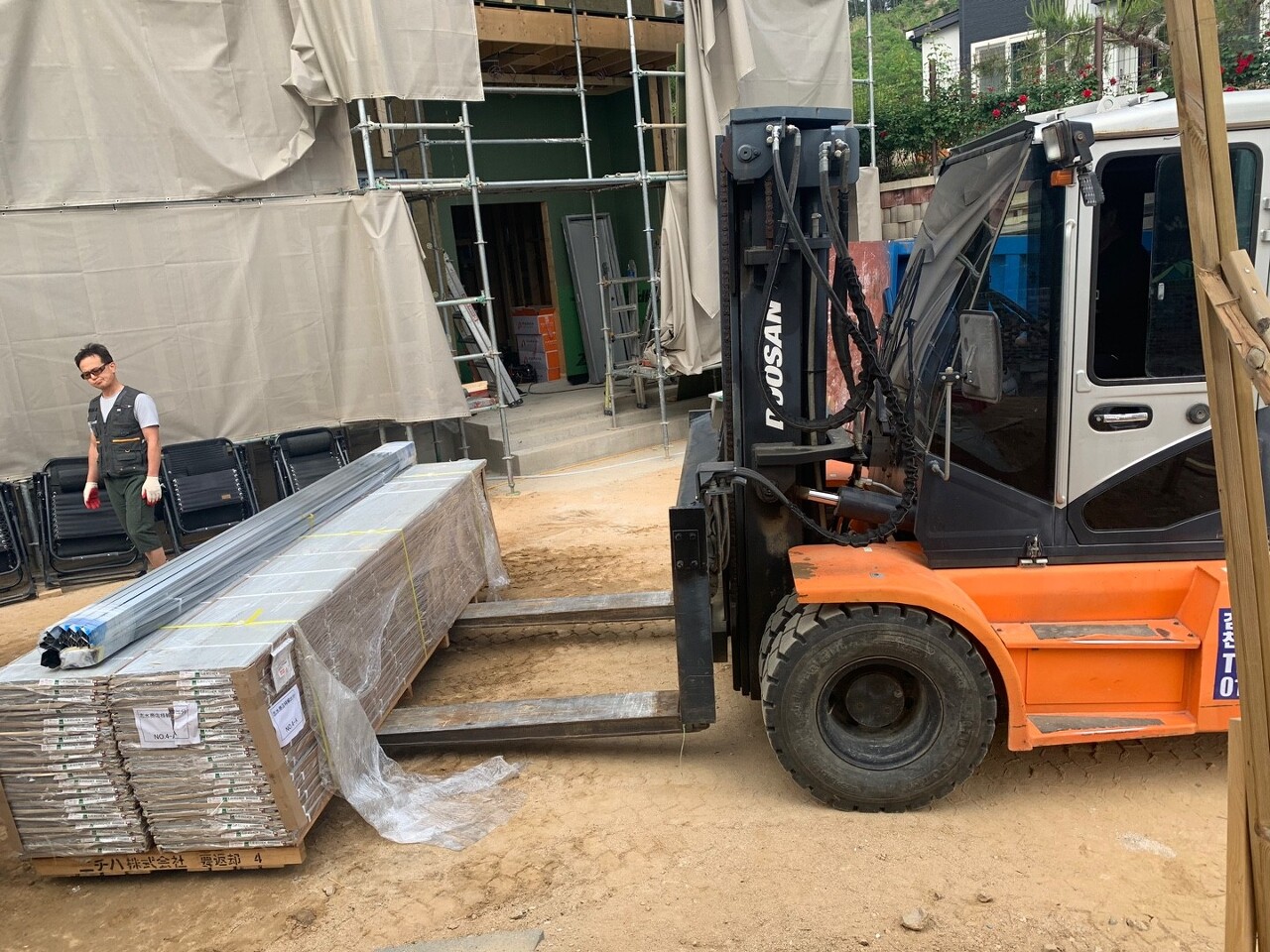

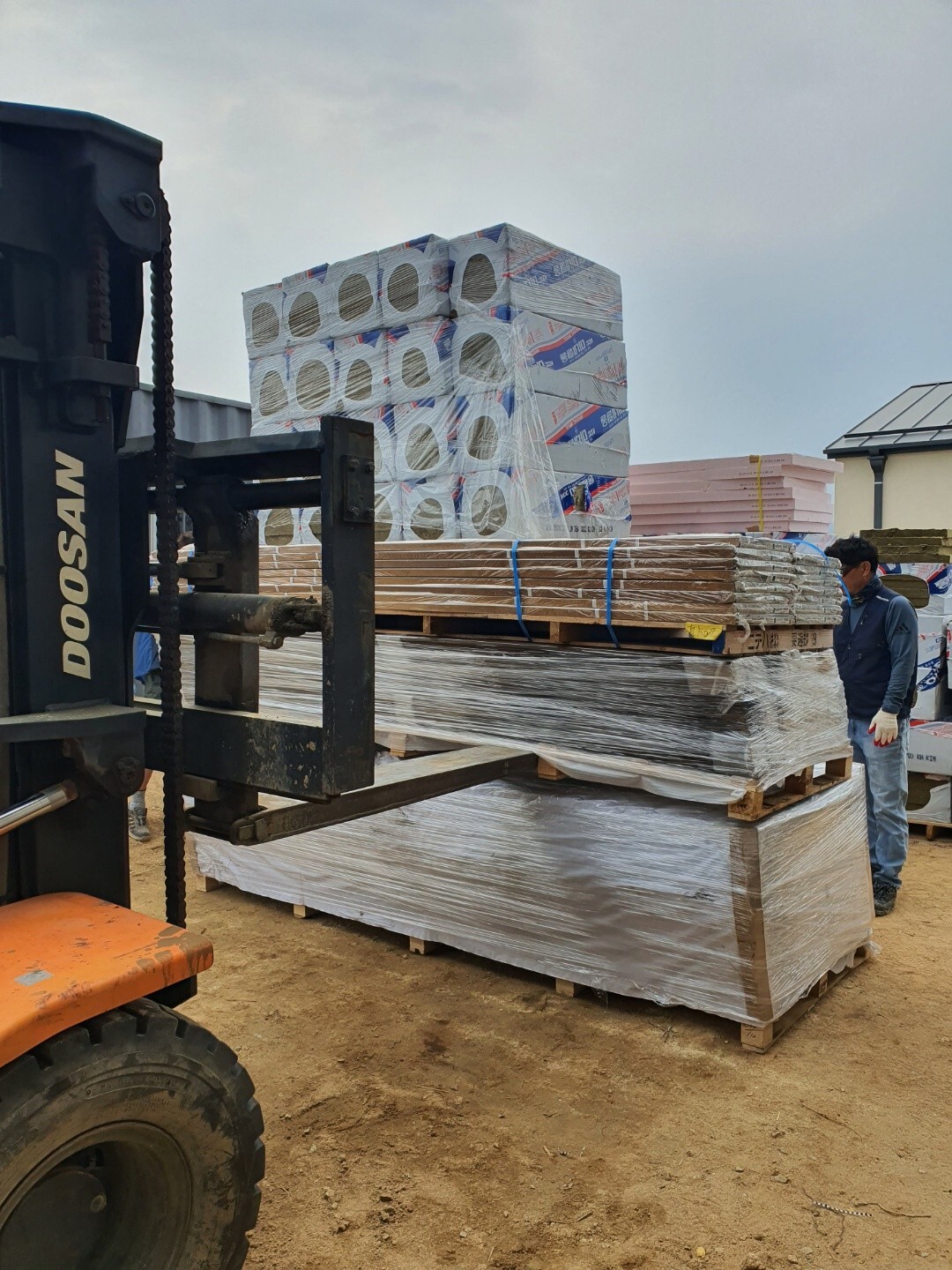

먼저 3차 자재입고를 하였습니다.

외장재로 사용될 세라믹사이딩과 하이클래딩 입고하였습니다.

세라믹사이딩의 색상과 디자인이 정말 예쁩니다. 강추!! (실물은 나중에 시공사진으로 확인하시길... ^^)

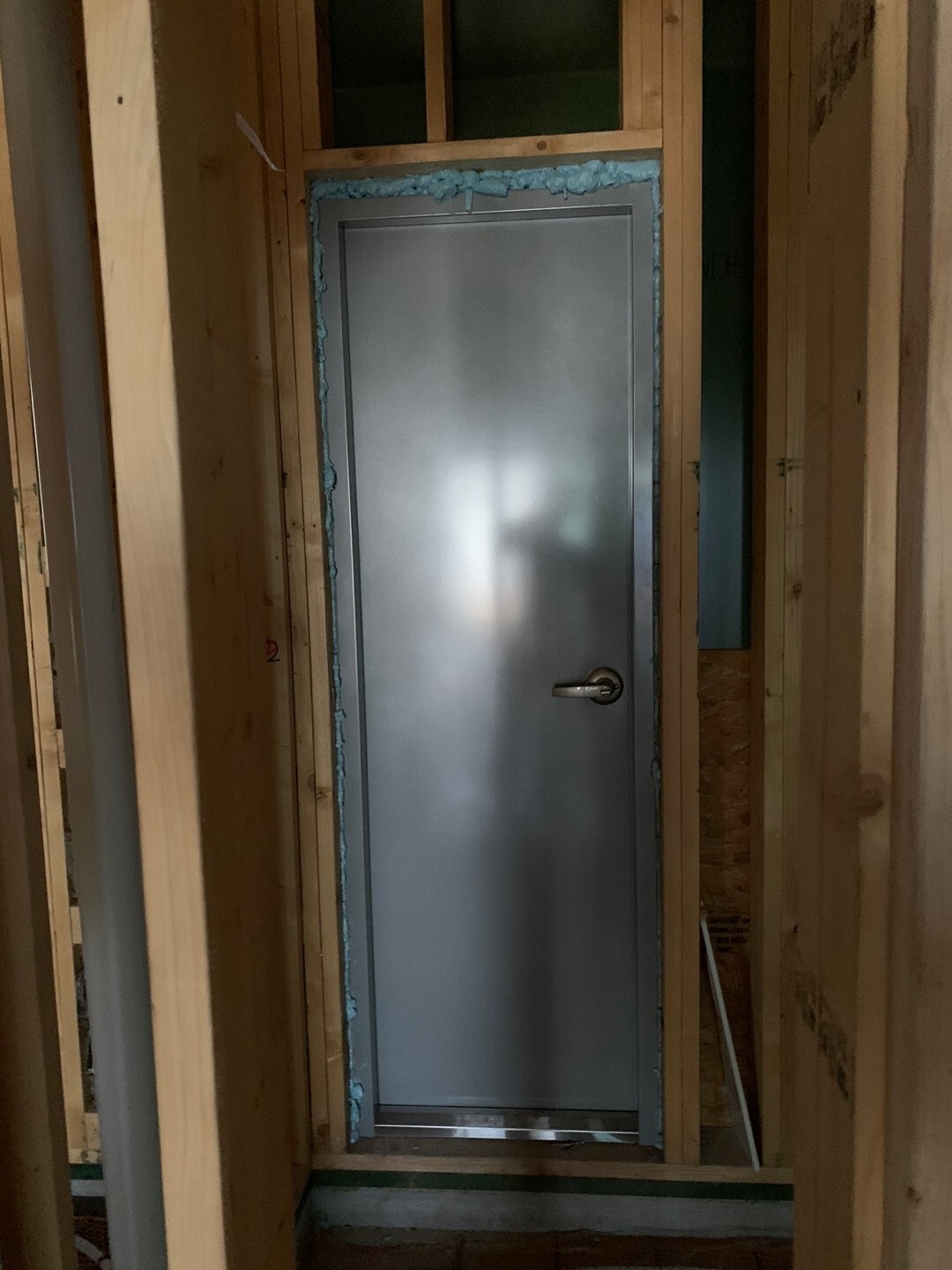

현관문과 보일러실 방화문 시공하였습니다.

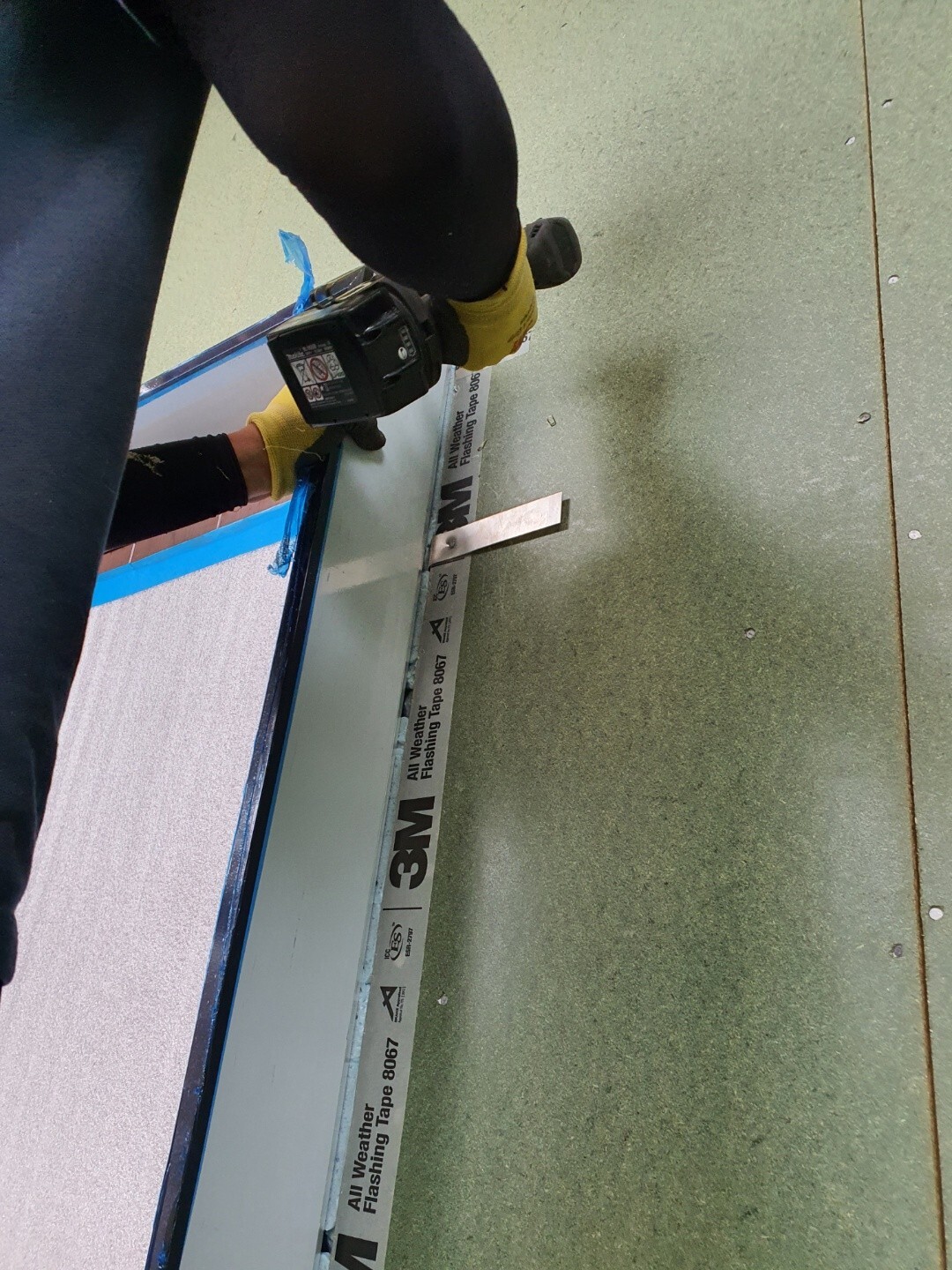

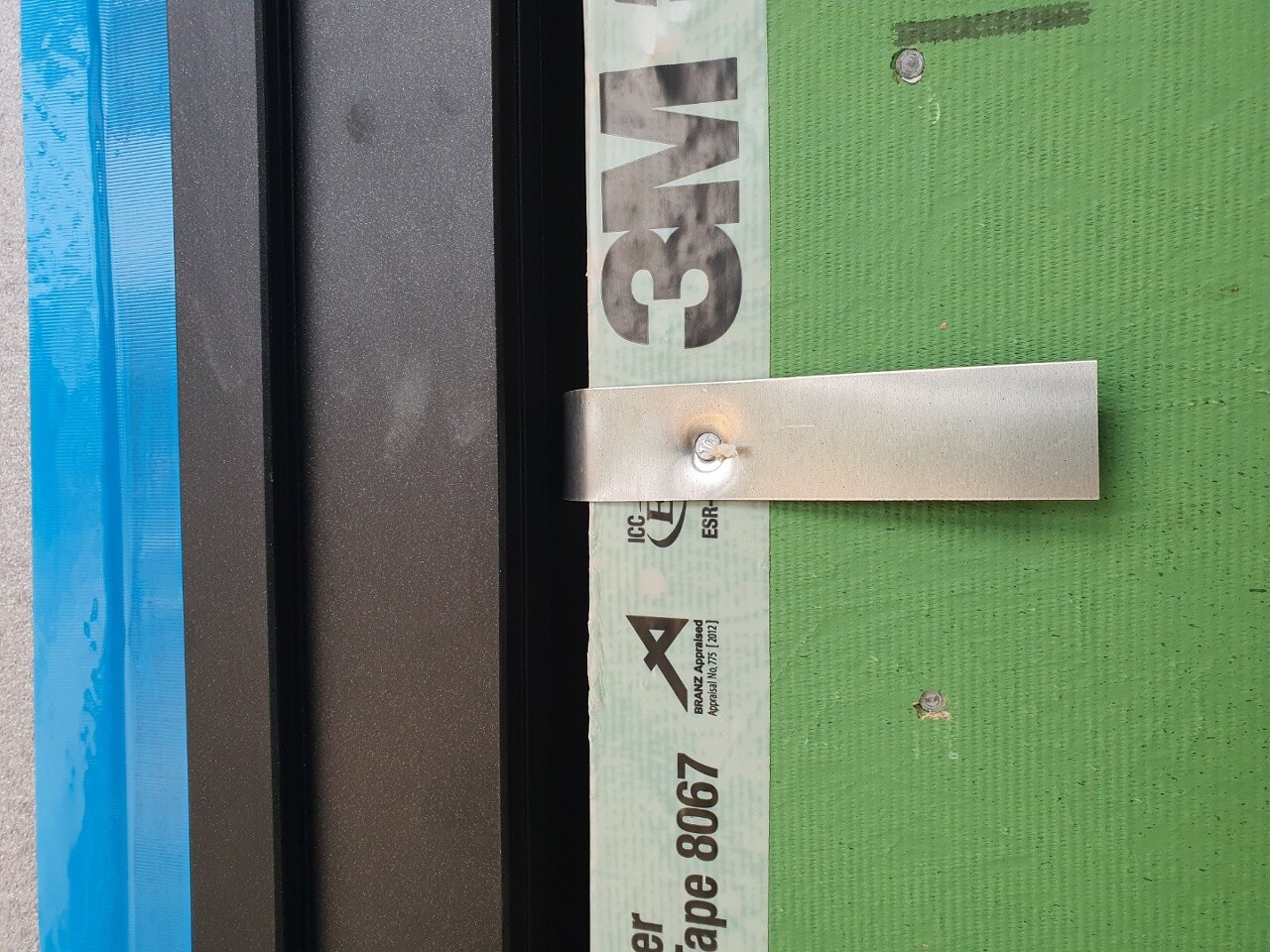

먼저 3M테이프로 문틀 사이로 물이 스며들지 않도록 기밀하여줍니다.

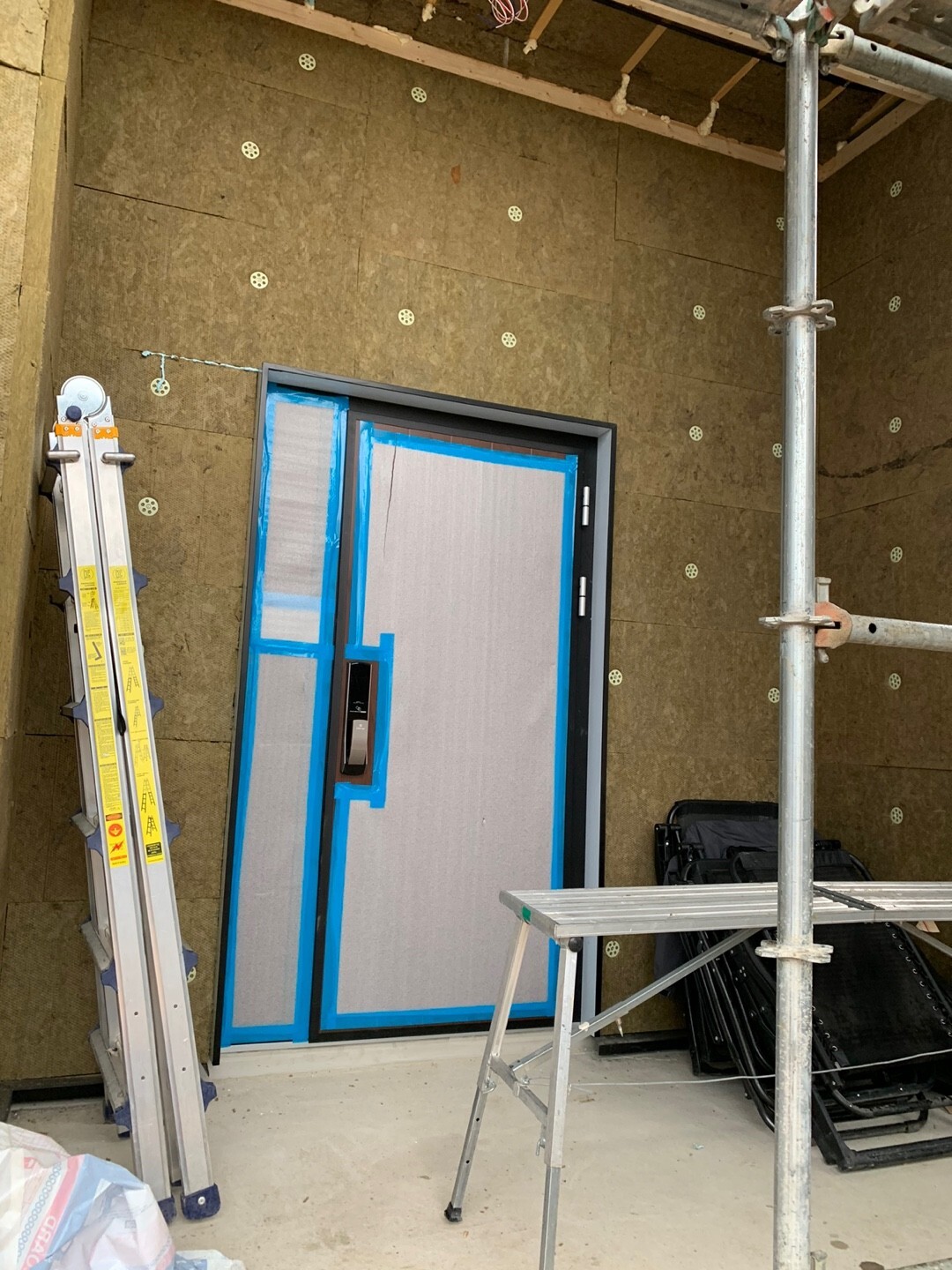

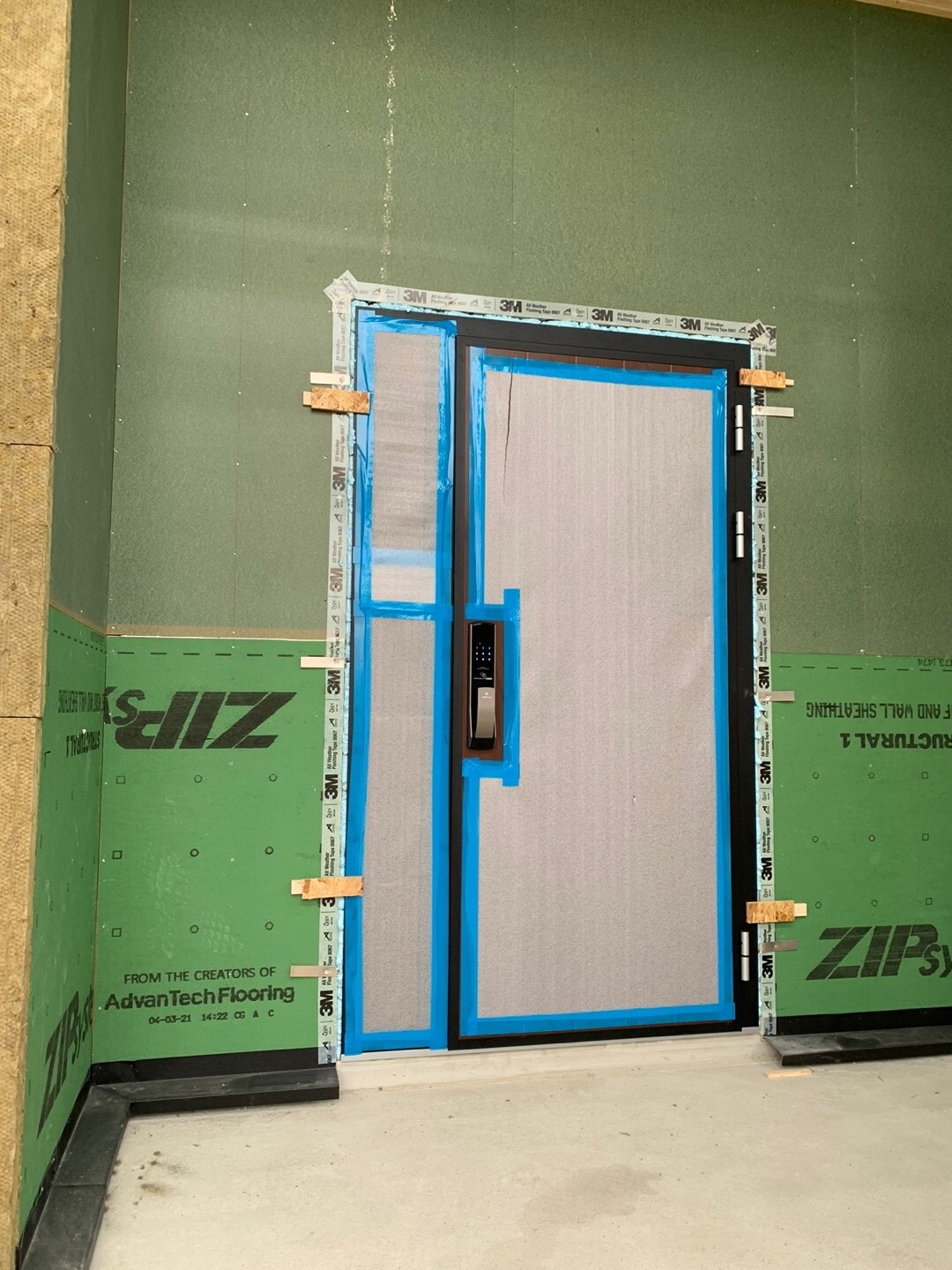

현관문 시공하였습니다.

커다란 현관에 어울리는 웅장한 느낌의 현관문입니다.

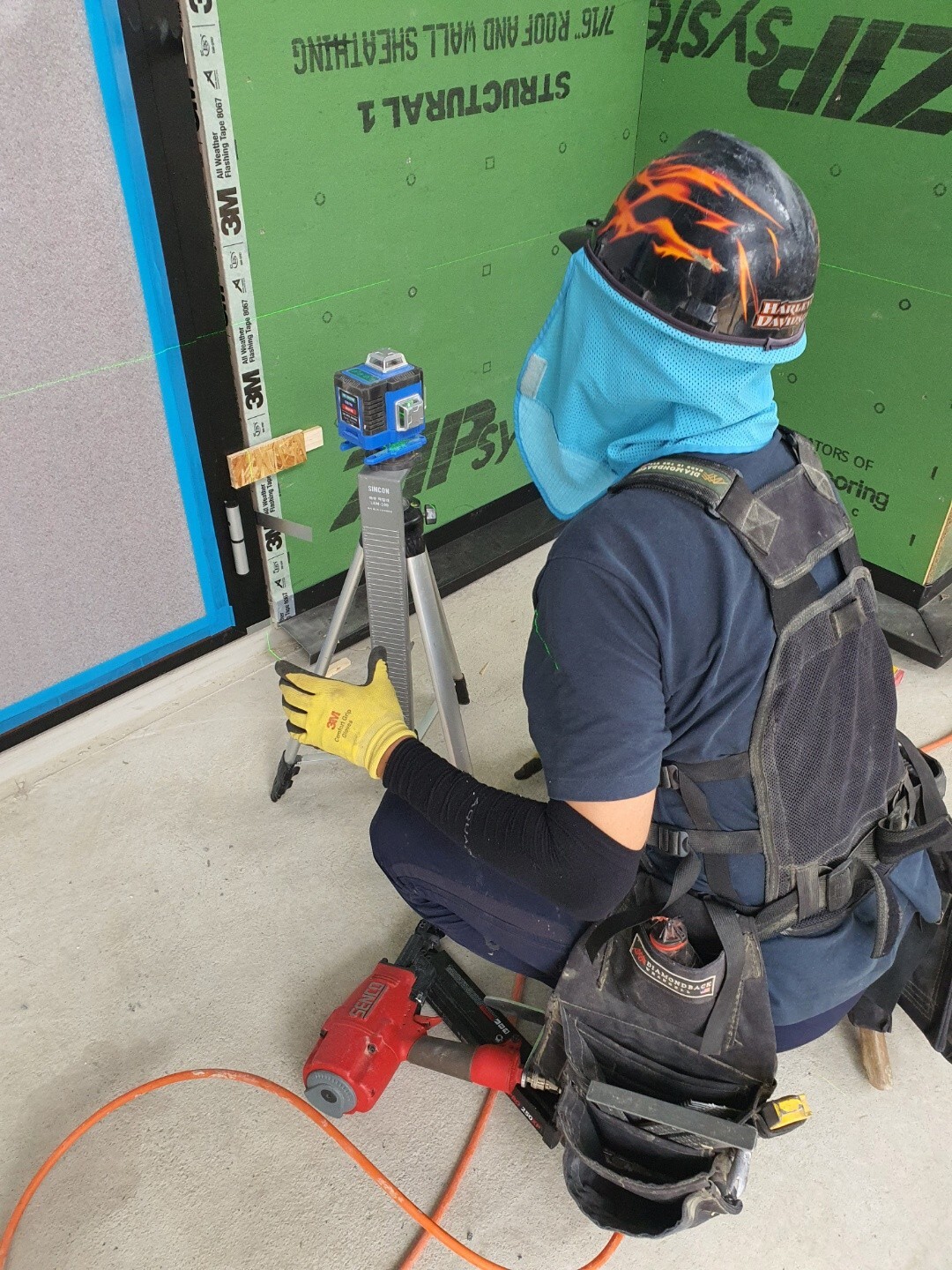

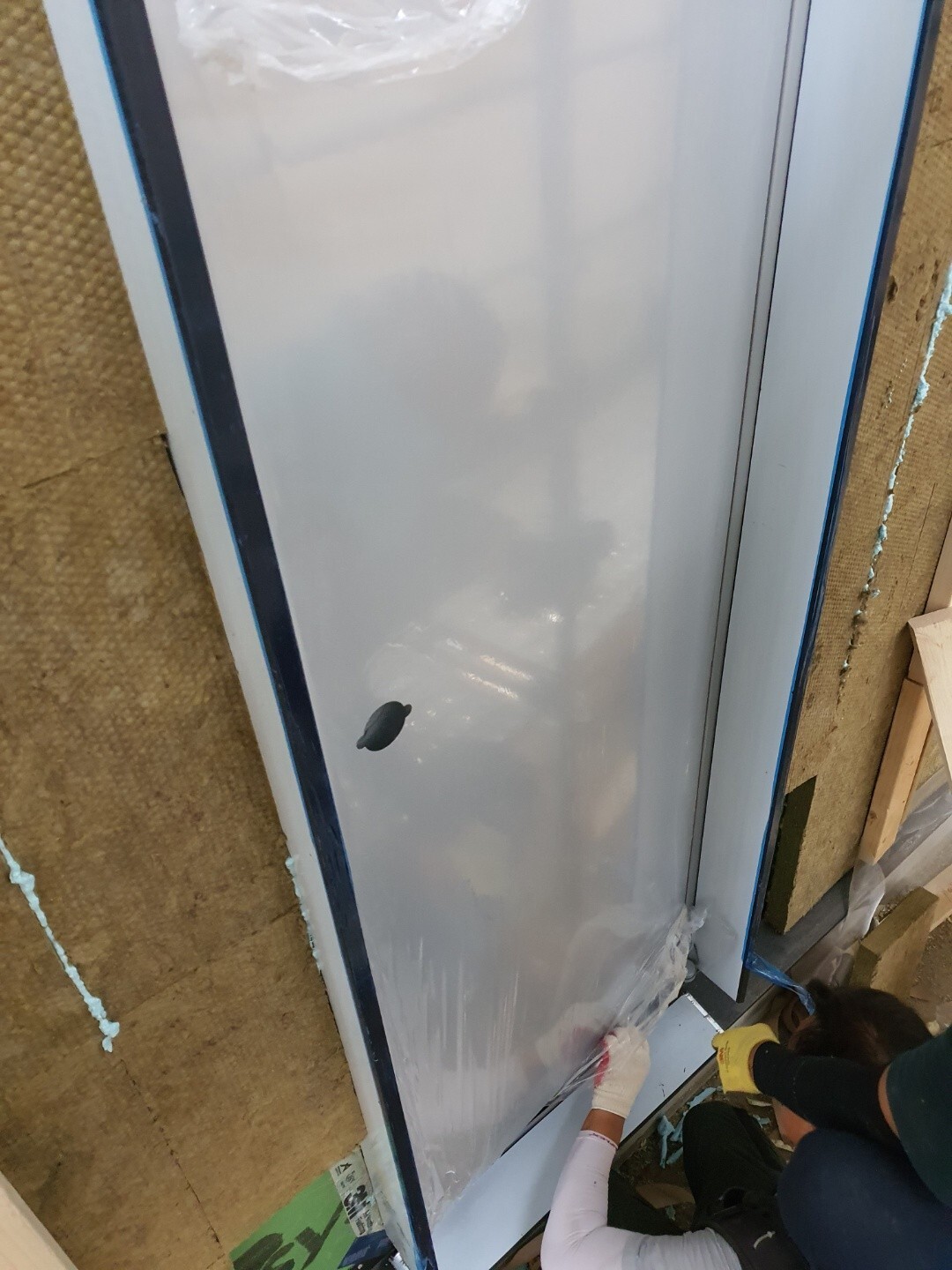

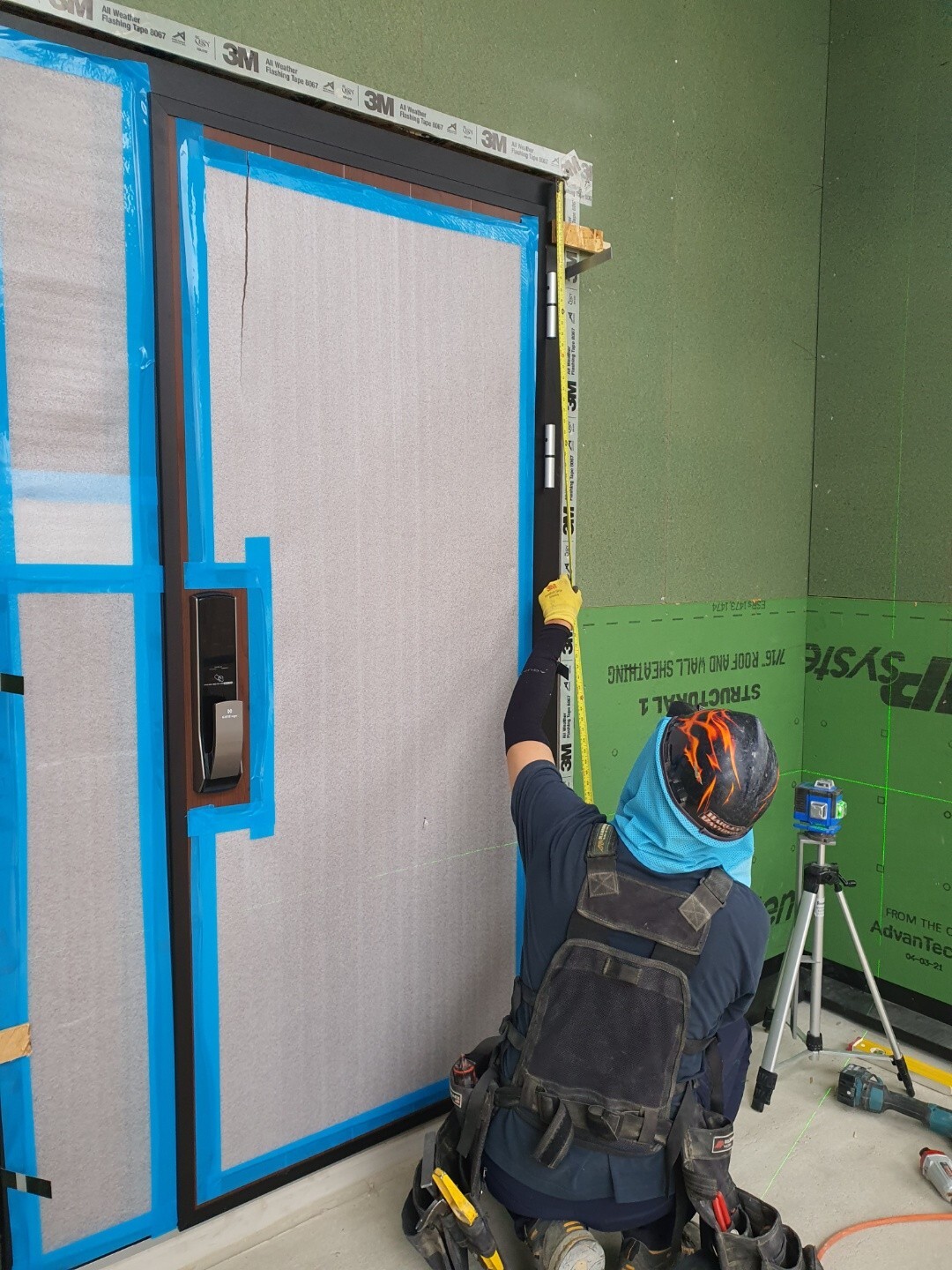

레이저 수평계로 수직과 수평을 맞춘 후에 고정하고 우레탄폼으로 충진하였습니다.

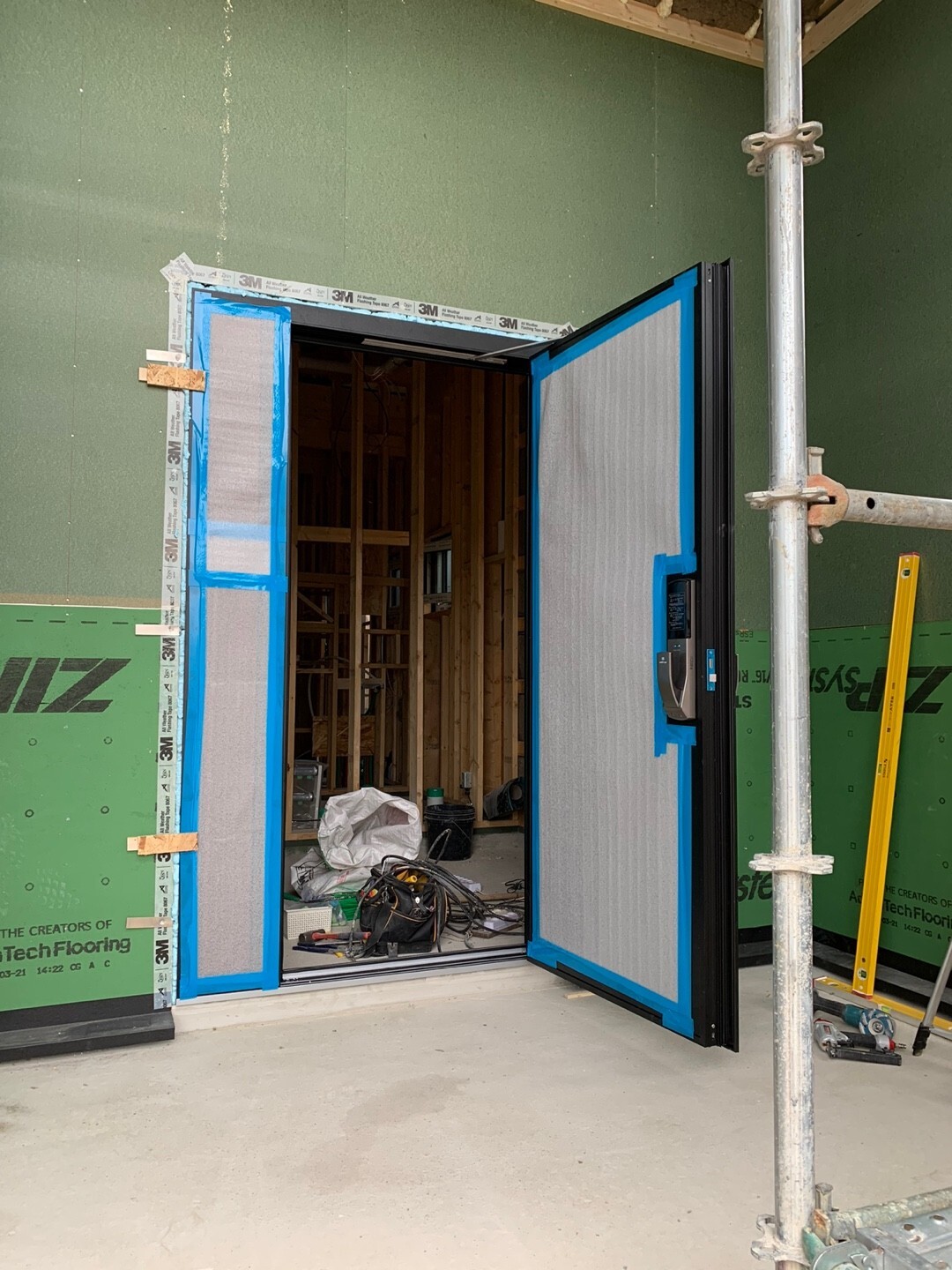

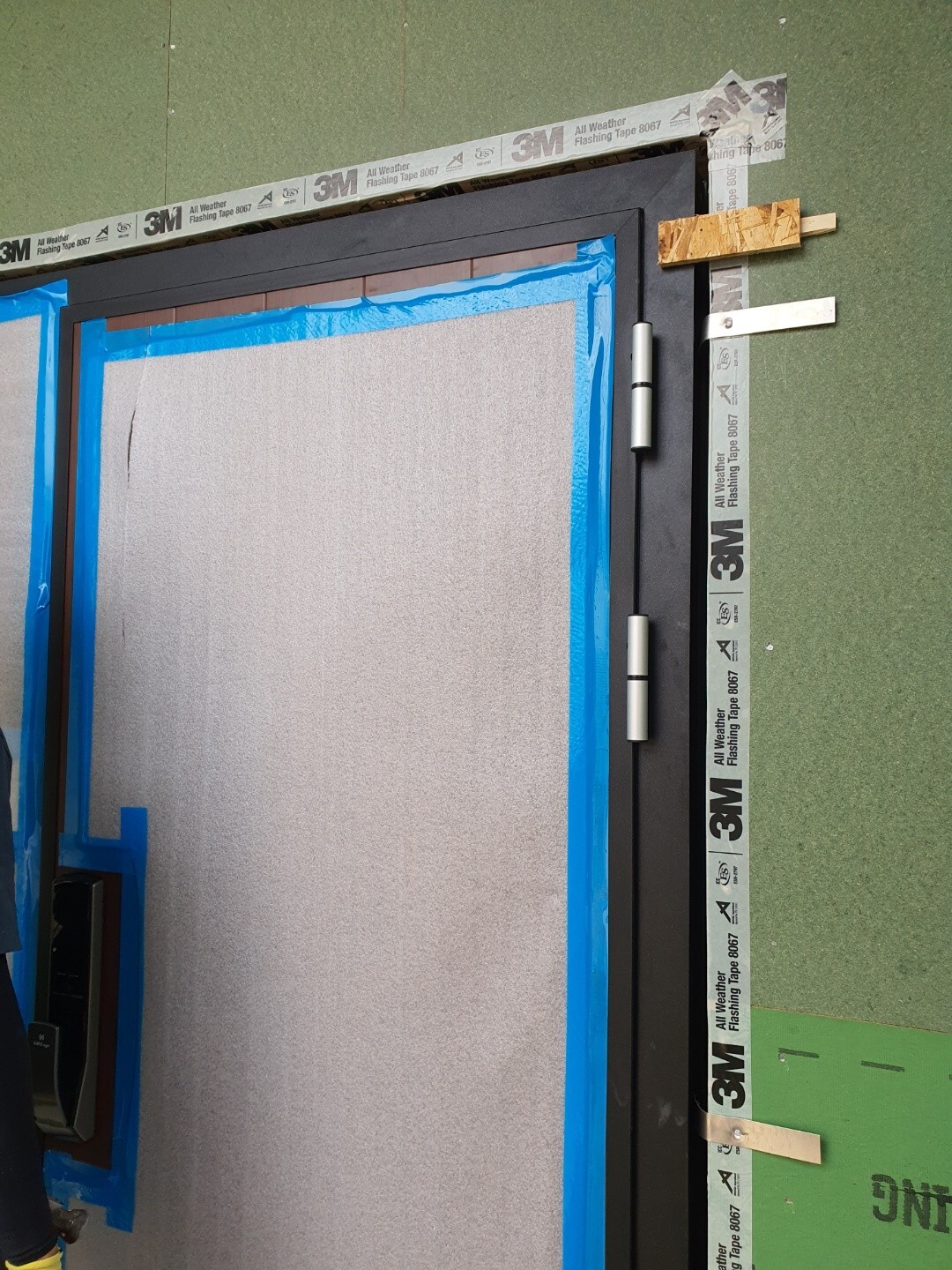

완성된 현관문과 방화문입니다.

현관과 눈썹지붕에 외단열 시공하였습니다.

이로써 모든 외단열은 끝냈습니다!!!

설비팀 시공완료하였습니다.

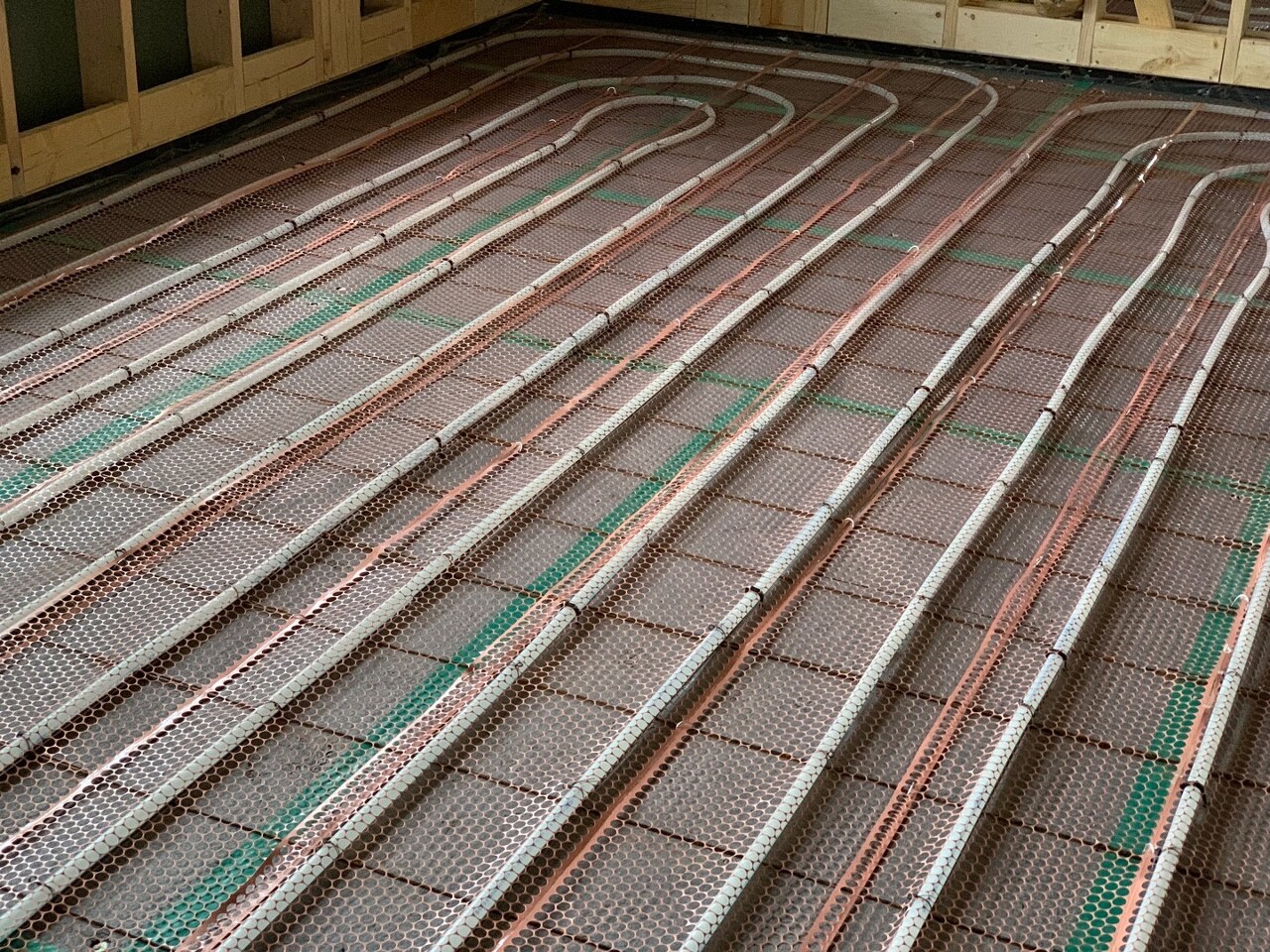

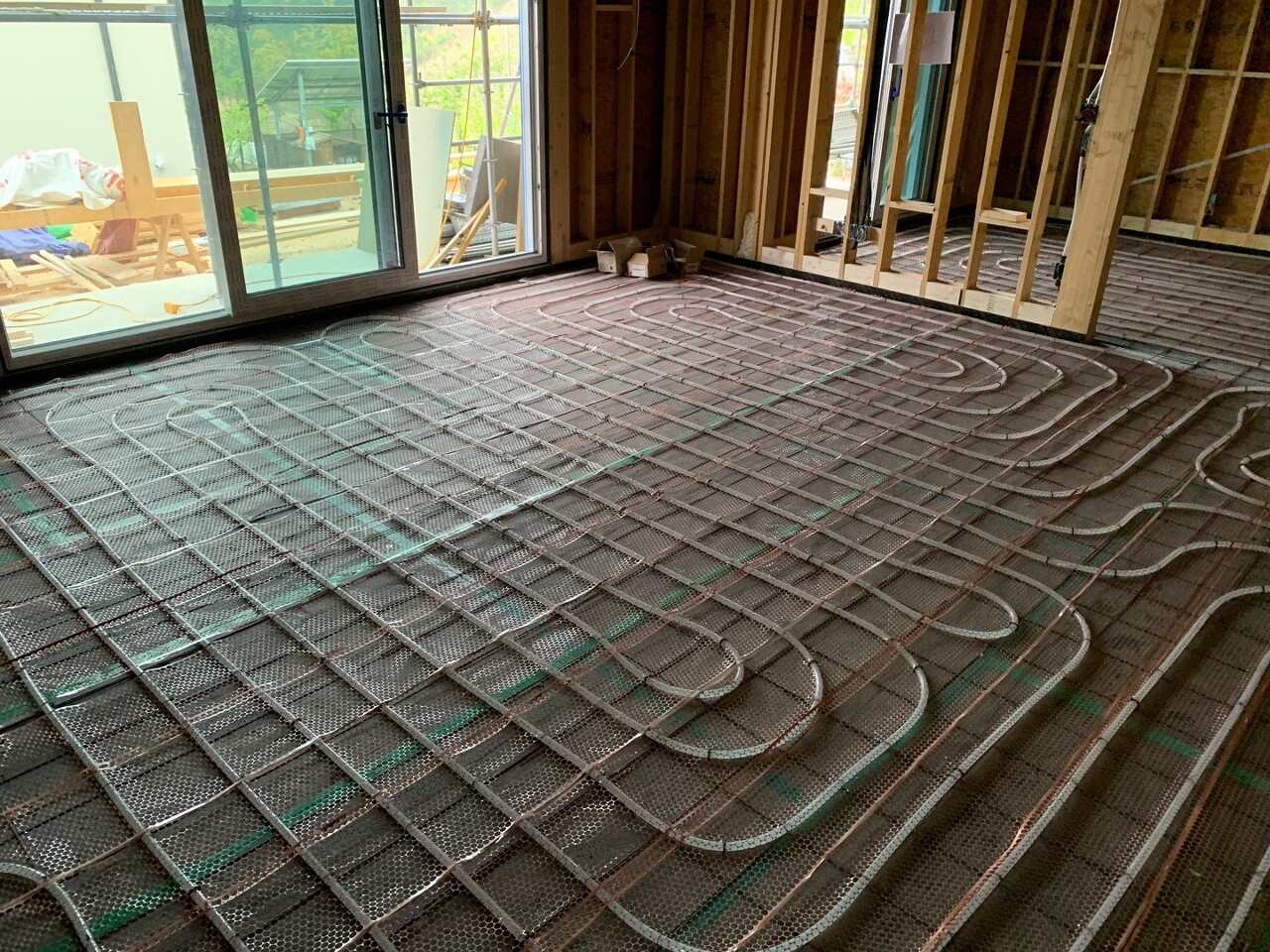

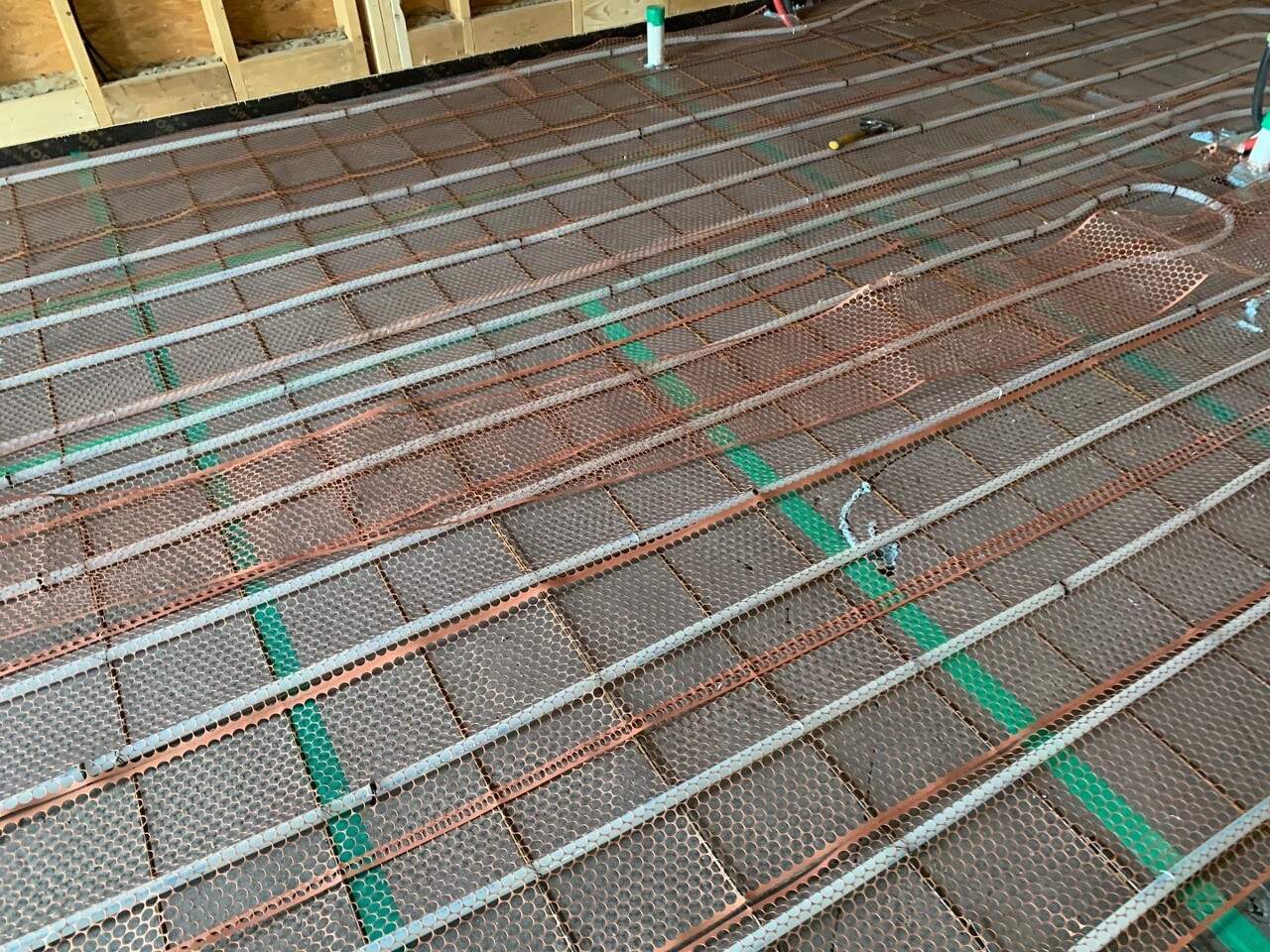

난방효과를 극대화하기 위해 에코온돌매트를 깔았습니다.

설비팀분들 수고 많으셨습니다!! 다음현장에서 또 뵙겠습니다!!

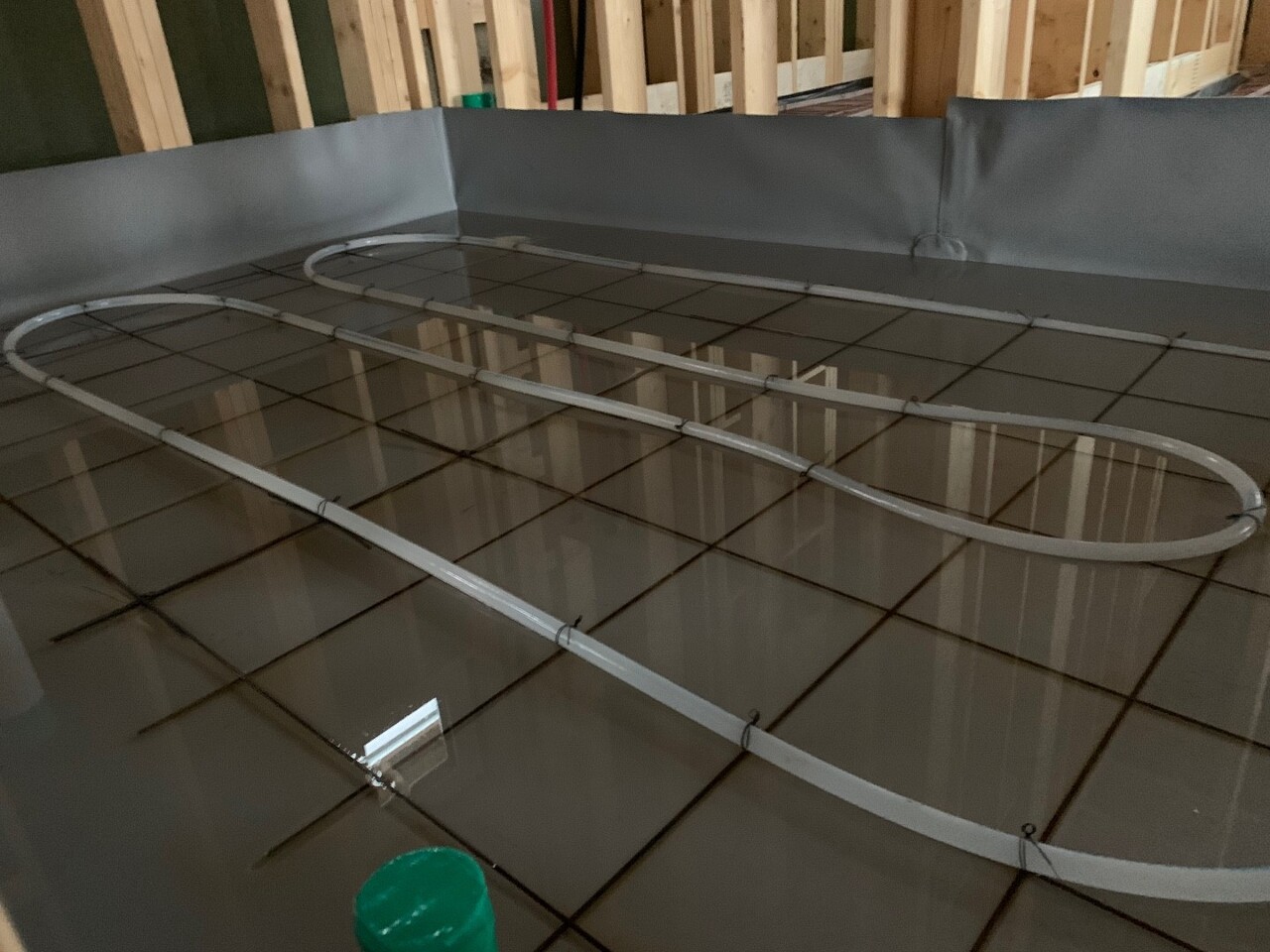

화장실 방수시트 시공하였습니다.

방수시트 시공하시는 직원분이 누수확인을 위해 물을 채우고 바로 가셨습니다.

(새지 않으리라는 확신이 느껴집니다. ㅎㅎㅎ)

사진에는 없지만 일부구간 레인스크린 시공을 계속해서 진행하였습니다.

시공 중에 비가 와서 외장재 및 단열재 보양 및 공구정리 후 일과 마무리하였습니다.

내일은 세라믹사이딩 스타터 시공 후 본격적인 세라믹사이딩 시공에 들어갈 예정입니다.

팀원분들, 오늘 하루도 고생많으셨습니다.

내일도 화이팅입니다!!!

'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글

220519 목[김천농소] 41일차 세라믹사이딩 시공, 레인스크린 시공, 다운실링 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.19
220518 수[김천농소] 40일차 세라믹사이딩 시공, 방통(방바닥통미장) [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.18
220517 화[김천농소] 39일차 세라믹사이딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.18
220516 월[김천농소] 38일차 세라믹사이딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.16
220514 토[김천농소] 37일차 레인스크린 시공, 세라믹사이딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.15
220512 목[김천농소] 35일차 레인스크린, 버그스크린 시공, 설비팀 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.13
220511 수[김천농소] 34일차 레인스크린 시공, 설비팀 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.12
220510 화[김천농소] 33일차 외부단열재 시공, 설비팀 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.11
220509 월[김천농소] 32일차 합판 외부단열재, 하부 후레싱 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.11
220506 금[김천농소] 31일차 합판 테이핑작업, 외부단열재 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.07

댓글
