날씨 : 구름많아 시원
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)
금일품수 (누계) : 5품 (총 163.875품)
금일 작업현황
- 레인스크린 시공
- 버그스크린 시공
- 설비팀 시공
다음 예정작업
- 3차 자재 입고
- 레인스크린 시공
- 세라믹사이딩 스타터 시공
- 설비팀 시공
김천 농소에서의 35일째입니다.
어제에 이어 오늘도 레인스크린 시공에 집중하였습니다.
특히 오늘은 재단이 필요한 구간의 작업을 주로 하였습니다.

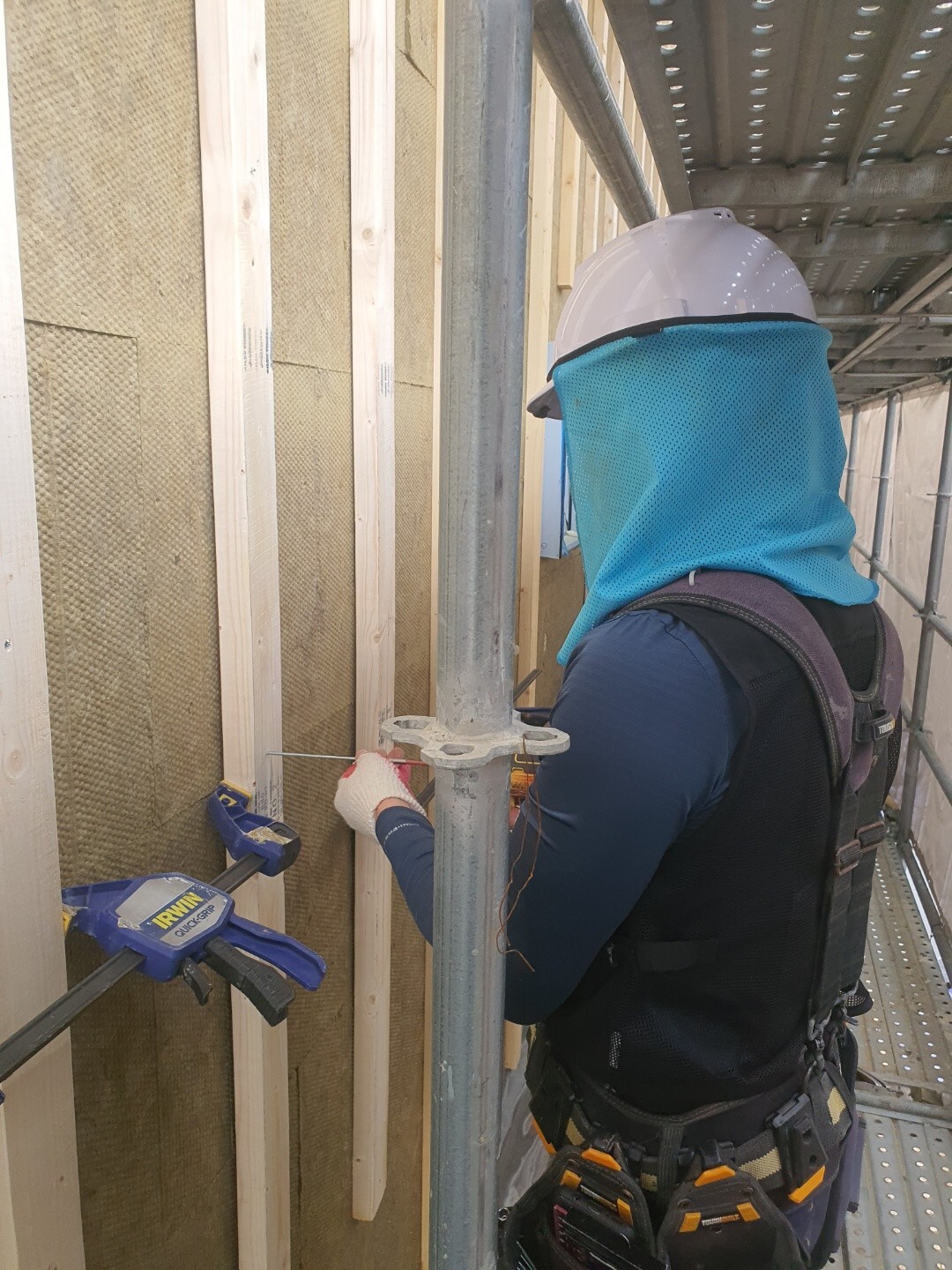

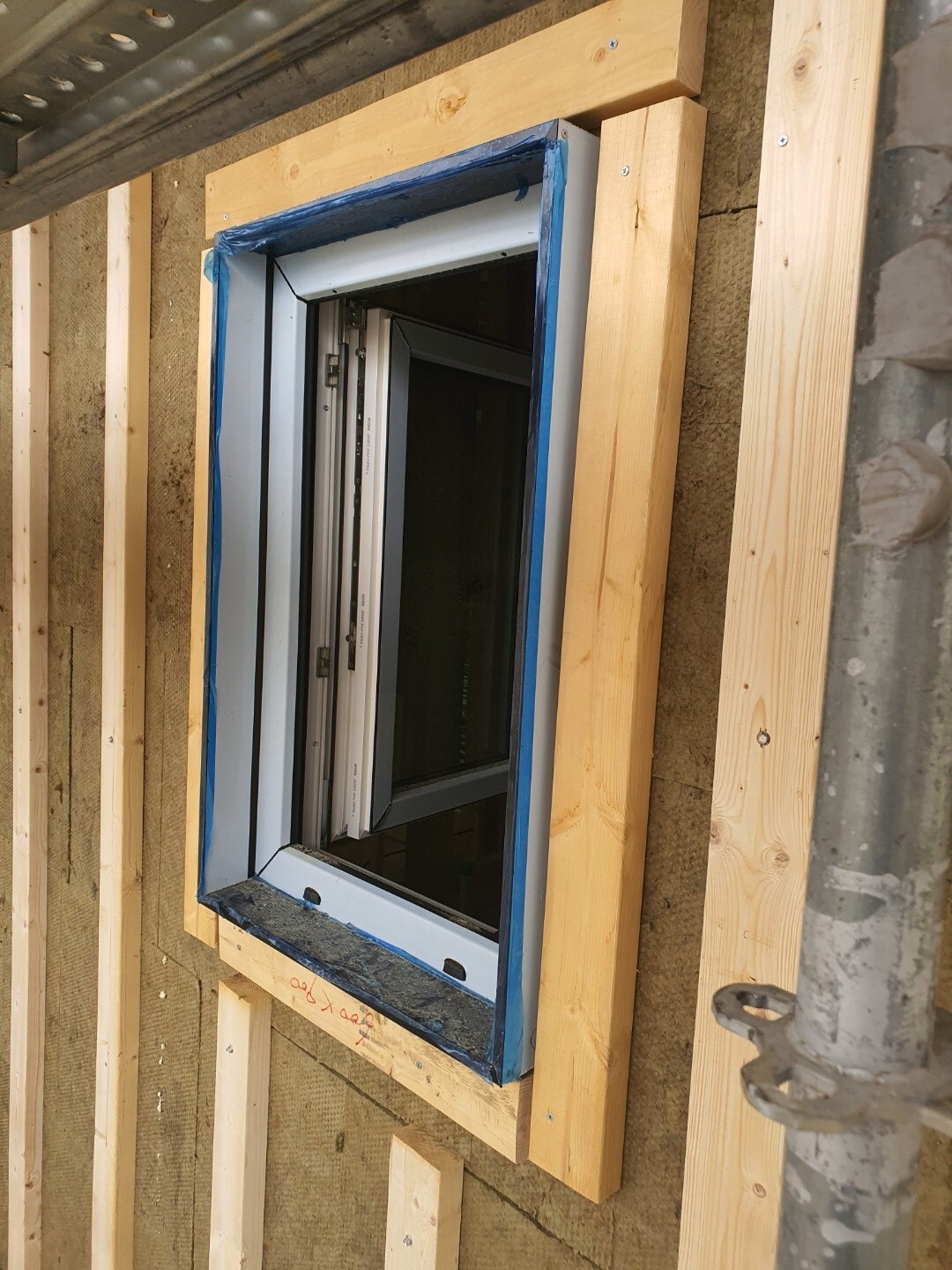

창문틀 레인스크린 시공하였습니다. 창문틀 상부의 레인스크린을 길게 재단하여, 물이 창문틀 사이로 흘러들어가지 않도록 합니다.

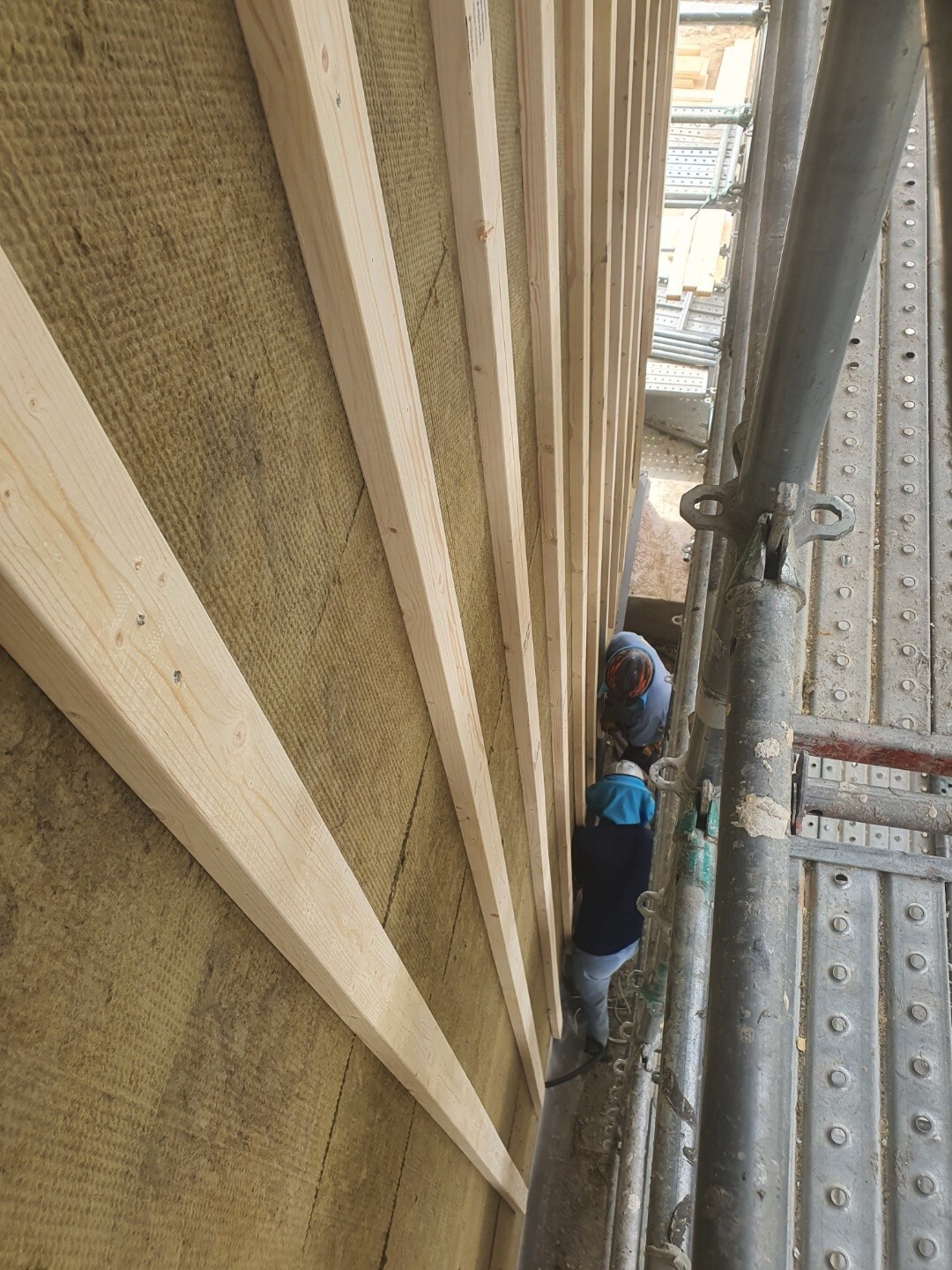

어제에 이어 오늘도 재단에 여념이 없으신 정태영빌더님

16인치 간격을 맞추기 위해 하나하나 조절하여 피스고정합니다.

비계와의 좁은 틈 사이에서 수고 많으십니다!!

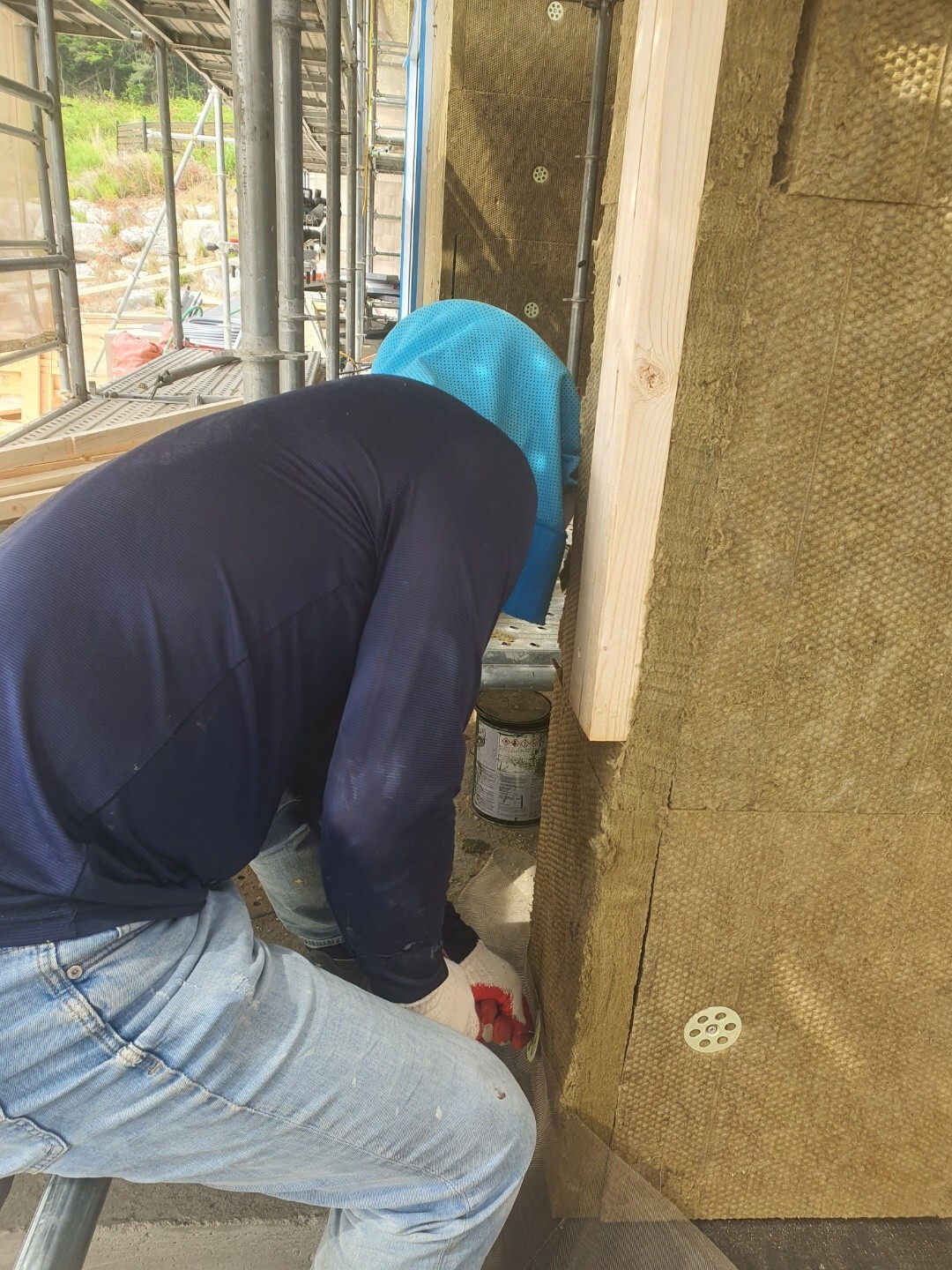

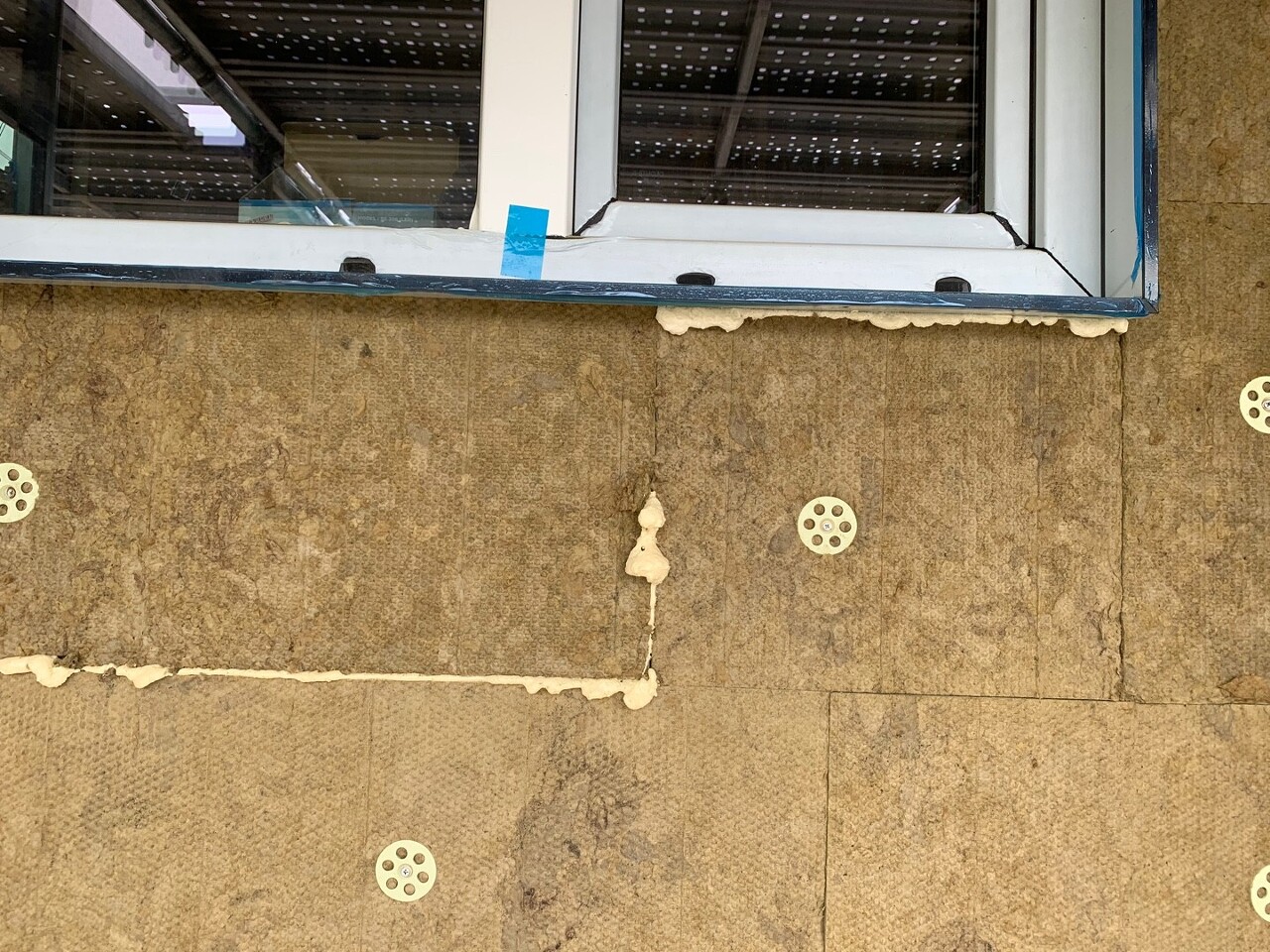

레인스크린 시공 중에 틈틈히 우레탄폼 충진하였습니다.

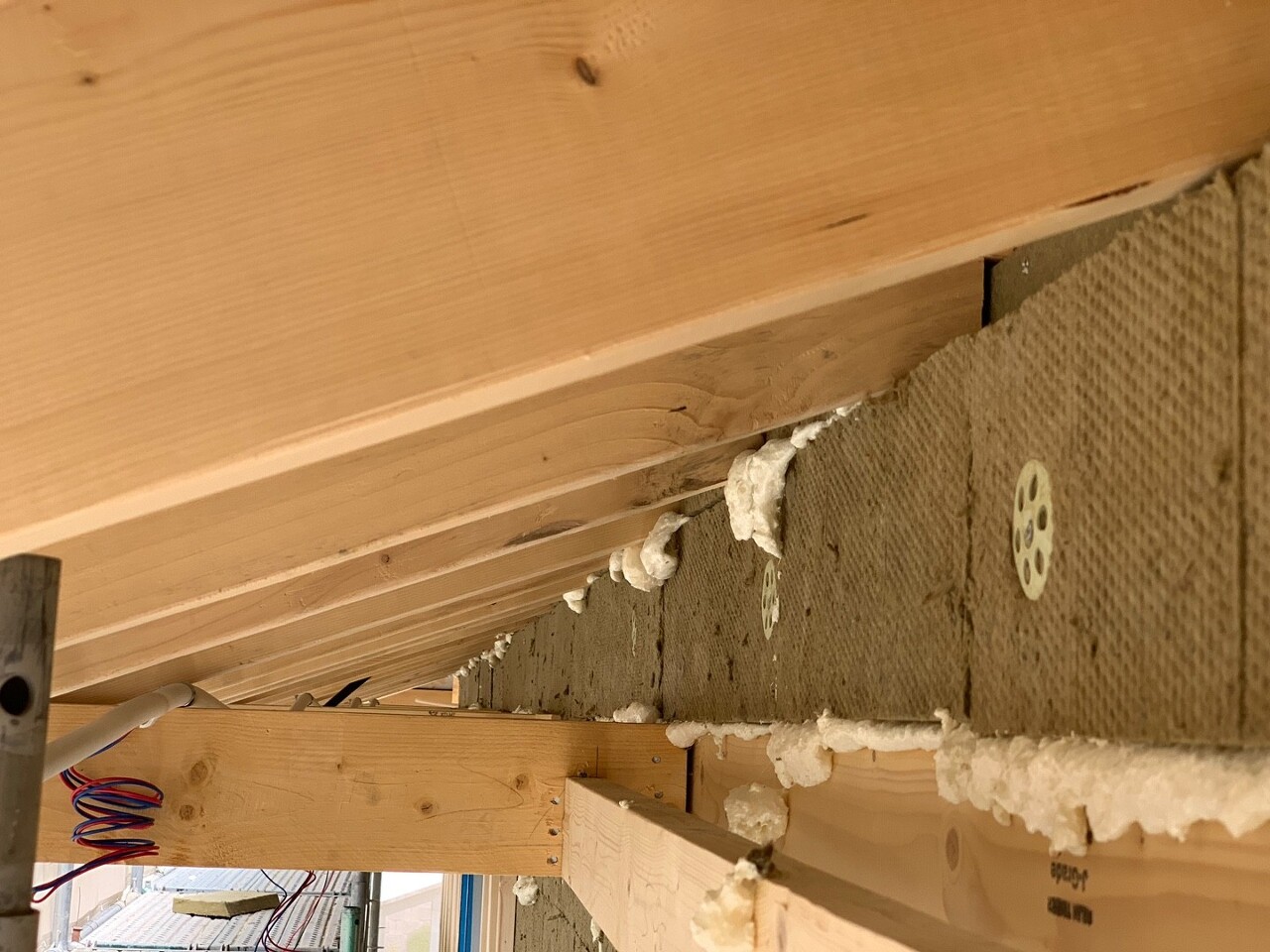

서까래와 천장장선 사이의 공간에도 우레탄폼으로 꼼꼼히 채워넣습니다.

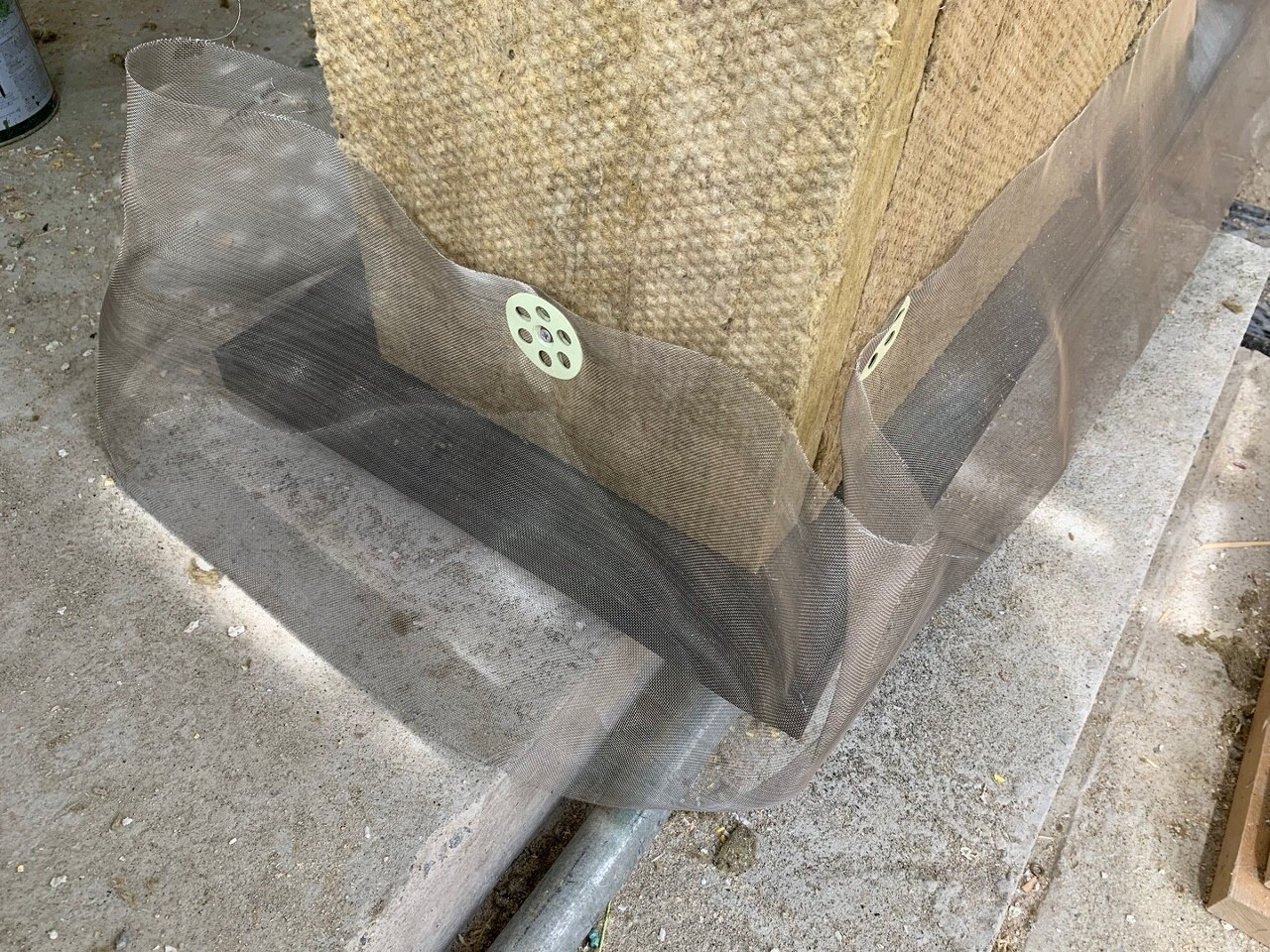

버그스크린 시공하였습니다.

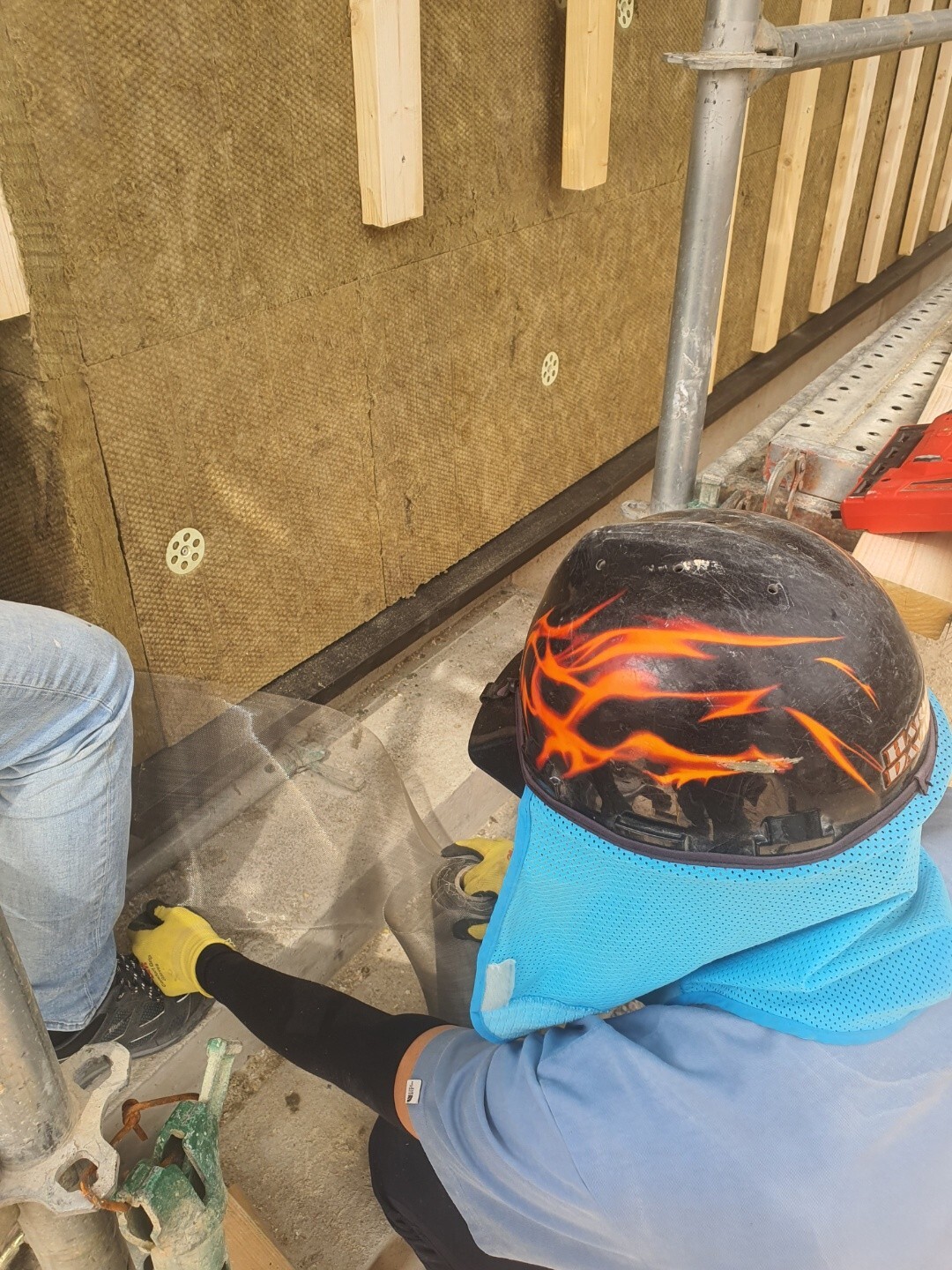

레인스크린 사이로 벌레가 들어오지 못하도록 미세한 방풍망으로 막아주는 역할을 합니다.

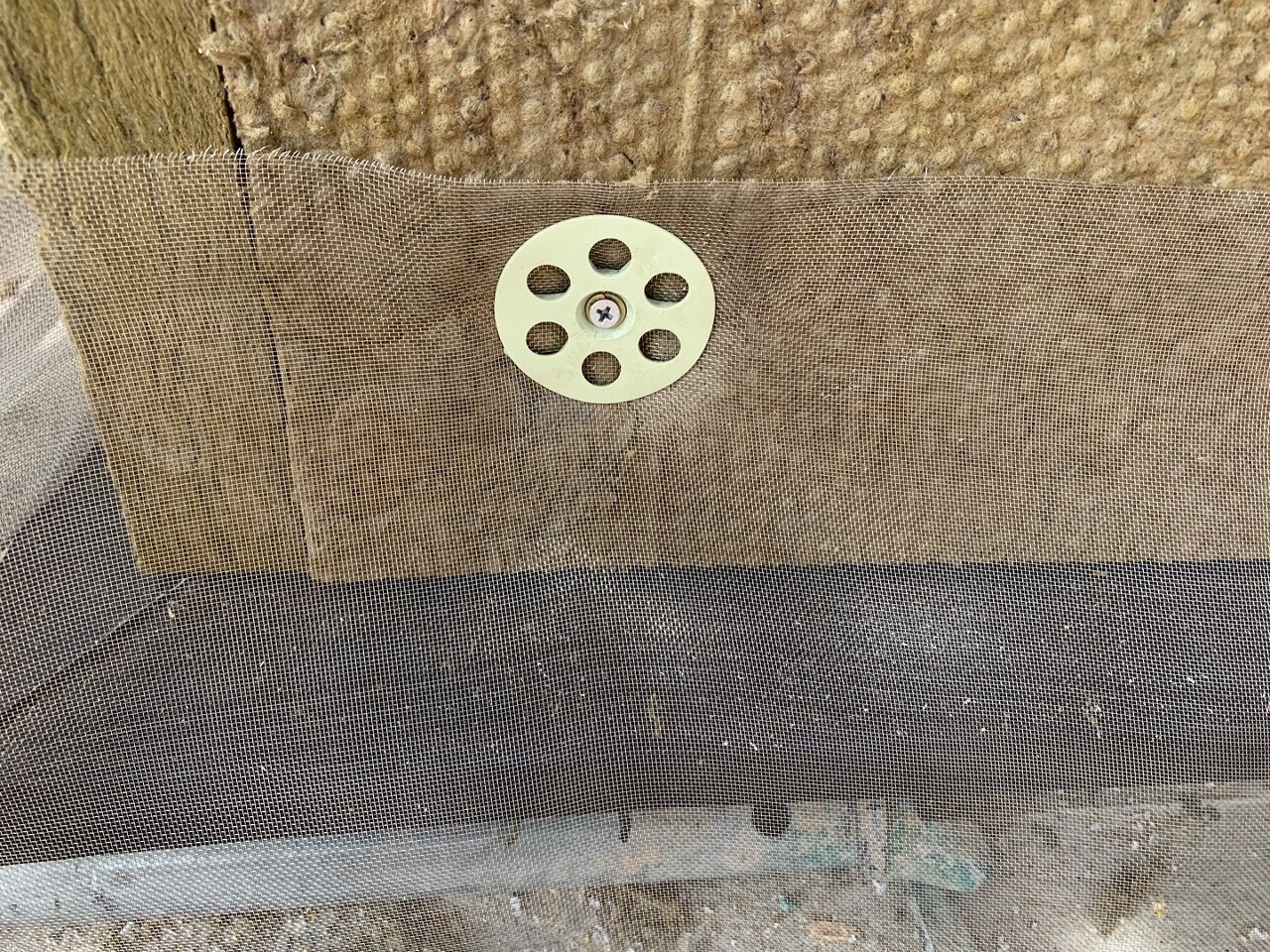

벽에 밀착된 상태로 16인치 간격으로 고정되기 때문에 작은 벌레라도 들어갈 틈이 없습니다.

계속해서 설비팀 시공하였습니다.
꼼꼼하게 일정한 간격으로 시공하는 모습이 전문가의 연륜이 느껴집니다.
이제 작업 막바지로 가고 있는 듯 합니다.

내일 3차 자재입고(세라믹사이딩, 하이클래딩)예정이라 앞마당을 정리하였습니다.
팀원분들, 엄청난 양의 단열재를 옮기느라 수고 많으셨습니다.

저희 일과는 여기까지입니다.
내일은 레인스크린 및 버그스크린 시공 완료하고 세라믹사이딩 스타터 시공할 예정입니다.
푹 쉬시고 내일도 화이팅 하시죠!!!
'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글
220518 수[김천농소] 40일차 세라믹사이딩 시공, 방통(방바닥통미장) [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.18 |
---|---|
220517 화[김천농소] 39일차 세라믹사이딩 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.18 |
220516 월[김천농소] 38일차 세라믹사이딩 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.16 |
220514 토[김천농소] 37일차 레인스크린 시공, 세라믹사이딩 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.15 |
220513 금[김천농소] 36일차 레인스크린 시공, 설비팀 시공, 현관 단열 및 현관문 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.13 |
220511 수[김천농소] 34일차 레인스크린 시공, 설비팀 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.12 |
220510 화[김천농소] 33일차 외부단열재 시공, 설비팀 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.11 |
220509 월[김천농소] 32일차 합판 외부단열재, 하부 후레싱 시공 등 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.11 |
220506 금[김천농소] 31일차 합판 테이핑작업, 외부단열재 시공 등 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.07 |
220505 목[김천농소] 30일차 방통블로킹, 태고합판 시공 등 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.06 |
댓글
