날씨 : 흐린후 오후 비
- 금일 근무자
팀 장 : 정수호 (6시간)
부팀장 : 손호현 (6시간)
팀 원 : 김용귀 (6시간), 이희철 (6시간)
예비팀장 : 박선민(6시간)
금일품수 (누계) : 3.75품 (총 107.38품)
- 외벽 투습방수지 작업
- 외벽 기밀테이핑 작업
- 외부 벽면 합판시공

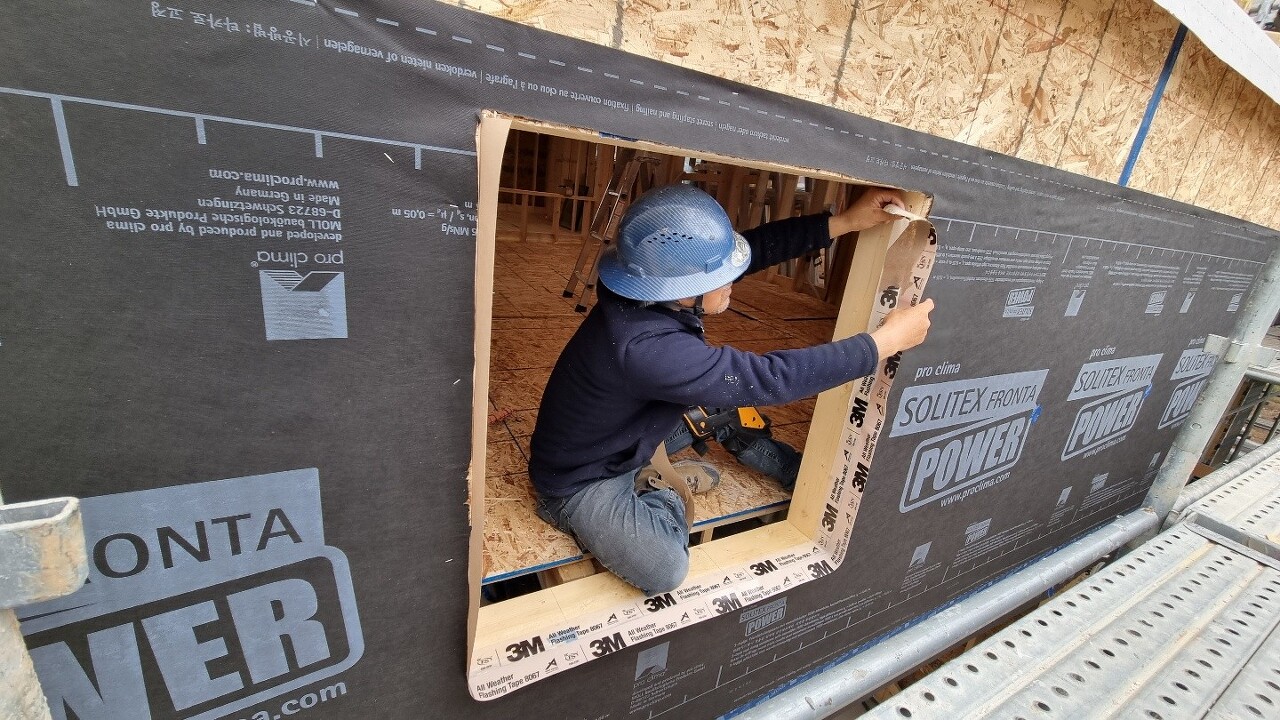

- 개구부 기밀테이핑 작업

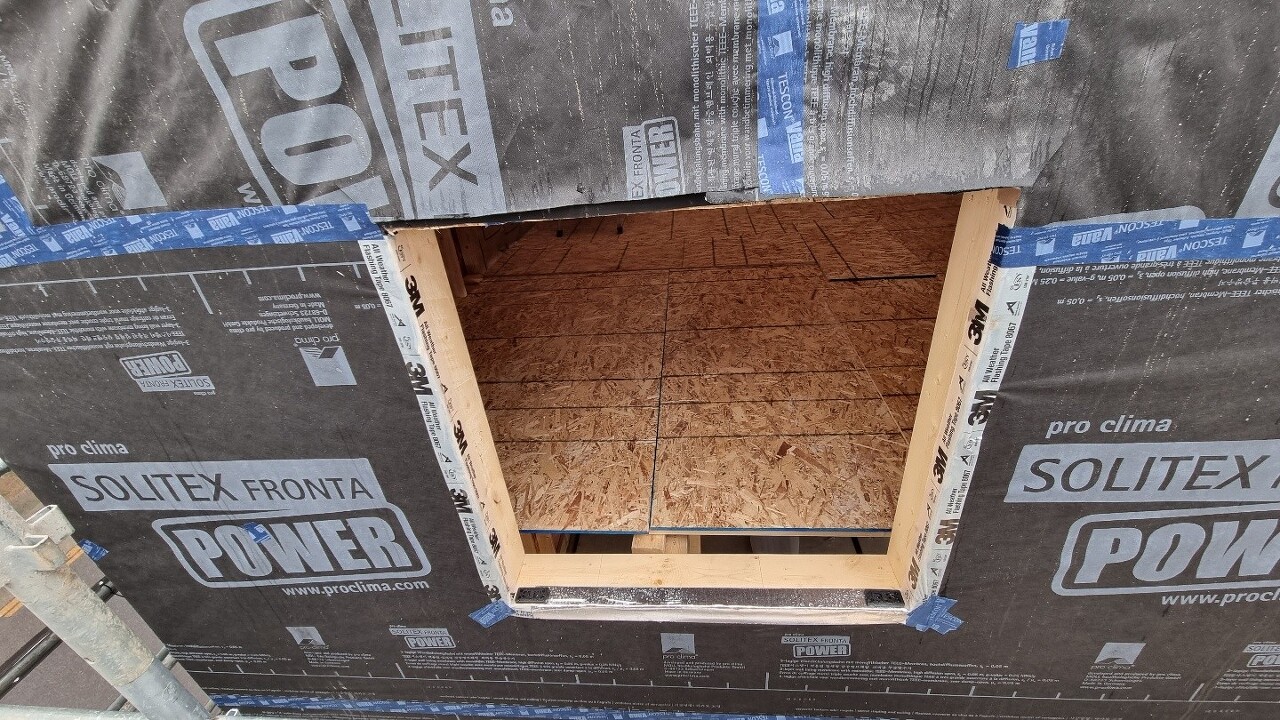

- 아이큐브 하부후레싱 작업
- 철물시공
- 창호작업 등
내일 예정작업
- 방통라인 방수합판시공
- 외부 벽면 합판시공 마무리
- 열회수환기장치 작업
- 창호작업
- 전기작업 등
세종시 아름동에서 안전하고 재미있게 집 짓기 19일차 입니다.
오늘은 외벽 투습방수지 작업 및 외벽 기밀테이핑 작업을 마무리하였고, 개구부 기밀테이핑작업 등을 진행하였습니다.

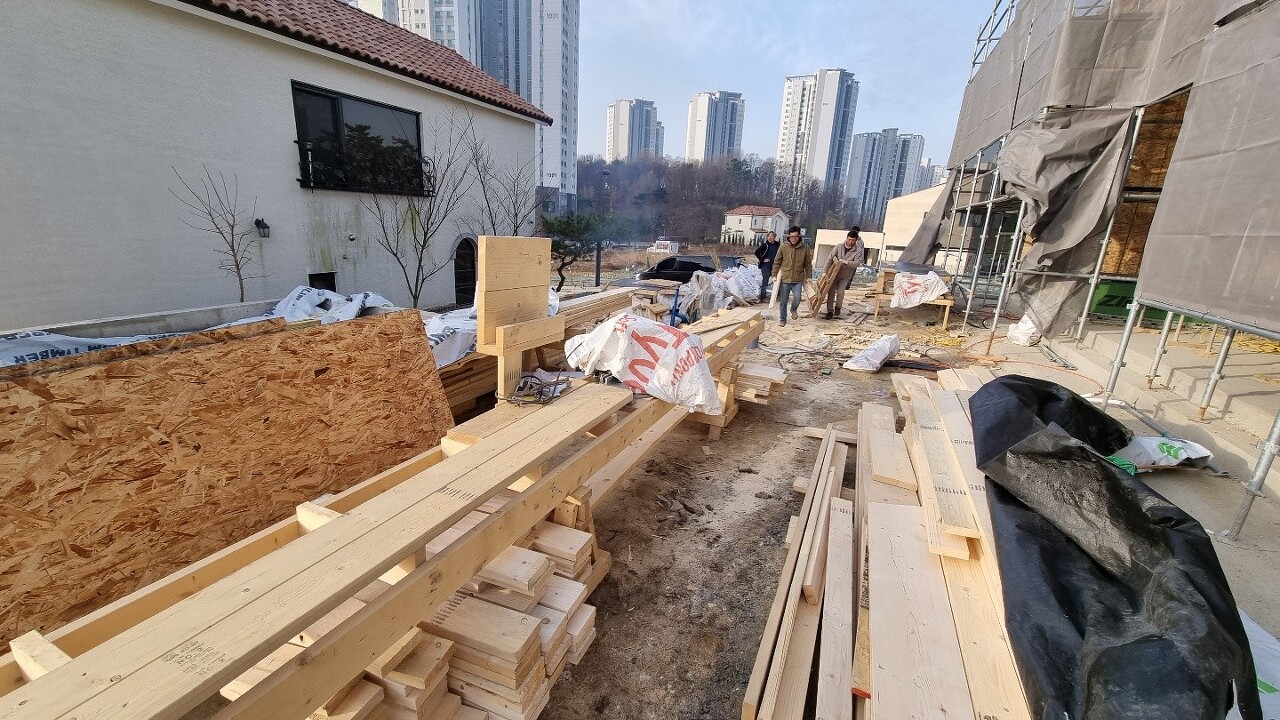

먼저 일과전 톱대 이동 및 주변 정리정돈후 일과를 시작하였습니다.

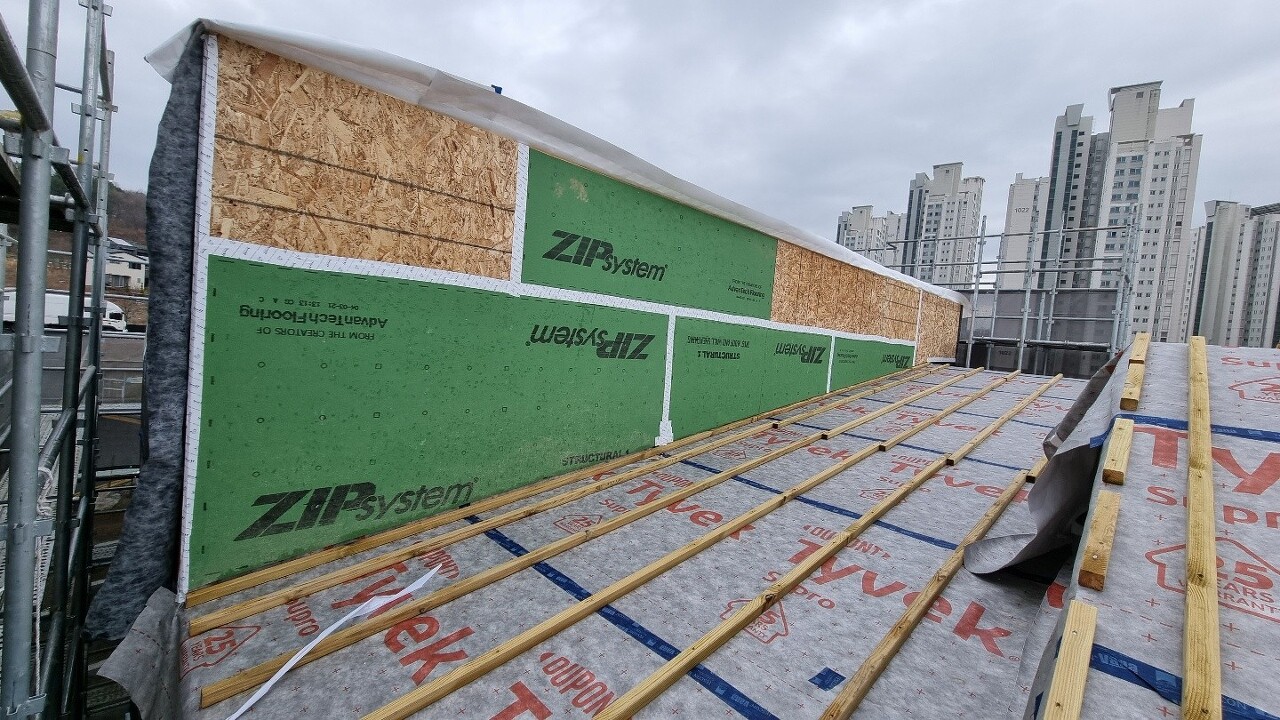

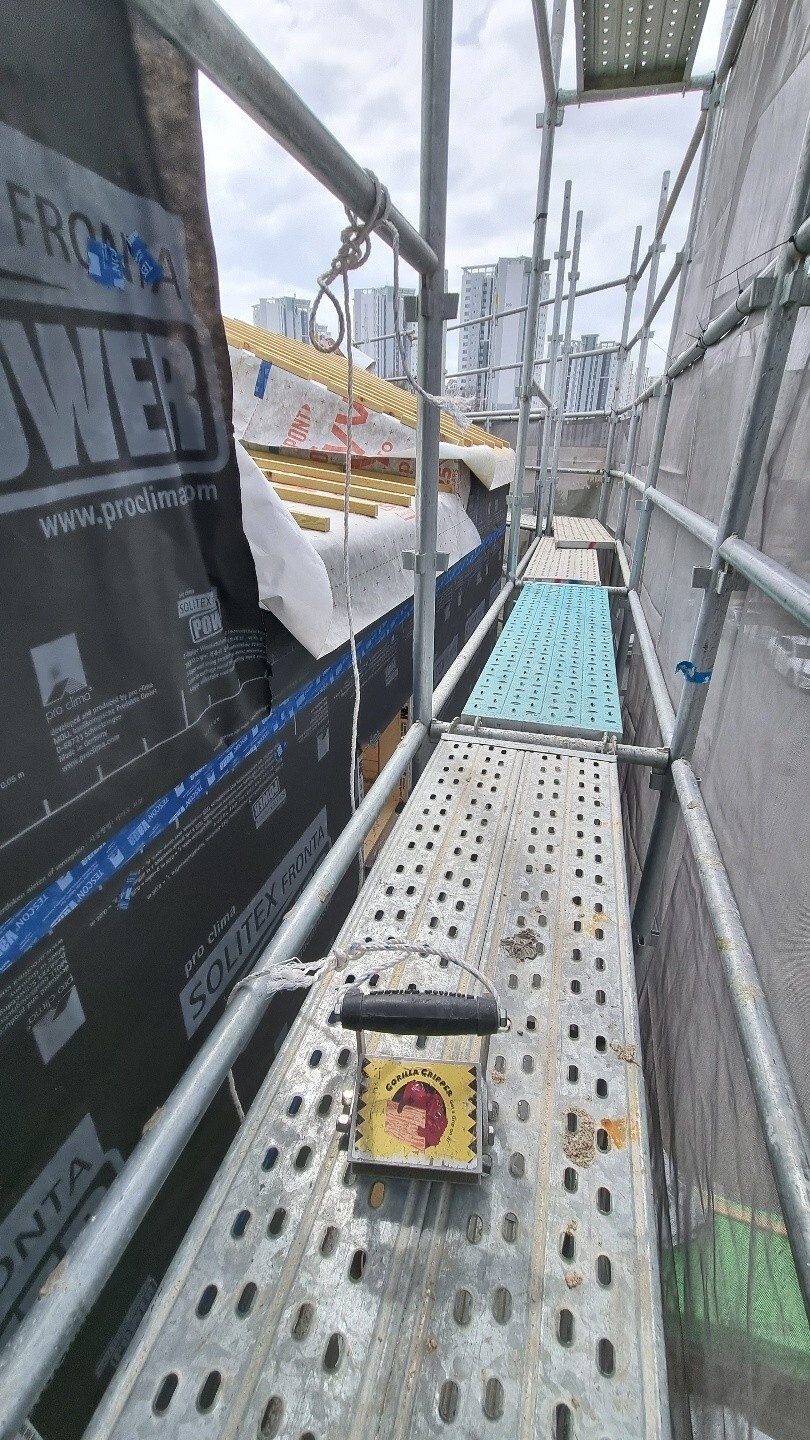

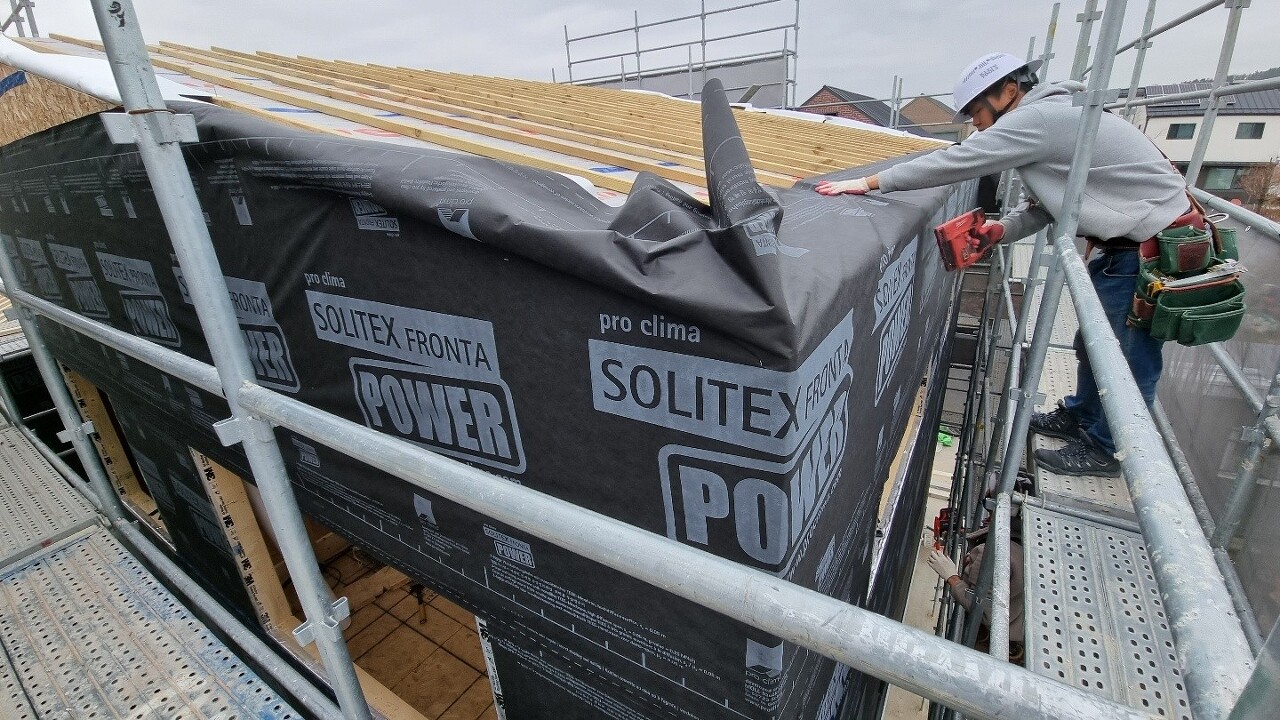

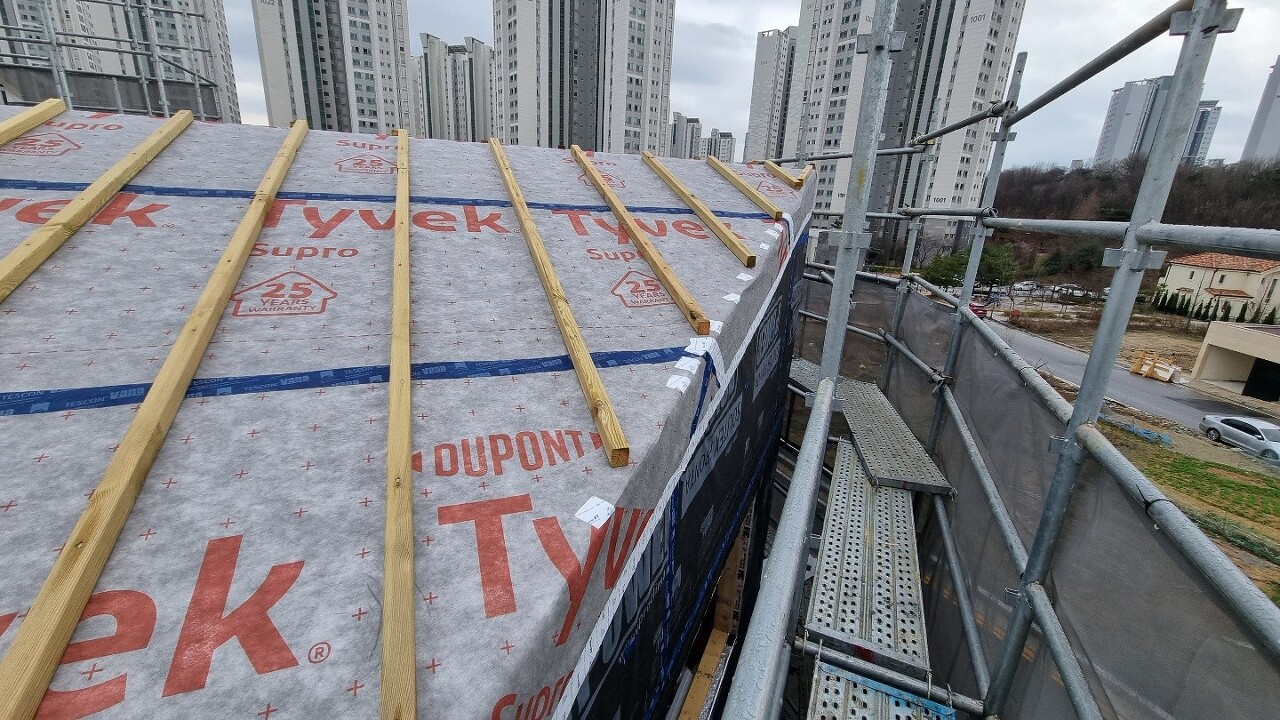

어제에 이어서 외벽 투습방수지 작업을 진행하였습니다.

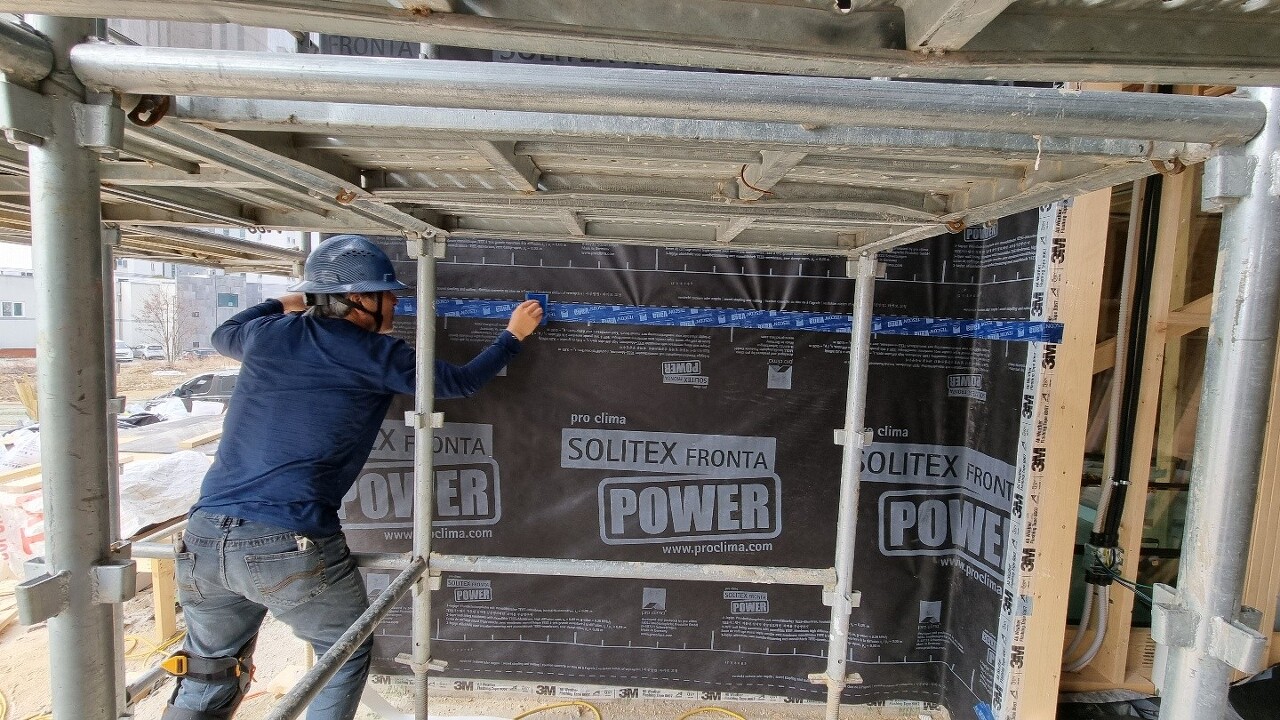

다음은 벽면 투습방수지와 지붕용 투습방수지를 기밀 전용테이프로 테이핑처리하여 투습방수지 작업을 마무리하였습니다.

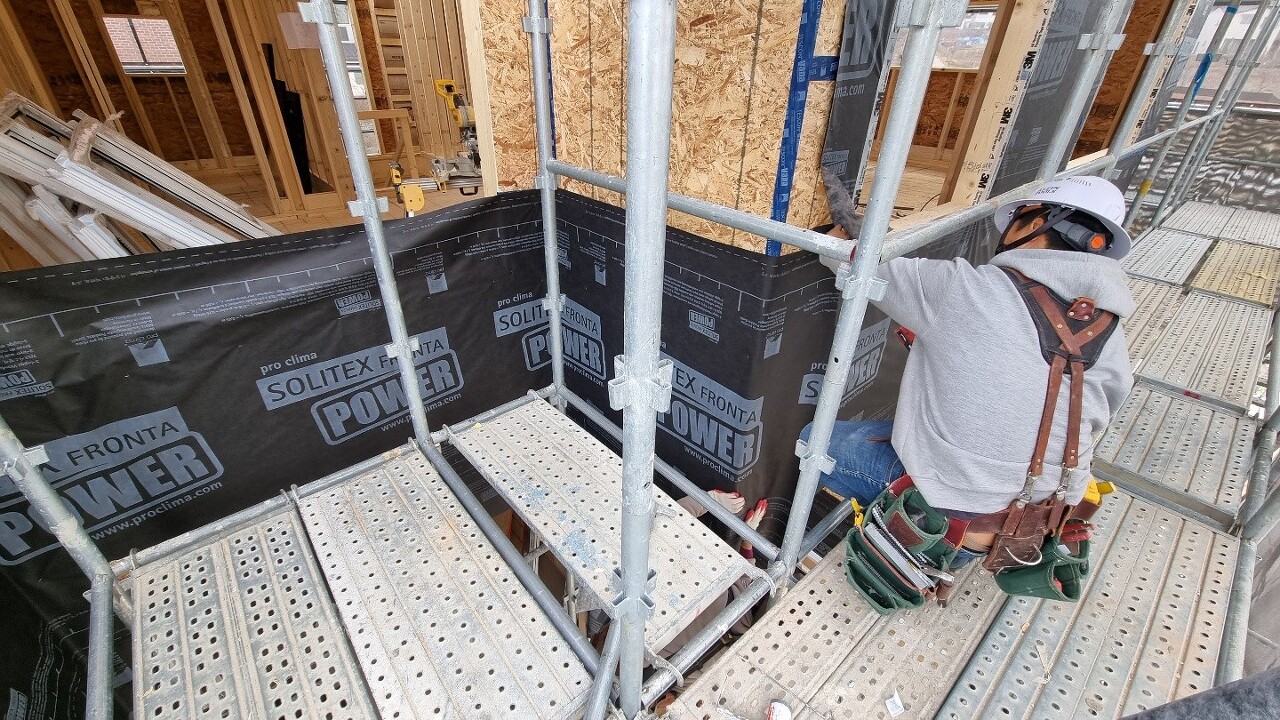

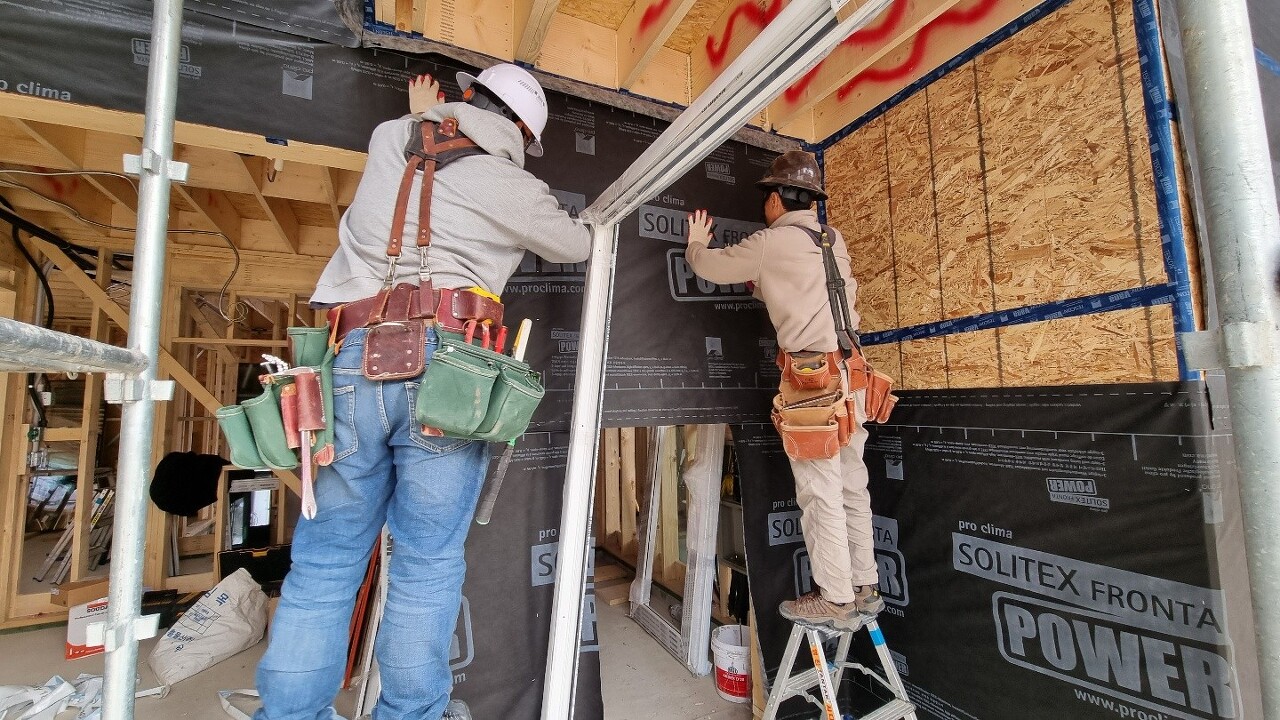

다음은 외벽 기밀테이핑 작업 및 개구부 기밀테이핑 작업을 진행하였습니다.

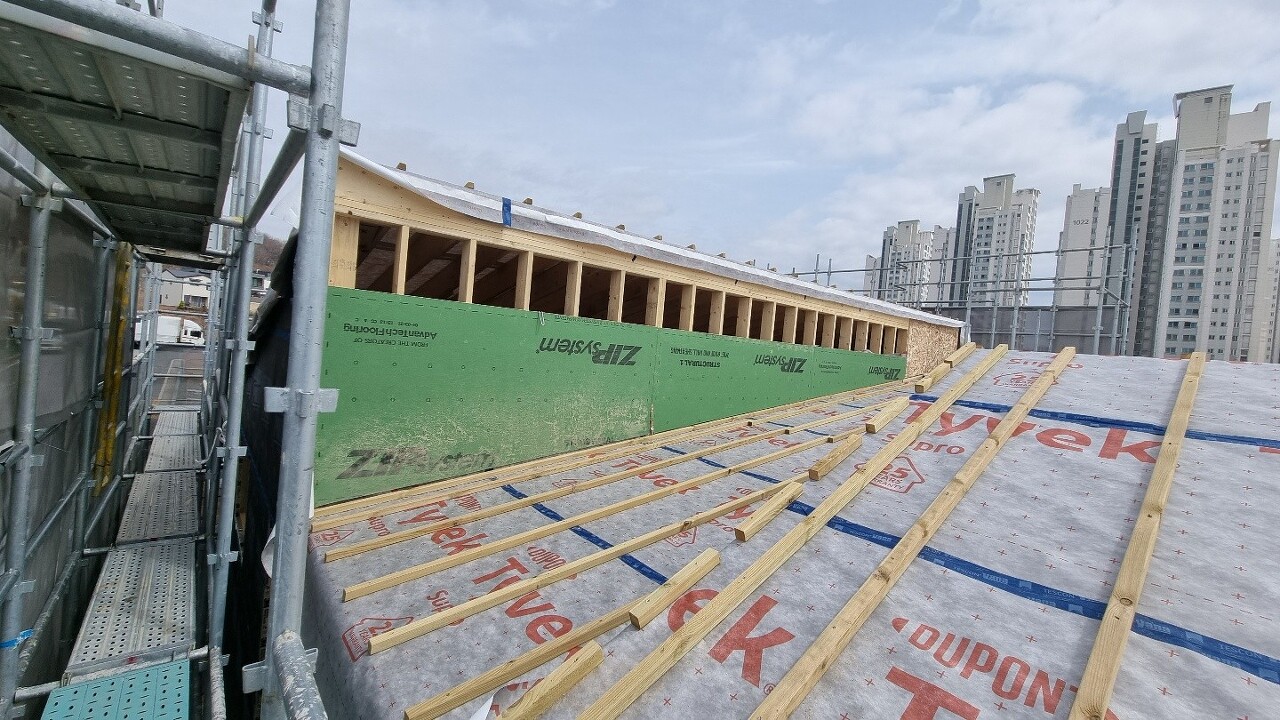

다음은 지붕벽면 합판시공 및 기밀테이핑작업을 진행하였습니다.

지붕벽면 합판시공시 합판 양중은 고릴라그립퍼를 이용하였고, 손으로 하는 양중보다 훨씬 효율적이었습니다.

다음은 일부 오픈 거실벽면 및 천장에 단열재충진을 하였습니다.

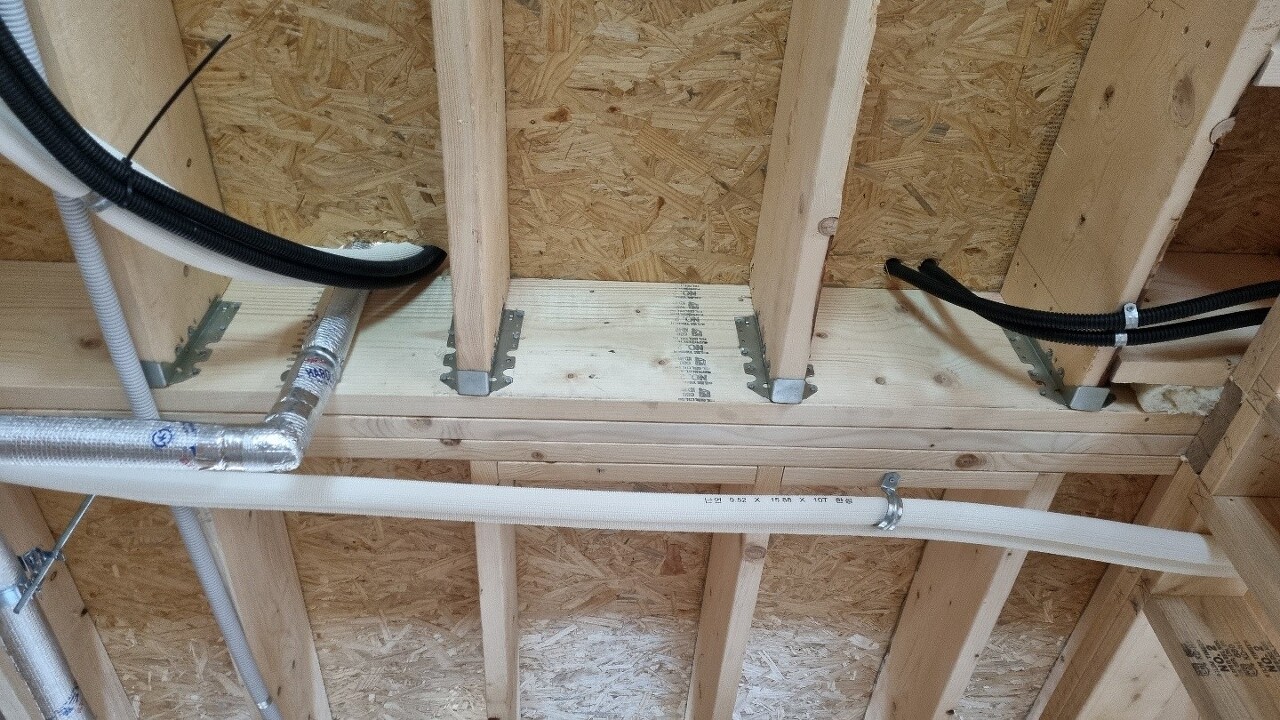

다음은 1층 천장장선의 하중에 견디는힘을 높이기위하여 철물(조이스트행어)시공을 하였습니다

다음은 조이스트행어에 대한 설명입니다.

-출처 : 대림우드
다음은 내일 진행할 방통라인 방수합판시공에 쓰일 방수합판을 재단하였습니다.

다음은 창호작업을 진행하였습니다.

오늘은 오후에 비가내려 안전시공을위하여 2시간 조기 off했습니다.
일과를 마친후 현장정리 및 청소후 마무리하였습니다.
고생하셨습니다.
