날씨 : 흐림
- 금일 근무자
팀 장 : 정수호 (휴무)
부팀장 : 손호현 (휴무)
팀 원 : 김용귀 (8시간), 이희철 (휴무)
예비팀장 : 박선민(8시간)
금일품수 (누계) : 2품 (총 109.38품)
-벽체 합판시공 마무리
- 외벽 투습방수지 시공 마무리
- 방통라인 방수합판시공
- 창호
- 열회수환기장치
- 전기
4/4 월 예정작업
- 2층 방통라인 방수합판시공
- 이중지붕 시공
- 설비
세종시 아름동에서 안전하고 재미있게 집 짓기 20일차 입니다.

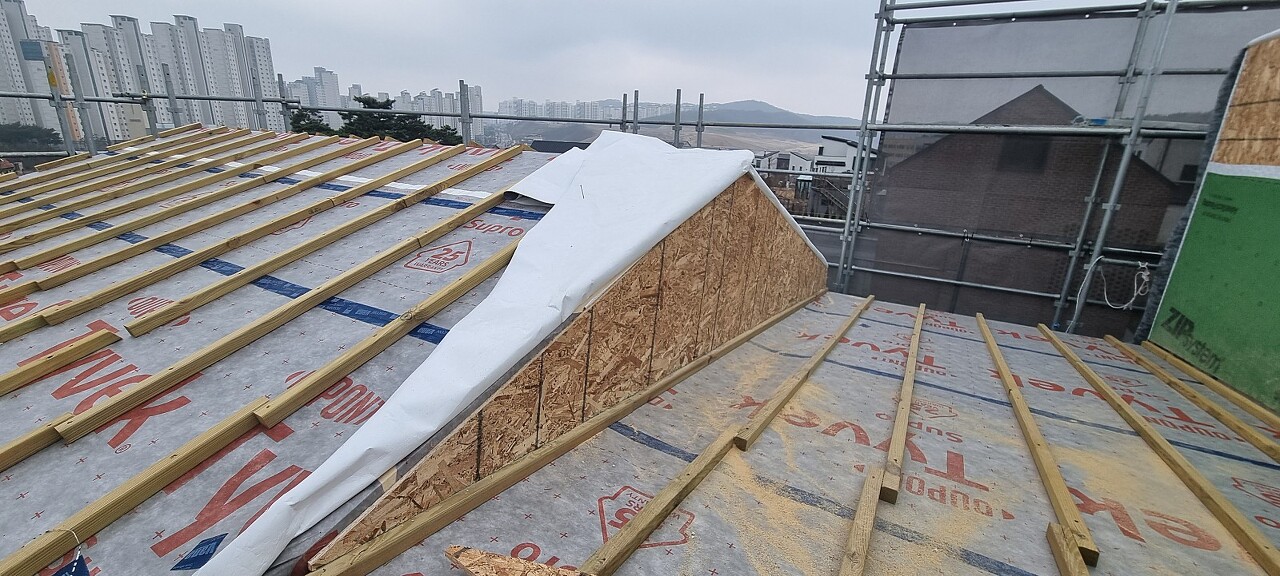

오늘은 조금 남은 벽체 합판 시공과 외벽 투습방수지 시공 마무리하였고
1층 방통라인 합판시공 진행하였습니다.
어제에 이어 창호(살라만더)팀과 열회수 환기장치, 전기팀까지 현장이 북적부적 재밌었네요!
그럼 사진과 함께 보시죠

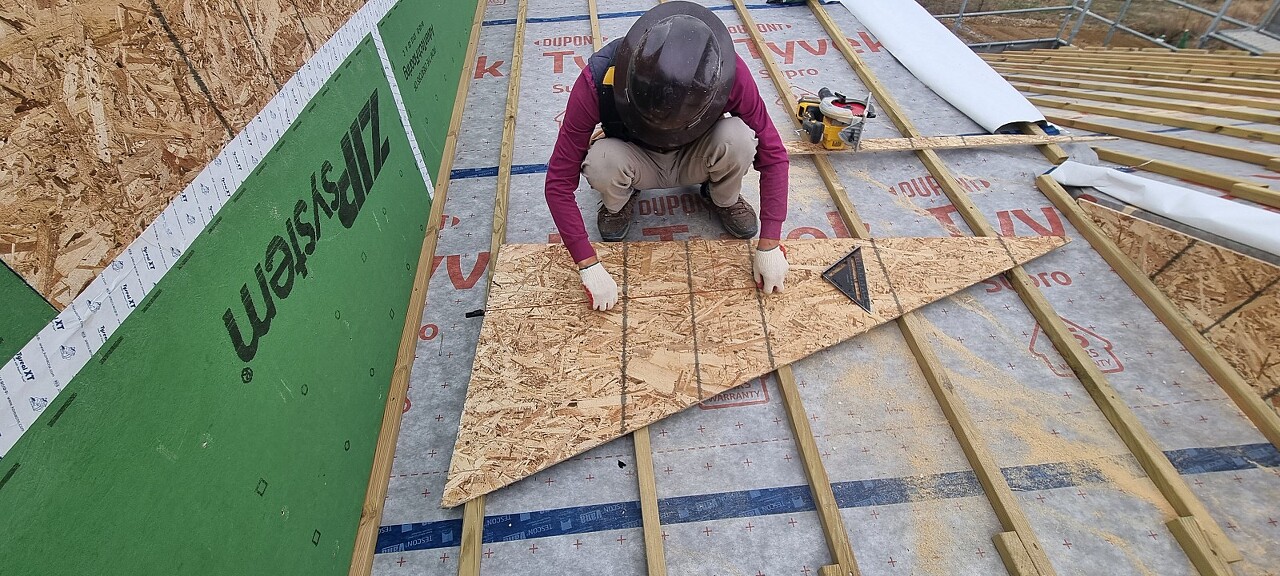

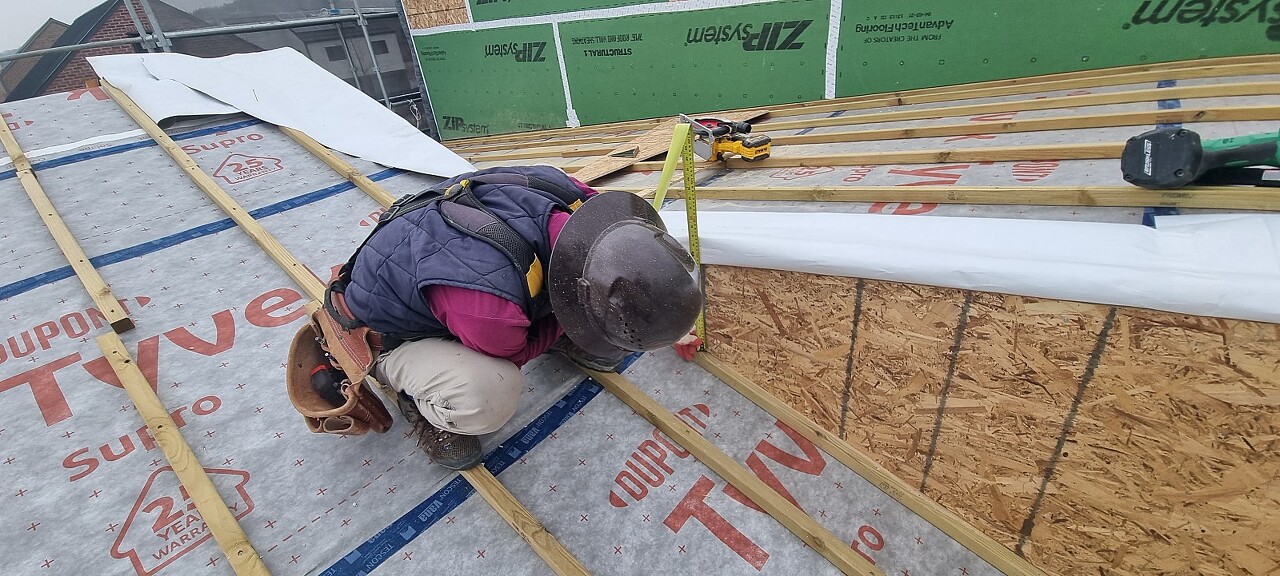

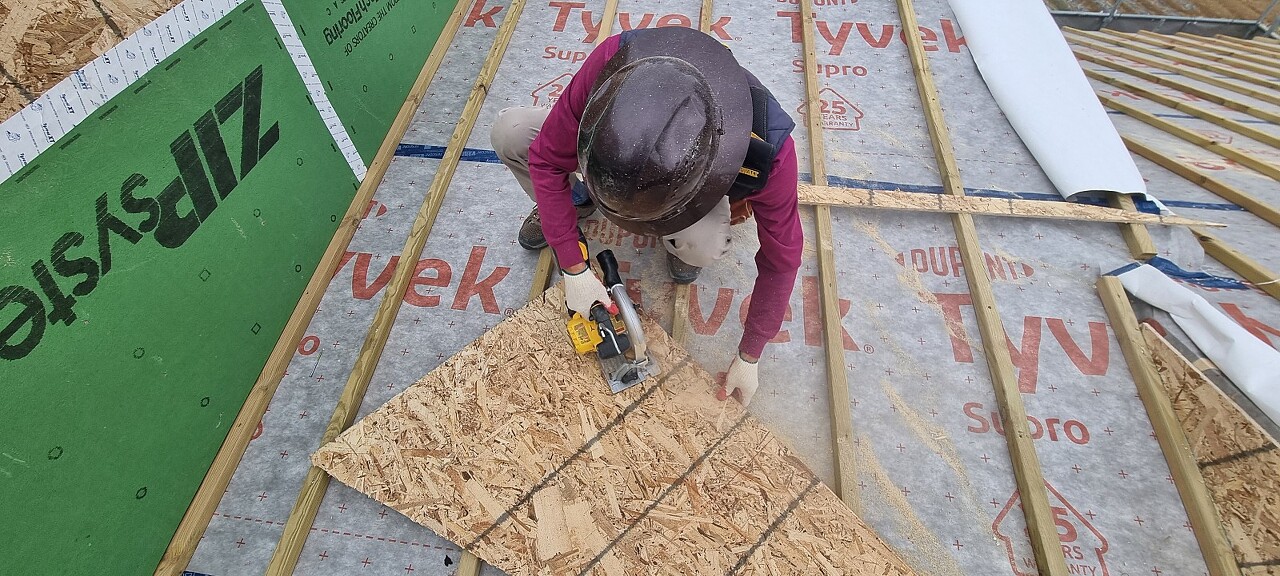

오전엔 쉐드 지붕쪽 남아있는 벽체 합판 시공에 열중하였습니다

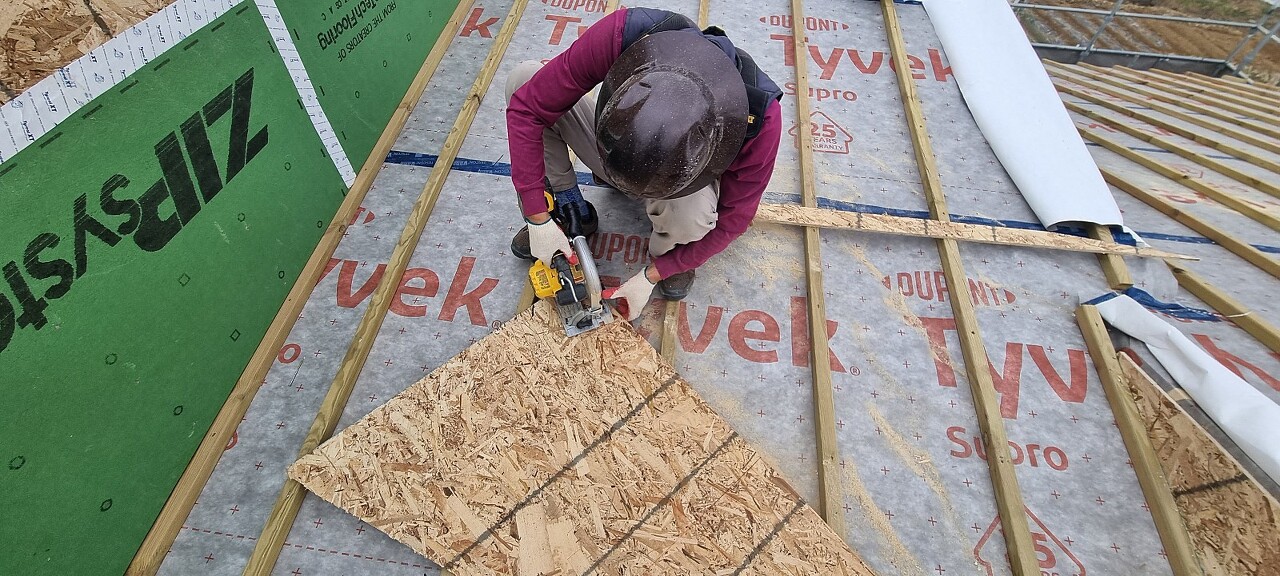

정확하게 치수를 확인하고

최대한 자재의 낭비가 없도록 계산하여 시공 진행합니다 .

정확하 치수 확인하여 일정한 모양으로 재단합니다! 시공이 완료된 곳은 제대로 박히지 않는 못이 있는지
확인과정을 거치고 망치질을 해주었습니다.

벽체 합판 시공이 끝난 후에

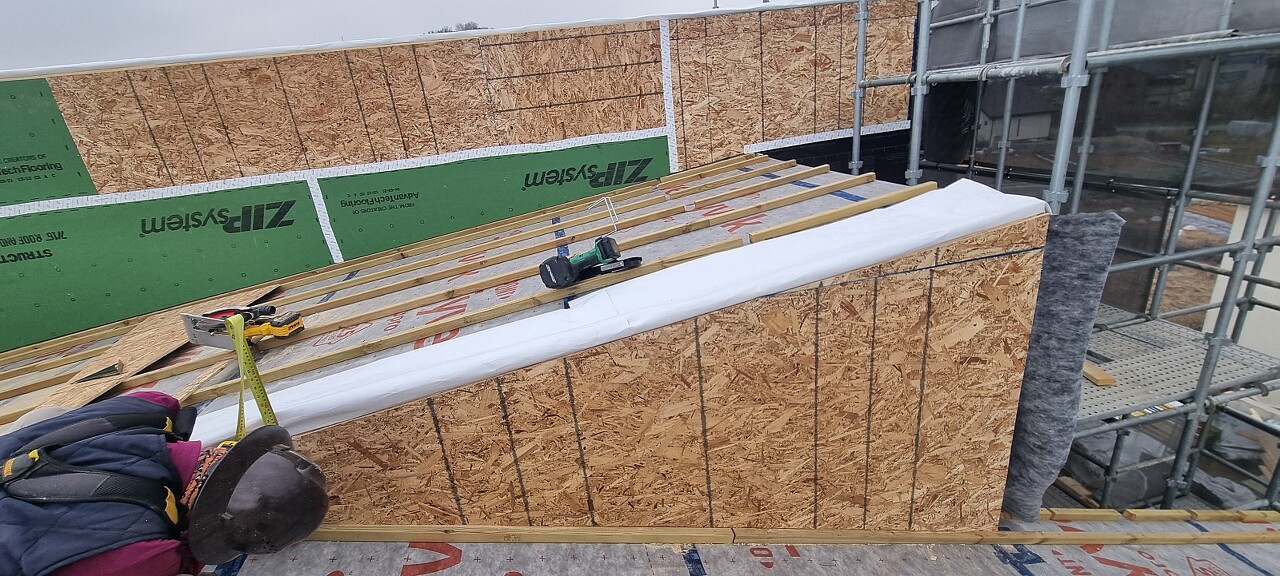

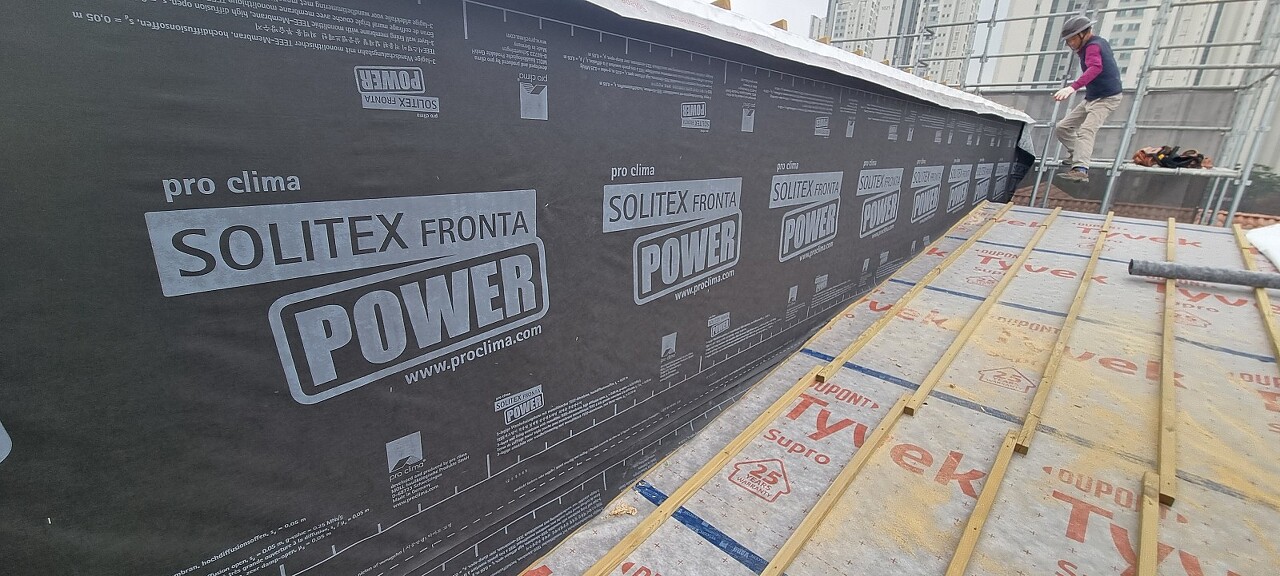

바로 투습방수지 시공 이어졌습니다.
면을 최대한 펴주고 타카로 고정합니다.
투습방수지 시공까지 마무리 한 후
실내로 들어와

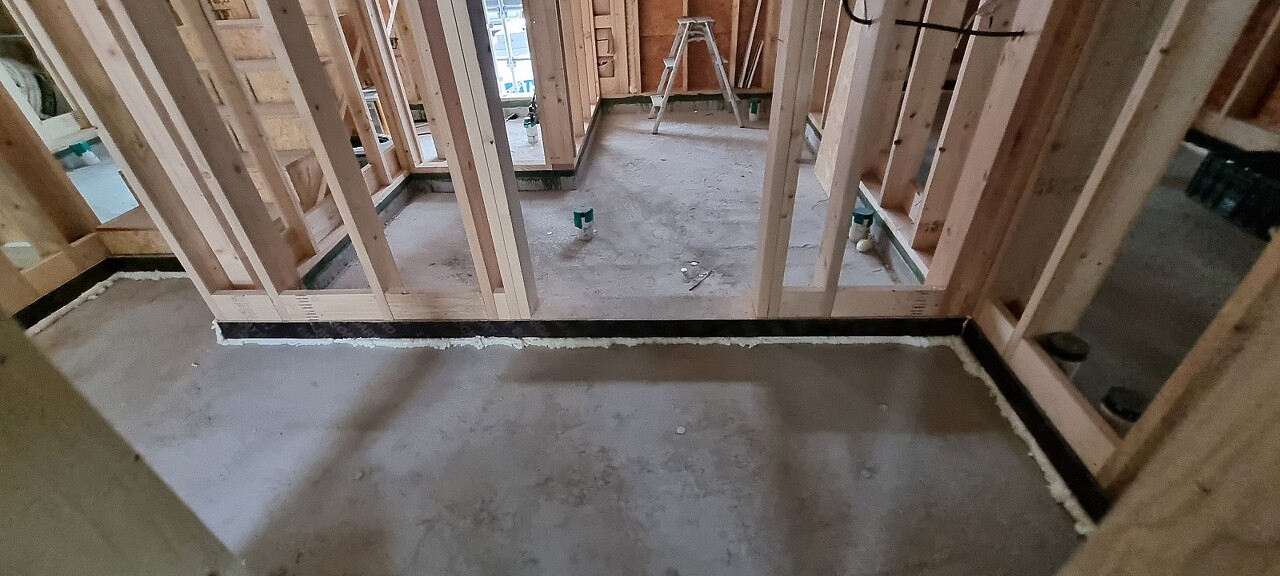

방통라인 방수합판 시공 진행하였습니다.

방통을 타설할 때 목재로 콘크리트나, 습이 스며드는 경우가 있는데,
이를 방지해주기 위하여 방통 라인에 맞추어 방수합판을 시공해줍니다 .

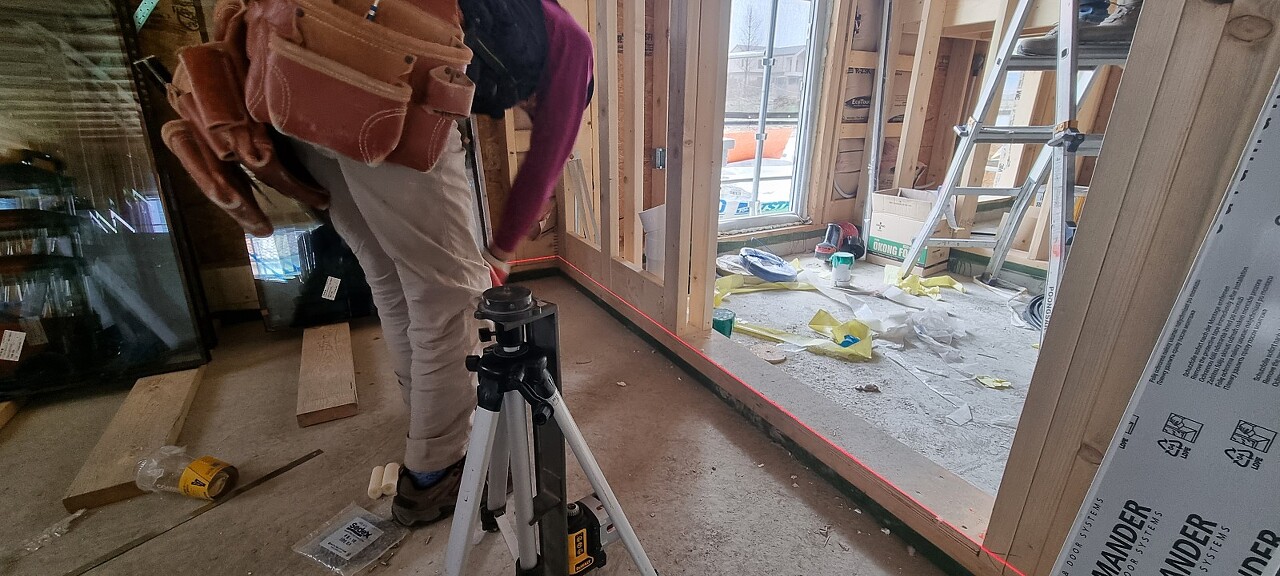

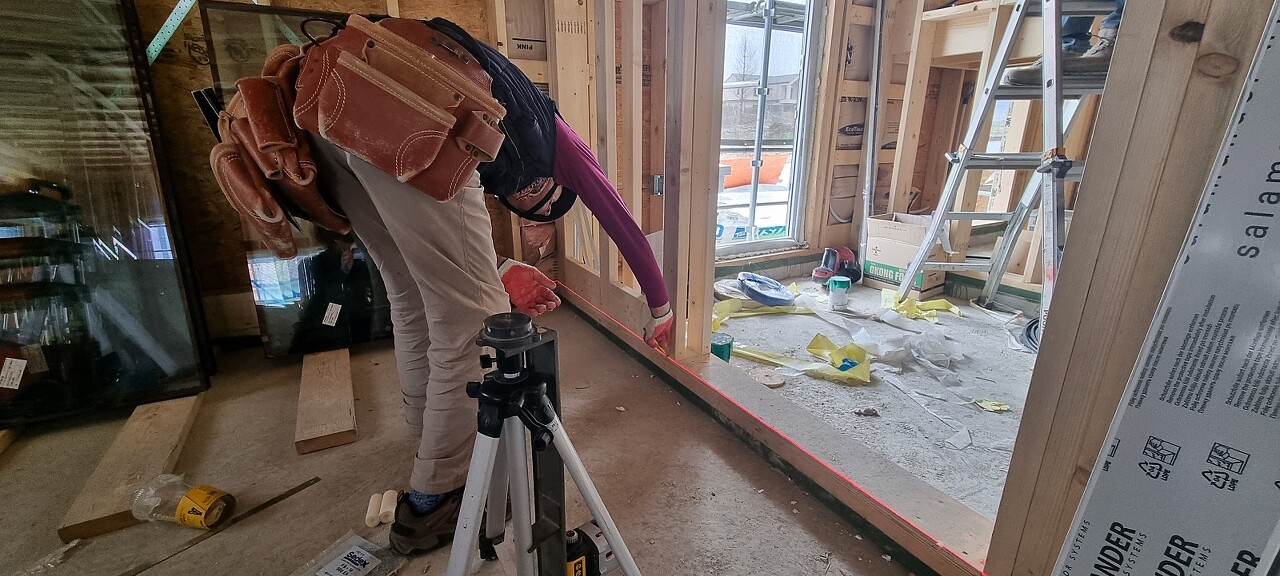

레이저 레벨기를 이용하여 기준점을 잡고 먹을 튀겨 합판 시공 진행합니다.
방수합판 사이즈에 맞게 재단후 시공진행합니다.

먹을 튀겨놓은 자리에 방수합판을 사이즈에 맞게 재단 후 타카를 이용하여 고정시켜줍니다.

시공을 마치고
물이 스며 들어가지 않도록

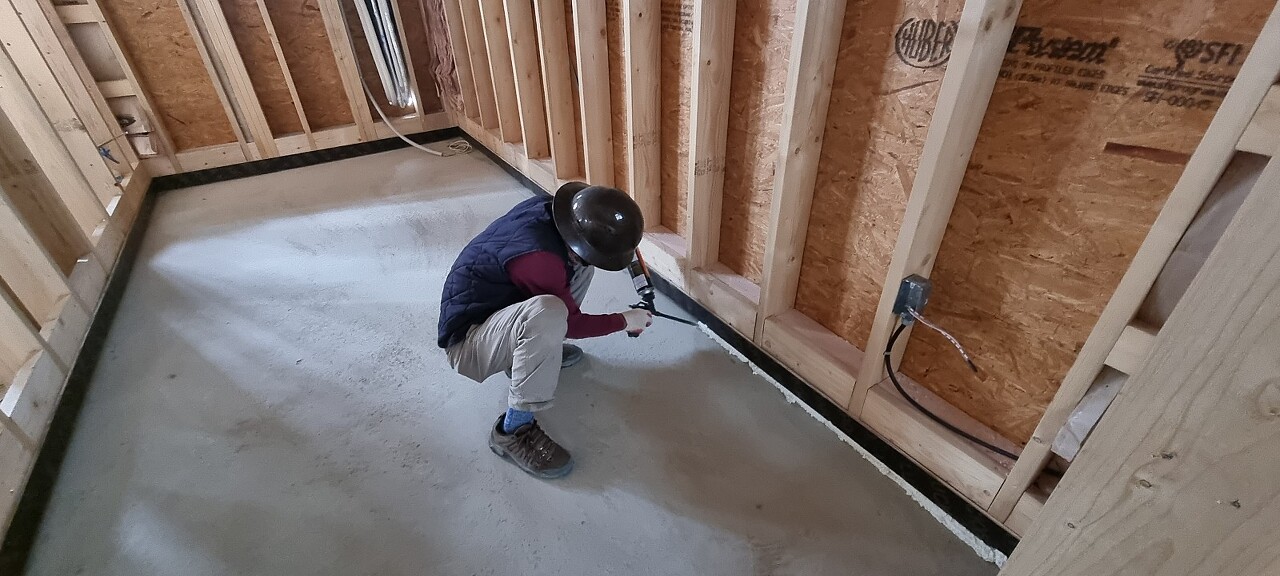

이음매와 틈새는 우레탄폼을 사용하여 충진 진행하였습니다.

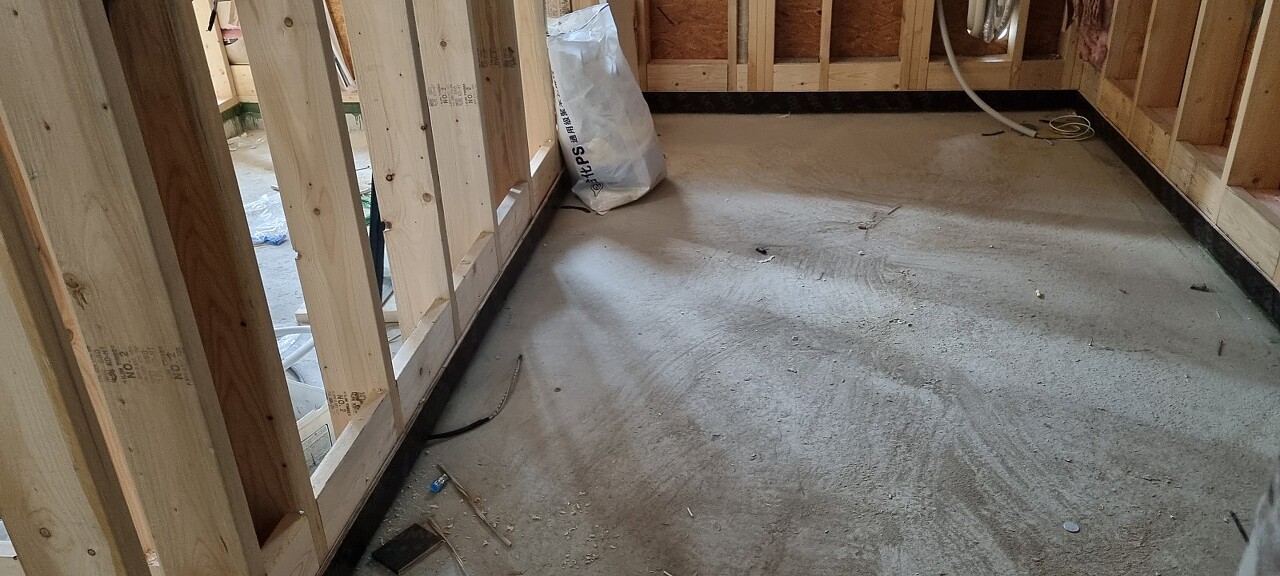

1층 방수합판 시공 마무리 하였습니다.

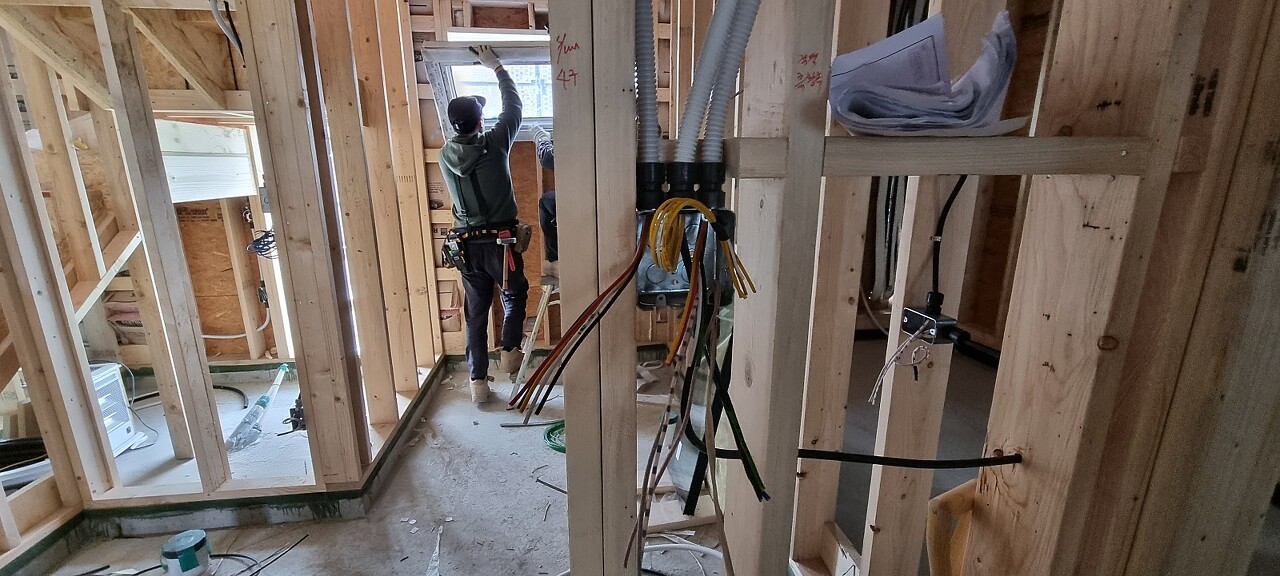

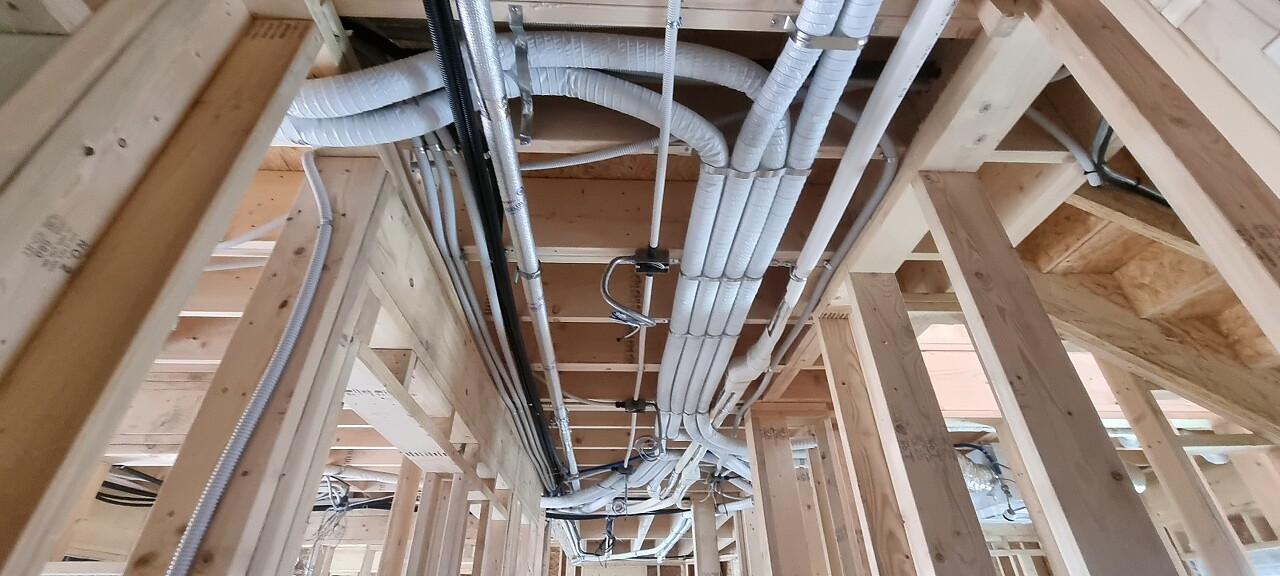

전기팀 시공하시느라 고생하셨습니다.

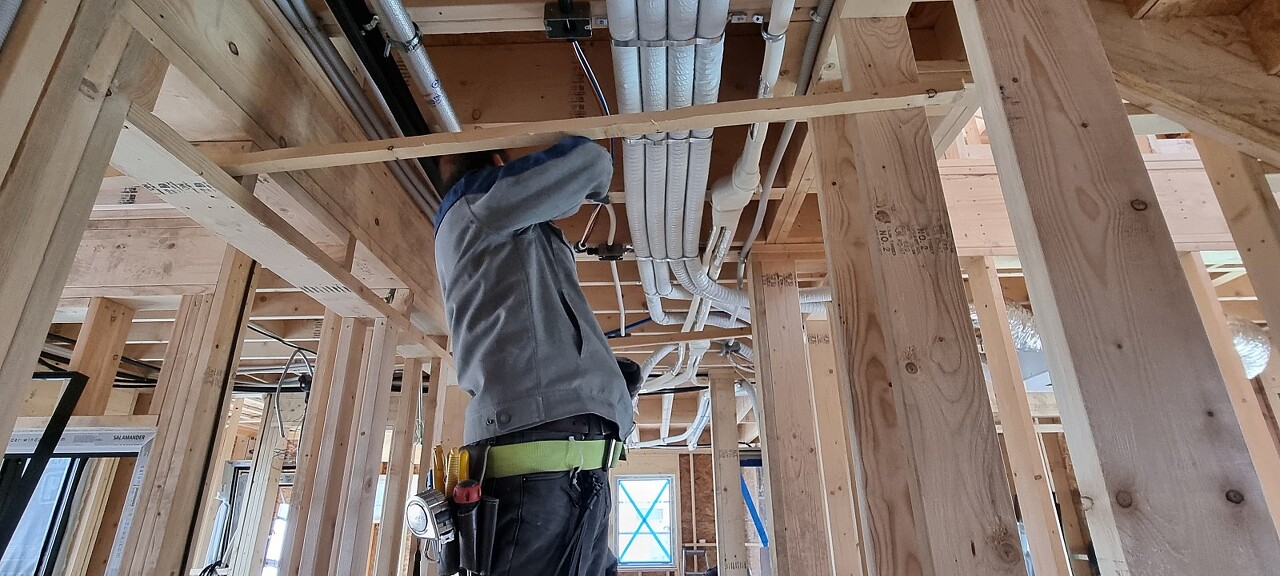

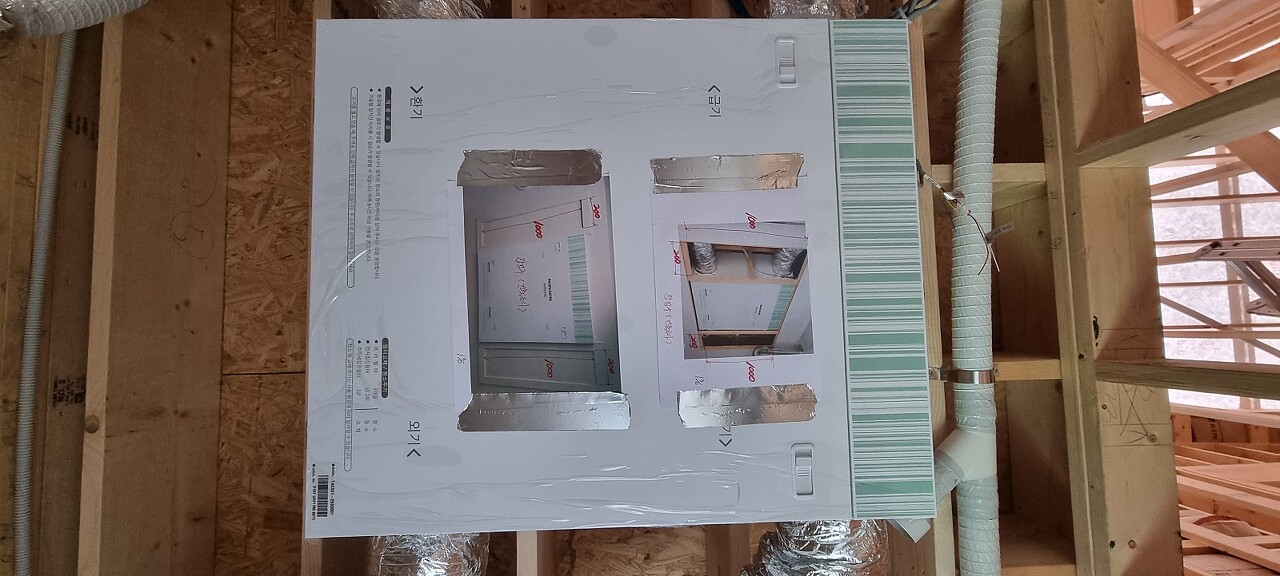

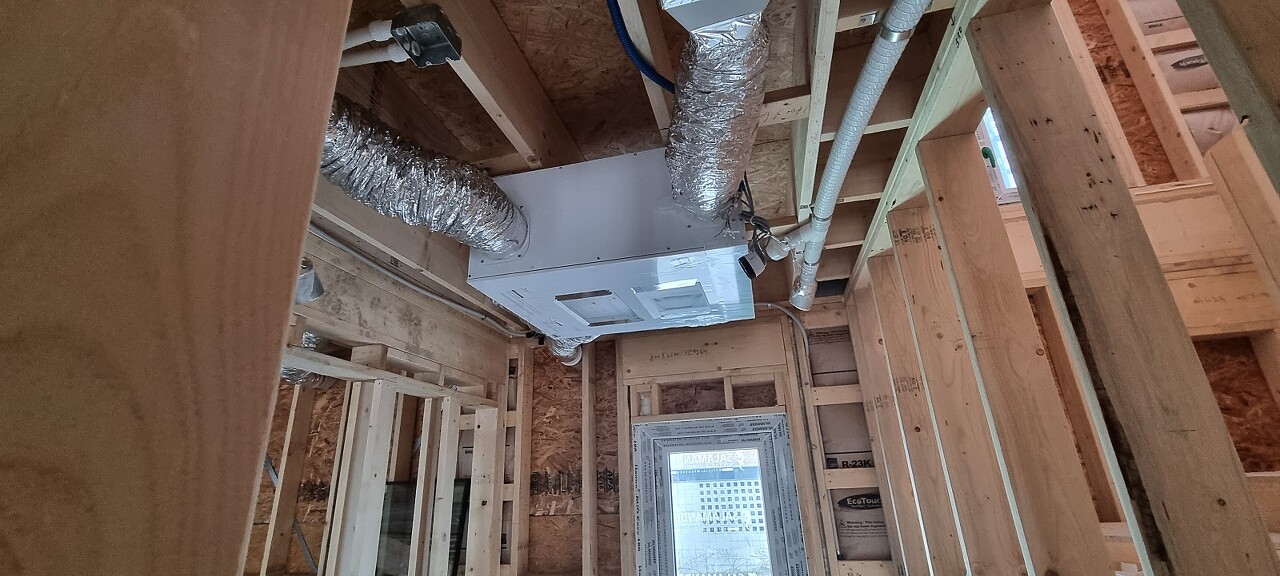

열회수 환기장치팀 시공도 진행하였습니다.
꼼꼼하게 시공합니다.
타공후 테이핑 작업까지 깔끔하게 진행하였습니다.
열회수 환기장치는 경동 나비엔으로 진행되었습니다!

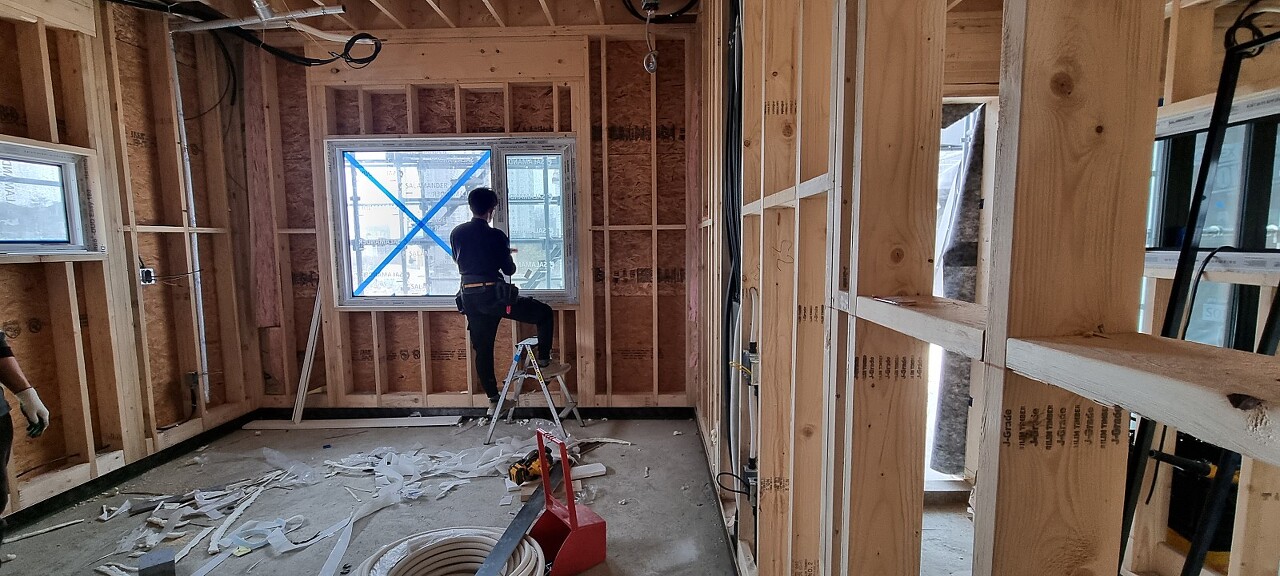

어제에 이어 시스템창호 시공 진행하였습니다.

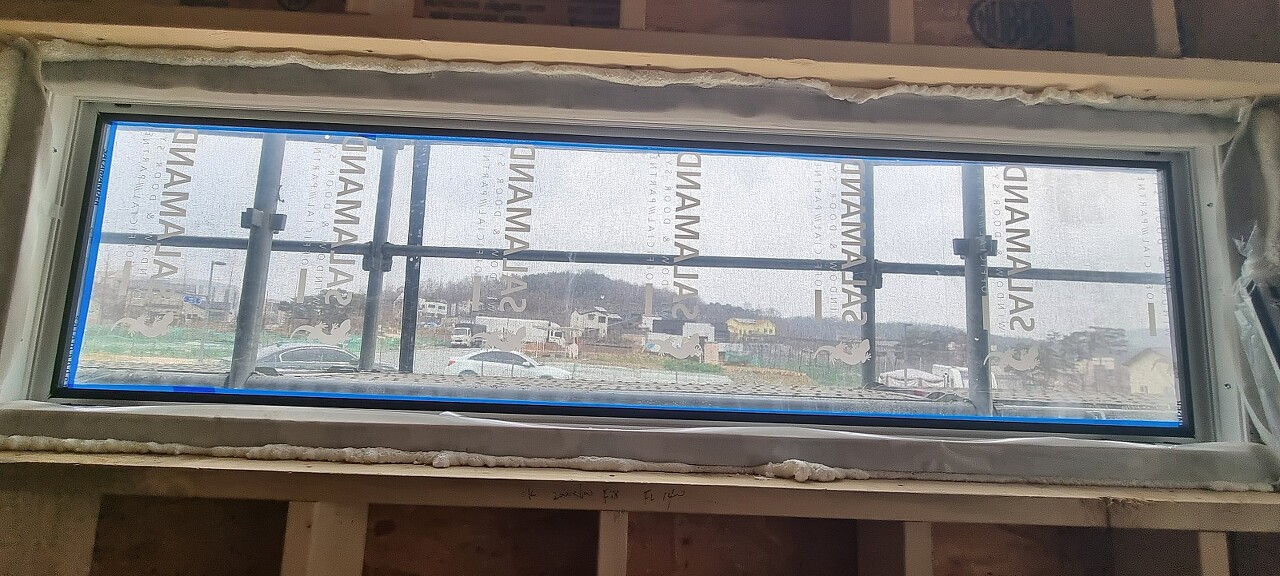

창문 부분 방수를 위한 테이핑부터, 물매, 우레탄폼까지 아주 세심하게 창문시공 진행합니다.
정신없이 시공 후

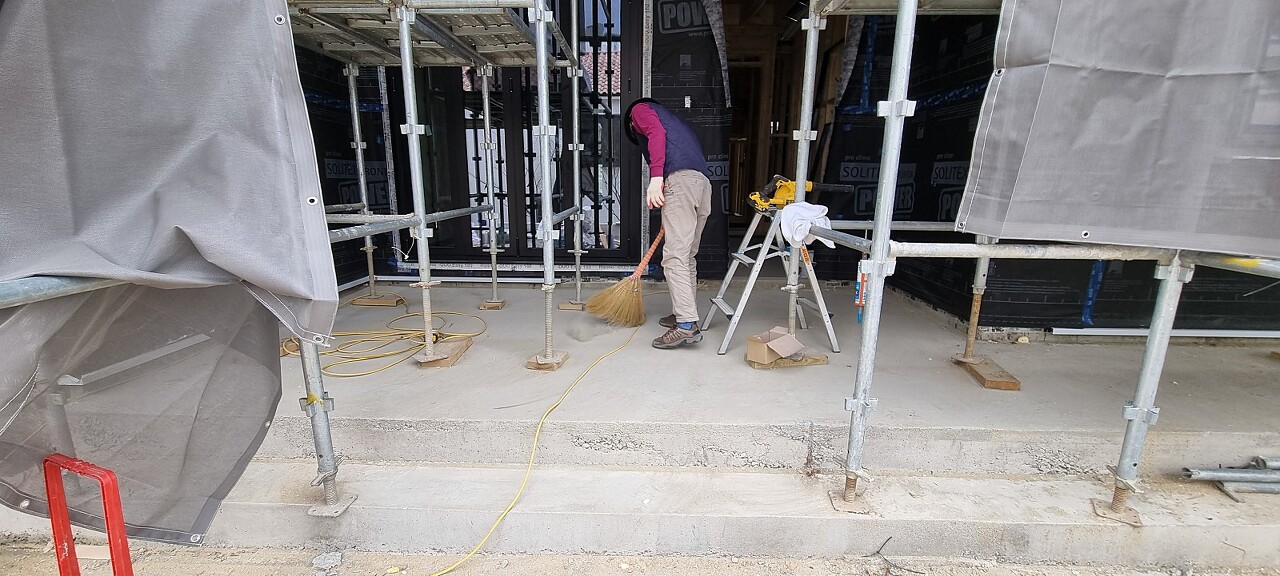

청소와 현장정리로 하루를 마무리합니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다!
