목조주택 시공완료현장/2201전주덕진구 장동 전북혁신도시 70평

220308 화 [전주 장동] 23일차 지붕작업, 내부목작업, 전기팀시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 3. 9.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (9시간)

팀 원 : 백경운 (9시간), 김수현 (9시간), 배상헌 (9시간), 최병균 (9시간), 최용모 (9시간)

금일품수 (누계) : 6.75품 (총 132.25 품)

<금일 작업현황>

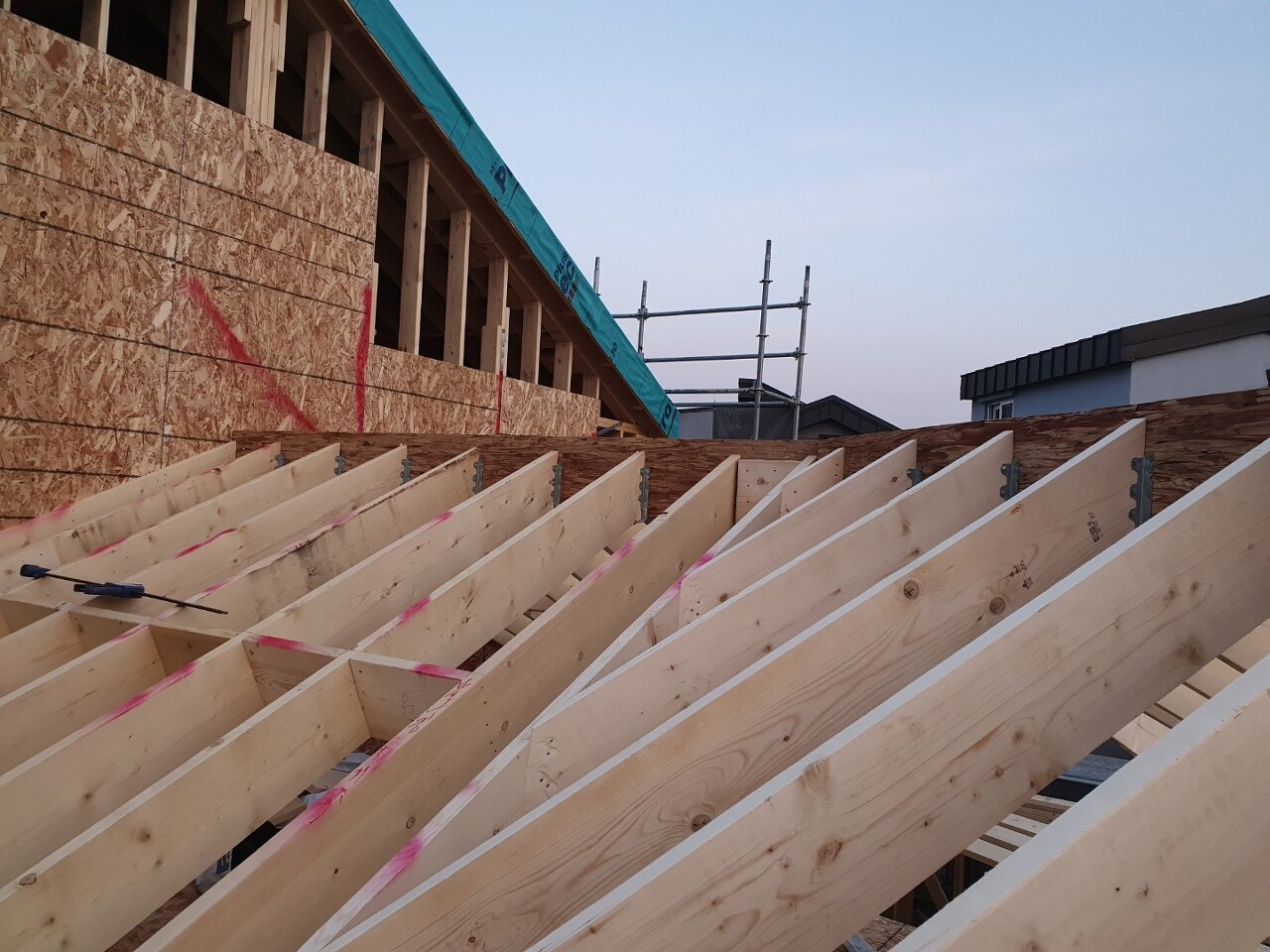

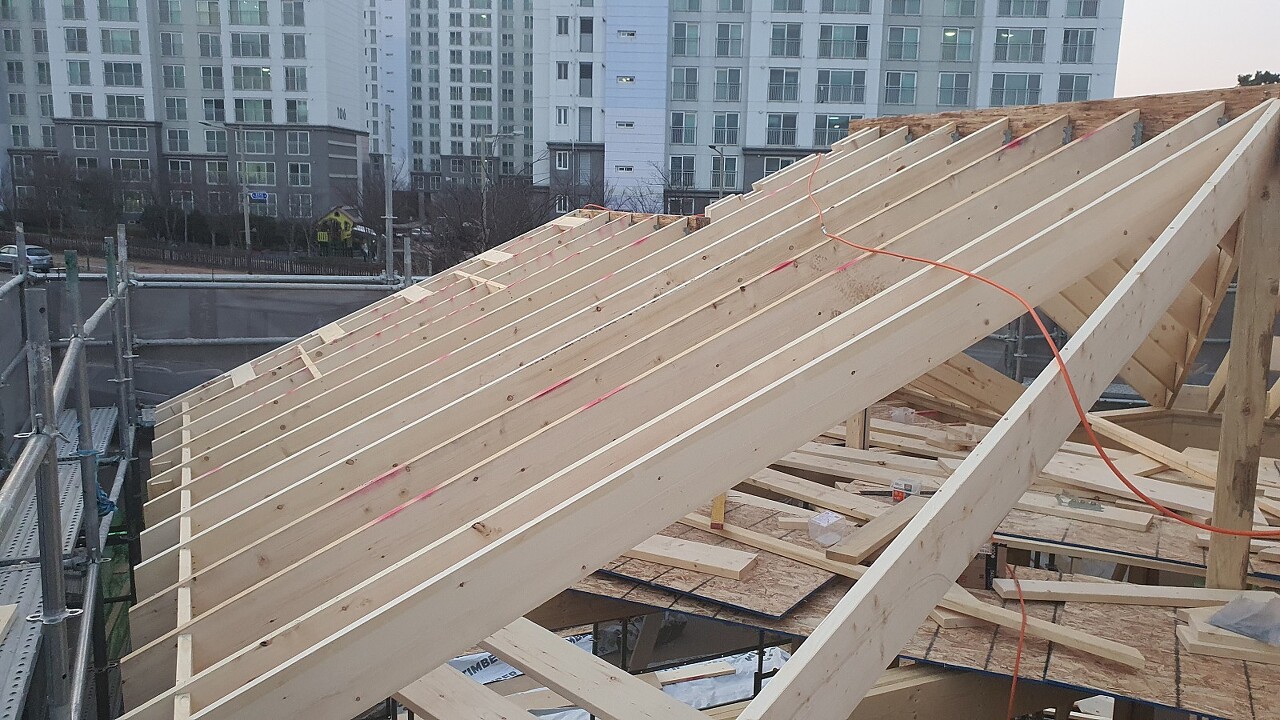

- 주차장 지붕 작업

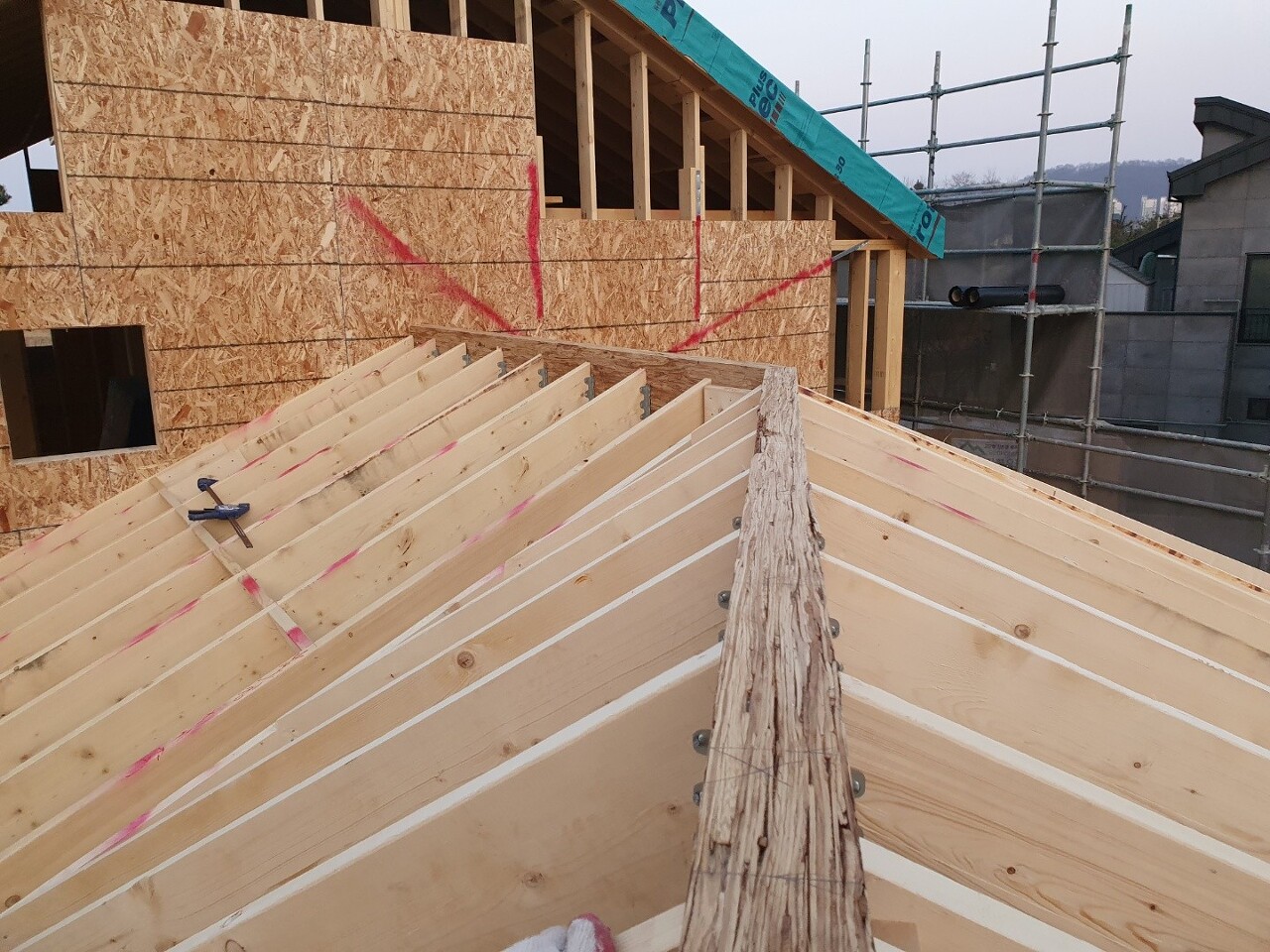

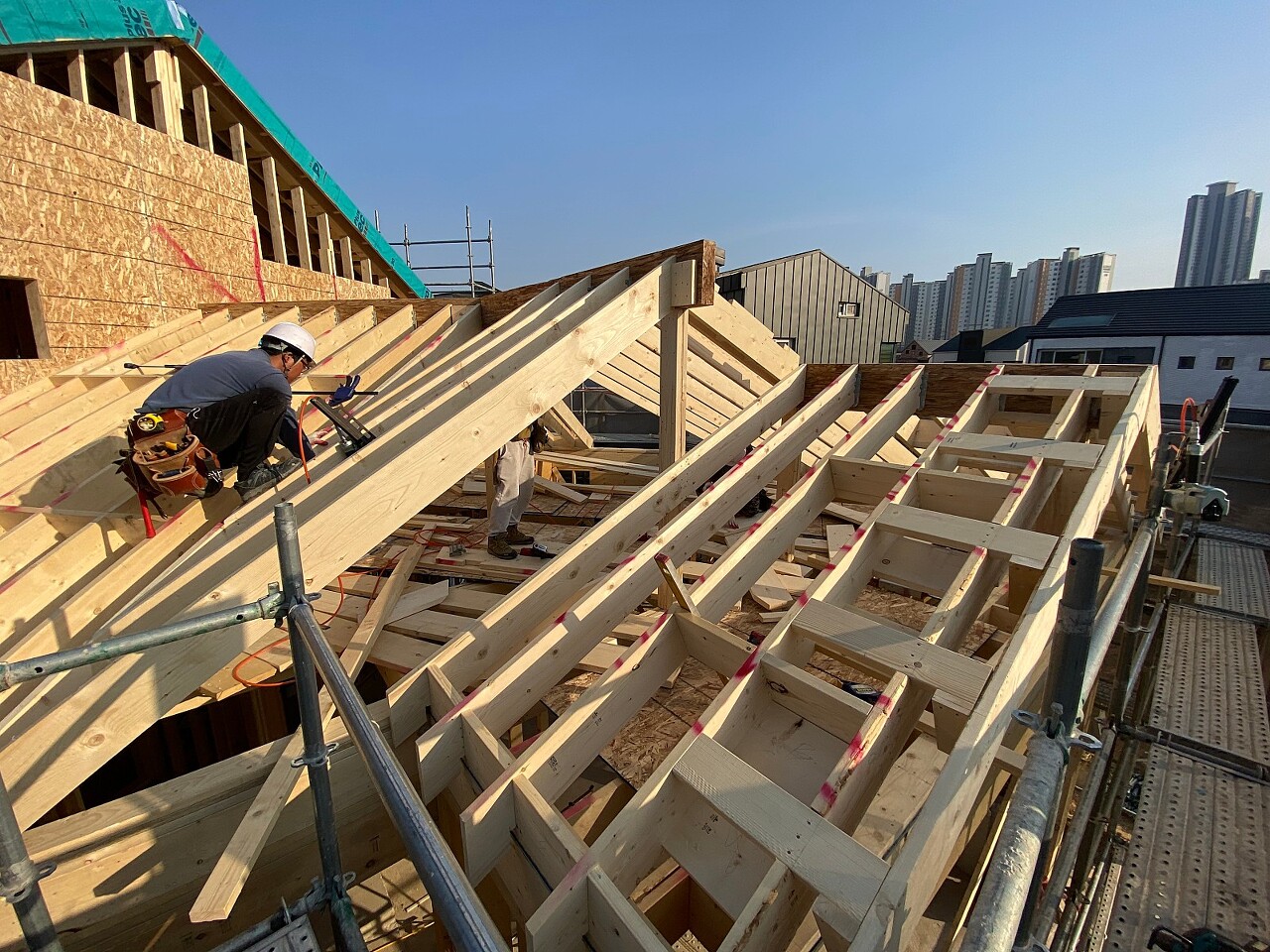

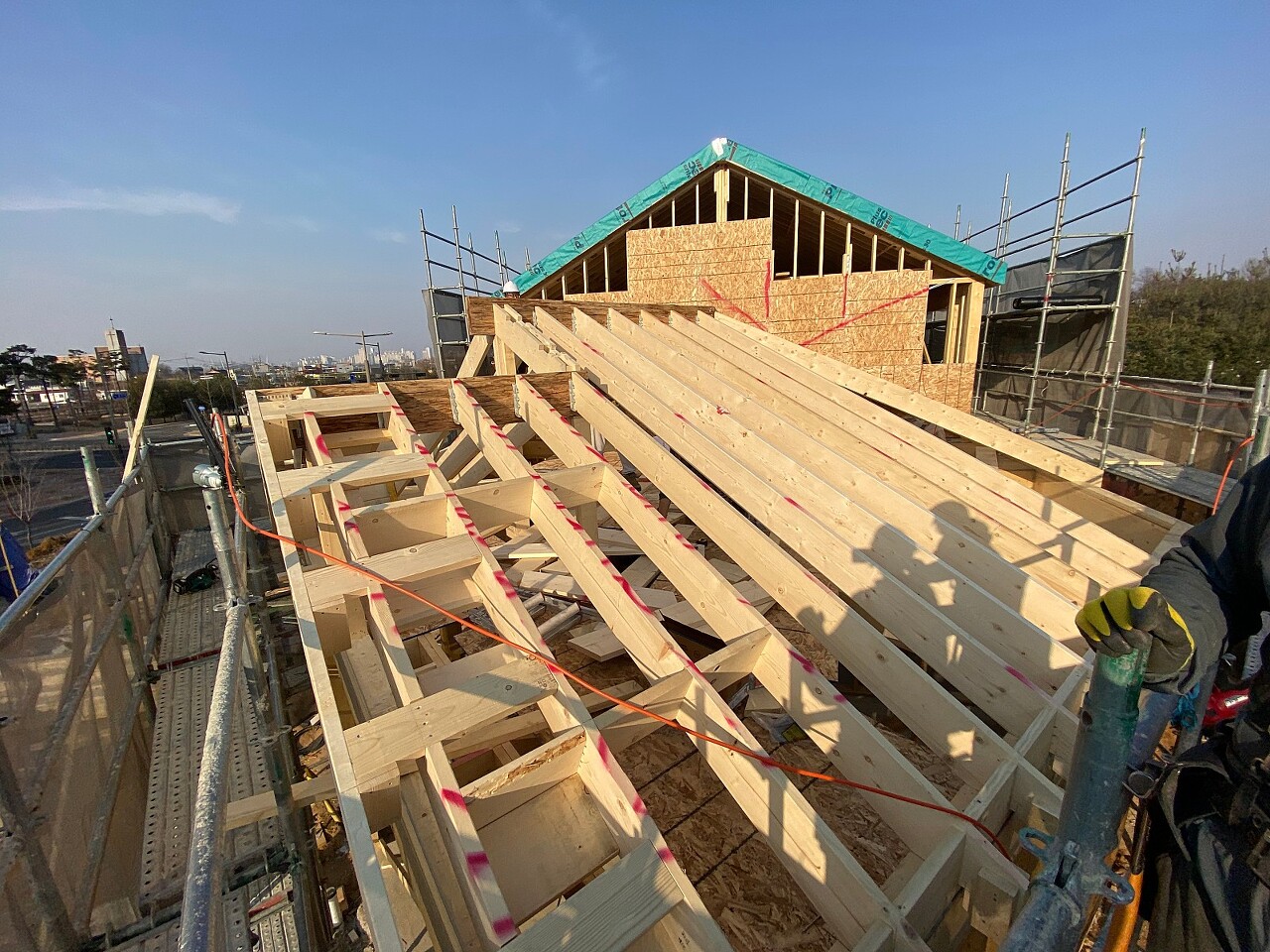

​- 후면 지붕작업

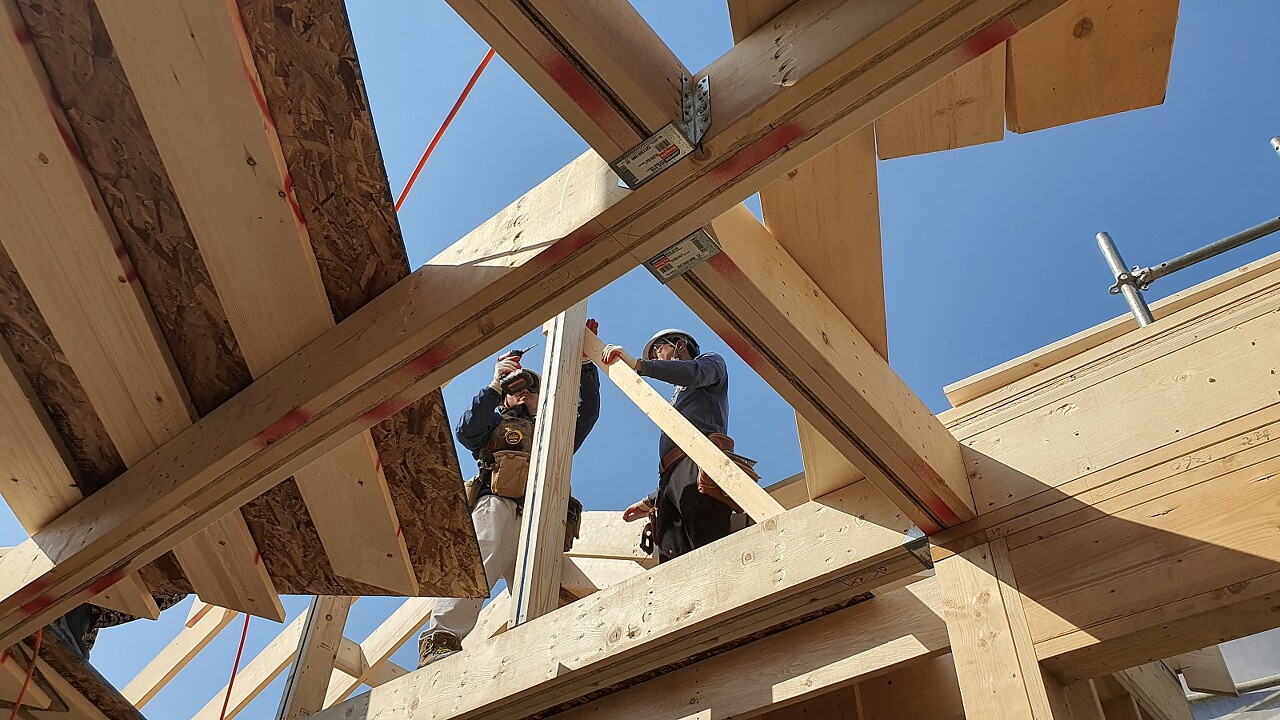

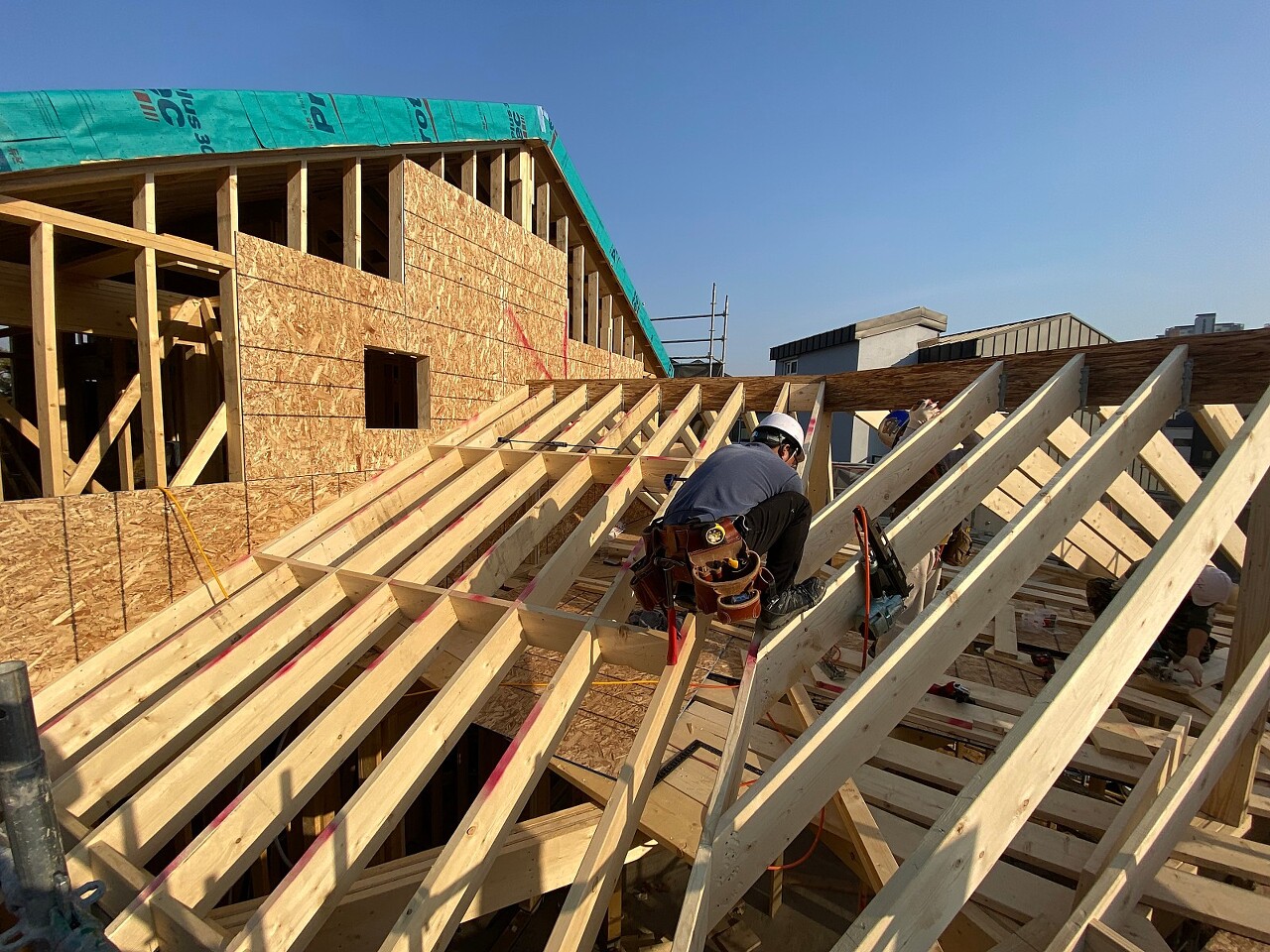

- 게이블스터드 시공

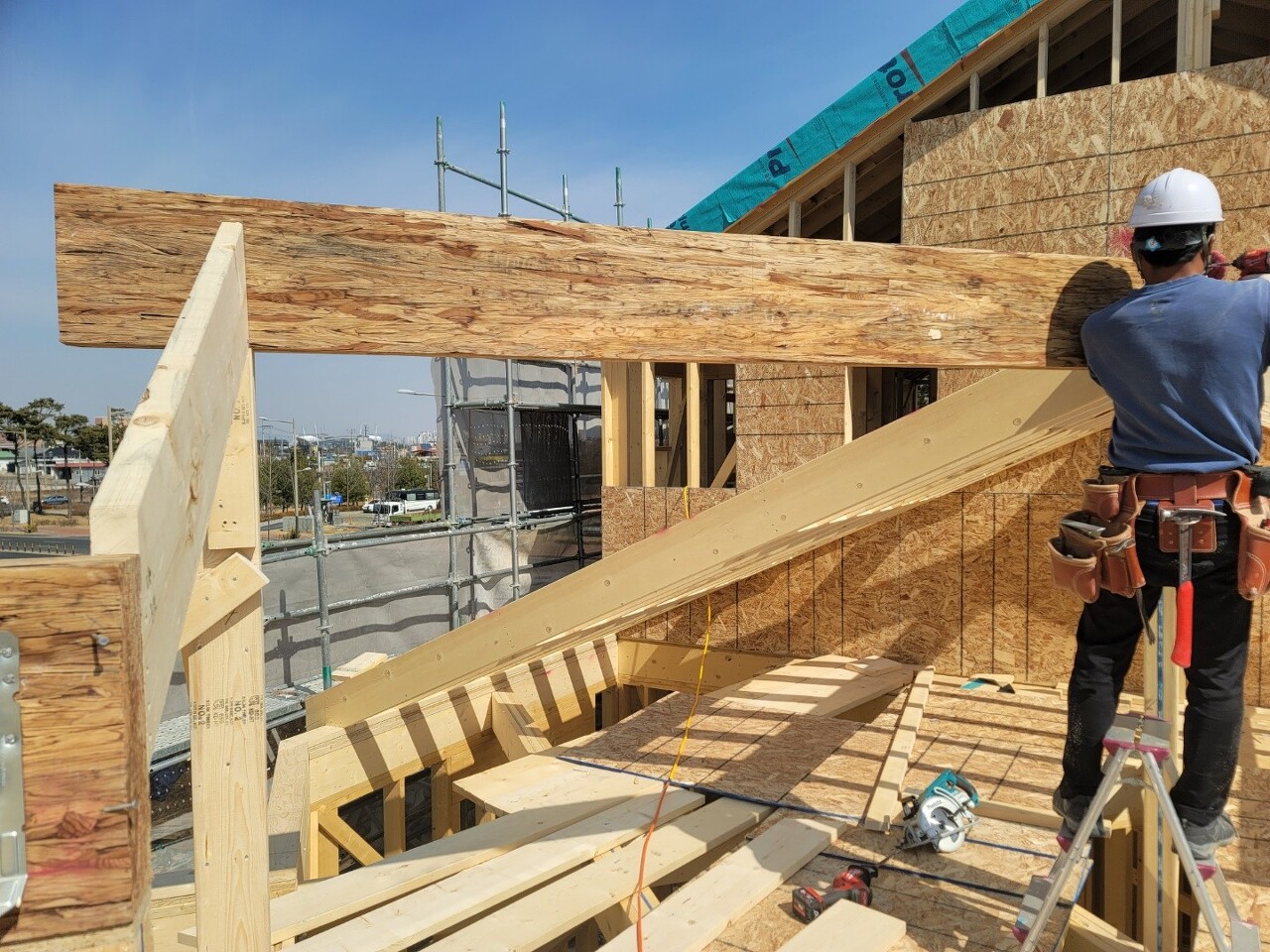

- 내부목작업

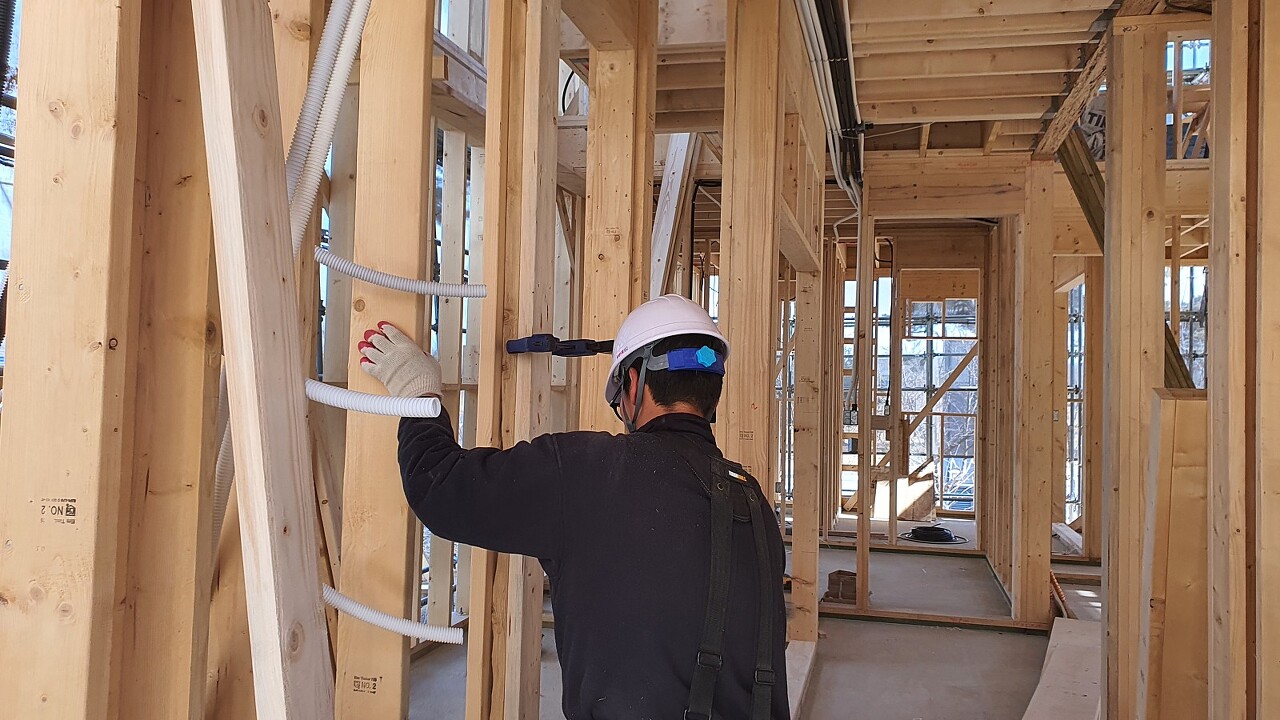

- 전기팀시공

<내일 예정작업>

- 지붕 작업

- 게이블스터드 시공

​- 전기팀시공

- 벽체합판 시공

전주 장동 22일차 입니다.

미비된 후면 작은지붕 시공 진행하였습니다.

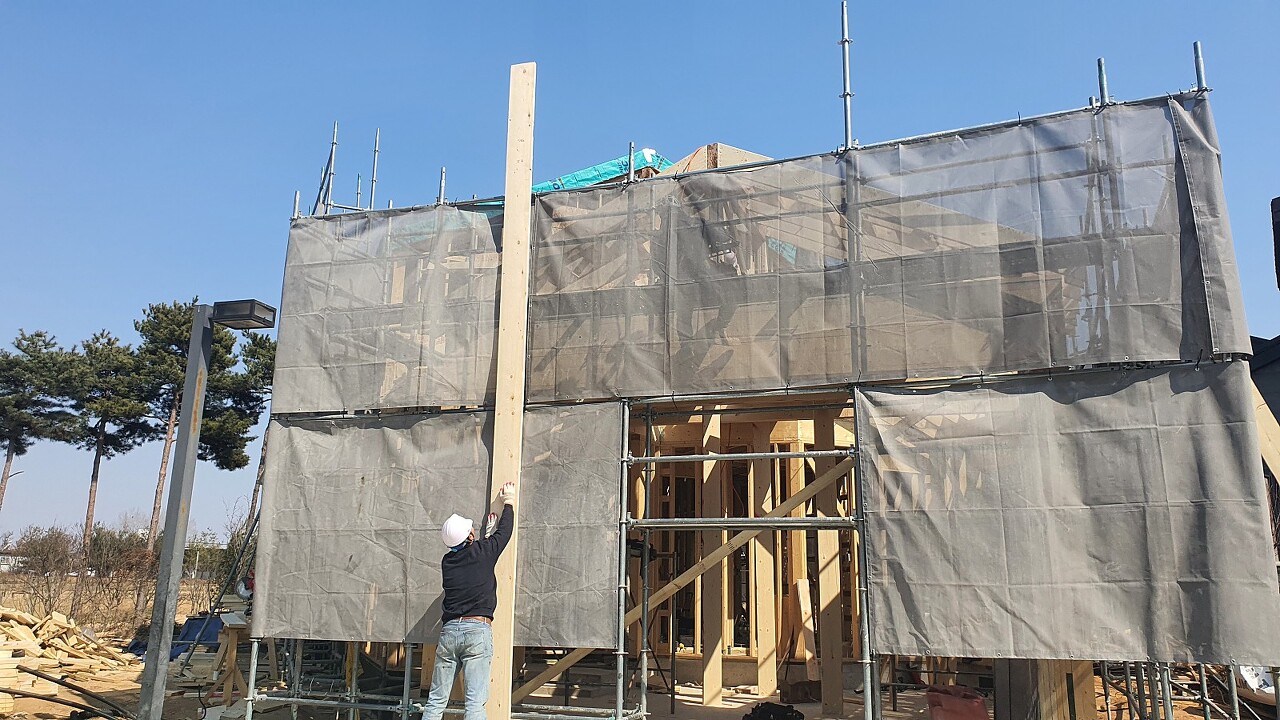

페이샤및 게이블스터드까지 미비된 작업 모두 마무리 하였습니다.

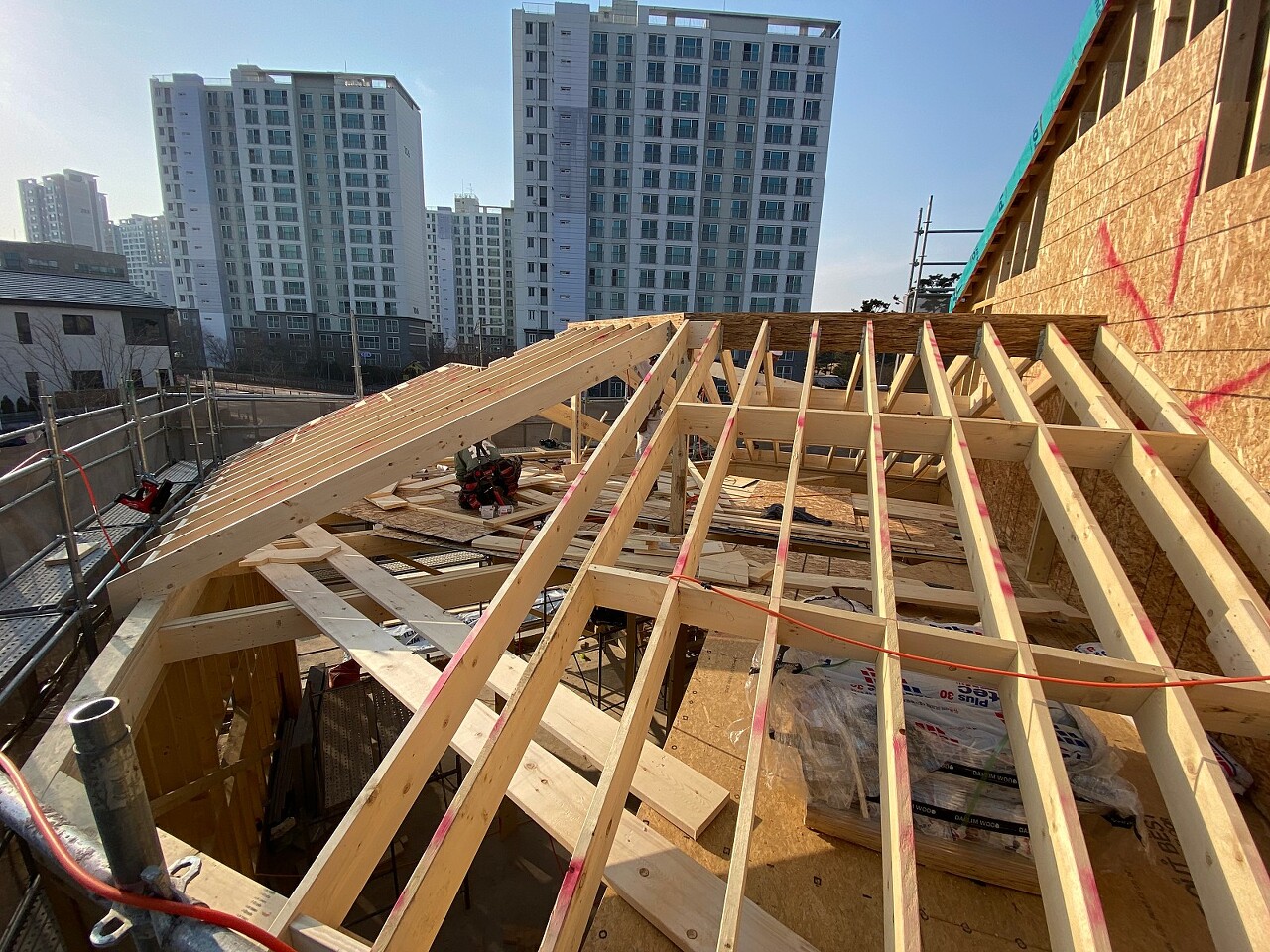

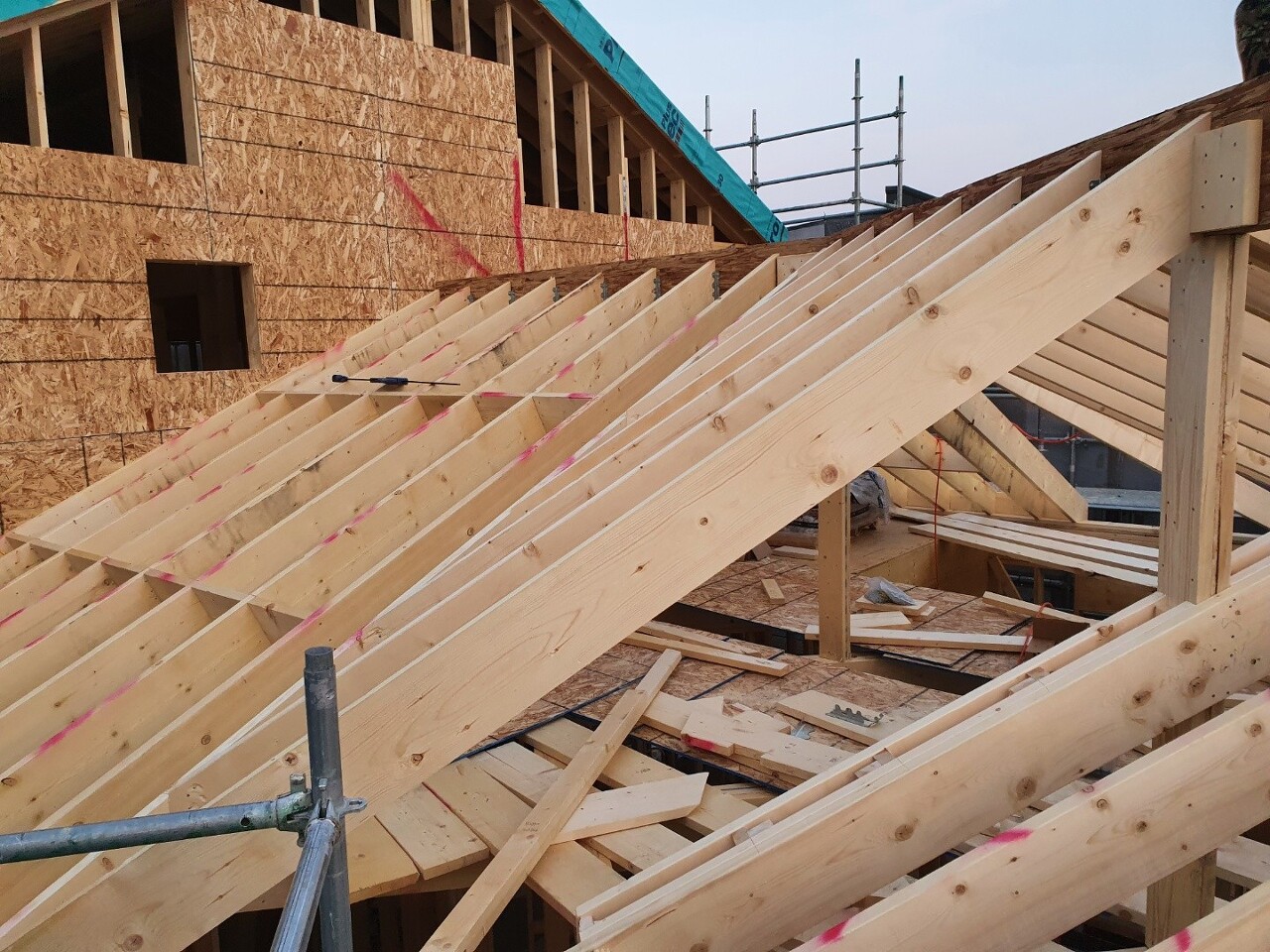

주차장 지붕 시공 진행하였습니다.

안전 발판 시공후 안전하게 진행하였습니다.

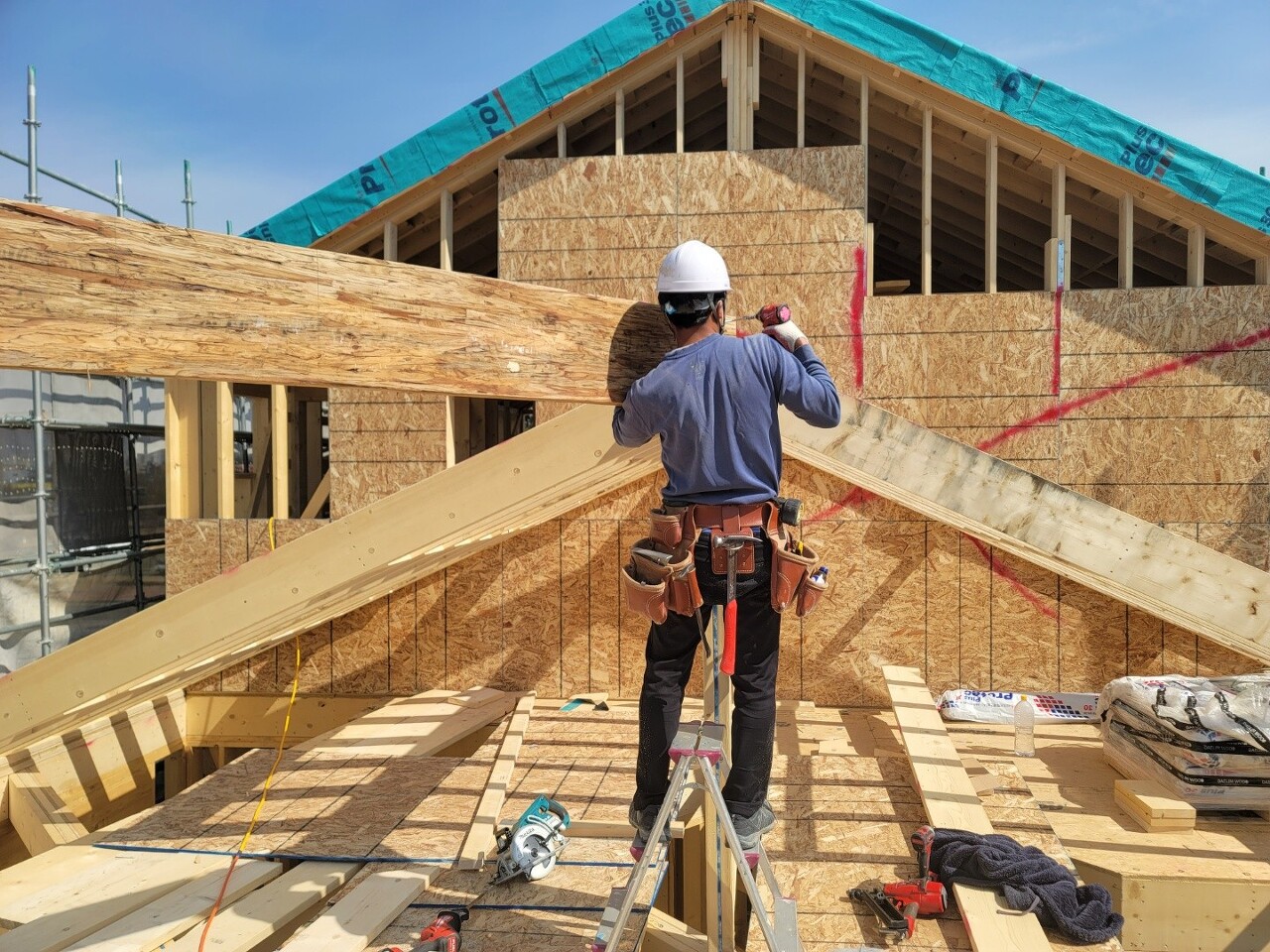

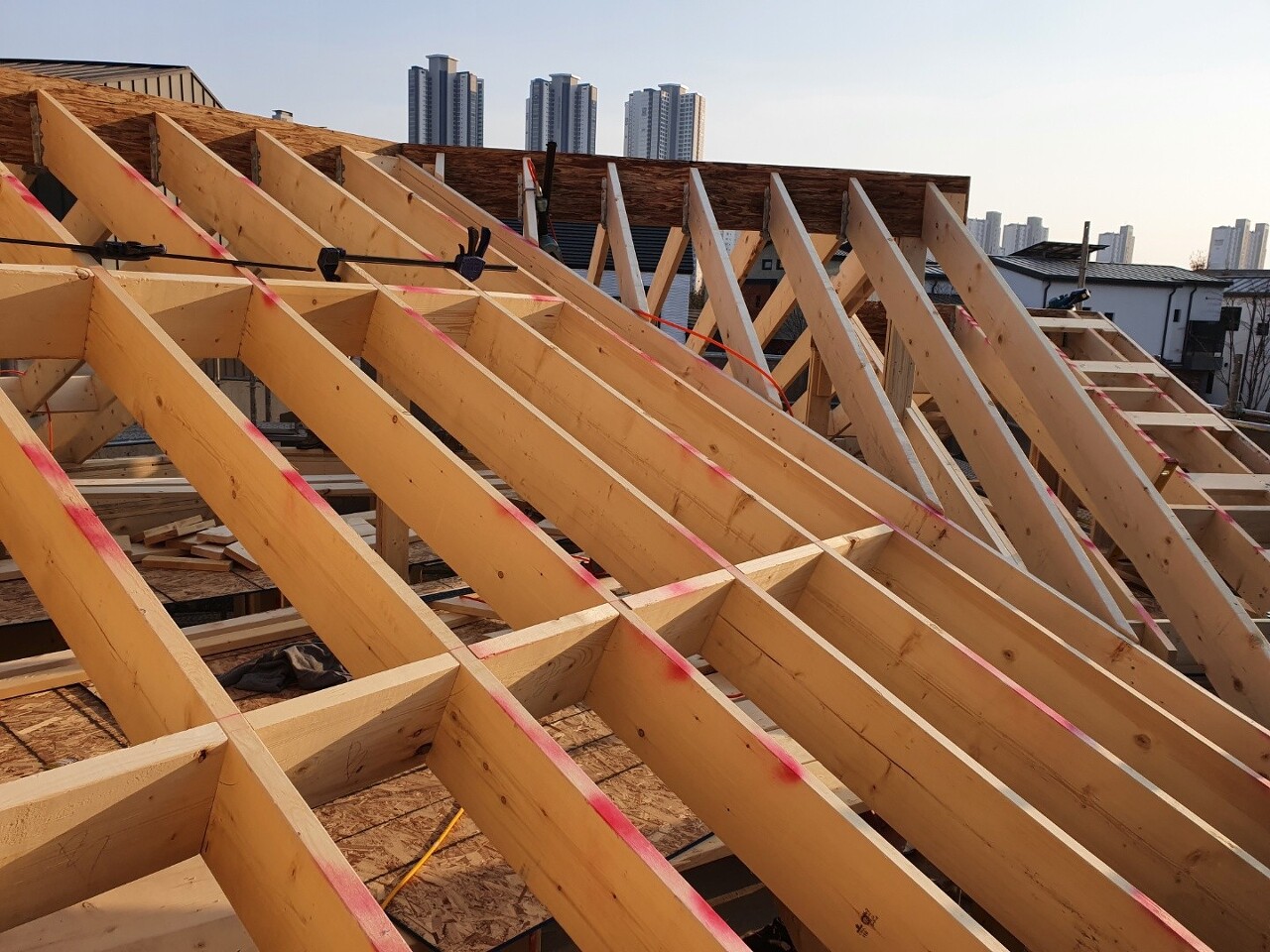

릿지및 기타 서까래등 필요자재 양중 후 진행하였습니다.

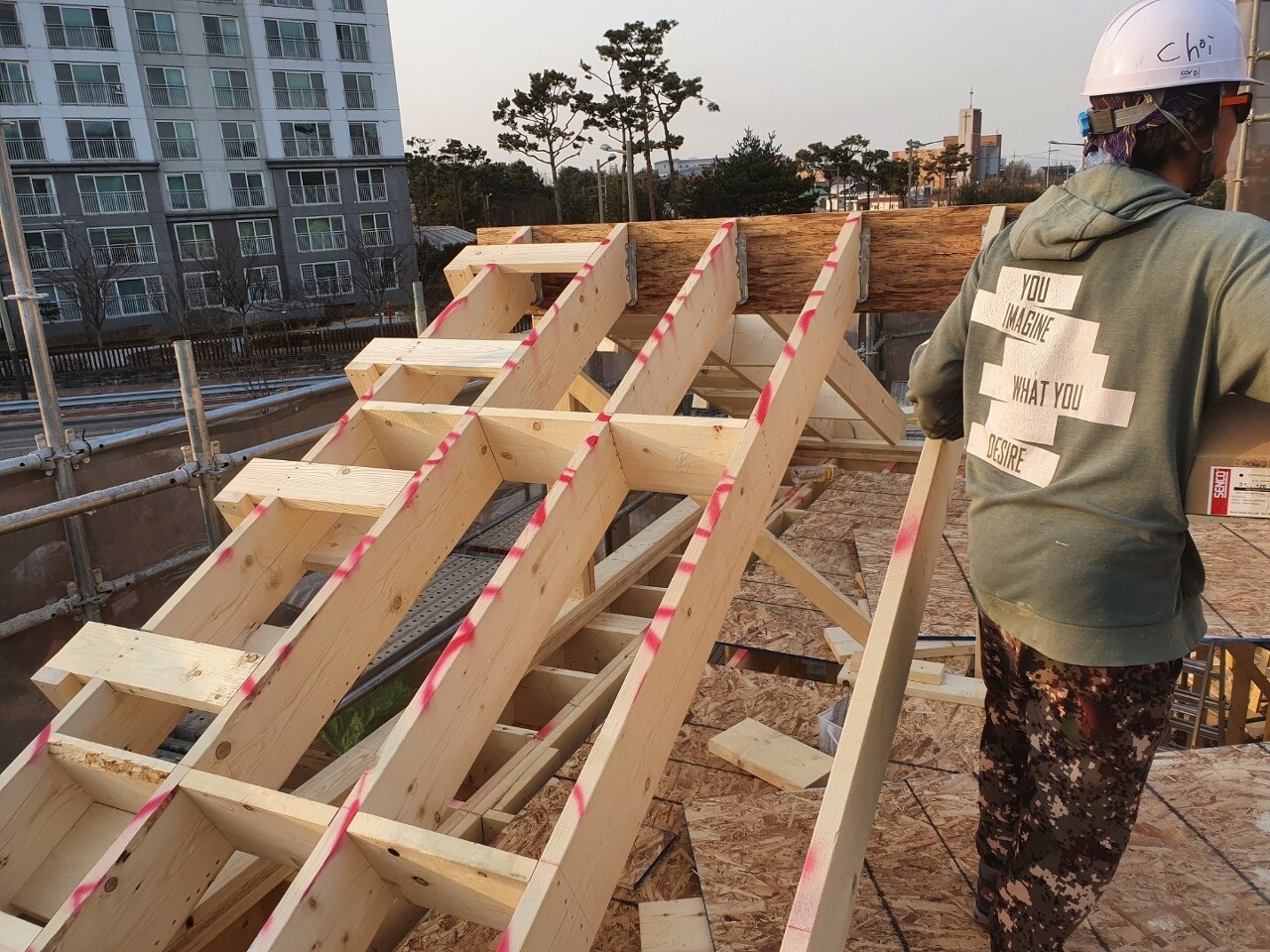

릿지포스트 수직수평 정확히 맞추어주었습니다.

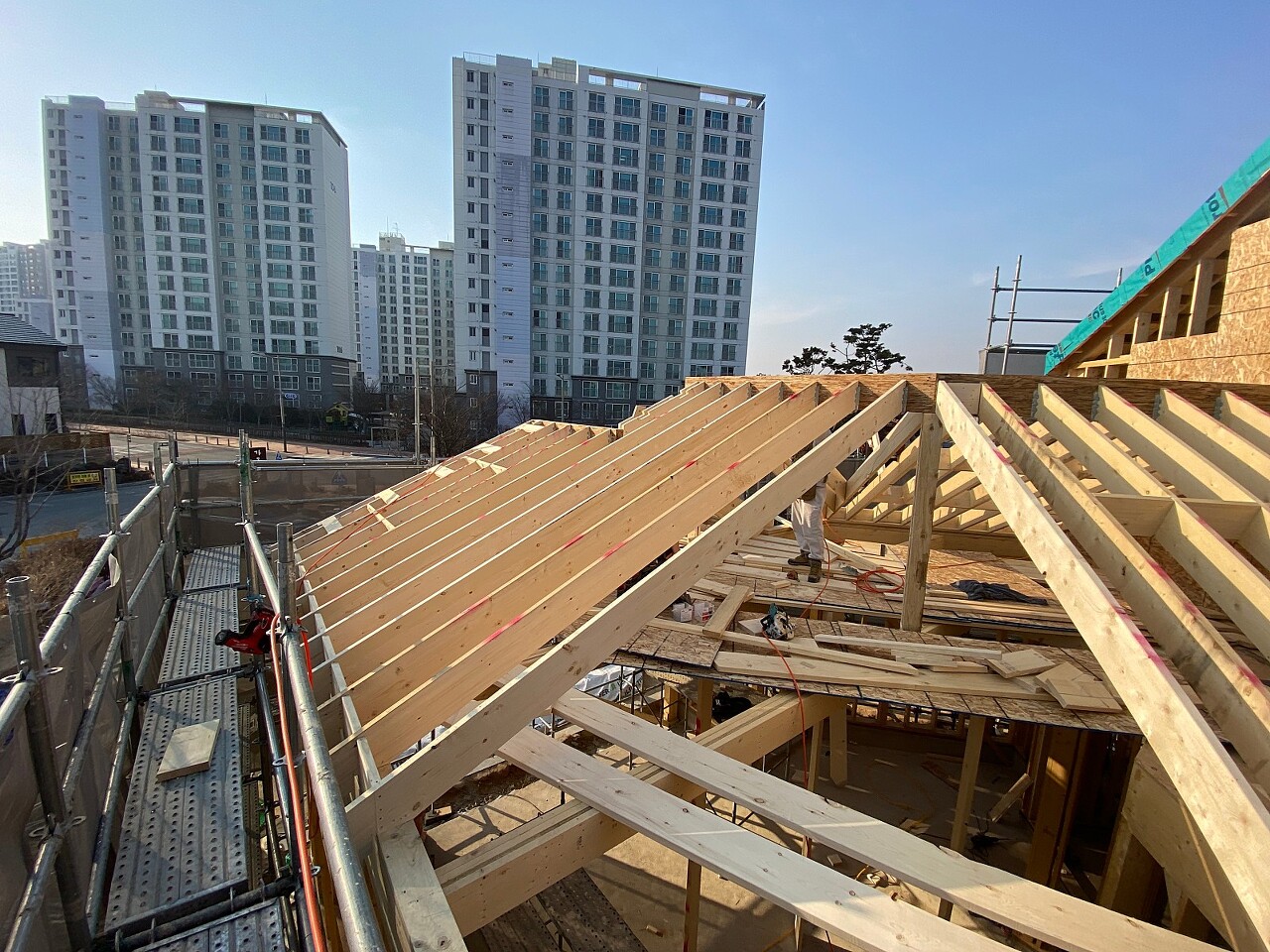

주차장 꺽여들어가는 부분 지붕작업 진행하였습니다.








미비된 작업 내일 마무리하도록 하겠습니다.

내부 목작업 진행하였습니다.

1층 트리머 및 방통 작업을 위한 밑작업 진행하였습니다.





'목조주택 시공완료현장 > 2201전주덕진구 장동 전북혁신도시 70평' 카테고리의 다른 글

220314 일 [전주 장동] 28일차 테이핑작업, 창호시공, 계단시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.15
220312 토 [전주 장동] 27일차 합판시공, 골조작업, 투습방수지시공, 테이핑작업[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.13
220311 금 [전주 장동] 26일차 지붕작업, 내부목작업, 전기팀시공, 합판시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.12
220310 목 [전주 장동] 25일차 지붕작업, 내부목작업, 전기팀시공 에어컨팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.11
220309 수 [전주 장동] 24일차 지붕작업, 내부목작업, 전기팀시공 에어컨팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.09
220307 월 [전주 장동] 22일차 지붕작업, 내부목작업, 전기팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.07
220304 금 [전주 장동] 21일차 주차장 지붕 작업, 2층지붕 시트지시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.05
220303 목 [전주 장동] 20일차 주차장 지붕 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.03
220302 수 [전주 장동] 19일차 서브페이샤 시공, 이중지붕 작업, 게이블 스터드 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.03
220301 화 [전주 장동] 18일차 서브페이샤 시공, 블로킹 작업, 이중지붕 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.02

댓글
