목조주택 시공완료현장/2201전주덕진구 장동 전북혁신도시 70평

220311 금 [전주 장동] 26일차 지붕작업, 내부목작업, 전기팀시공, 합판시공[수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 3. 12.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (9시간)

팀 원 : 백경운 (9시간), 김수현 (9시간), 배상헌 (9시간), 최병균 (9시간), 최용모 (9시간)

​지 원: 오경택(7시간)

금일품수 (누계) : 7.625품 (총 151.875 품)

<금일 작업현황>

- 주차장 지붕 작업

- 내부목작업

- 전기팀시공

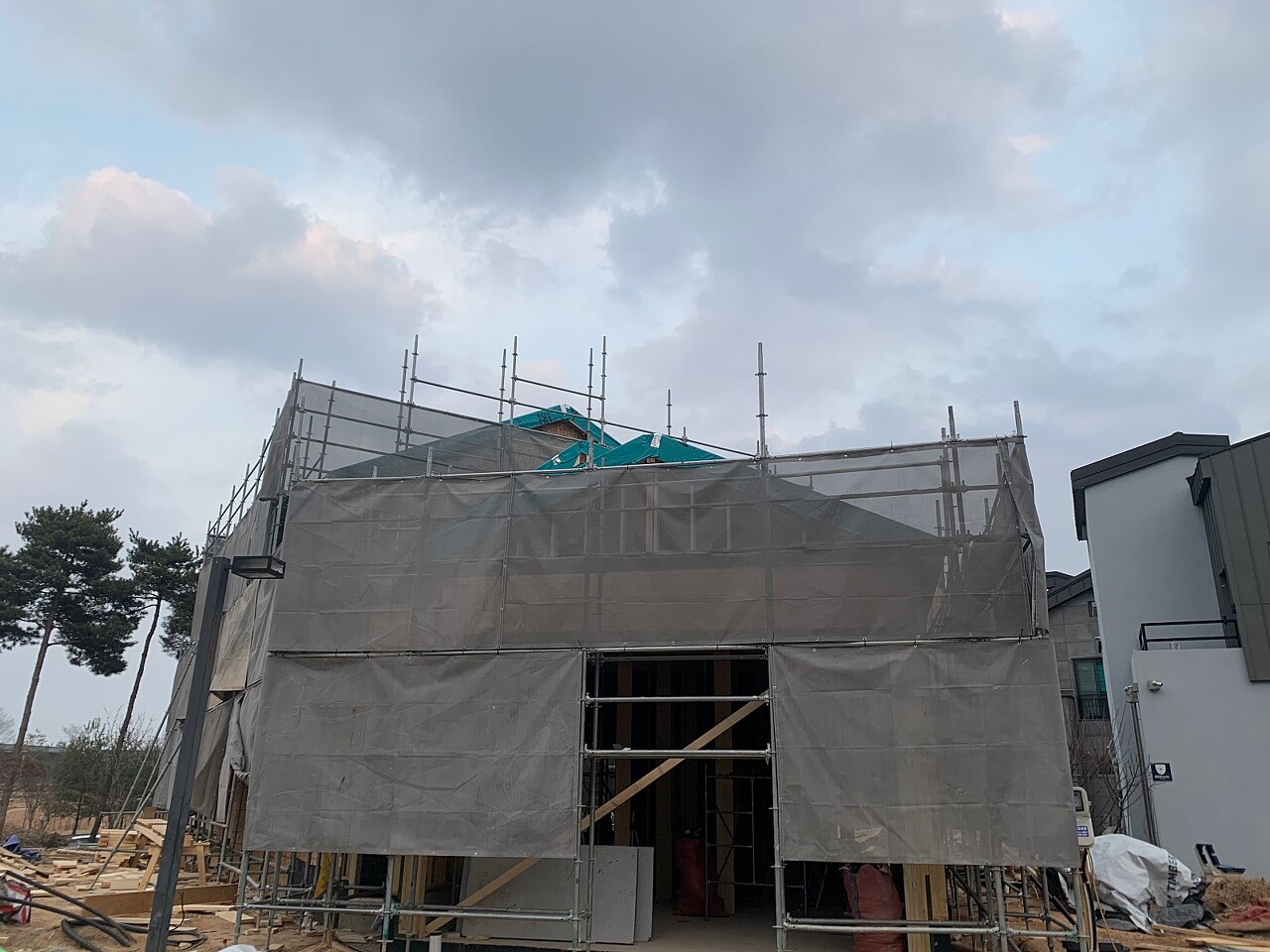

- 외벽osb 합판시공

​- 안전비계 추가설치

<내일 예정작업>

- 외벽osb 합판시공

- 타이벡시공

전주 장동 26일차 입니다.

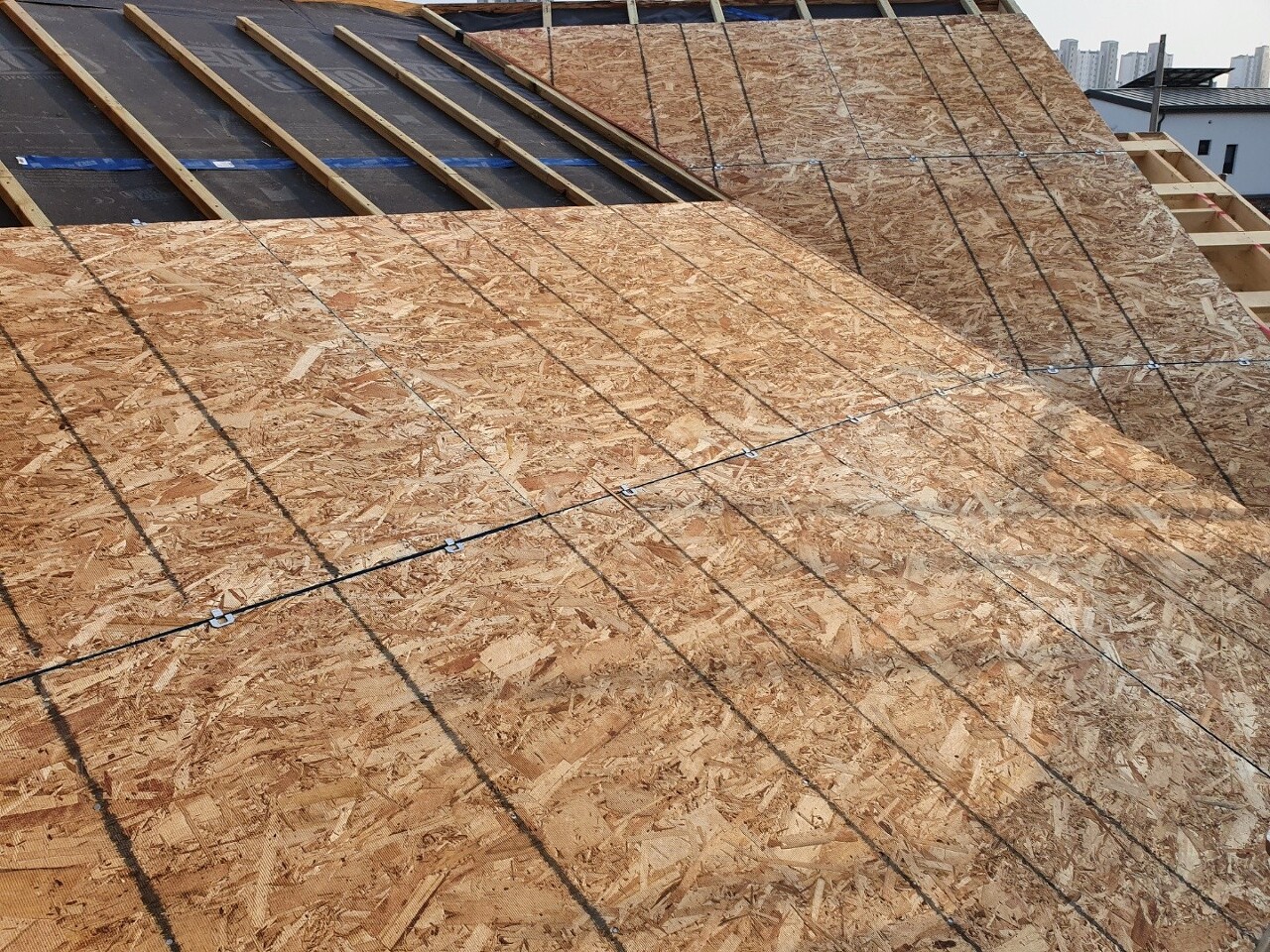

​주차장 지붕 웜루푸 시공 진행하였습니다.




웜루프시공 완료하였습니다.

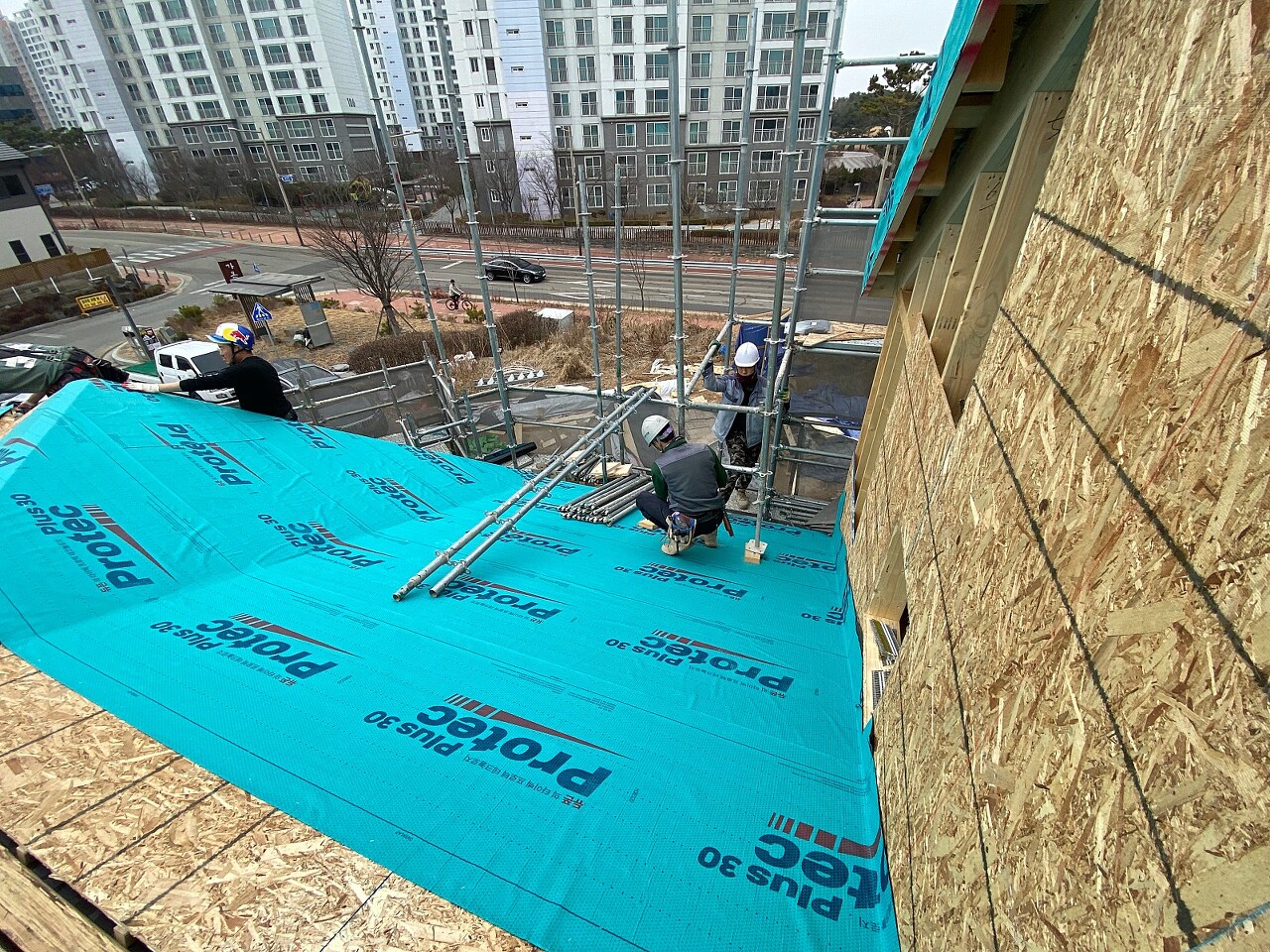

안전비계 미비된부분 추가 설치 진행하였습니다. 추후 외부 마감을 위해 추가로 설치하였습니다.

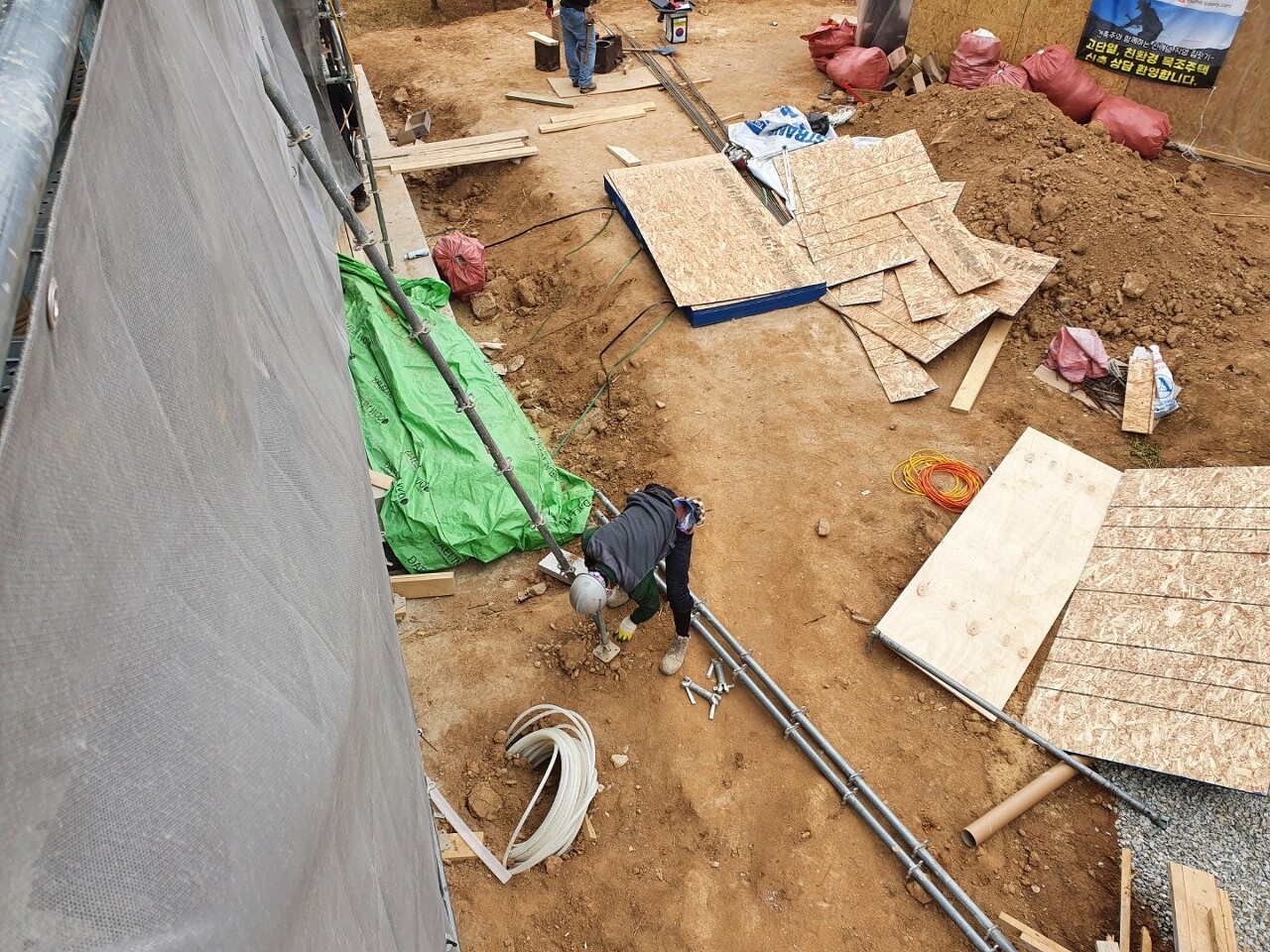

벽체osb합판 시공 진행하였습니다.



좌측면 제외 모든 부분 완료되었습니다. 미비된 작업 내일 마무리 하도록 하겠습니다.

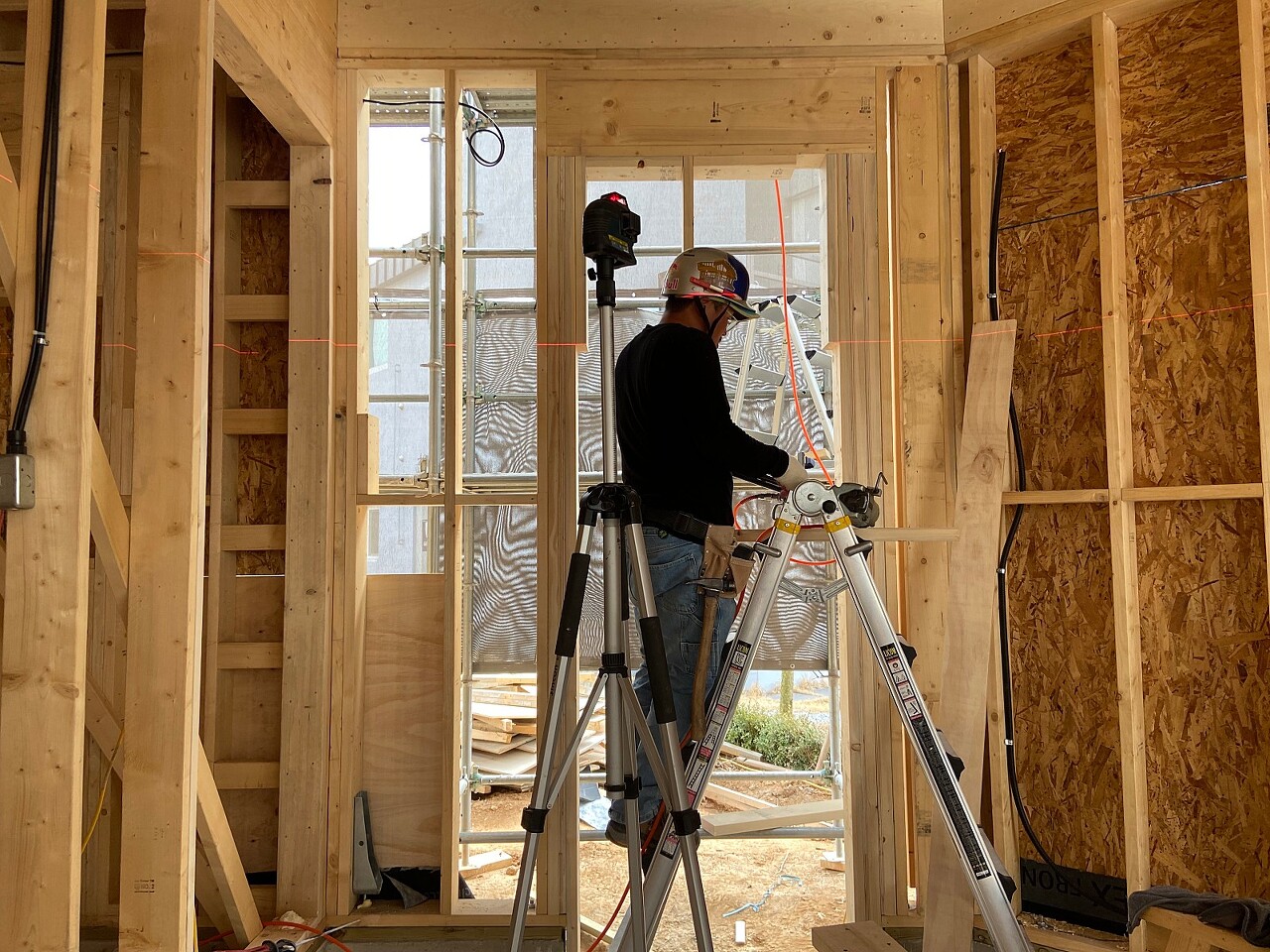

내부 목작업 진행하였습니다.

개구부 다운 및 방통라인과 더불어서 내부 트리머 작업까지 진행하였습니다.



늦은시간까지 하느라 미비된 부분이 있었지만, 현장 정리정돈 최대한 한 뒤에 퇴근하였습니다.

'목조주택 시공완료현장 > 2201전주덕진구 장동 전북혁신도시 70평' 카테고리의 다른 글

220317 목 [전주 장동] 31일 방통밑작업, 레인스크린시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.18
220316 수 [전주 장동] 30일 계단시공, 방통밑작업, 레인스크린시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.17
220315 화 [전주 장동] 29일차 2차자재수령, 창호시공, 계단시공, 레인스크린 레이아웃작업, 하부후레싱 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.16
220314 일 [전주 장동] 28일차 테이핑작업, 창호시공, 계단시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.15
220312 토 [전주 장동] 27일차 합판시공, 골조작업, 투습방수지시공, 테이핑작업[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.13
220310 목 [전주 장동] 25일차 지붕작업, 내부목작업, 전기팀시공 에어컨팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.11
220309 수 [전주 장동] 24일차 지붕작업, 내부목작업, 전기팀시공 에어컨팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.09
220308 화 [전주 장동] 23일차 지붕작업, 내부목작업, 전기팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.09
220307 월 [전주 장동] 22일차 지붕작업, 내부목작업, 전기팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.07
220304 금 [전주 장동] 21일차 주차장 지붕 작업, 2층지붕 시트지시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.05

댓글
