목조주택 시공완료현장/2201전주덕진구 장동 전북혁신도시 70평

220302 수 [전주 장동] 19일차 서브페이샤 시공, 이중지붕 작업, 게이블 스터드 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 3. 3.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (8시간)

팀 원 : 백경운 (8시간), 김수현 (8시간), 배상헌 (8시간), 최병균 (8시간), 최용모 (8시간)

금일품수 (누계) : 6품 (총 107.5 품)

<금일 작업현황>

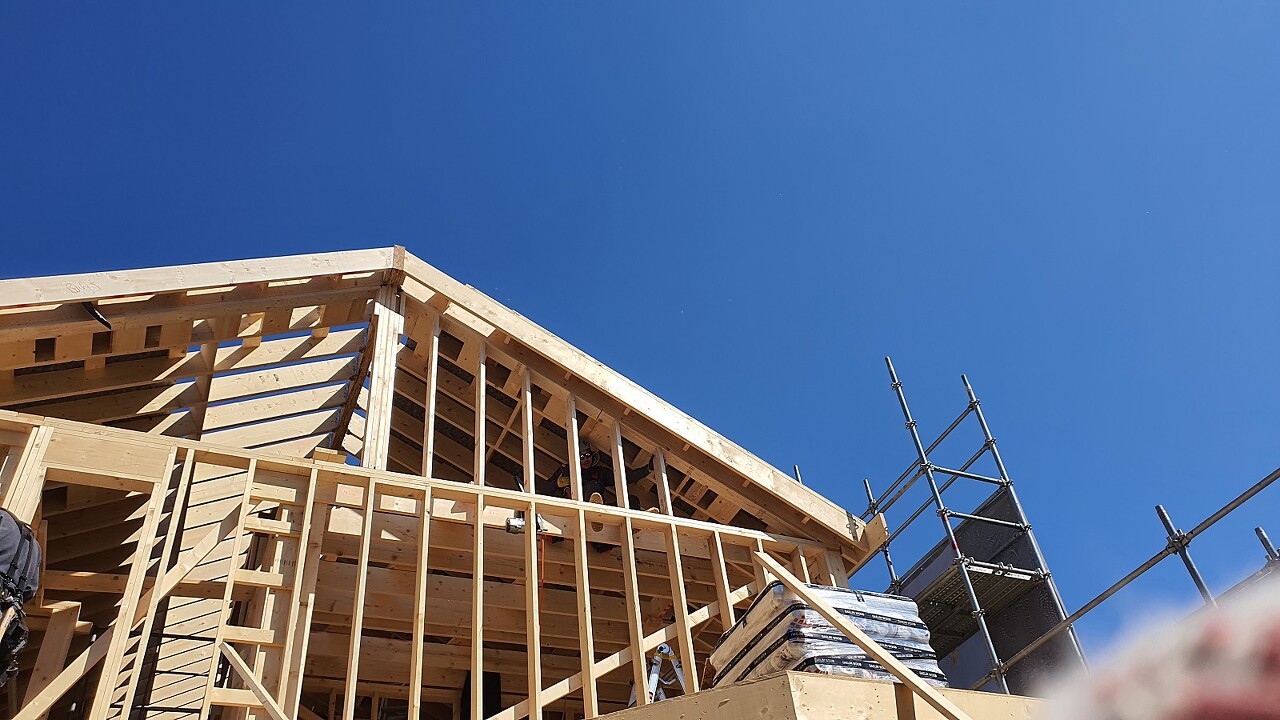

- 서브페이샤 시공

- 이중지붕 시공

- 게이블 스터드 시공

<내일 예정작업>

- 주차장 지붕 시공

- 시트지 시공

전주 장동 19일차 입니다.

서브페이샤 미비된 시공 마무리 하였습니다.​

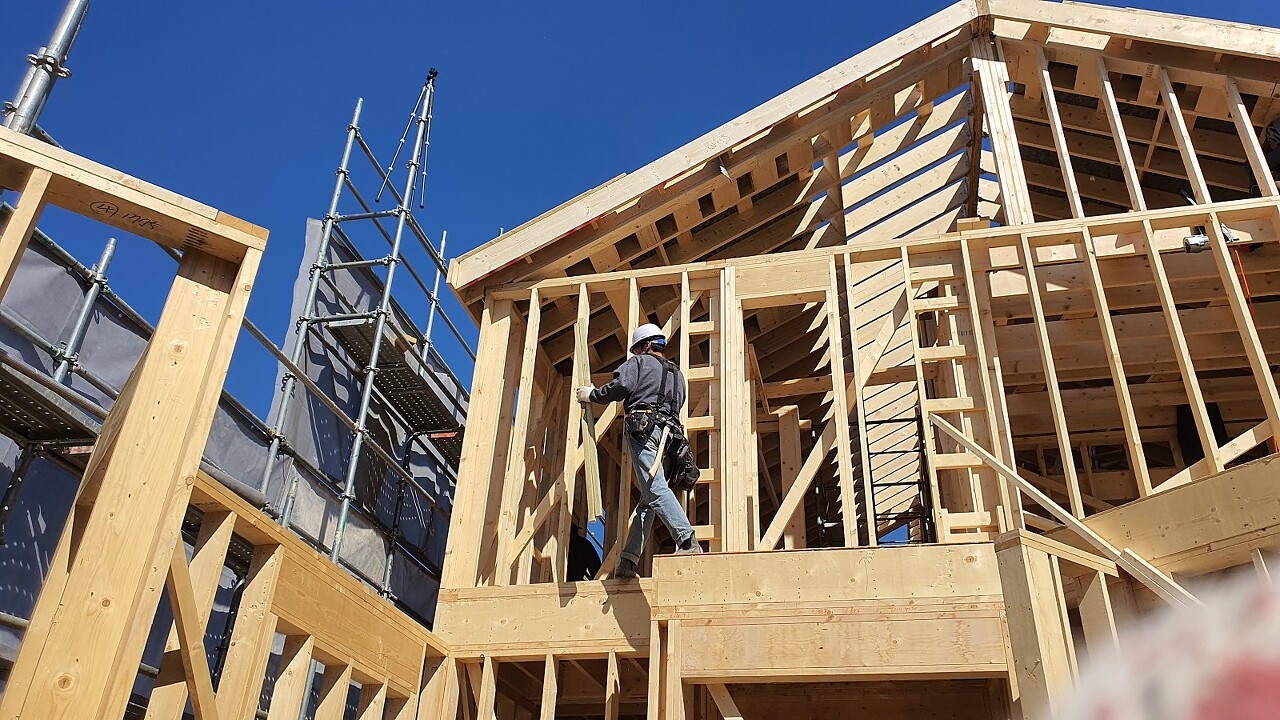

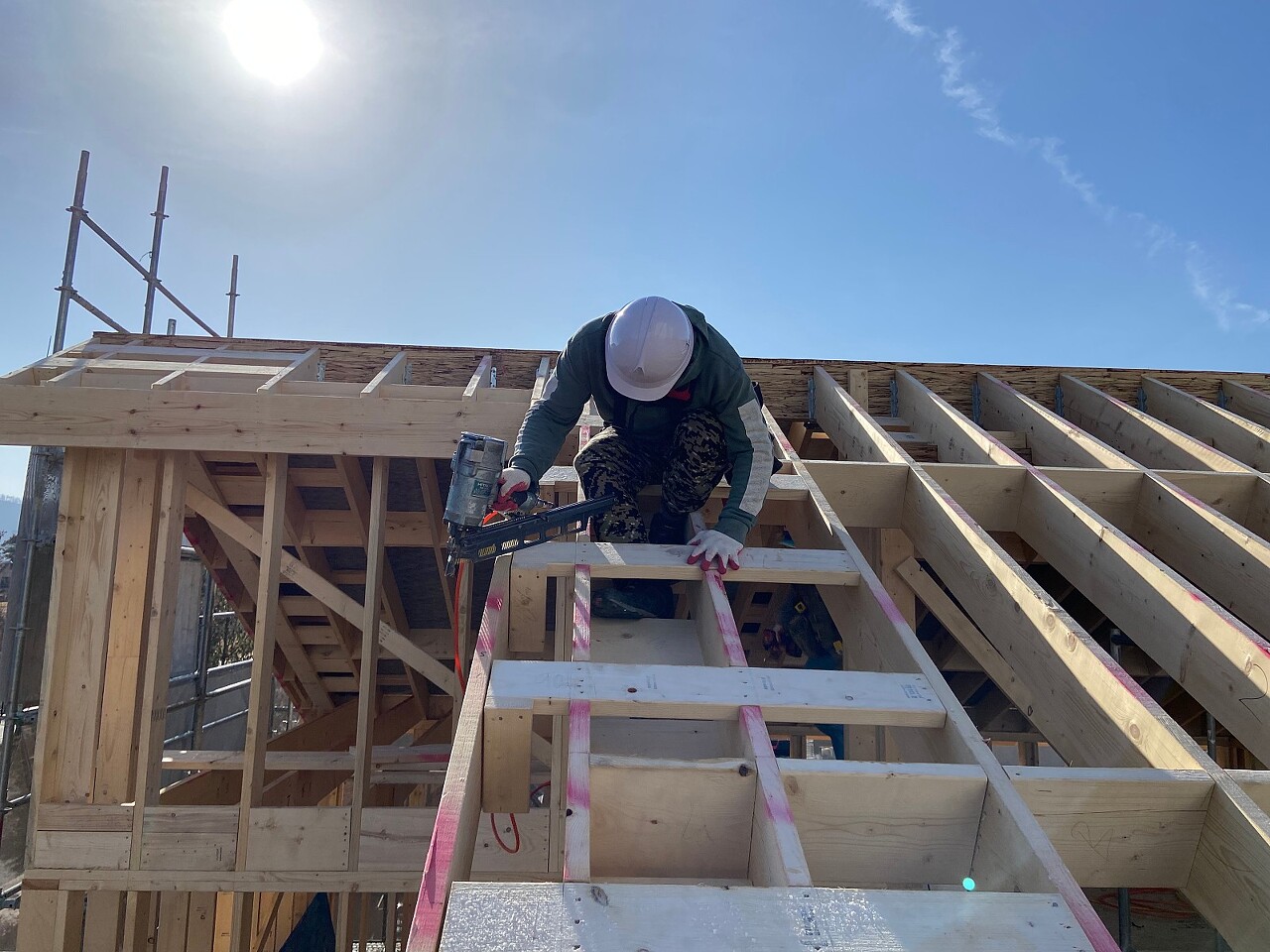

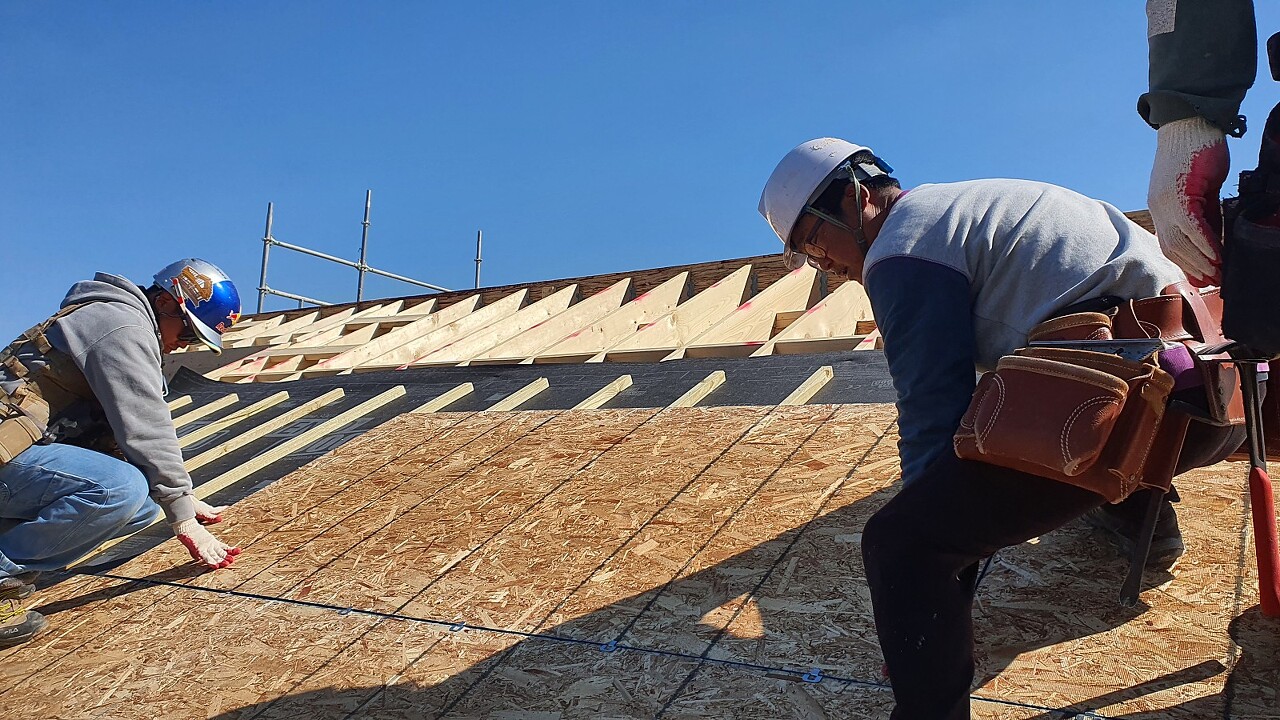

2층 지붕 이중지붕 시공진행하였습니다.

지붕 시공시 필요한 각재및 기타 구조목 재단 후 진행하였습니다.

투습방수지 부착 후 38mm각재로 고정 한 뒤에 진행 하였습니다.

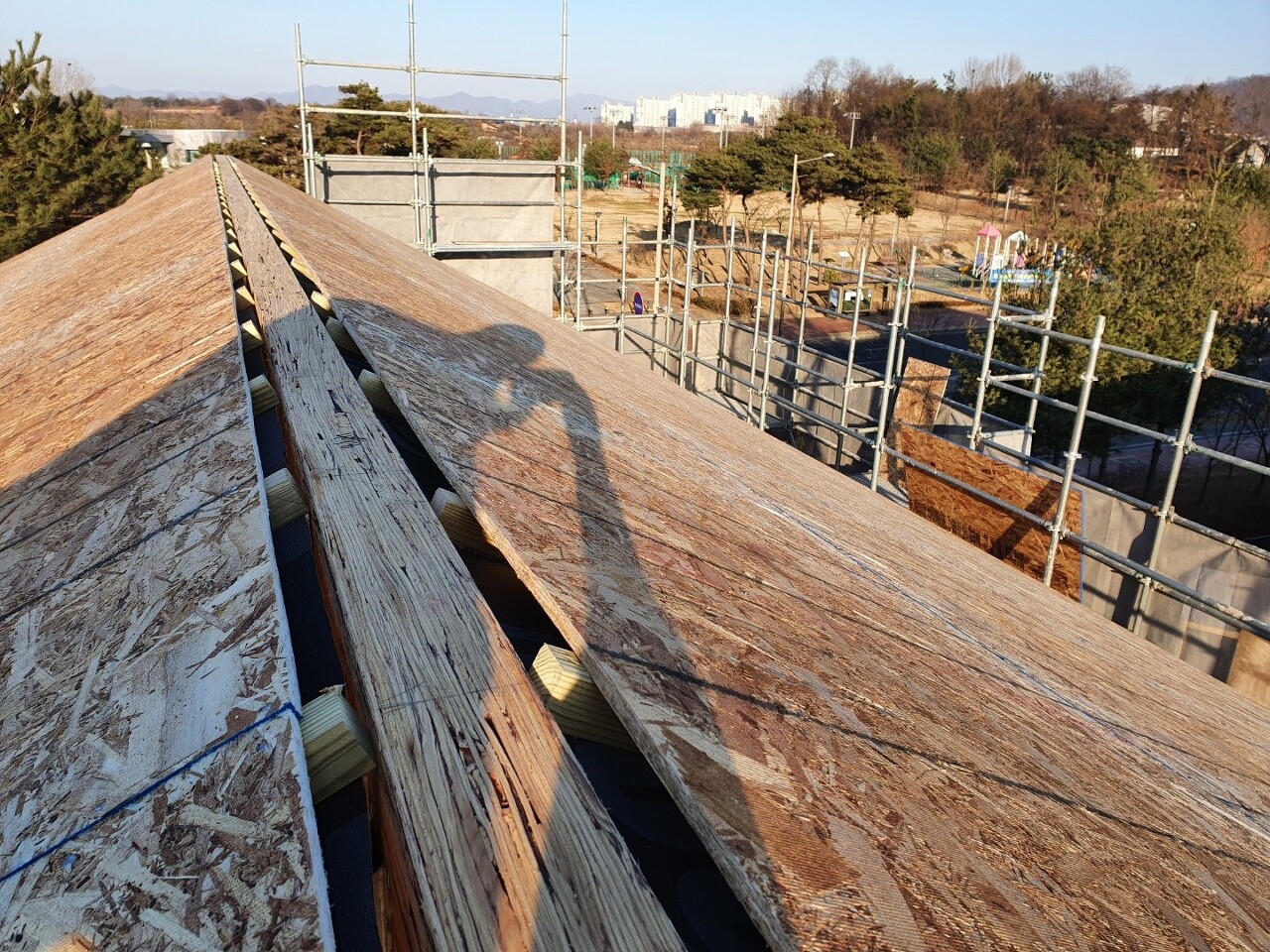

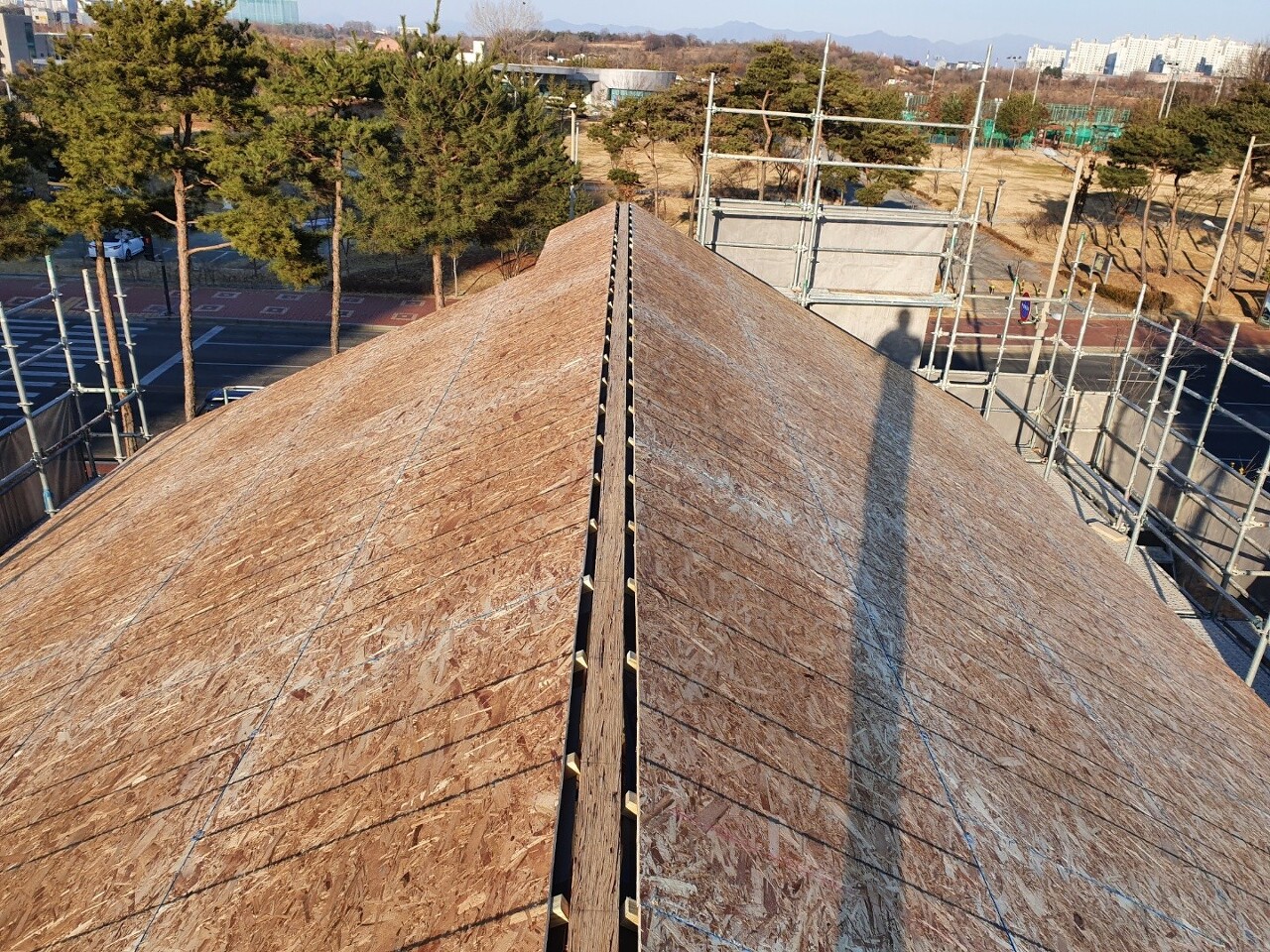

이중지붕 투습방수지 이음매 부분 테이핑 시공 진행하였습니다. 시공 진행전 송풍기로 이물질 제거후 테이핑 작업 진행하였습니다.

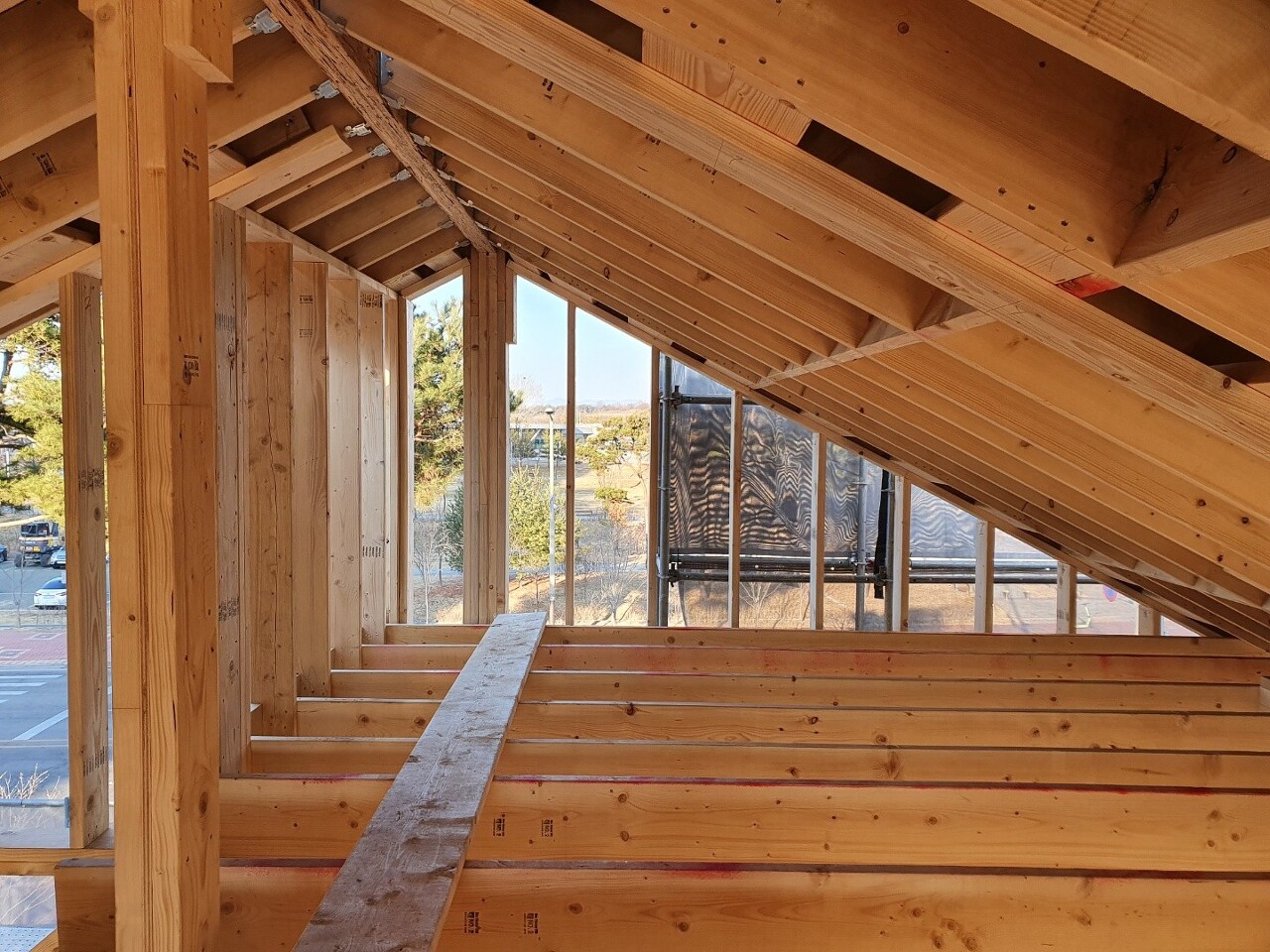

2층 메인 지붕 이중지붕시공 진행 완료하였습니다.

2층 게이블 스터드 시공 진행하였습니다.

외벽부분 시공 완료하였습니다.

오늘 하루도 현장 정리정돈 및 자재 보양으로 하루를 마무리 하였습니다.

'목조주택 시공완료현장 > 2201전주덕진구 장동 전북혁신도시 70평' 카테고리의 다른 글

220309 수 [전주 장동] 24일차 지붕작업, 내부목작업, 전기팀시공 에어컨팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.09
220308 화 [전주 장동] 23일차 지붕작업, 내부목작업, 전기팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.09
220307 월 [전주 장동] 22일차 지붕작업, 내부목작업, 전기팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.07
220304 금 [전주 장동] 21일차 주차장 지붕 작업, 2층지붕 시트지시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.05
220303 목 [전주 장동] 20일차 주차장 지붕 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.03
220301 화 [전주 장동] 18일차 서브페이샤 시공, 블로킹 작업, 이중지붕 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.02
220228 월 [전주 장동] 17일차 서까래 블로킹 시공, 주차장 장선 및 서까래 재단, 서브페이샤 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.02
220226 토 [전주 장동] 16일차 서까래 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.26
220225 금 [전주 장동] 15일차 다락시공, 2층 천정 장선 시공, 안전비계설치, 릿지사전작업, 서까래재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.26
220224 목 [전주 장동] 14일차2층 벽체시공, 다락 장선 시공, 2층 브레이스 시공, 2층 개구부 시공, 서까래재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.25

댓글
