목조주택 시공완료현장/2201전주덕진구 장동 전북혁신도시 70평

220228 월 [전주 장동] 17일차 서까래 블로킹 시공, 주차장 장선 및 서까래 재단, 서브페이샤 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 3. 2.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (8시간)

팀 원 : 백경운 (8시간), 김수현 (8시간), 배상헌 (8시간), 최병균 (8시간), 최용모 (8시간)

금일품수 (누계) : 6품 (총 97품)

<금일 작업현황>

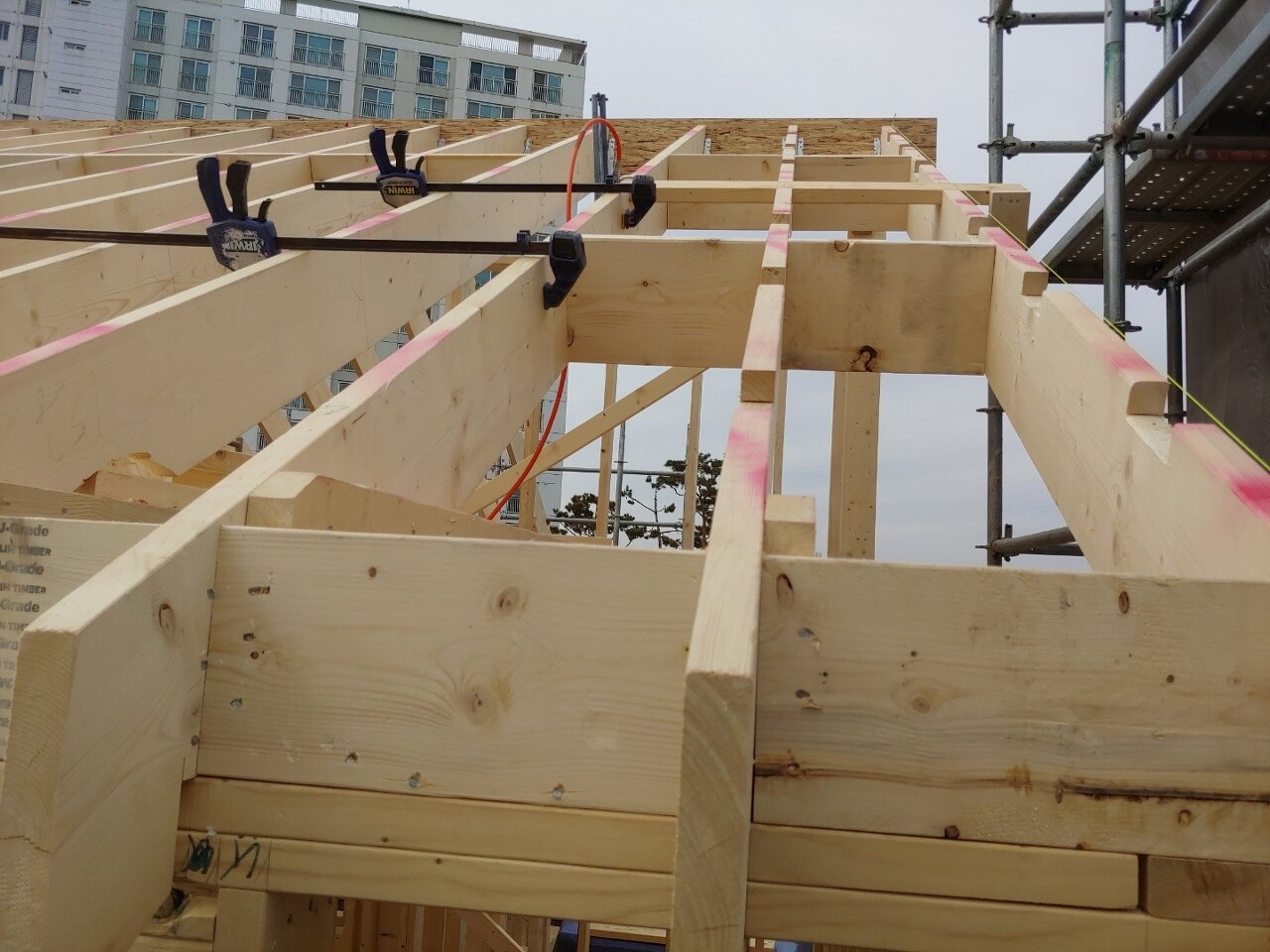

- 서까래 블로킹 시공

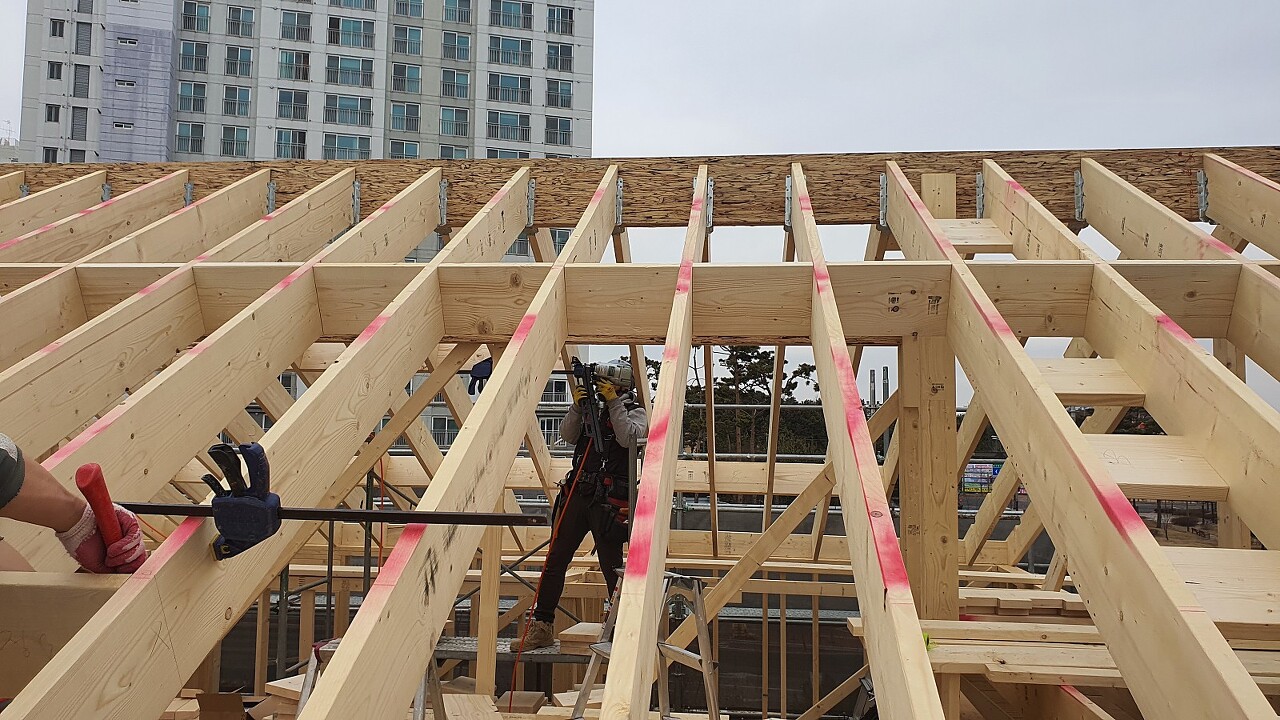

- 룩아웃 서까래 시공

- 서브페이샤 시공

- 주차장 장선 및 서까래 재단

<내일 예정작업>

- 룻아웃 서까래 시공

- 서브페이샤 시공

- 지붕합판 시공

전주 장동 17일차 입니다.

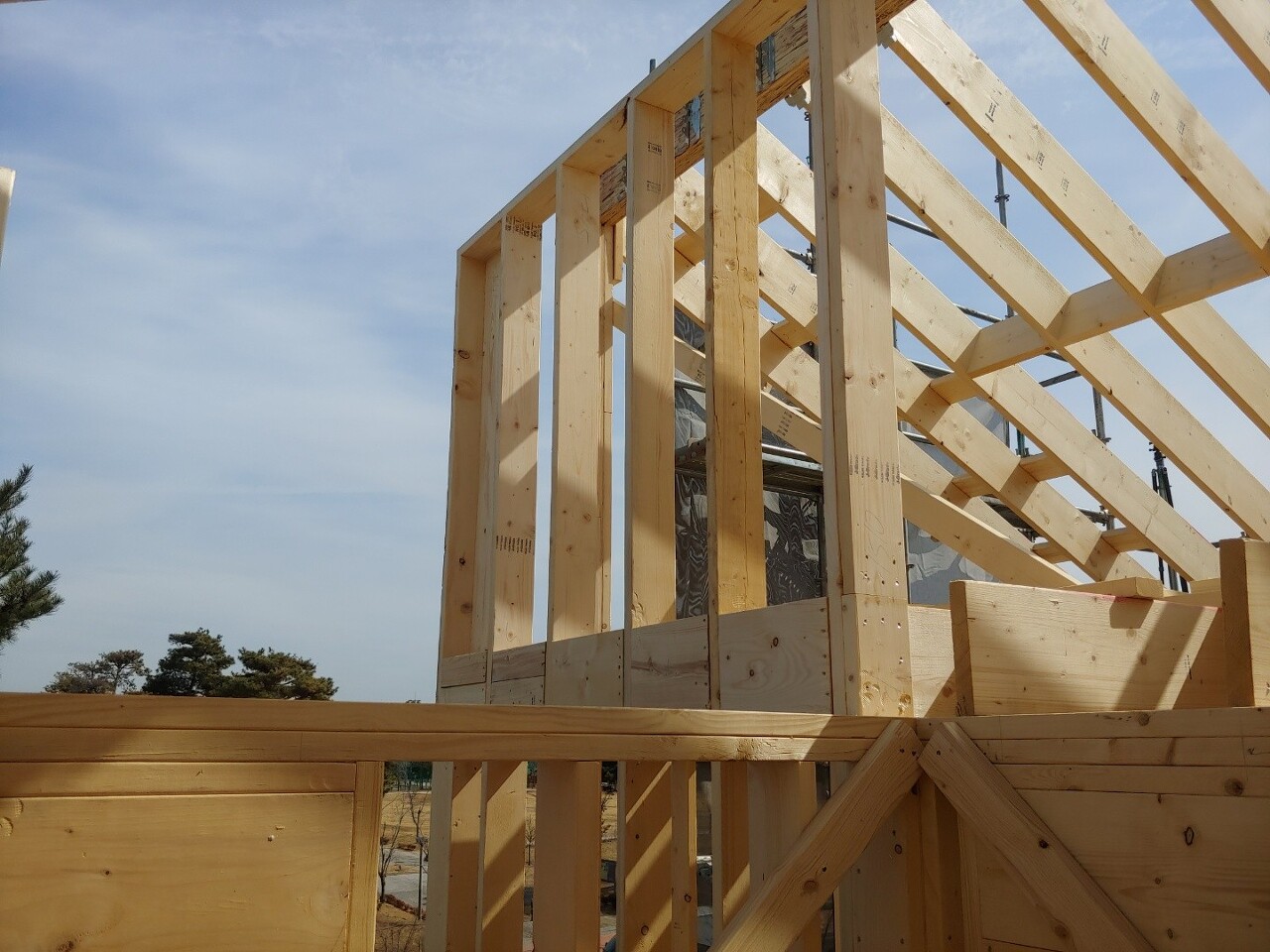

2층 짧은 서까래 지나가는 부분 벽체 조립및 시공 완료하였습니다.

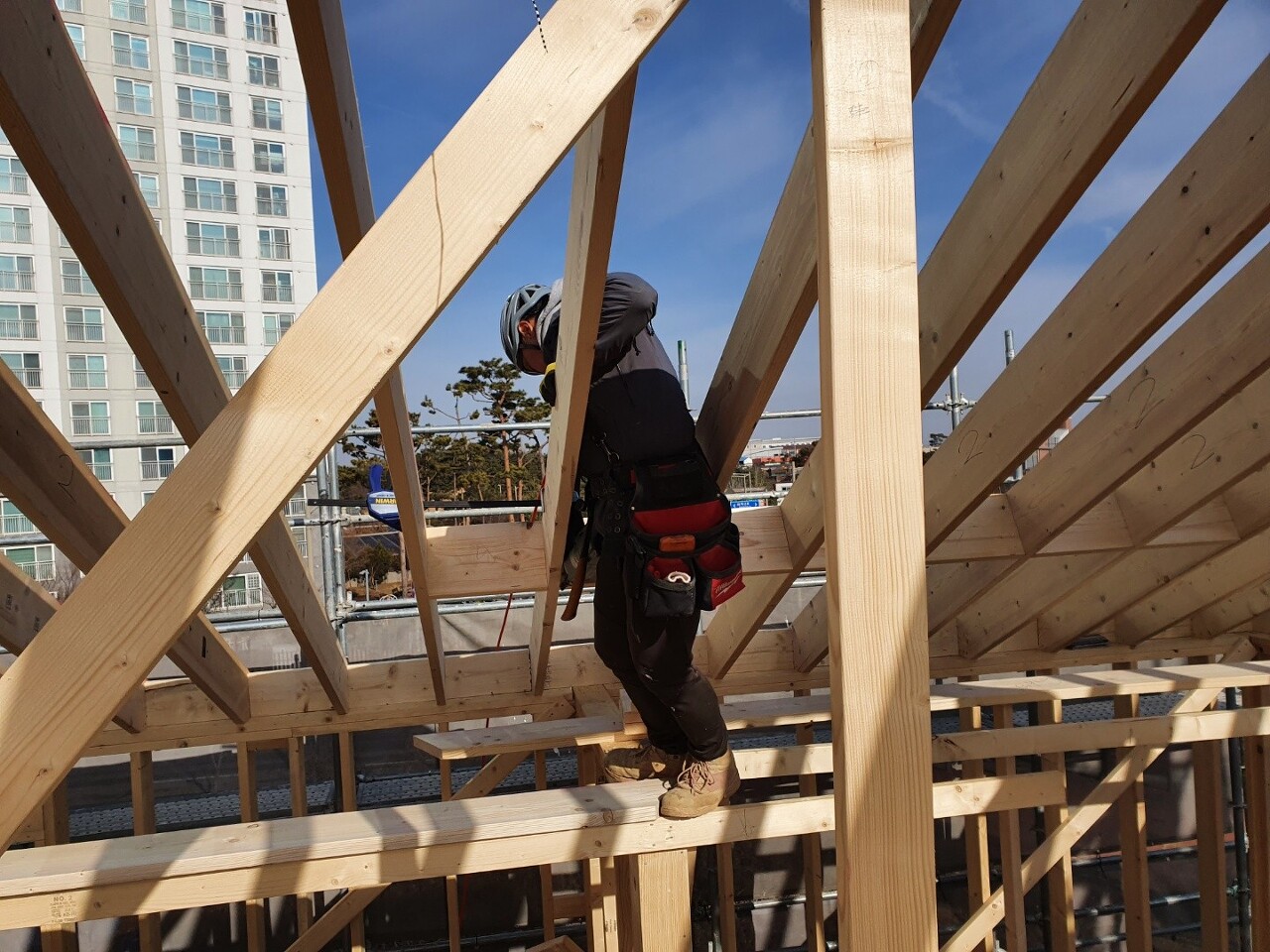

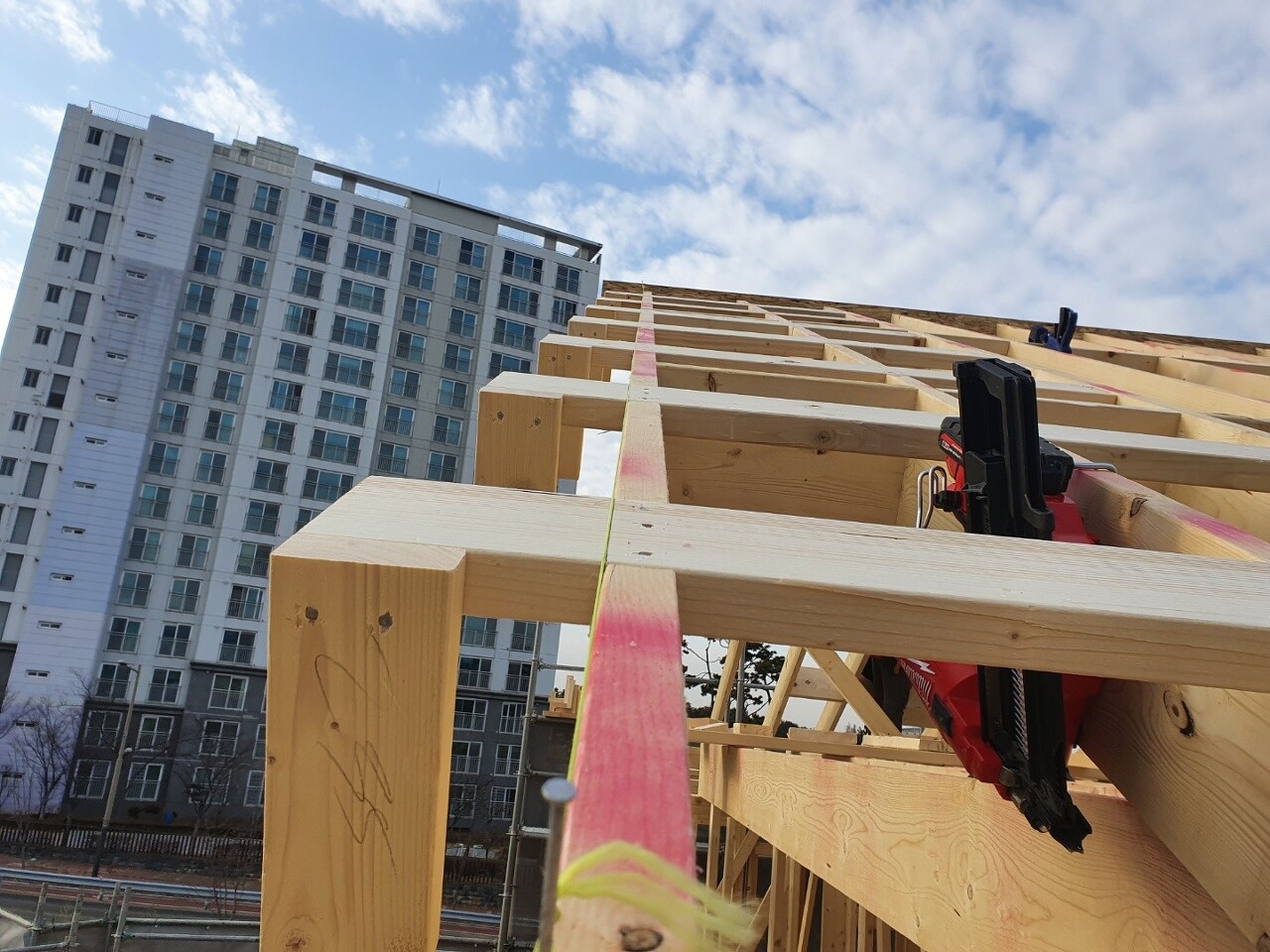

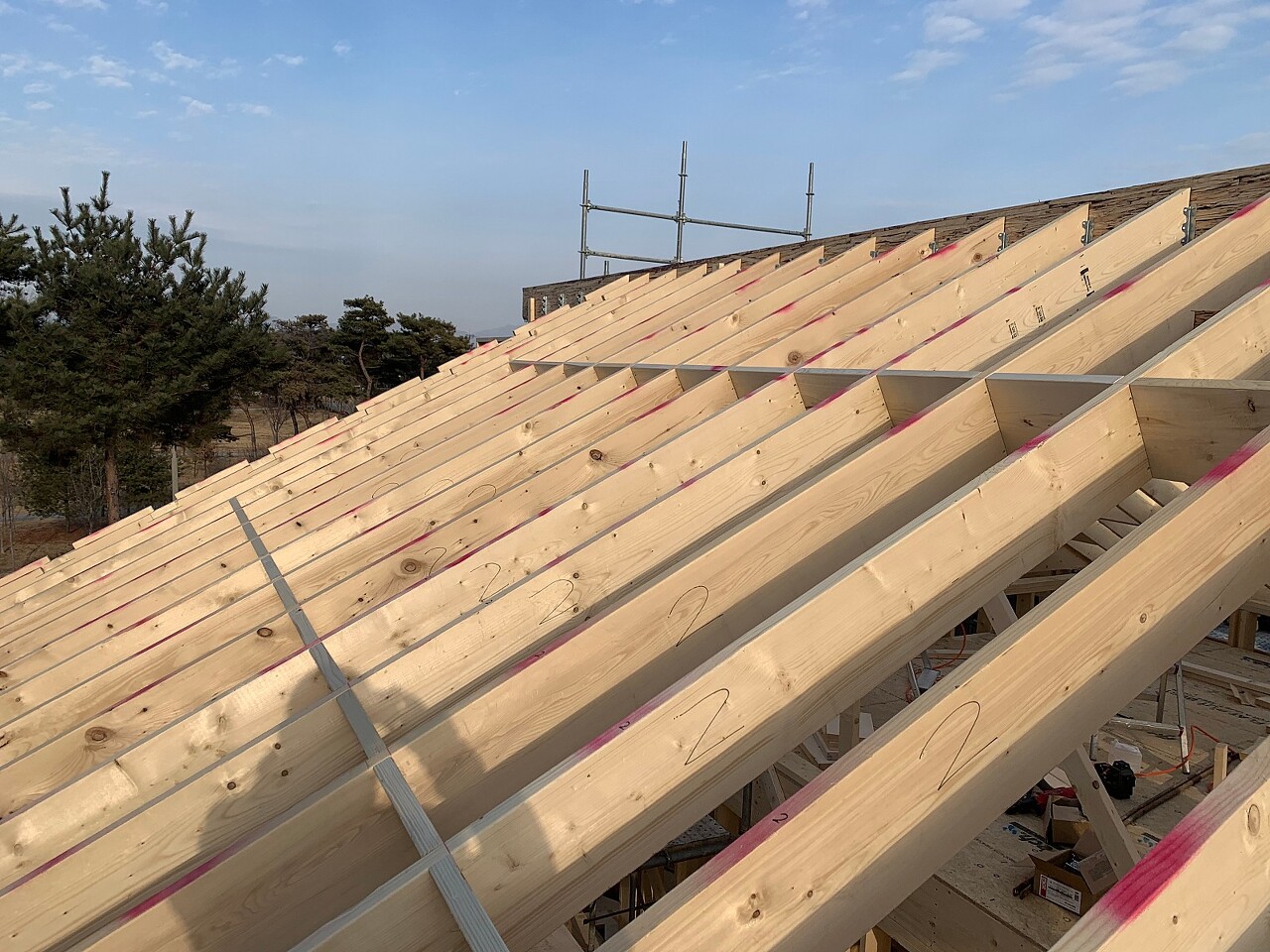

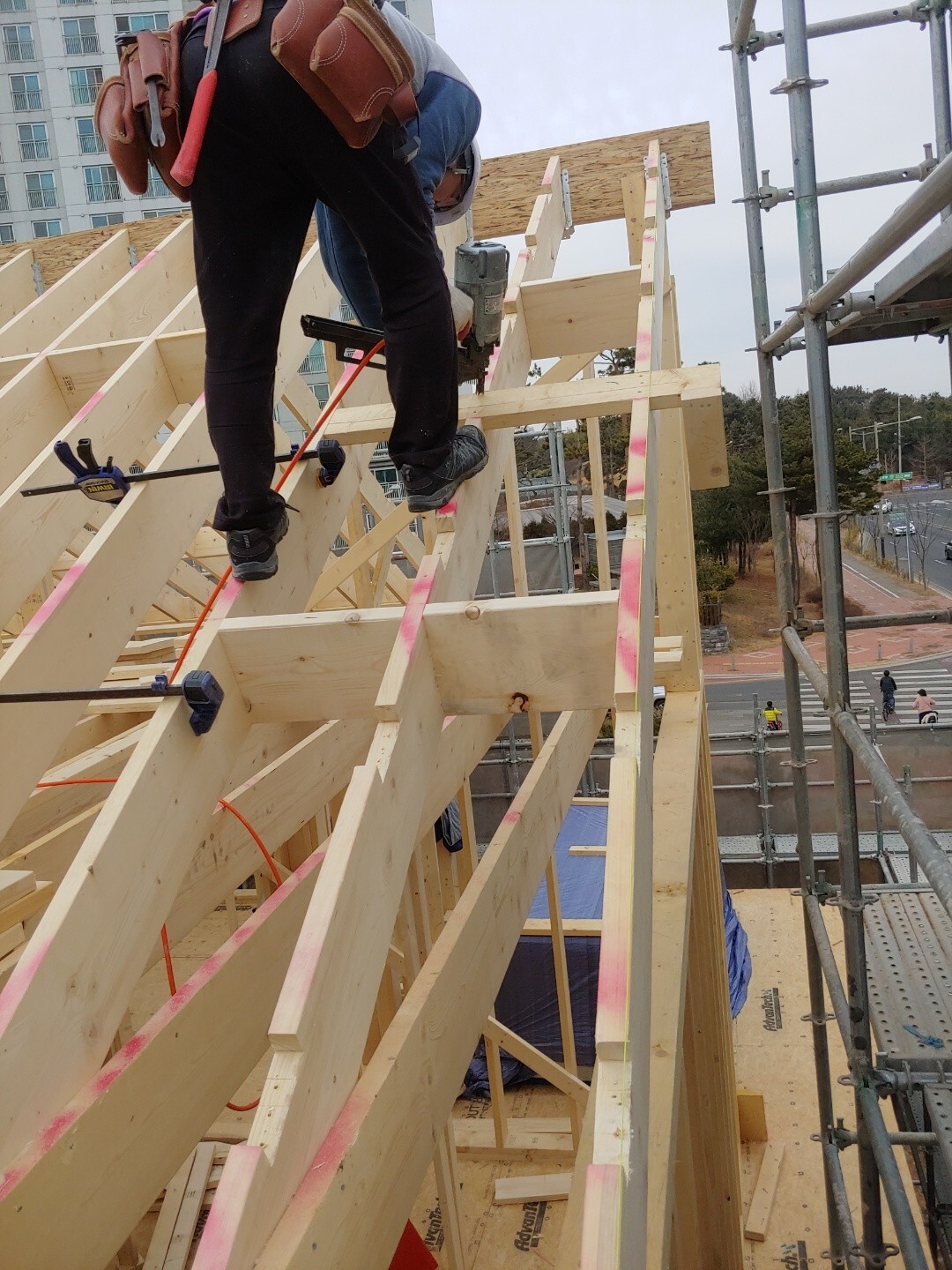

서까래 블로킹 시공 진행하였습니다.

총 200개정도 되는 블로킹 작업 이므로 2층 에서 재단하여 진행하였습니다.

두줄로 튼튼하게 시공 마무리 하였습니다.

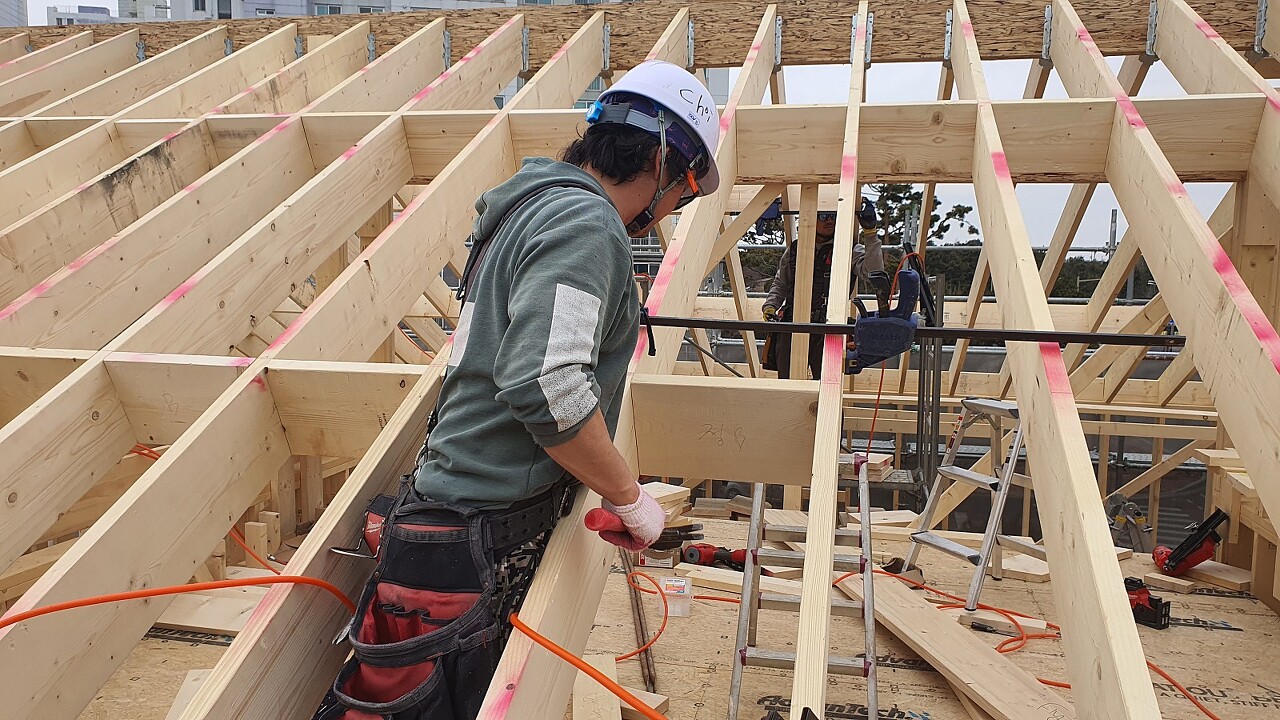

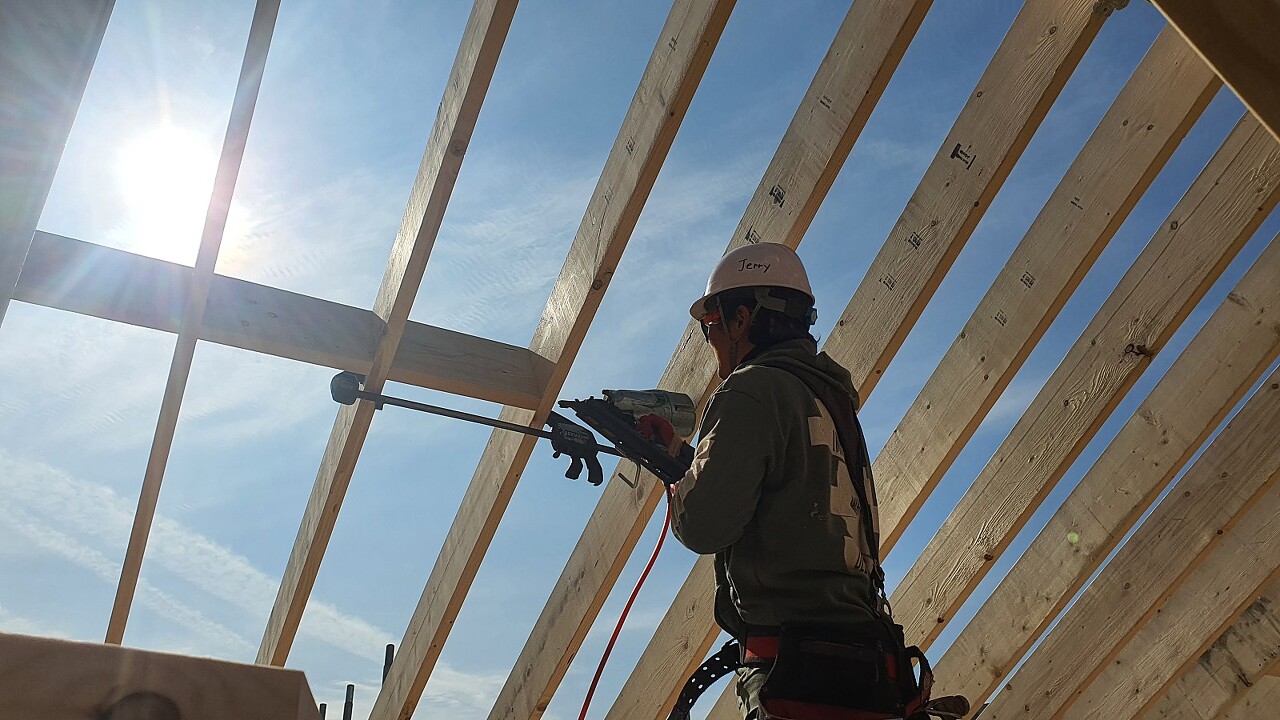

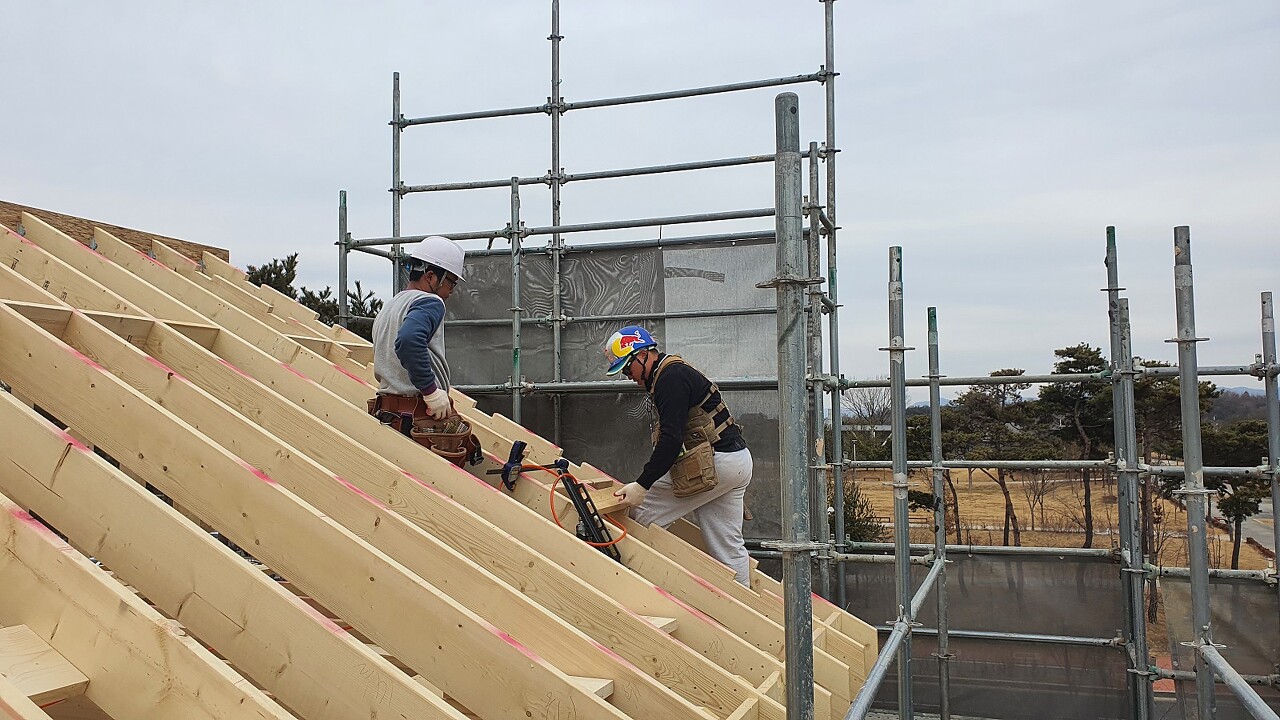

룩아웃 서까래 시공 진행하였습니다.

실 띄워서 반듯하게 잡아가며 시공 하였습니다.

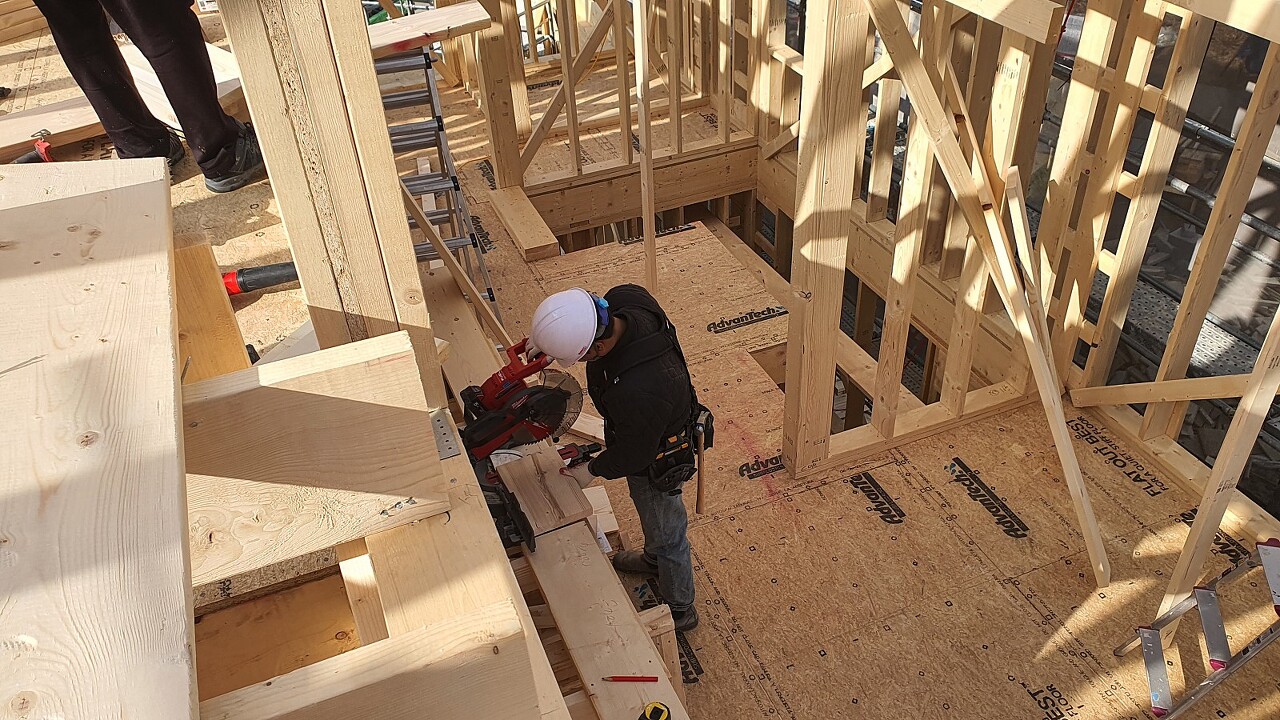

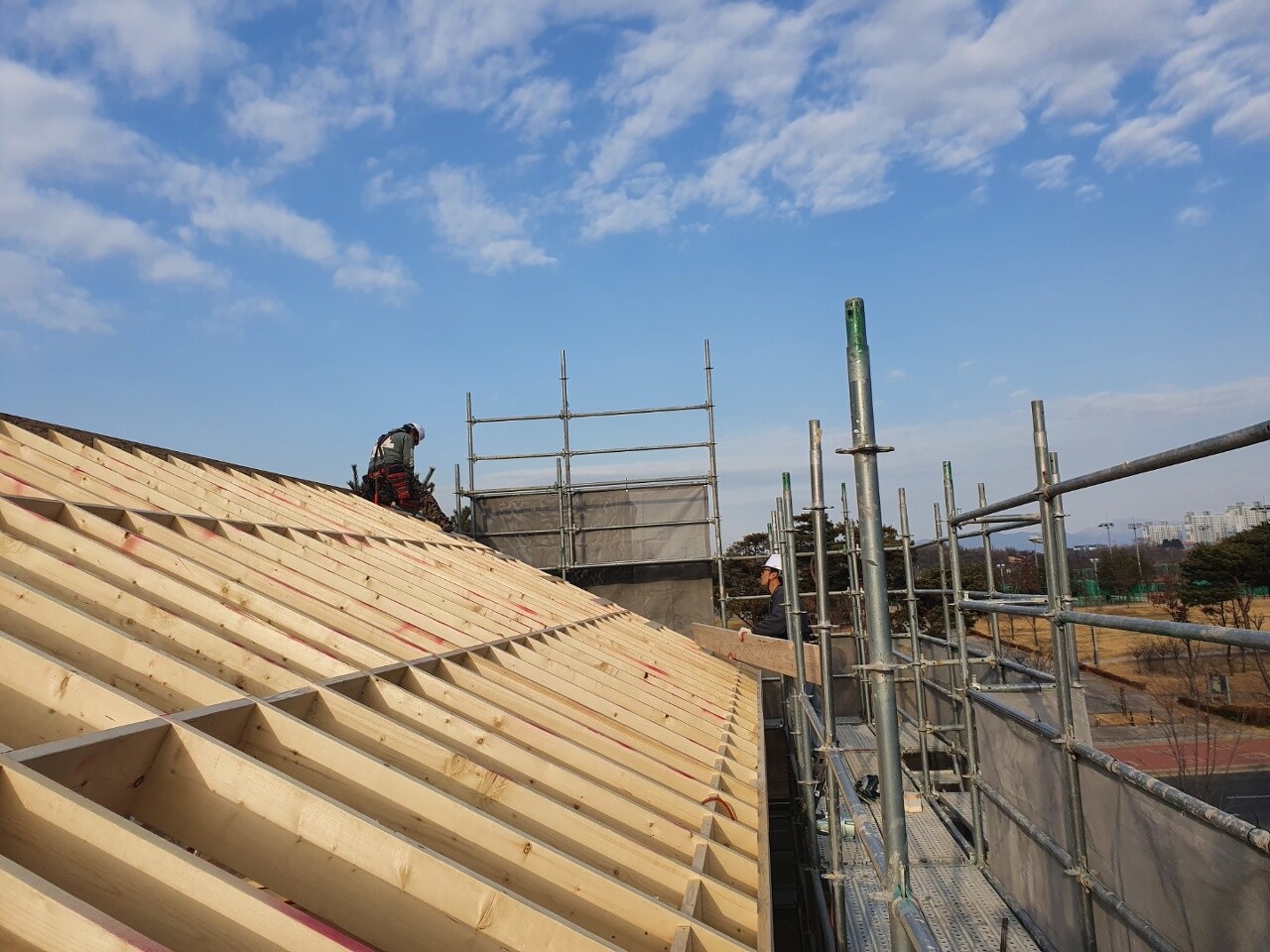

서브페이샤 시공 진행하였습니다.

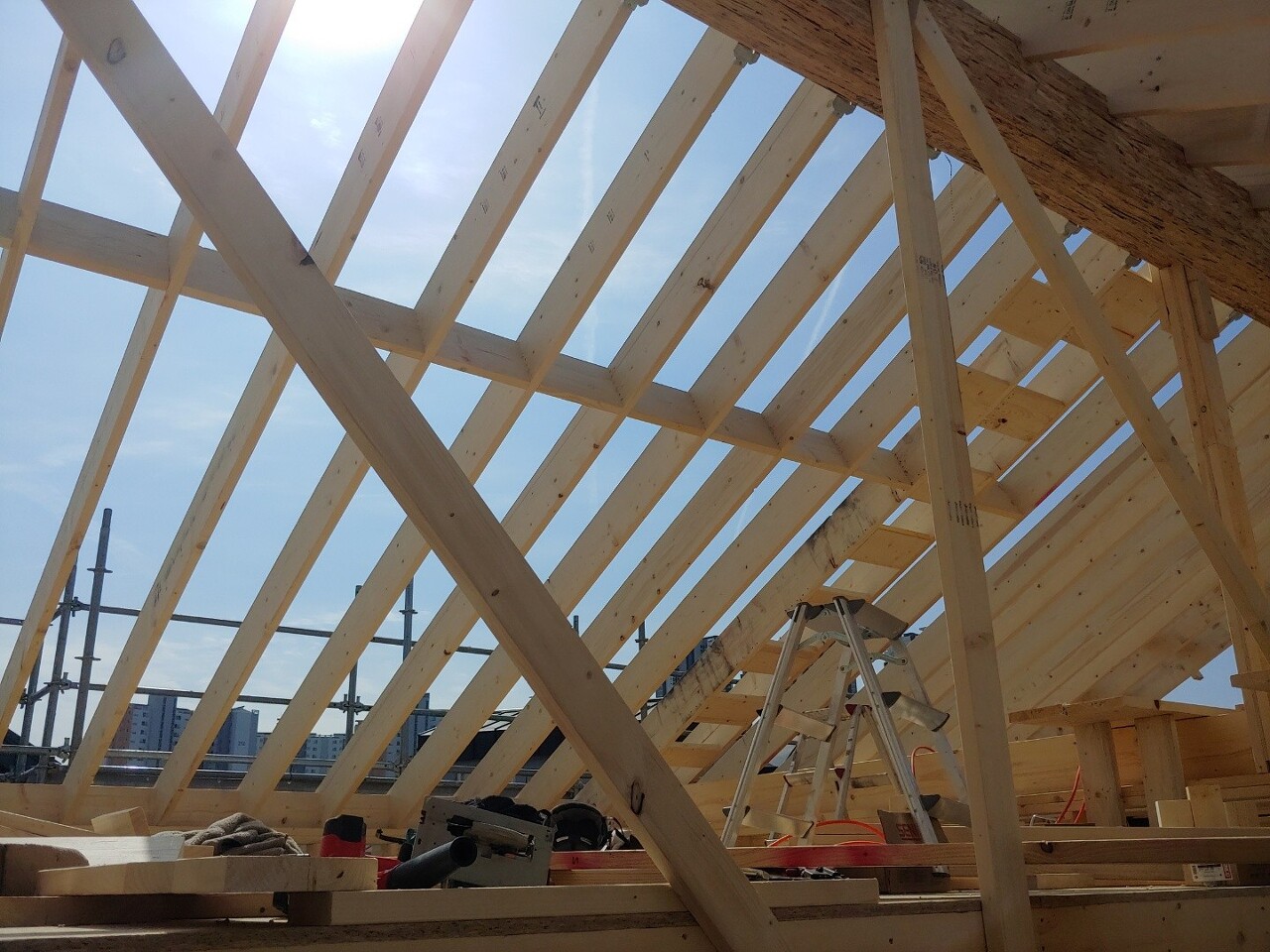

미비된 작업 모두 내일 마무리 하도록 하겠습니다.

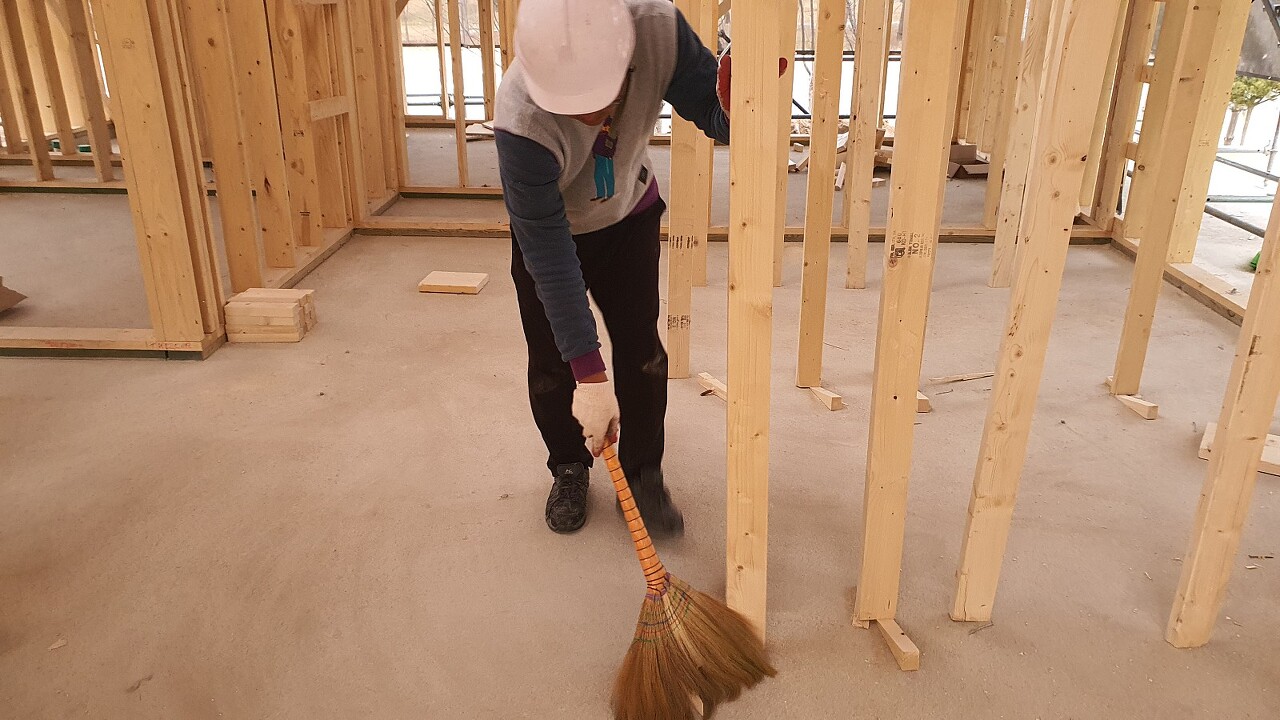

오늘 하루도 청소및 자재 보양으로 마무리 하였습니다.





'목조주택 시공완료현장 > 2201전주덕진구 장동 전북혁신도시 70평' 카테고리의 다른 글

220307 월 [전주 장동] 22일차 지붕작업, 내부목작업, 전기팀시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.07
220304 금 [전주 장동] 21일차 주차장 지붕 작업, 2층지붕 시트지시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.05
220303 목 [전주 장동] 20일차 주차장 지붕 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.03
220302 수 [전주 장동] 19일차 서브페이샤 시공, 이중지붕 작업, 게이블 스터드 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.03
220301 화 [전주 장동] 18일차 서브페이샤 시공, 블로킹 작업, 이중지붕 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.02
220226 토 [전주 장동] 16일차 서까래 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.26
220225 금 [전주 장동] 15일차 다락시공, 2층 천정 장선 시공, 안전비계설치, 릿지사전작업, 서까래재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.26
220224 목 [전주 장동] 14일차2층 벽체시공, 다락 장선 시공, 2층 브레이스 시공, 2층 개구부 시공, 서까래재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.25
220223 수 [전주 장동] 13일차2층 벽체시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.23
220222 화 [전주 장동] 12일차 2층 더블바텀플레이트 시공, 2층 벽체시공, 1층 솔리드 블로킹 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.22

댓글
