목조주택 시공완료현장/2201전주덕진구 장동 전북혁신도시 70평

220210 목 [전주 장동] 4일차 플레이트 레이아웃, 벽체시공, 스터드재단, 기초수정 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 2. 11.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (8시간)

팀 원 : 백경운 (8시간), 김수현 (8시간), 배상헌 (8시간), 최병균 (8시간), 최용모 (8시간)

금일품수 (누계) : 6품 (총 22품)

<금일 작업현황>

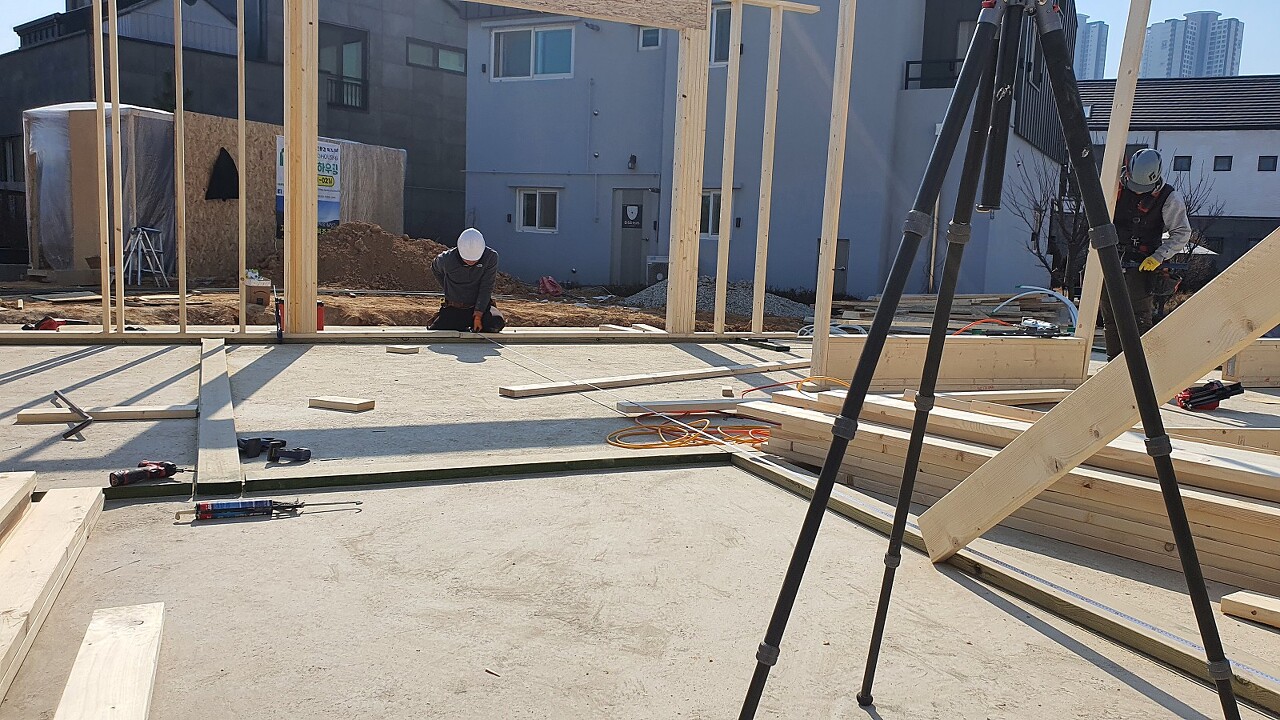

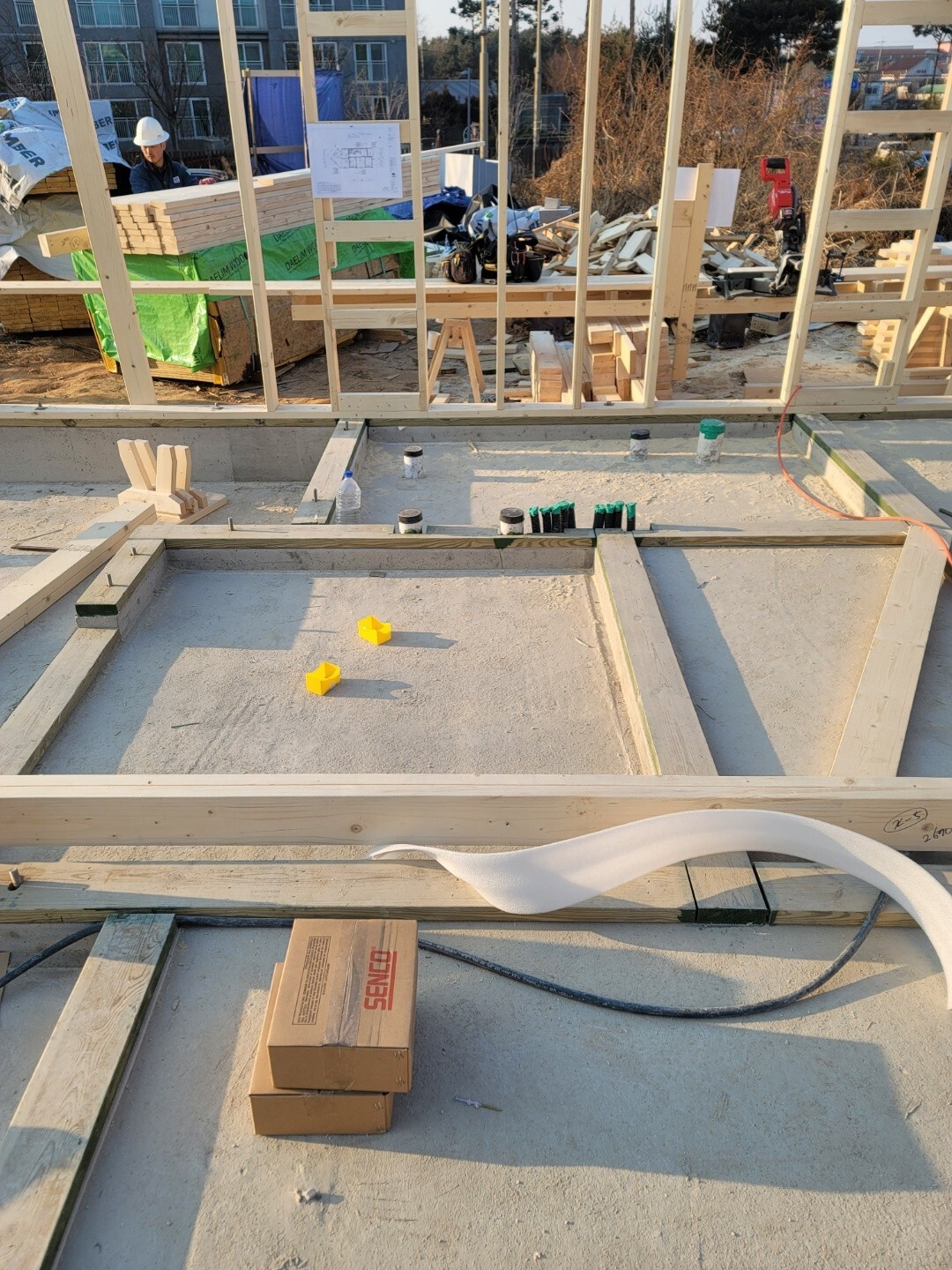

- 플레이트 레이아웃

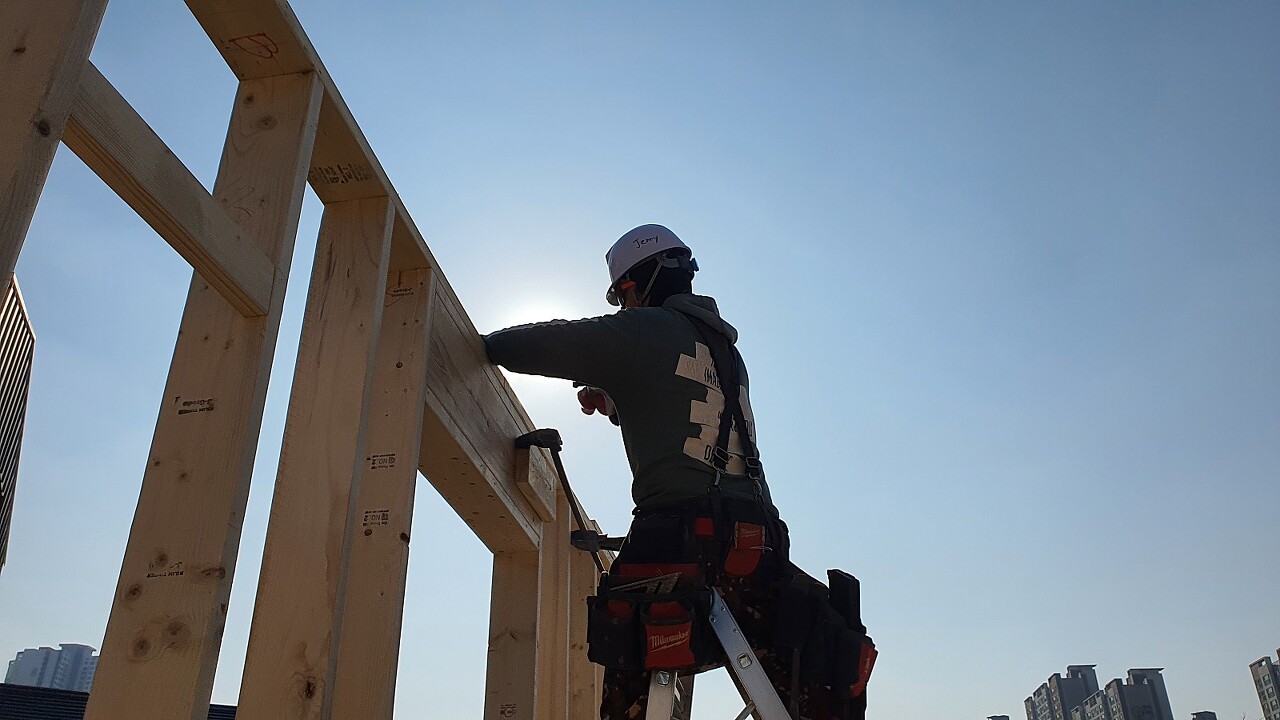

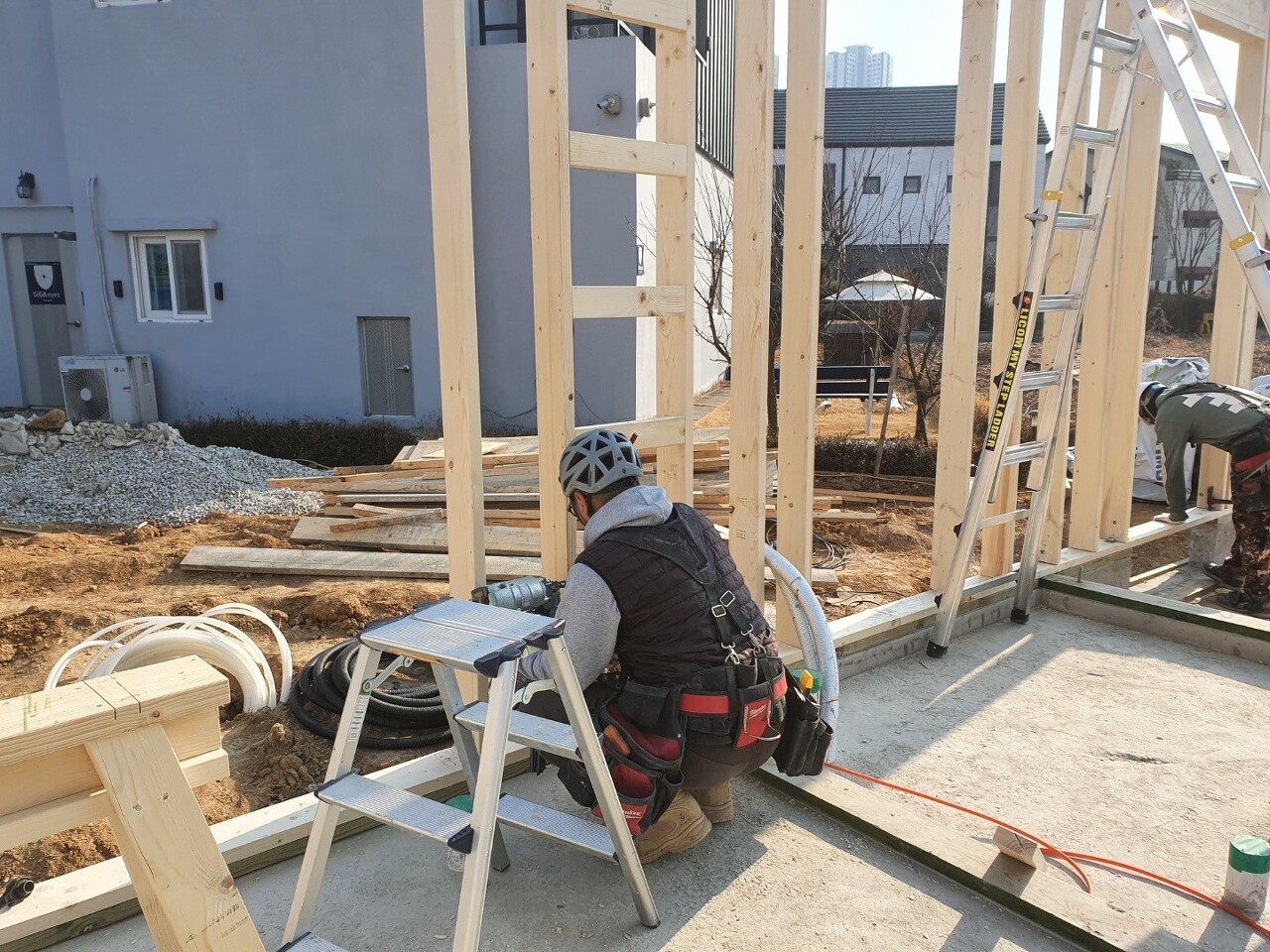

- 헤더조립

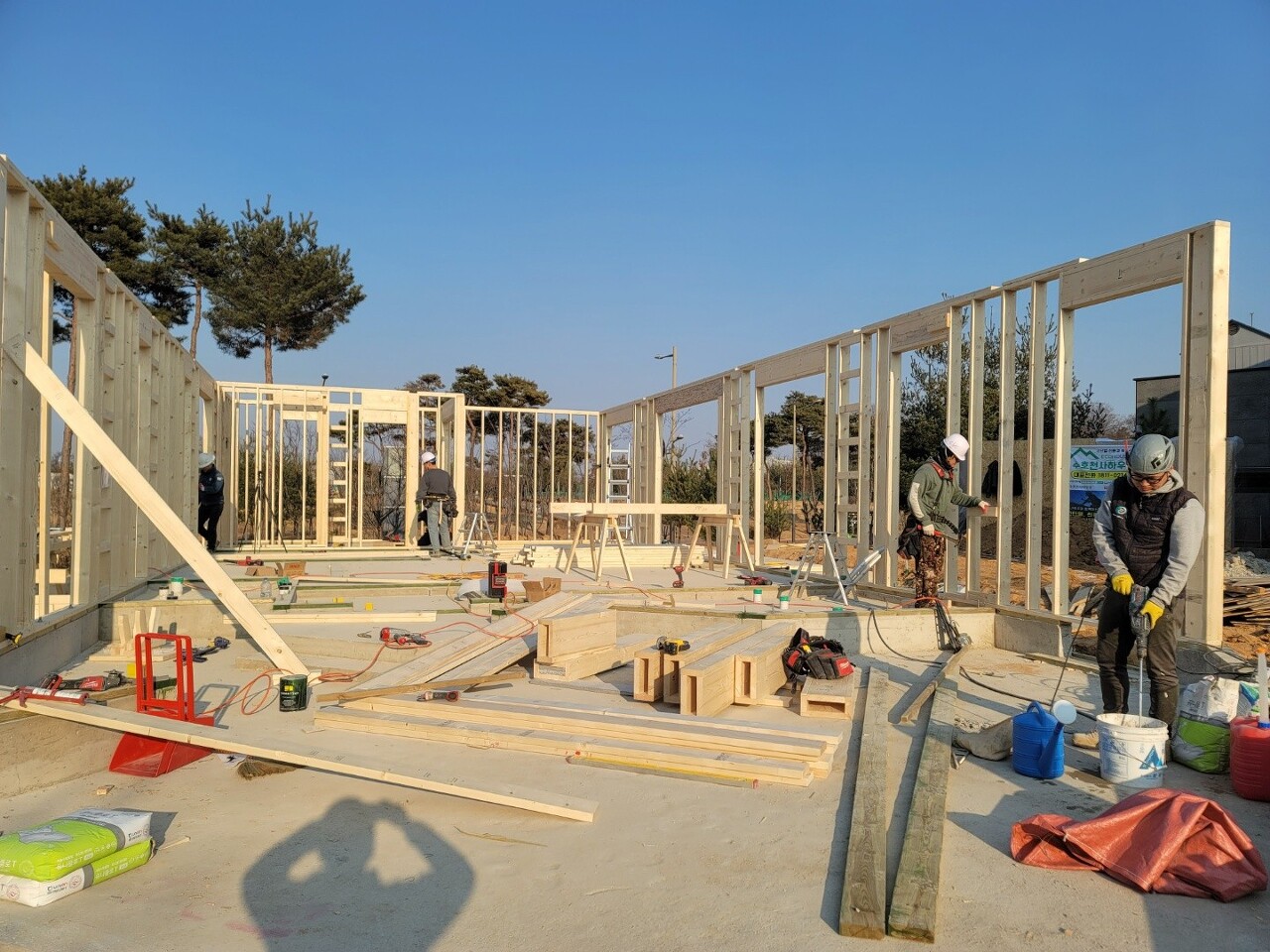

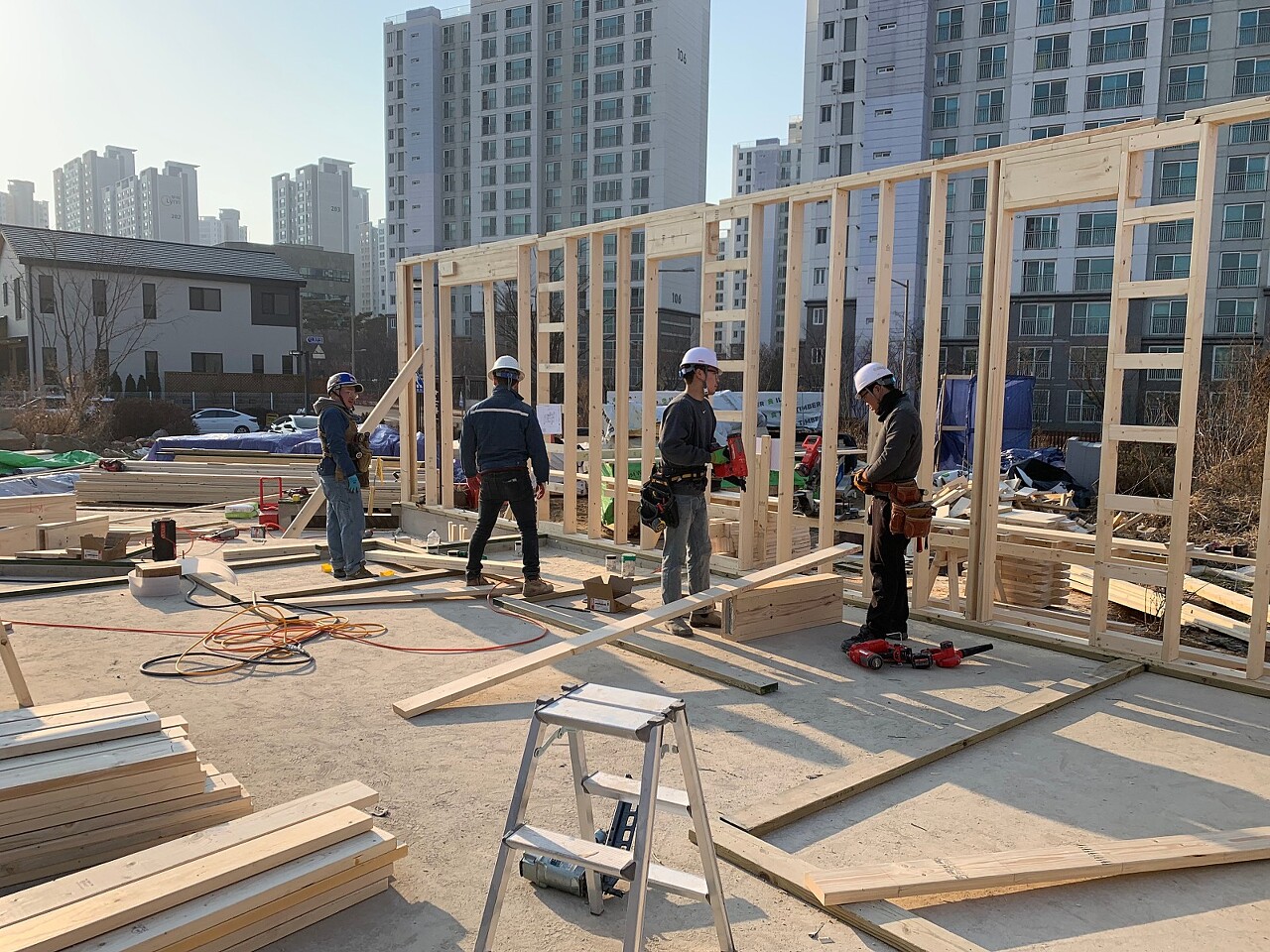

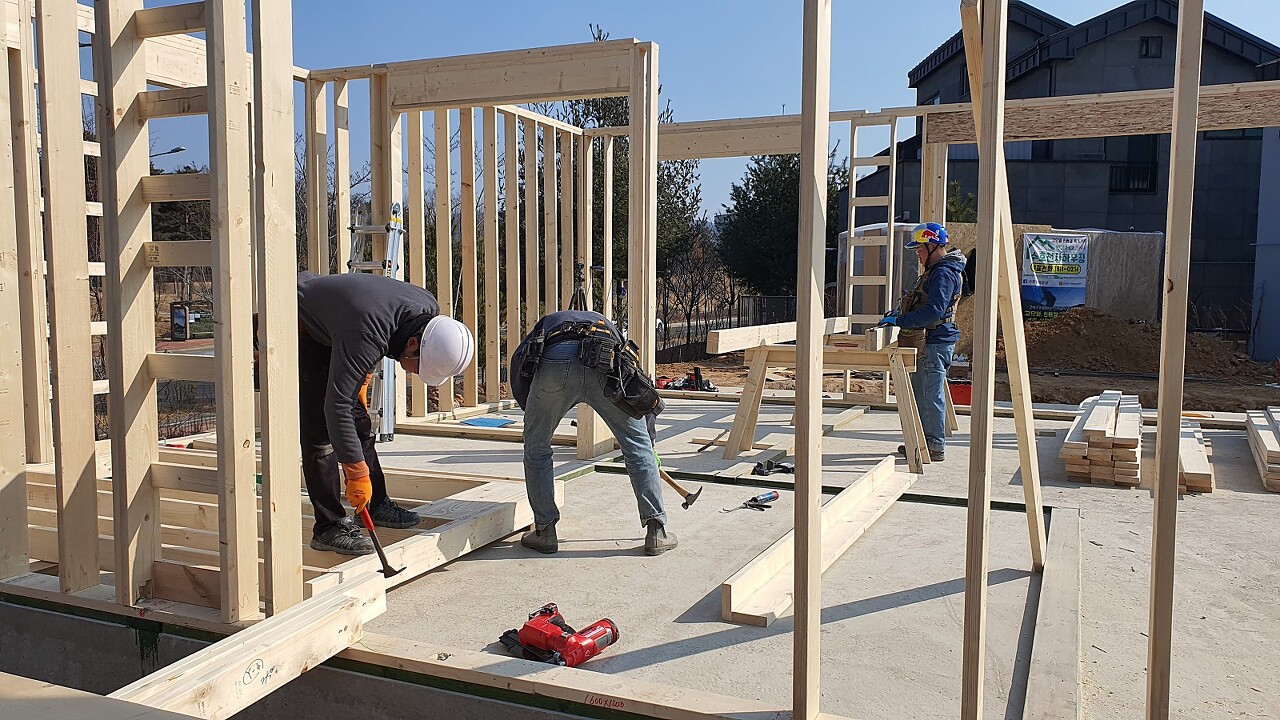

- 벽체조립

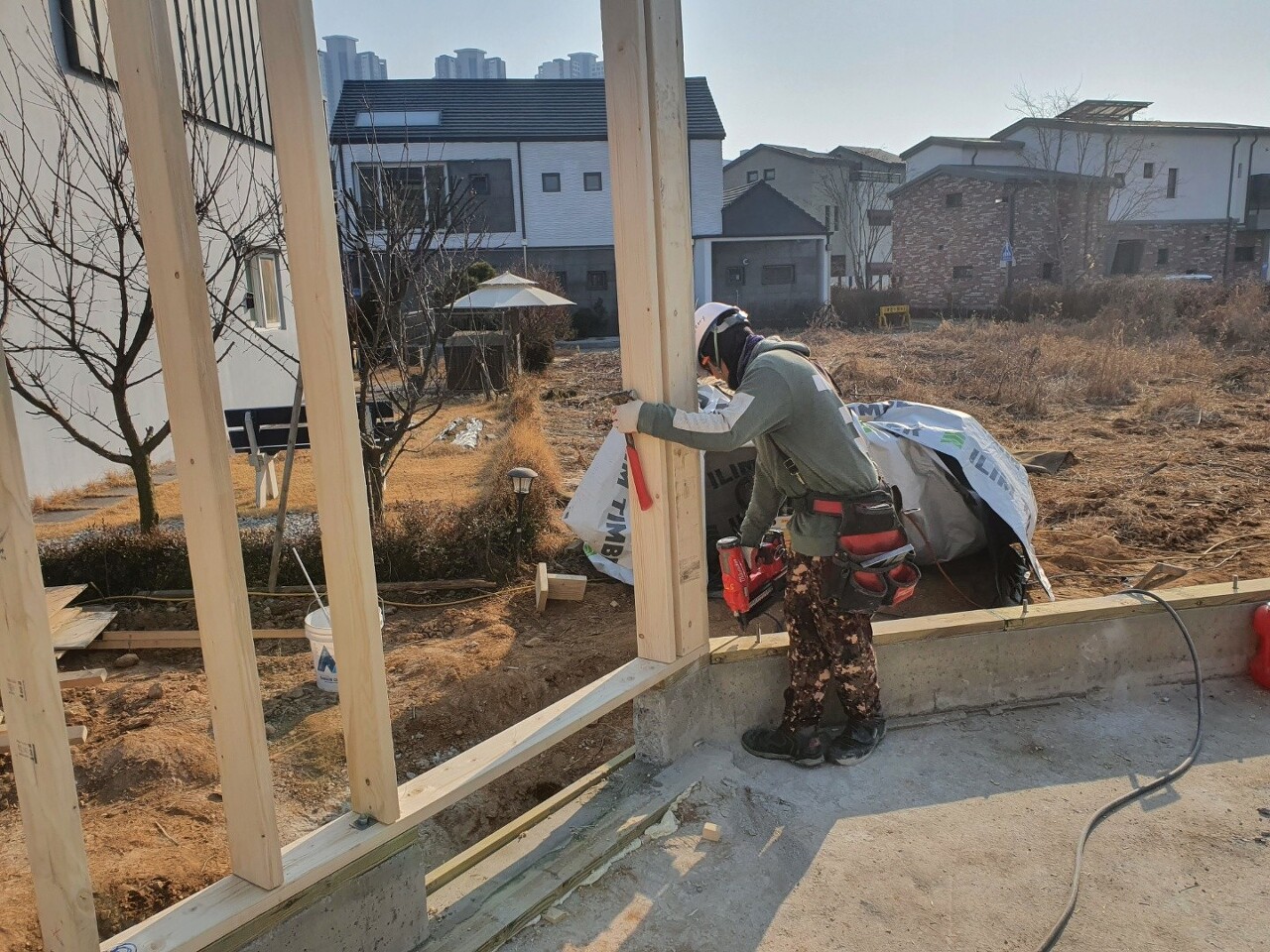

- 기초 수정

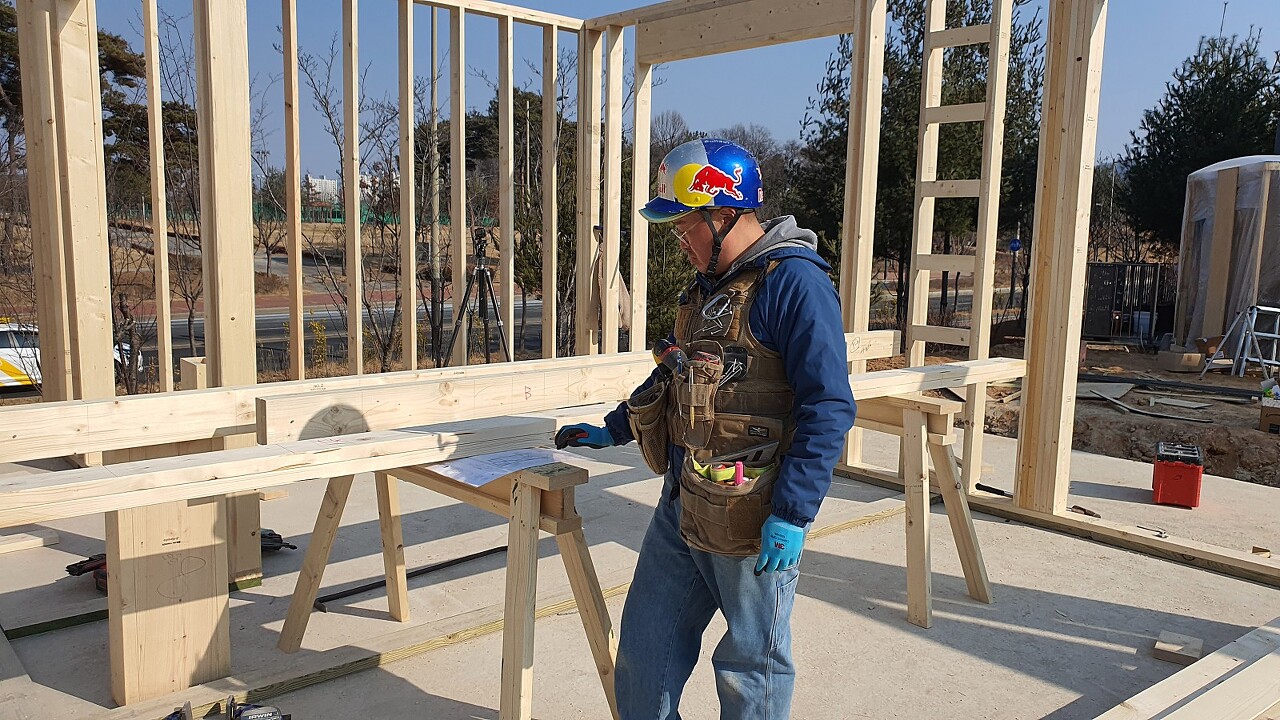

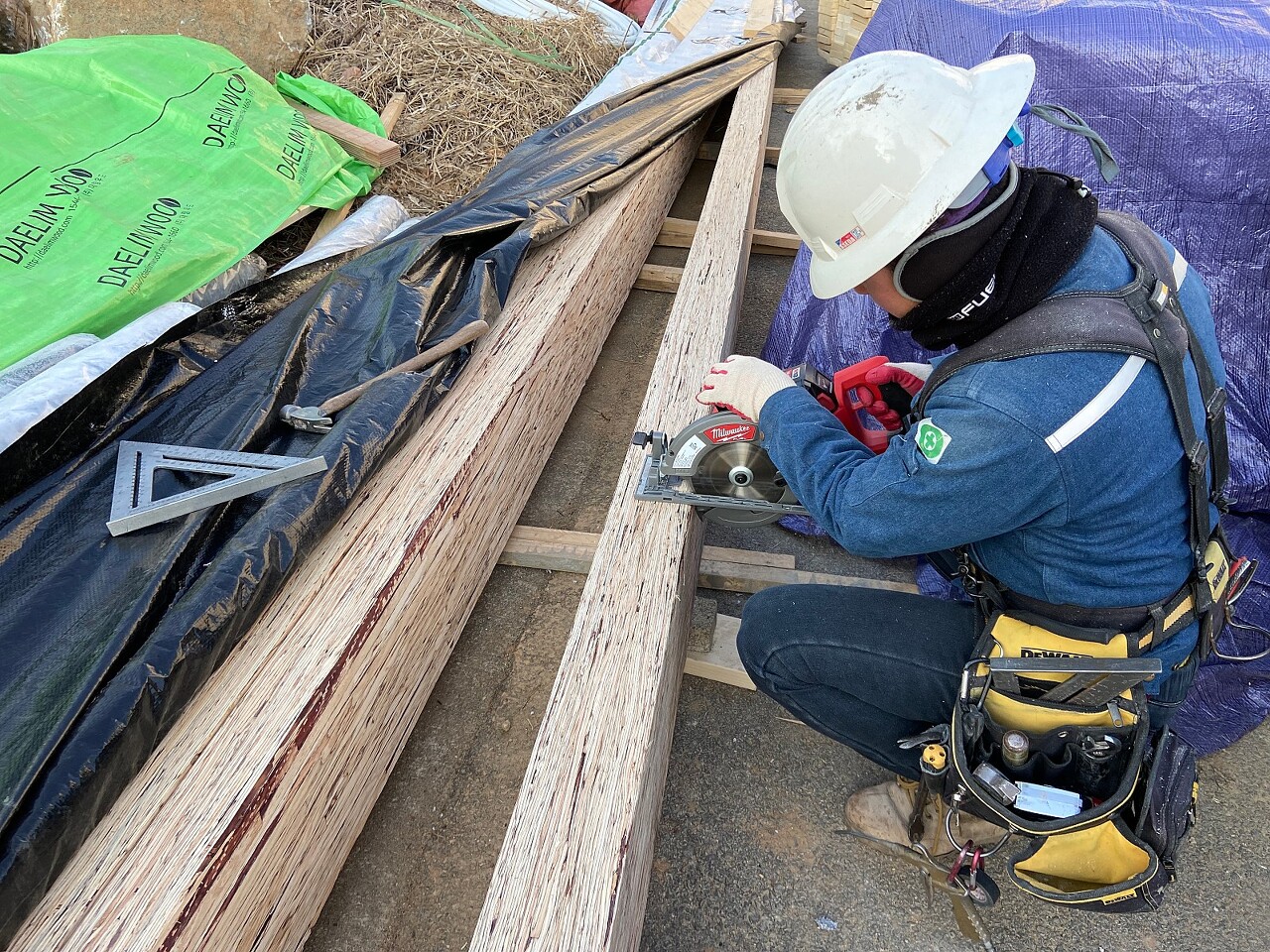

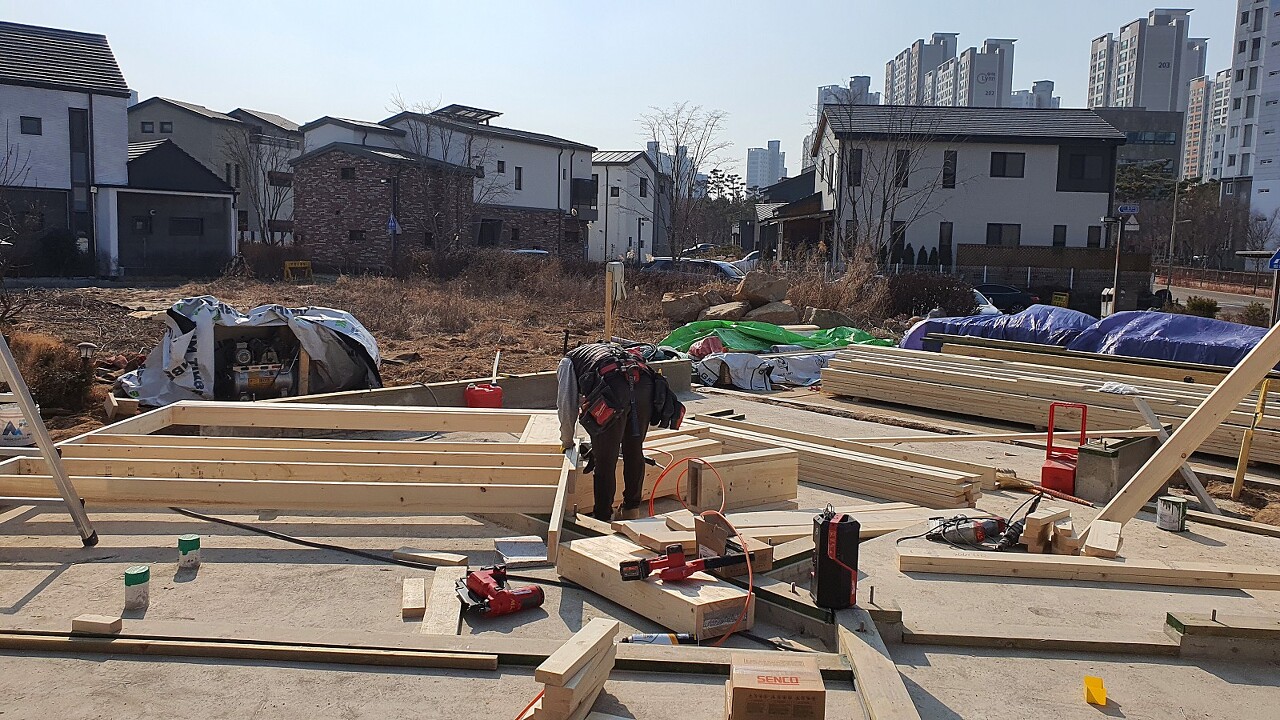

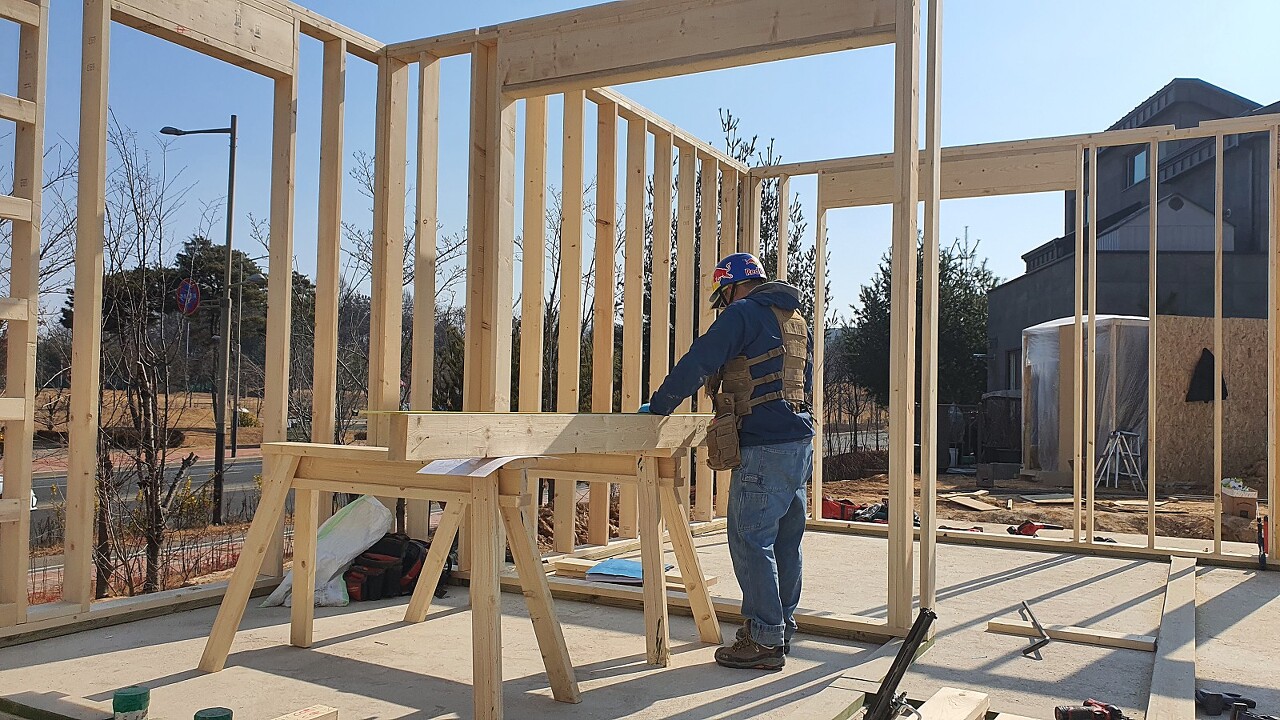

​- 스터드 재단

<내일 예정작업>

- 벽체시공

- 크리플스터드 재단

- 브레이스 작업

전주 장동 4일차 입니다.

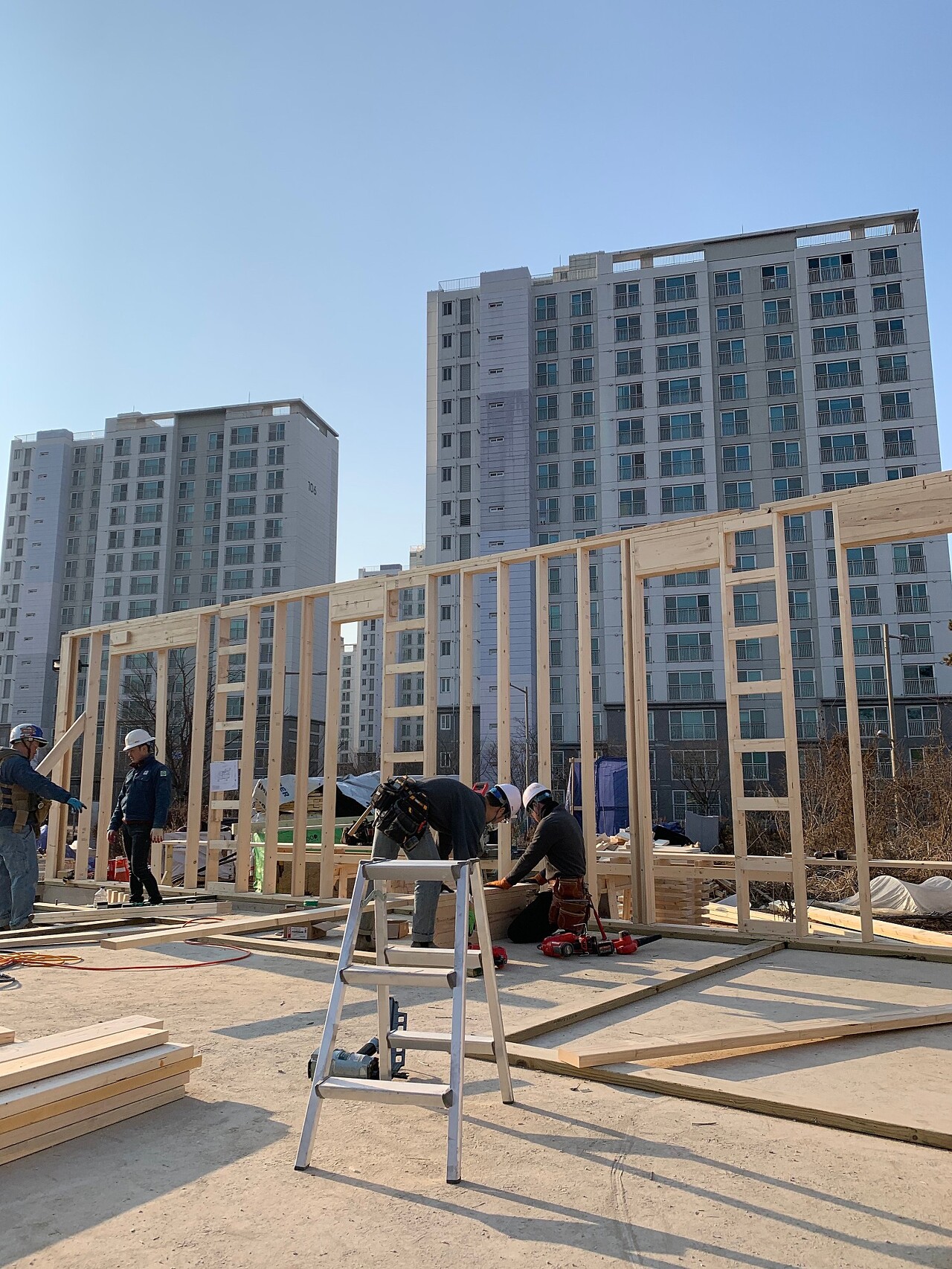

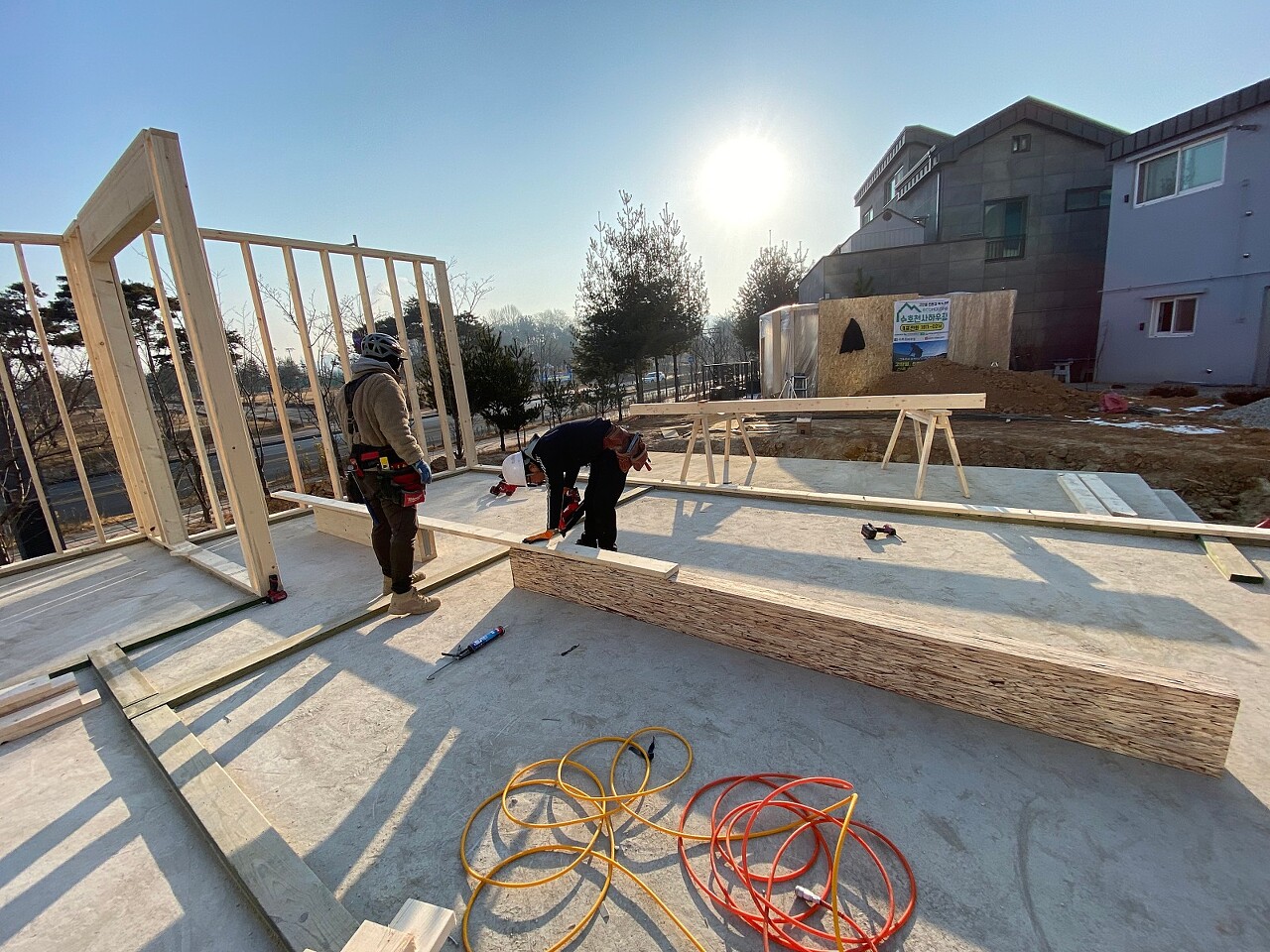

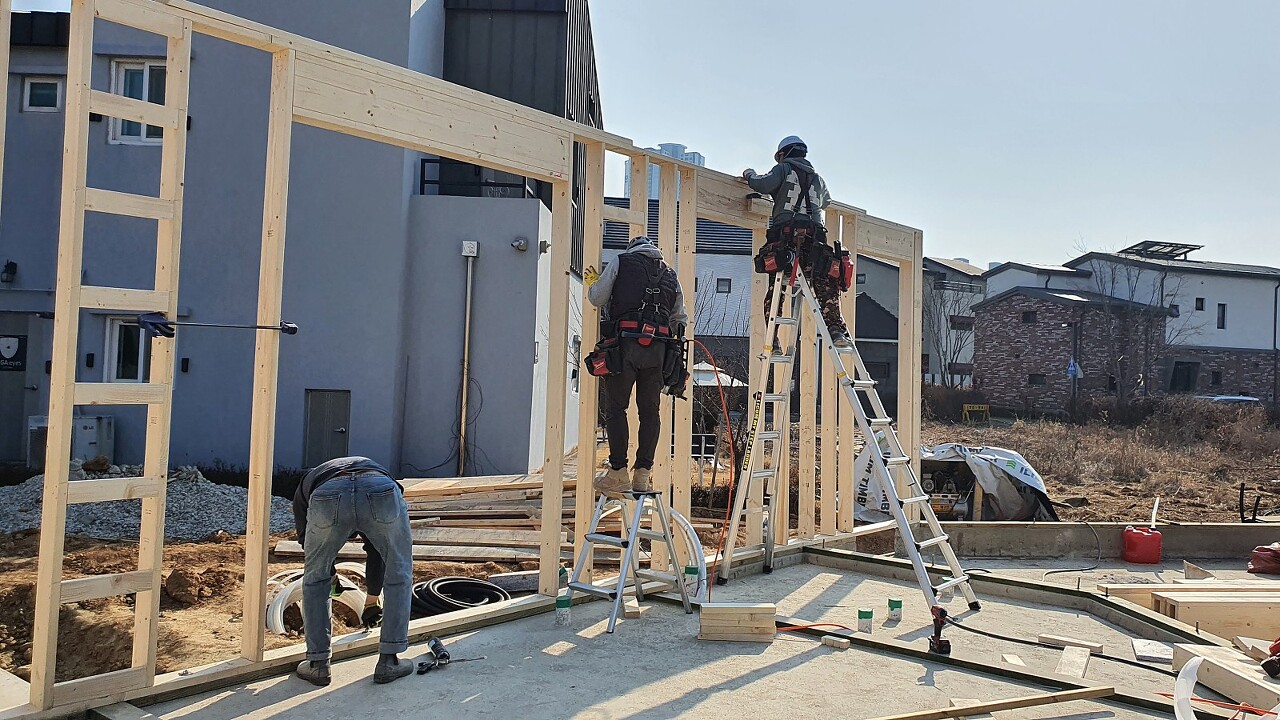

벽체조립및 시공 진행 하였습니다.

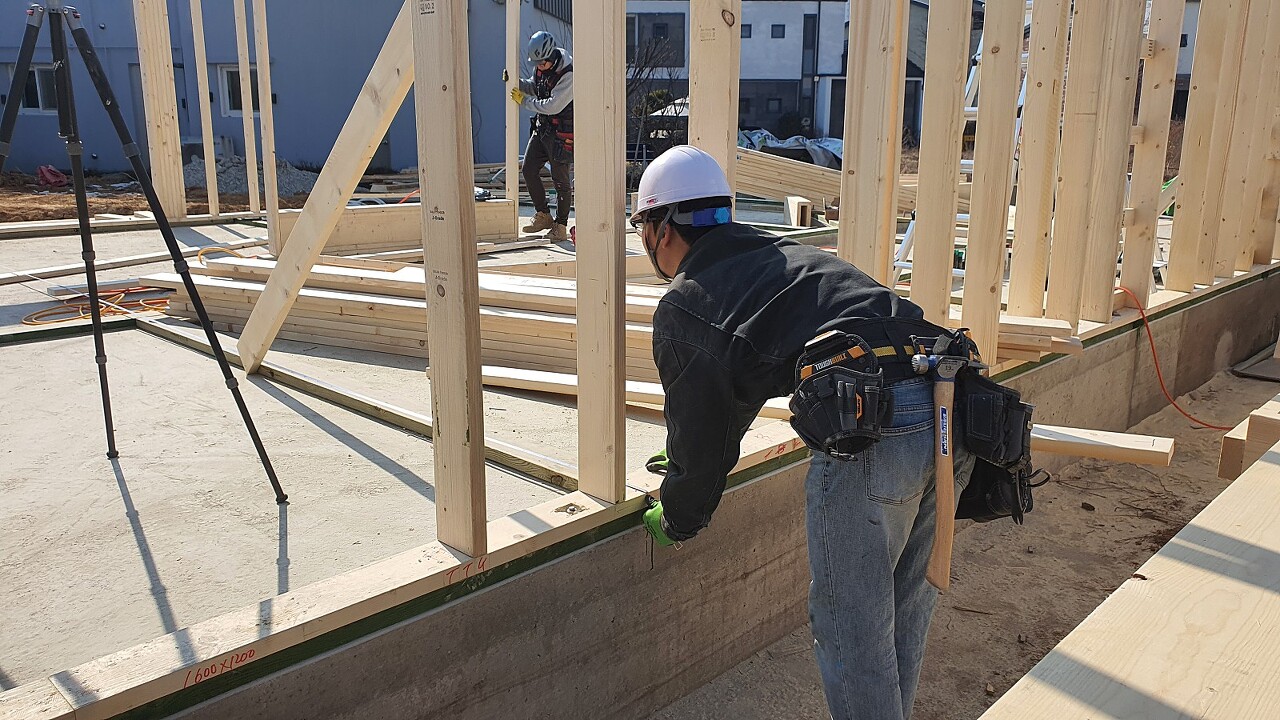

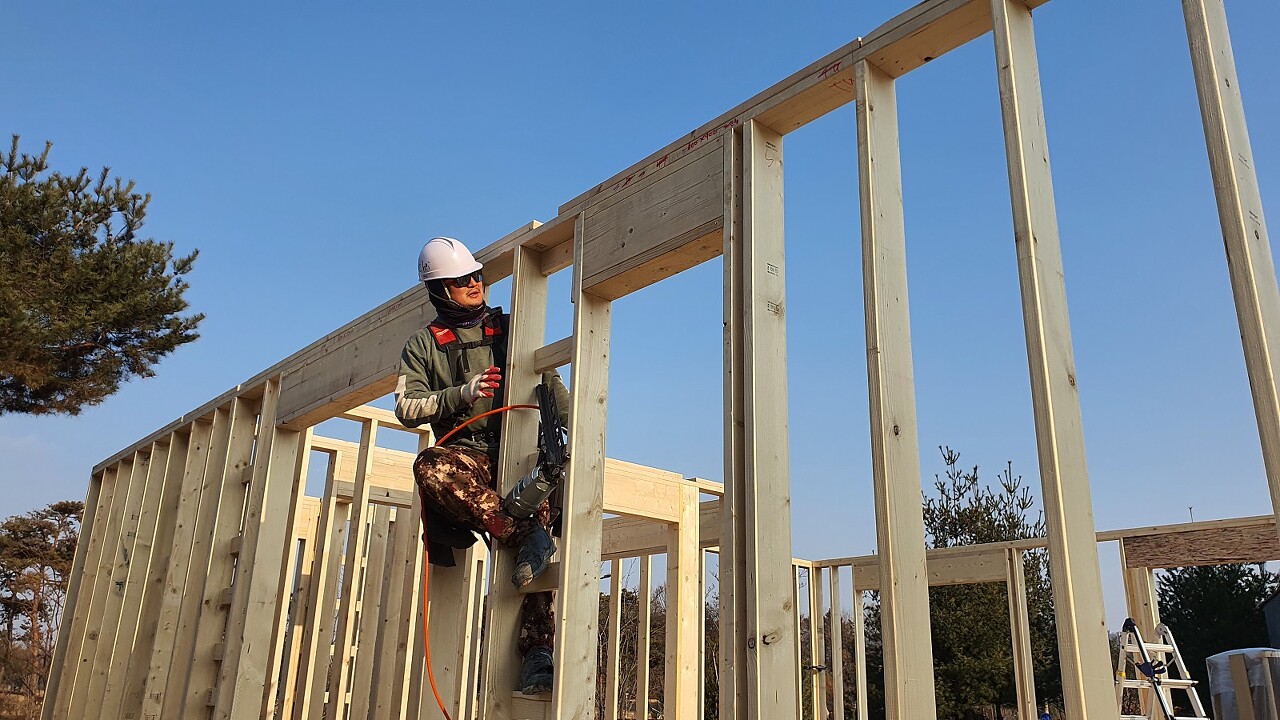

조립한 벽체 제자리에 세워준 뒤에 줄자로 도면치수에 맞추어 토대에 고정해 주었습니다.

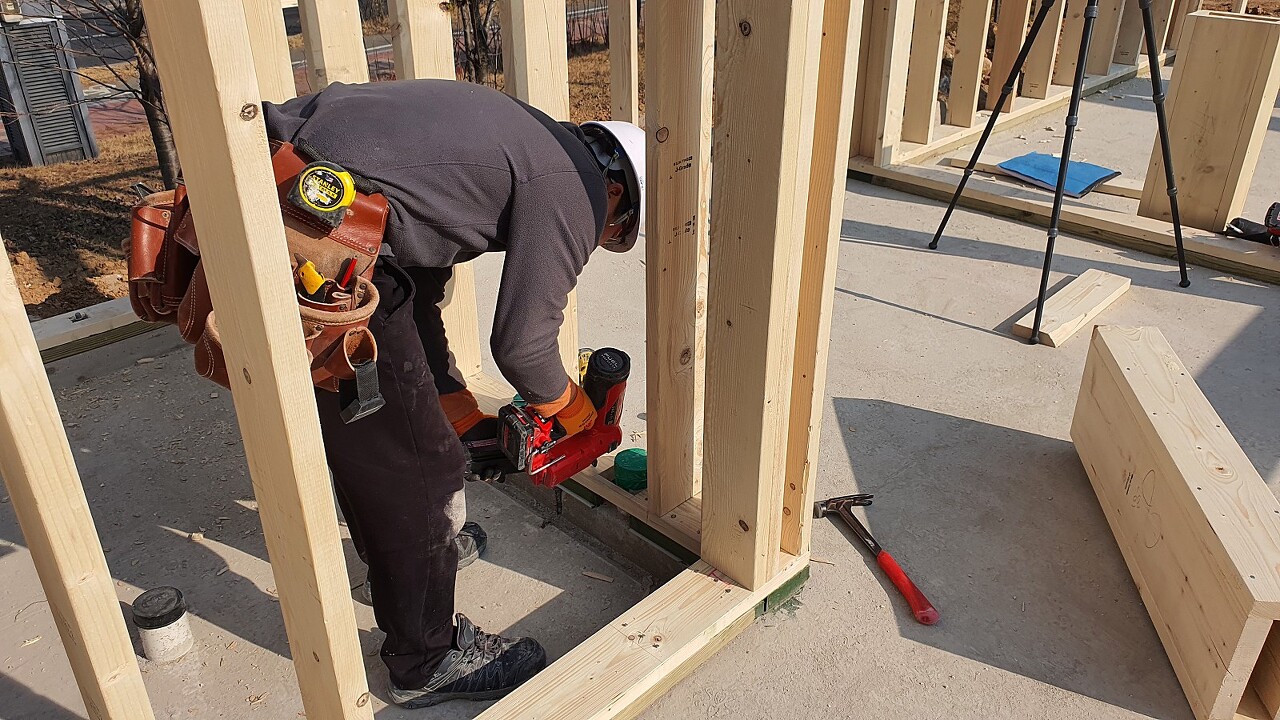

3000mm로 긴 스판인 헤더는 페럴렘빔으로 조립해 주었습니다.

계속해서 더블플레이트 레이아웃 작업 진행하였습니다.

현장 맞춤으로 바뀌는 부분도 상의후 무리없이 진행하였습니다.

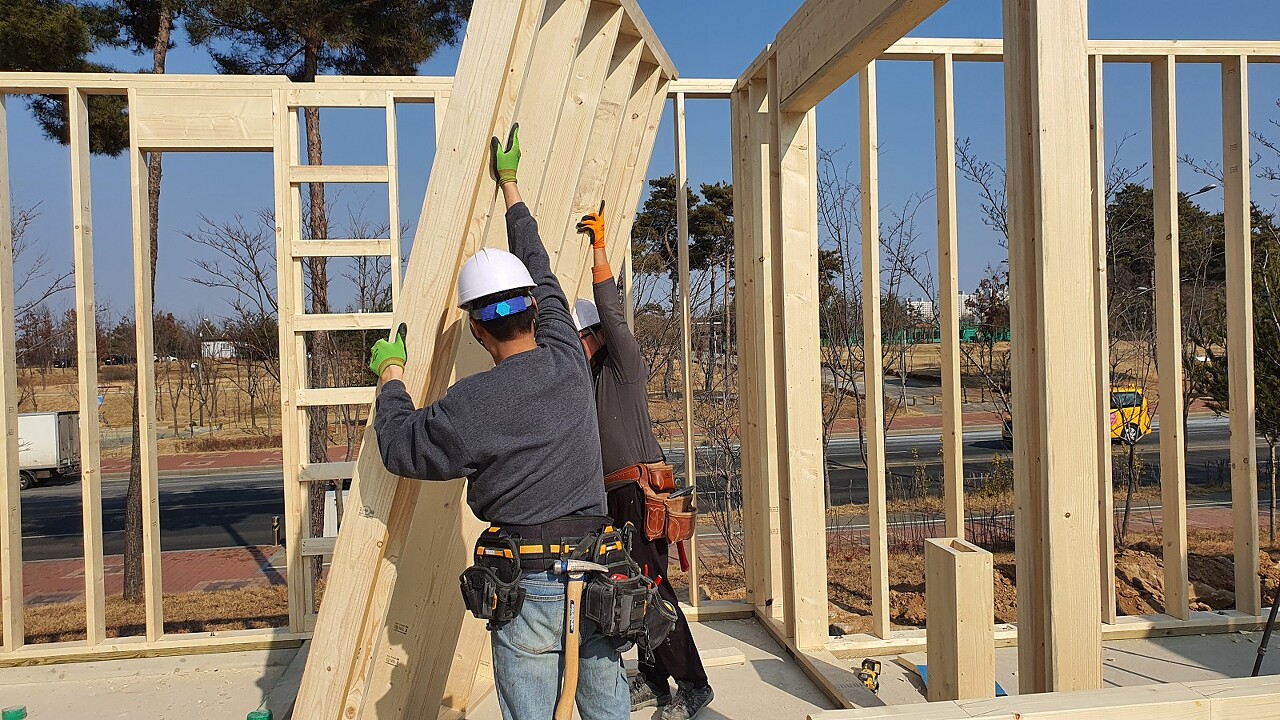

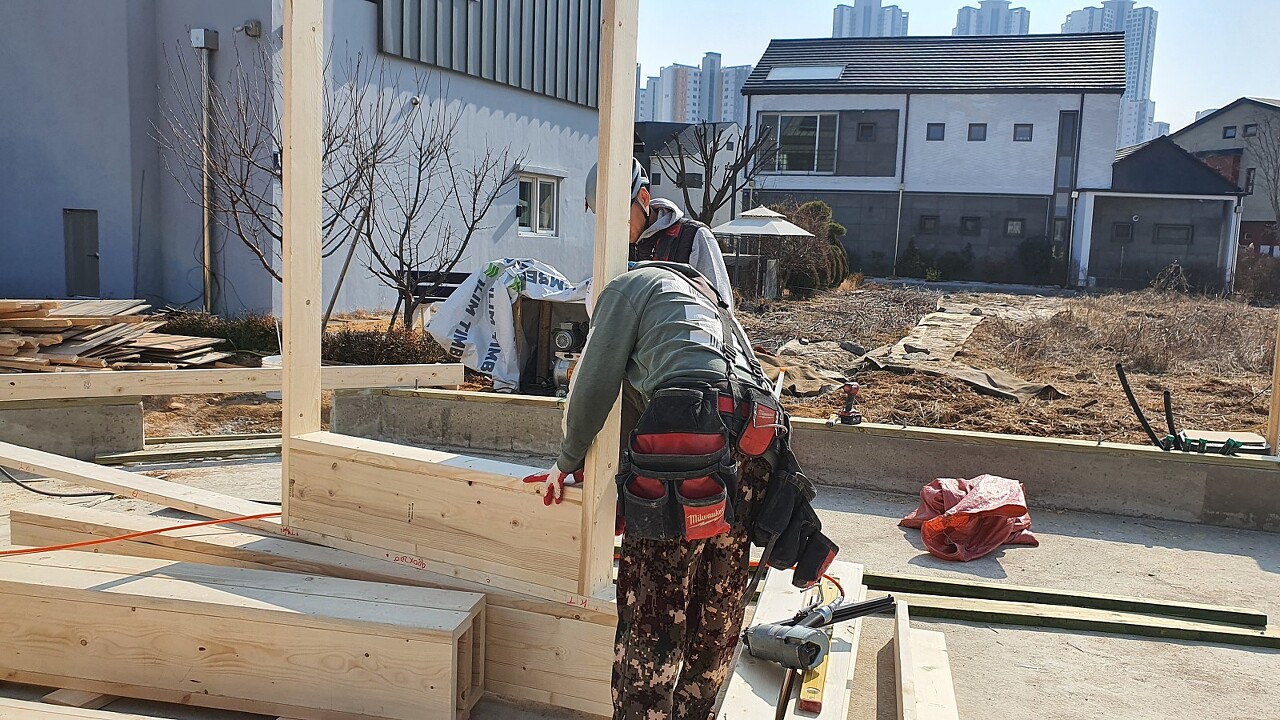

벡커조립 및 벽체간 결합 작업도 진행하였습니다.

토대와 바텀플레이트 엘앙카볼트로 결합해 주었습니다.

앙카자리 구멍 뚫은 부분 우레탄폼 충진으로 기밀 시공해 준 뒤에 진행하였습니다.

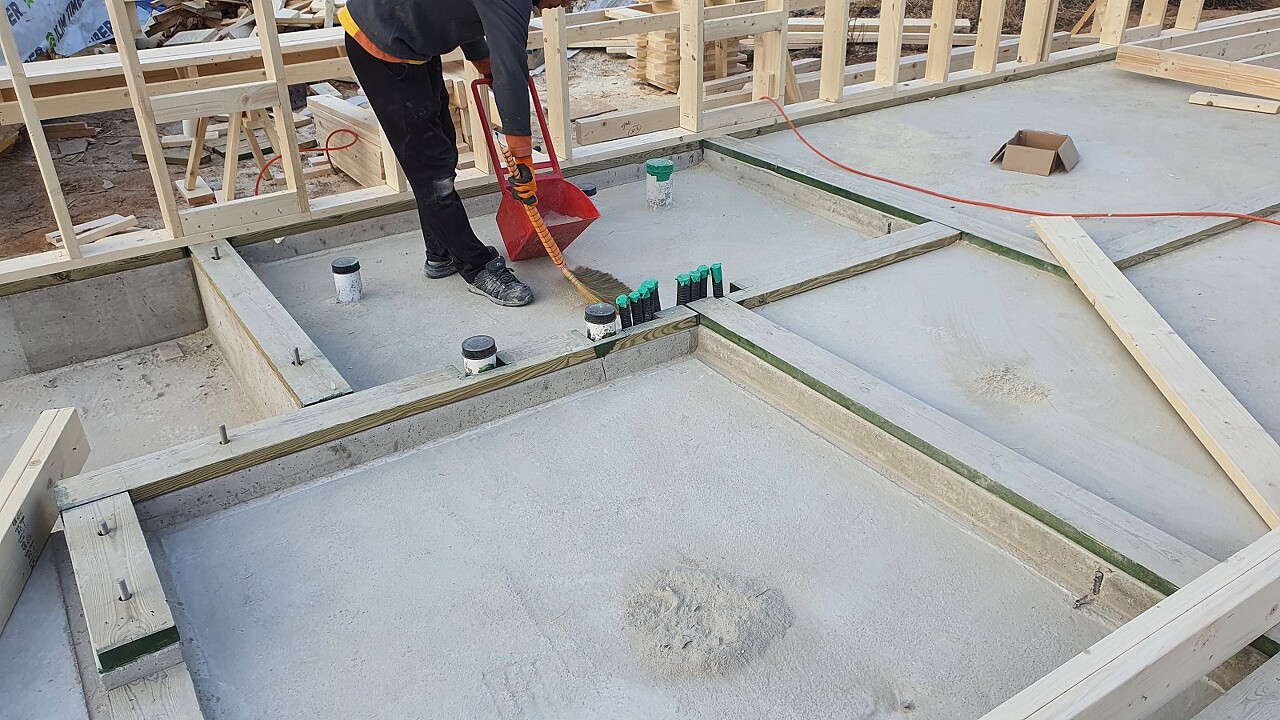

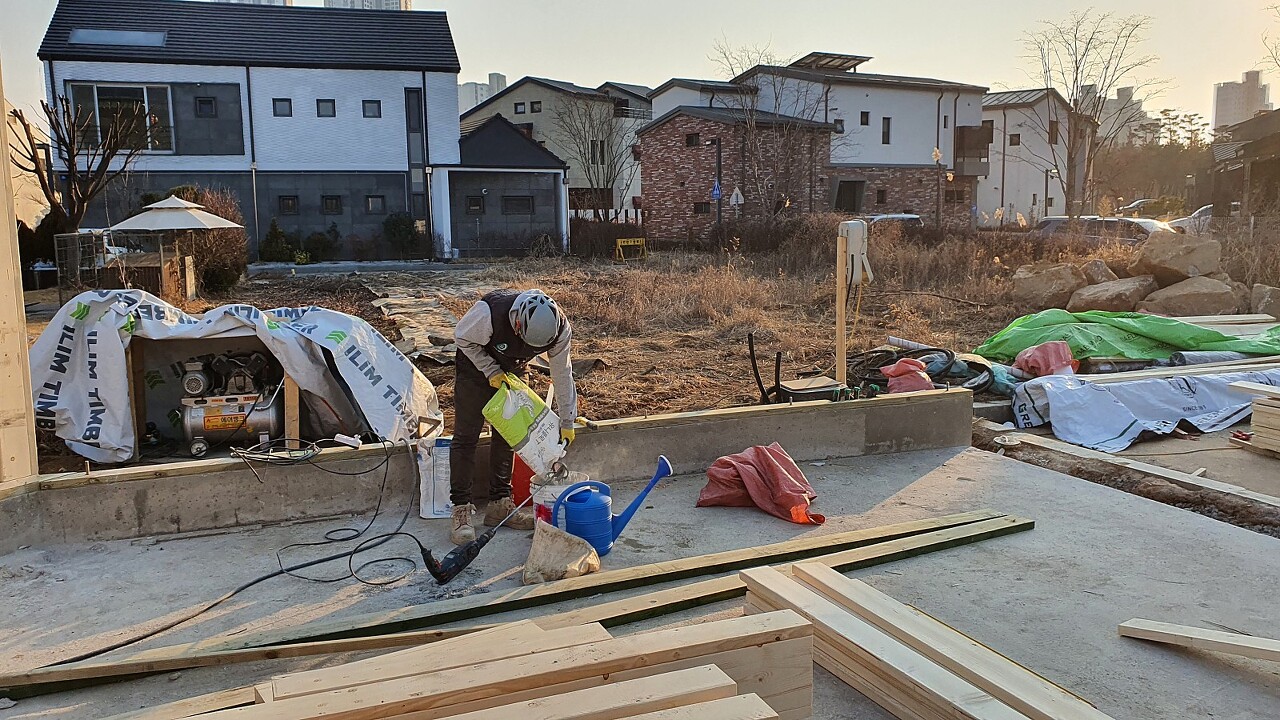

기초 수정된 부분 수평몰탈 작업 진행하였습니다.

오늘 하루도 현장 정리정돈으로 하루를 마무리 하였습니다.

'목조주택 시공완료현장 > 2201전주덕진구 장동 전북혁신도시 70평' 카테고리의 다른 글

220217 수 [전주 장동] 9일차 2층 바닥장선 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.17
220215 화 [전주 장동] 8일차 벽체시공, 트리머 및 크리플스터드 시공, 브레이스 시공 , 안전발판 작업, 림보드및 페럴렘빔 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.16
220214 월 [전주 장동] 7일차 벽체시공, 홀다운 시공, 트리머 및 크리플스터드 시공, 브레이스 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.15
220212 토 [전주 장동] 6일차 벽체시공, 스터드재단, 조립보조립, 아스팔트 프라이머 도포 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.12
220211 금 [전주 장동] 5일차 플레이트 레이아웃, 벽체시공, 스터드재단 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.11
220209 수 [전주 장동] 3일차 플레이트 레이아웃, 벽체조립, 기초 수정, 헤더조립 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.11
220208 화 [전주 장동] 2일 방부목 가공, 바닥 레이아웃, 토대시공, 더블플레이트 재단, 더블플레이트 레이아웃[수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.09
220207 [전주 장동] 1일 자재수령 및 확인, 기초 받침목 해체작업, 창고제작, 기초 수평 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.08
