날씨 : 흐림
- 금일 근무자
팀 장 : 서태원 (8시간)
팀 원 : 백경운 (8시간), 김수현 (8시간), 배상헌 (8시간), 최병균 (8시간)
금일품수 (누계) : 5품 (총 5품)
<금일 작업현황>

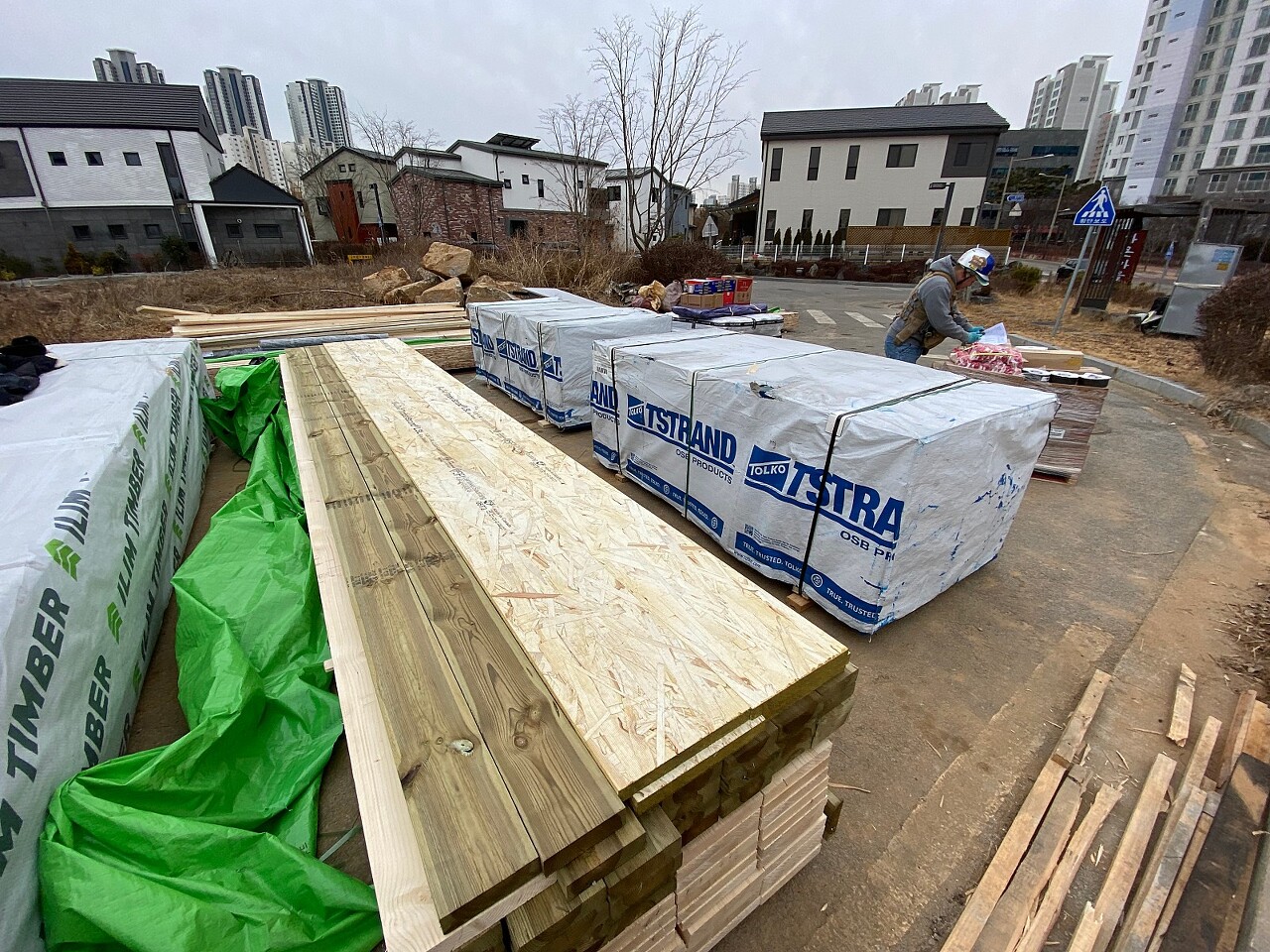

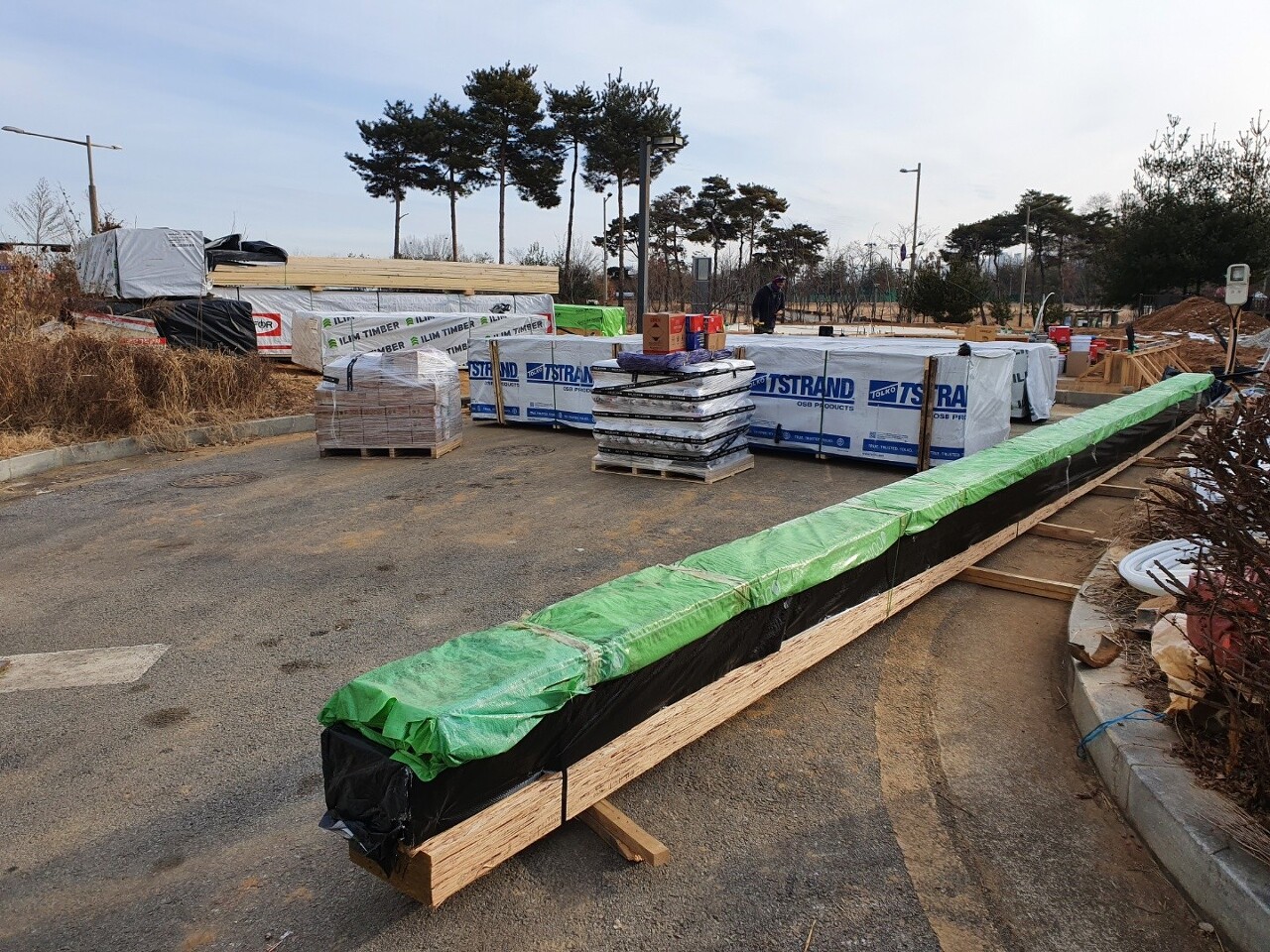

- 1차 자재 수령
- 창고제작

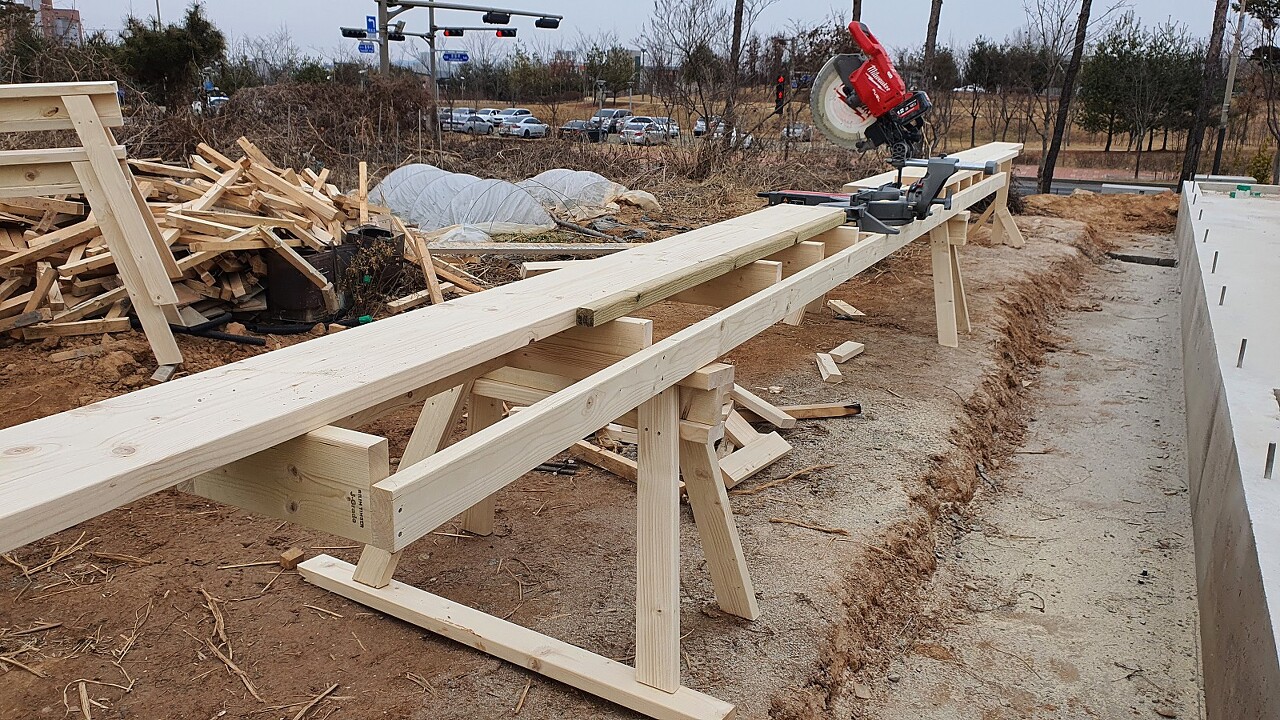

- 마이터쏘 작업대 제작

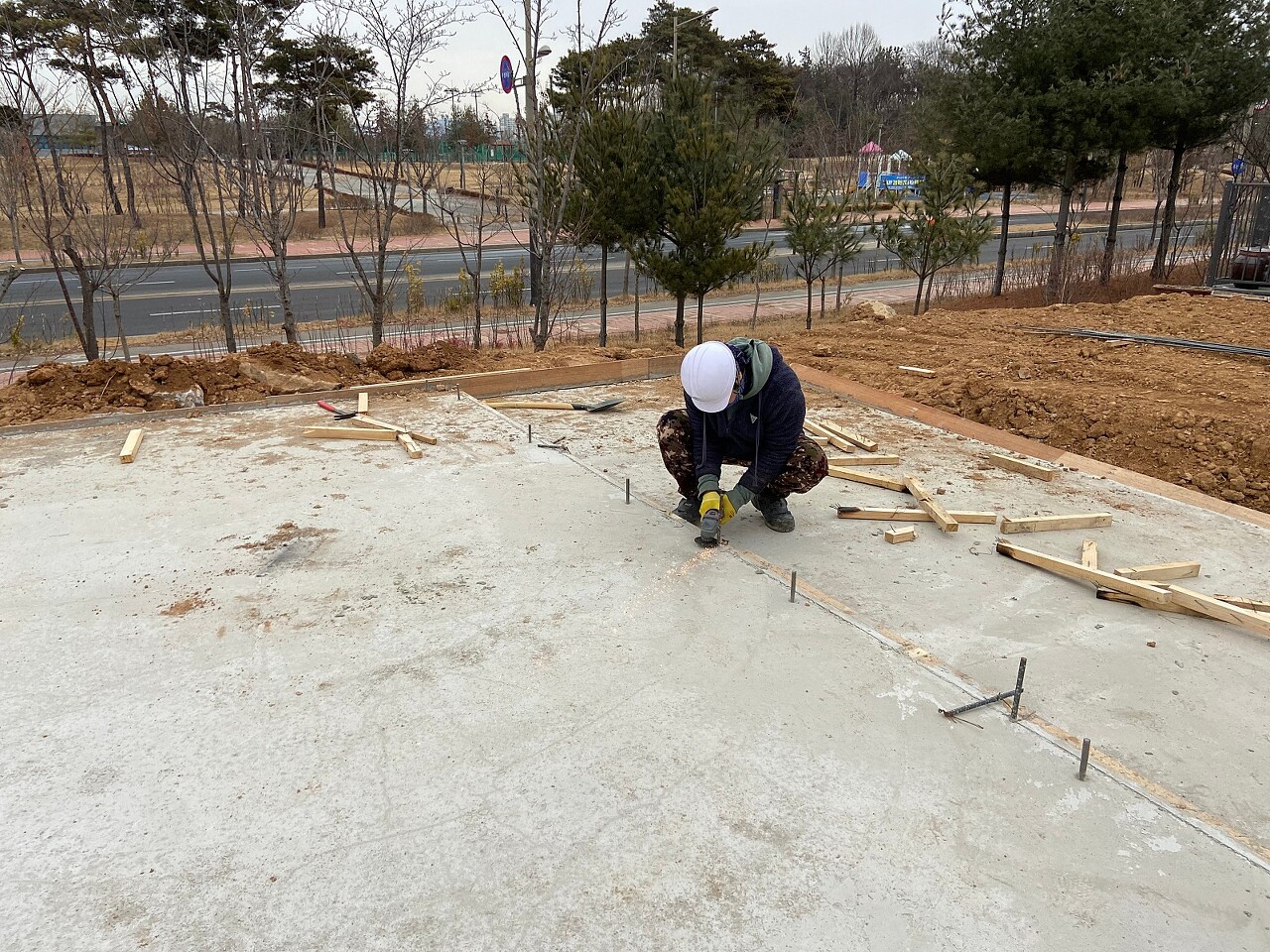

- 기초 치수 확인
- 방부목 가공

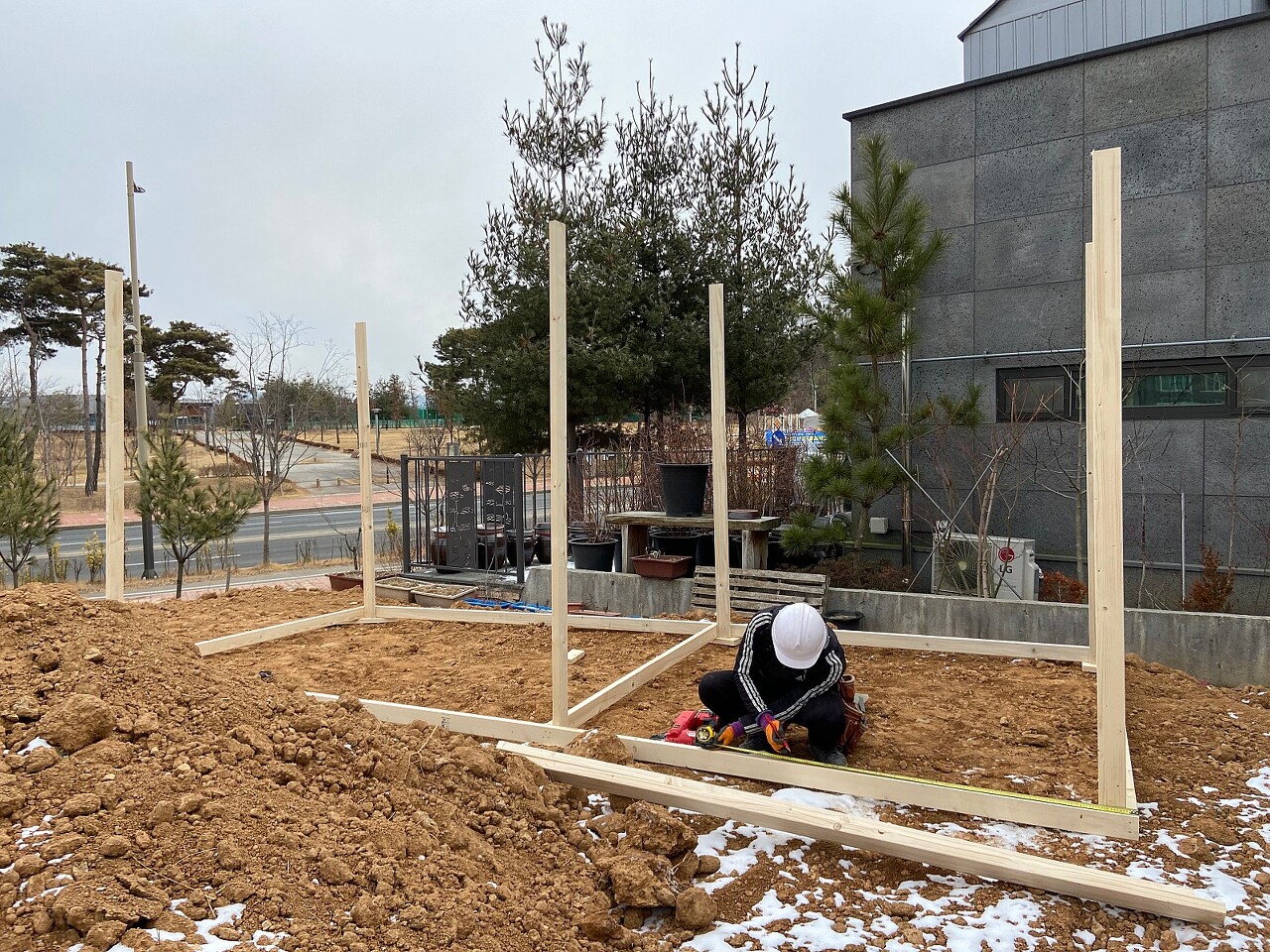

- 토대 레이아웃
<내일 예정작업>
- 토대 시공
- 플레이트 레이아웃
- 헤더 제작 및 스터드 재단
전주 장동 1일차 입니다.

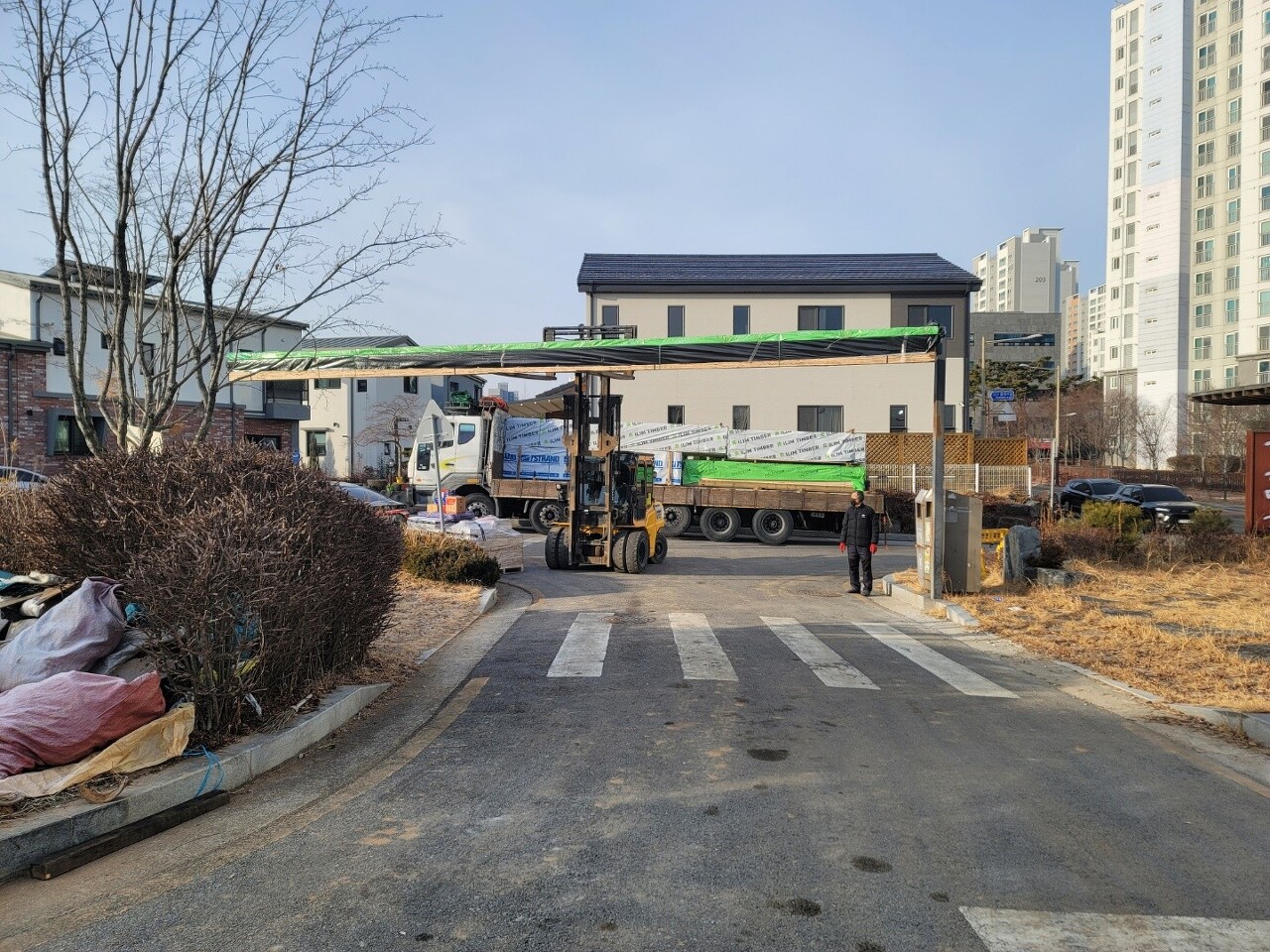

넓은 부지에 비해 자재 수령 공간이 크게 확보되어 있지 않아, 이른 아침부터 동선 체크 및 자재수령 준비로 바쁘게 움직인 하루였습니다.

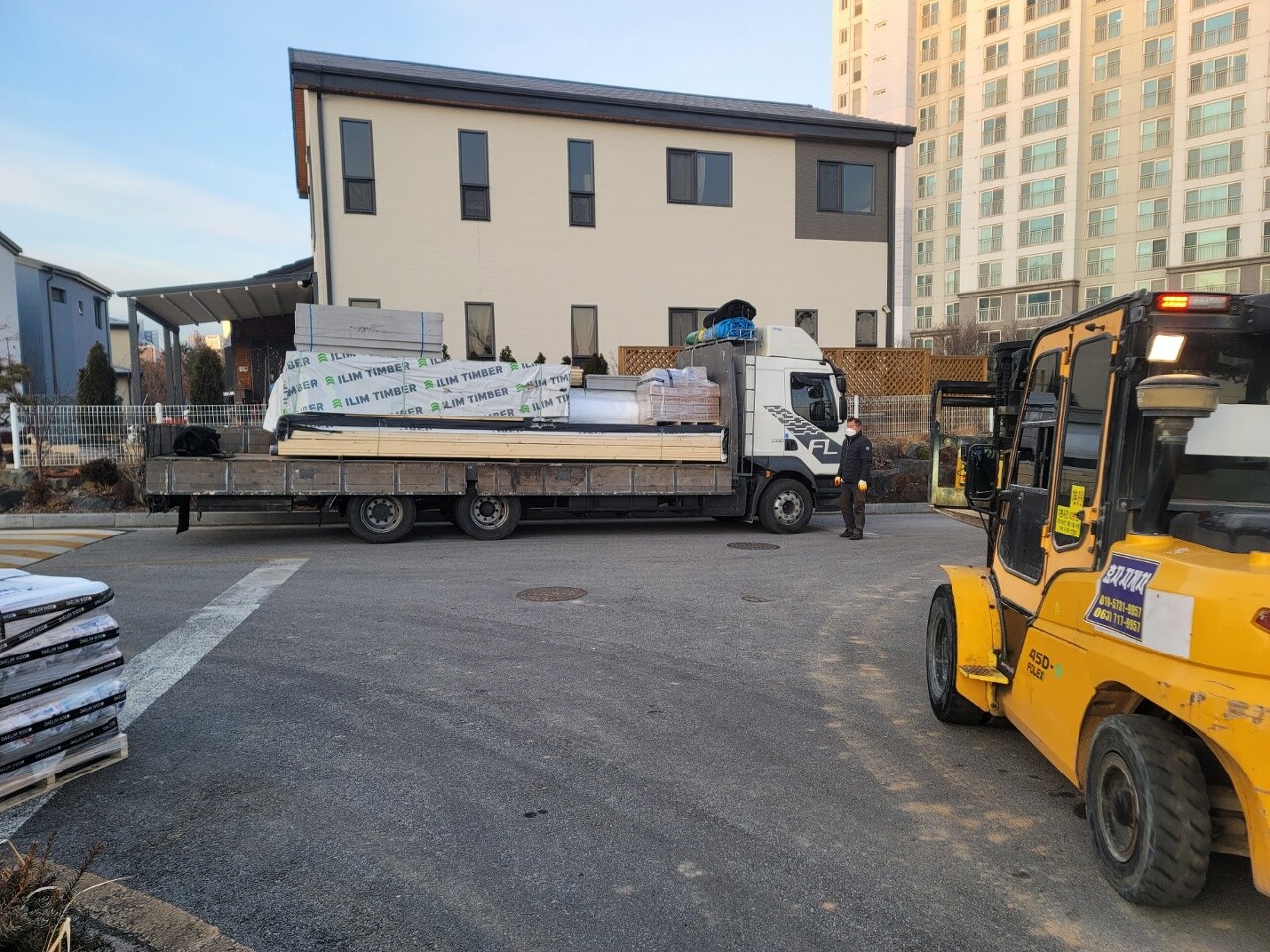

미리 준비해둔 동선 덕에 차질 없이 차곡 차곡 잘 쌓아 자재 수령 완료하였습니다.

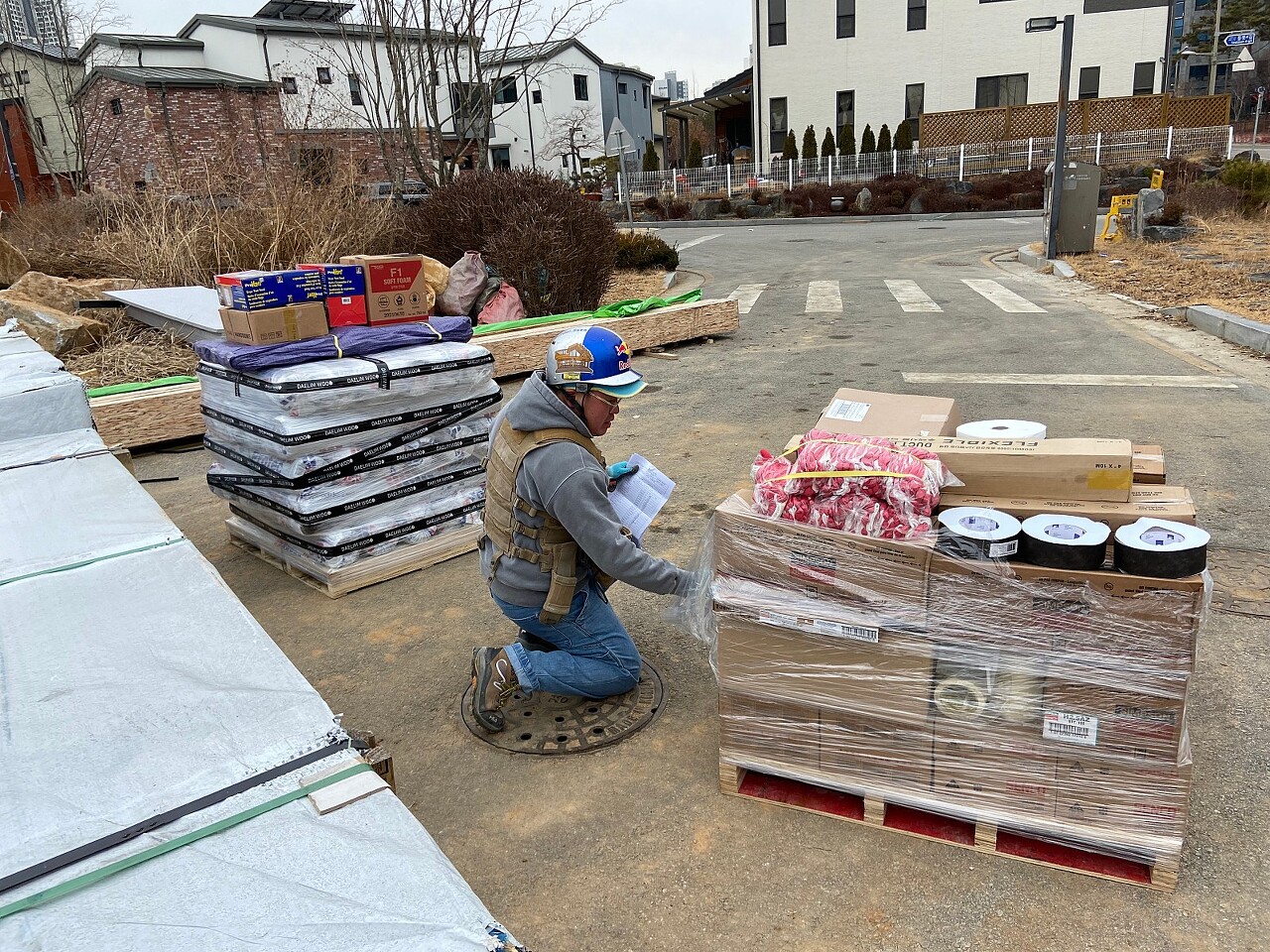

수령 후 검수 작업도 완료하였습니다.

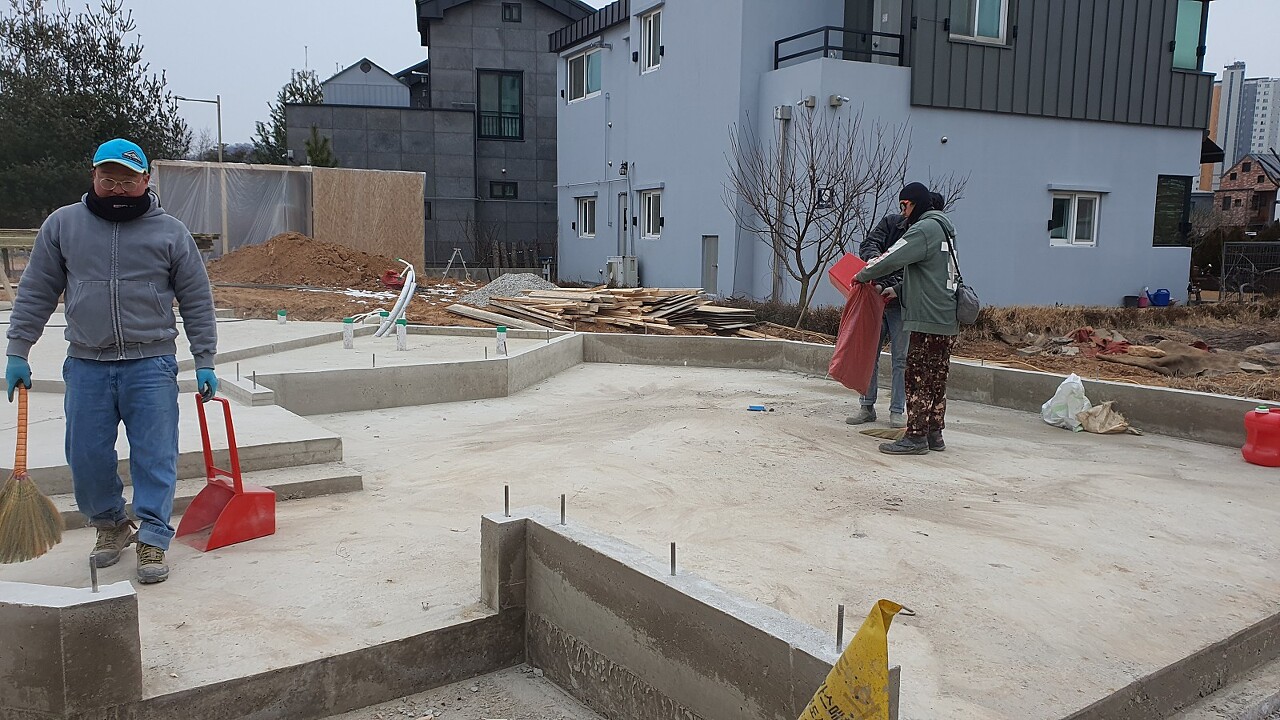

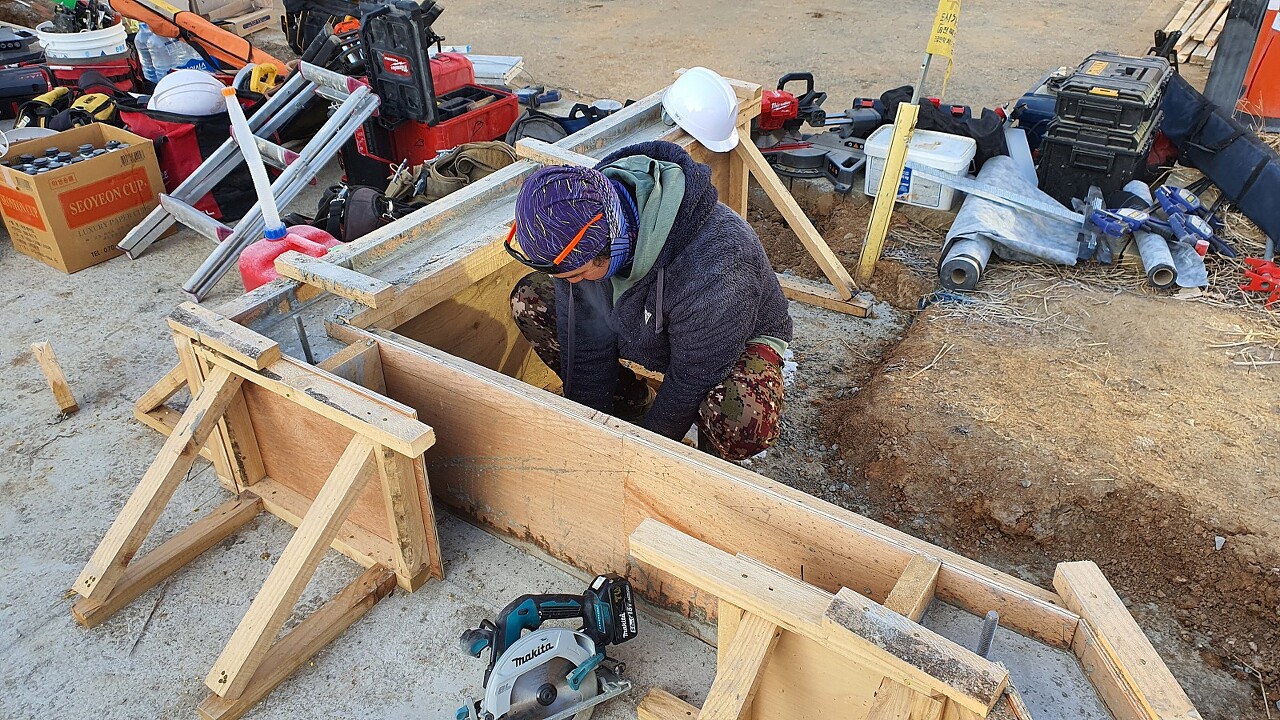

다소 복잡한 기초 모양을 오차범위내에서 시공 하기위하여, 기초 받침목또한 꼼꼼히 시공 되어 있었습니다.^^

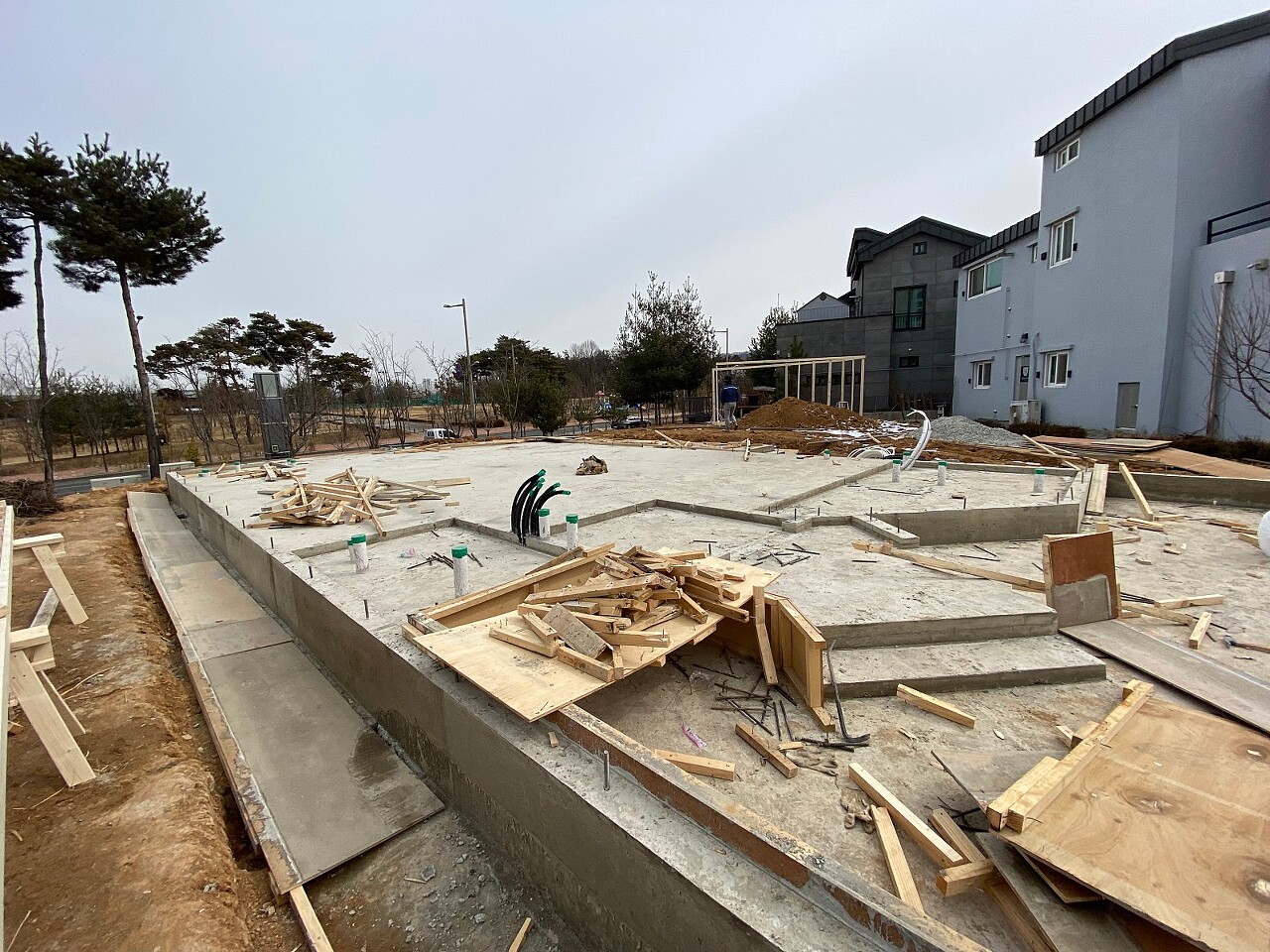

덕분에 해체과정이 여타 현장보다 난해 하였으나, 깔끔히 해체 하였습니다. 해체후 반듯한 기초를 보며 기분 좋은 시작을 할 수 있을 것 같아 기뻤습니다.^^

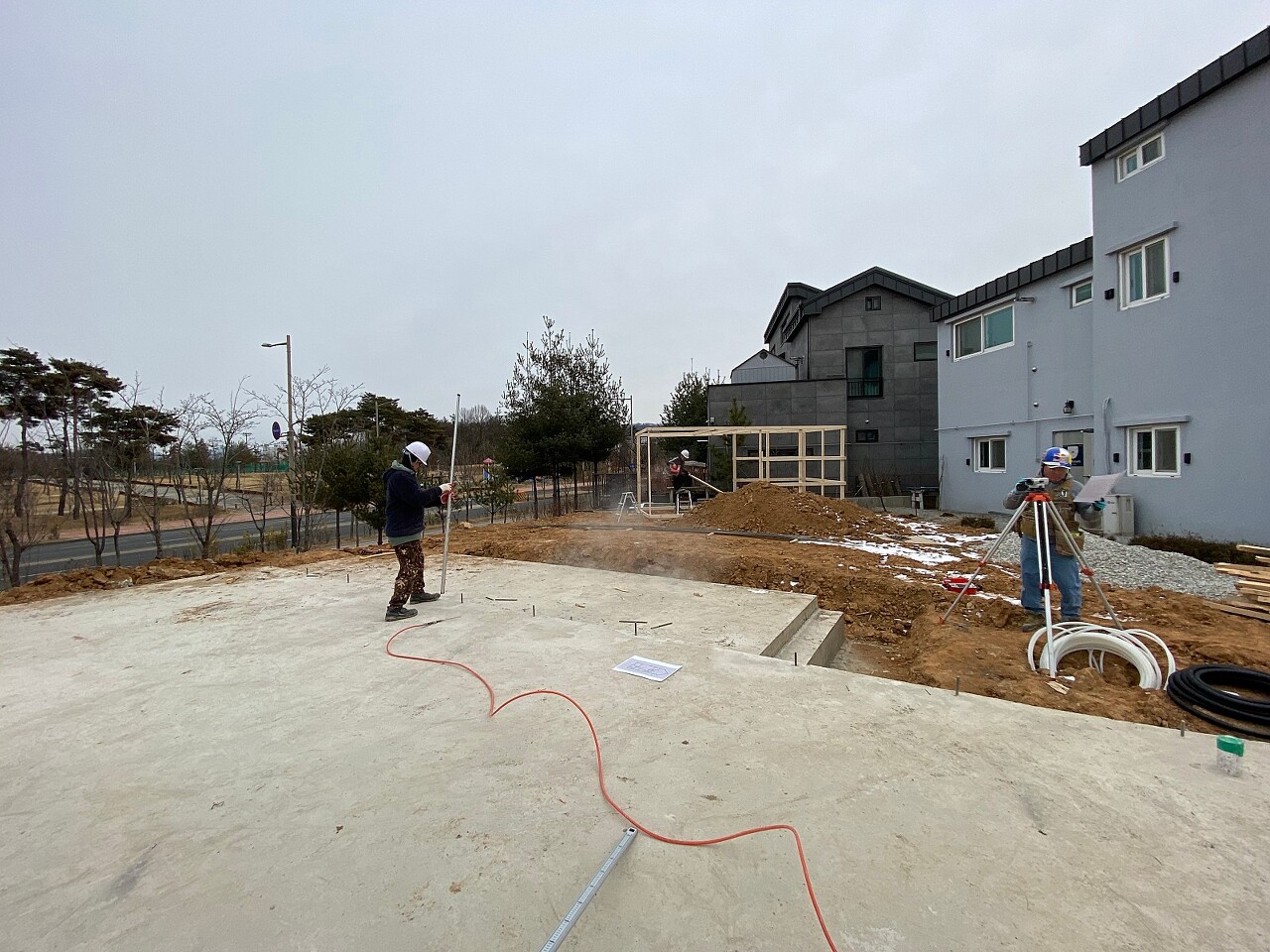

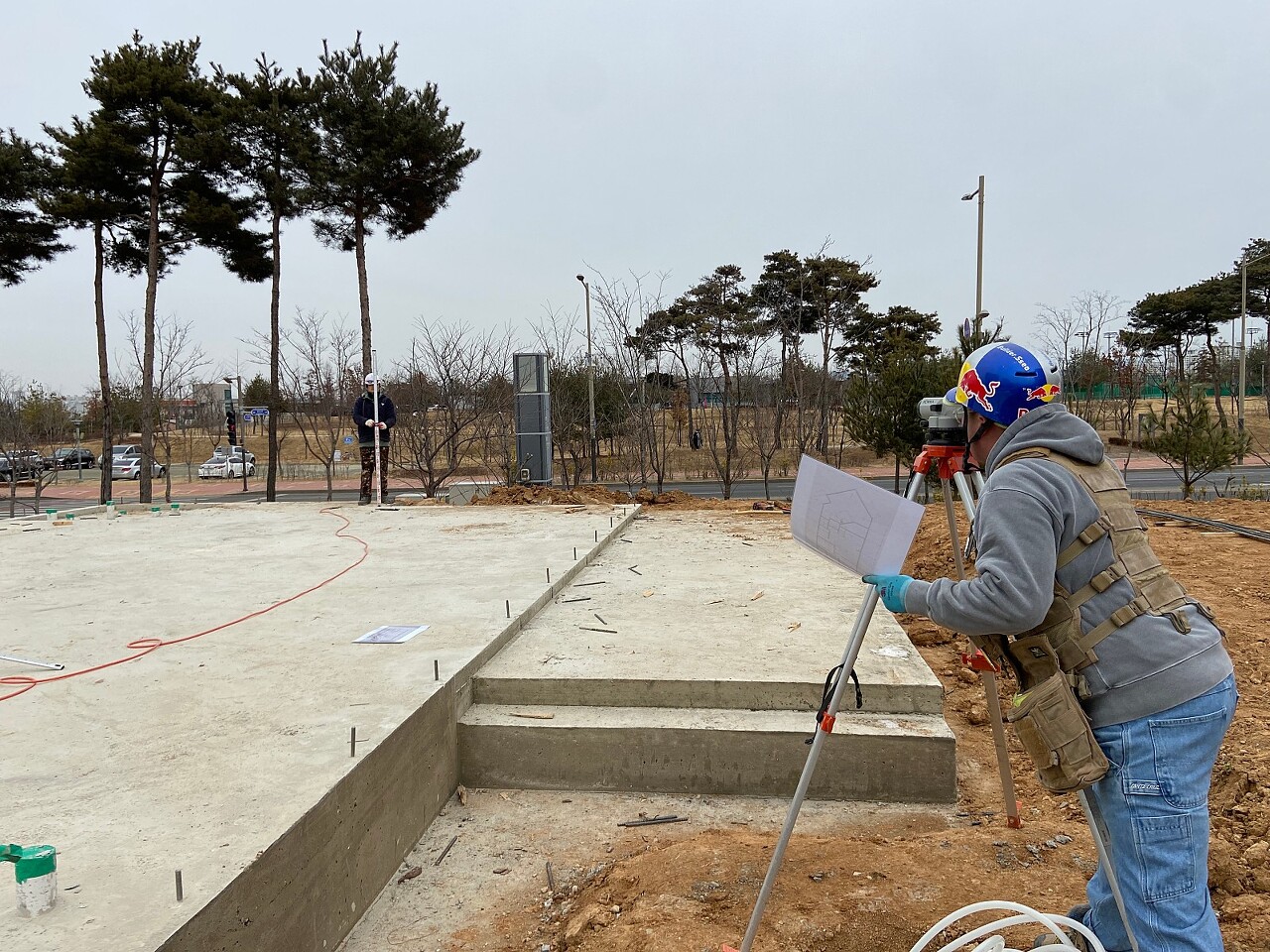

기초 정리 후 수평 레벨 측정 작업 진행하였습니다.
측정결과 오차범위 6mm내외로 기분좋은 출발을 하였습니다.^^

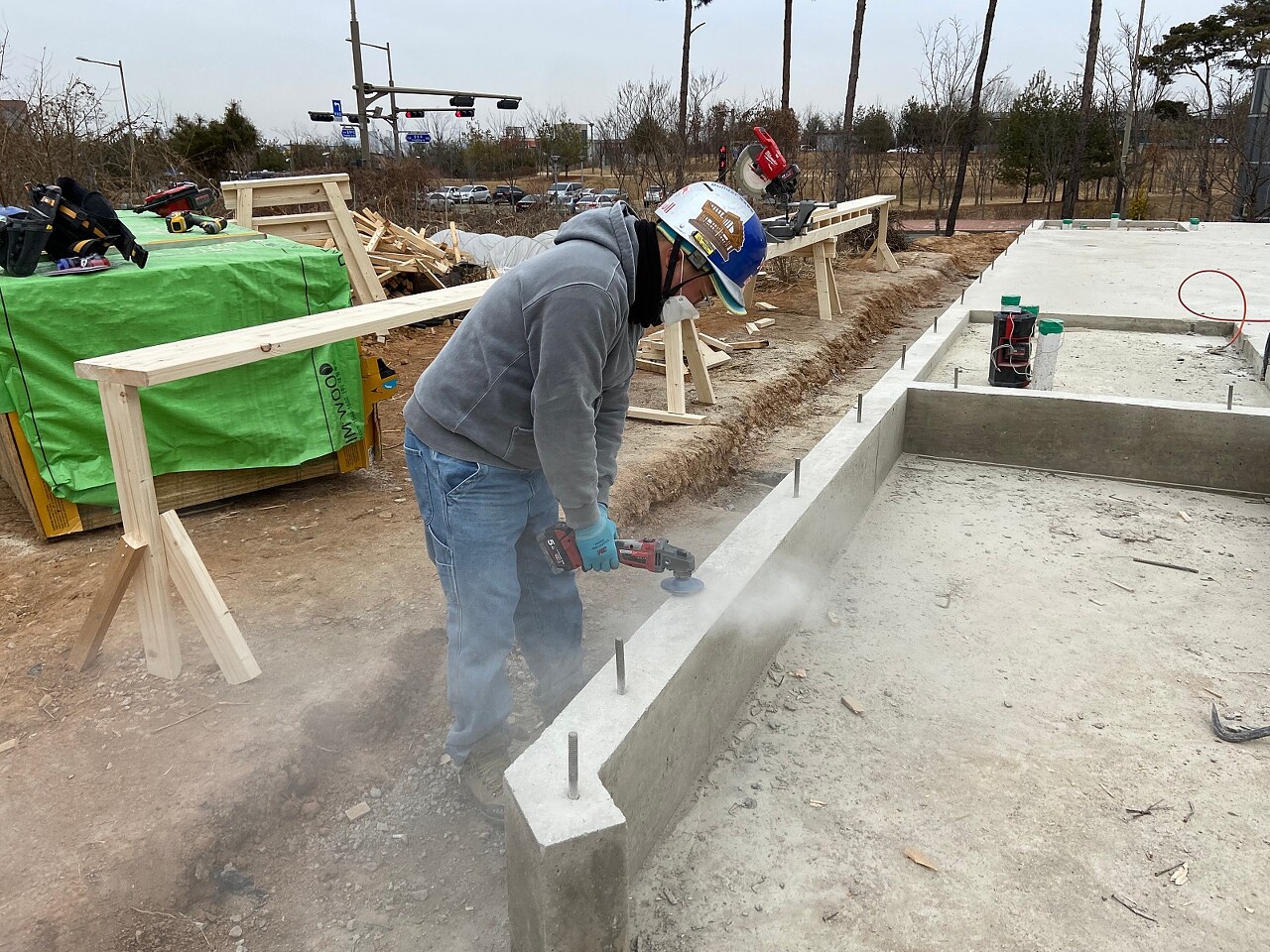

고르지 못한 면이나 레벨 약간 차이나는 부분 그라인더로 고르게 정돈 해 주었습니다.
추후 토대 안착시에 기초에 반듯하게 잘 안착 될 것 같습니다.

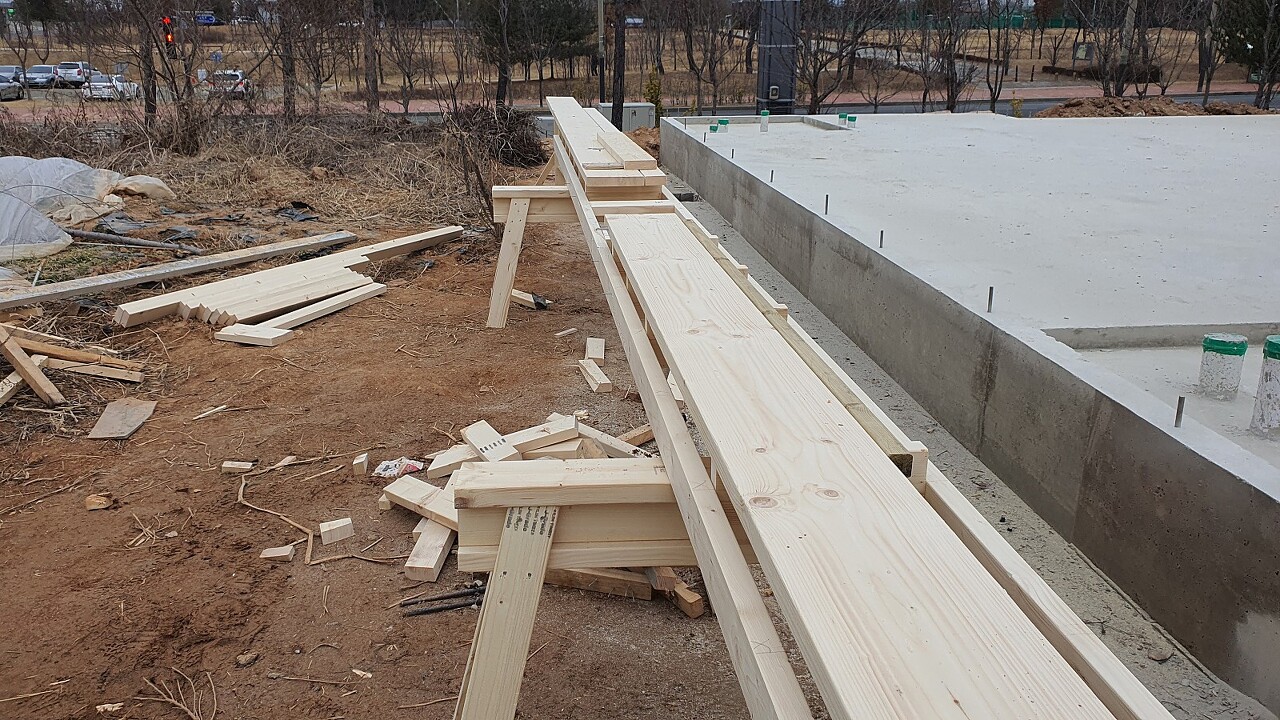

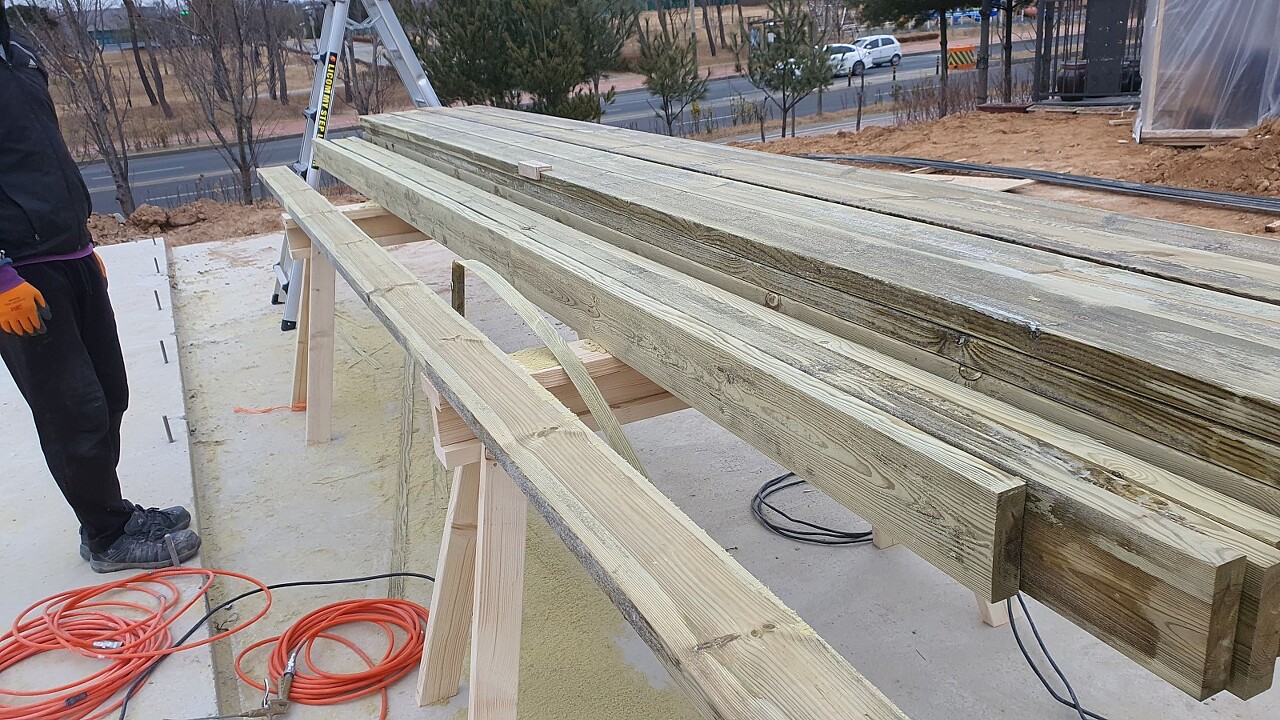

토대로 쓰일 방부목 가공 작업 진행하였습니다.
방부목의 경우 방부재 주입으로 인하여, 일반 구조목의 크기와 다소간의 차이가 나는 경우가 있습니다.
이번 현장의 벽체인 2*6 구조목의 경우 폭이 140mm이므로 이와 동일 하게 맞춰주기 위하여 일률적으로 가공 작업 진행하였습니다. 이후의 공정시 배부름 없이, 면이 고르게 정돈 되기 위하여 진행하였습니다.

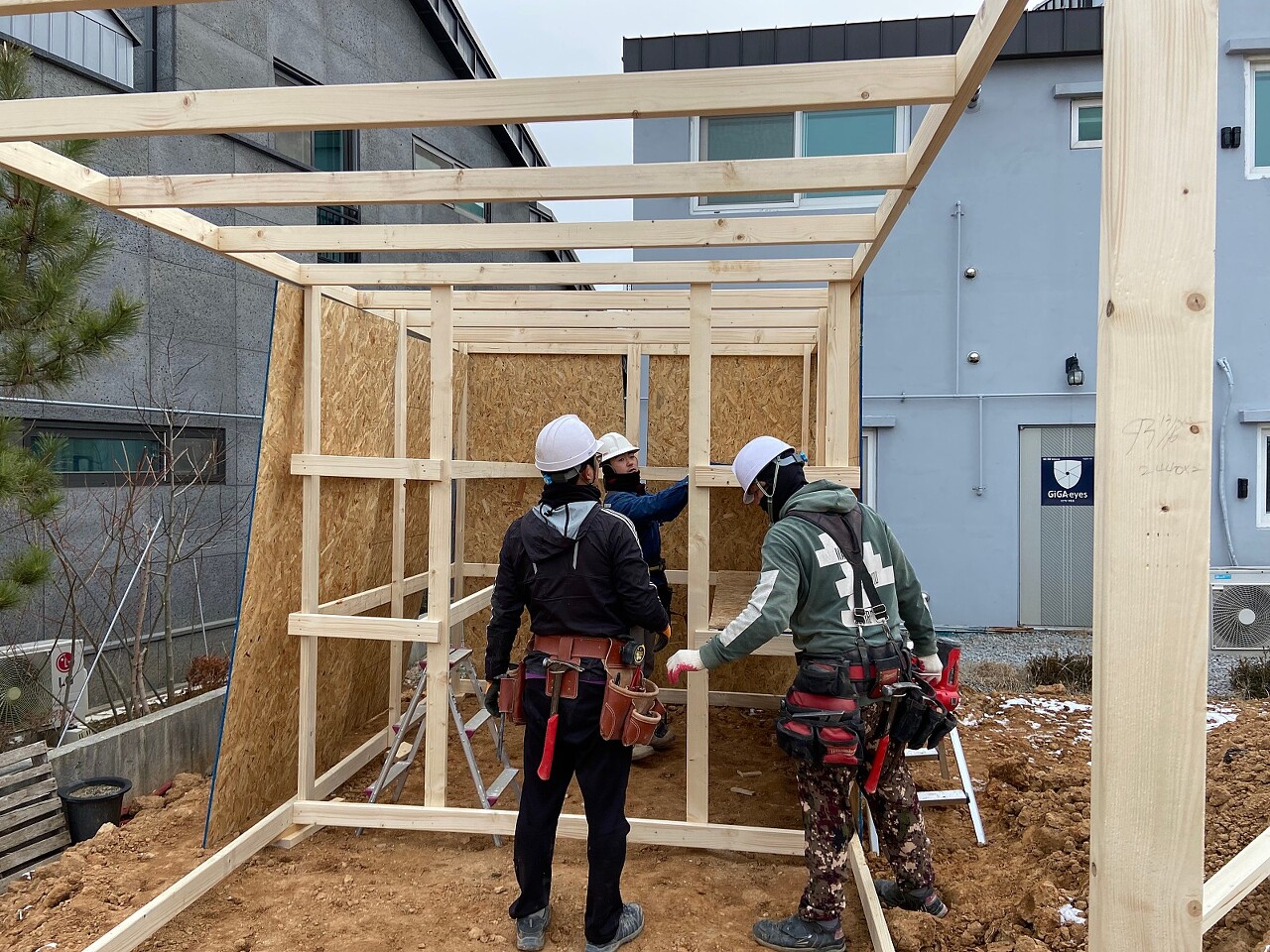

창고 제작 진행하였습니다.
추운 날씨에 대비하여, 비닐 보양 후 마무리 하였습니다.

마이터쏘 작업대 제작 완료하였습니다.

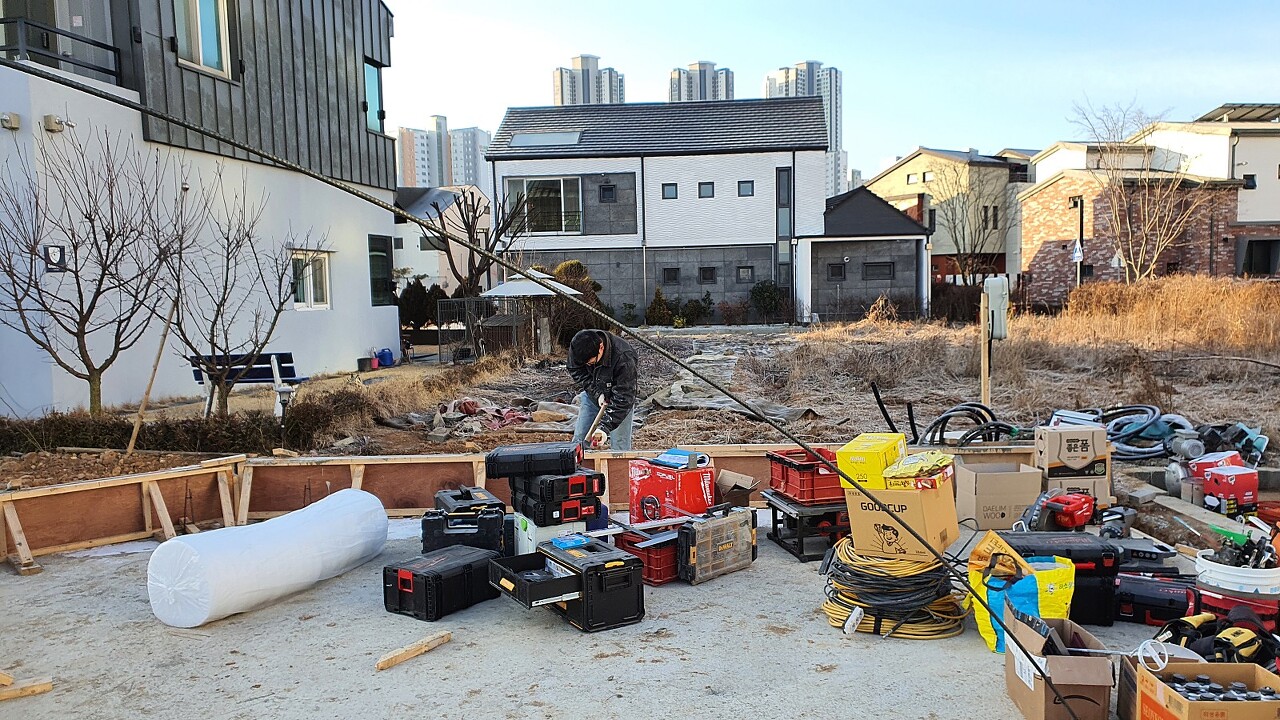

첫 날 하루 무사히 잘 마무리 한 후 현장 정리 정돈으로 마무리 하였습니다.
