날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
팀 원 : 백경운 (8시간), 김수현 (8시간), 배상헌 (8시간), 최병균 (8시간)
금일품수 (누계) : 5품 (총 10품)
<금일 작업현황>

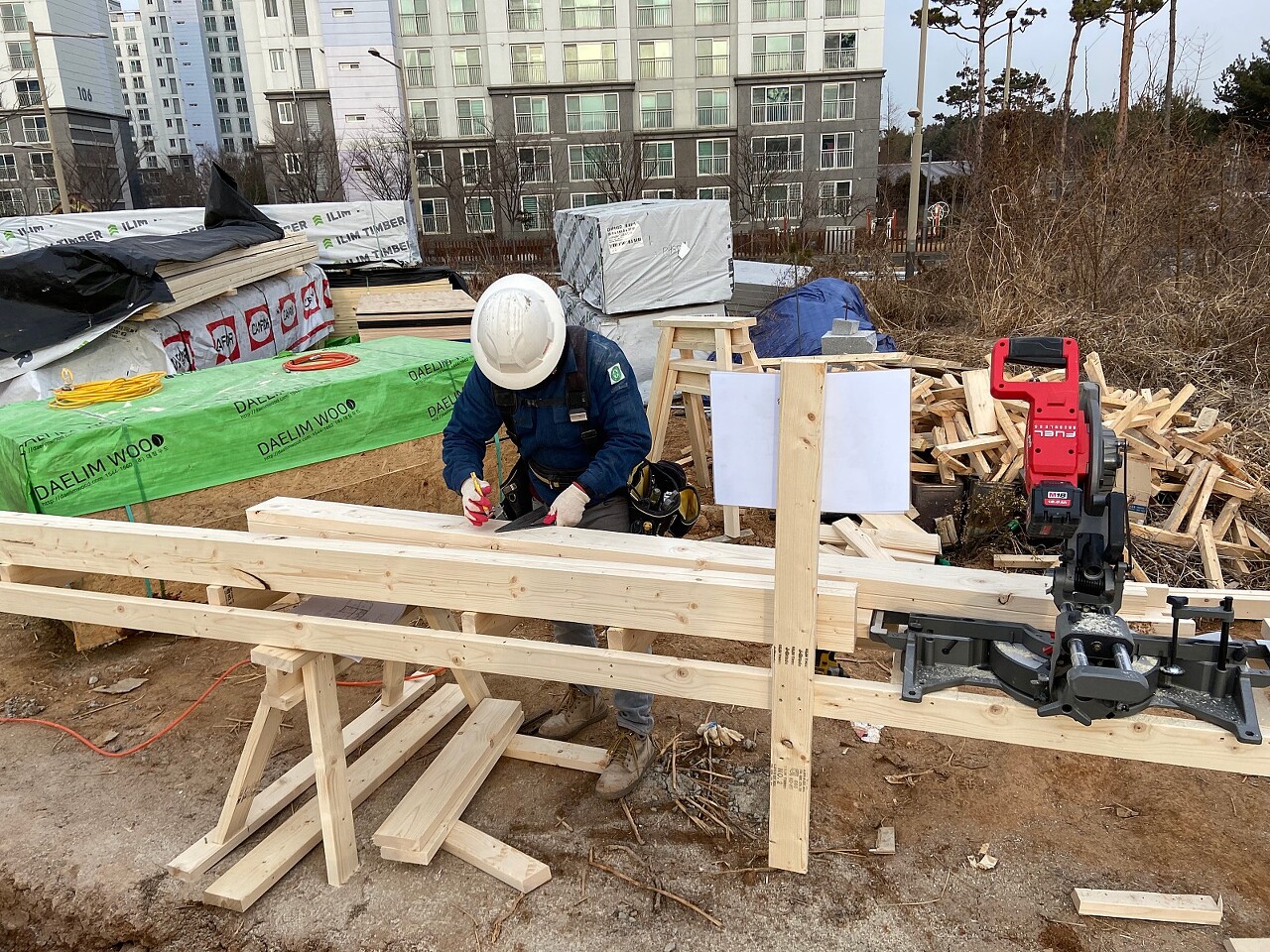

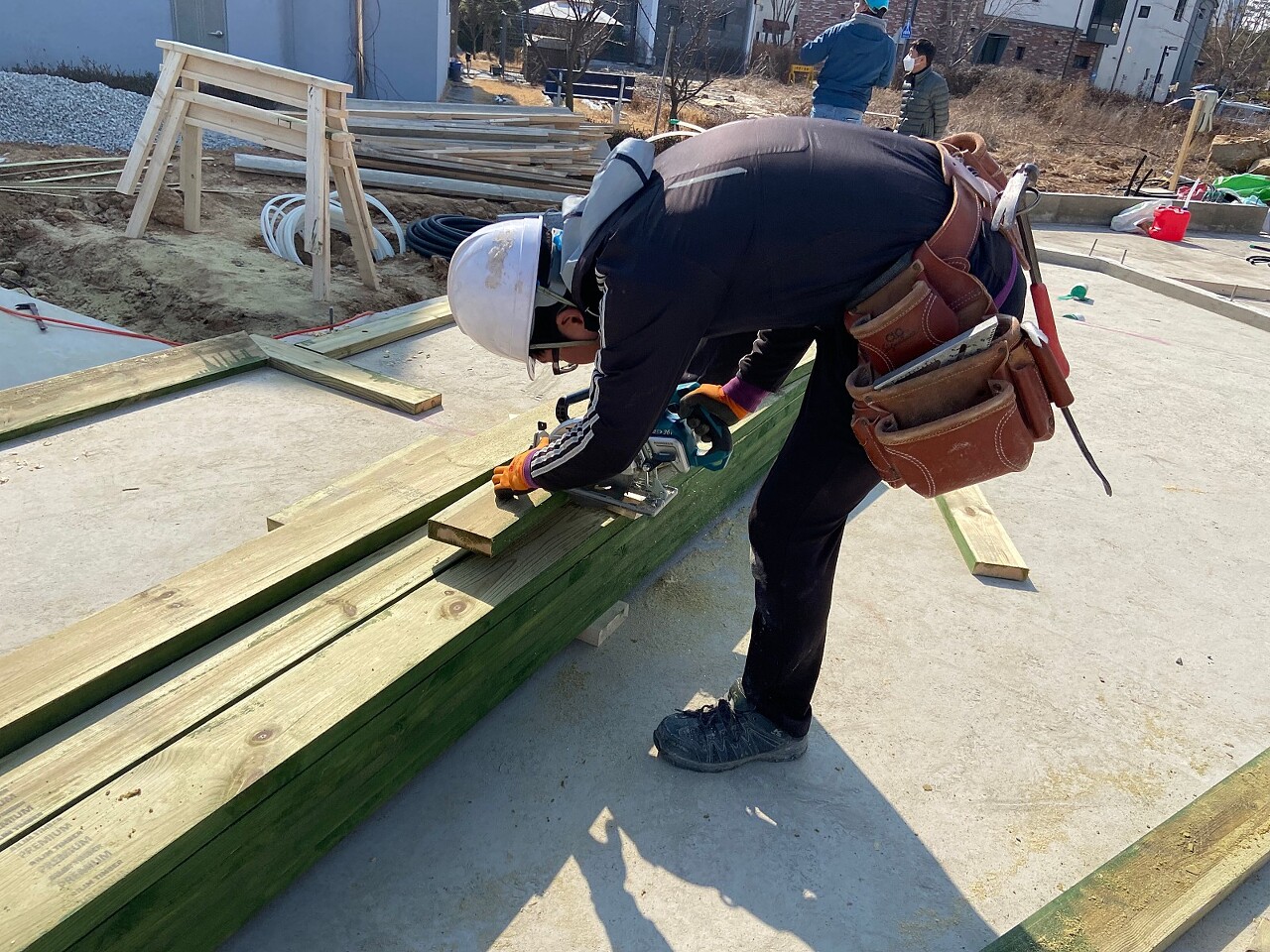

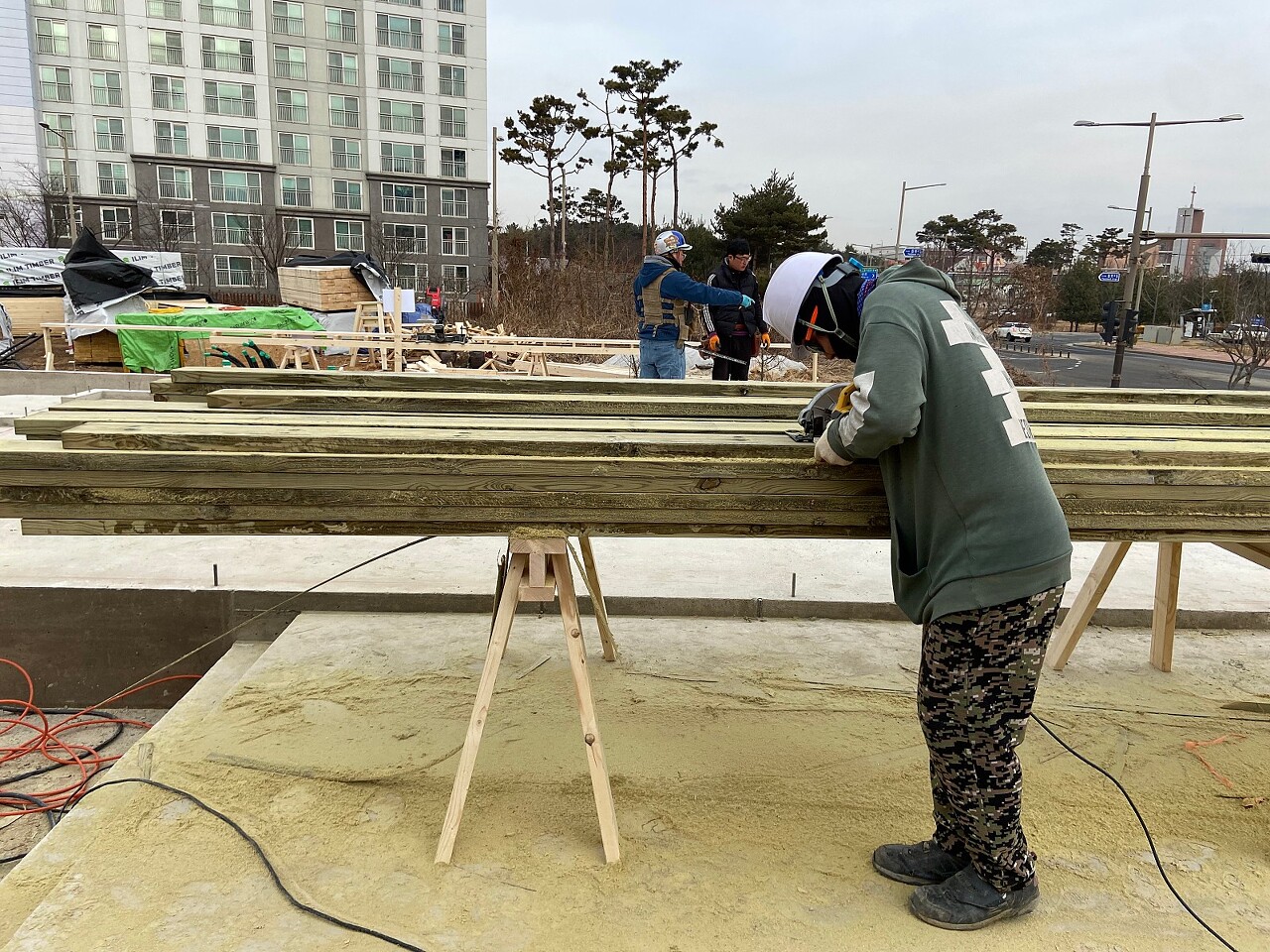

- 방부목 가공
- 바닥 레이아웃

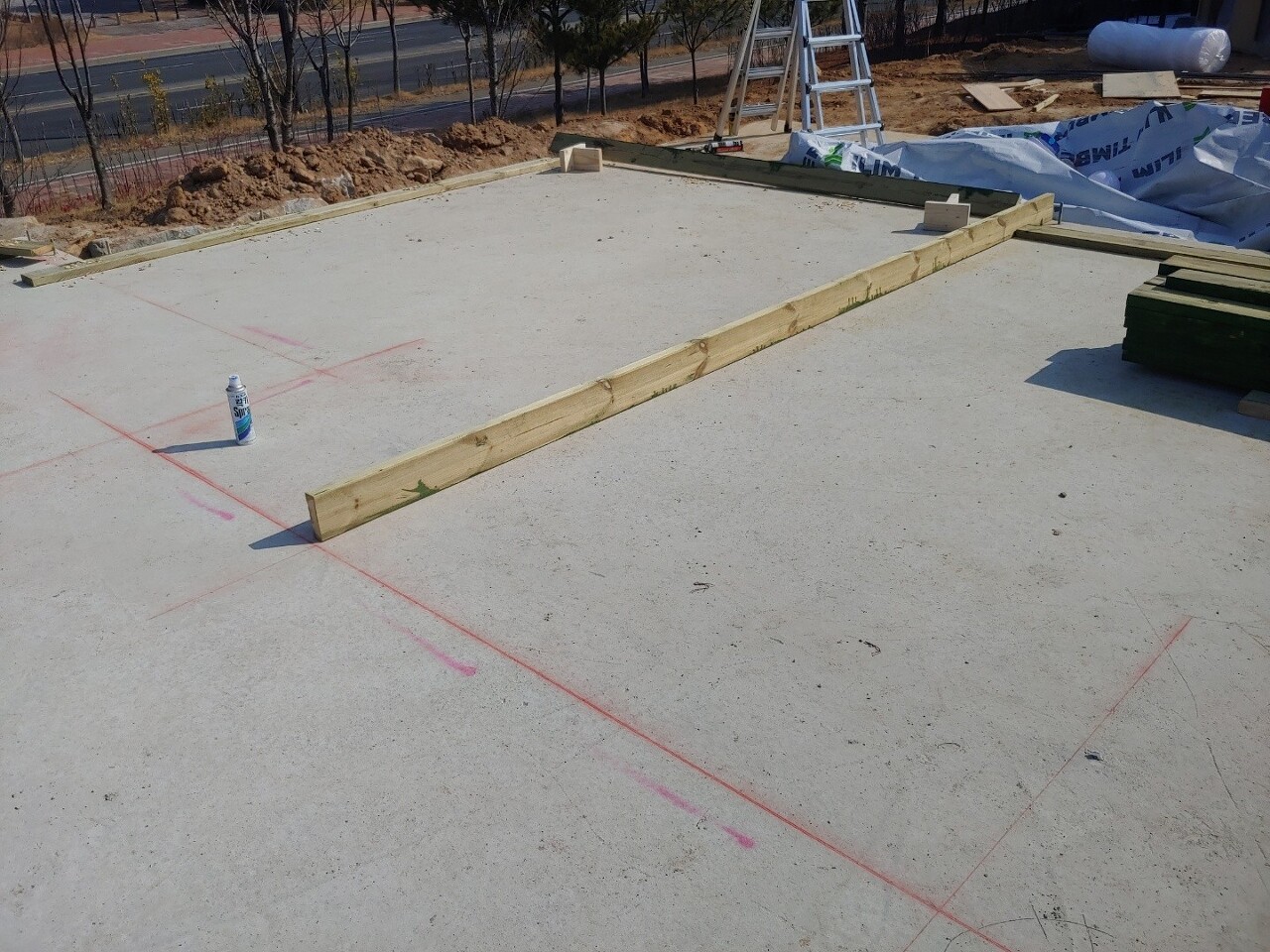

- 토대시공

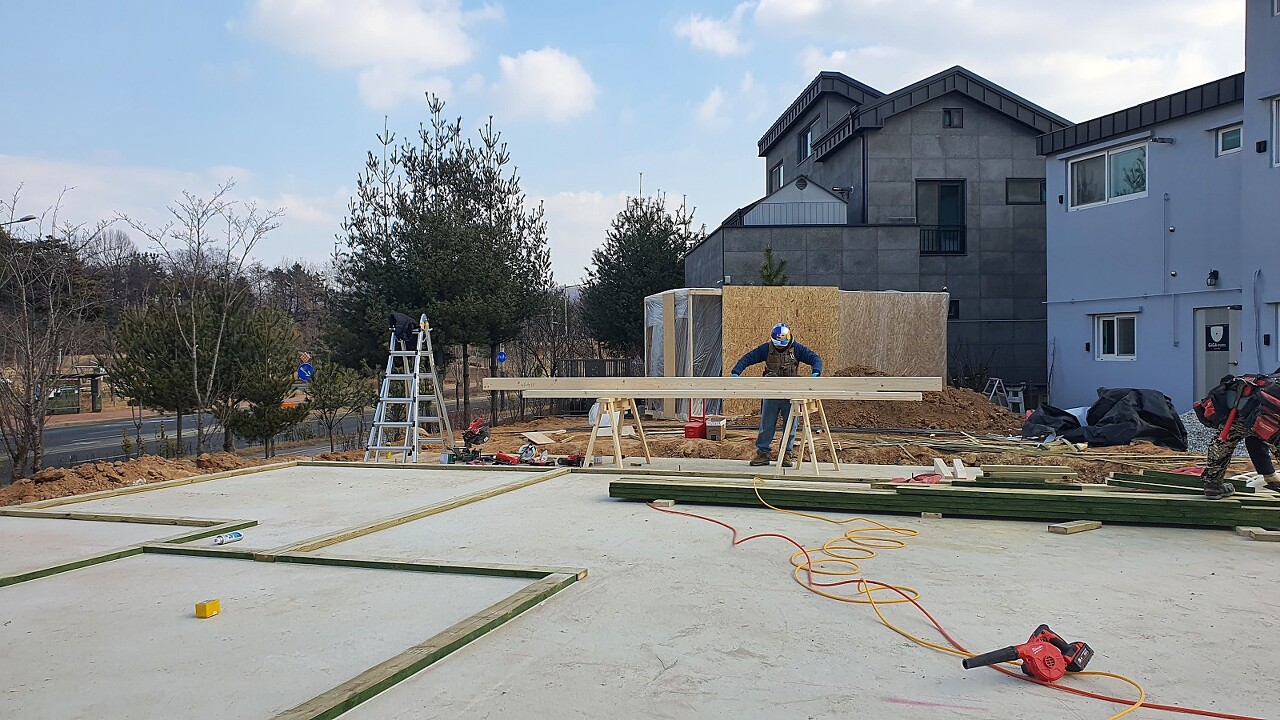

- 더블플레이트 재단
- 더블플레이트 레이아웃
<내일 예정작업>
- 헤더조립
- 스터드재단
- 벽체조립
전주 장동 2일차 입니다.

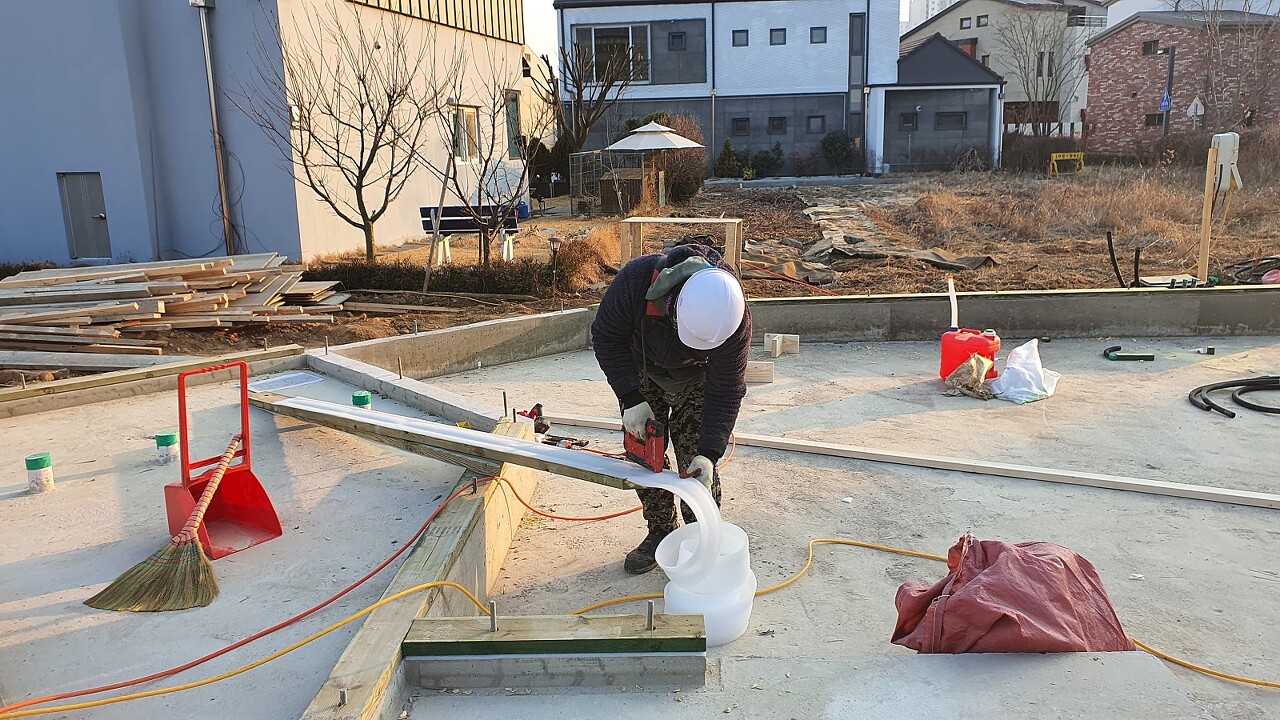

방부목 가공작업 진행하였습니다.



방부목 가공후 절단면 오일 스텐 도포로 방수력 더해 주었습니다.

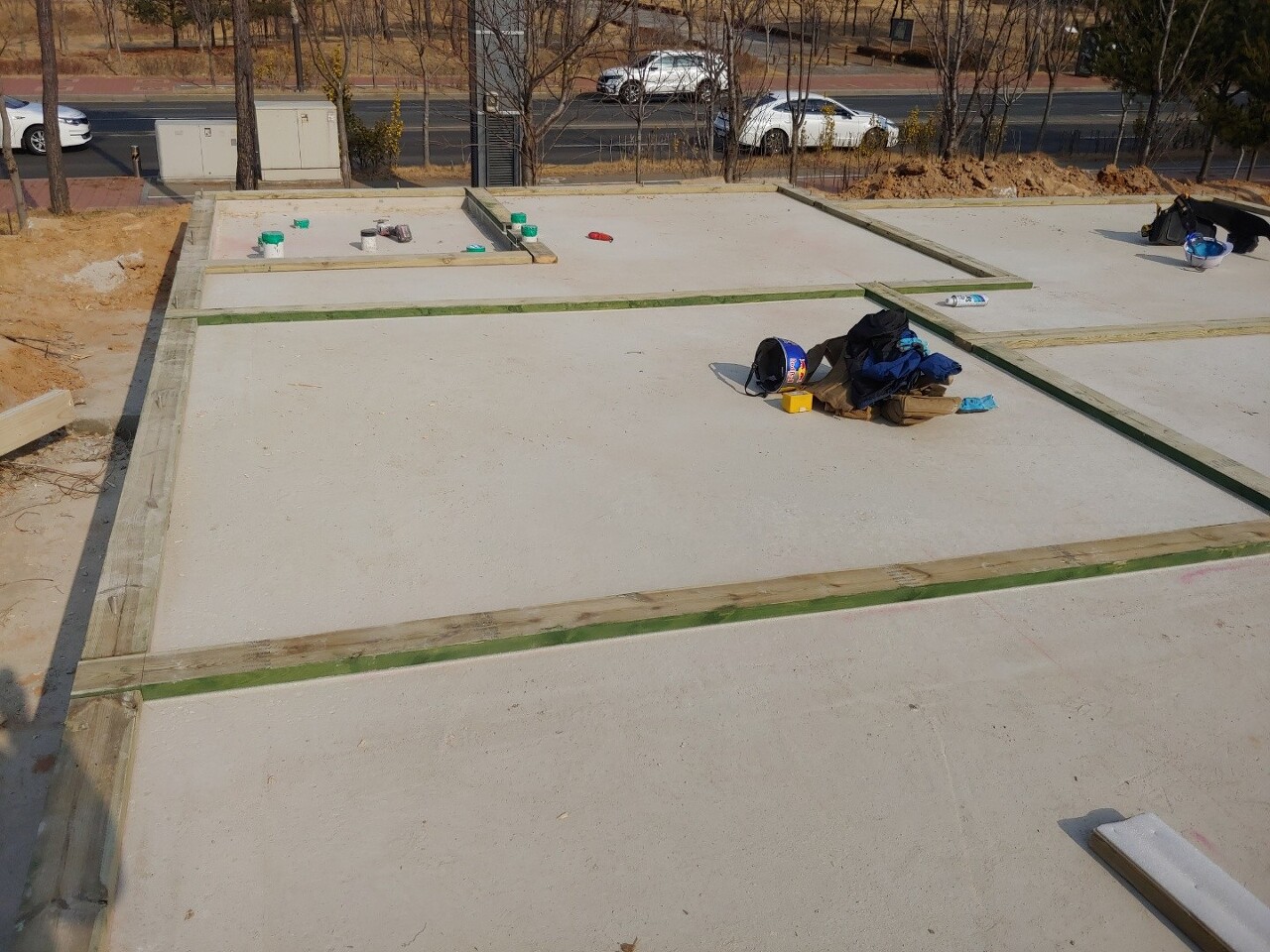

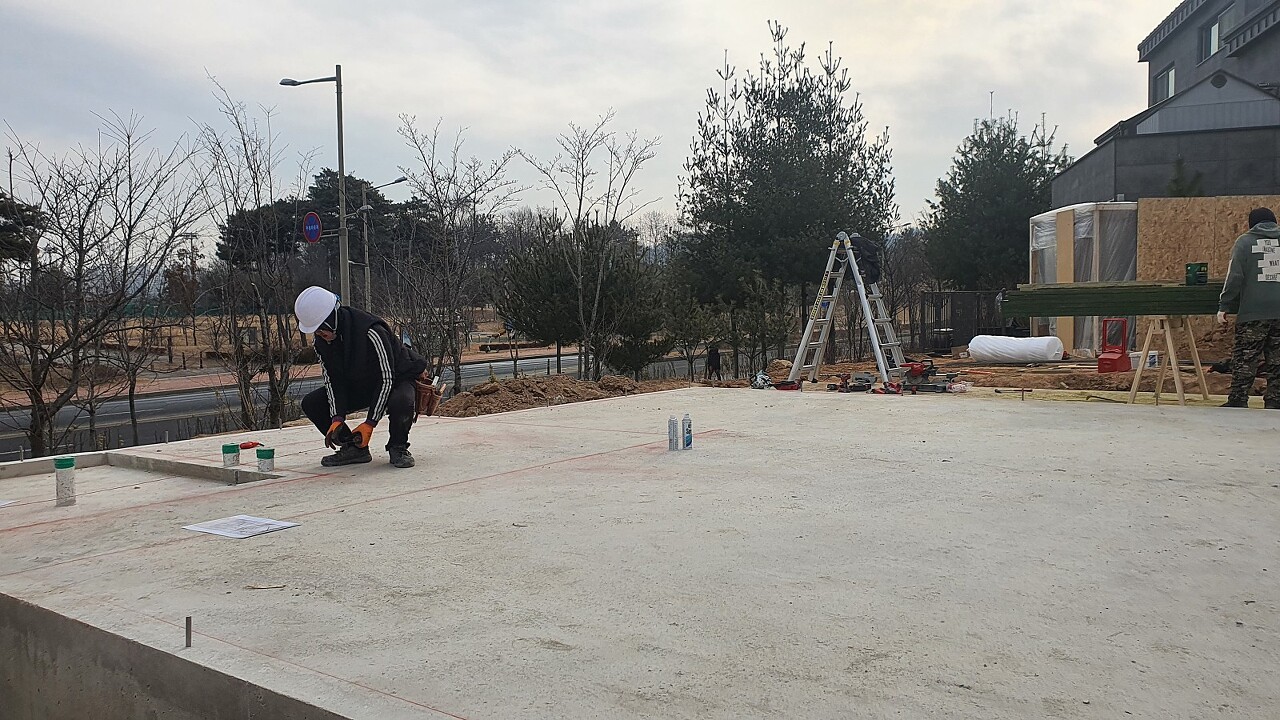

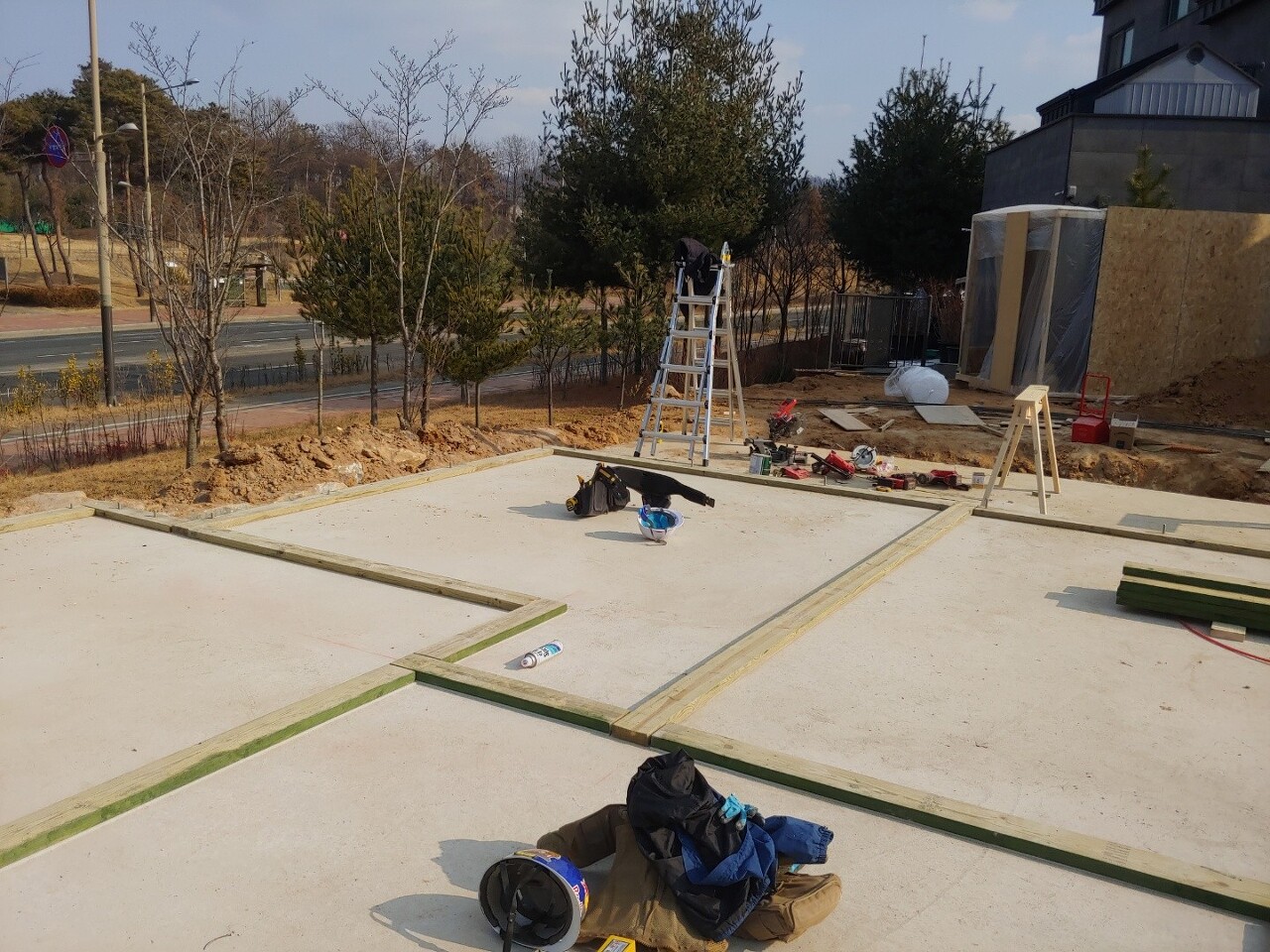

기초 정리정돈후 바닥 레이아웃 시작하였습니다.

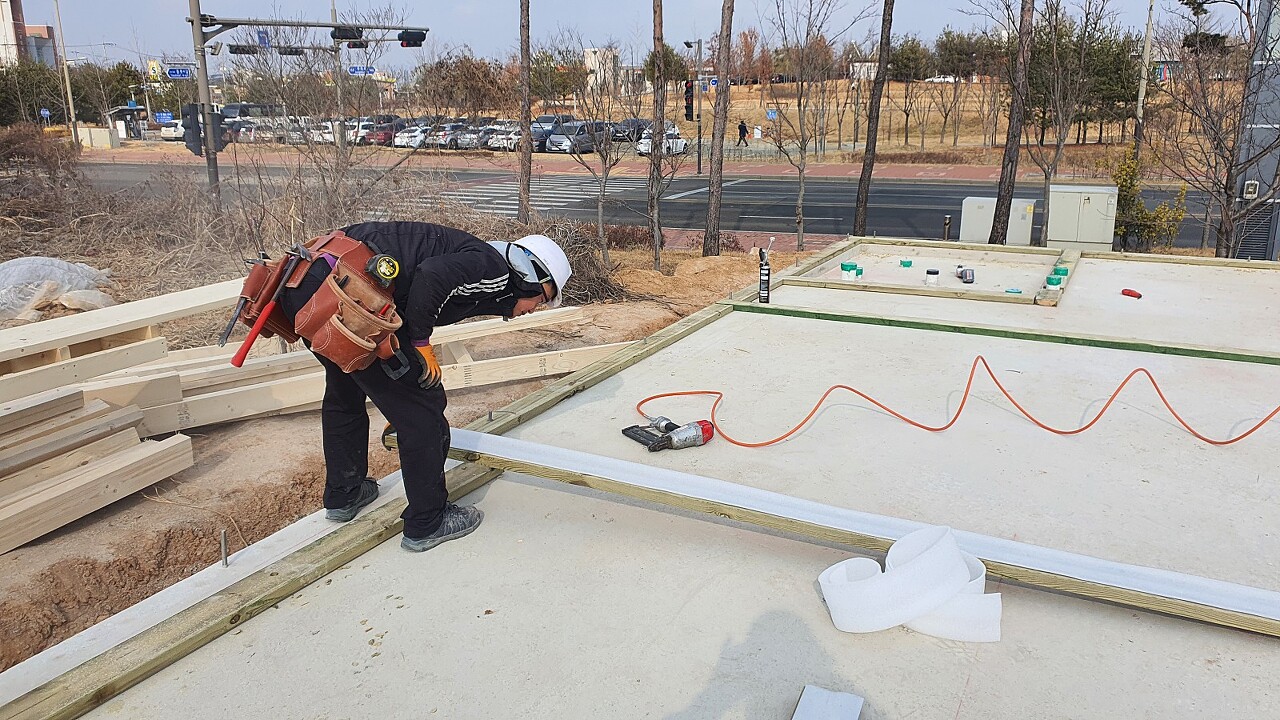

레이아웃을 기준으로 바닥 토대 시공 진행하였습니다.
중요한 작업이므로 여러번 체크해가며 꼼꼼히 진행하였습니다.

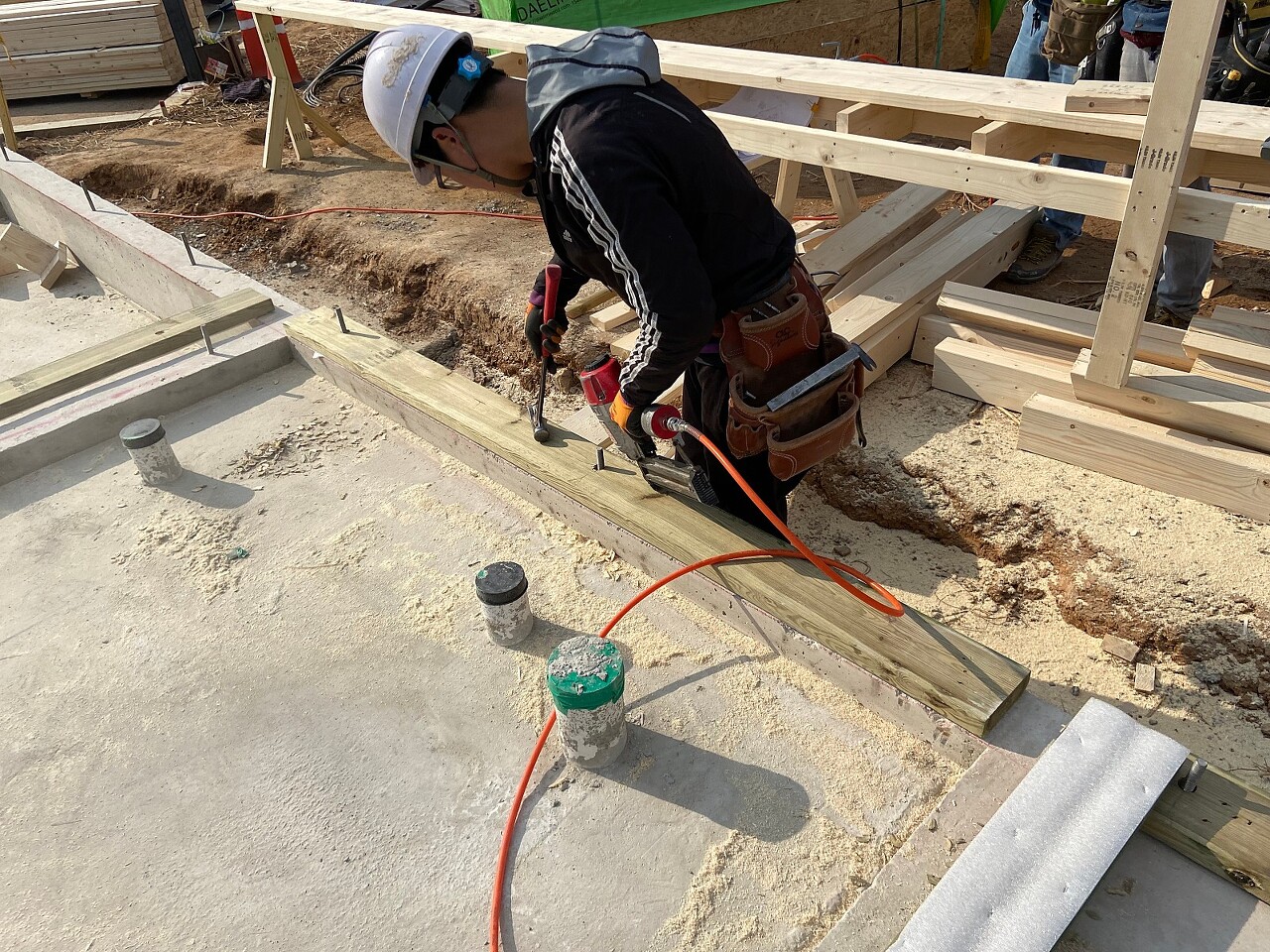

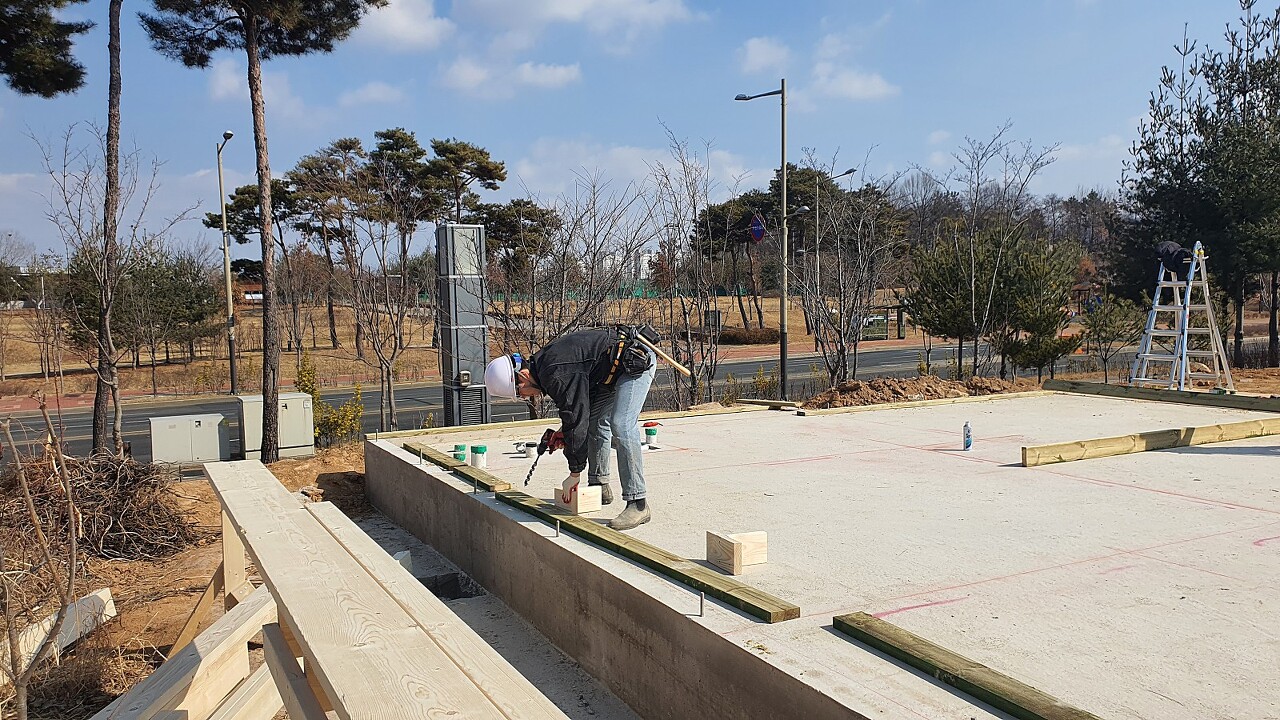

치수에 맞게 재단후 앙카볼트 위치에 맞춰 구멍을 뚫어준 뒤에 st64mm 타카핀으로 고정하여 주었습니다.

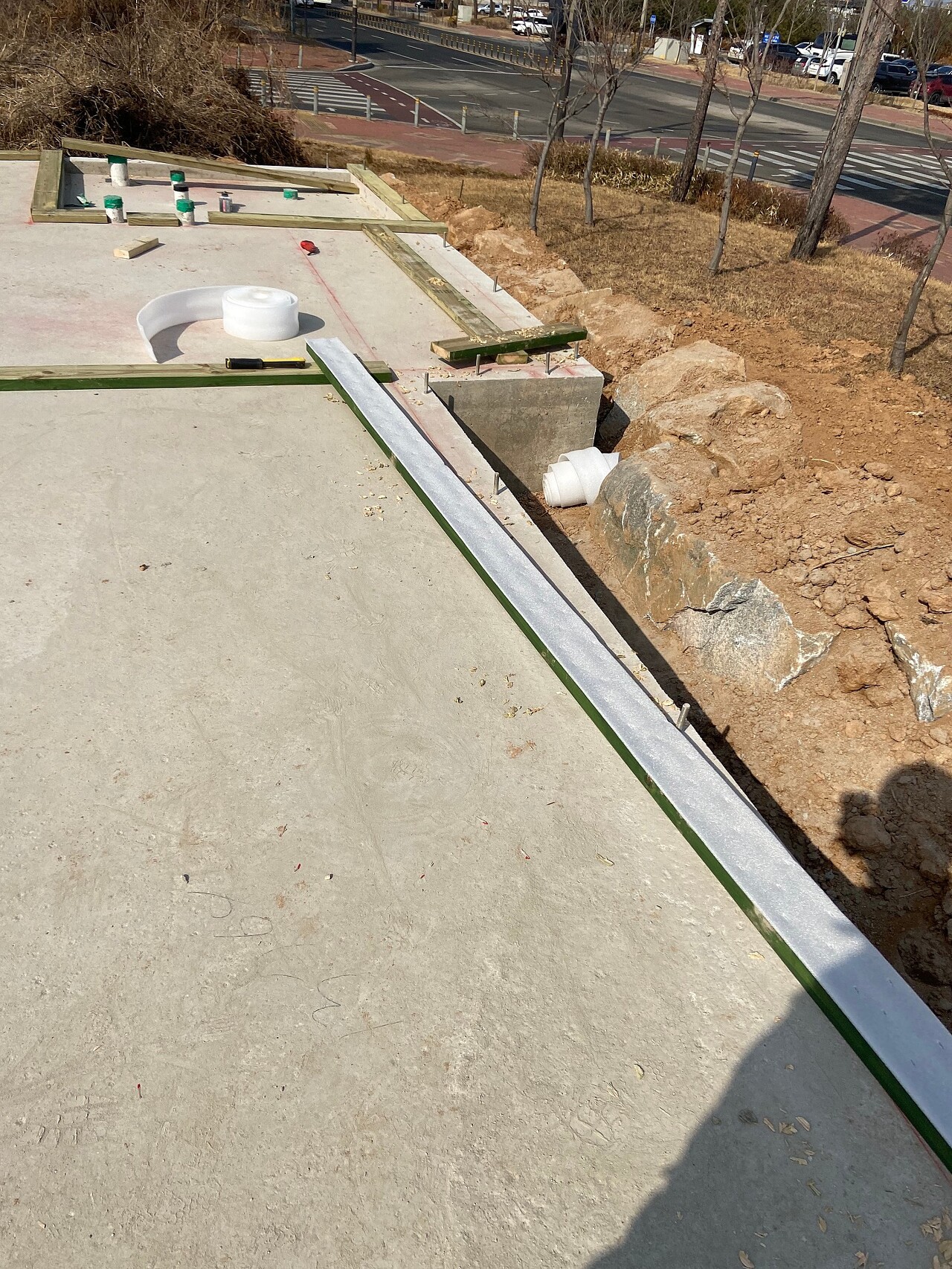

추후 벽체 시공뒤에 앙카볼트로 묶어줄 예정입니다.

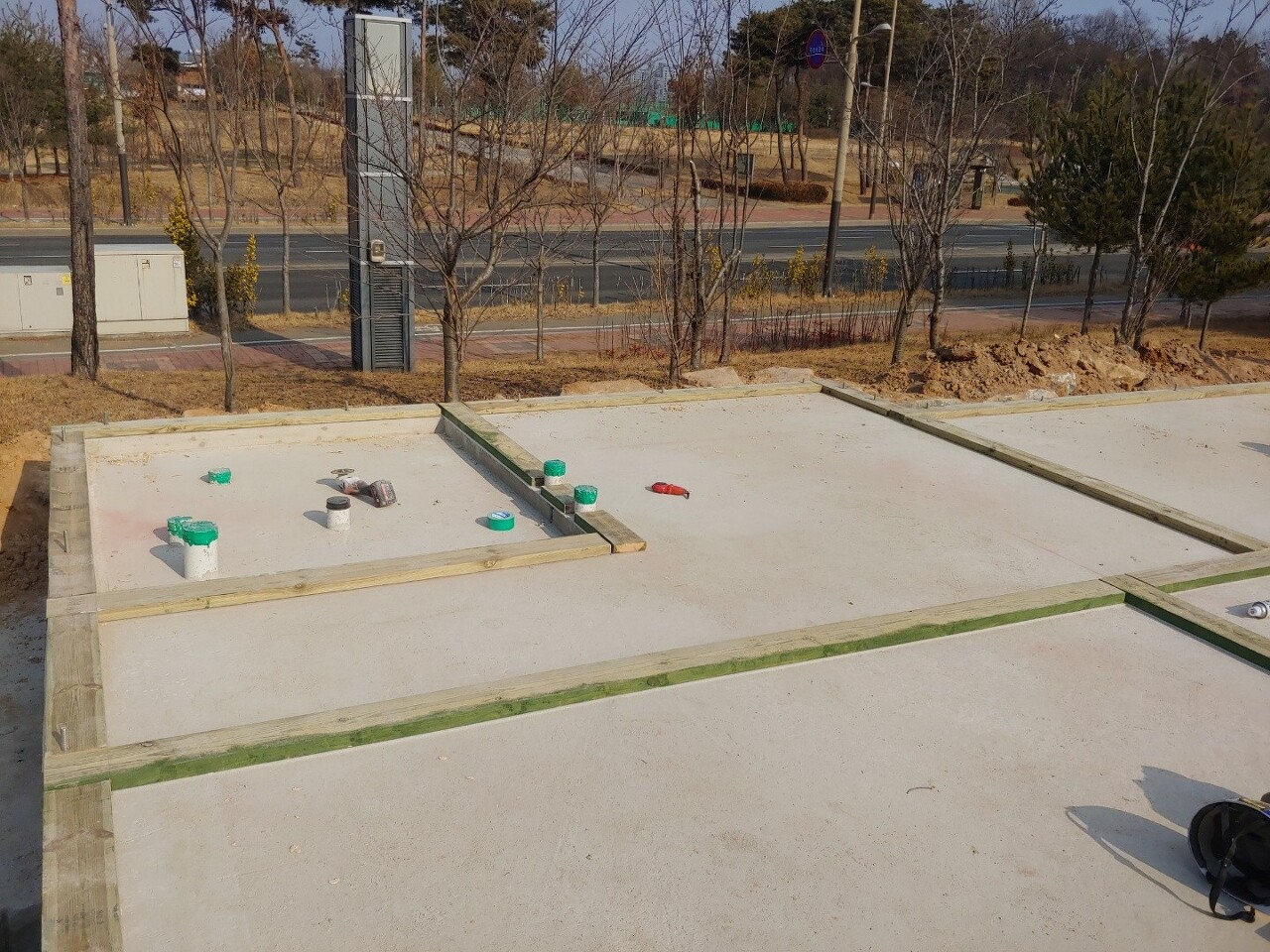

방부목 바닥에는 씰실러 부착후 시공진행하였습니다.





출처: 대림우드

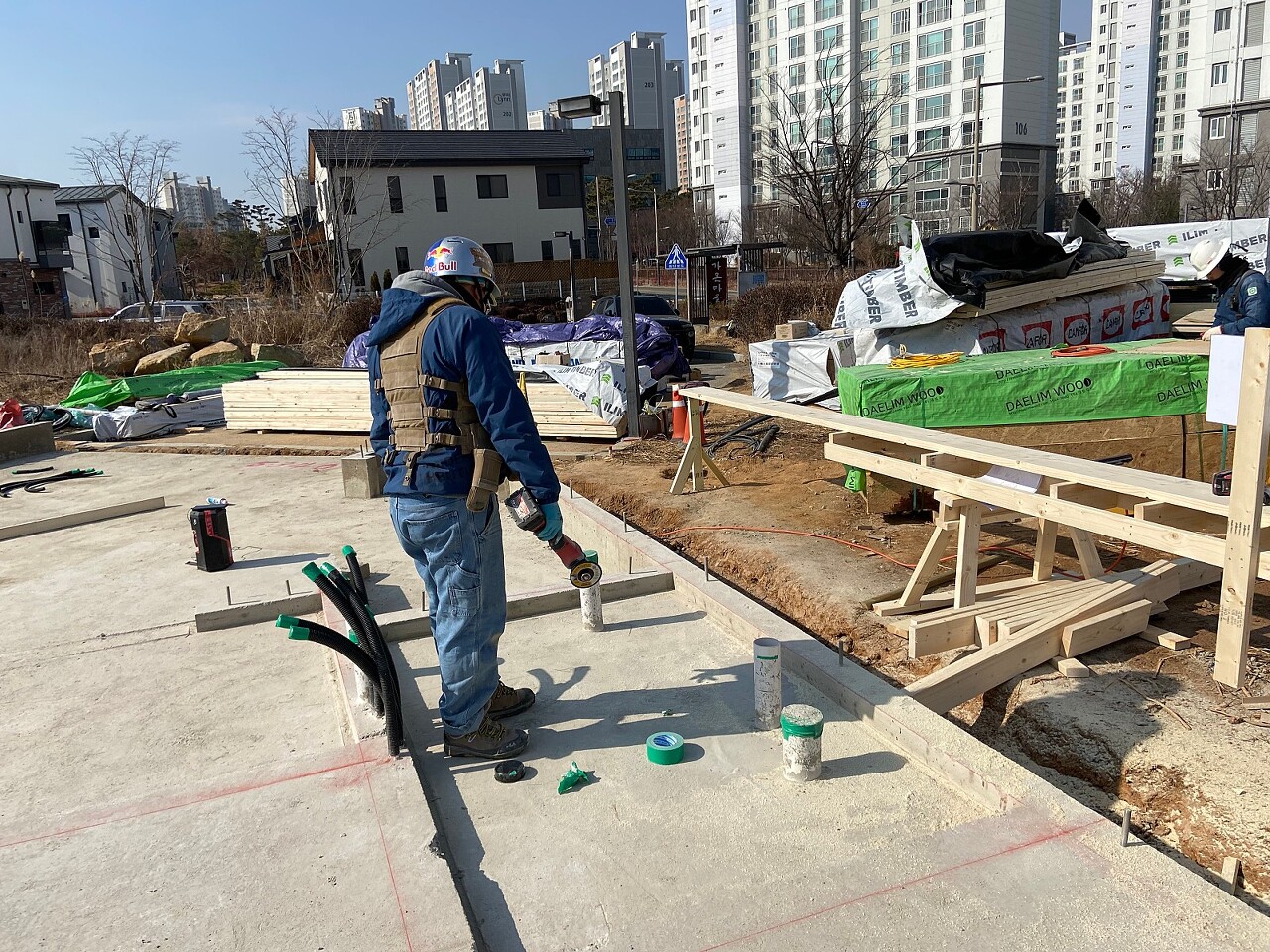

벽체 시공시에 방해 되는 배관 정리해 주었습니다.

더블플레이트 재단과 레이아웃 작업 진행하였습니다.


현장정리정돈 후 퇴근하였습니다.

'목조주택 시공완료현장 > 2201전주덕진구 장동 전북혁신도시 70평' 카테고리의 다른 글
220215 화 [전주 장동] 8일차 벽체시공, 트리머 및 크리플스터드 시공, 브레이스 시공 , 안전발판 작업, 림보드및 페럴렘빔 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.02.16 |
---|---|
220214 월 [전주 장동] 7일차 벽체시공, 홀다운 시공, 트리머 및 크리플스터드 시공, 브레이스 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.02.15 |
220212 토 [전주 장동] 6일차 벽체시공, 스터드재단, 조립보조립, 아스팔트 프라이머 도포 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.02.12 |
220211 금 [전주 장동] 5일차 플레이트 레이아웃, 벽체시공, 스터드재단 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.02.11 |
220210 목 [전주 장동] 4일차 플레이트 레이아웃, 벽체시공, 스터드재단, 기초수정 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.02.11 |
220209 수 [전주 장동] 3일차 플레이트 레이아웃, 벽체조립, 기초 수정, 헤더조립 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.02.11 |
220207 [전주 장동] 1일 자재수령 및 확인, 기초 받침목 해체작업, 창고제작, 기초 수평 작업 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.02.08 |
220117 전주 덕진구 장동 기초 (0) | 2022.02.04 |
220109 전주덕진구 장동 전북혁신도시 도면 (0) | 2022.02.04 |
210803 전주덕진구 장동 전북혁신도시 현장답사 (0) | 2022.02.04 |
댓글
