날씨 : 추운날씨(-16도)지만 집중도있는 작업으로 추위를 이겨냄.
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
금일품수 (누계) : 4.00품 (총 48.38품)
금일 작업현황
- 1층 서까래 시공
- 서까래 등 재단
- 2층 림조이스트 시공
- 2층 합판시공
- 솔리드 블로킹 시공 등
- 전기작업
내일 예정작업
- 2층 천장 장선 시공
- 서까래 시공
- 블로킹 시공 등
가평 조종 안전하고 재미있게 집 짓기 12일차 입니다.
오늘은 서까래 재단, 1층 지붕 서까래 시공, 2층 림조이스트 시공, 솔리드 블로킹 시공 등 진행하였고,
외부작업으로 전기작업을 진행하였습니다.
사진으로 보시겠습니다.

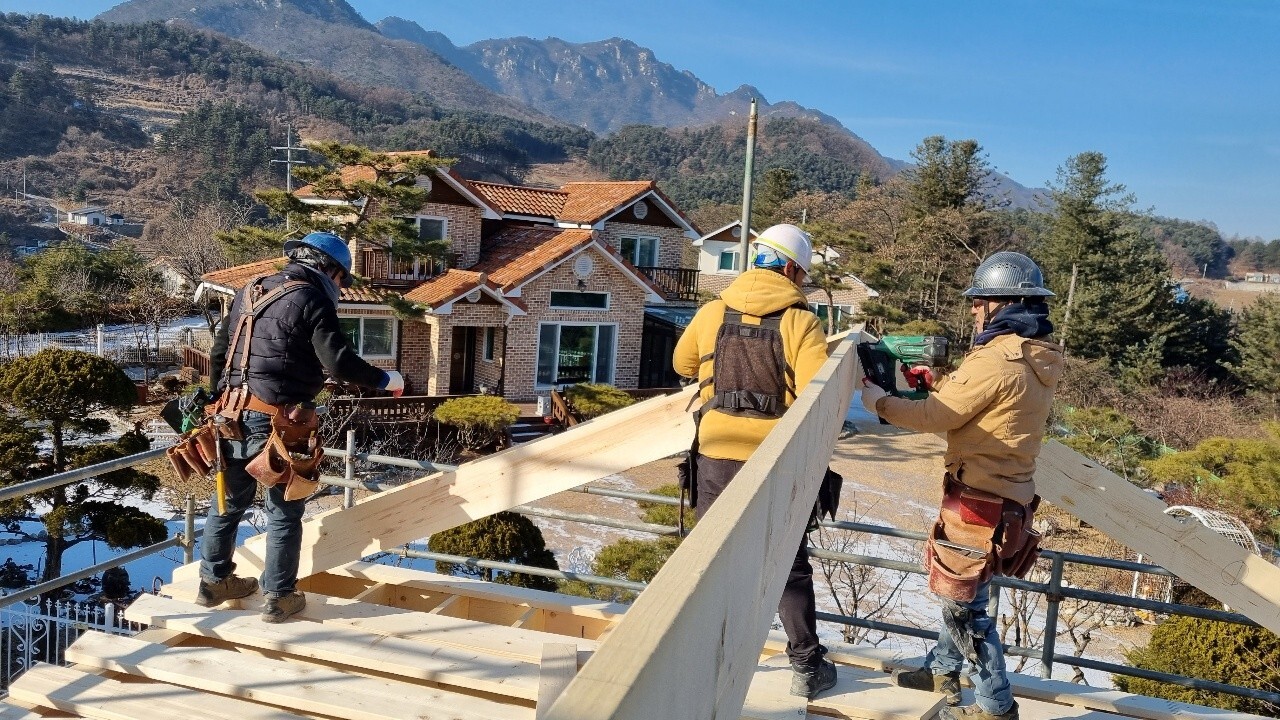

오전에 서리가 내려서 서까래 재단위주로 작업을 진행하였습니다.
서까래작업은 부팀장님이 지원하여 빠른시간안에 마무리하였습니다.


서까래 시공전 지붕과 만나는 지점에 미리 합판시공을 하였습니다.
합판시공시 합판이 연결되는 부분은 못으로 고정하고 프로클리마 방수테이프로 마무리하여 방수기능을 높였습니다.


소장님께서 서까래 시공전에 플레이트를 시공하였습니다.



릿지(마루대)와 서까래가 정확하게 맞아 떨어집니다.
마음 졸였을 용귀빌더님 고생하였습니다.
지금부터 본격적으로 서까래시공을 할 예정입니다.




서까래 재단이 정확하여 순식간에 서까래시공을 하였습니다.

박공지붕에서 첫 번째 서까래를 매달아 지지해 주는 수평부재로 룩아웃(Lookout)을 시공하였습니다.


2층에 림조이스트 (끝막이 장선)을 시공 진행합니다 .
림조이스트(끝막이 장선) 시공할 때는 파이프 클램프를 사용하여 더블 탑 플레이트에 완전 밀착하여 시공 진행합니다.


정밀시공을 위하여 중간에 소장님과 톱사인 용귀빌더님이 도면을 보면서 시공방향 및 자재 재단에대하여 확인하고 상의하고 있습니다.


오늘도 톱사인 용귀빌더님은 묵묵히 재단에 열중하고 있습니다.




건축주님께서 오전간식으로 생크림크라상, 점심으로 삼겹살, 오후간식으로 라면을 준비해주셨습니다.
건축주님 고맙습니다.
감동입니다.
오늘은 여기까지 입니다.
오늘도 고생하셨습니다.
감사합니다.
