날씨 : 오전 쌀쌀한날씨(-14도), 오후 작업하기 좋은 따뜻한 날씨.
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
금일품수 (누계) : 4.00품 (총 56.38품)
금일 작업현황
- 2차 자재수령
- 2층 장선작업
- 거실지붕 시공
- 침실지붕 철물작업
- 침실지붕 이브블로킹작업

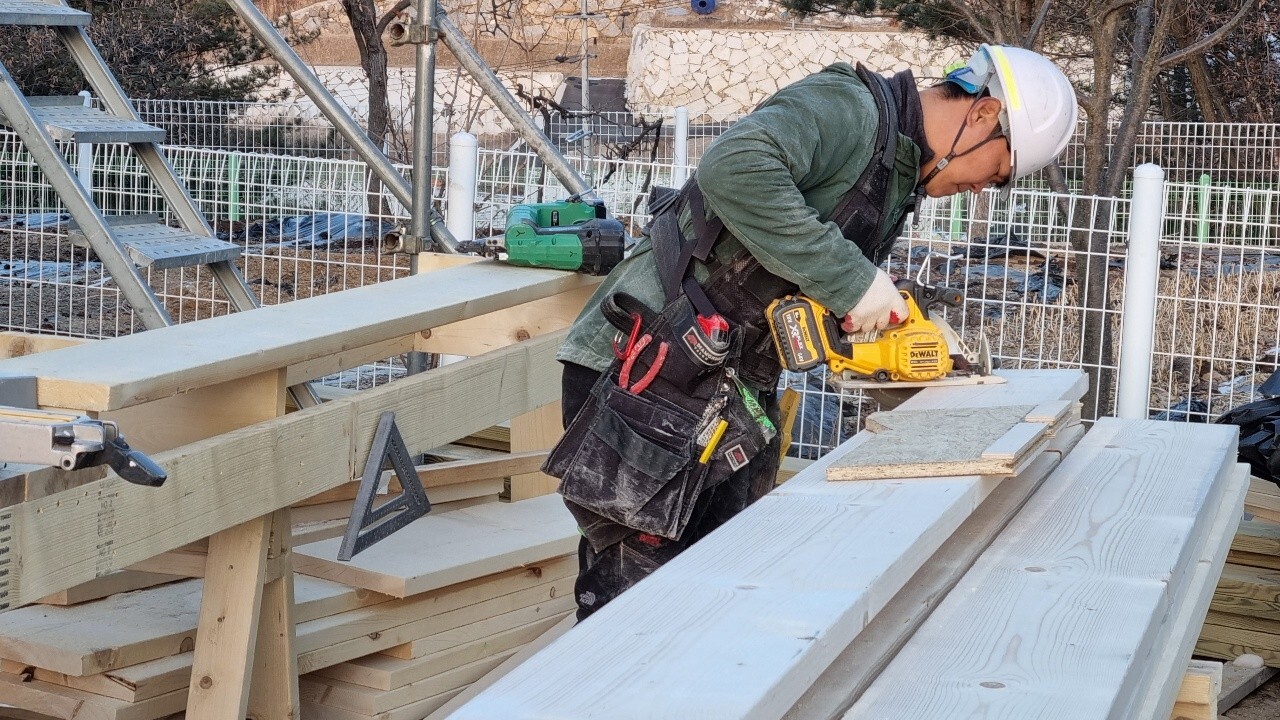

- 2층 지붕 서까래등 재단
- 전기작업
내일 예정작업
- 침실지붕 시공
- 2층지붕 서까래 작업
- 블로킹 시공 등
가평 조종 안전하고 재미있게 집 짓기 14일차 입니다.
오늘은 1층 거실지붕 시공, 2층 장선작업, 서까래 등 재단 위주 작업을 진행하였고, 외부작업으로 어제에 이어 전기작업을 진행하였습니다.
사진으로 보시겠습니다.

시공에 앞서 소장님이 팀원들에게 작업방향을 설명하고 있습니다.

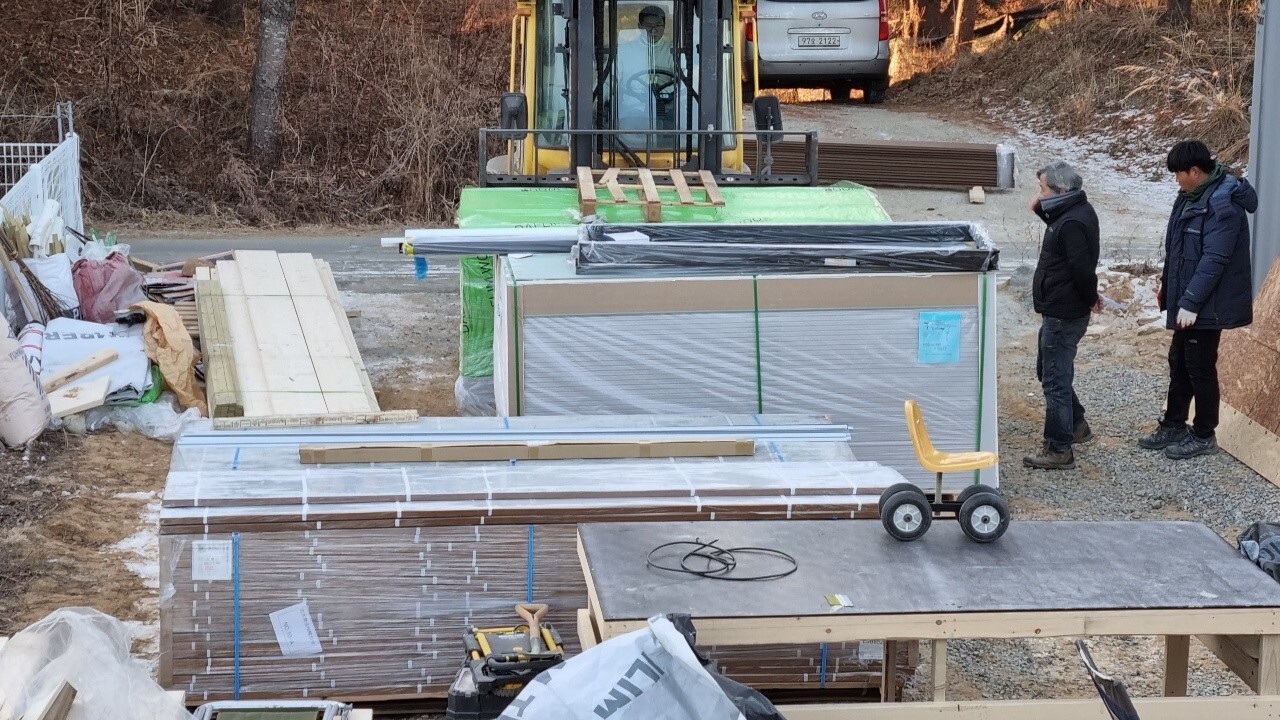

그많던 자재를 다 시공하고 2차 자재를 반입하였습니다.


서까래위에 타이백을 시공합니다.
타이백은 내부의 습기는 배출하고, 외부에서의 습기반입은 방지하는 투습방수시트입니다.



투습방수지 시공후 각상을 시공하여 공기순환 공간을 확보 한 뒤 그위에 합판 시공합니다.
이중지붕을 시공함으로써 얻을수 있는 효과는 벤트(공기순환) 공간을 크게 확보해줌으로
공기가 원할하게 순환되어 지붕을 열과 습기로 보호해줍니다.
목조주택의 공기순환에 대해 설명드리자면,
기단부> 레인스크린 시공을 통한 공간>소핏벤트 > 서까래 벤트 > 릿지 벤트 (용마루 벤트) 이렇게 공기가 순환하게 됩니다 .
목조주택의 벤트와 레인스크린 시스템은 아주 중요한 필수요소라고 할수 있습니다 .

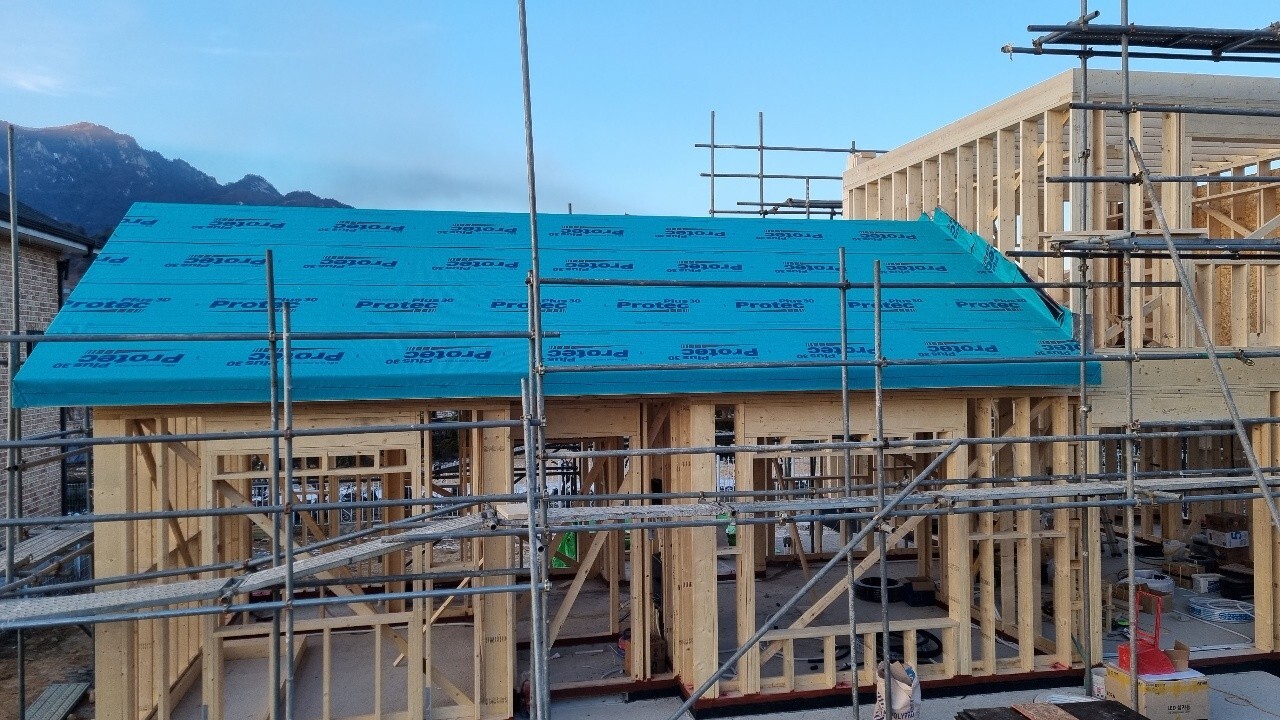

다음작업으로 지붕 방수시트 작업 진행하였습니다.
물의 흐름을 생각하여 , 방수시트 시공은 가장 낮은 지붕부터 시공하였습니다 .

방수시트를 겹쳐 올라갈 때는 오버랩 라인에 맞추어 100mm 이상 겹쳐서 시공하였습니다 .
열심히 시공하는 사진입니다. 지붕위는 늘 위험하기에 조심, 또 조심하며 시공 진행합니다.

오늘 방수시트 시공에는 'PROTEC PLUS 30' 방수시트 사용하였습니다 .
아래는 PROTEC PLUS 30에 대한 자세한 설명입니다.



2층 천장 장선을 시공하였습니다.


침실지붕 철물시공하였습니다.
철물은 "H3"제품으로 서까래를 효과적으로 연결하여 다른 철물에 비해 60% 정도 높게 하중을 견딜 수 있도록 설계된 제품이며
특히, 지붕부의 부력 대응에 강하도록 제작된 제품입니다.


오늘도 용귀빌더님은 서까래 재단 및 지붕시공에 열심히한 하루였습니다.


오늘까지 시공한 사진입니다.
오늘은 여기까지입니다.
팀원 모두 고생하셨습니다.
감사합니다.
