날씨 : 오전 쌀쌀(-12도), 오후들어 작업하기 좋은 봄처럼 따뜻한 날씨.
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
지 원 : 문병선((8시간)
금일품수 (누계) : 5.00품 (총 32.38품)
금일 작업현황
- 1층 벽체시공 완료
- 1층 가새작업
- 림 조이스트 시공
- 장선시공
- 오일스테인 작업 마무리 및 아스팔트프라이머 도포
내일 예정작업
- 장선시공
- 장선블로킹 시공 등

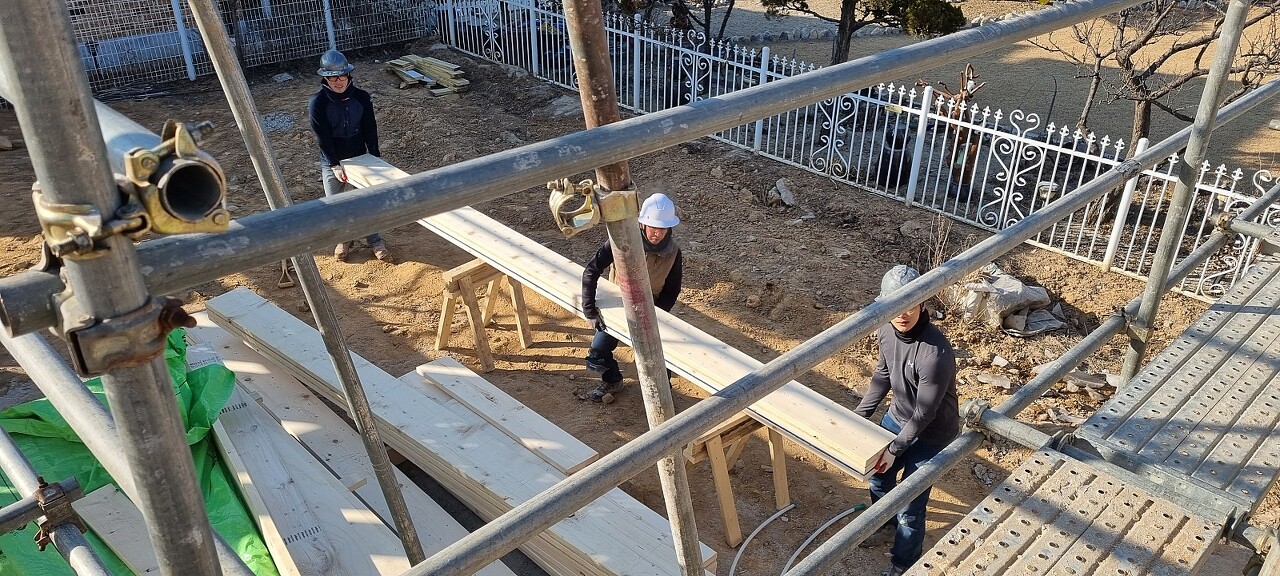

- 장선 및 2층 플레이트 등 재단
가평 조종 안전하고 재미있게 집 짓기 8일차 입니다.
오늘은 1층 벽체시공 마무리, 가새작업, 장선시공에 중점을 두고 팀원들 모두 최선을 다해 시공하였습니다.
사진으로 보시죠.

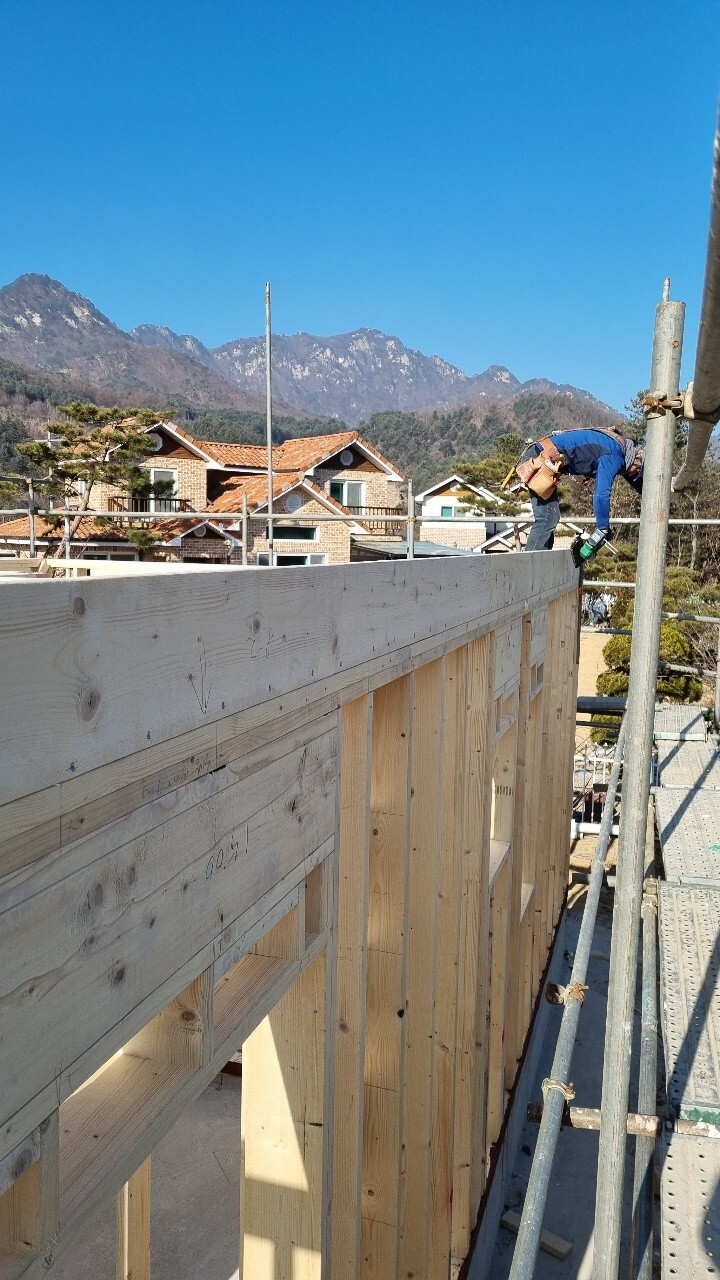

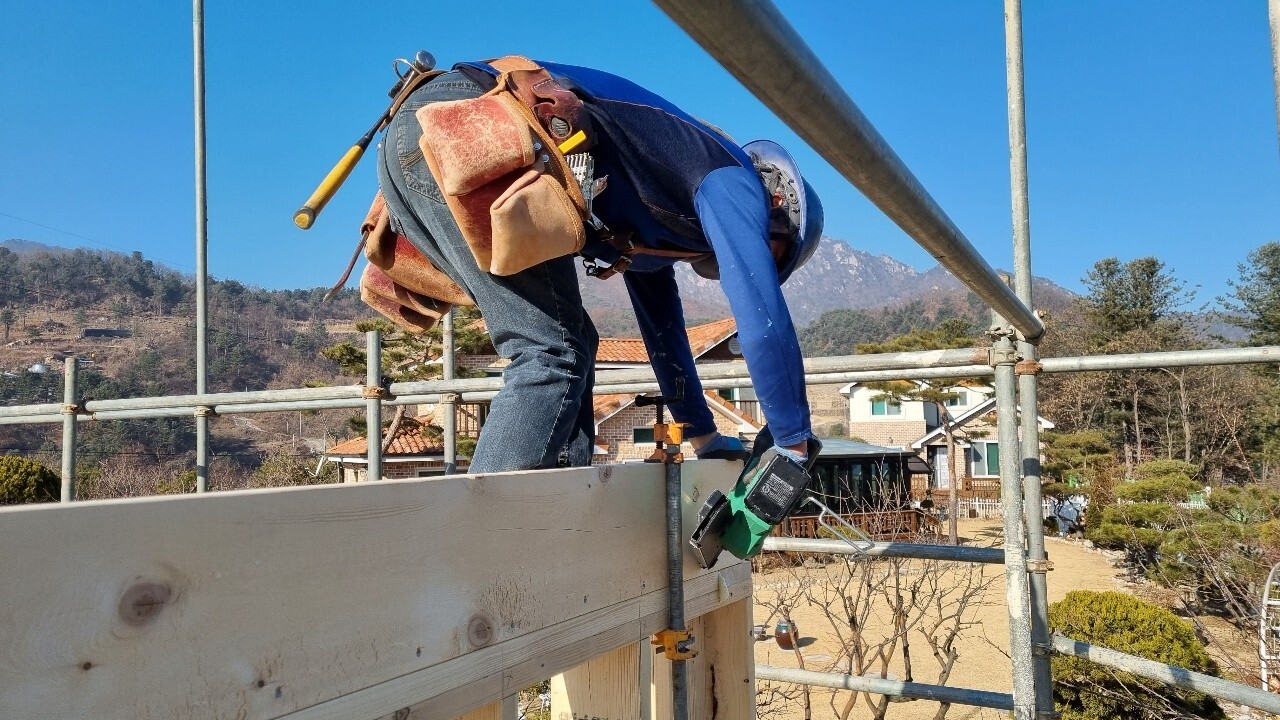

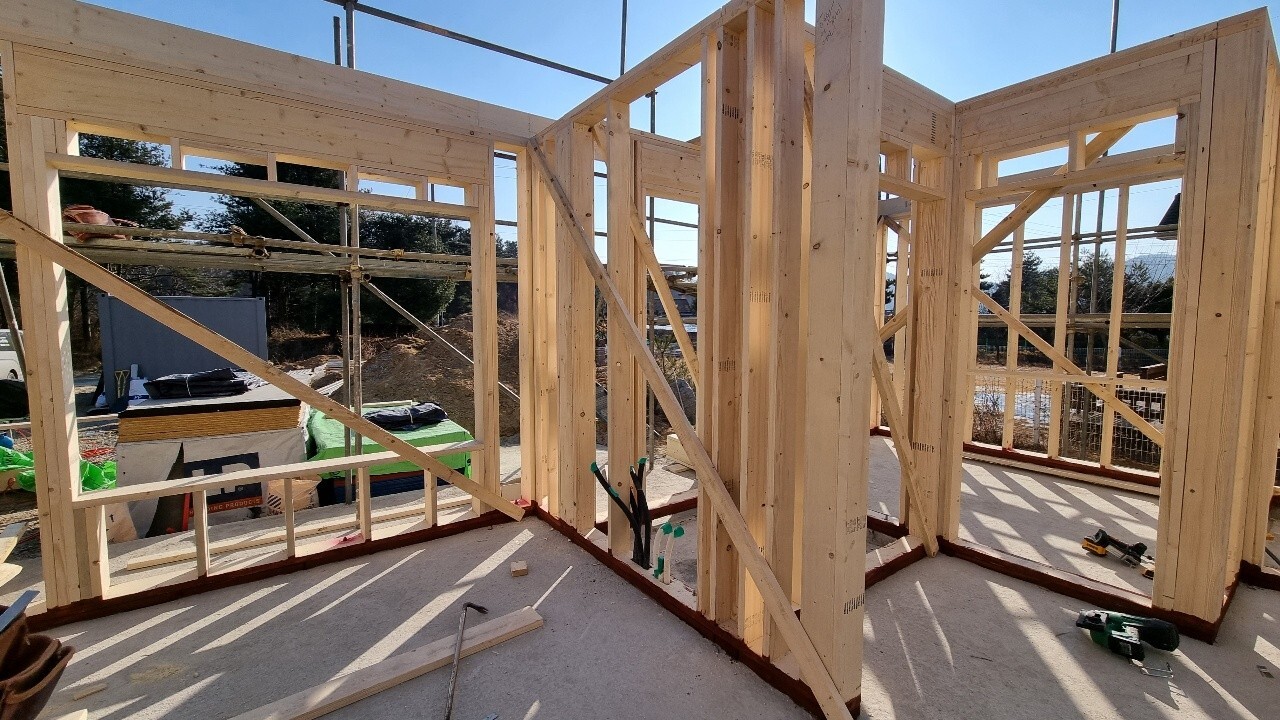

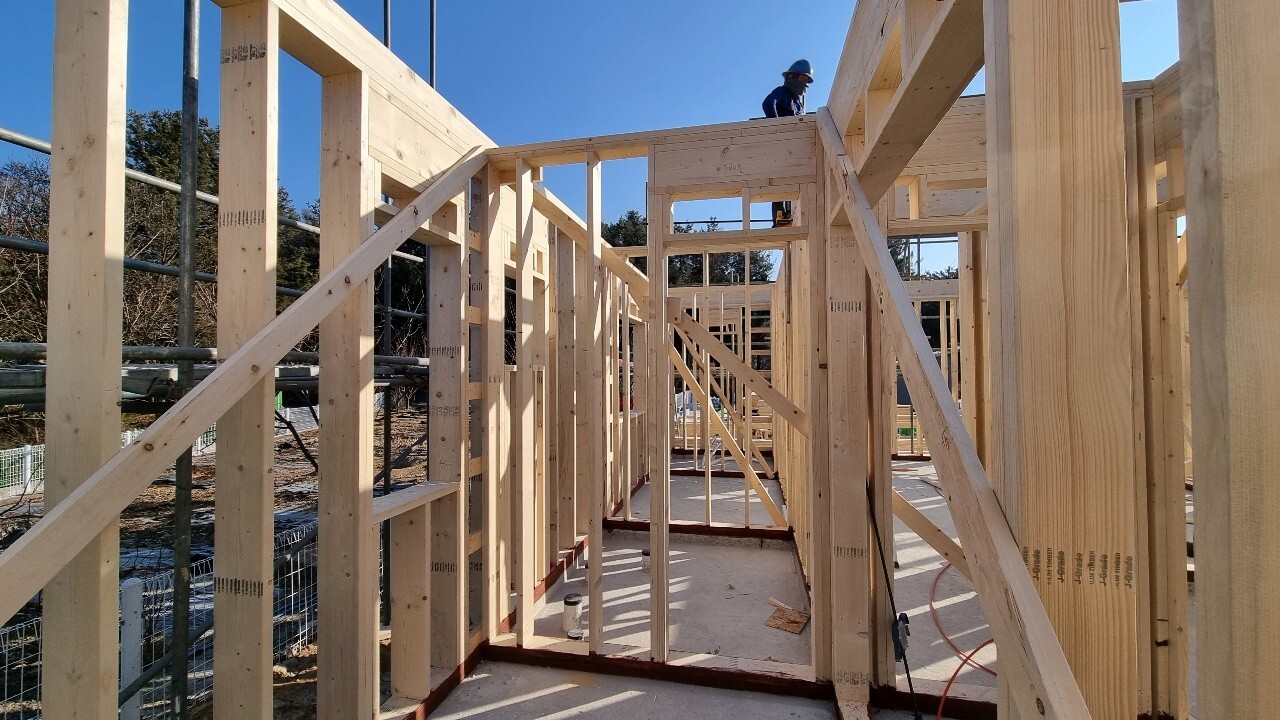

1층 벽체시공후 부팀장님이 가새작업을 하였습니다.

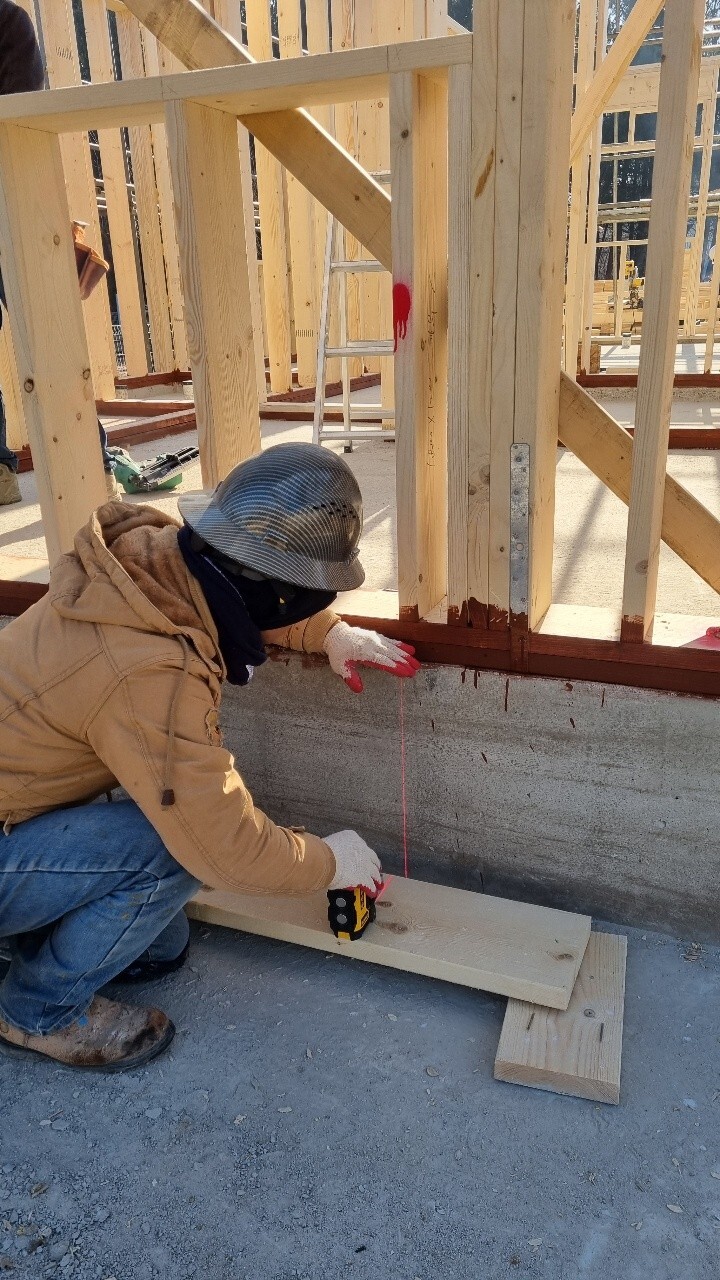

레이저 레벨기를 이용해 벽체의 수직을 확인하고,
구조재를 벽체의 대각 길에 맞게끔 재단 후 먼저 탑 플레이트, 더블 탑 플레이트에 고정시켜주고,
벽체의 수직을 맞추어 바텀 플레이트와 머드씰 , 그리고 스터드에 고정해줍니다 .

가새작업 완료사진입니다.
0.5mm의 오차없는 정치수로 가새작업을 완료했습니다.
퍼팩트합니다.

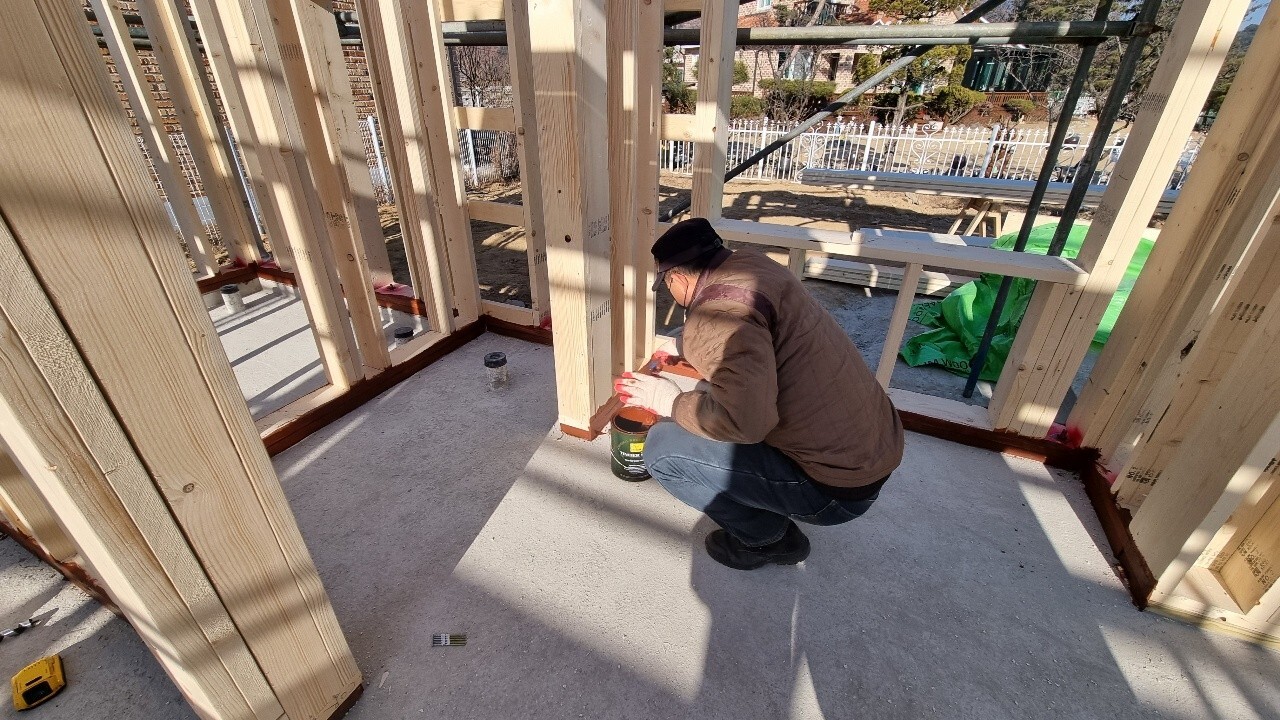

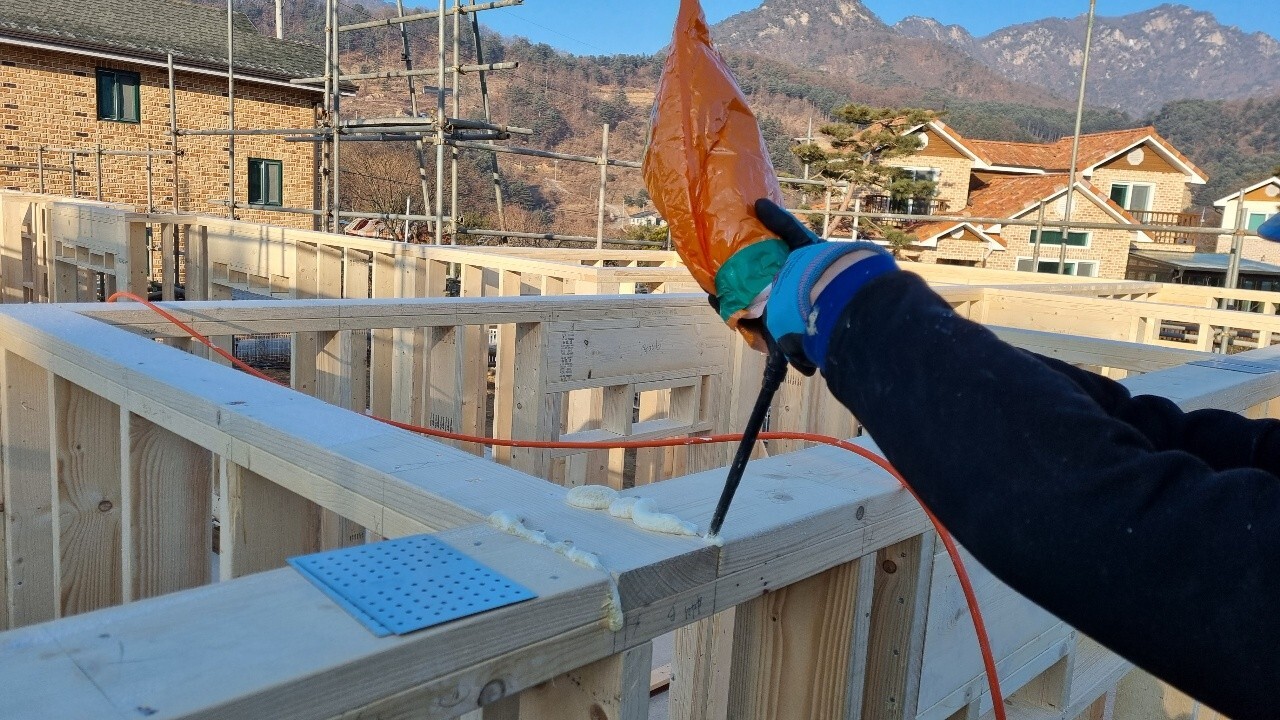

벽체와 벽체가 만나는 지점에 기밀을 높이기위해 폼작업을 합니다

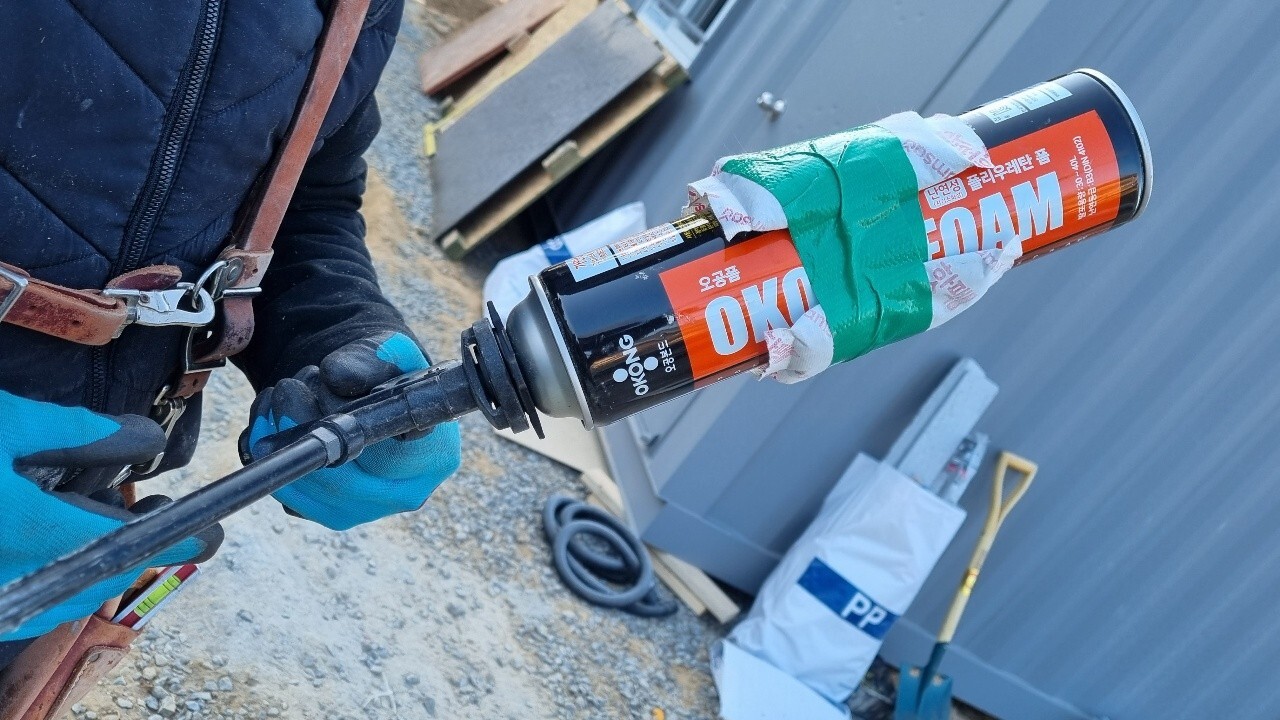

날씨가 추워(-12도) 폼이 나오질 않습니다.

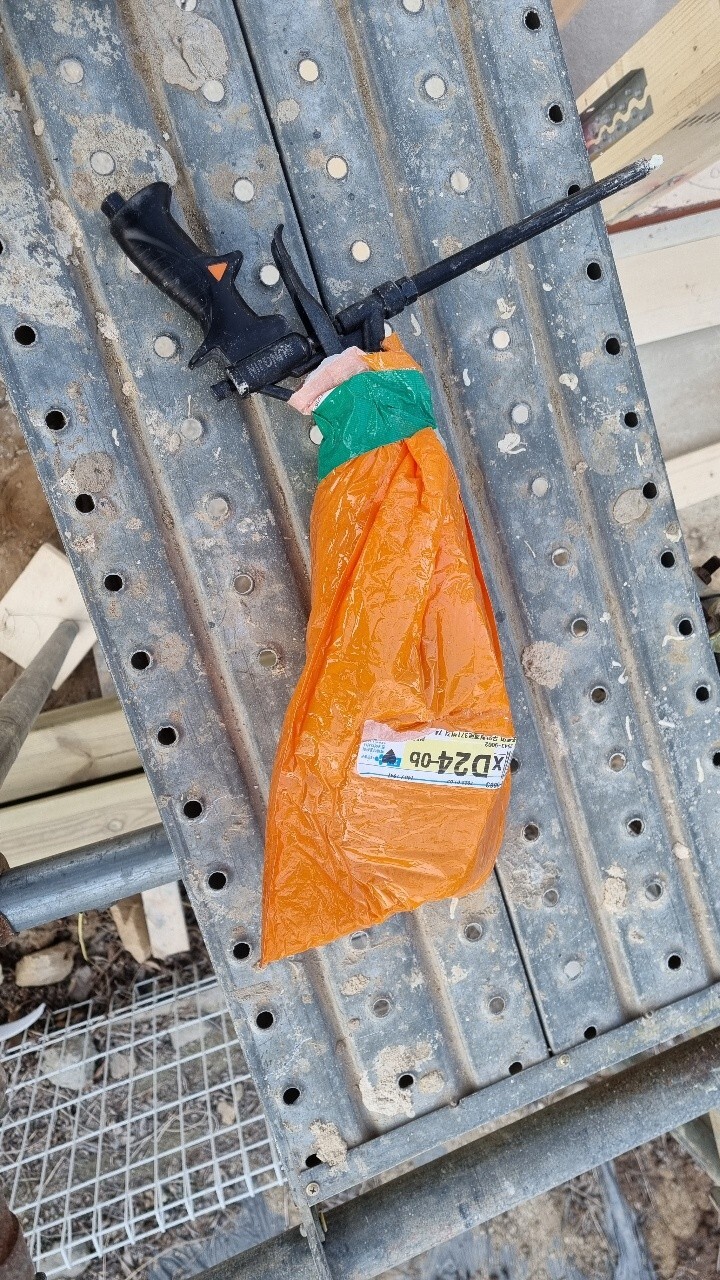

궁여지책으로 폼에 핫팩을 붙이고 상품포장지로 덮어 보온을 유지하였습니다.

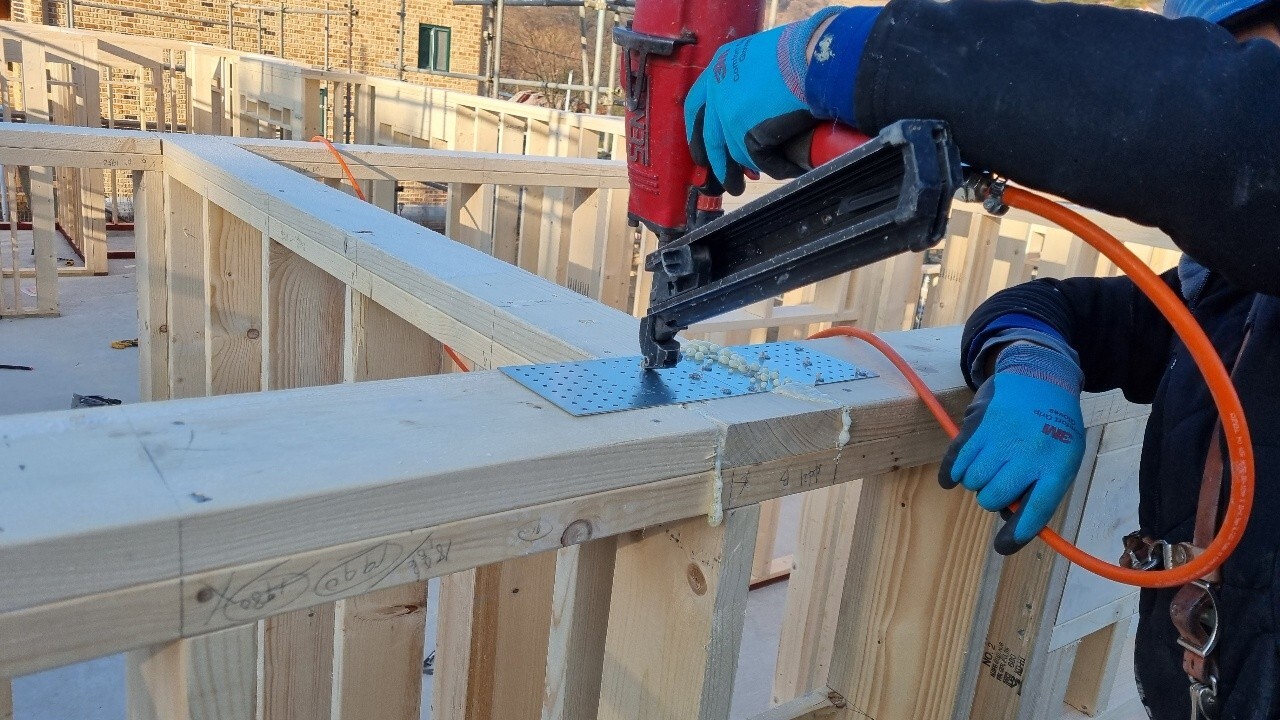

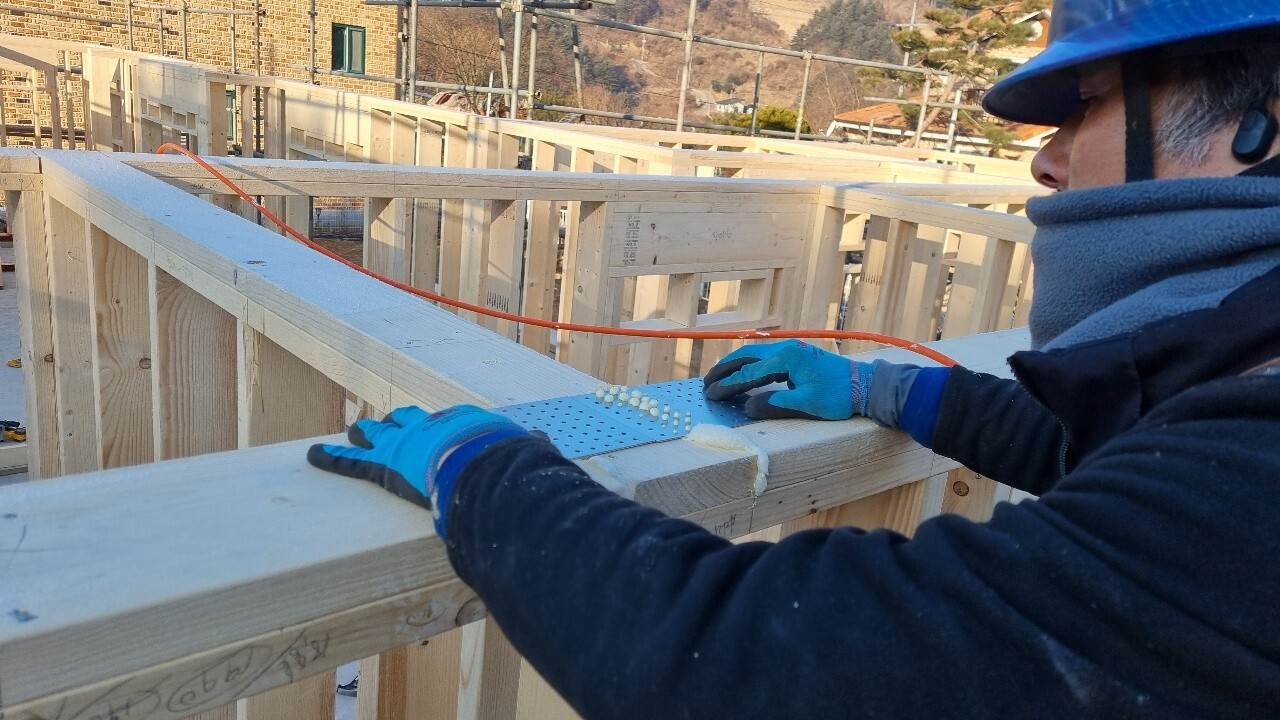

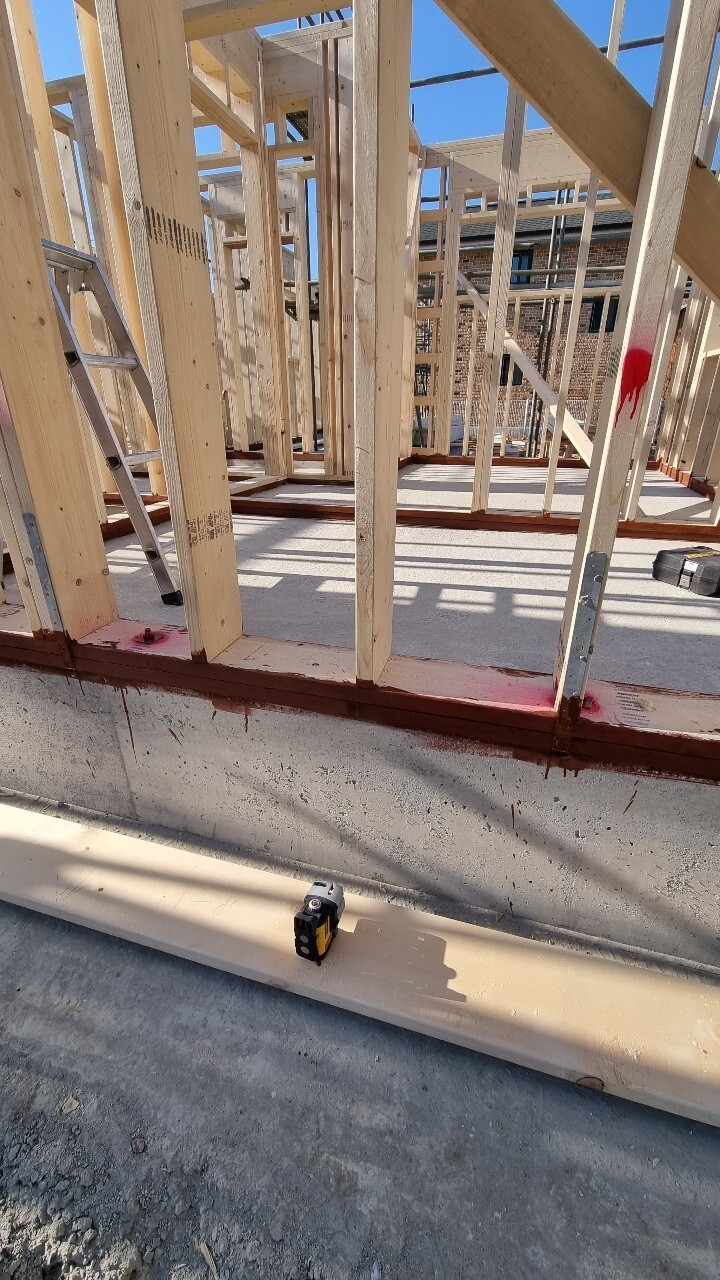

장선 시공 전 벽체와 벽체를 연결하는 철물 TP49 - Tie Plates 시공 하였습니다

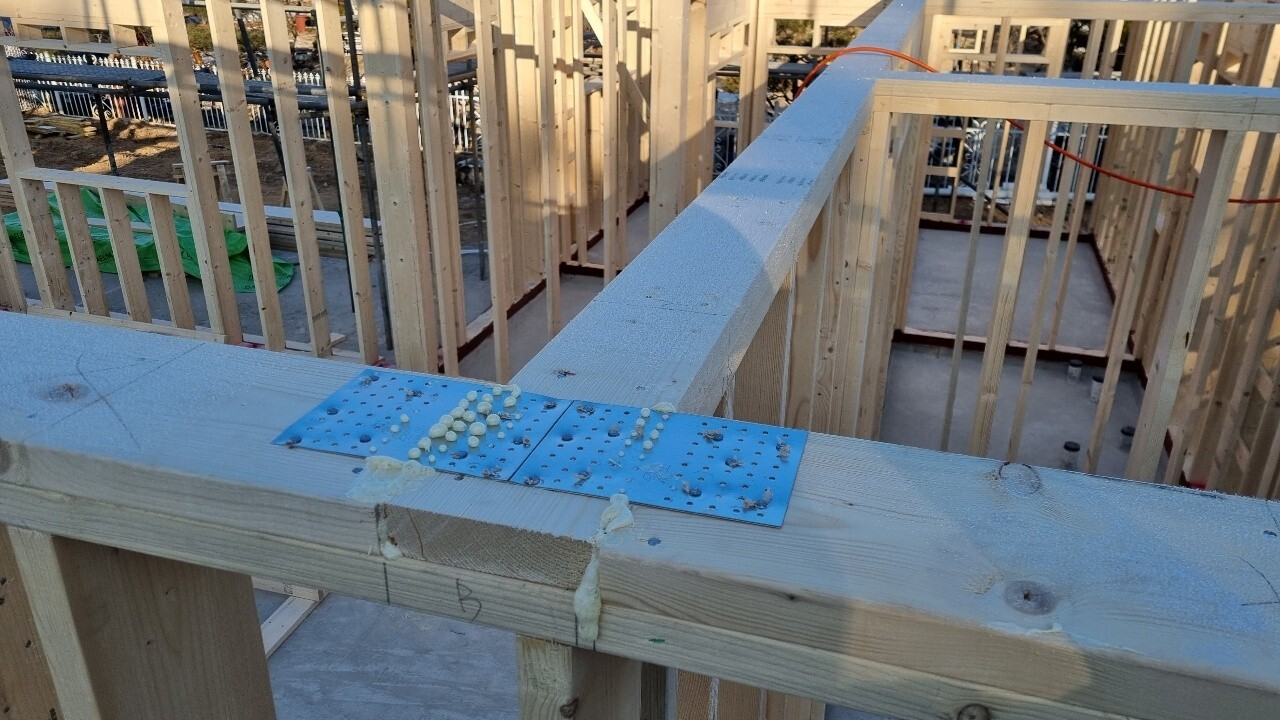

기존의 못만을 이용한 시공보다 더욱 강력한 결속력을 가집니다 .
혹여나 더블 탑 플레이트 간의 벌어짐을 방지하기도 합니다.
장선 시공 전 벽체와 벽체를 연결하는 철물 TP49 - Tie Plates 시공 하였습니다.

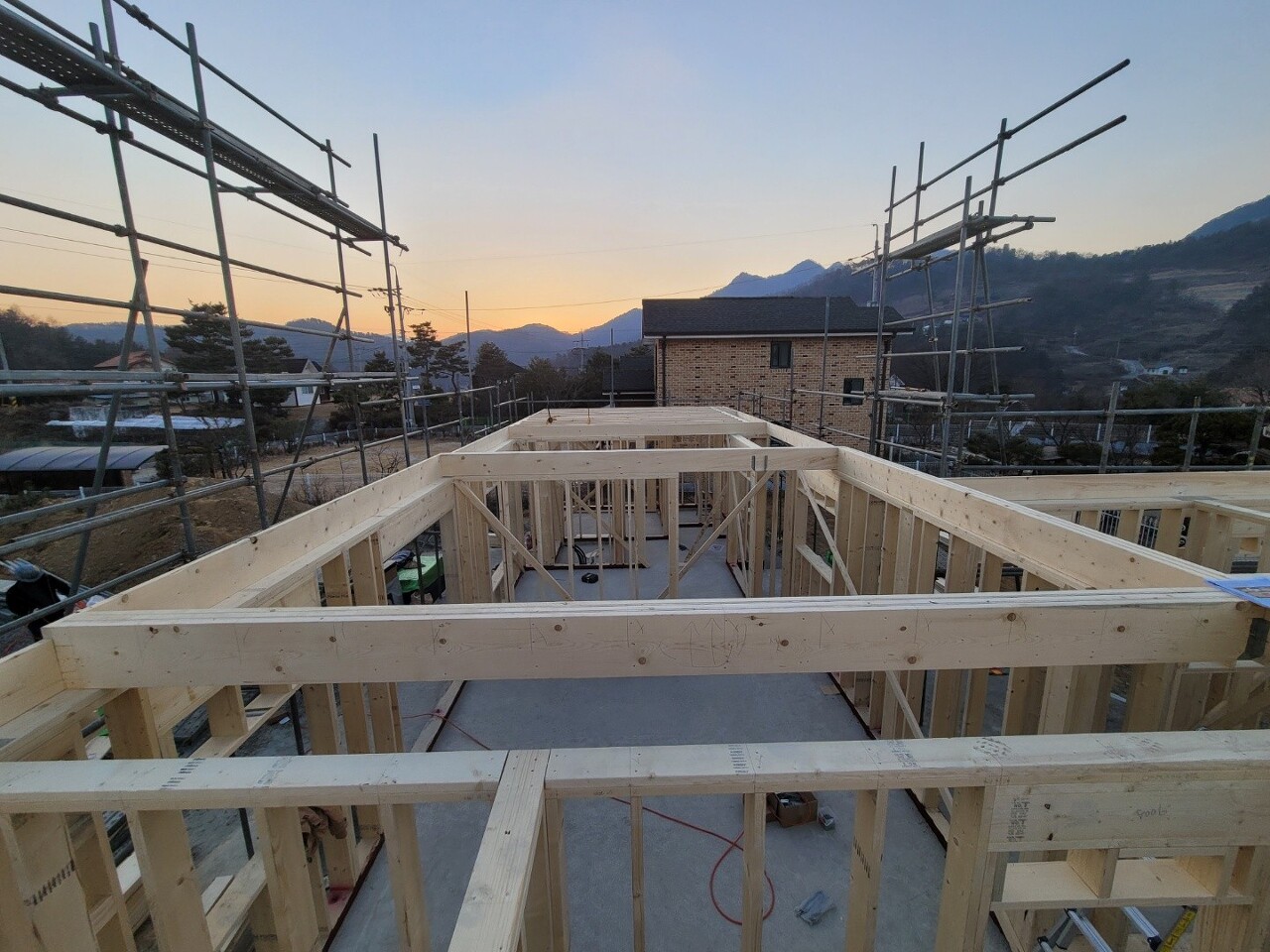

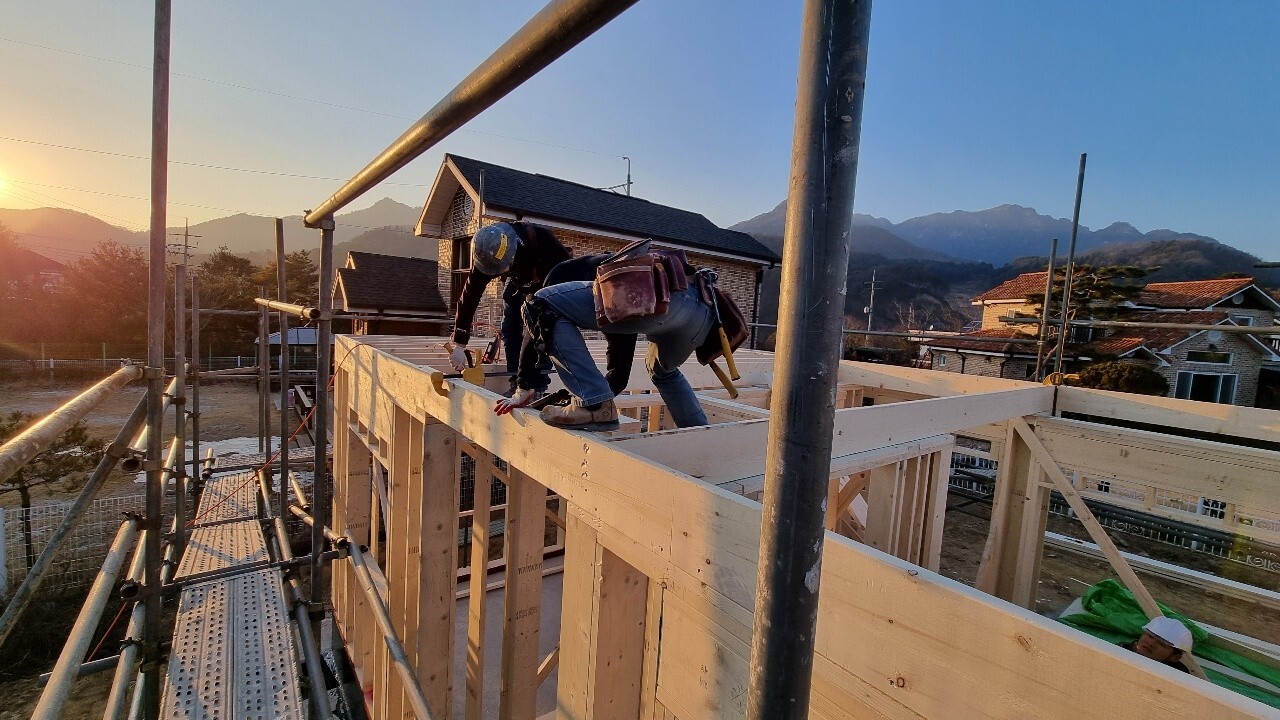

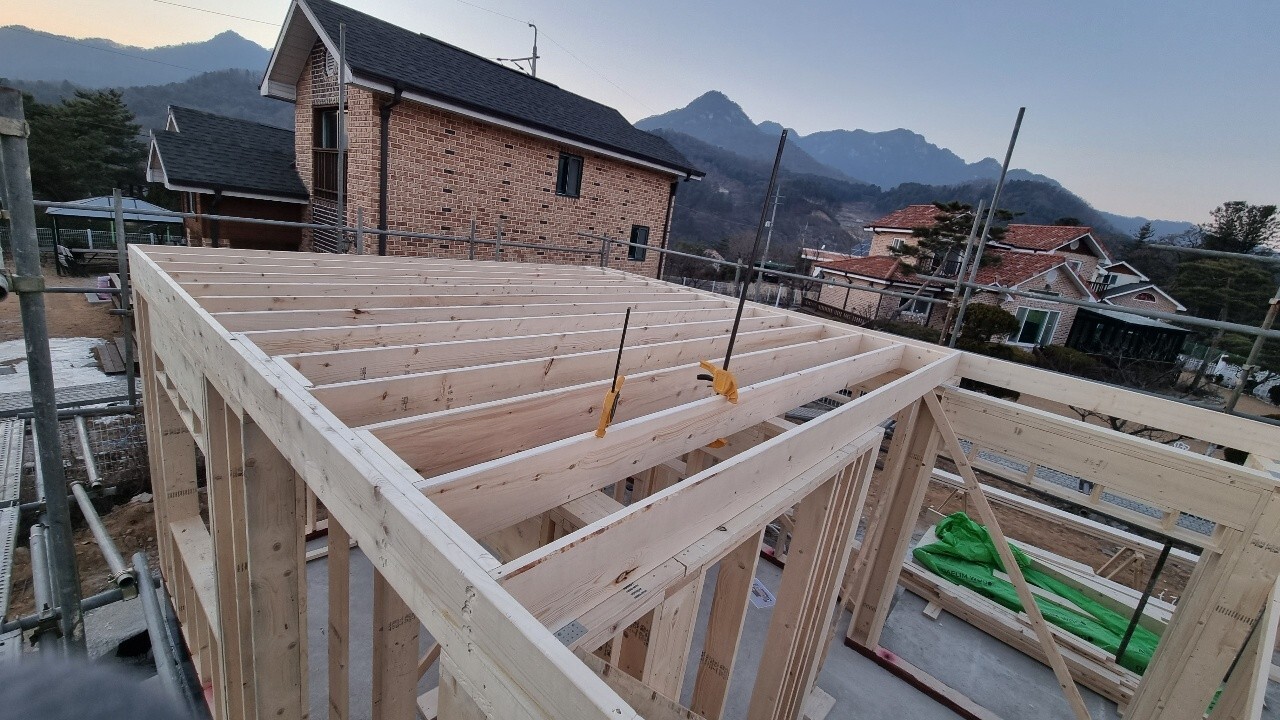

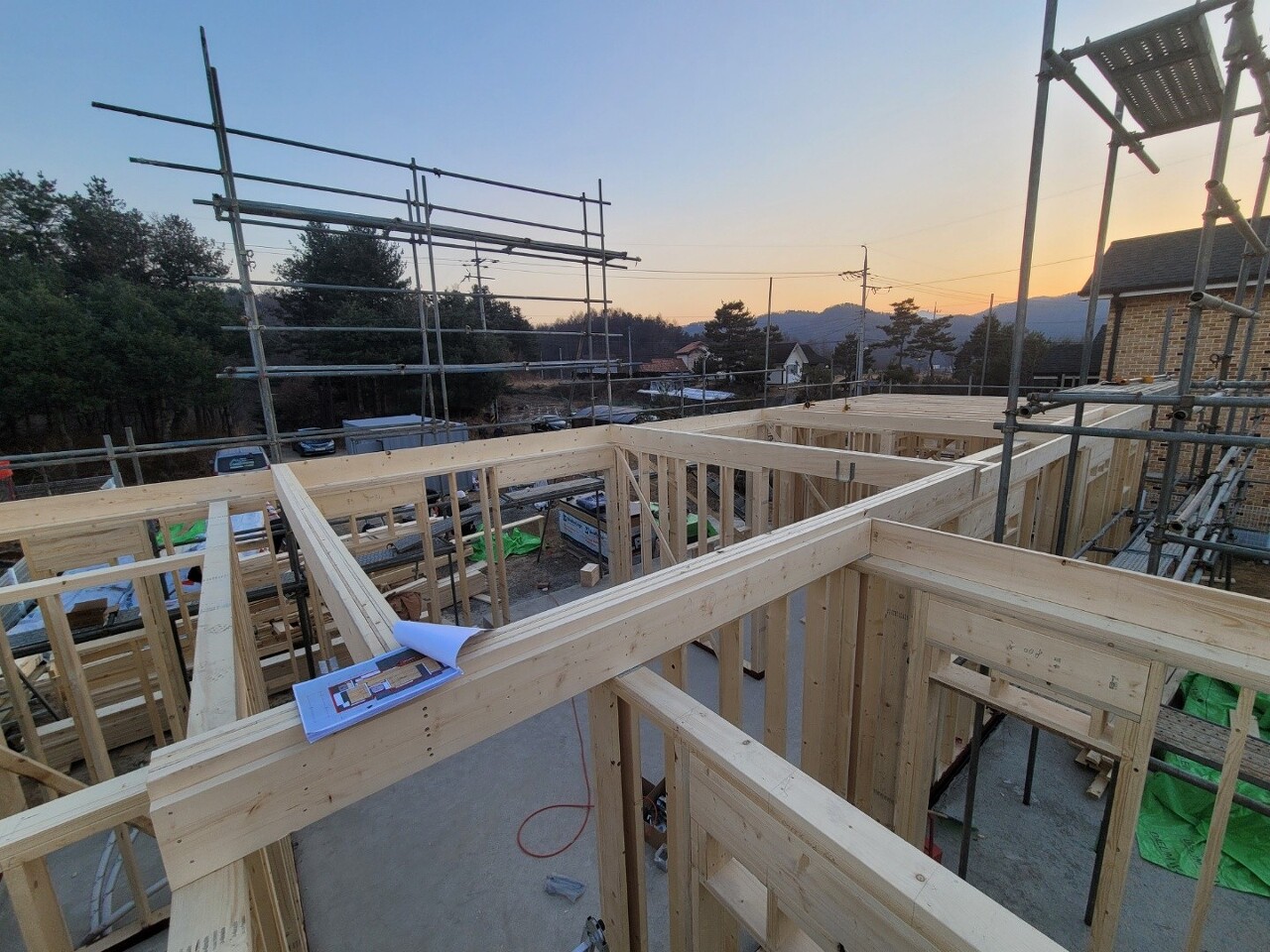

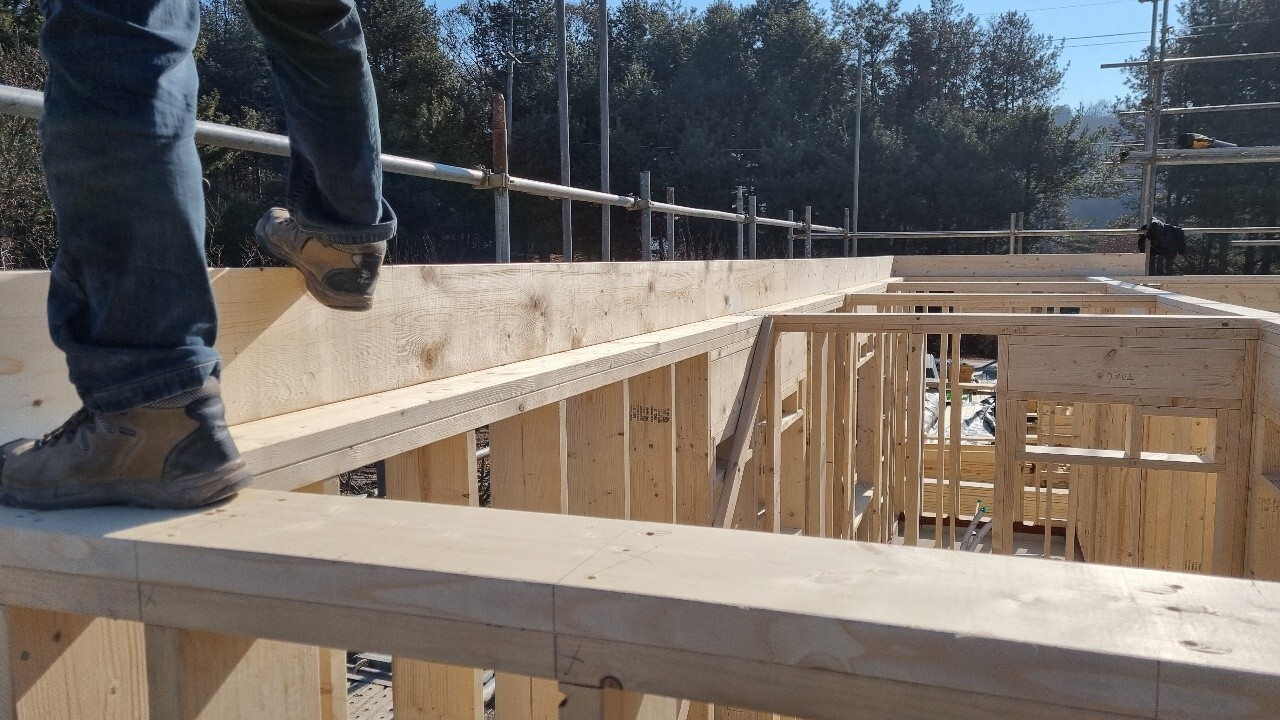

림조이스트 (끝막이 장선)을 시작으로 장선 시공 진행합니다 .

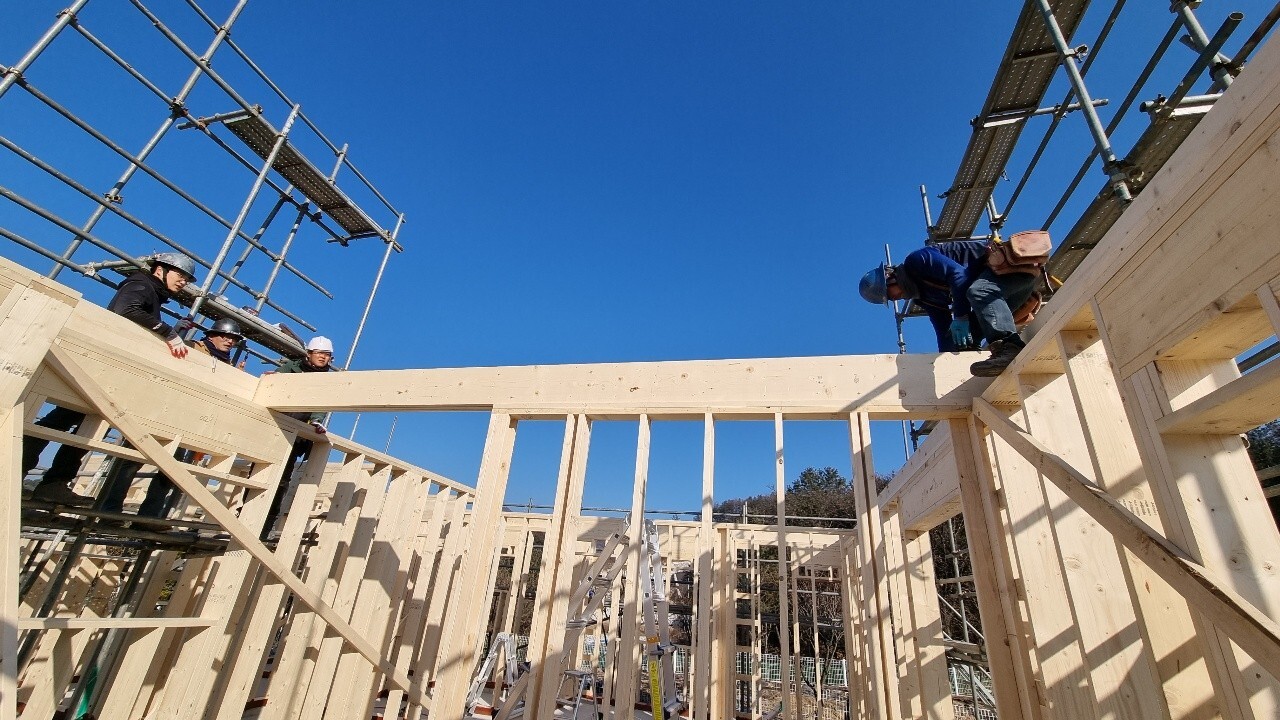

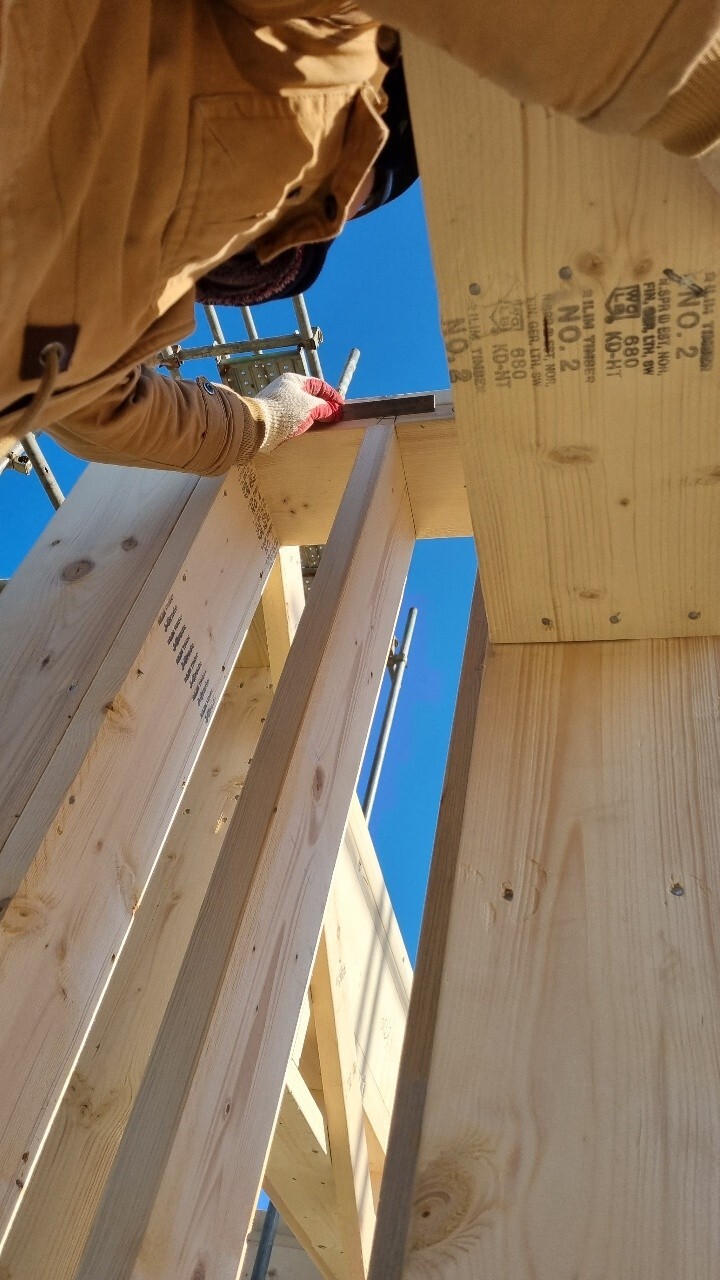

림 조이스트는 외벽선에 정확히 맞추어 시공합니다 .

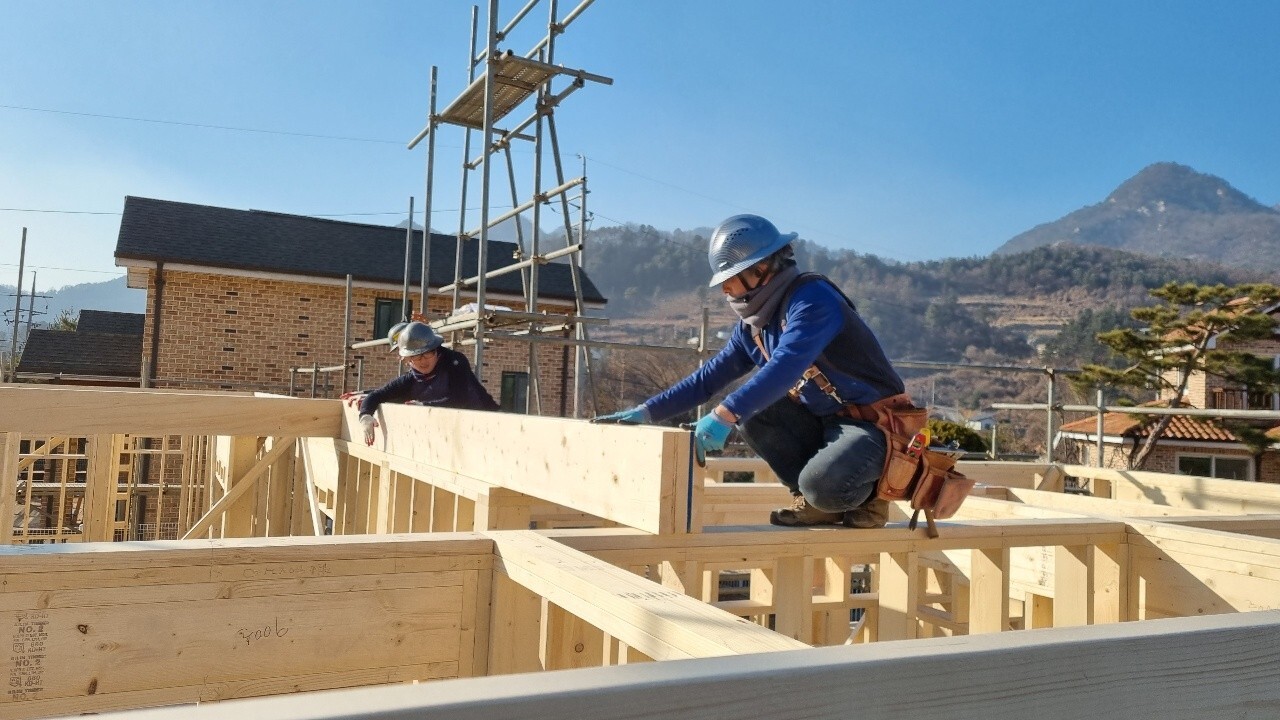

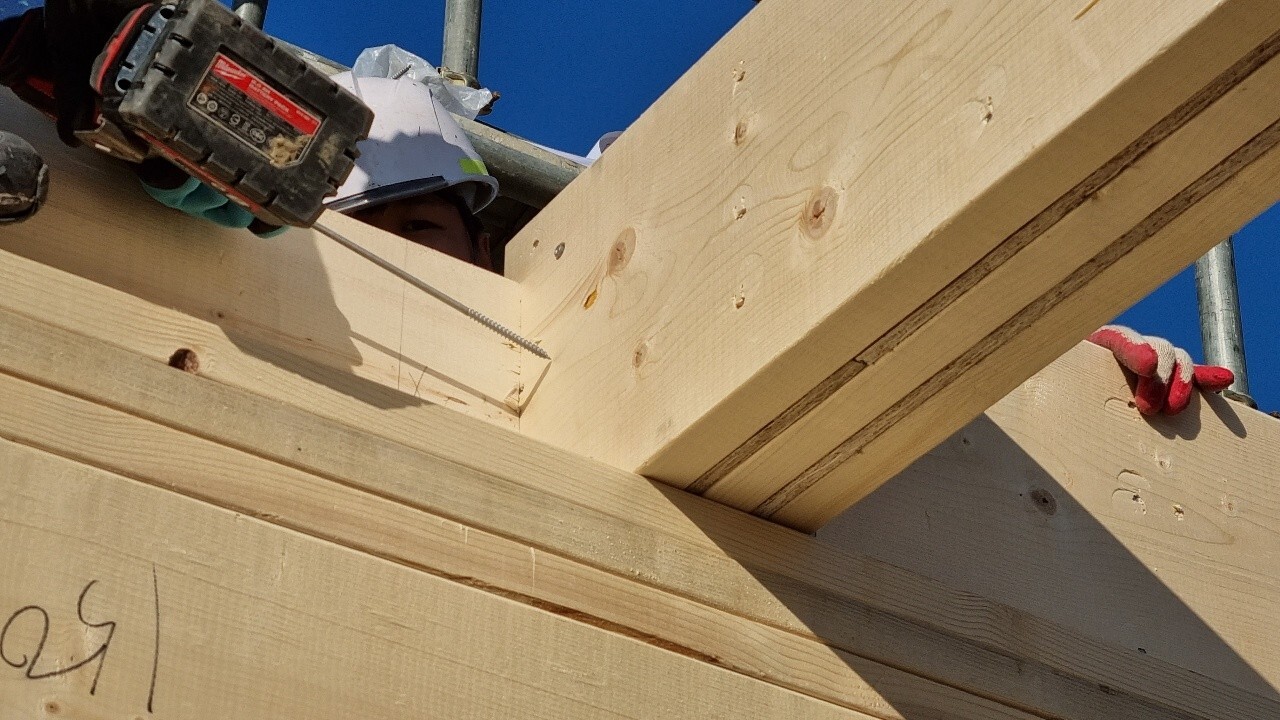

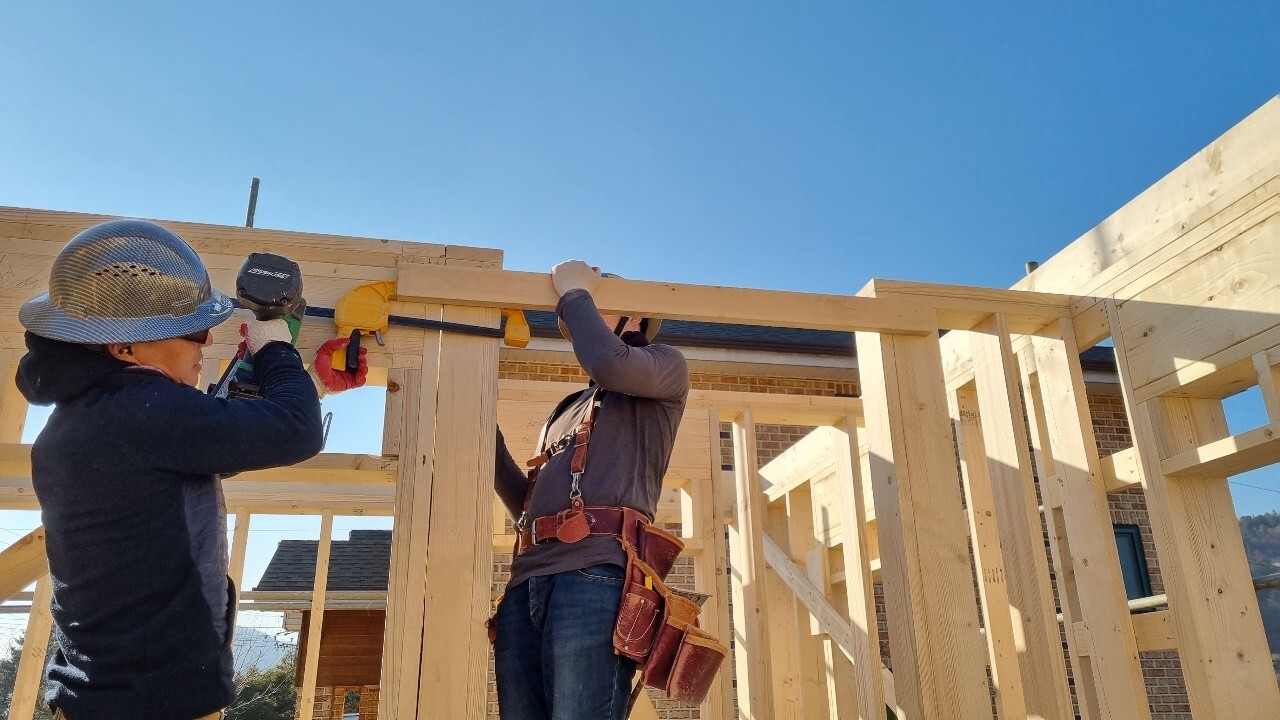

림조이스트(끝막이 장선) 시공할 때는 파이프 클램프를 사용하여 더블 탑 플레이트에 완전 밀착하여 시공 진행합니다
벽체 시공, 장선시공 및 모든 시공은 기준점으로부터 시작해 나갑니다 .

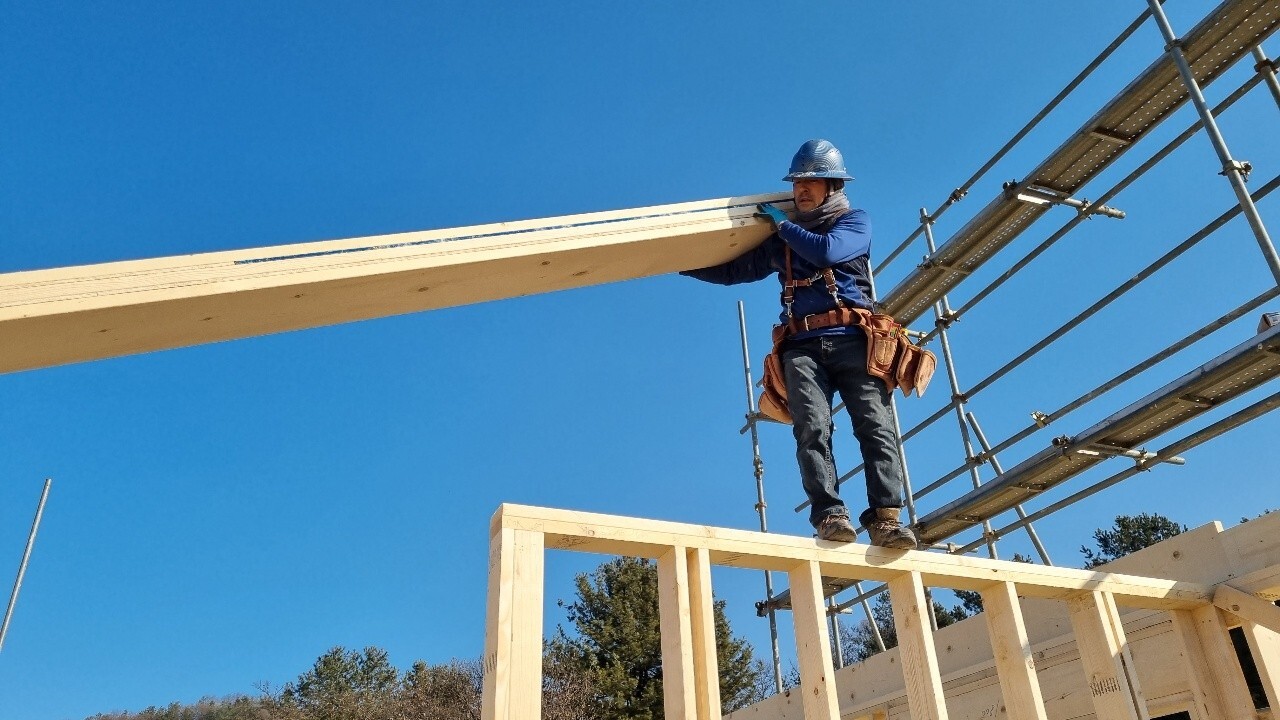

하중을 많이 받는 부분에 구조재를 겹쳐서 특수제작한 빔을 시공하였고

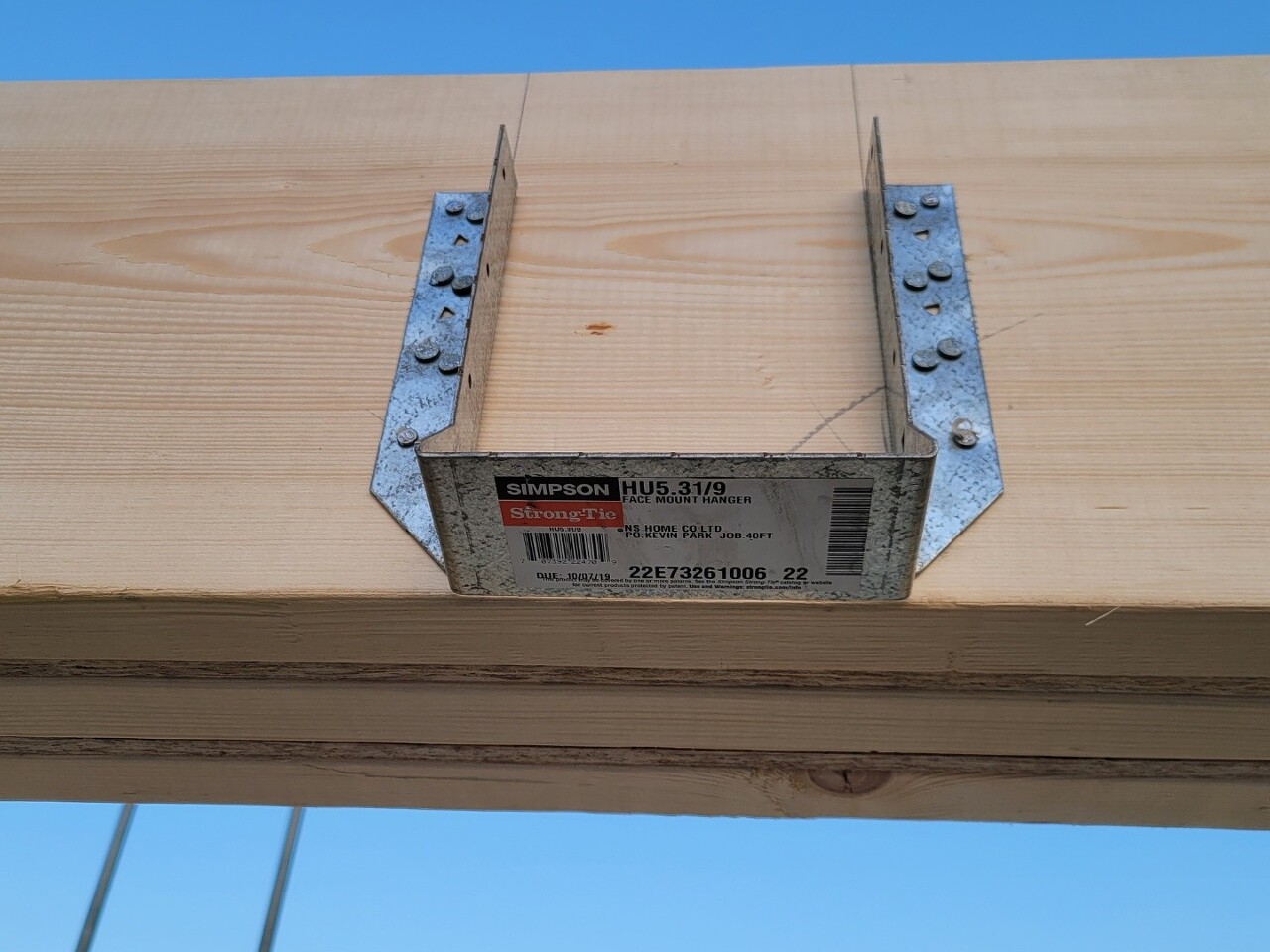

조이스트 행어 (JOIST HANGER) 철물시공도 하였습니다 .

특수제작한 빔은 견고하게 고정하기위해 델타피스 250mm로 고정하여 튼튼하게 시공하였습니다.

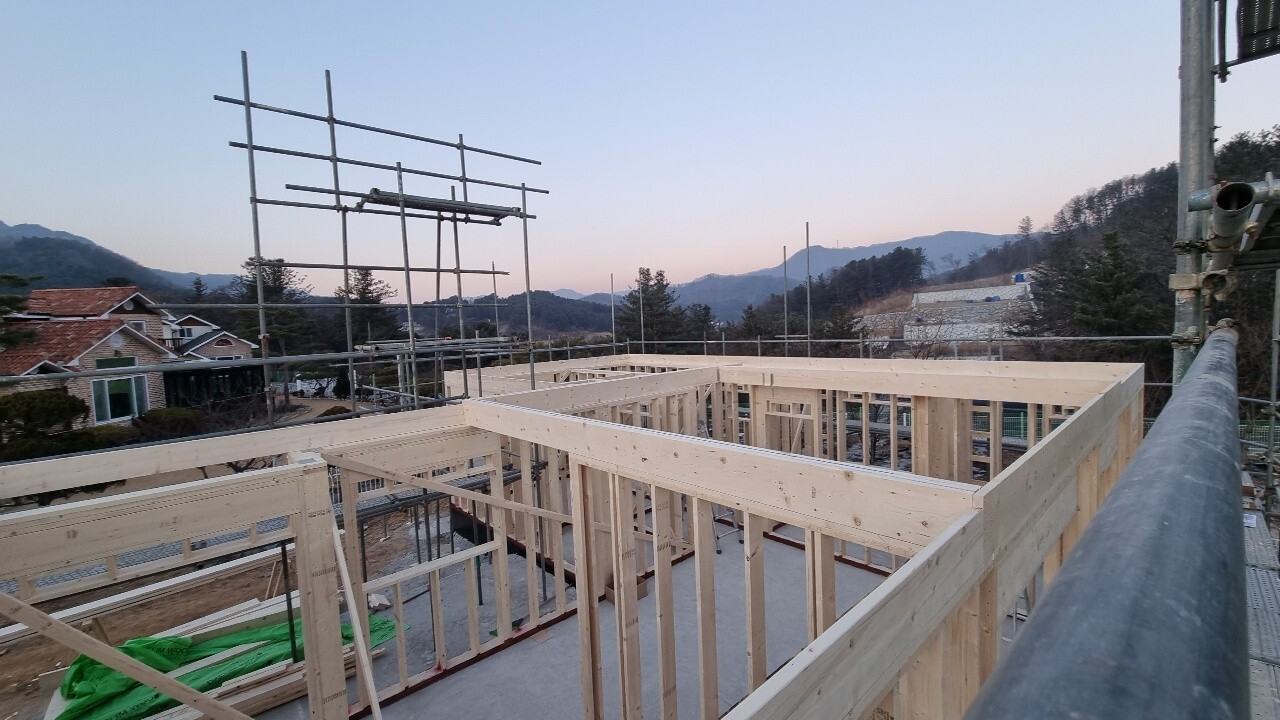

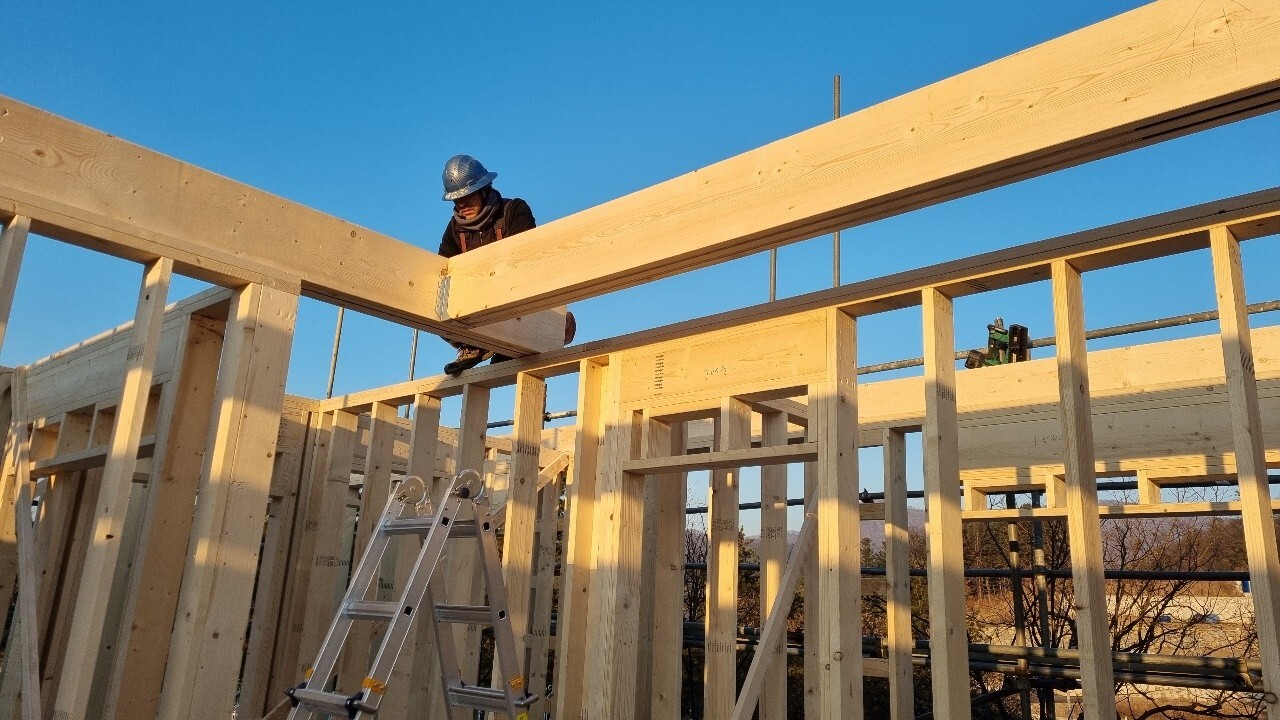

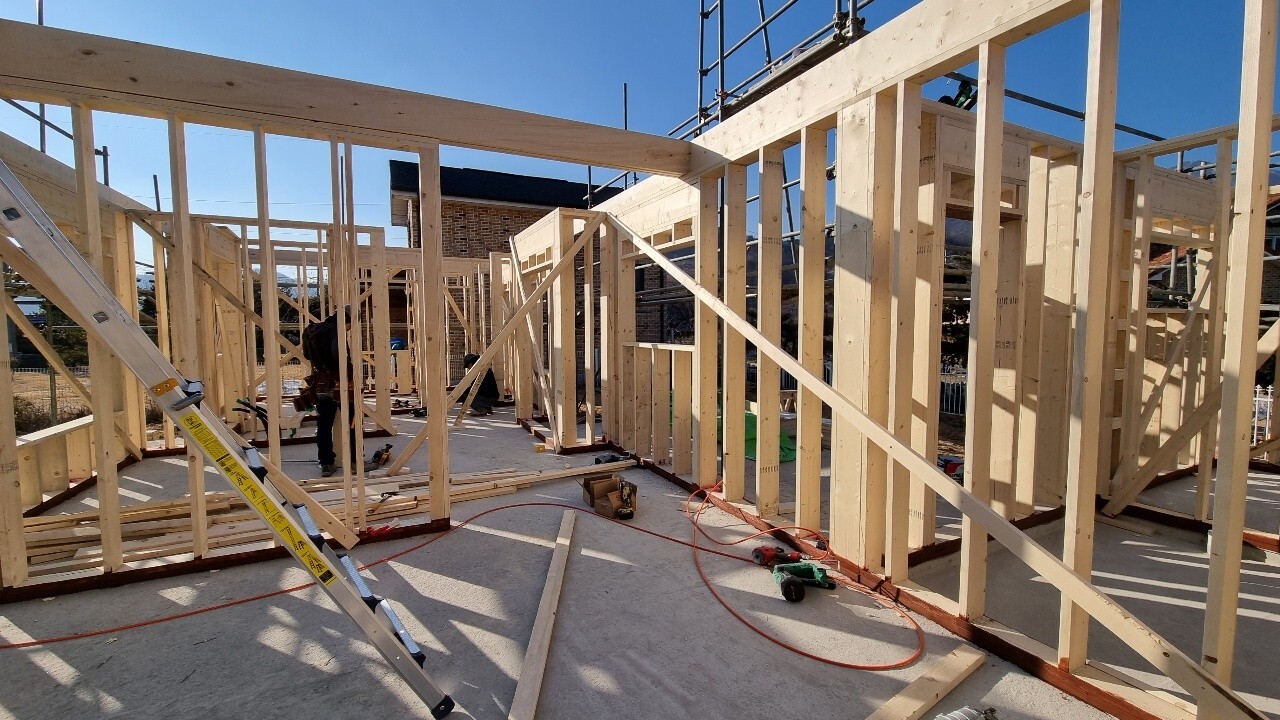

현관부터 시작하여 침실, 거실, 주방 등으로 순차적으로 장선 시공 진행합니다.
장선 시공할 때에도 내벽체의 더블탑 플레이트와 완전 밀착시켜서 시공 진행합니다 .

건축주님께서 어제에 이어서 오일스테인 작업완료하였고,

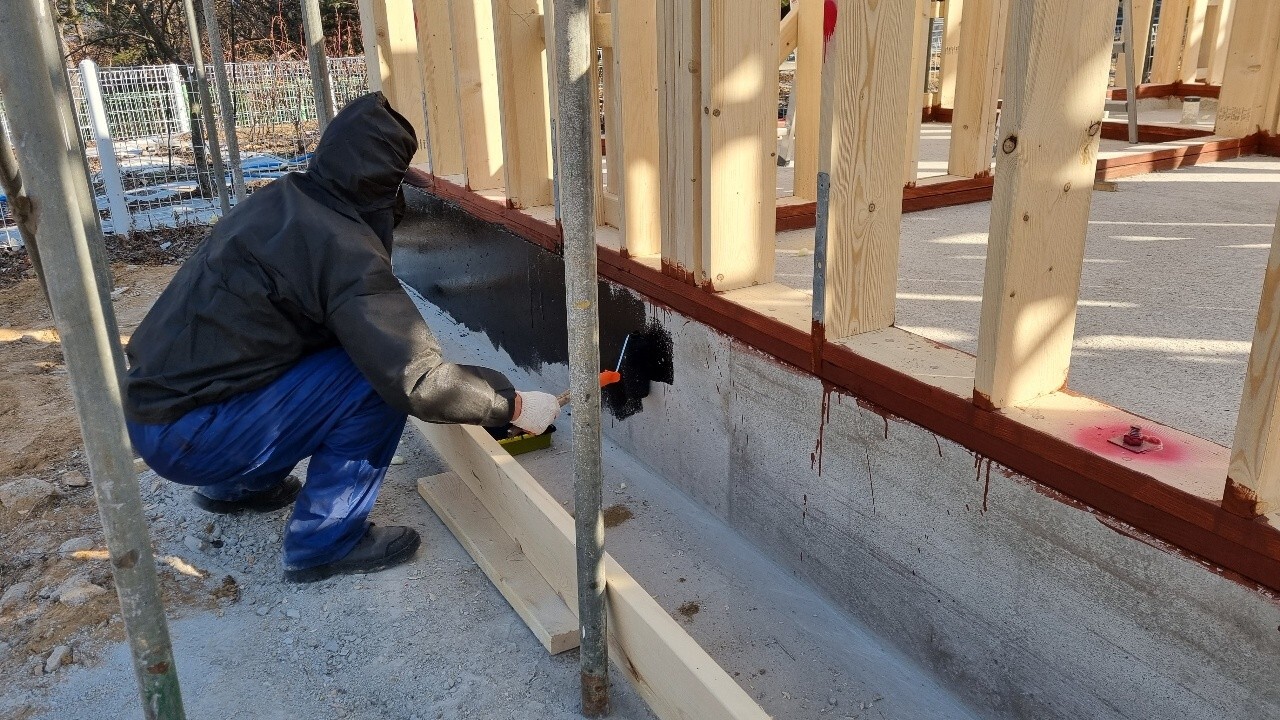

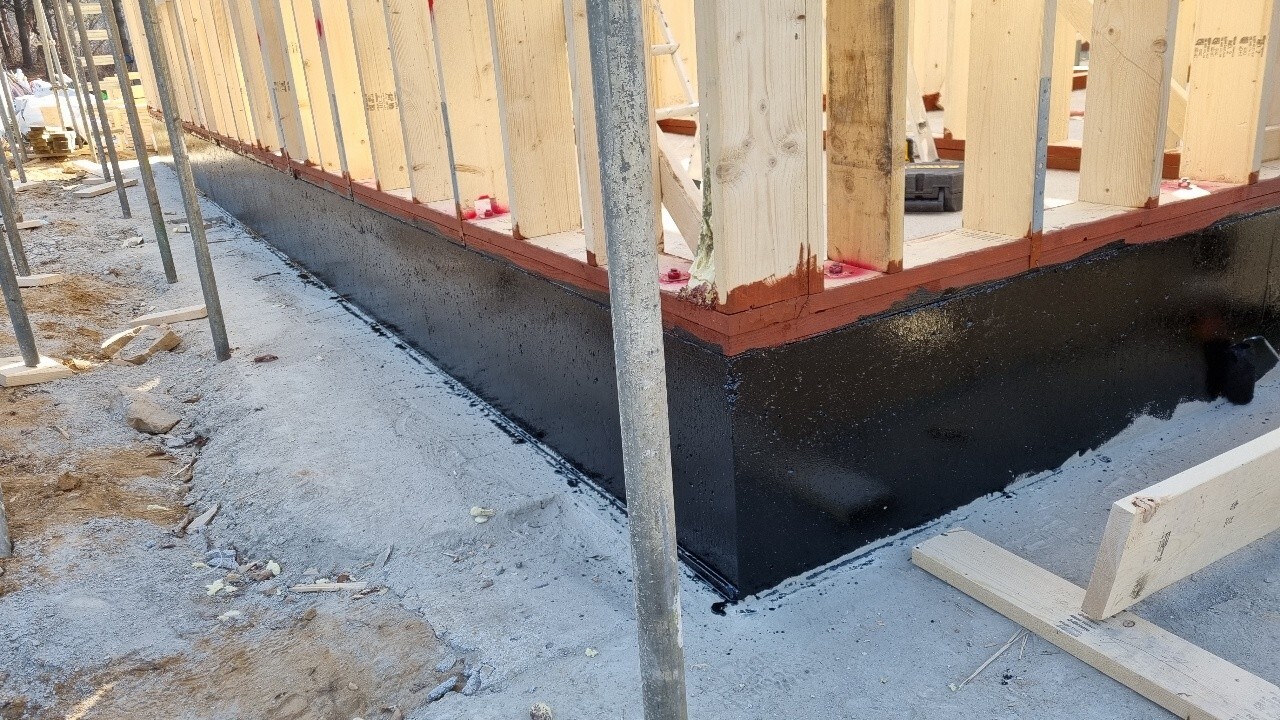

기단부에 습이 침투방지를 위하여 아스팔트 프라이머 도포 진행해주었습니다.

오늘까지 완료한 사진입니다
오늘은 여기까지 입니다.
오늘도 고생하셨습니다.
감사합니다.
