2200428(목) [화성남양 A동] 04일차 내부 wall 조립 및 시공 , Cripple stud 재단 및 시공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]

by 수호천사하우징 2022. 4. 28.

화성 남양A동 택리지하우스 신축현장

▶ 날 씨 : 맑음

▶ 오늘 근무 현황

팀 장 : 정 지 원 (8H)

부팀장 : 강 영 삼 (8H)

팀 원 : 이 존 희 (8H), 강 재 성 (8H), 양 치 홍(8H)​,

▶ 금일품수(누계) : 5품(총 22품)

▶ 오늘의 작업 ​

​​​

- 내부 Wall 조립 및 시공

- Cripple stud 재단 및 시공

-

▶ 다음 예정 작업​

- Cripple stud 시공

- 브레이스(가새)작업

- 장선 및 림 조이시트 재단

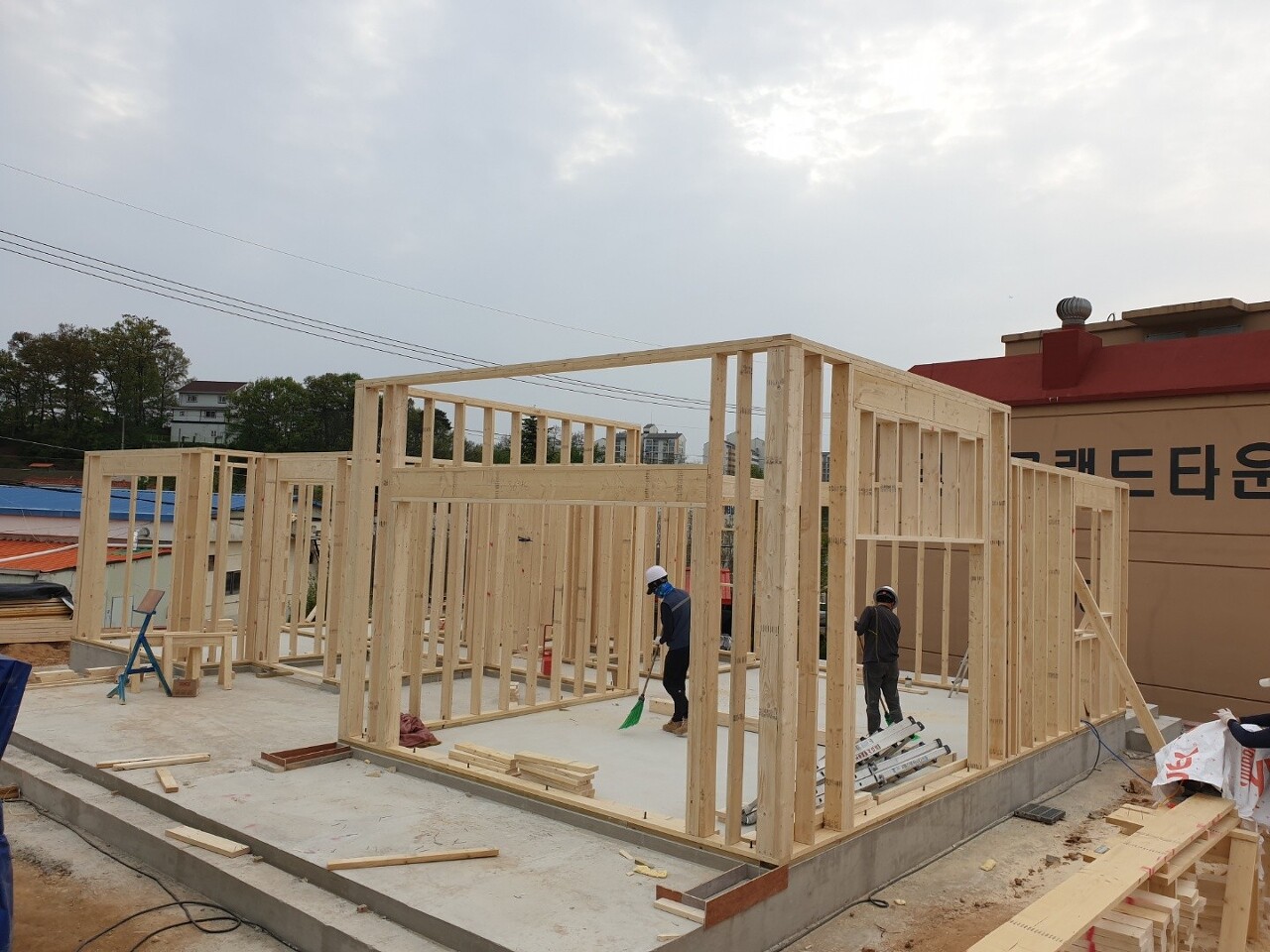

내부 wall 시공 완료 후 Cripple 시공을 진행 하였습니다.

망치 소리 속에서 1층 wall 작업을 완료 하였습니다.






외부 벽체는 사다리형 백커를 시공 하였습니다. 사다리형 백커는 단열재 충진이 용이 하여 기존 백커보다 단열 효과가 좋아집니다.

토대와 바텀 플레이트를 못으로 꼼꼼하게 고정해줍니다

창호 규격에 맞게 Cripple stud 재단을 하고 시공을 진행 하였습니다.

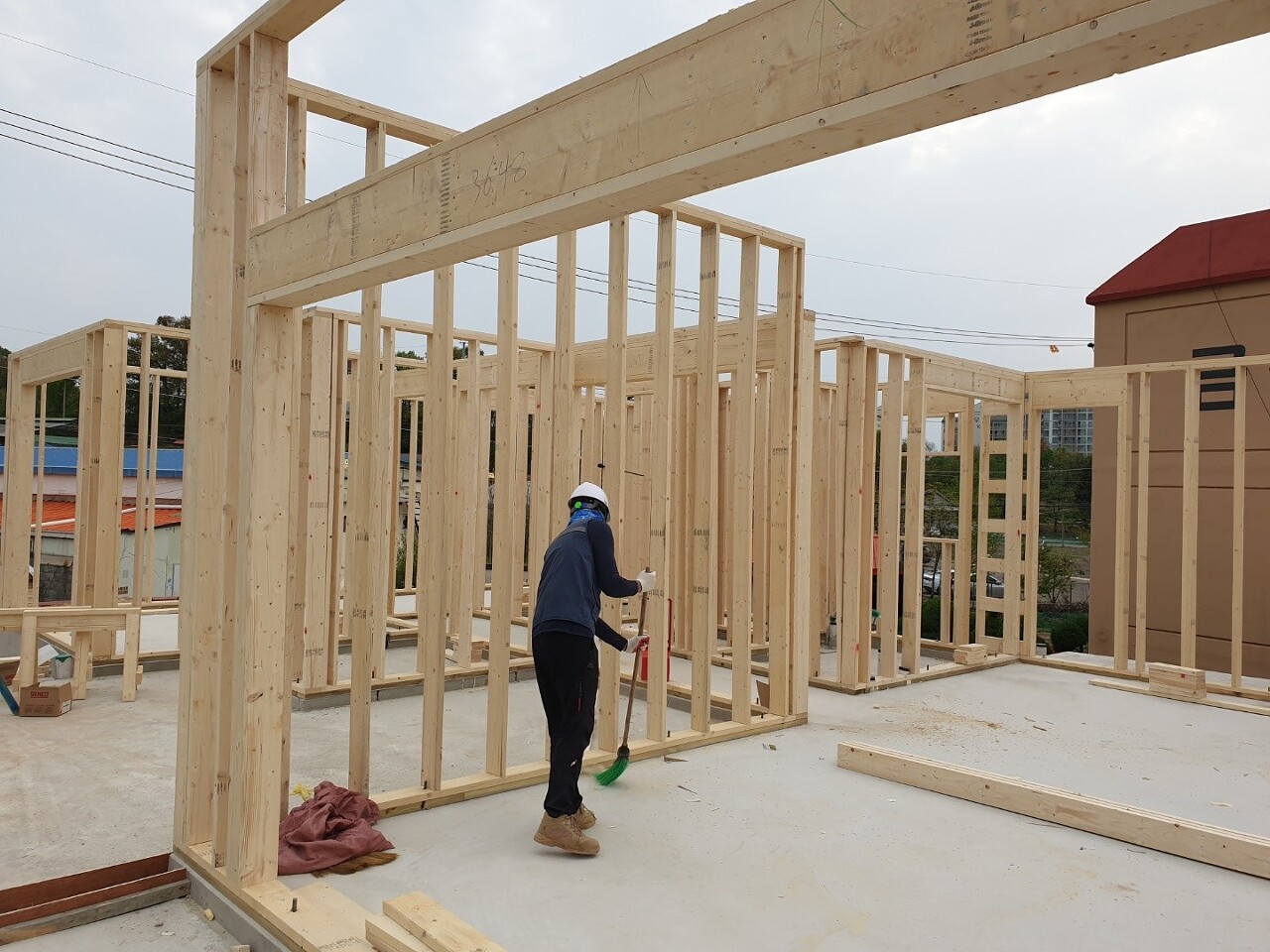

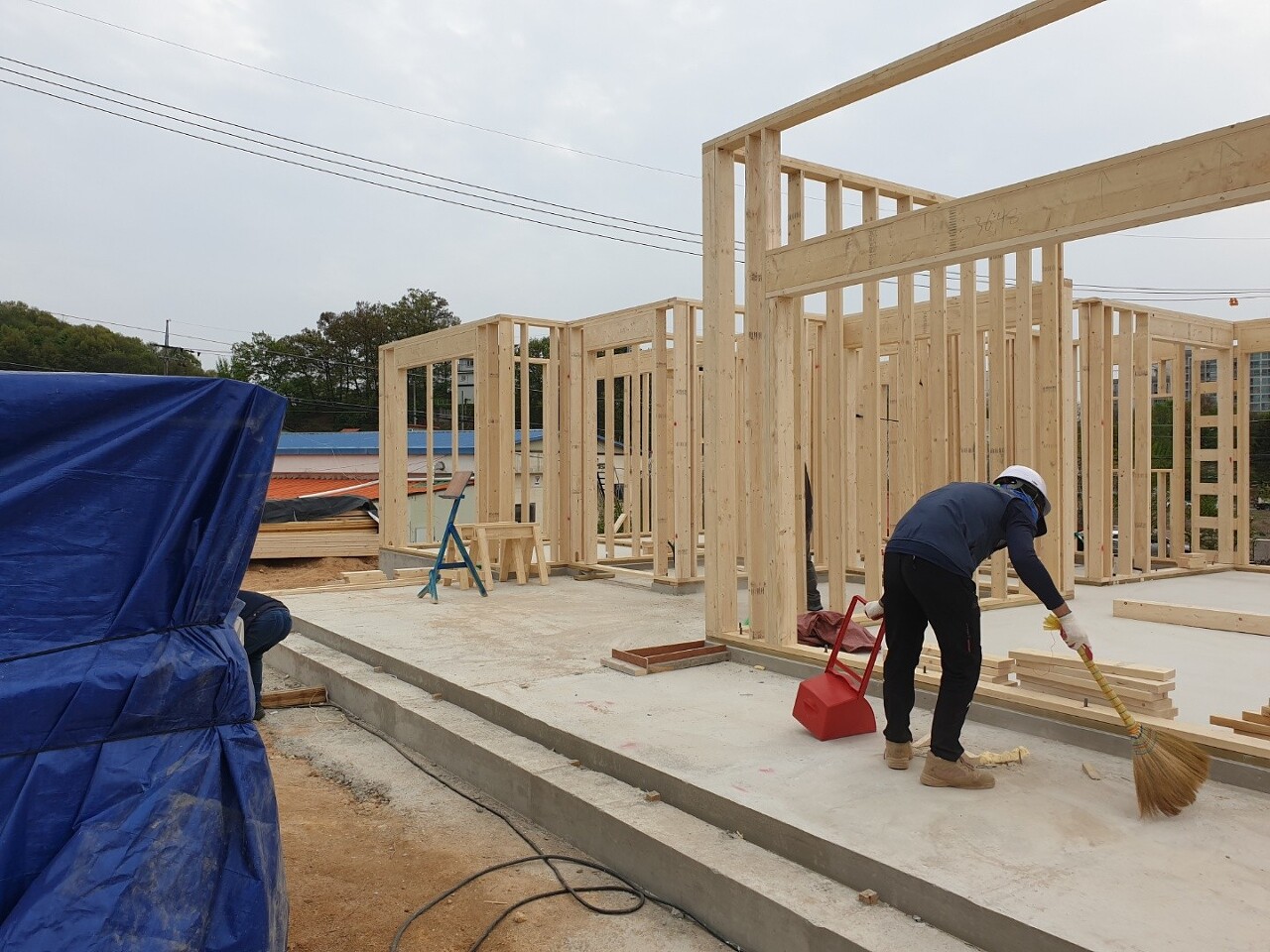

작업 종료 후 다함께 청소를 진행 하였습니다 현장은 청결하게 ~~




'목조주택 시공완료현장 > 2204화성남양1 49평' 카테고리의 다른 글

220506(금) [화성 남양A동] 11일차 벽체 고정작업, 가새작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.11
220505(목) [화성남양 A동] 10일차 벽체 조립 및 설치, 계단 골조작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.06
220504(수) [화성남양 A동] 09일차 계단 골조 작업(계속) ,벽체 시공(계속) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.06
220504(수) [화성남양 A동] 09일차 계단 골조 작업(계속) ,벽체 시공(계속) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.06
220503(화) [화성남양 A동] 08일차 계단 골조 작업 , 2층 실 플레이트 시공, 헤더/코너 제작, 벽체 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.04
220430(토) [화성남양 A동] 06일차 2층 BOT장선 , 블럭킹 설치, 2층 화장실 바닥장선 시공, 계단 Wall Open [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.01
2200429(금) [화성남양 A동] 05일차 Cripple 시공 , 브레이스(가새)작업 ,림 조이시트 시공 , 철물시공 및 장선 재단 등 [수호천사하우징][수호천사]  (0) 2022.05.01
2200427(수) [화성남양 A동] 03일차 wall 조립 및 시공 ,플레이트 Lay - out, stud 및 Cripple stud 재단 단 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.04.27
2200426(화) [화성남양 A동] 02일차 머드실시공, 코너 및 백커, 플레이트 재단, 헤더 제작, 스터드재단, 벽체시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.04.27
2200425(월) [화성남양A동] 01일차 자재인수, 거푸집 해체, 기초 레벨체크, 토대Lay-Out,, 헤더 제작, 스터드재단 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축  (0) 2022.04.27

댓글
