목조주택 시공완료현장/2204화성남양1 49평

2200426(화) [화성남양 A동] 02일차 머드실시공, 코너 및 백커, 플레이트 재단, 헤더 제작, 스터드재단, 벽체시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]

by 수호천사하우징 2022. 4. 27.

화성 남양A동 택리지하우스 신축현장

▶ 날 씨 : 맑음

▶ 오늘 근무 현황

팀 장 : 정 지 원 (8H)

부팀장 : 강 영 삼 (8H)

팀 원 : 이 존희 (8H), 강 재 성 (8H), 양 치 홍(8H)​,

​지 원 : 이 선 용(8H)

▶ 금일품수(누계) : 6품(총 11품)

▶ 오늘의 작업 ​

​​​

​- 머드실 시공

- 코너 및 백커 제작

- 플레이트 재단

- 헤더 제작

- Stud 재단

- Wall 조립 및 시공

▶ 다음 예정 작업​

- 플레이트 Lay-Out

- Wall 시공

-

-

지난밤에 봄비가 제법 내렸는데 현장을 나가보니 촉촉함 그 자체

건축주님께서 작업장 토사정리를 마사토로

평탄작업을 아주 잘해놓으셔서

물빠짐이 아주 양호한 여건에서 본 작업이 진행이 되었습니다. 감사합니다

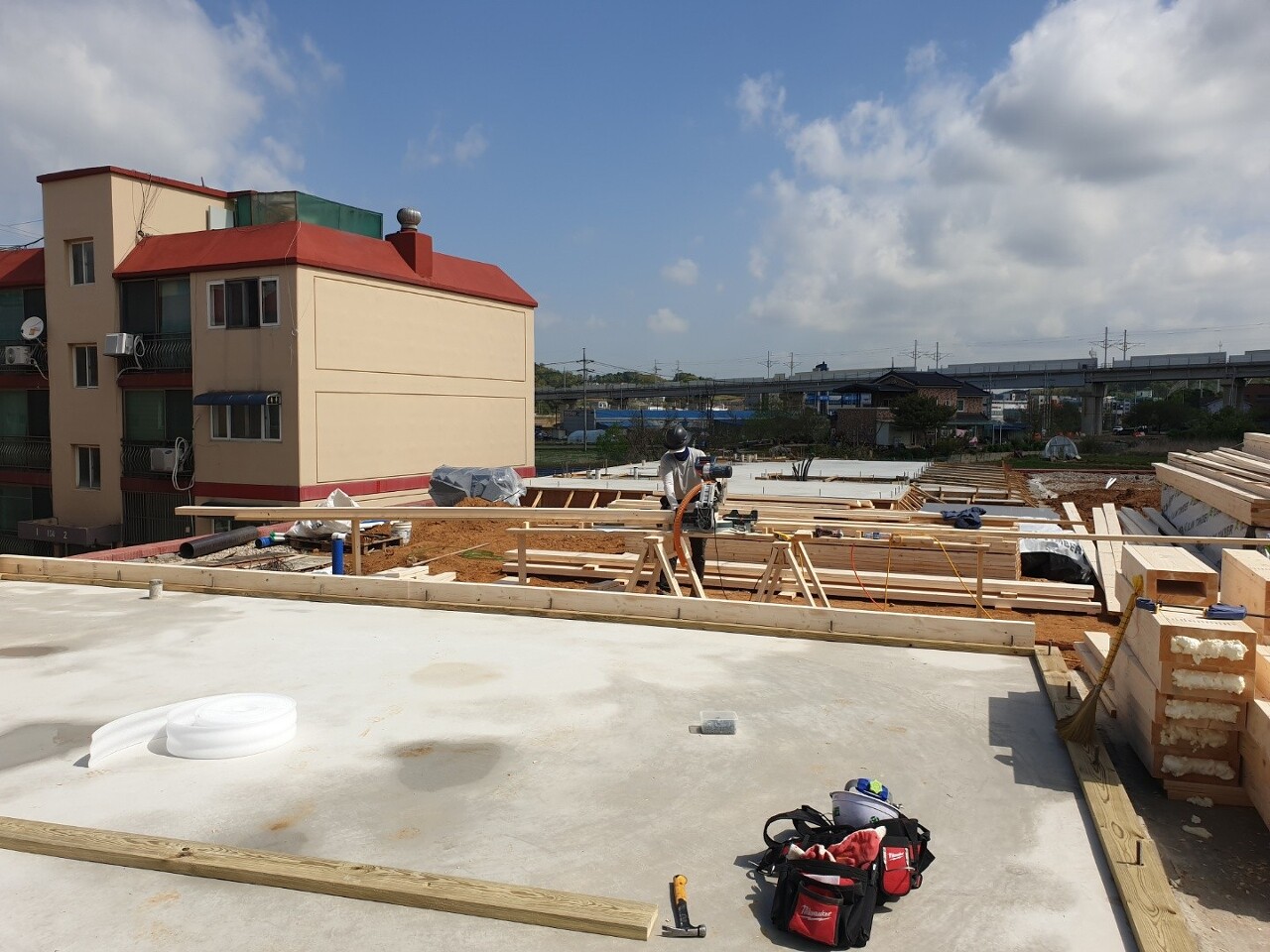

- 청결한 가운에 약간의 양수작업을 시작으로 하루일과가 시작되었습니다.

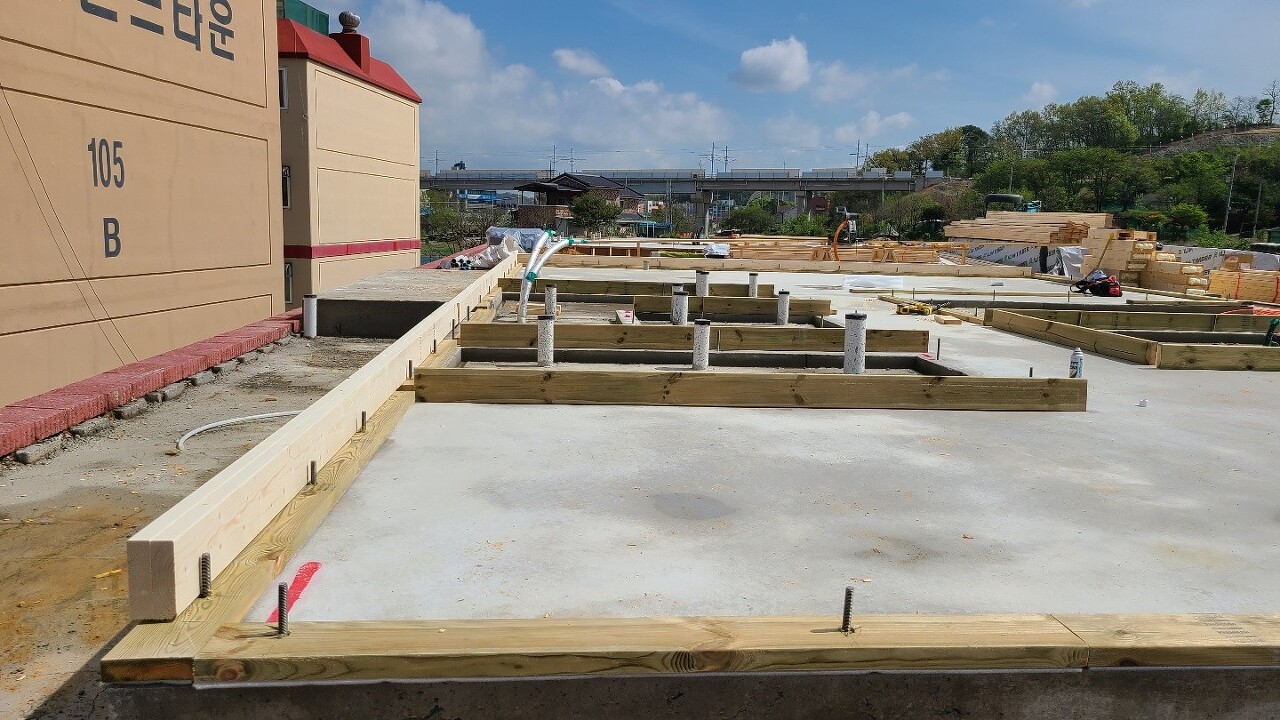

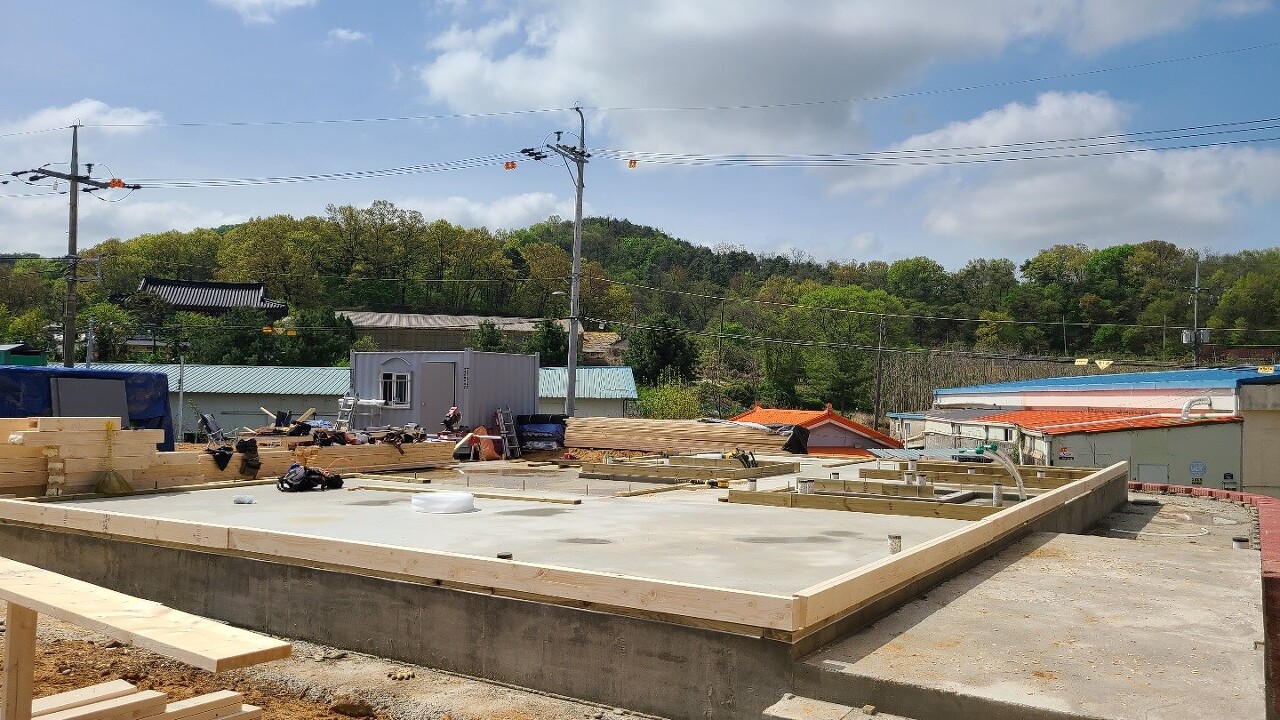

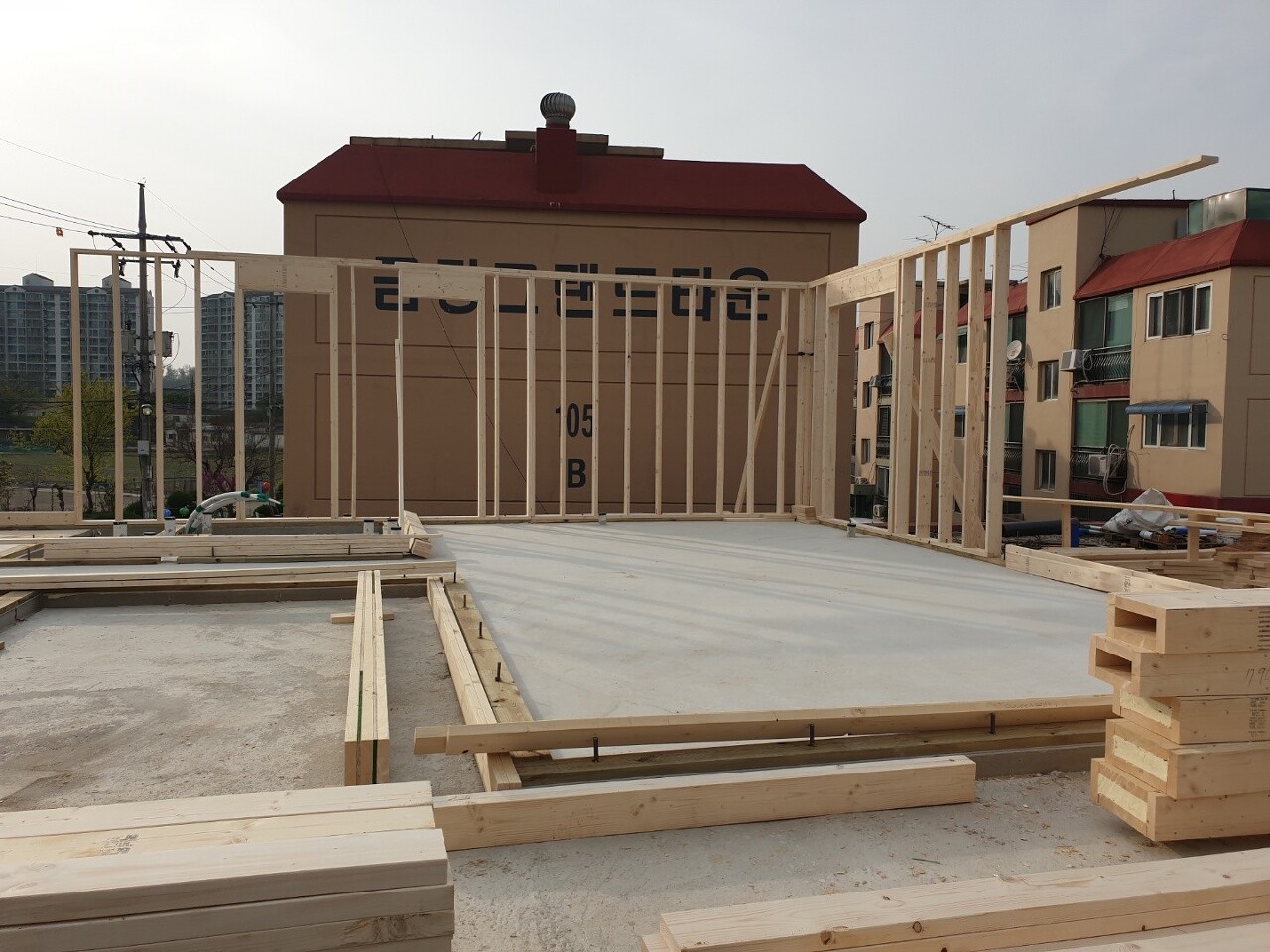

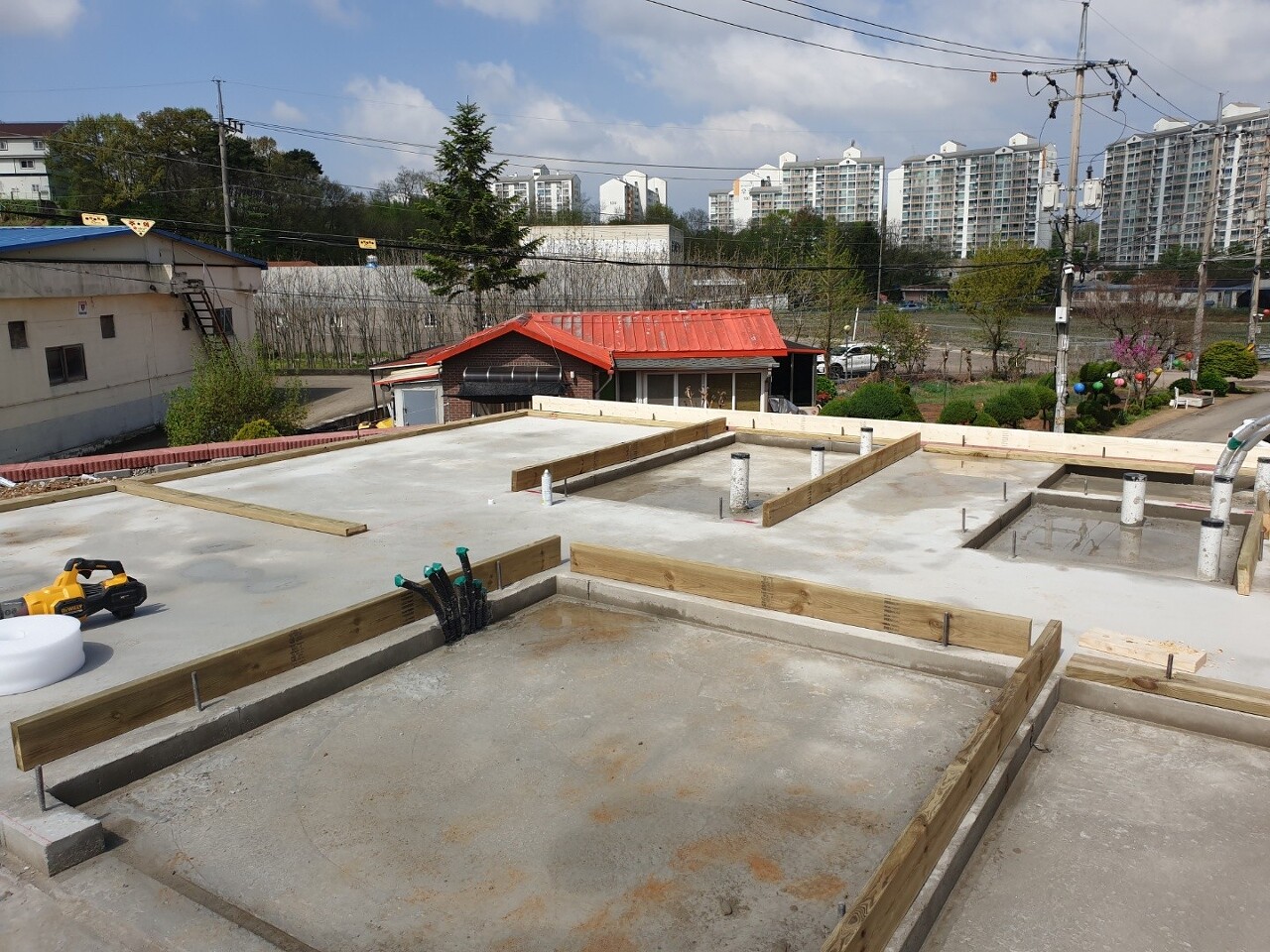

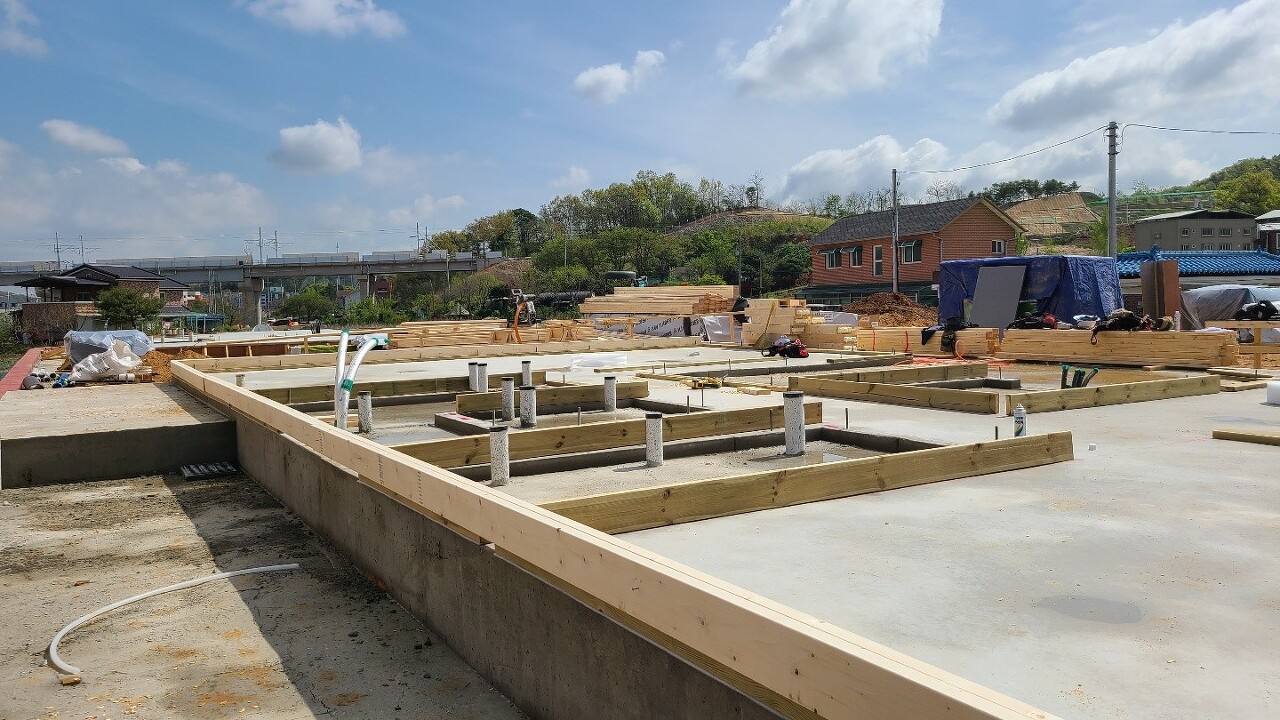

- 어제에 이어서 골조작업에 사용될 구조제 재단으로 포문을 열어봅니다.

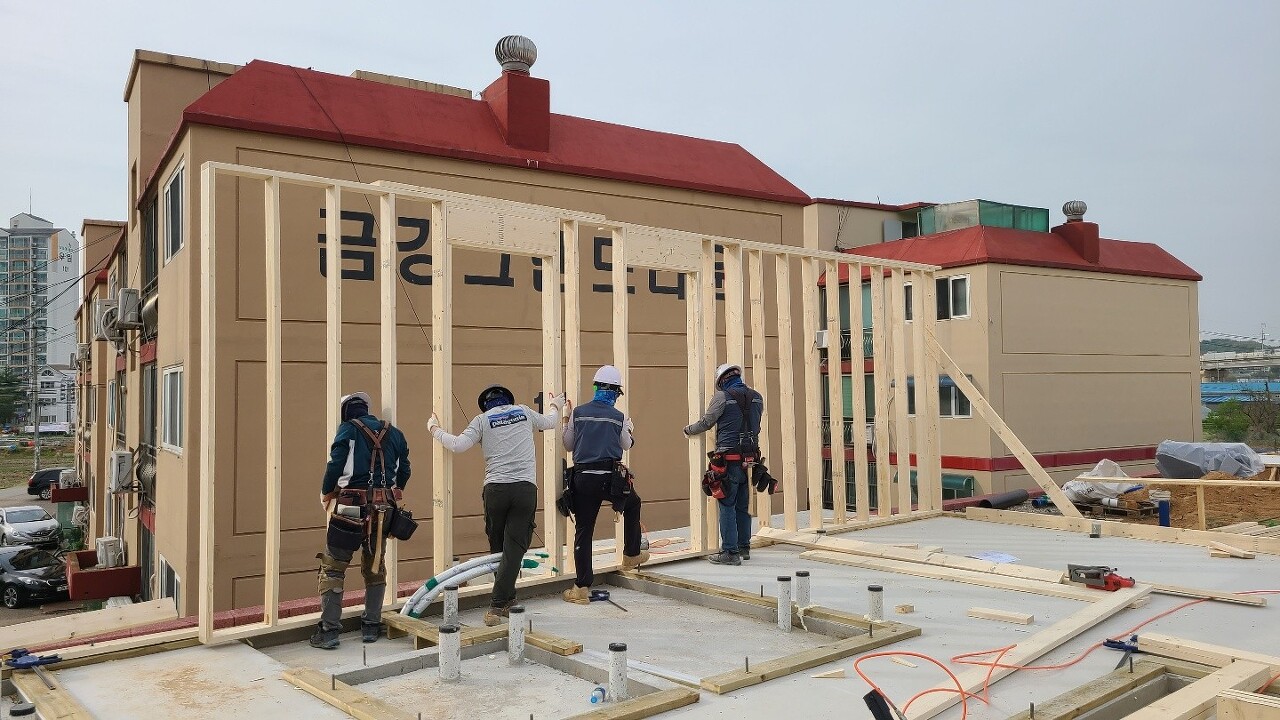

- 드디어 첫 벽체가 세워지며 긴 여정의 시작을 알리네요.

- 남양 A동 현장은 마감높이가 2700mm고 시스템 에어컨 적용으로 벽체가 3000mm로 공간확보 적용됨

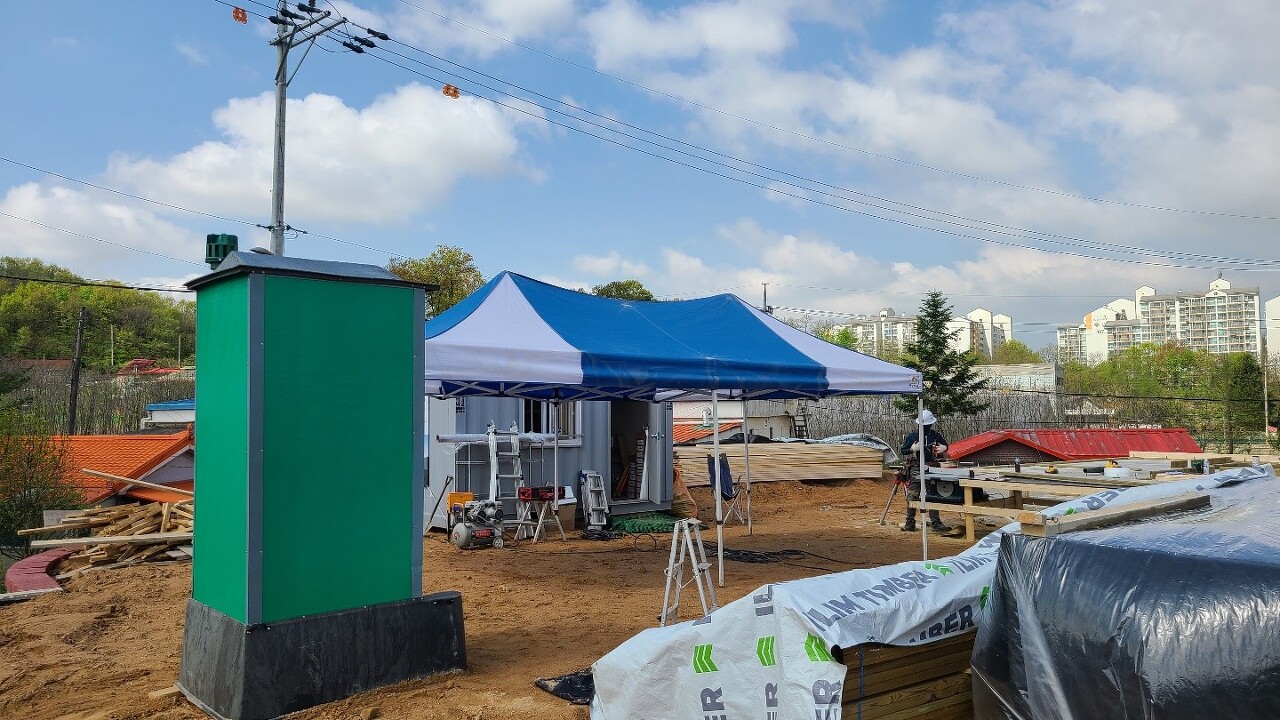

- 현장의 쾌적한 환경을 위해 건축주님께서 이동식 화장실을 비치해주셨습니다. 감사합니다



모두 수고하셨습니다.

'목조주택 시공완료현장 > 2204화성남양1 49평' 카테고리의 다른 글

220506(금) [화성 남양A동] 11일차 벽체 고정작업, 가새작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.11
220505(목) [화성남양 A동] 10일차 벽체 조립 및 설치, 계단 골조작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.06
220504(수) [화성남양 A동] 09일차 계단 골조 작업(계속) ,벽체 시공(계속) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.06
220504(수) [화성남양 A동] 09일차 계단 골조 작업(계속) ,벽체 시공(계속) [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.06
220503(화) [화성남양 A동] 08일차 계단 골조 작업 , 2층 실 플레이트 시공, 헤더/코너 제작, 벽체 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.04
220430(토) [화성남양 A동] 06일차 2층 BOT장선 , 블럭킹 설치, 2층 화장실 바닥장선 시공, 계단 Wall Open [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.01
2200429(금) [화성남양 A동] 05일차 Cripple 시공 , 브레이스(가새)작업 ,림 조이시트 시공 , 철물시공 및 장선 재단 등 [수호천사하우징][수호천사]  (0) 2022.05.01
2200428(목) [화성남양 A동] 04일차 내부 wall 조립 및 시공 , Cripple stud 재단 및 시공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.04.28
2200427(수) [화성남양 A동] 03일차 wall 조립 및 시공 ,플레이트 Lay - out, stud 및 Cripple stud 재단 단 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.04.27
2200425(월) [화성남양A동] 01일차 자재인수, 거푸집 해체, 기초 레벨체크, 토대Lay-Out,, 헤더 제작, 스터드재단 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축  (0) 2022.04.27

댓글
