날씨 : 새벽에 눈이 왔지만 작업하기 좋은 약간 추운 날씨
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
금일품수 (누계) : 4.00품 (총 7.50품)
금일 작업현황
- 기초면 작업

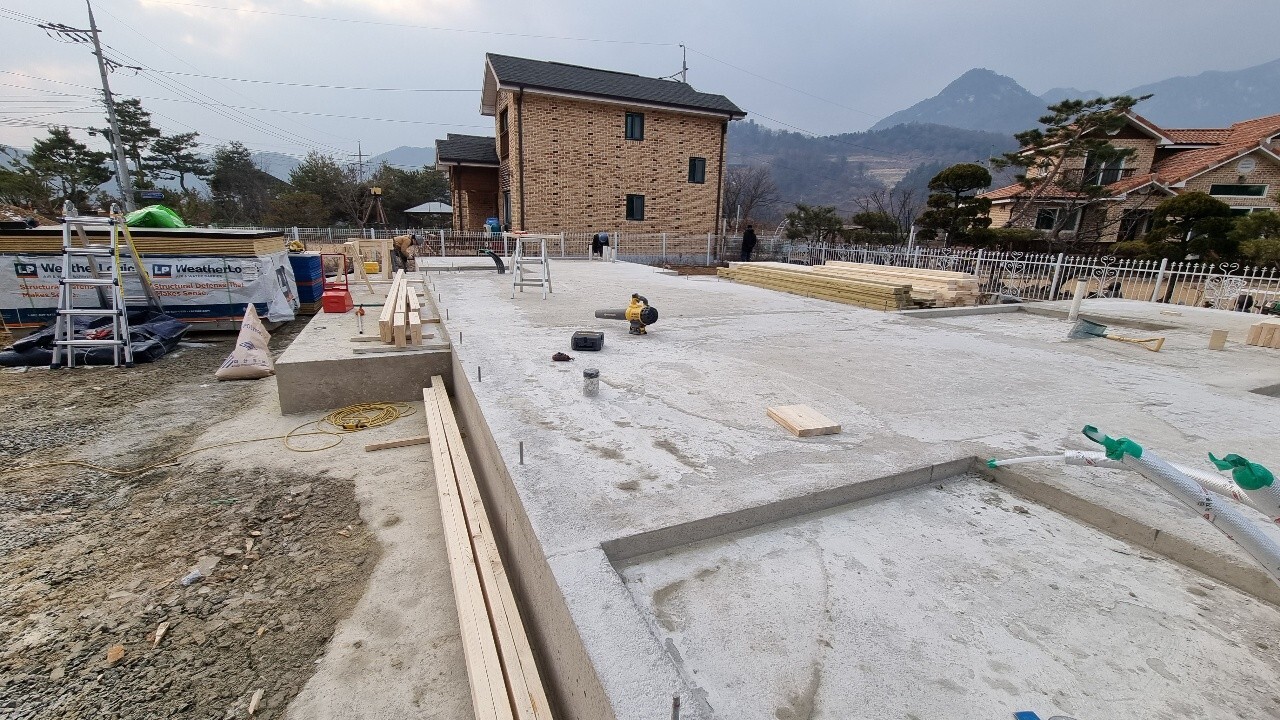

- 기초 치수 확인
- 토대 레이아웃
- 머드씰가공

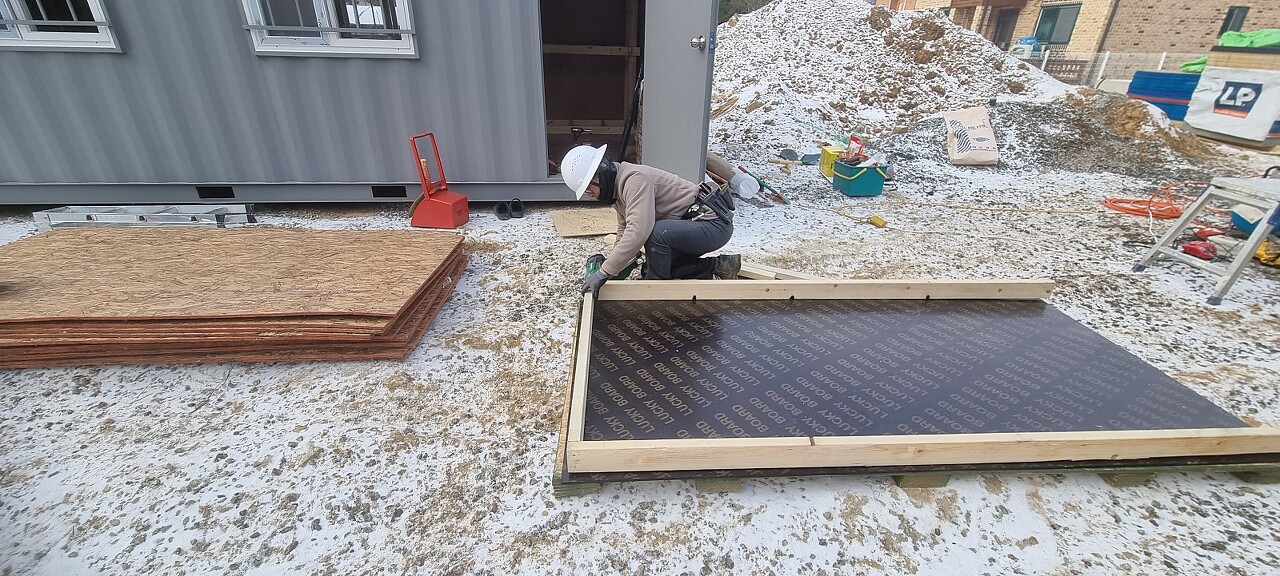

- 테이블쏘 제작
- 스터드 재단, 플레이트 재단, 헤더 재단
- 코너 제작, 헤더 제작 등
내일 예정작업
- 머드씰 시공
- 벽체 시공
- 코너 및 헤더제작 등
가평 조종 안전하고 재미있게 집 짓기 2일차 입니다 .
오늘도 팀원들 각자의 자리에서 맡은 바 임무를 열심히 수행하였습니다^^
사진과 함께보시죠

새벽에 눈이내렸습니다.

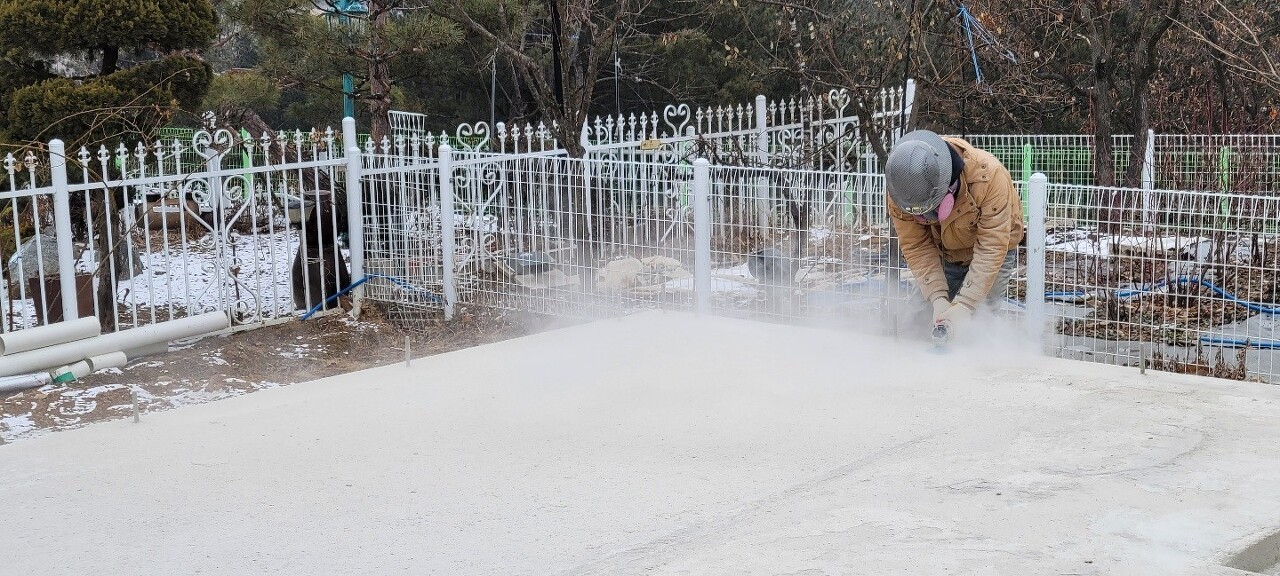

작업하기전 소장님이 직접 송풍기로 청소를 합니다.

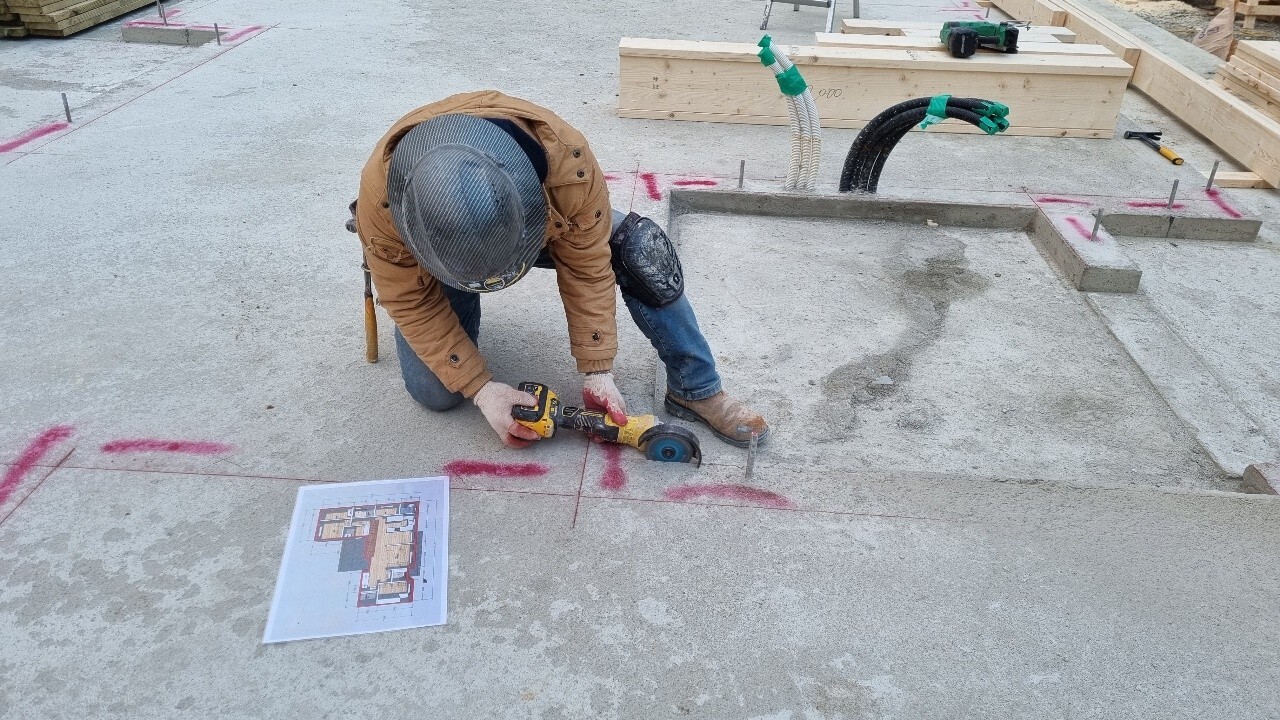

기초면작업을 부팀장님이 최대한 오차없게 그라인더로 면고르기를 진행합니다.
워낙 꼼꼼한성격이라 작업 또한 정확합니다.

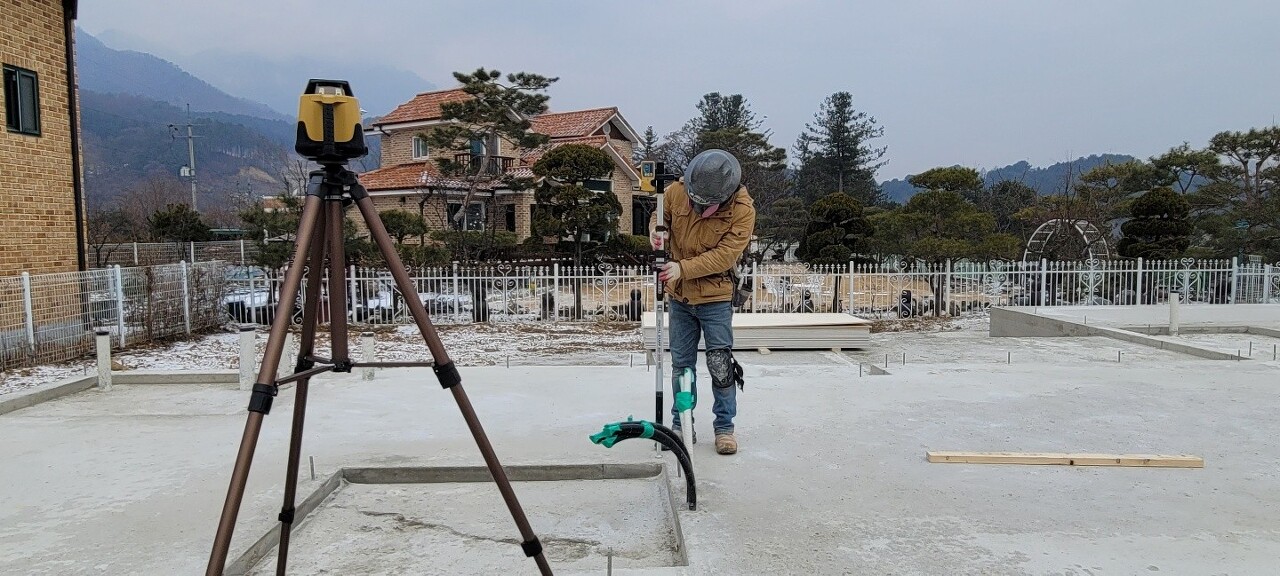

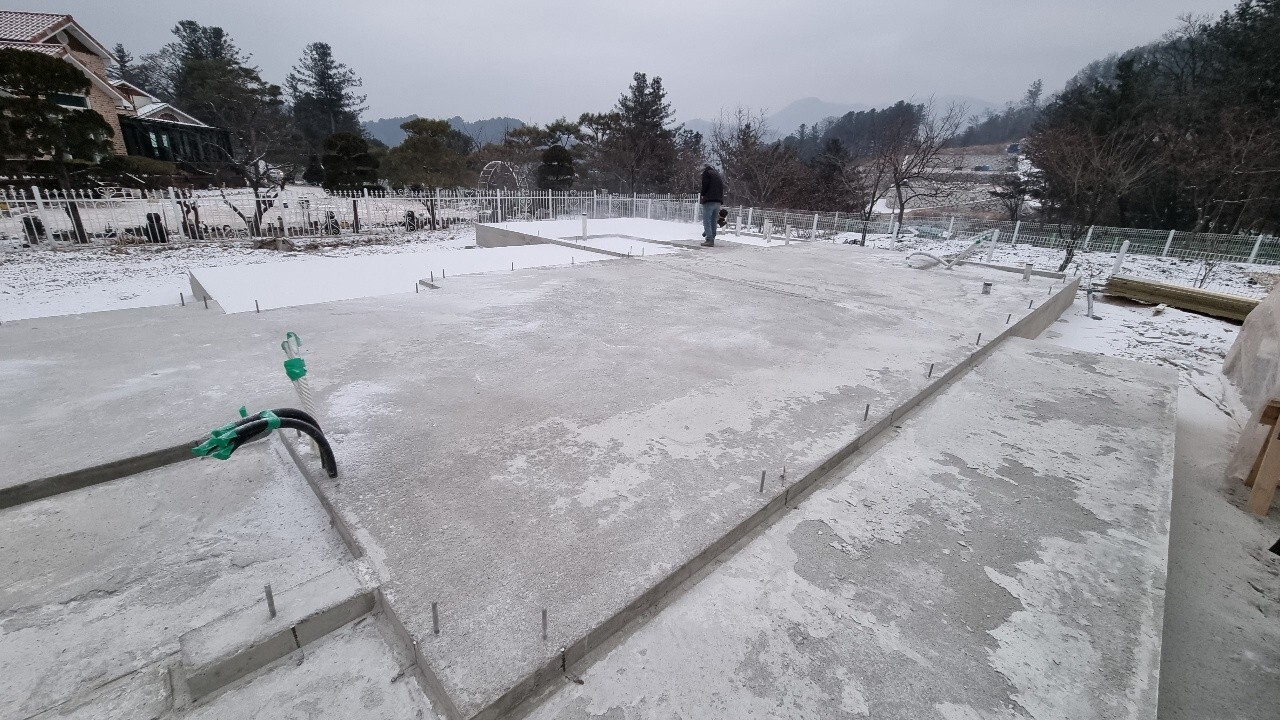

토대 위에서는 레벨기를 이용하여 기초의 높낮이를 확인하는 시간을 가졌습니다.
기초 레벨을 확인한 결과, 오차 5 mm 내외로 양호한 기초 상태입니다 .
기초 상태가 양호해서 추후 공정을 진행하는데 있어서 문제가 없이 원활하게 진행될것 같습니다 .

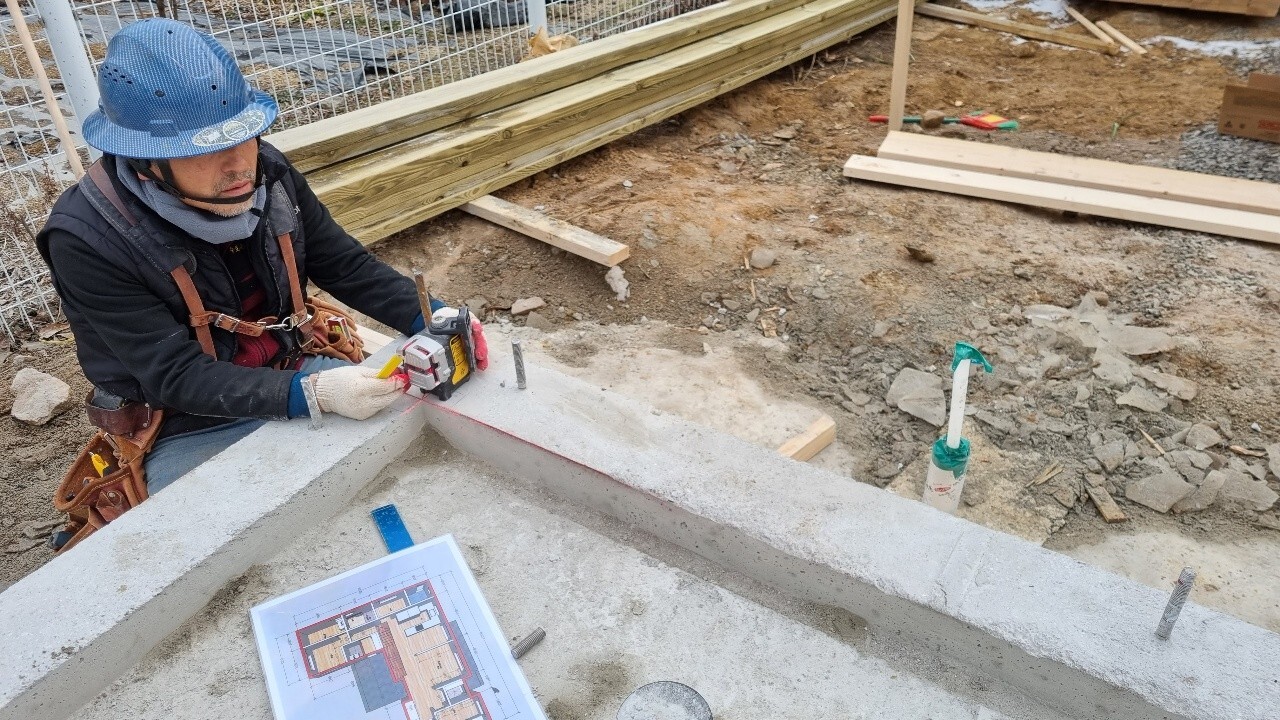

기초 레벨확인후 기초치수 확인 및 토대 lay-out을 진행하였습니다.

이번 머드씰 시공에 쓰일 방부목을 38mm * 140mm, 38mm, * 184mm 로 켜주는 작업 진행하였습니다 .
방부목 같은 경우에는 방부액을 주입하는 과정에서 크기에 변형이 생기는데 ,
골조 품질 향샹을 위하여 원래 사이즈인 38mm*140mm, 38m*184mm로 켜주는 작업을 진행하였습니다.

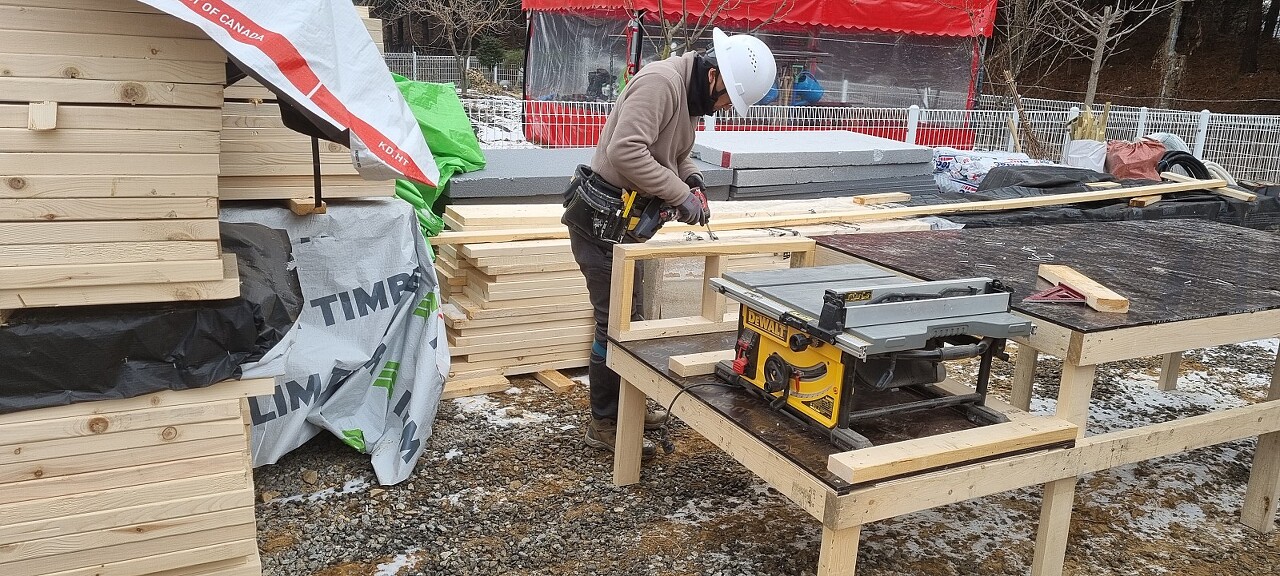

희철빌더가 테이블 쏘 제작을 진행하였습니다.

드디어 용귀빌더님이 톱사로서 진가를 발휘하고 있습니다.

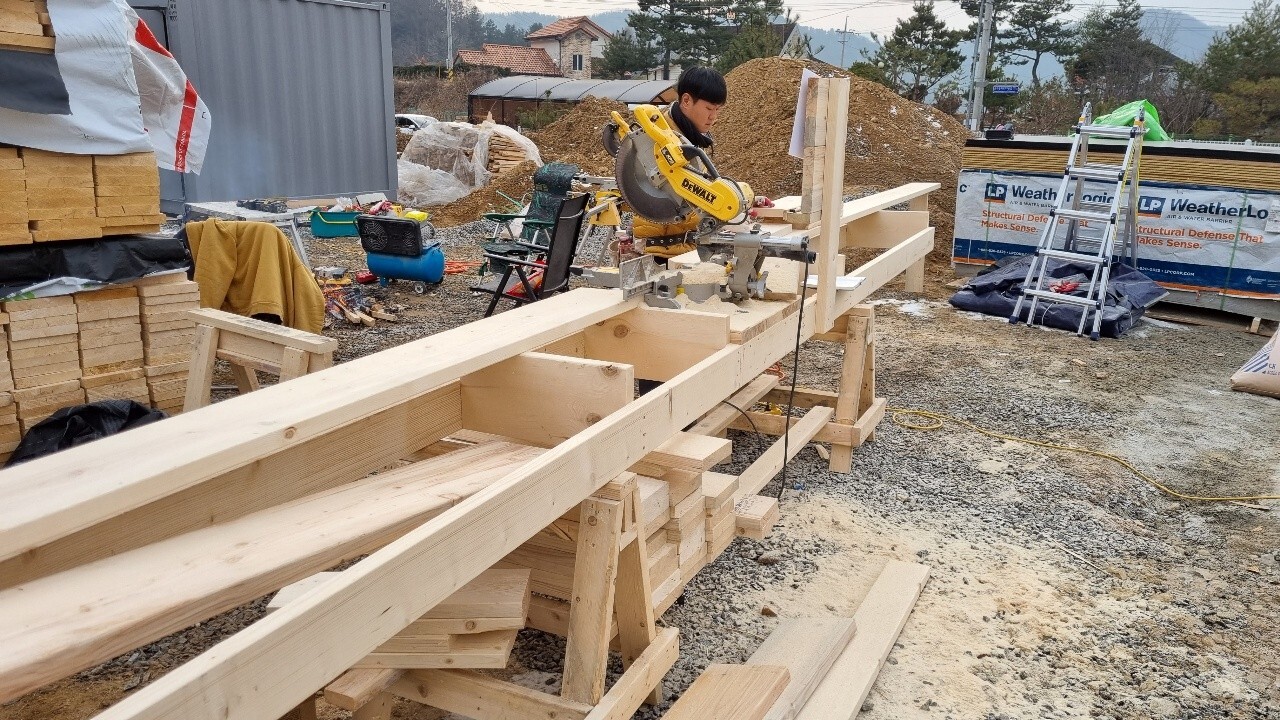

오늘도 스터드재단, 플레이트재단, 헤더재단을 진행하였습니다.
톱사로써 현장을 리드해가는 용귀빌더님이 기대됩니다.

오늘도 건축주님께서 정성껏 직접 끓인 겨우살이차 와 만두를 간식으로 제공해주셨습니다.
팀원 모두 맛있게 먹었습니다.
건축주님 고맙습니다.

오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다!
