날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (10시간)
부팀장 : 오경택 (10시간)
팀 원 : 정태영 (10시간), 최용모(10시간), 백경운(10시간)
금일품수 (누계) :6.2(총48.6품)
금일 작업현황
- 서래 블로킹 재단 및 시공
- 룩아웃 및 서브페이샤 시공
- 플라이레프터 시공
- 이중 지붕 시공
- 방수시트
- 철물 시공
- 에어컨 배관
내일 예정작업
- 이중 지붕 시공
- 방수시트
- 철물 시공
홍천 화촌 9일차 입니다.
서까래가 모두 올라간 후

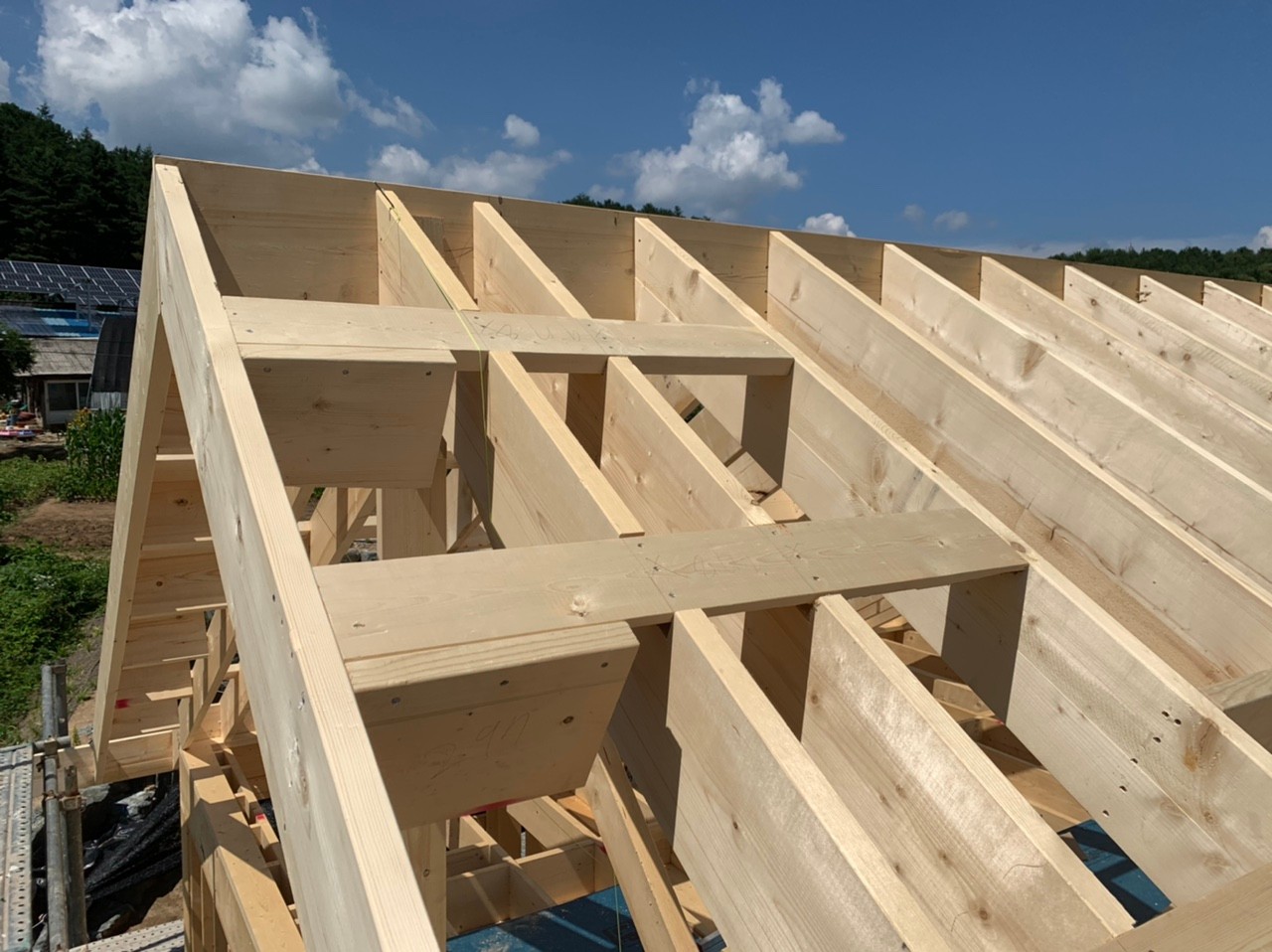

서까래 블로킹 시공이 진행 되었습니다.

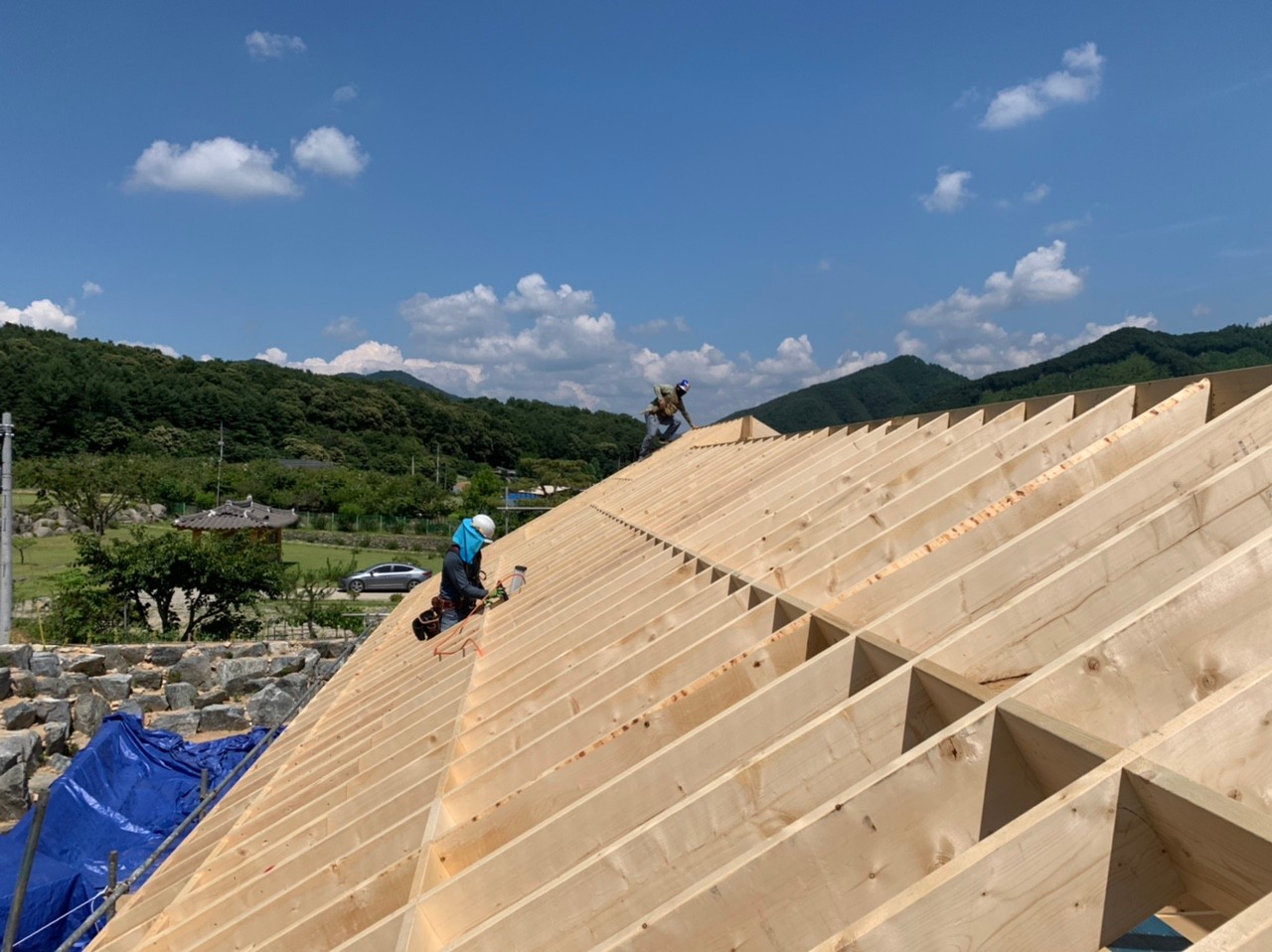

엄청난 양의 블로킹이 시공 되었습니다.^^
서까래에 심슨스트롱타이

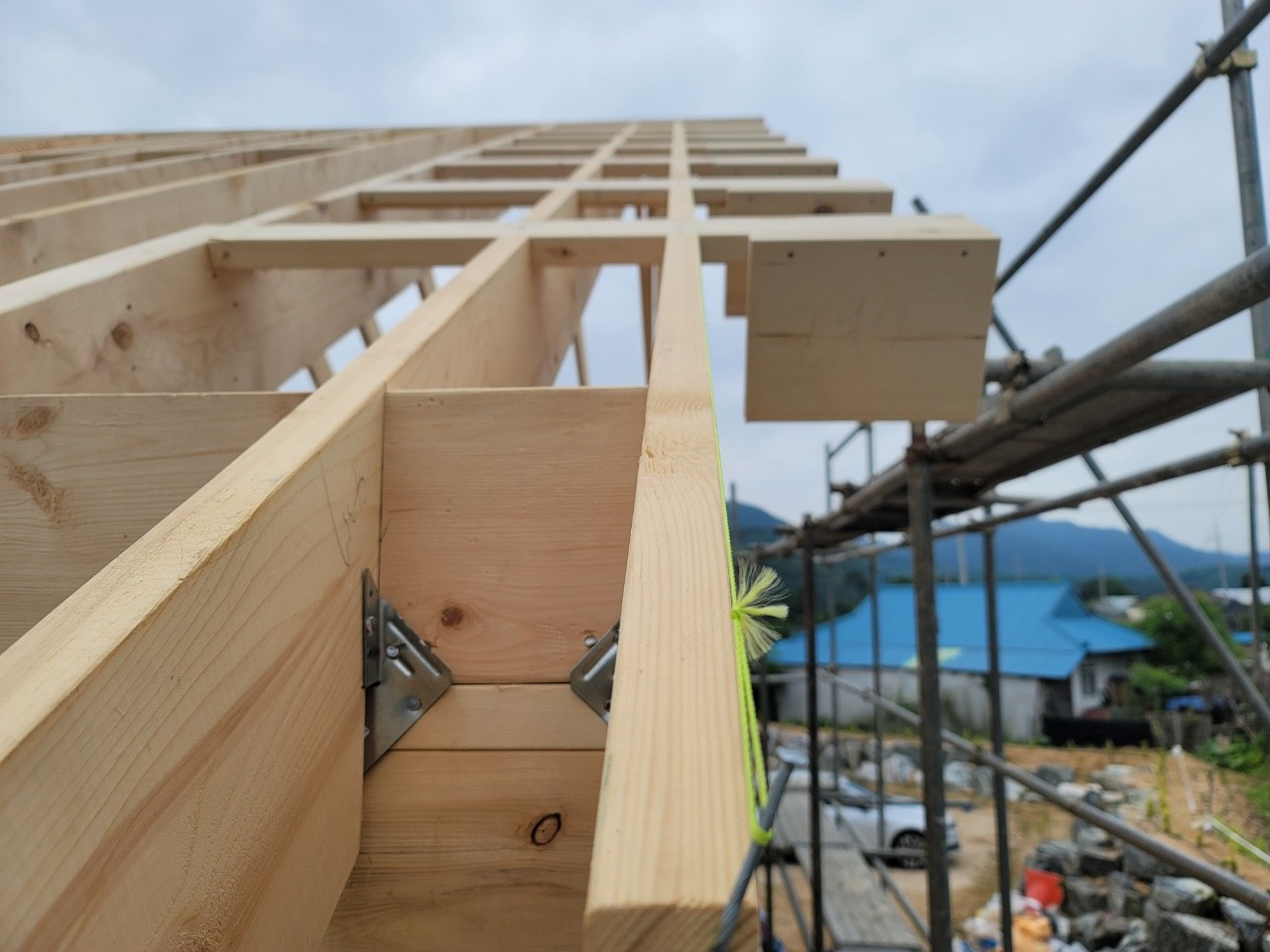

H1 연결 철물 이용하여 보강 하였습니다.
모든 서까래에 H1 철물로 보강 시공 하였습니다.
오늘은 에어컨 배관 시공이 진행 되었습니다.
작은 지붕과 큰 지붕 모두
서까래 블로킹 시공이 마무리 되었습니다.
서까래 블로킹은 서까래의 틀어짐을 잡아주고,
간격을 유지해주기 위하여 시공합니다 .

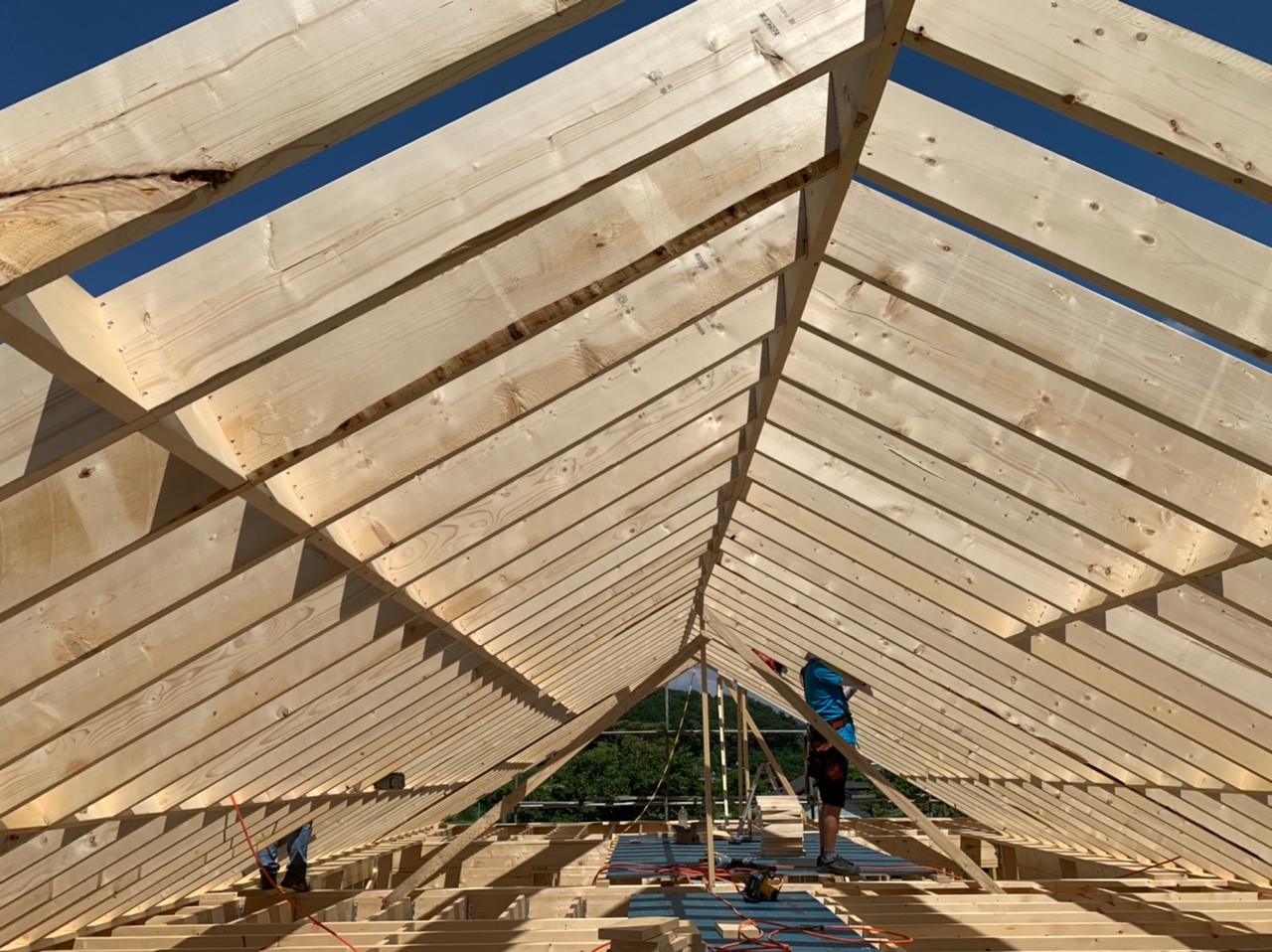

룩아웃 시공 하였습니다.
룩아웃 시공 시 목줄을 이용하여 라인이
제대로 맞는지 확인 작업 후 시공하였습니다.
플라이레프터가 아주 잘 시공 되었습니다.
레이아웃에 맞게 서브페이샤
시공이 진행 되었습니다.
이중지붕은
지붕용 타이벡 -> 2x2 방부목 각상 -> 합판
순서대로 시공 진행합니다.
이중지붕 시공에는
tyvek supro plus 사용 하였습니다
출처 : 대림우드
타이벡 시공 후
공기 순환 공간을 확보하기 위해
2x2 방부목 각상을 시공 후 합판 시공합니다.
지붕합판 시공 시 합판과 합판 사이는
합판용 철물인 'H-클립'을 사용하여 시공하였습니다.
이 철물을 합판간 간격을 3미리 가량 띄워
합판의 수축팽창시 발생하는 문제를 예방하고 합판간 유격도 잡아줍니다.
그리고 가장 중요한
벤트(공기순환) 공간을 크게 확보해줌으로써
공기가 원활하게 순환되어,
지붕을 열과 습기로부터 보호해줍니다.
홍천지역에 계속해서 소나기 예보가 있어
뒤 쪽 지붕 먼저 시공 후 방수시트
시공이 진행 되었습니다.
방수시트는 서브페이샤와,
플라이 서까래를 모두 덮도록하여 시공하였습니다.
방수시트 시공에는 protec plus 30 사용하였습니다.
출처 : 대림우드
지붕 방수시트까지 시공하고 나니
더욱 집이 크게 느껴지네요^^
오늘 하루도 현장 정리 및 자재 보양으로
마무리 하였습니다.
[출처] 210624 목 [홍천 화촌] 9일차 서래 블로킹 재단 및 시공, 룩아웃 및 서브페이샤, 플라이레프터, 이중 지붕, 방수시트, 철물 시공, 에어컨 배관 [수호천사 하우징] [직영건축] [목조주택] (수호천사하우징) | 작성자 vagabonder
