날씨 : 덥다 비오다 흐린 날
- 금일 근무자
팀 장 : 정수호 (9시간)
부팀장 : 손호현 (9시간)
팀 원 : 문성일 (9시간), 김용귀 (9시간) , 이인재 (휴무)
지 원 : 팀장 이상민 (9시간)
금일품수 (누계) : 5.625품 (총 45.625품)
- 금일 작업현황
- 2층 플레이트 레이아웃
- 벽체 조립
- 헤더 조립
- 블로킹 시공
- 홀다운 시공
내일 예정작업
- 벽체 조립
- 장선 재단
- 계단 시공
남양주 베네우스 안전하고 재미있게 집짓기 7일차 입니다 .
오늘 수호천사팀의 하루 사진과 함께 보시죠.
우선 아침 일과시작과 함께
T&G 시공한 2층에 머드씰 시공을 위해 치수를 다시 확인하였고
머드씰 시공도 바로 이어졌습니다.
팀장님께서 2층 플레이트 레이아웃 시공하셨습니다.

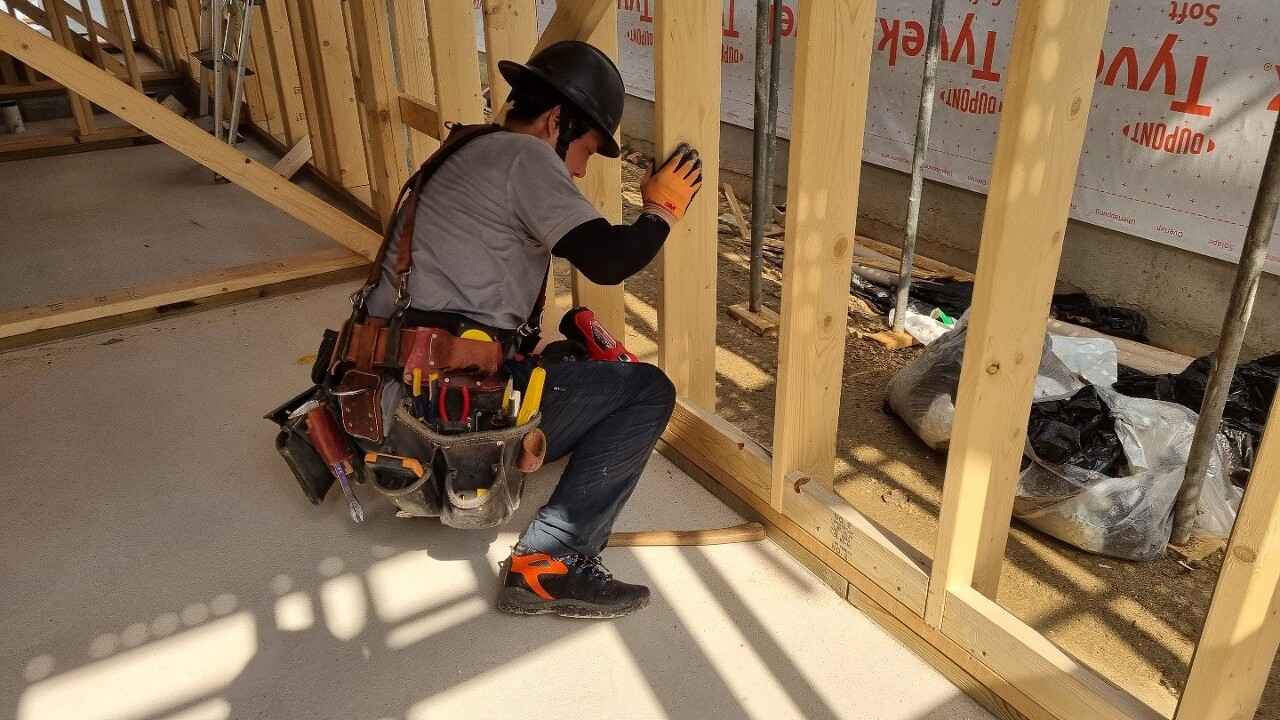

팀장님의 레이아웃에 맞춰 벽체조립이 진행됩니다.
벽체를 세우기 전 모든 밑 작업이 끝나고, 팀장님의 레이아웃에 맞추어 벽체 조립을 진행합니다 .
더운 날씨이지만 구슬땀 흘려가며 열심히 시공을 합니다!

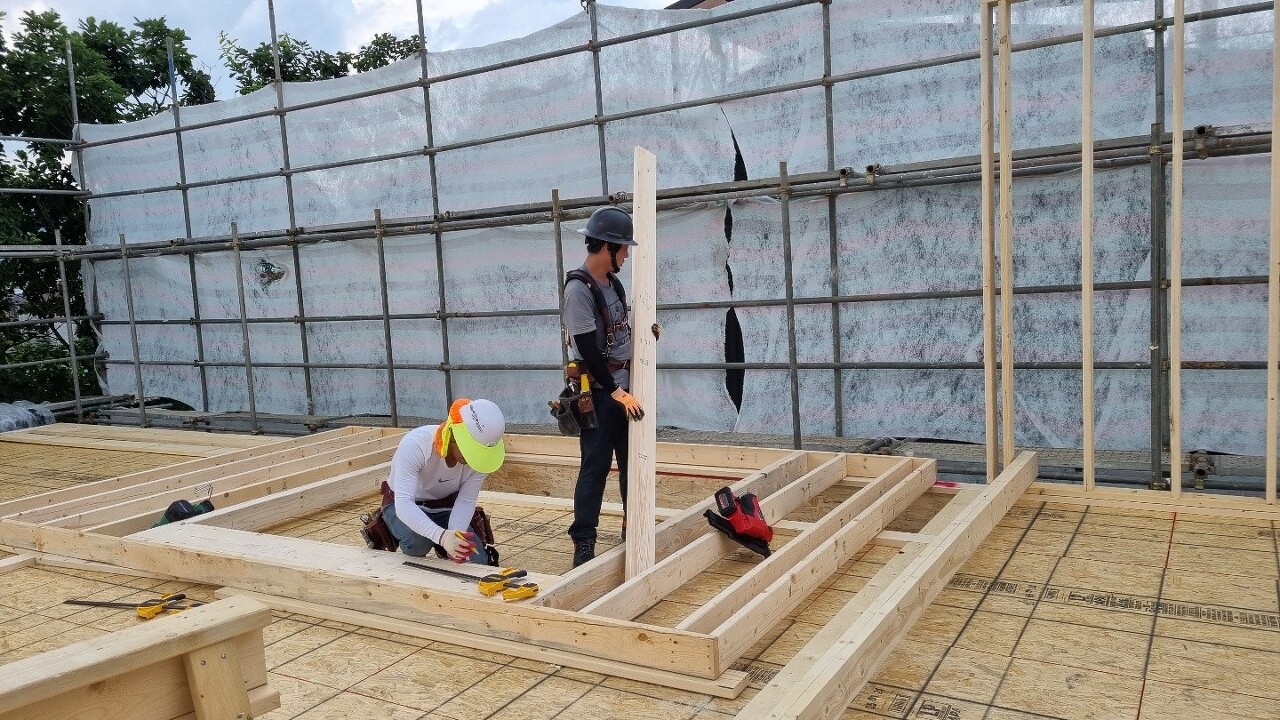

팀원들 힘을 모아 2층 첫번째 벽체를 세웁니다!!
상민팀장님 벽체 시공에 쓰일 플레이트와 트리머 등 재단에 힘을 다합니다!^^
헤더 제작도 진행하였습니다.
1층과 마찬가지로 외벽에 들어갈 헤더는 EPS 와 우레탄 폼을 넣어서 단열해주었습니다 .
시공엔 용귀빌더 고생해줬습니다^^
오후에 갑자기 비가와서 보양작업을 하였고 내부 목작업 진행하였습니다.
1층 방통블로킹 시공 완료하였습니다! 시공엔 성일빌더님 고생해주셨습니다.
홀다운 시공도 진행하였습니다 .
홀다운을 시공함으로써 기초와 골조를 한몸이 되게끔 하게해줍니다 .
시공엔 부팀장님 수고해주셨습니다!
지진과 강한 바람에 대응하는 신형 홀다운
HDU 시리즈는 유사상품보다 설치가 용이하고 보다 큰 하중을 견디며 저비용이 소요됩니다.
HDU 시리즈는 제작과정에서 이미 일정하중 하에서 소성변형 과정을 거쳐 고강도를 가지고 있으며
타 상품과는 다르게 용접없이 하나의 주물로 제작되어 하중에 대한 저항이 매우 뛰어납니다.
또한 패스너의 수가 적게 소요되는 SDS (스트롱 드라이브 스크류)를 사용하여 목재를 자리잡도록 한 상태에서
직접 설치하기 때문에 간편하면서도 최대의 효과를 얻을 수 있습니다.
사전작업과 잔존물을 처리할 필요없이 최고의 접착력으로 설치가 가능한 HDU 시리즈는 볼트 홀다운 PHD의 대체품으로
설계되었으며 SDS 스크류는 HDU와 함께 공급됩니다.
출처 : 대림우드
작업을 마무리 후 12, 15호 건축주님과 치맥을 함께하며 즐거운 시간을 보냈습니다.^^
사진은 없지만 즐겁고 값진 시간이였습니다!
늘 열심히 하는 수호천사 되겠습니다^^
오늘은 여기까지입니다. 오늘도 고생많으셨습니다.
감사합니다.
[출처] 210622 화 [남양주 진접] 7일차 2층토대 레이아웃, 벽체 조립, 헤더 조립, 블로킹 시공, 홀다운 시공 등 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (수호천사하우징) | 작성자 수호천사하우징
