날씨 : 흐리고 바람 많이 부는 날
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 문성일 (8시간), 김용귀 (8시간) , 이인재 (8시간)
팀 장 : 이상민 (8시간)
지 원 : 서원교 (8시간) , 권재홍 (8시간)
금일품수 (누계) : 8품 (총 33품)
- 금일 작업현황
- 안전발판 시공
- 림 조이스트 시공
- 장선 시공
- 철물 시공
- 블로킹 시공
내일 예정작업
- 장선 시공
- 블로킹 시공
- 2층 바닥 t&g 시공
남양주 베네우스 안전하고 재미있게 집짓기 5일차 입니다 .
오늘은 날이 덥지 않고 시원한 바람이 많이 불어 작업하기 좋은 환경이였습니다^^
오늘 수호천사팀의 하루 사진과 함께 보시죠.
장선 시공 전 안전발판 시공을 하였고, 안전발판 시공이 끝난 후
림조이스트 (끝막이 장선)시공 진행하였습니다 .
림조이스트(끝막이 장선) 시공할 때는 파이프 클램프를 사용하여 더블 탑 플레이트에 완전 밀착하여 시공 진행합니다 .
림조이스트는 Rim Board (LSL) 공학목재로 진행되었습니다.
-출처 : 대림우드

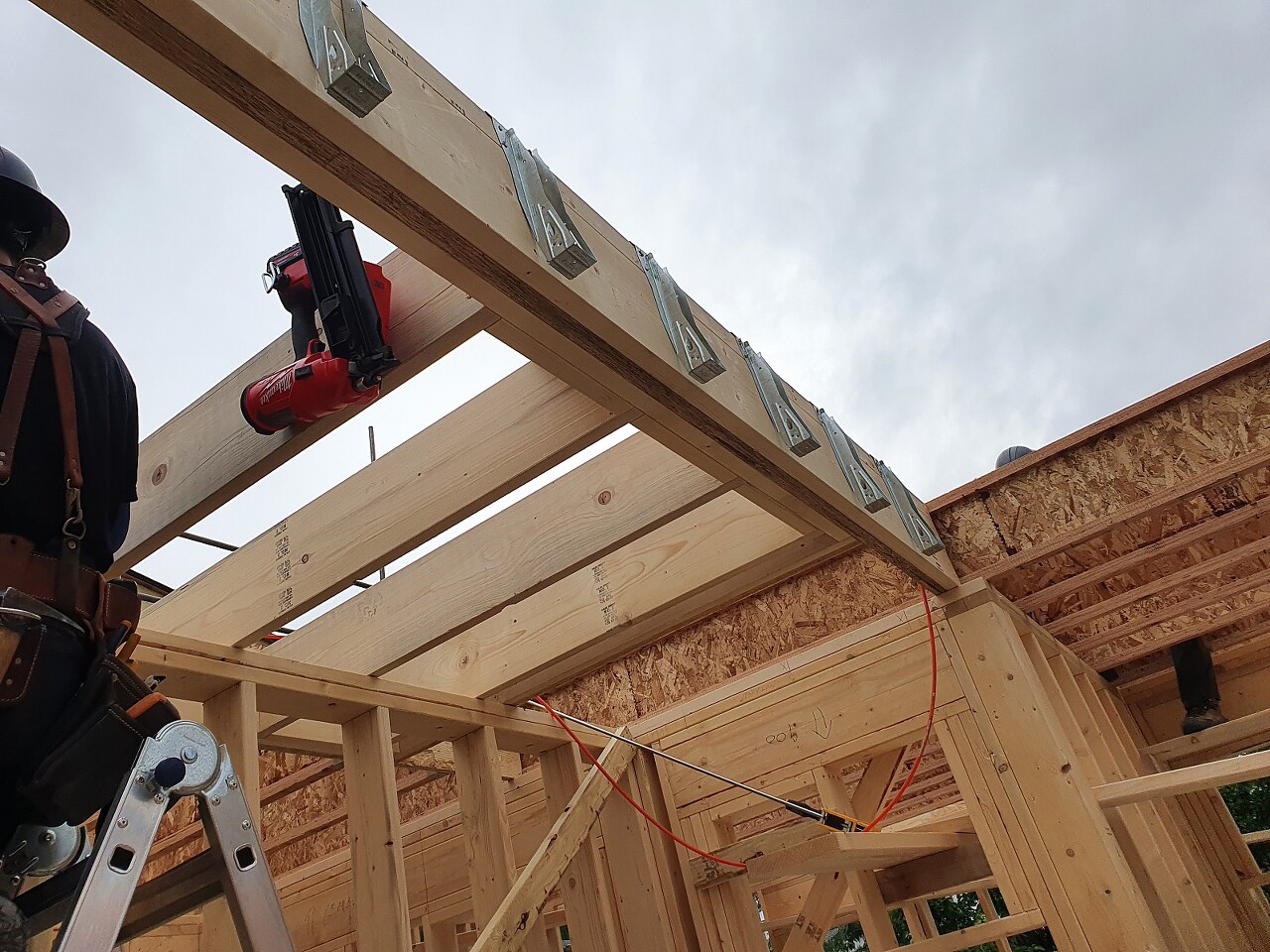

글루램에 조이스트 행어 (JOIST HANGER) 철물 시공하였습니다 .
장선이 벽체 위에서 만나지 않을 경우 처짐이 발생할 수 있어, 철물로 강력하게 보강해주기 위함입니다 .
시공엔 성일빌더님 수고해 주셨습니다.
아래는 조이스트 행어 철물에 대한 자세한 설명입니다
-출처 : 대림우드
철물 시공이 끝난 후 본격적인 장선작업이 진행됩니다.!
팀원들 모두 열심히 안전하게 시공합니다.

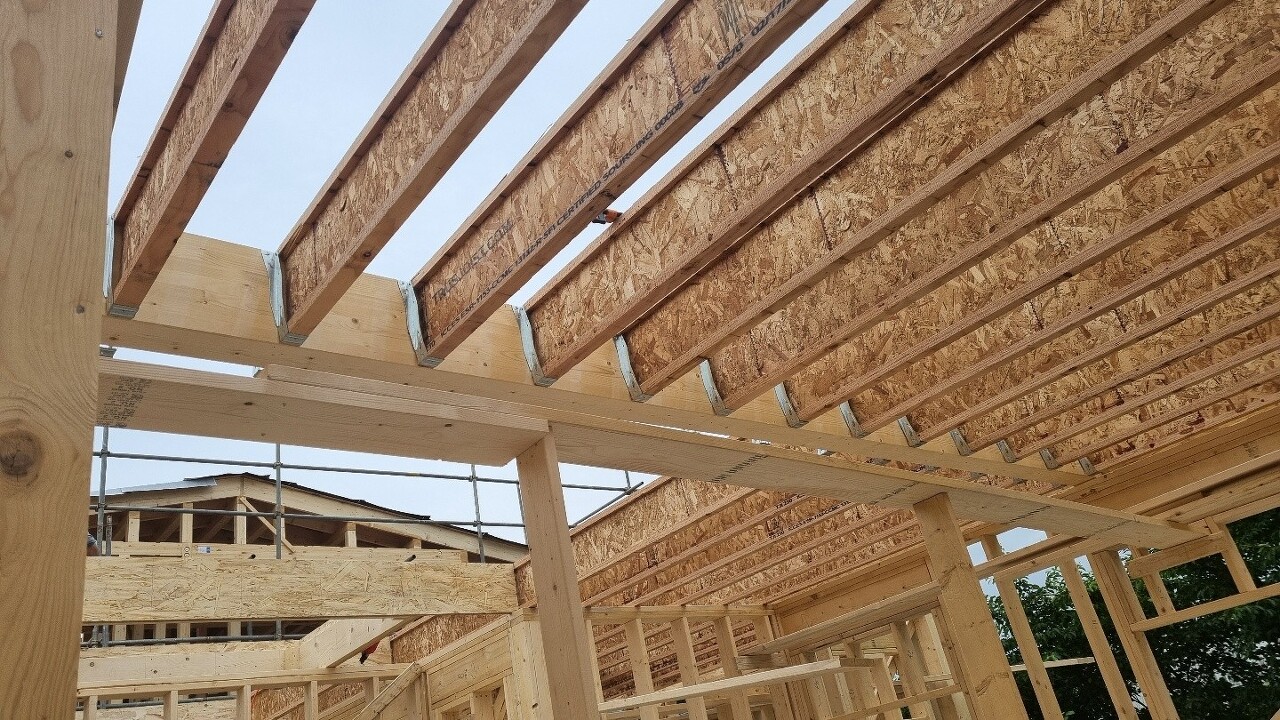

이번 남양주 진접 현장 장선은 I-Joist로 진행되었습니다.
벽체와 벽체사이가 길어서 SPF구조재로는 시공이 어려운 부분을 I-JOST공학목재가 구조적으로 해결해주고 안정성을
확보해주는 자재입니다.
-출처 : 대림우드
장선시공후 연결철물도 시공하였습니다.
아이조이스트 등 장선 시공시 부재간 팽팽하게 연결해주는 브리징 역할을 위한 철물로
끝부분 7개의 기본구멍 가운데 부재의 간격에 따라 2개의 구멍을 못으로 고정합니다.
-출처 : 대림우드
내일 비예보가 잡혀있어 열심히 보양 작업 후 마무리 합니다.
청소는 늘 필수입니다! 깔끔하고 깨끗하게 현장을 정리하여야 일의 효율도 늘어납니다^^
오늘은 여기까지 입니다. 오늘도 고생하셨습니다.
감사합니다.
[출처] 210617 목 [남양주 진접] 5일차 안전발판 시공, 림조이스트 시공, 장선시공, 블로킹 시공 등 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (수호천사하우징) | 작성자 수호천사하우징
