날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 오경택 (8시간)
팀 원 : 정태영 (8시간), 최용모 (8시간), 백경운(8시간)
금일품수 (누계) :5(총26.2품)
금일 작업현황
- 트리머 재단
- 창호 트리머 ,윈도우 실, 크리플 시공
- 장선 재단 및 시공
- 가새 작업
- 철물 시공
- 안전 비계 설치
내일 예정작업
- 장선 재단 및 시공
- 림조이스트 재단
- 철물 시공
홍천 화촌 5일차 입니다.
창호 트리머와 윈도우 실
크리플 시공 하였습니다.
오전부터 안전비계
설치 작업이 진행 되었습니다.
외벽 기초시 앙카를 시공 하고 벽체가 세워지면
머드씰과 바텀 플레이트를 함께 체결해줍니다.
내벽 기초시 L앙카 시공이 어렵기 때문에
내벽체가 세워진 후 앙카볼트를 시공해줍니다.
톱사를 맡으신 태영빌더님께서
장선 재단 해주셨습니다.
레이저 레벨기를 이용하여

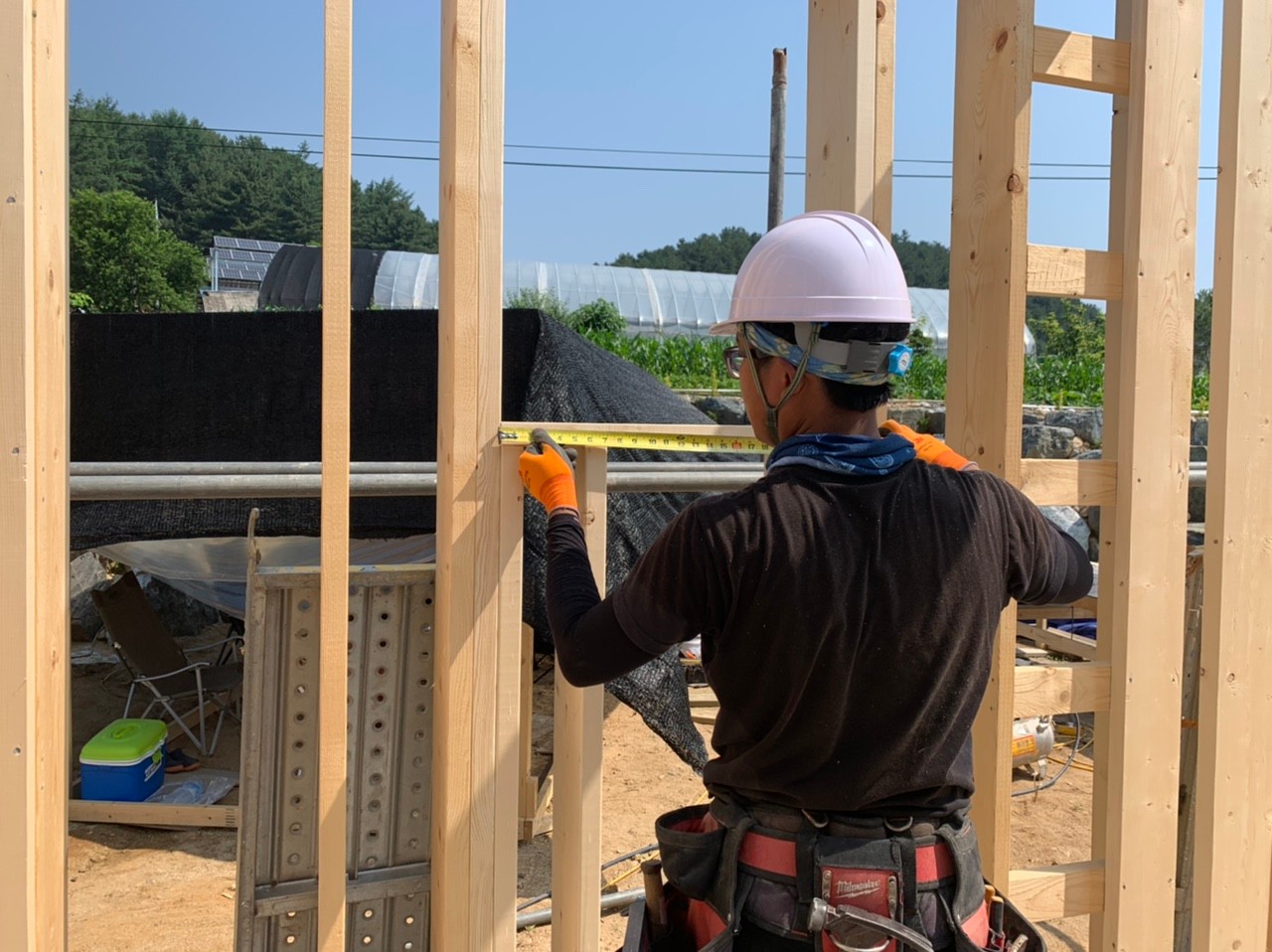

벽체의 수직을 확인 합니다.
구조재를 벽체의 대각 길이에 맞게 재단 후
먼저 탑 플레이트, 더블 플레이트에 고정 합니다.
그리고 벽체의 수직을 맞추어 스터드, 바텀 플레이트, 머드씰을 함께 고정하여 시공 합니다.
가새를 잡은 후 외벽의 수평직진도
확인 작업이 진행 되었습니다.
수평직진도는
직접 올라가 실을 띄어 확인 합니다.
수평직진도가 맞지 않는 경우 장선 시공 및 모든 작업에 차질이 생기게 됩니다.
모든 외벽 선이 잘맞습니다.!!

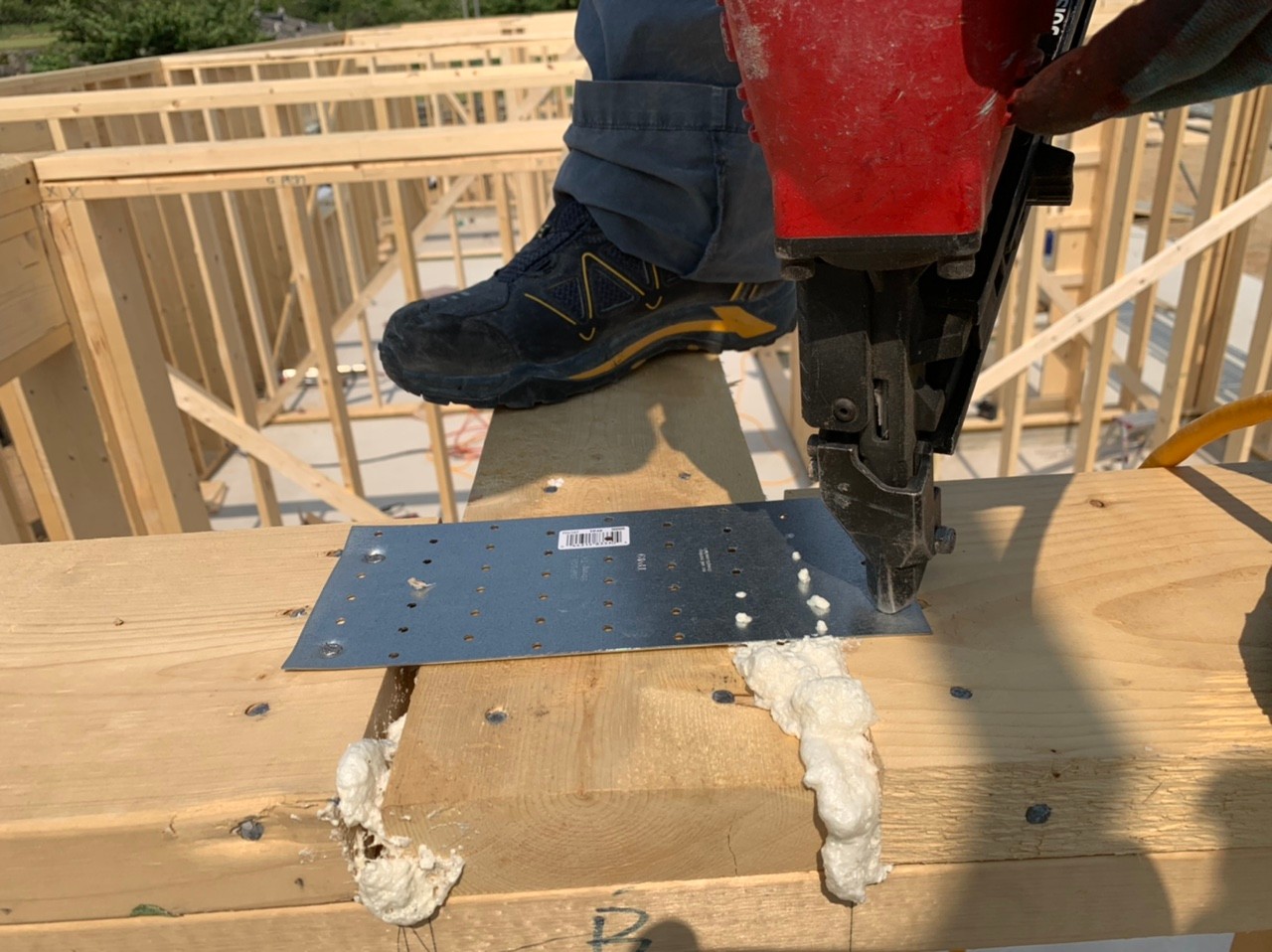

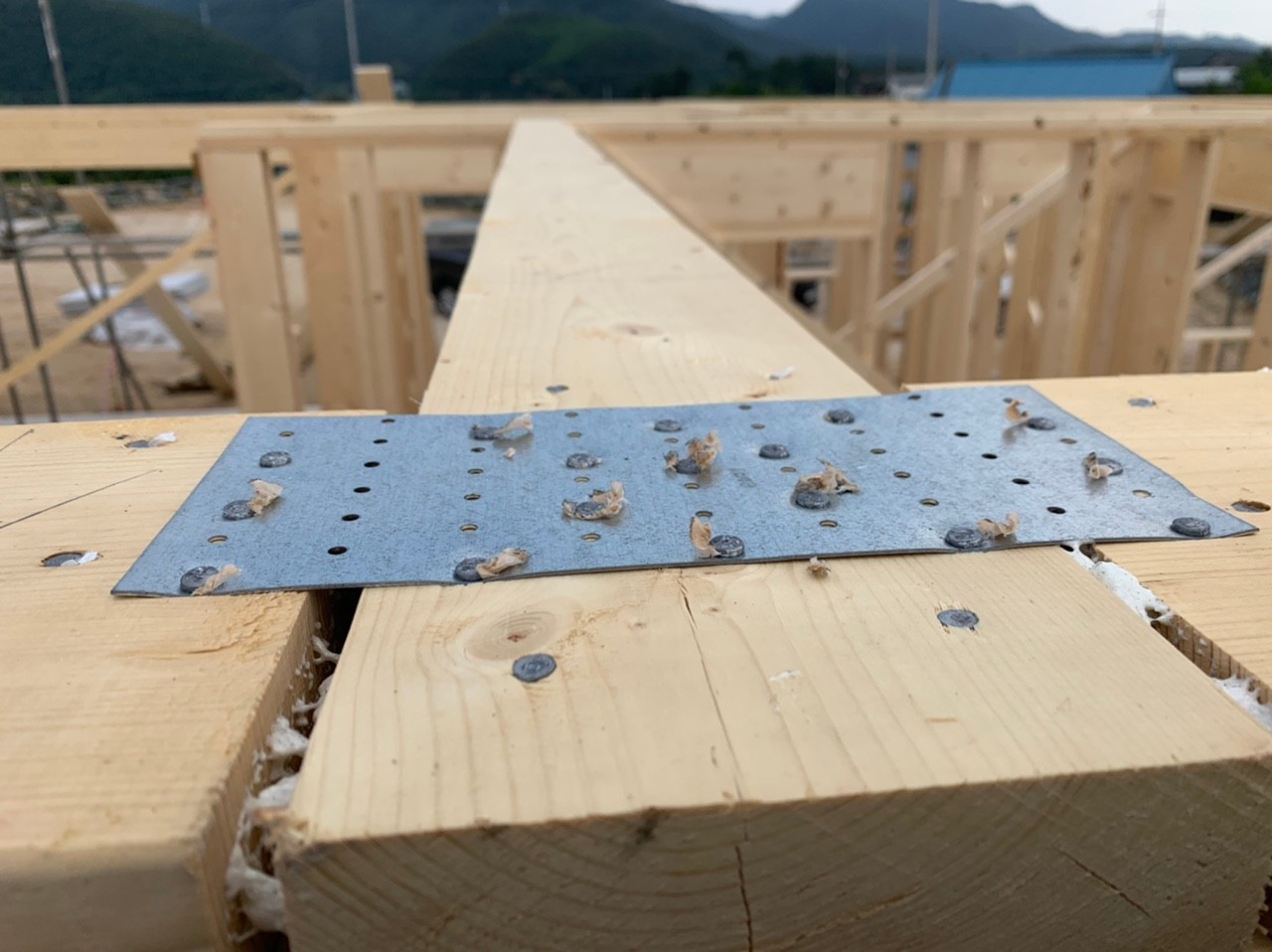

철물 TP49 - Tie Plates을
이용하여 벽체와 벽체를 연결하여 시공합니다.

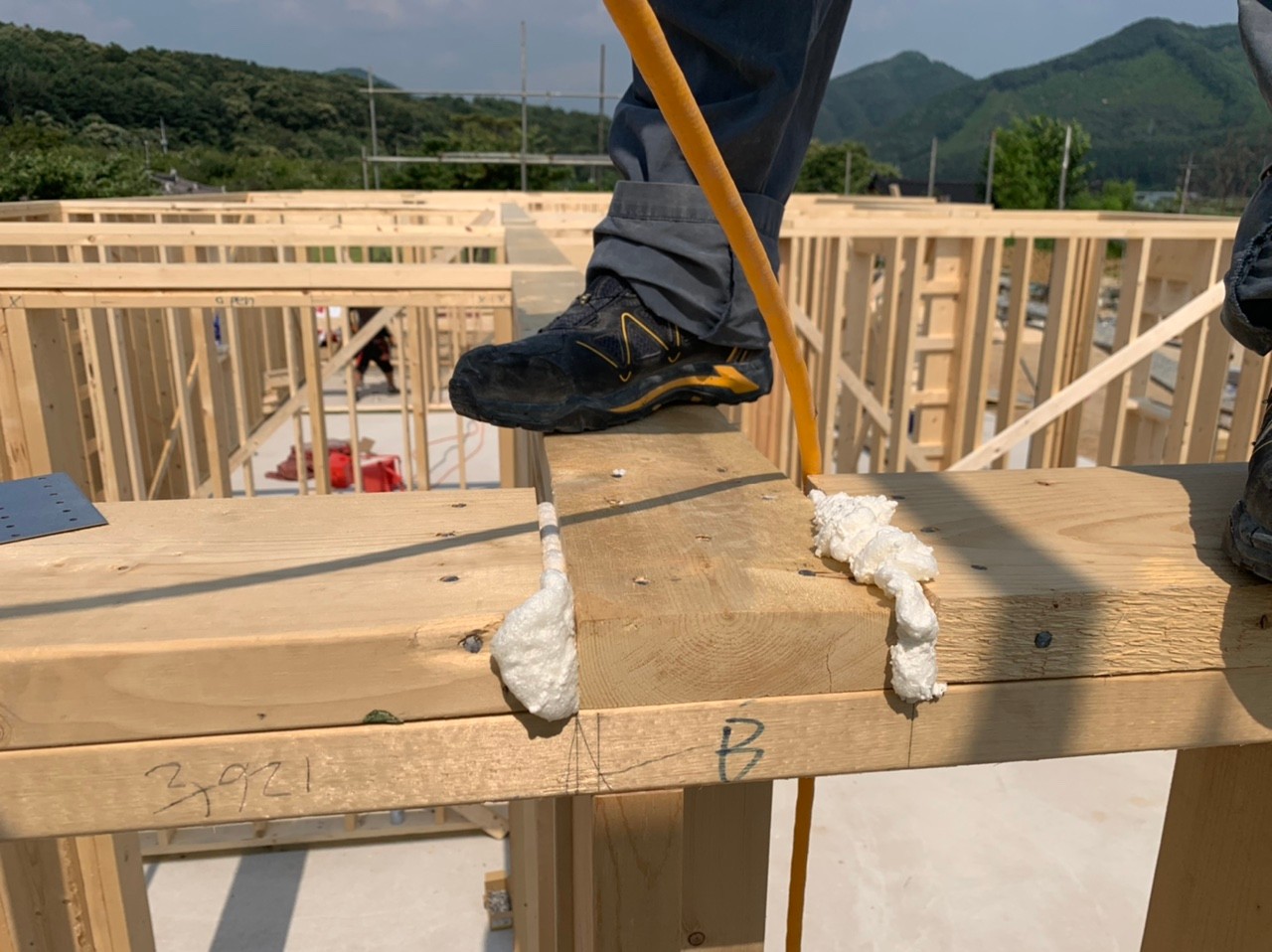

철물 시공 전 더블 탑 플레이트 사이의
이음매에 우레탄 폼으로 시공하여 기밀해주었습니다.
못으로만 이용한 기존의 시공 방법보다
더욱 강력한 결속력을 가집니다.

게스트룸부터 장선 시공이 진행 되었습니다.
오후에 잠시 비가 내렸지만 다행이 얼마 후 그쳐서
계속해서 시공이 진행 되었습니다.
현장 정리 및 자재 보양 후
오늘 하루 마무리 되었습니다.^^
[출처] 210620 일 [홍천 화촌] 5일차 트리머 재단, 창호 트리머 ,윈도우 실, 크리플 시공, 장선 재단 및 시공, 가새 작업, 철물 시공, 안전 비계 설치 [수호천사 하우징] [직영건축] [목조주택] (수호천사하우징) | 작성자 vagabonder
