날씨 : 맑음 (추울줄 알았는데 낮엔 따뜻한 봄날씨)
- 금일 근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
금일품수 (누계) : 6품 (총6품)
금일 작업현황
- 1차 자재 수령

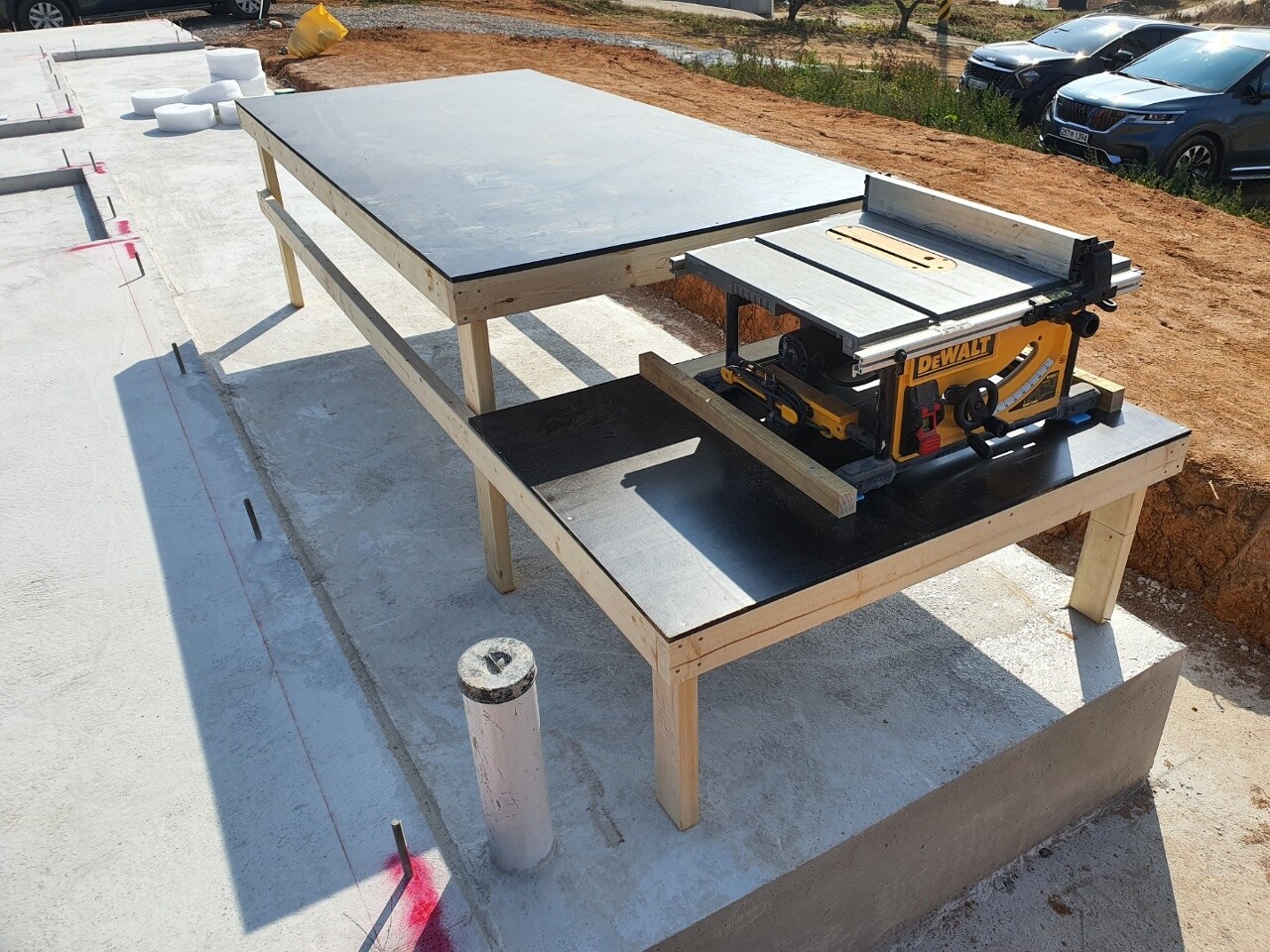

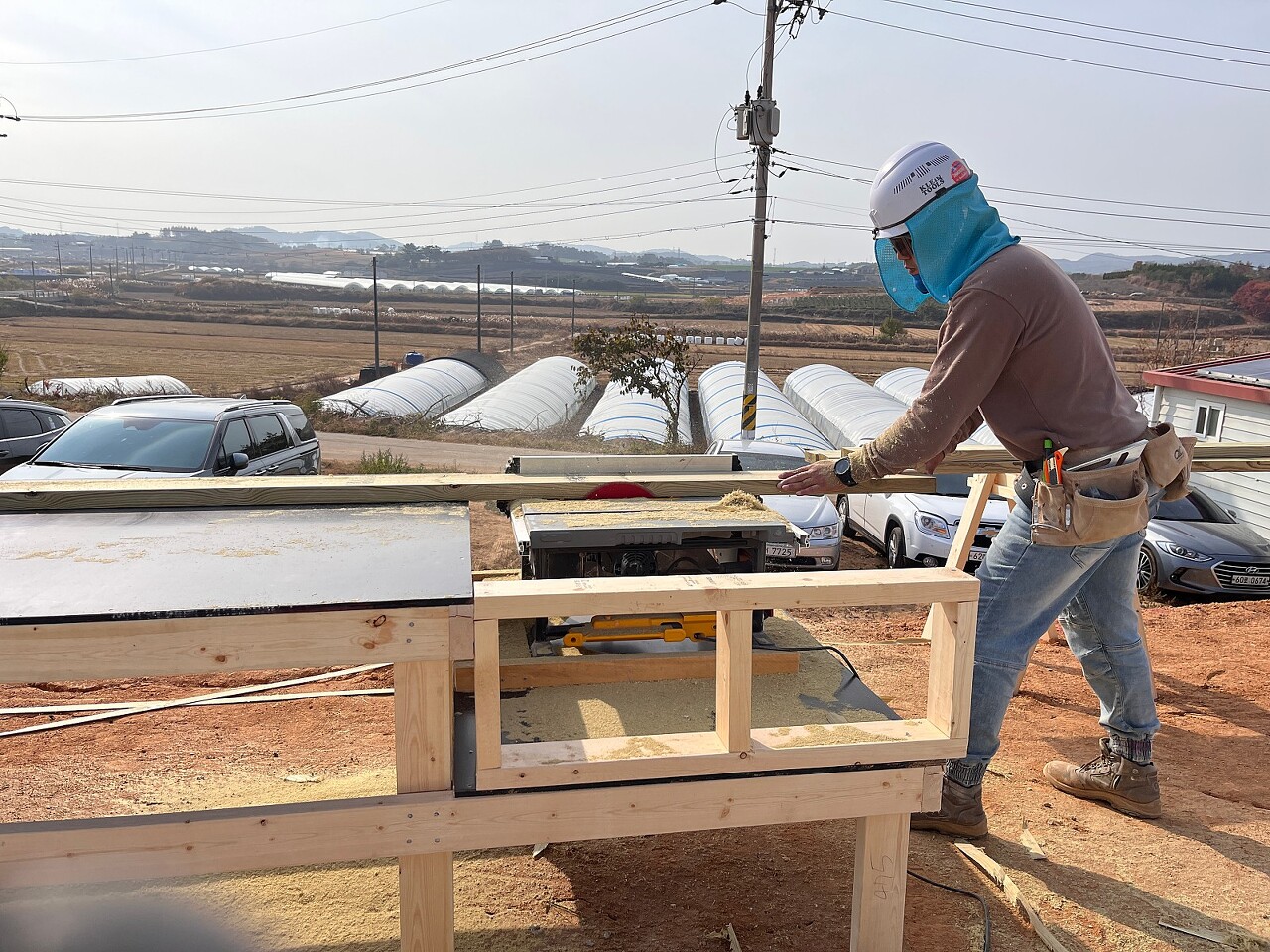

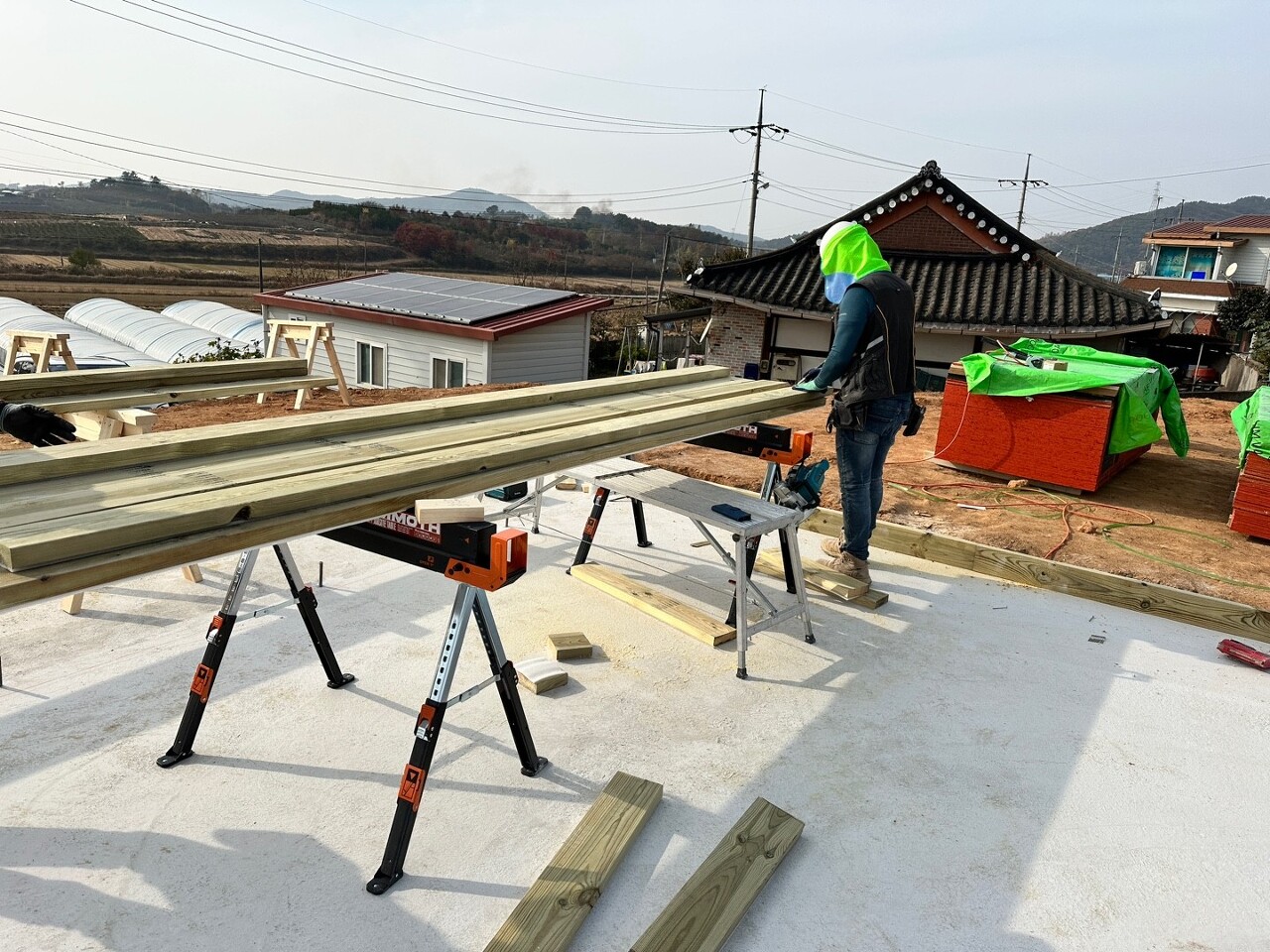

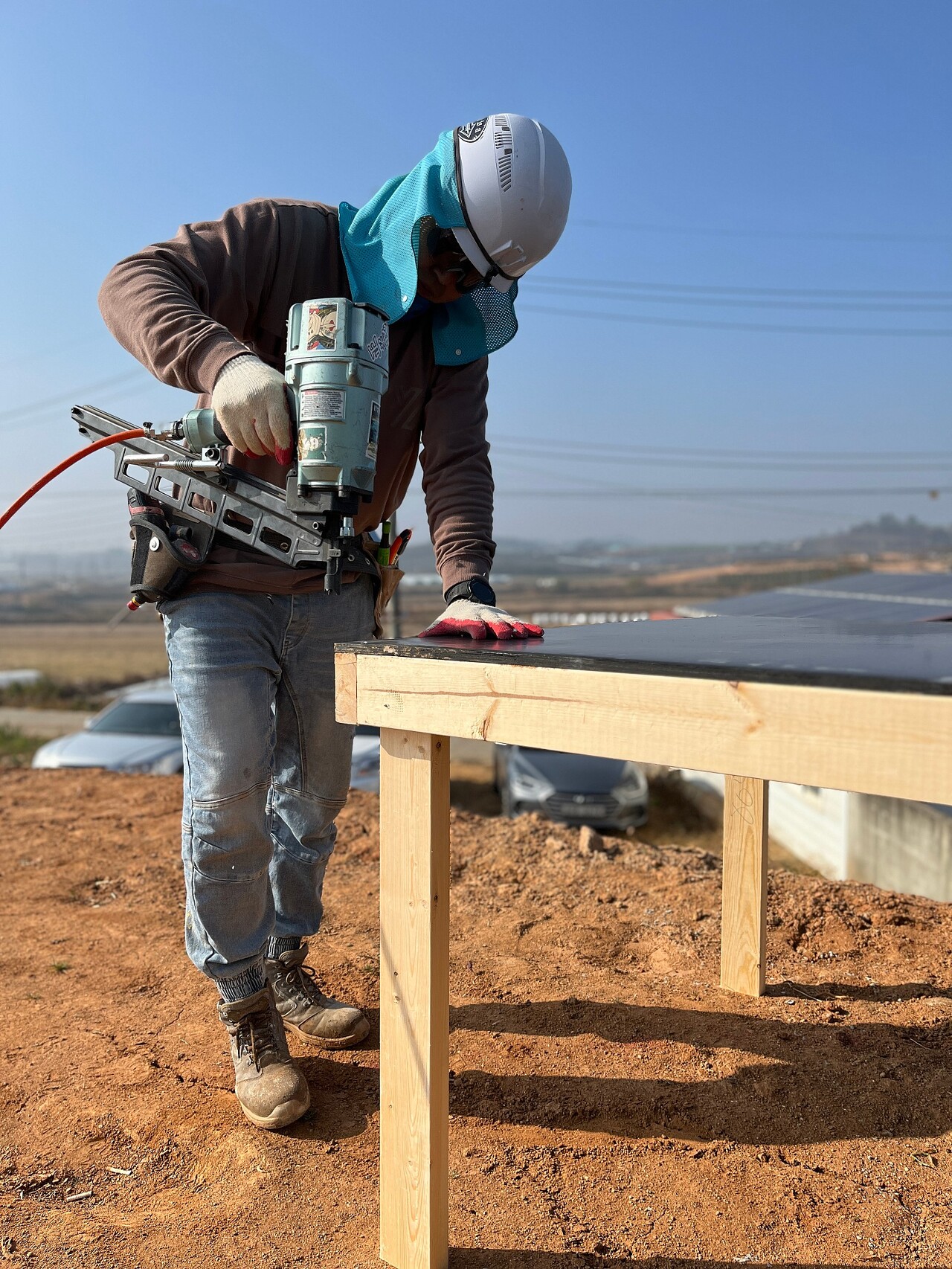

- 마이터쏘, 테이블쏘 작업대 제작
- 콘크리트 기초레벨 확인
- 토대시공
- 스터드 재단
- 코너 제작
다음 예정작업
- 토대 시공 예정
- 백커, 헤더 제작 예정
- 플레이트 재단 및 레이아웃 예정
- 벽체조립 및 시공 예정

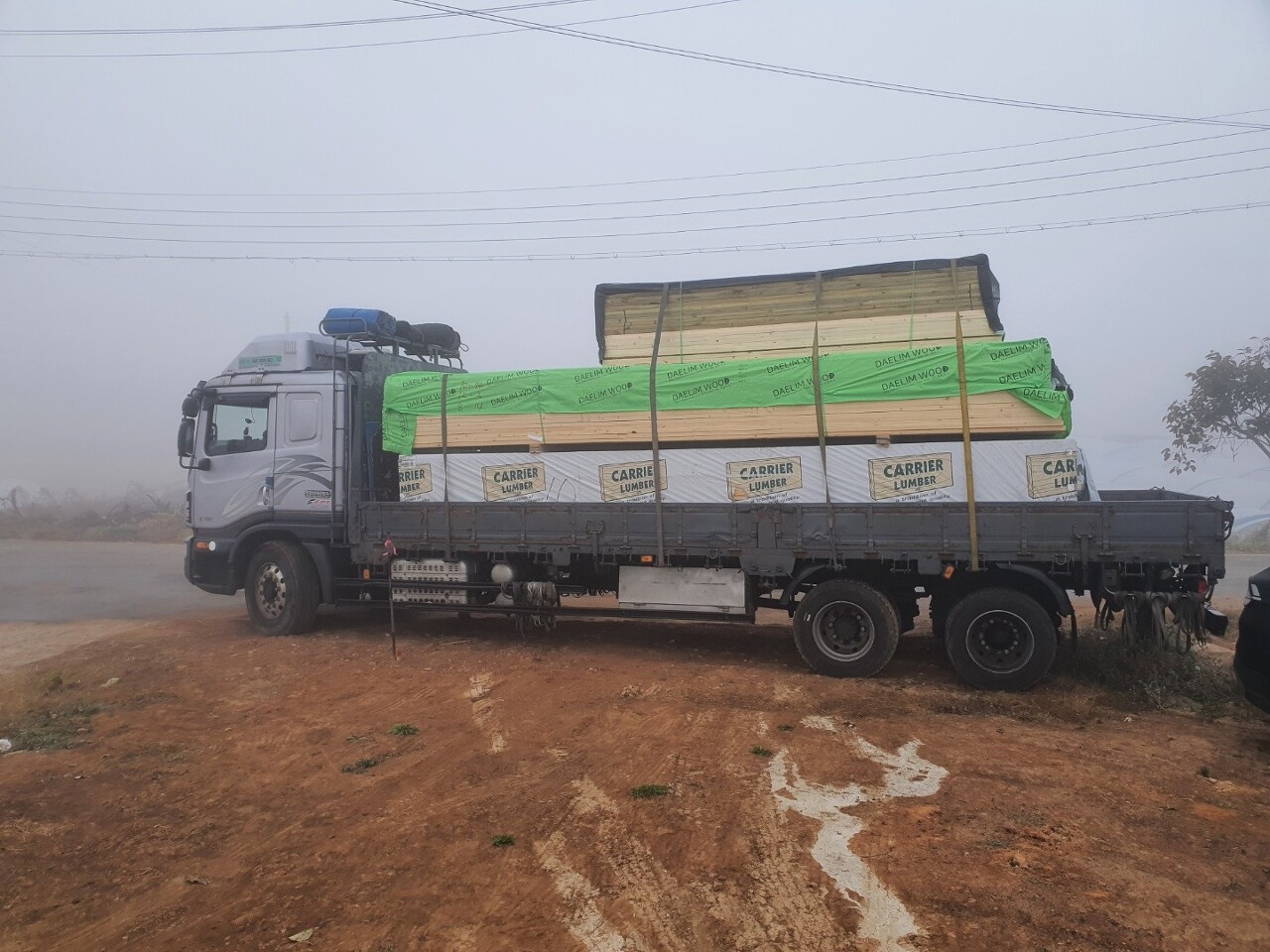

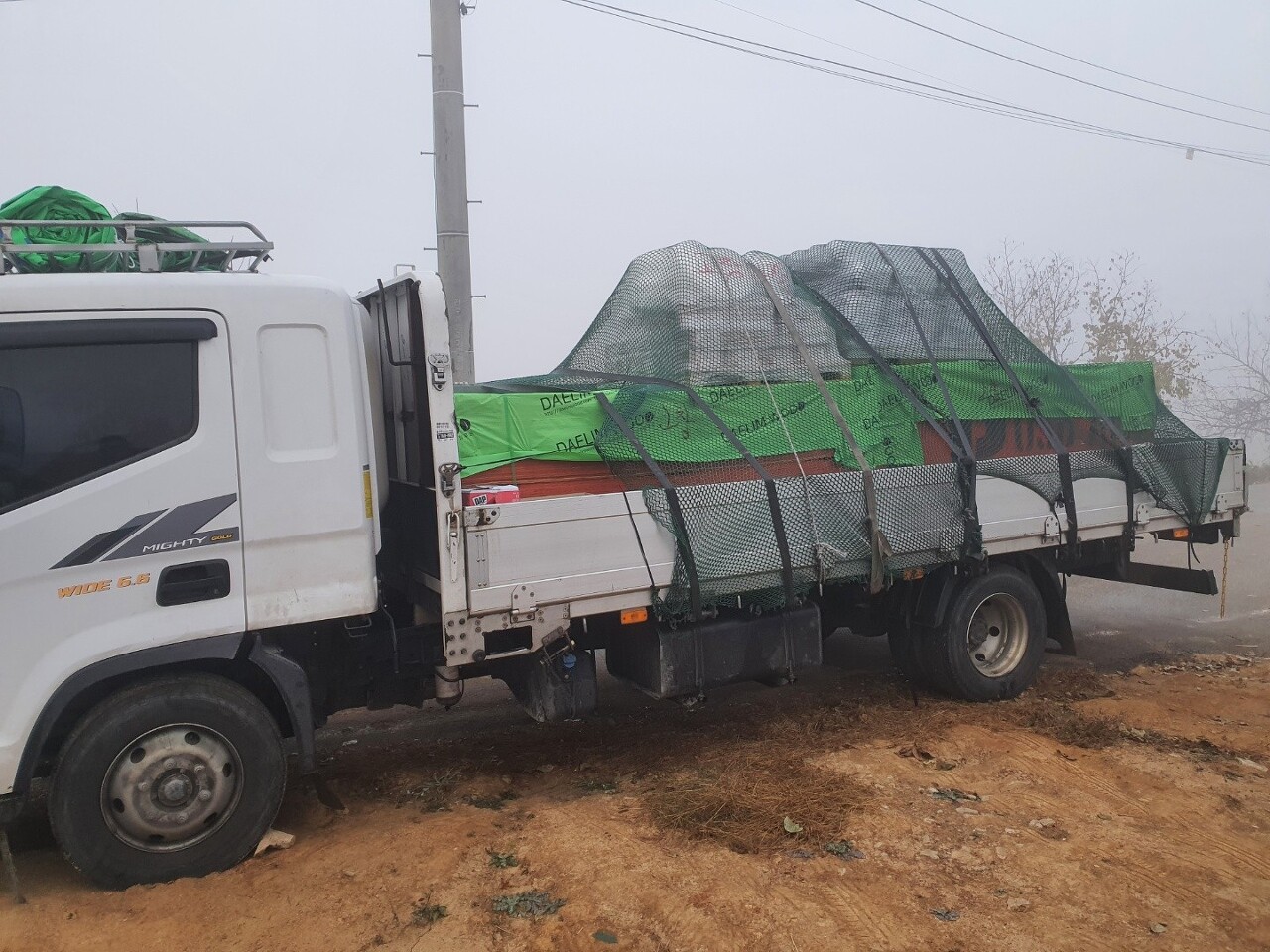

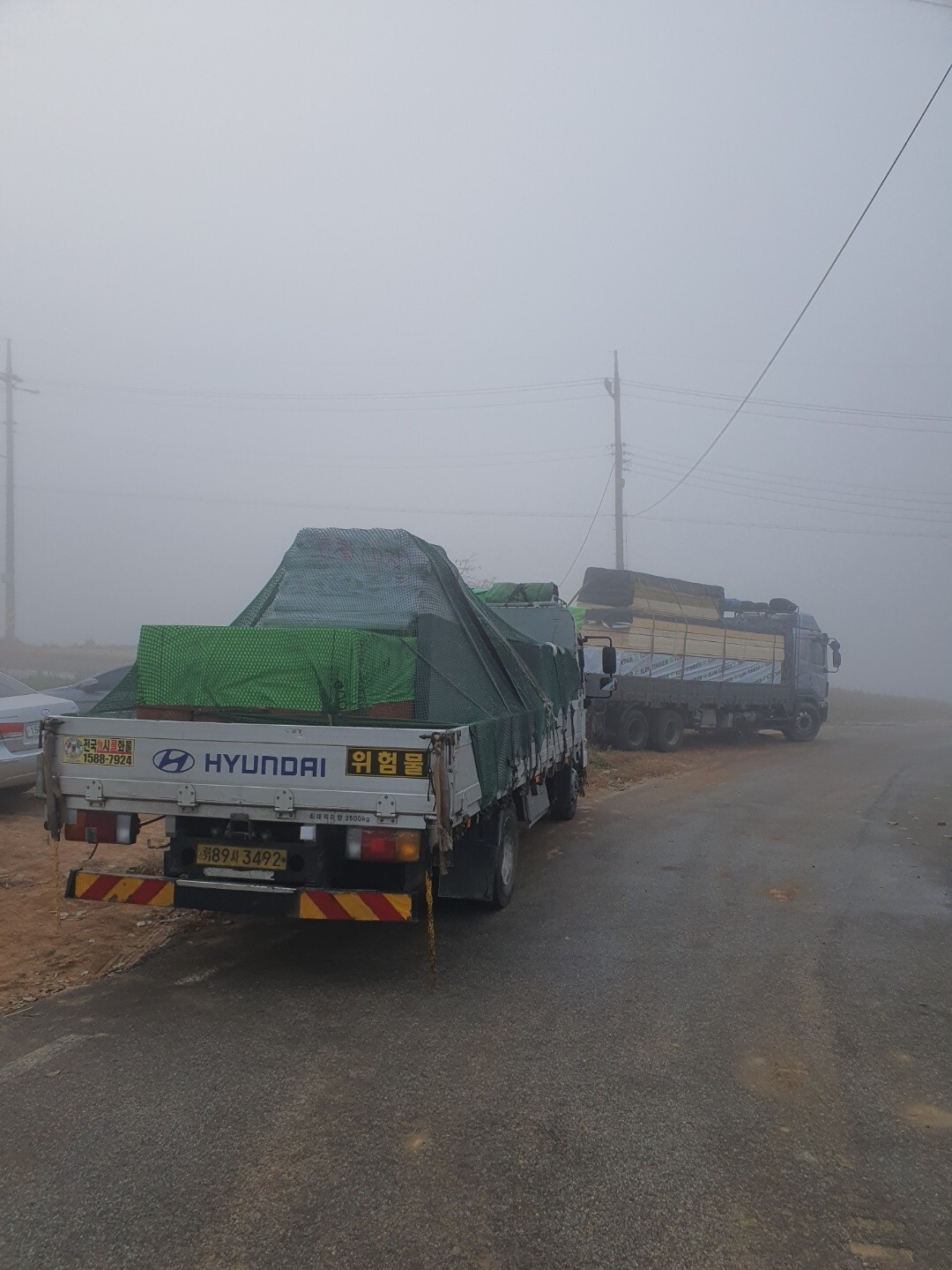

짙은 안개 속에서 1차 자재 수령으로 저희팀 고창무장현장의 아침을 힘차게 열어보았습니다.

골조 자재와 현장에서 사용될 철물과 소모품이 입고되었습니다.
저희의 작업 공정중 제일 처음 진행되는 거푸집이 보이지 않습니다.
저희가 도착하기도 전에 이미 건축주님께서 거푸집을 철거해주셨습니다.
덕분에 자재수령도 훨씬 수월하게 진행되었습니다.

거푸집을 깔끔하게 철거해 주셨습니다. 건축주님 감사합니다.

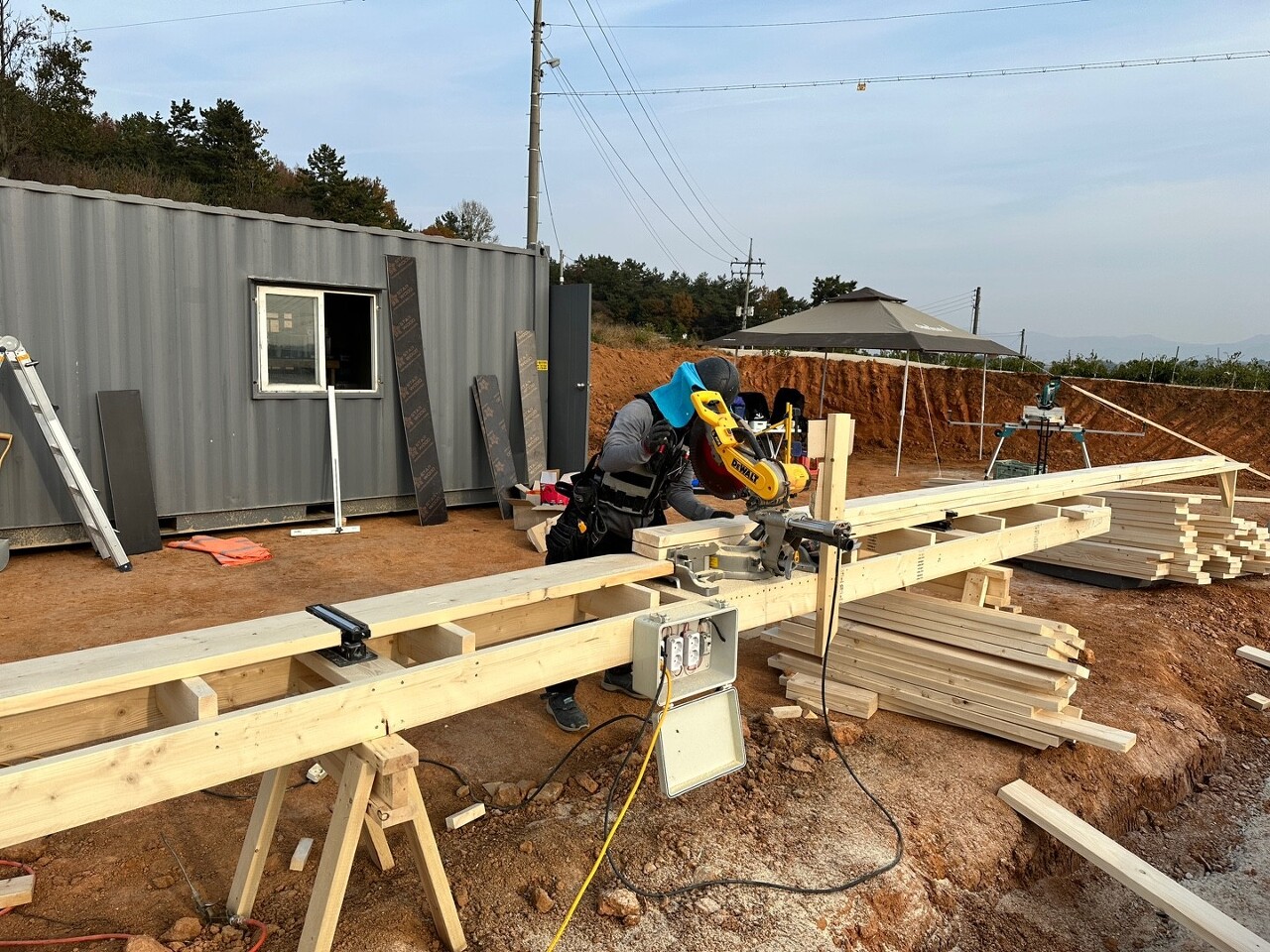

천영환빌더님과 성재욱 빌더는 마이터쏘 작업대와 테이블쏘 작업대 제작을 진행하였습니다.

천영환 빌더님은 마이터쏘 작업대를 담당해주셨습니다.

스케치업으로 사전준비를 하였기에 수월하게 진행이 되어가고 있습니다.

천영환빌더님께서 쏘 홀스(Saw Horse)도 제작해주셨습니다. 다용도로 쓰이는만큼 활용도가 높습니다.

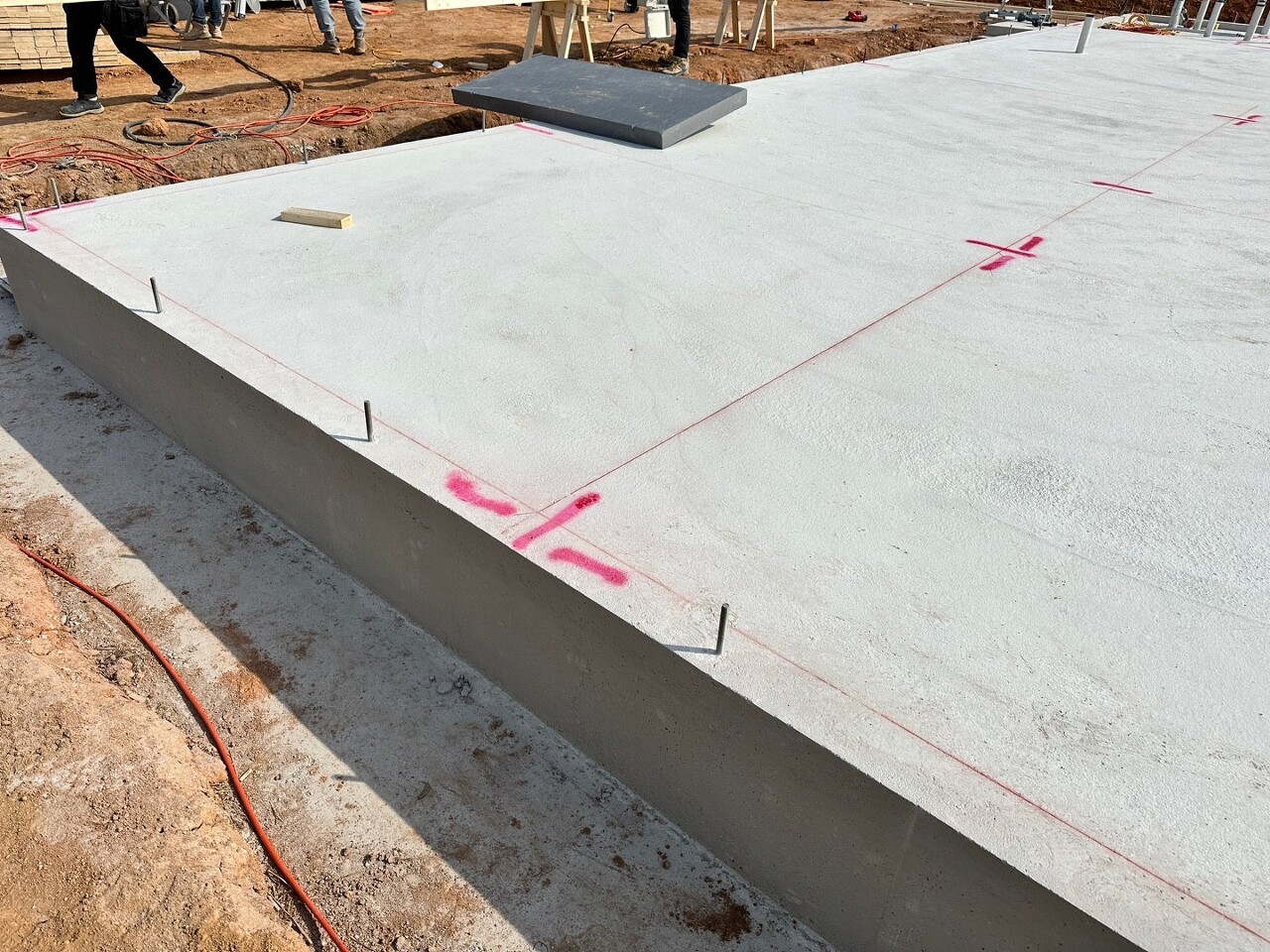

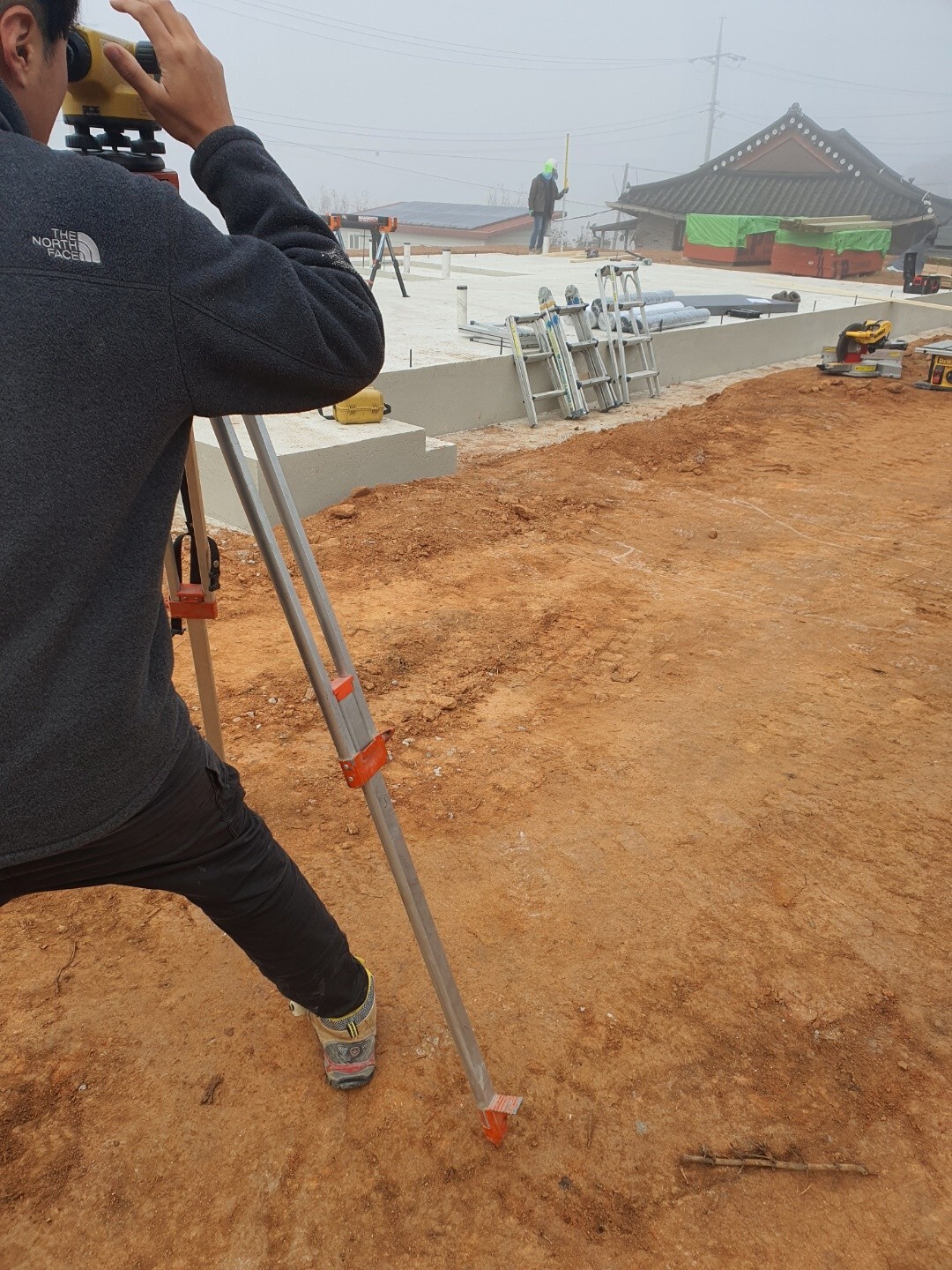

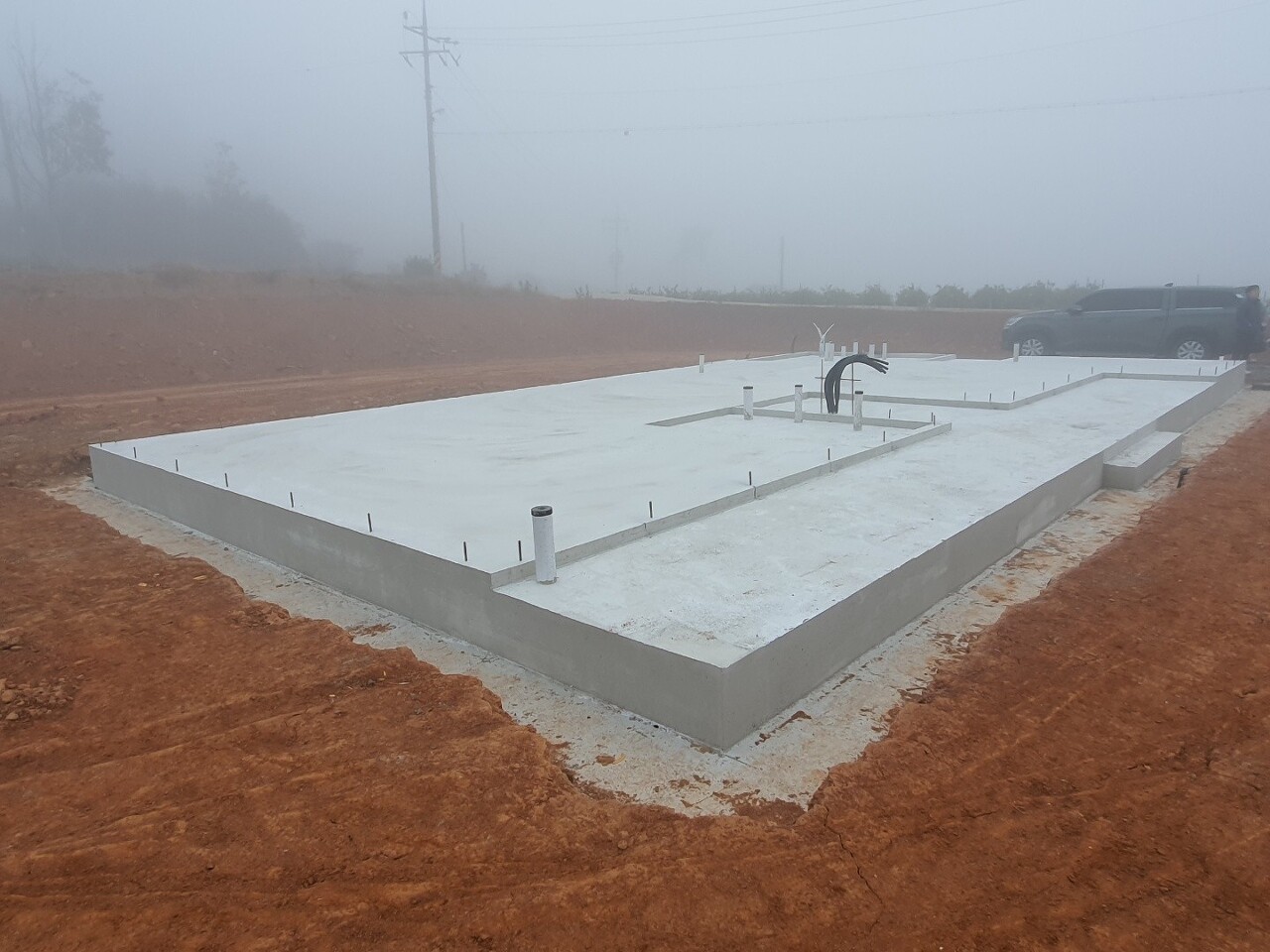

- 기초레벨 확인
작업대를 제작하는 동안 이상민 팀장님과 이재경 부팀장님께서 콘크리트 기초 레벨을 확인 작업을 담당해주셨습니다.

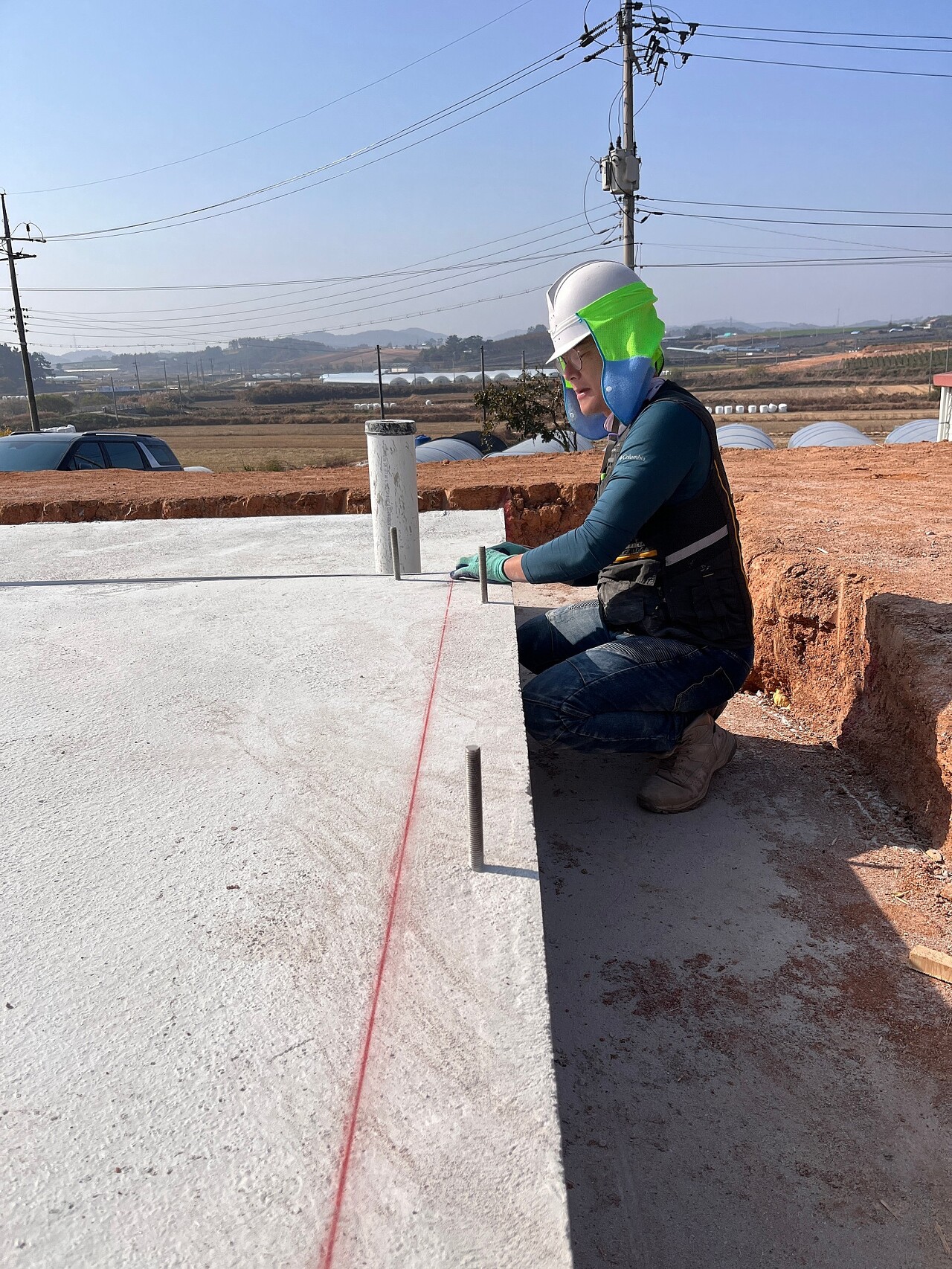

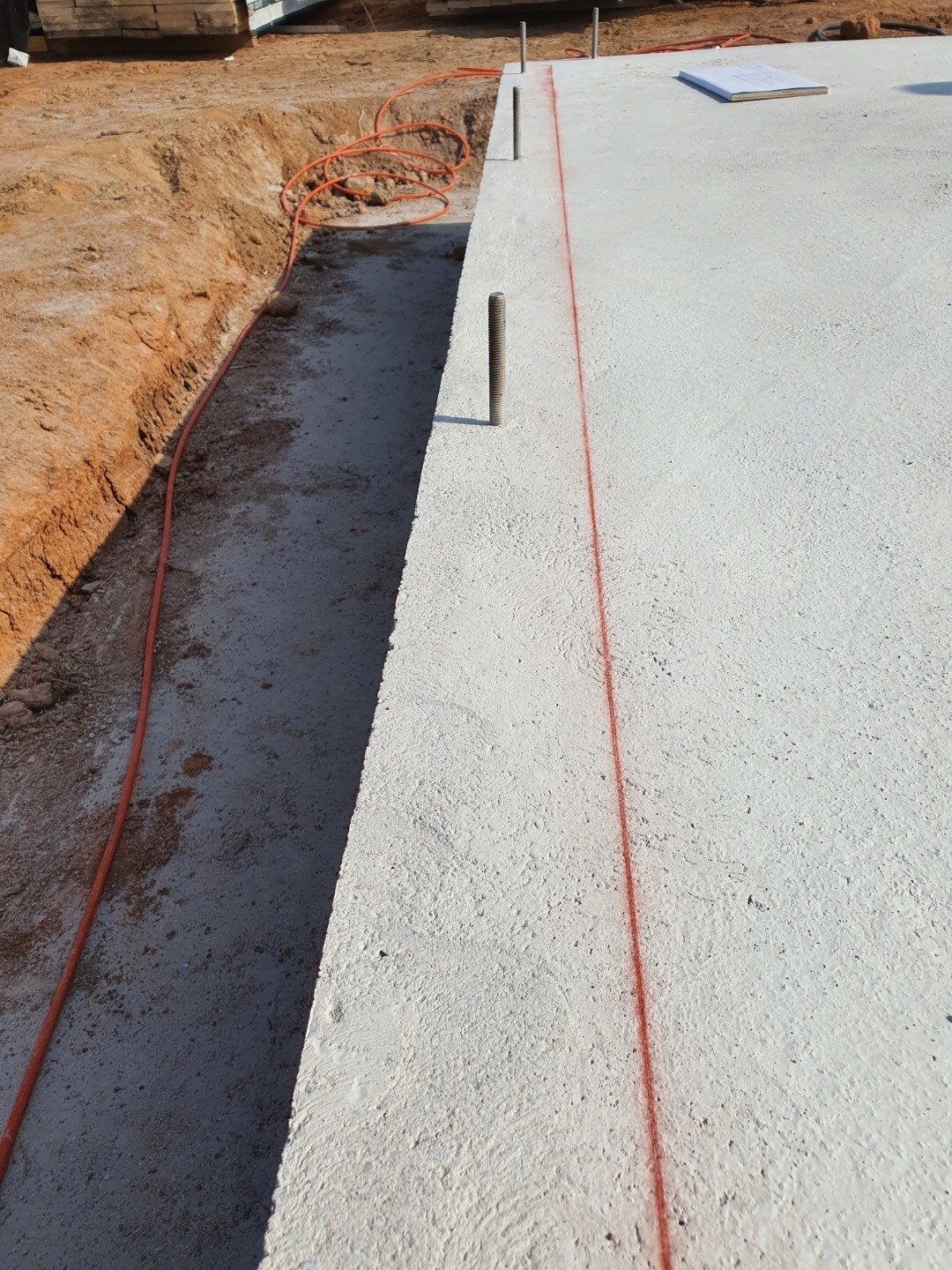

기초의 전체적인 수평이 5mm이내로 확인되었습니다. 깔끔한 기초팀의 작업에 경이로움을 느낍니다.

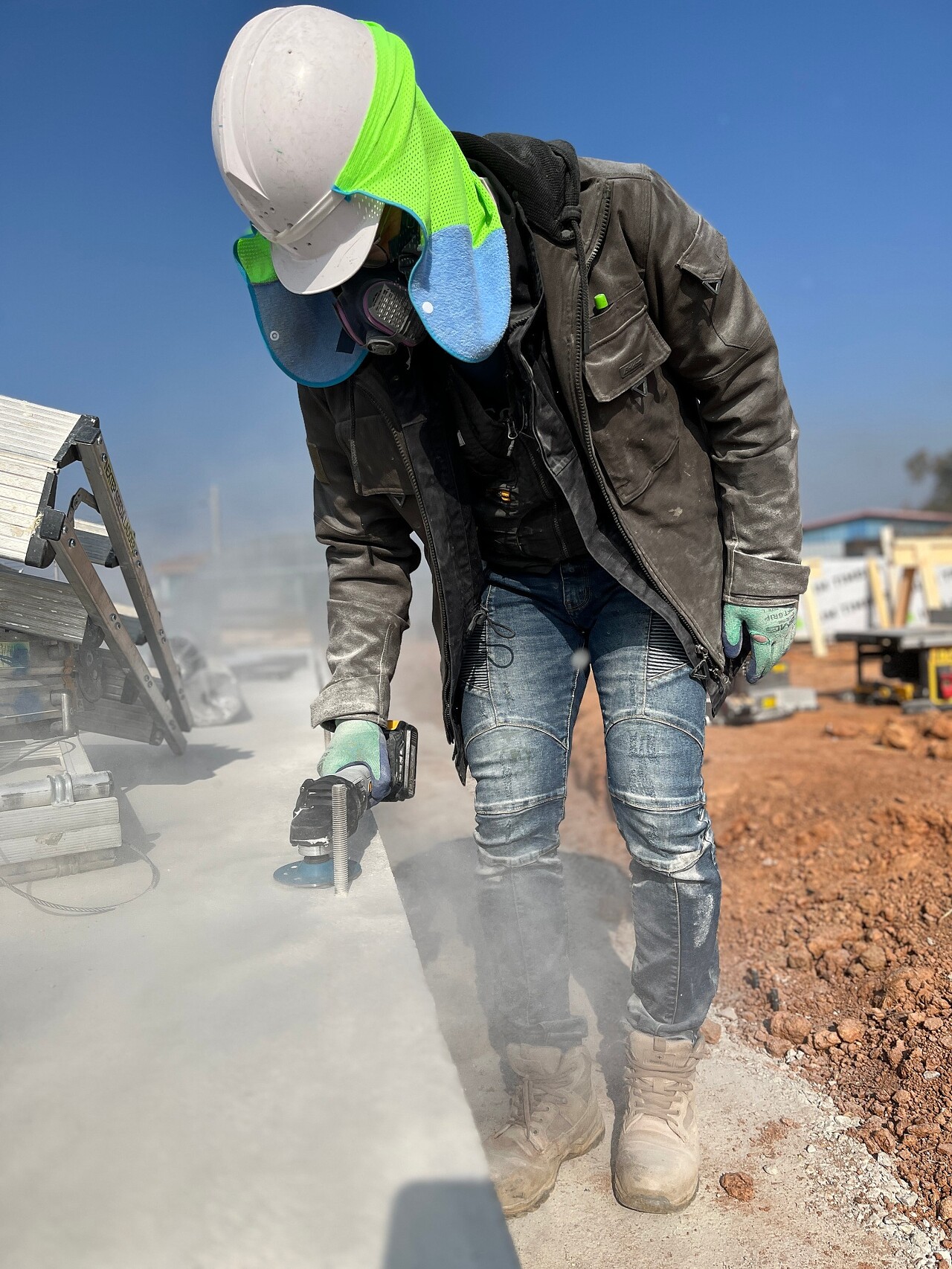

이재경 부팀장님께서 기초면을 매끈하게 정리작업을 진행하였습니다.

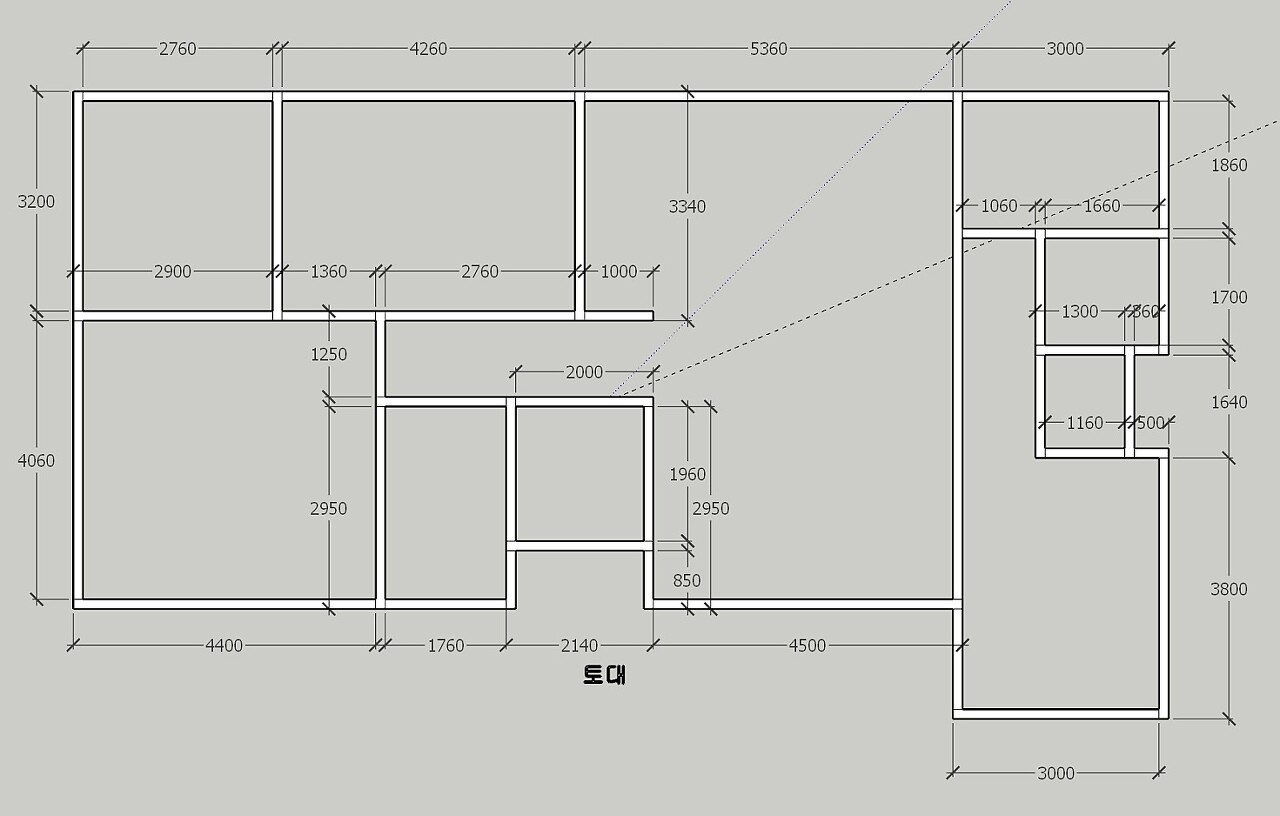

- 토대 레이아웃
토대 시공을 위하여 레이아웃을 진행하였습니다.

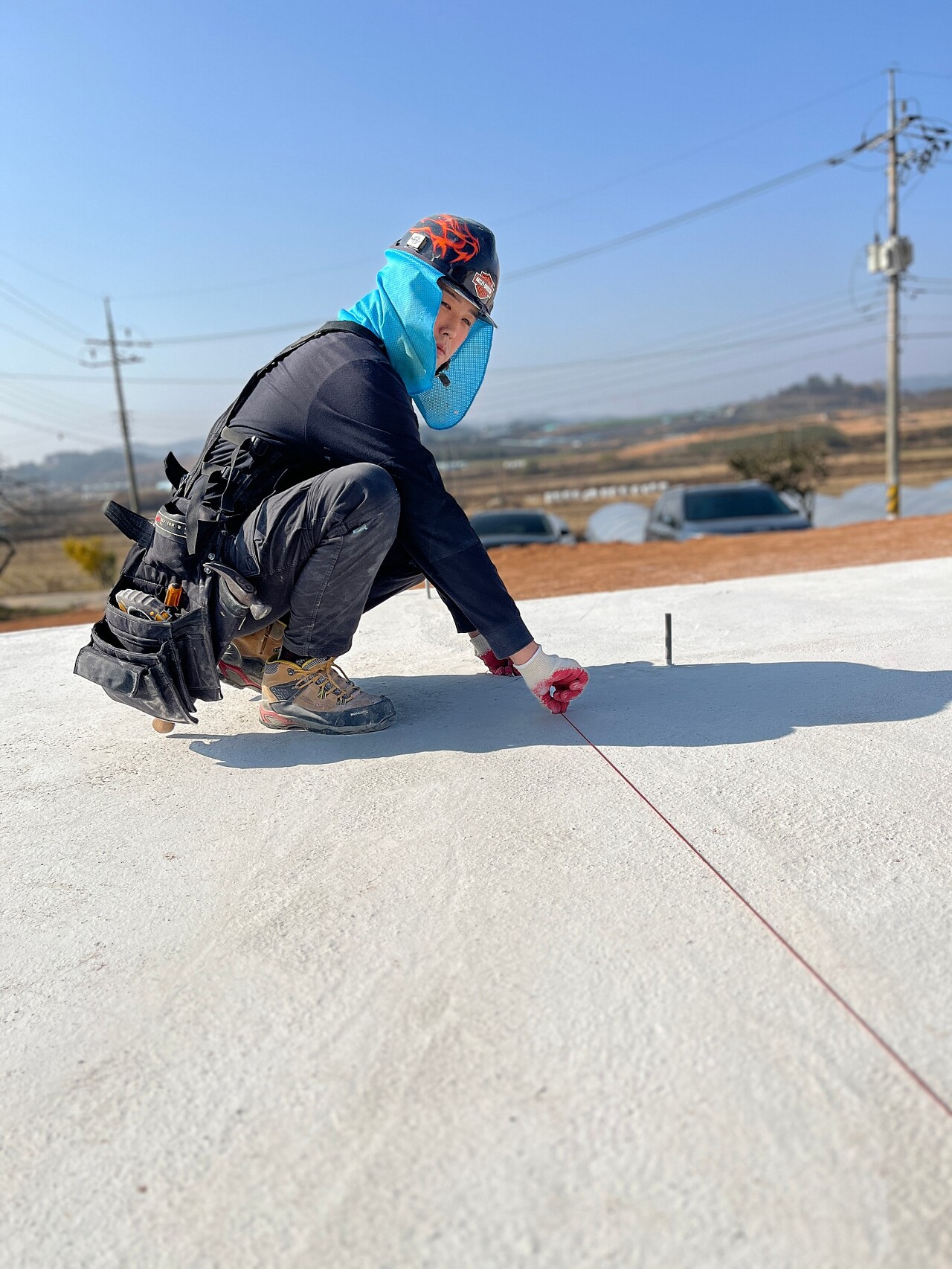

토대가 시공될 위치에 팀장님과 부팀장님께서 레이아웃을 진행하고 계십니다.

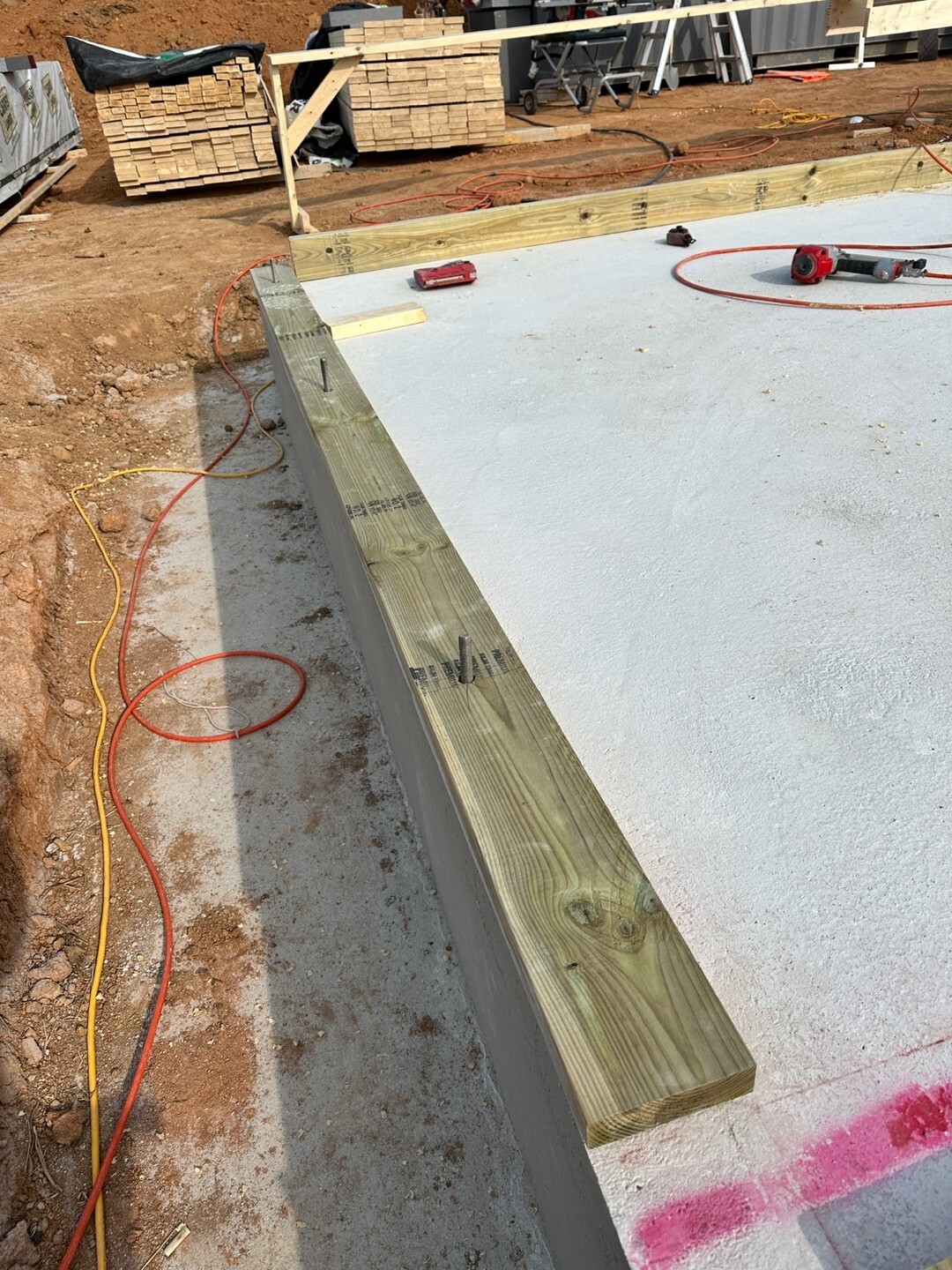

- 토대시공
레이아웃이 진행되는 동안 본격적인 토대시공을 위한 사전작업을 진행합니다.

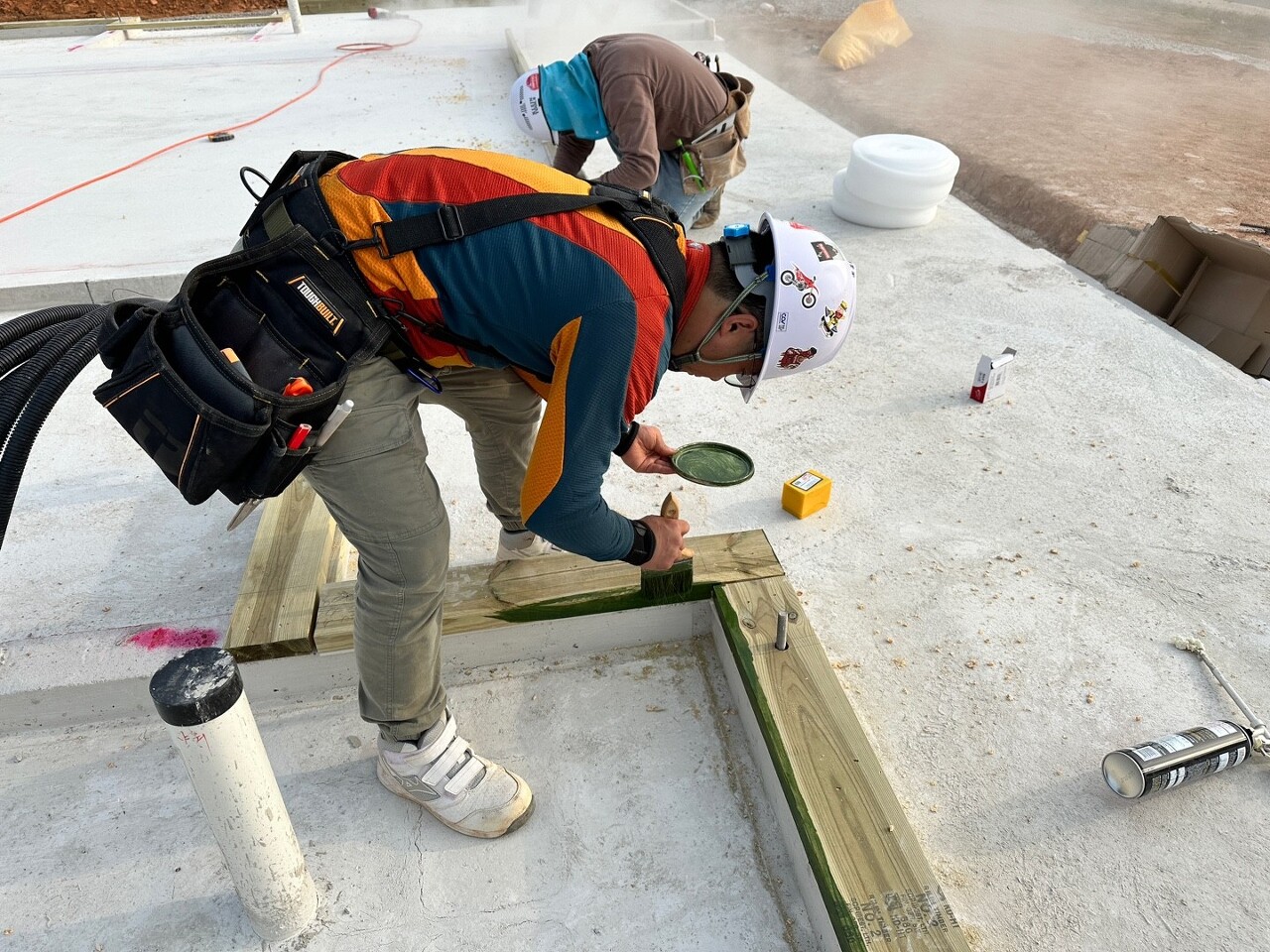

먼저 방부액 주입과정에서 팽창이 진행된 방부목을 2*6 구조제와 같은 치수로 맞추기 위해 테이블쏘로 구제제의 폭을 140mm로 세팅하여 켜서 준비를 하고 씰씰러를 부착하는 작업입니다.

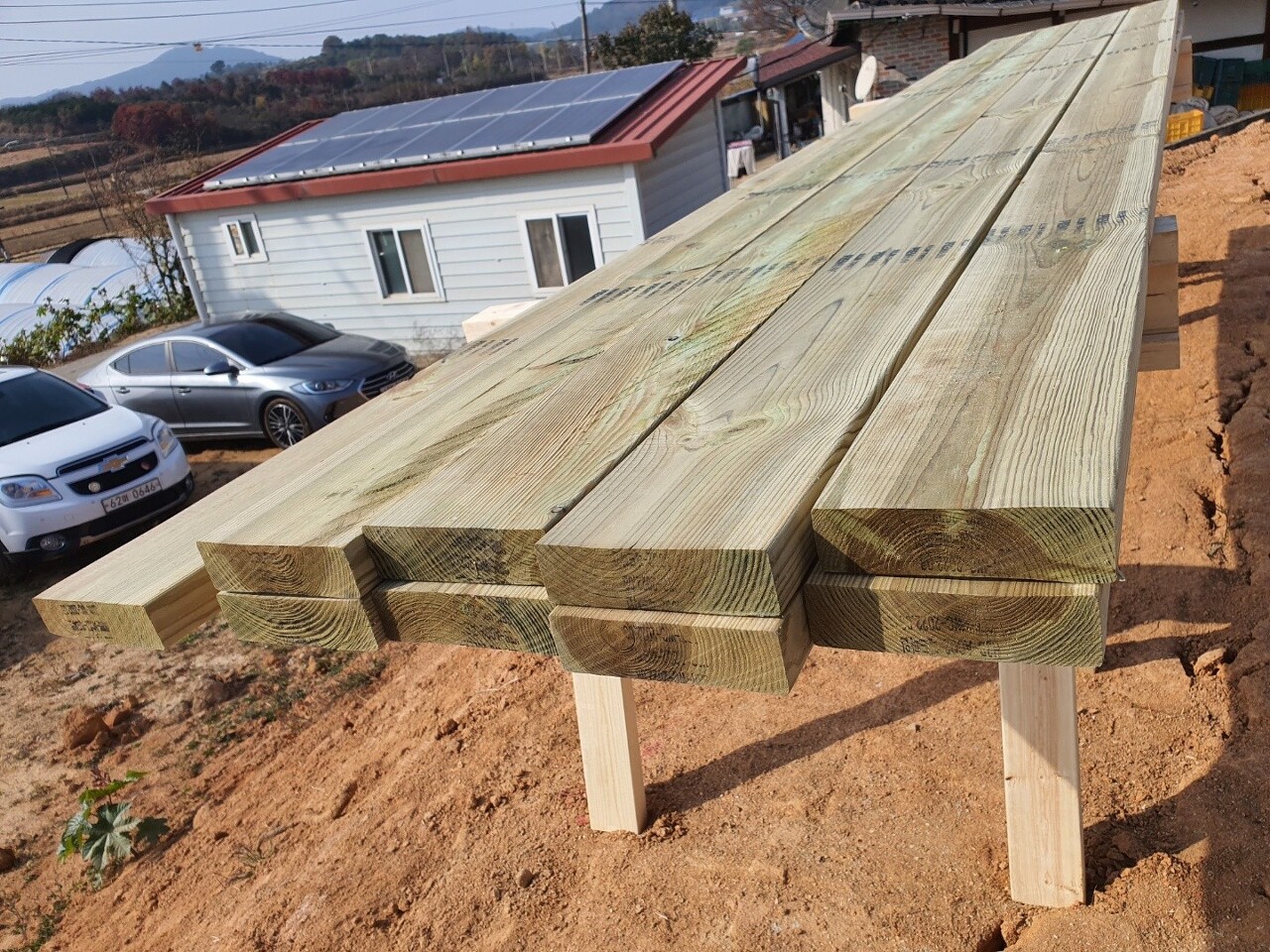

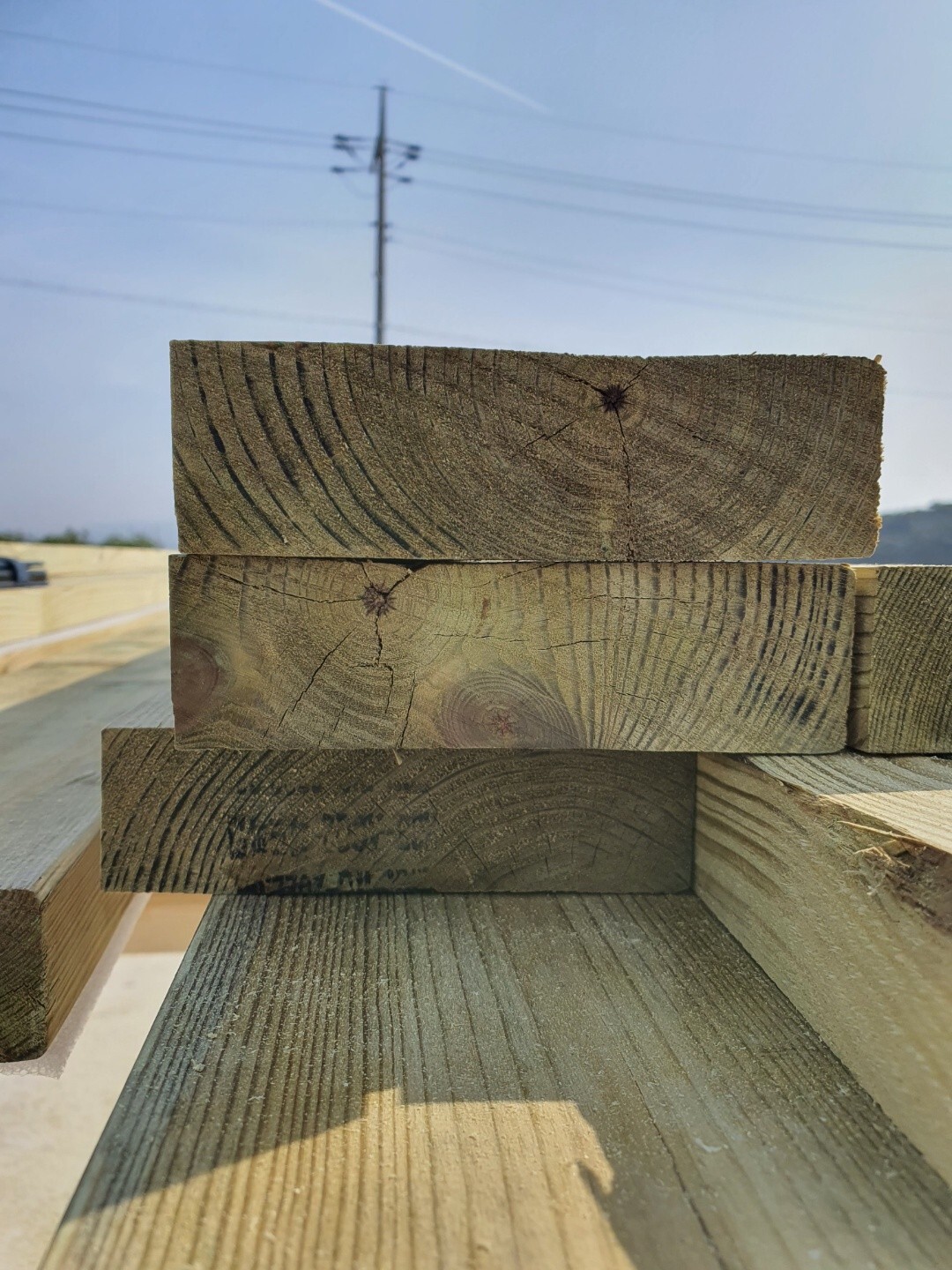

방부액을 머금어 색이 녹색을 띄고 있고 폭은 대략 141~145mm 정도로 테이블쏘작업 대기중인 모습입니다.

140mm로 켜서 준비하고

실씰러를 부착하면 토대시공을 위한 준비가 완료됩니다.

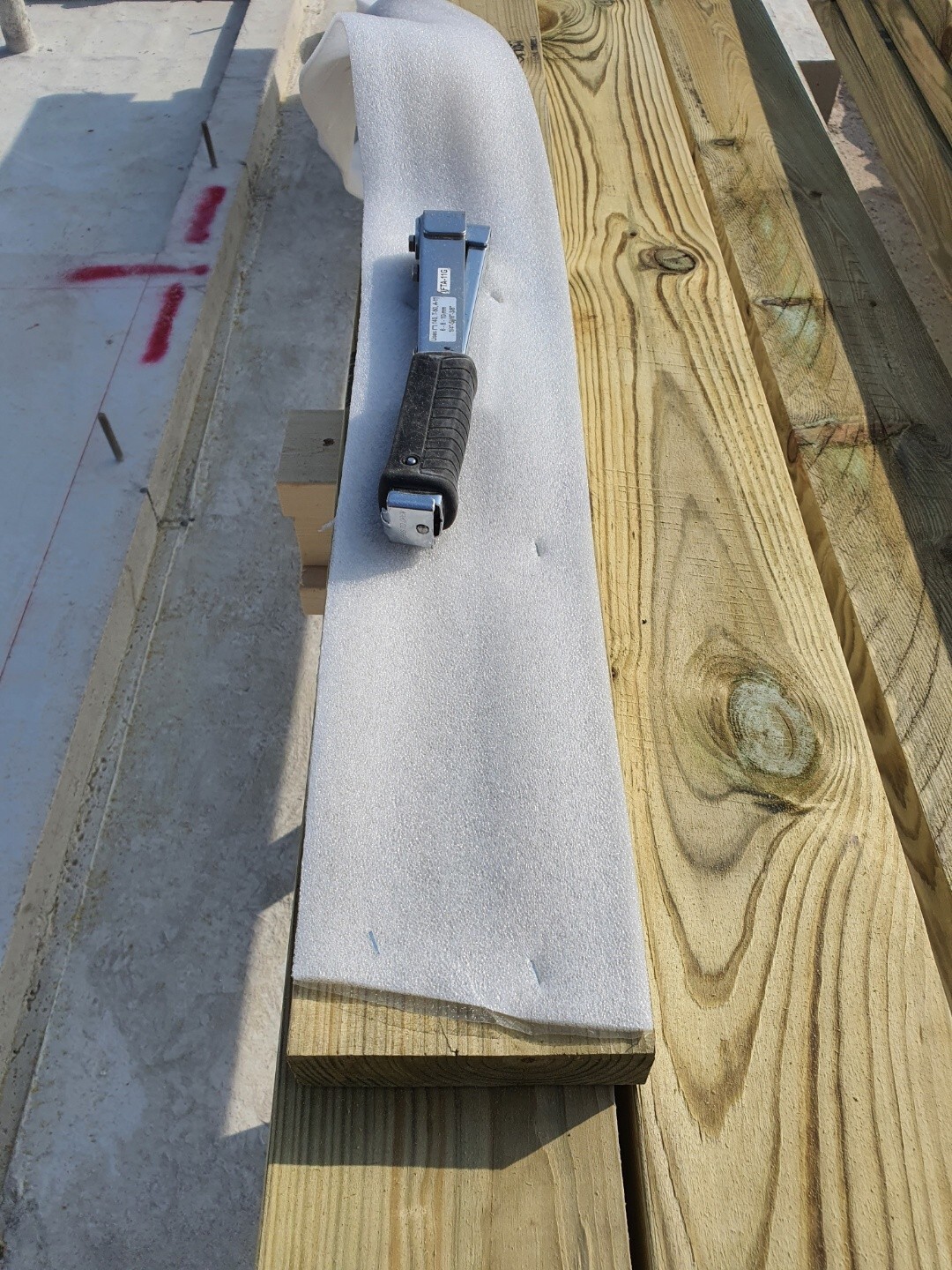

※ 실씰러 : 콘크리트와 벽체를 구성하는 나무와의 재료 분리를 위해 부착해주는 발포지입니다. 기초면으로부터 올라오는 습기를 방지하여 목재가 썩는 것을 방지하여 줍니다.
- 토대시공
토대시공을 위한 모든 준비가 완료되었습니다.

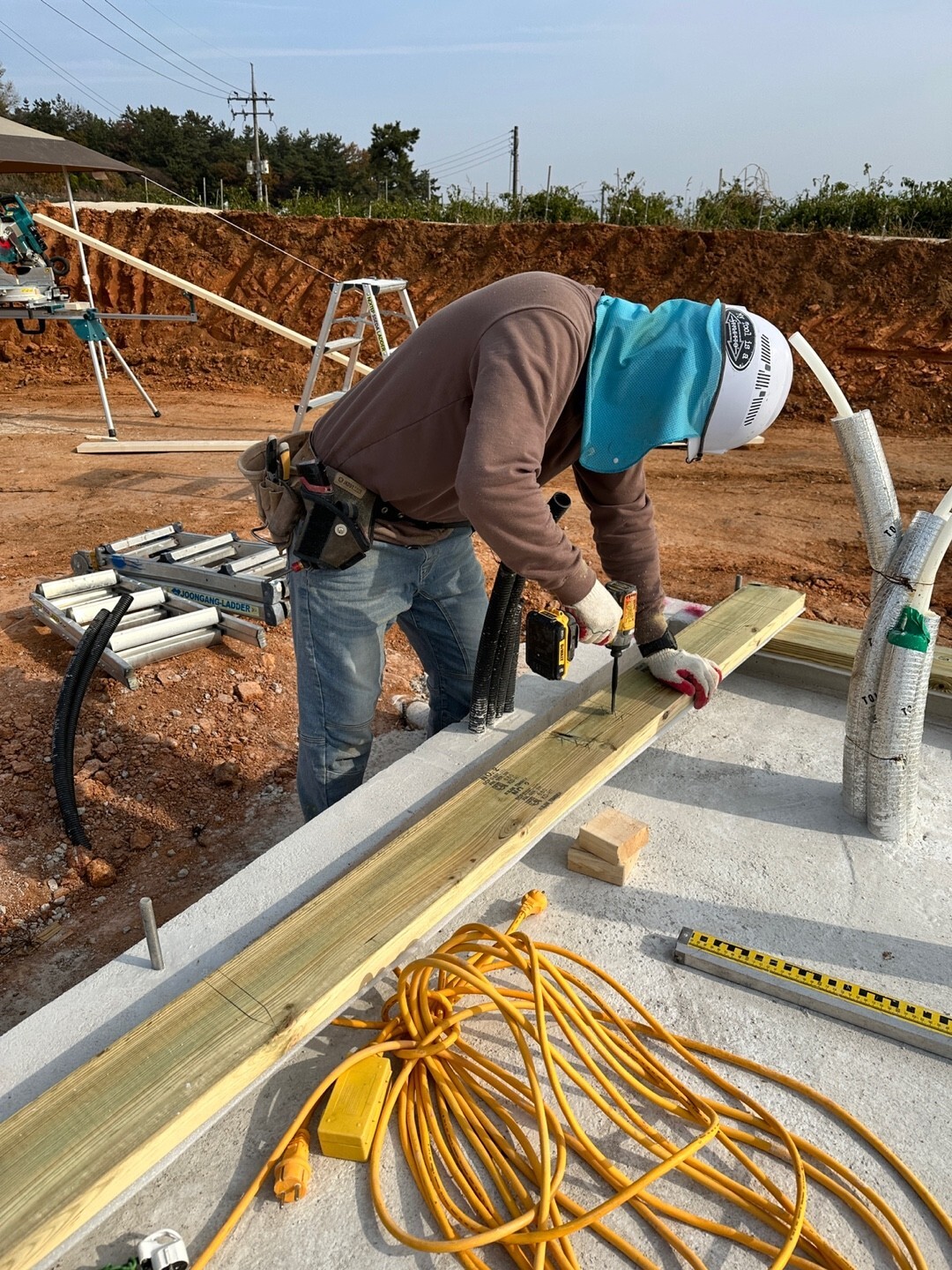

사전준비된 치수에 맞게 토대를 재단하고

토대시공을 위해 고정볼트 자리를 확인하여 타공합니다.

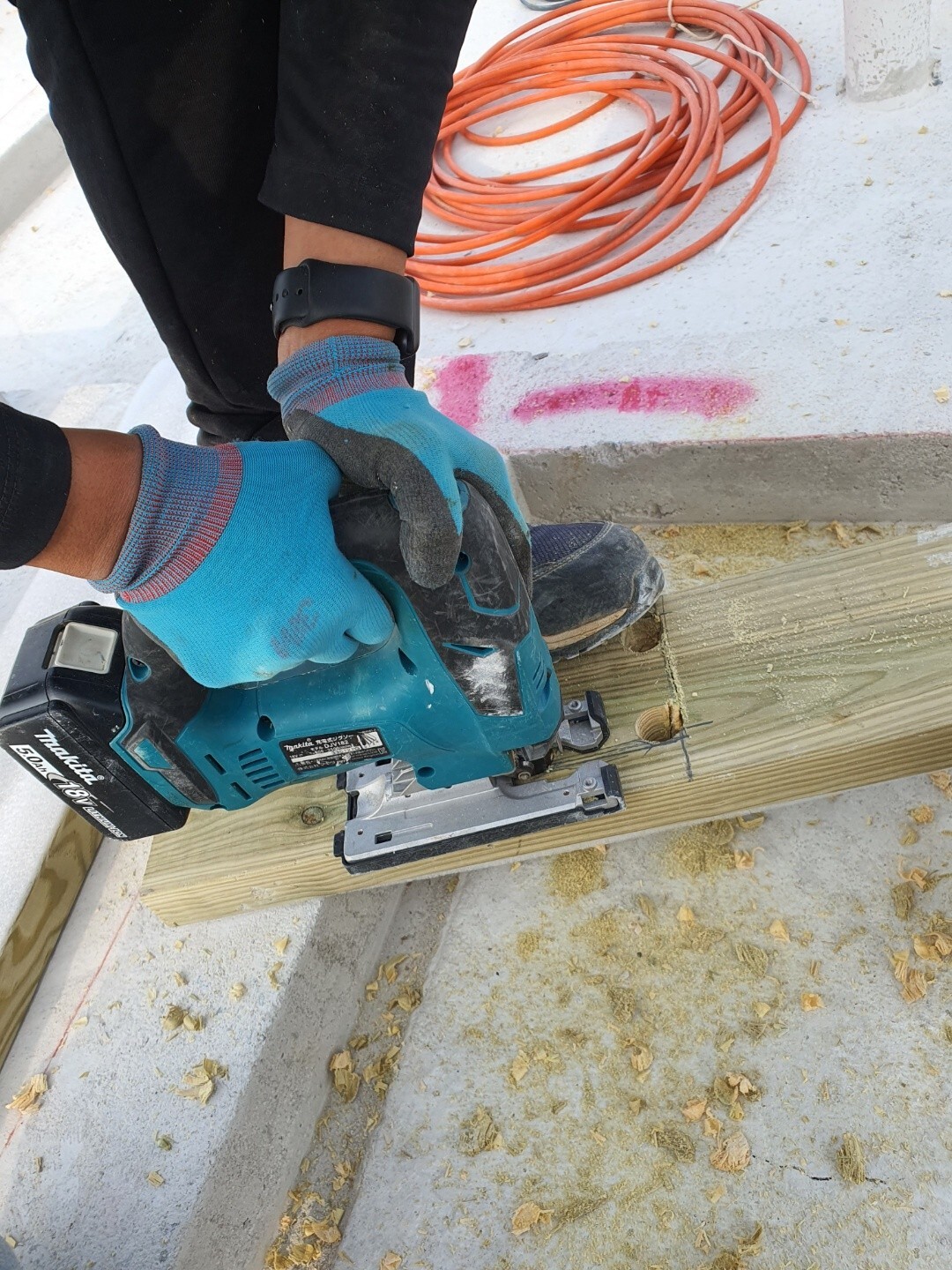

배관이 위치한 자리에는 배관위치에 맞게 직소를 사용하여 타공합니다.

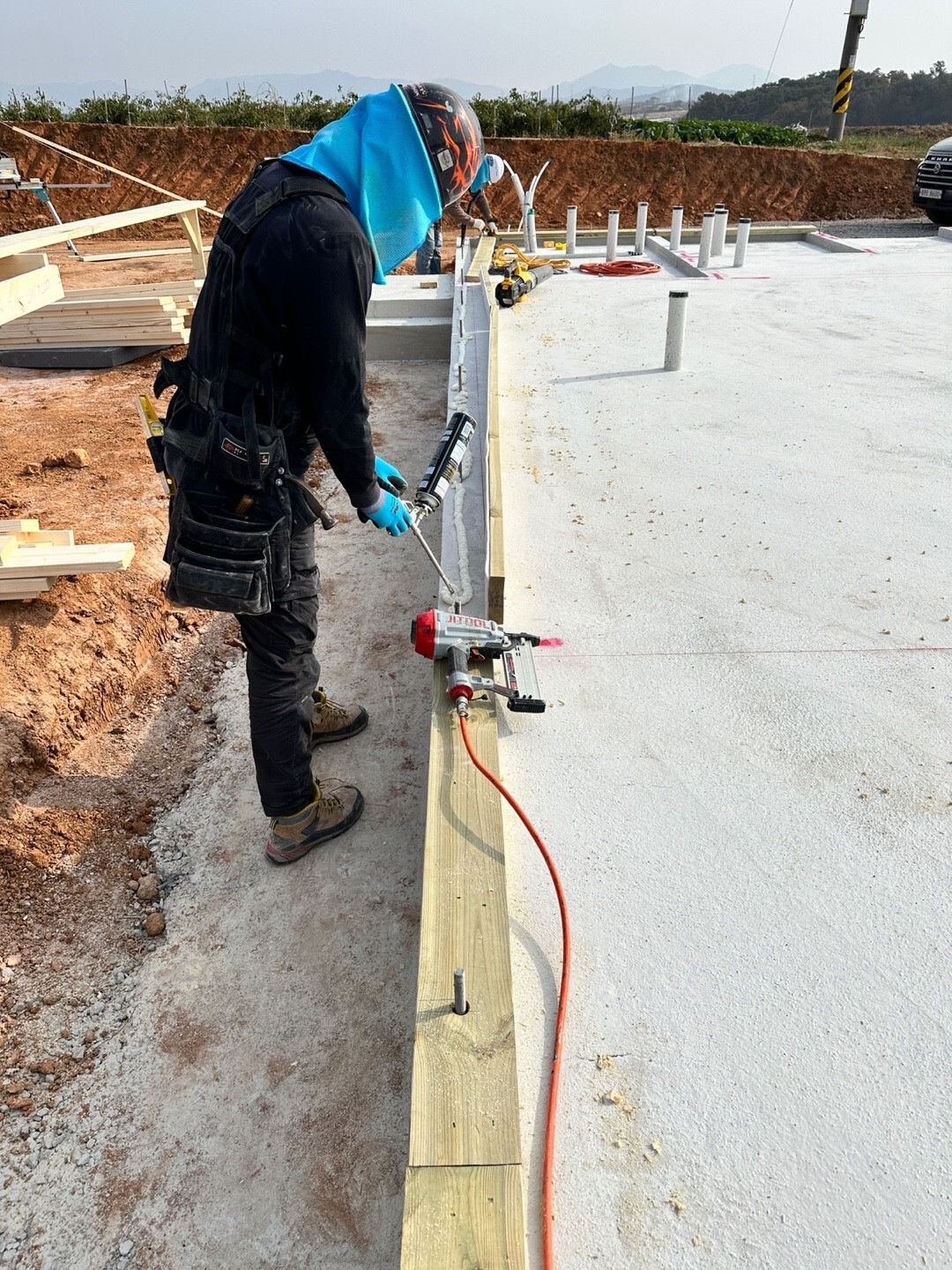

확인이 모두 완료되었으면 폼을 도포한 후에 토대시공을 진행합니다.
- 토대 오일 스테인 작업

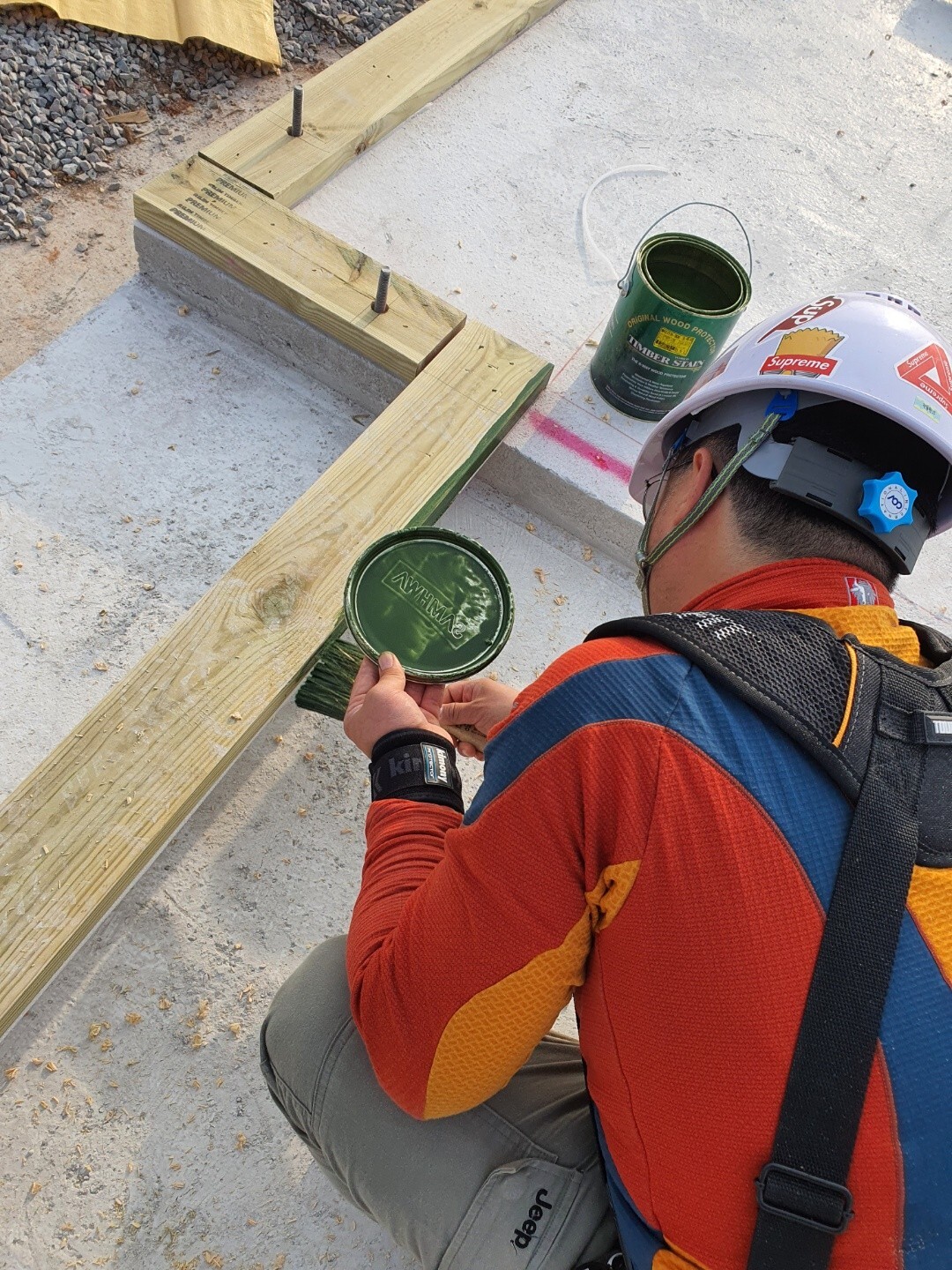

방부목인 토대에 다시 한번 오일 스테인 덧칠을 진행하였습니다. 발수, 방부, 방충의 기능을 가진 목재 보존 처리용 기능성 오일입니다. 토대시공을 위해 재단한 절단면과 노출면에 다시 덧칠을 진행합니다.

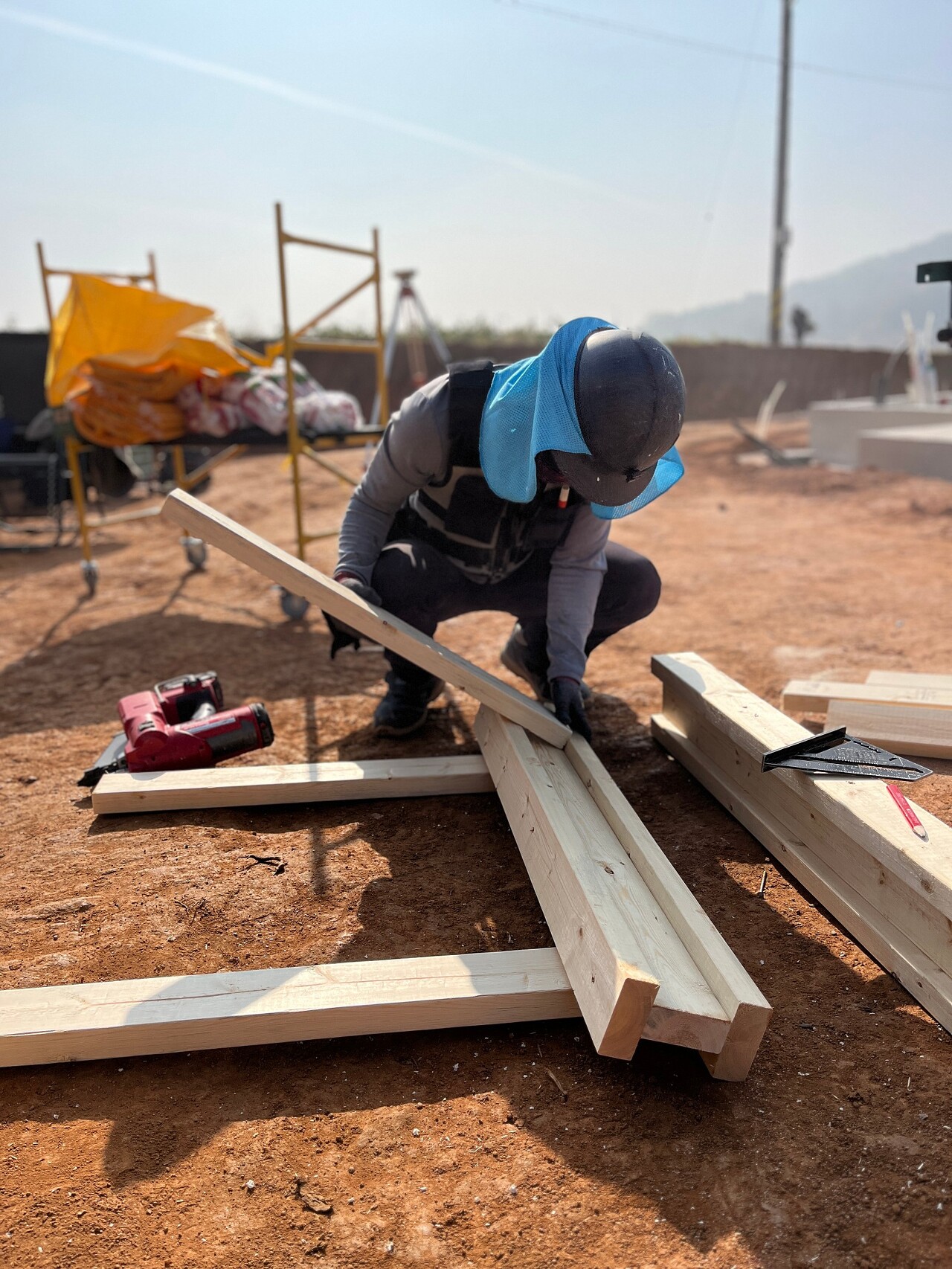

- 스터드 재단

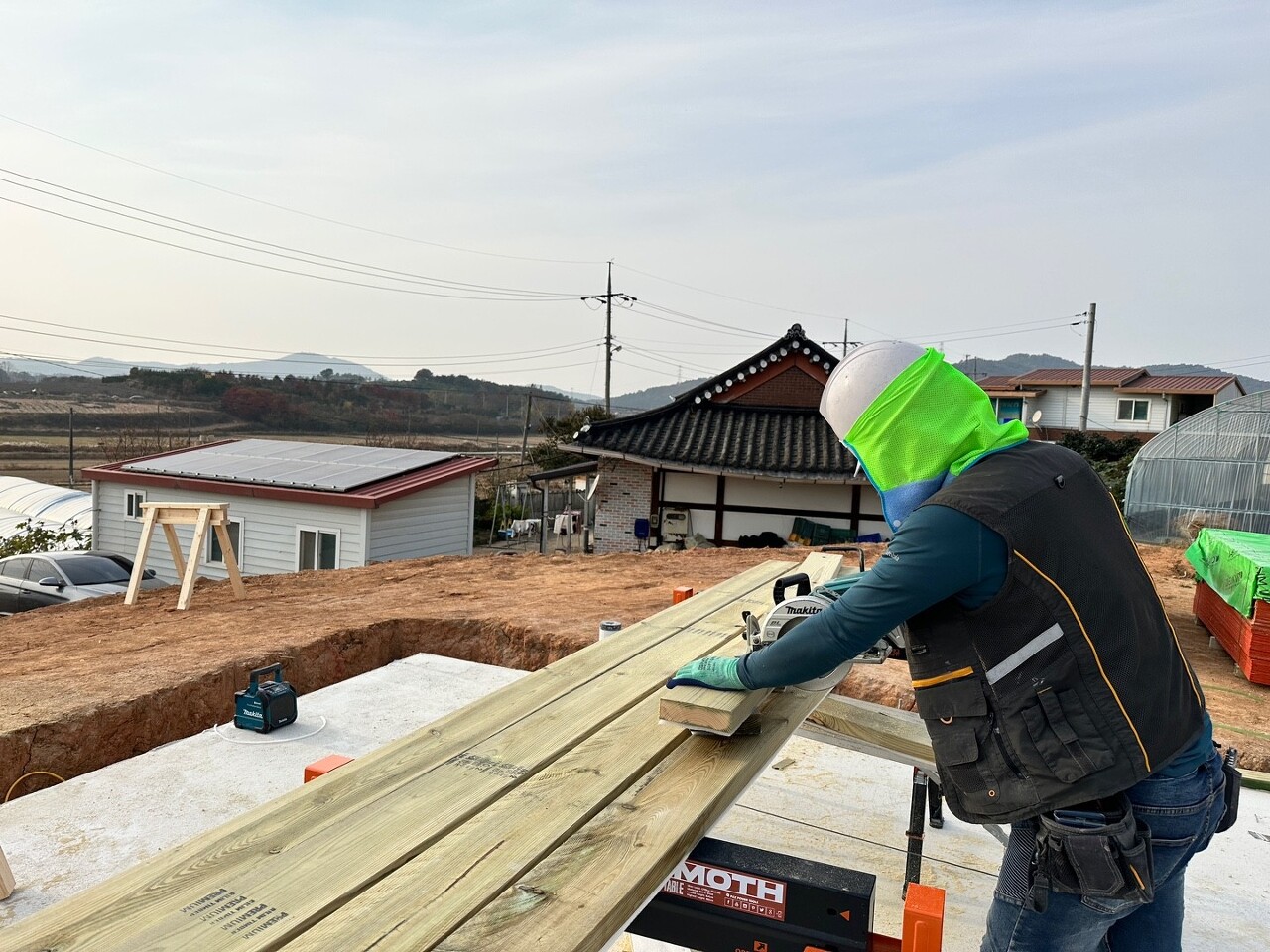

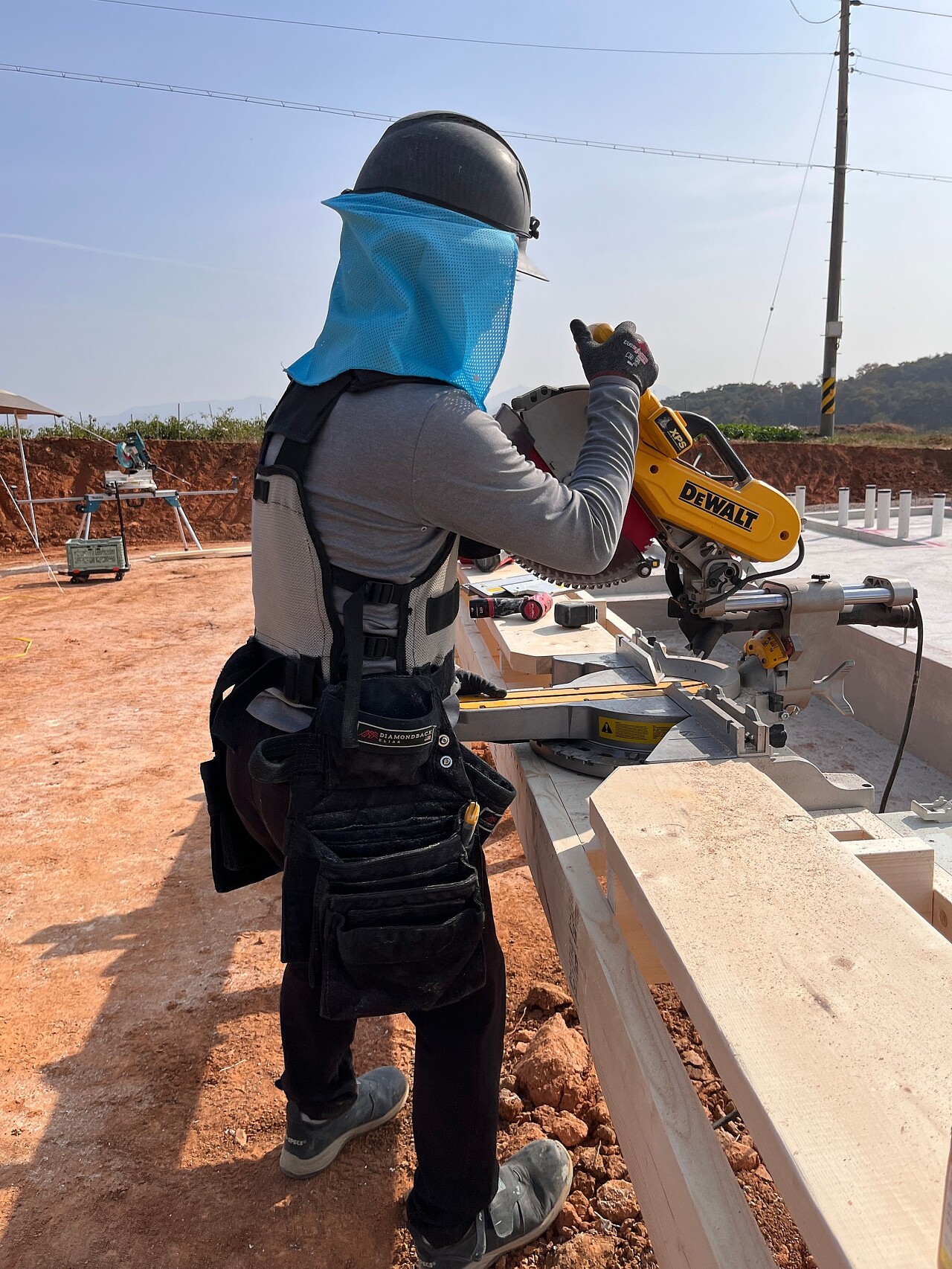

톱사 천영환 빌더님은 스터드 재단에 힘써주셨습니다.

- 코너조립

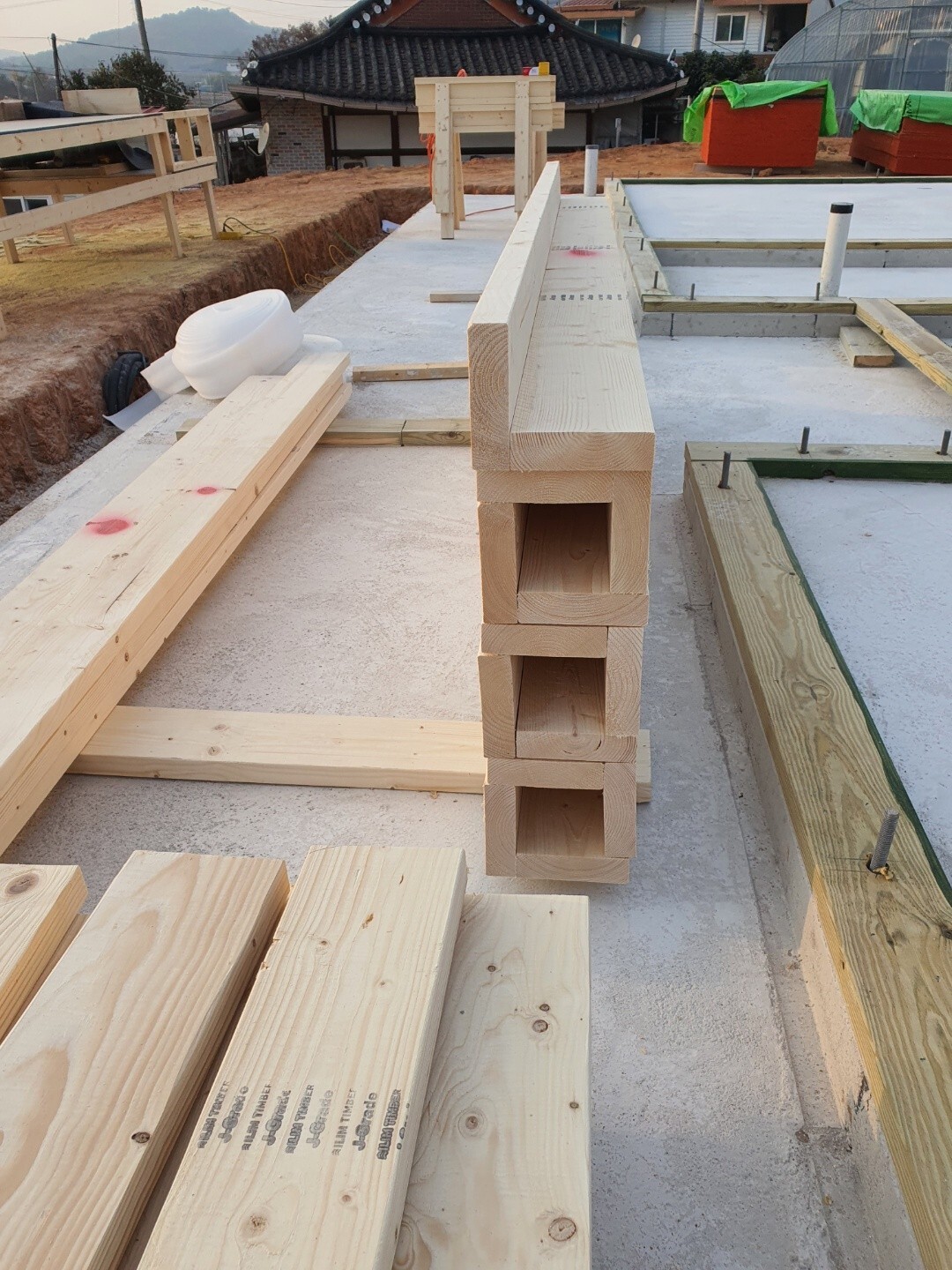

준비된 스터드로 코너를 조립하였습니다. 노을이 정말 아름답습니다.

차곡차곡 예쁘게 쌓아봅니다.

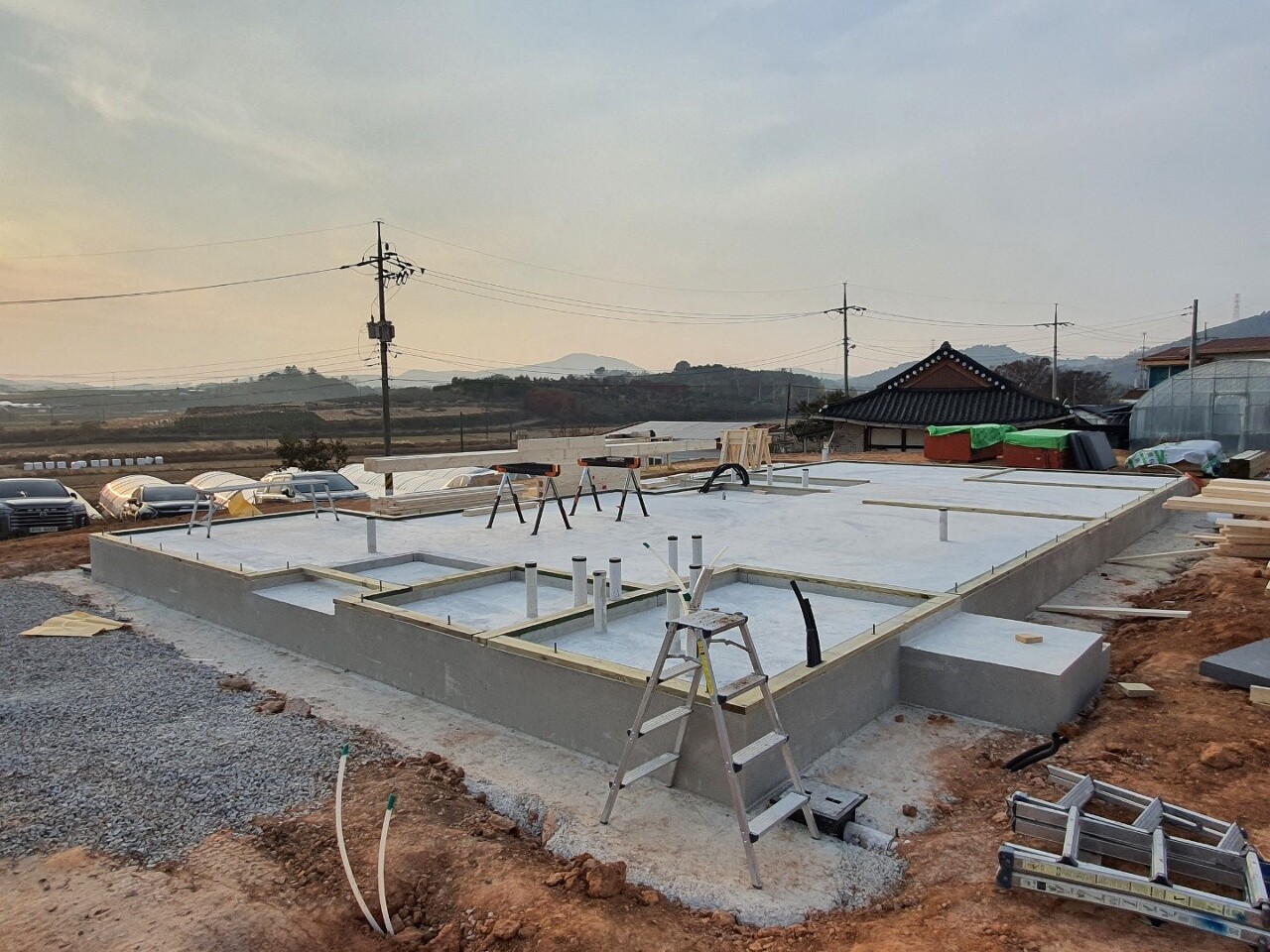

오늘의 완료사진입니다. 내일도 토대시공이 마저 진행될 예정입니다.
오늘 하루도 고생많으셨습니다. 특히 건축주님 사모님께서 저희의 식사를 직접 다 챙겨주셔서 감사합니다.
좋은 경치와 적당한 날씨 속에서 잼있고 신나게 일할 수 있을 것 같습니다. 저희는 내일 다시 인사드리겠습니다.
감사합니다.
