날씨 : 맑은 하늘
금일근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 강영삼 (8시간) , 문성일 (8시간), 이상민 (8시간), 문병선 (6시간)
금일품수(누계) : 5.75품(총 46.75품)
금일 작업현황
- 2층 벽체 제작
- 2층 벽체 가새작업
- 1층 계단 시공
- 서까래 재단
내일 예정작업
- 오픈천장구간 지붕마무리
- 1층 계단 마무리
세종시 고운동 행복하고 안전하게 집 짓기 8일차입니다 ^^ .
수호천사팀의 하루 사진과 함께 보시죠 ~

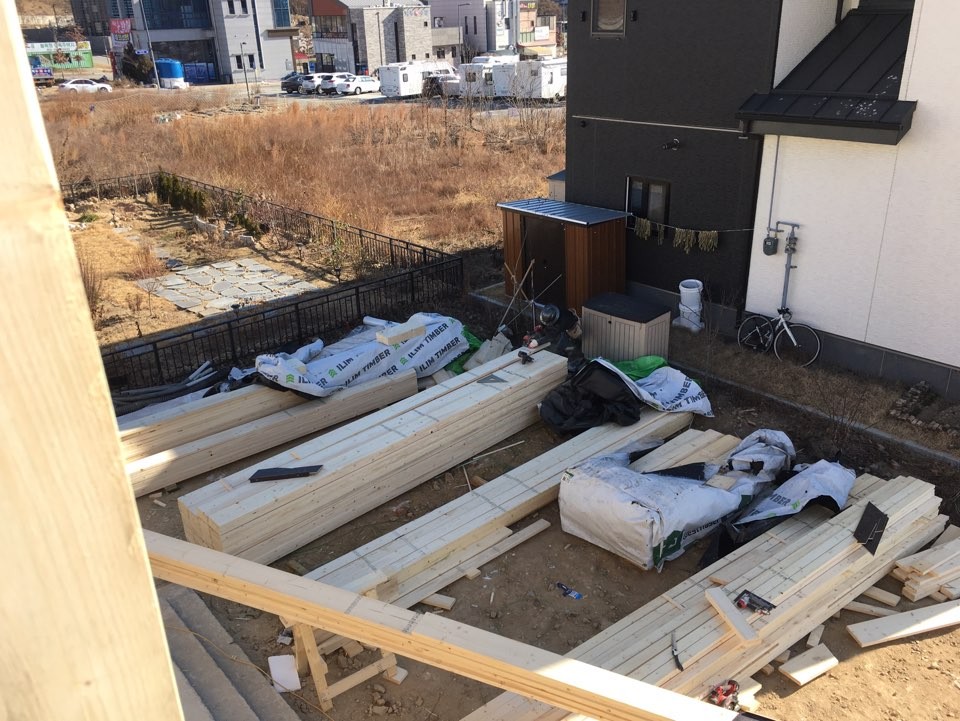

톱사를 맡으신 영삼 형님께서 내일 시공할 서까래를 재단하시는 사진입니다 .
사용될 서까래의 수치 계산 후 지그를 만들어 , 서까래를 일정하게 재단합니다 .
부팀장님도 서까래 재단에 동참하십니다 .
1층에서 서까래 재단이 이어지는 동안 2층에서는 오늘 2층 벽체완성을 목표로 벽체제작에 열중합니다 .

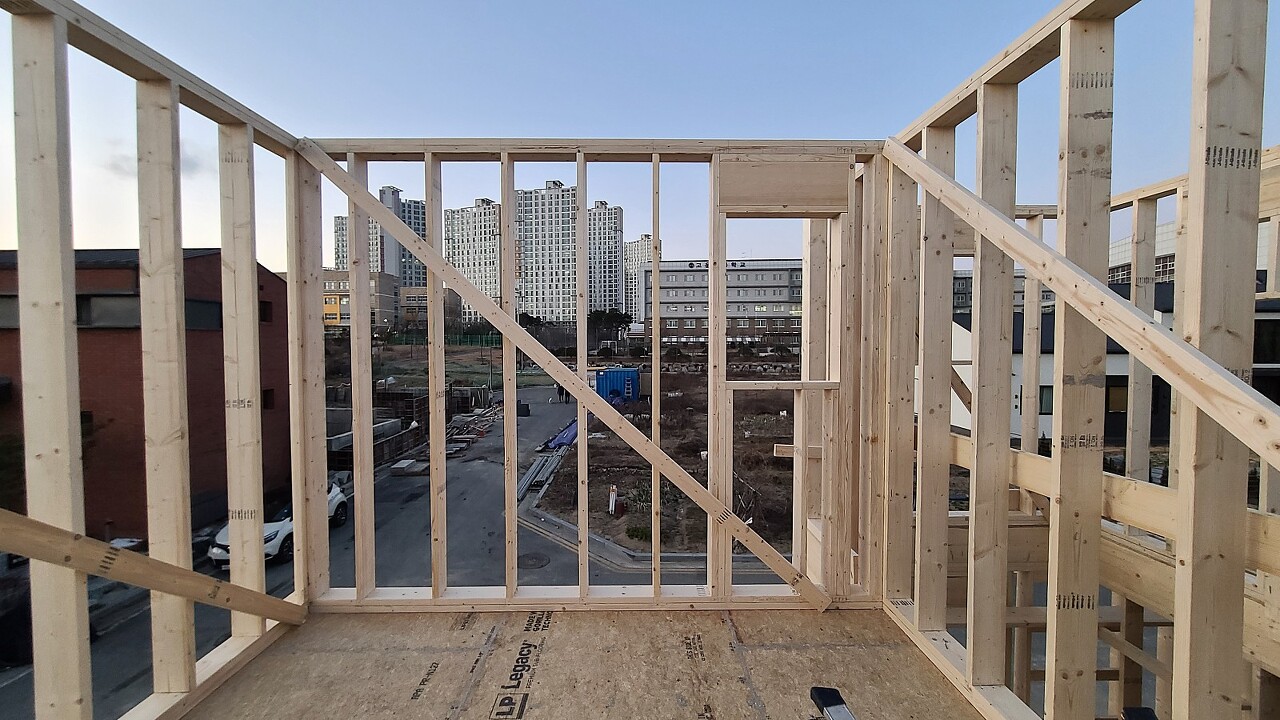

추가적으로 2층 벽체 완성 후 가새작업 진행하였습니다.
2층 벽체를 세울 때 혹여나, 벽체가 넘어가지 않게끔 미리 블로킹을 박아두어, 작업합니다 .
1층에서는 서까래 재단 , 2층에서는 벽체 조립이 한창일 때
팀장님께서는 그 사이를 이어줄 1층 계단 골조 작업진행하셨습니다.
계단 시공 전 팀장님께서 계산하신 사진입니다.
시공될 계단의 run(디딤판)는 254mm(10inch) 코드는 run 10inch 이상
rise(챌판)는 188.4(7 7/16 inch) 코드는 run 7 3/4inch 이하
계단 각 36.57도
코드에 적합한 계단이 시공될 예정입니다 .
팀장님께서 랜딩(계단참)을 먼저 시공하시는 사진입니다 .
레이저를 띄워 정확한 레벨에 맞추어 시공됩니다.
랜딩이 시공된후 스트링거 제작 및 시공도 진행되었습니다.
오늘 사진을 많이 못찍엇네요 ㅠ ㅠ 내일은 더 많은 사진과 자세한 설명드리겠습니다.
다음은 일과가 끝난 후 팀장님께서 찍어주신 사진입니다.
현관 방향에서 계단실 방향으로 찍은 사진입니다.
계단실 쪽에서 현관방향으로 찍은 사진..

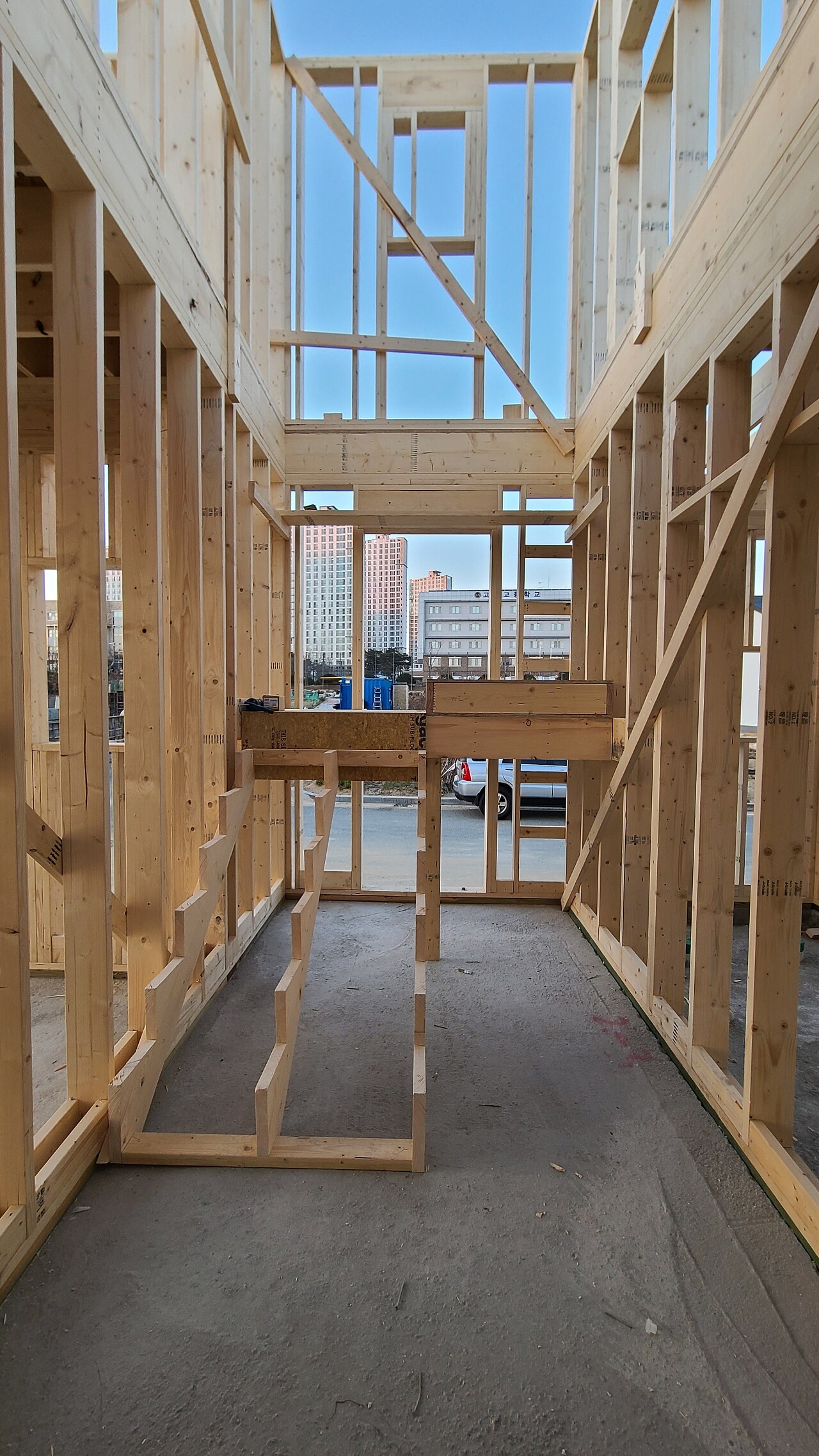

2층에서 보는 계단실
서까래 시공을 위한 미니월 시공된 사진입니다.
벽체가 기울지 않도록 가새 작업 해주었습니다 .
2층 큰창 ..
오늘까지 진행된 계단골조 사진입니다.
아마 내일이면 1층 계단이 완성되지 않을까 싶습니다 .
오늘 건축주님 내외분께서 현장에 방문하셔서 , 맛있는 커피와 머핀, 그리고 초콜릿 준비해주셨습니다 .
감사합니다 ..
오늘 수호천사팀의 하루는 여기까지입니다 .
모두들 고생많으셨습니다 .
감사합니다 ..
