날씨 : 흐린 하늘
금일근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호연 (8시간)
팀 원 : 강영삼 (8시간) , 문성일 (8시간), 이상민 (8시간), 문병선 (8시간)
금일품수(누계) : 6품(총 24품)
금일 작업현황
- 1층 벽체 제작
- 가새 작업
내일 예정작업
- 가새 작업
- 안전발판 시공
- 림조이스트 (끝막이 장선시공)
- 장선 시공
세종시 고운동 행복하고 안전하게 집짓기 4일차 입니다.^^
오늘도 어제와 마찬가지로, 팀원들 모두 열심히 벽체 세우는데 열중한 날이였습니다 .
오늘 날씨도 꽤나 더워서, 아침 일 시작하자마자 외투를 벗어던졌네요 ㅎ ㅎ
처음엔 겨울에 일하는 것에 대해서 많이 걱정을 했는데 ..
열심히 일하다보면, 추위는 전혀 느껴지지 않는것 같습니다 .ㅎㅎ
오늘 수호천사팀은 어떤 일을 진행하였는지 사진과 함께 보시죠 .

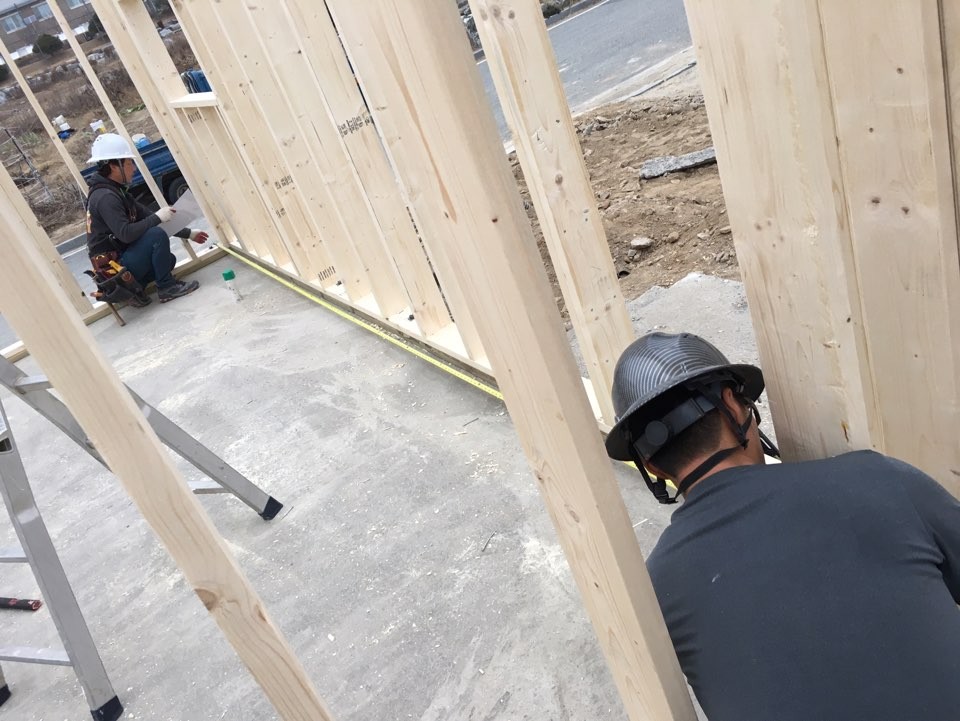

우선, 벽체에 들어갈 코너와 백커를 미리 제작해줍니다.
레이아웃이 된 바텀 플레이트와 탑 플레이트를 펼쳐서 ,
미리 제작된 코너와 백커 , 헤더, 스터드를를 레이아웃에 맞춰 가져다 놓고 벽체 조립에 들어갑니다 .
일에 소홀한 사람 하나없이 ..
한 사람 한 사람 자기가 맡은 일에 열중인 모습..
벽체 조립이 다 끝난 후
다 같이 힘을 모아 벽체를 정해진 위치에 세웁니다 .
벽체를 모두 세운 후 자질을 하면서, 벽체가 도면의 치수와 맞게끔 세워졌는지 확인 과정을 거칩니다 .
확인 과정을 거친 후, 벽체를 머드씰(토대)에 스터드 위치마다 못을 박아 고정하여줍니다 .
벽체가 모두 세워진 후..
팀장님께서 벽체와 벽체가 만나 더블 탑이 교차하는 부분을 고정하는 사진입니다 .
머드씰과 바텀 플레이트, 탑 플레이트와 더블 탑 플레이트는 엇갈리게 시공하여, 벽체끼리의 결속력을 올립니다.
벽체가 모두 세워진 후,
기초를 할 때 미리 시공한 L자 앙카를 채결해줍니다 .
기초, 토대, 벽체를 묶어주어 벽체를 더욱 더 튼튼하게 잡아줍니다 .
L자 앙카 채결을 위해 토대와 바텀 플레이트를 타공한 틈새에는 우레탄 폼을 쏴주었습니다 .
벽체 고정이 다 끝난 후, 가새작업에 들어갑니다 .
레이져를 띄워 벽체가 어느쪽으로 기울었는지 확인하고,
가새를 잡아, 벽체의 수직을 잡습니다 .
오늘 외벽체의 가새작업까지 마무리 되었네요 ㅎ ㅎ
내일 내벽체의 가새작업까지 마무리되면,
원활한 장선과, 서까래 시공을 위해 안전발판을 시공하고 ,
본격적으로 장선 시공에 들어갈 것 같습니다 .ㅎ ㅎ
오늘 건축주님께서 맛있는 저녁 사주셔서 , 맛있게 많이 먹었네요 감사합니다 ..
오늘 수호천사팀의 하루는 여기까지입니다 .
오늘도 모두 고생많으셨습니다.
감사합니다.
