날씨 : 흐림
금일근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호연 (8시간)
팀 원 : 강영삼 (8시간) , 문성일 (8시간), 이상민 (8시간), 문병선 (8시간)
금일품수(누계) : 6품(총 6품)
금일 작업현황
- 1차 자재수령
- 기초 치수확인 및 수정작업
- 토대 레이아웃
- 톱 거치대 제작
- 머드실 시공 준비
- 창고 제작
내일 예정작업
- 기초 수정작업
- 헤더 제작
- 머드실 시공
- 플레이트 레이아웃
- 코너, 백커 제작
세종 고운동 행복하고 재밌게 집짓기 1일차
오늘부로 세종 고운동 현장 시작하였습니다 ~
근방이 주택 단지라 , 여기저기 각양각색 이쁜 집들이 많네요 ..
우리가 지을 집도 나중에 다른사람 눈에 그렇게 보이면 좋겠다 싶었습니다 .
현장이 시작된만큼 아침엔 건축주님이 방문하셔서 , 격려해주시고 가셨습니다 .
새로운 팀원과 출발한 세종 고운동 현장, 오늘의 작업 사진과 함께 설명드리겠습니다 .
아침에 1차 자재 수령하였습니다 .
골조 작업에 필요한 목재와 합판 방수시트 등 자재 수령하였습니다 .
지게차 운전사분의 운전실력에 감탄의 연속이였습니다 ㅎ ㅎ
이번 세종 고운동의 벽체에는 2x6 장선에는 2x12 서까래는 2x10의 구조제가 사용됩니다.
새로 지어질 집은 2층에 다락까지 있어서 목재의 양이 많네요~
팀장님께서는 받은 자재의 수량과 품목을 정확하게 확인하십니다 .
자재수령 이후 현장에 필요한 톱 거치대 및 작업대 , 창고 제작에 들어갑니다 .
합판 크기 4피트 8 피트에 맞추어 테이블 쏘 작업대 제작합니다 .
뚝딱뚝딱.. 금새 완성된 테이블 쏘 작업대 창고 제작할 때 한번 써 봤는데 , 아주 좋더라구요 ㅎ ㅎ
테이블 쏘 작업대 제작에는 성일형님이 수고해주셨습니다 .
이번 현장동안에 쓰일 톱 거치대와 우마도 제작 하였습니다.
톱 거치대와 우마 제작에는 영삼형님이 수고해주셨습니다 .
현장 옆편에서는 창고 제작에 들어갑니다 .
창고 제작에는 상민형님이 고생해주셨습니다.
건축허가 표지판도 설치해주었습니다~
원래 저희 수호천사 하우징의 기초를 맡아주시는 팀이 있는데,
그 팀이 아닌 건축주님의 선정으로 다른 기초팀이 기초 작업하였습니다.
본격적으로 벽체를 세우는 작업에 들어가기 전 기초의 레벨과 치수 확인에 들어갑니다 .

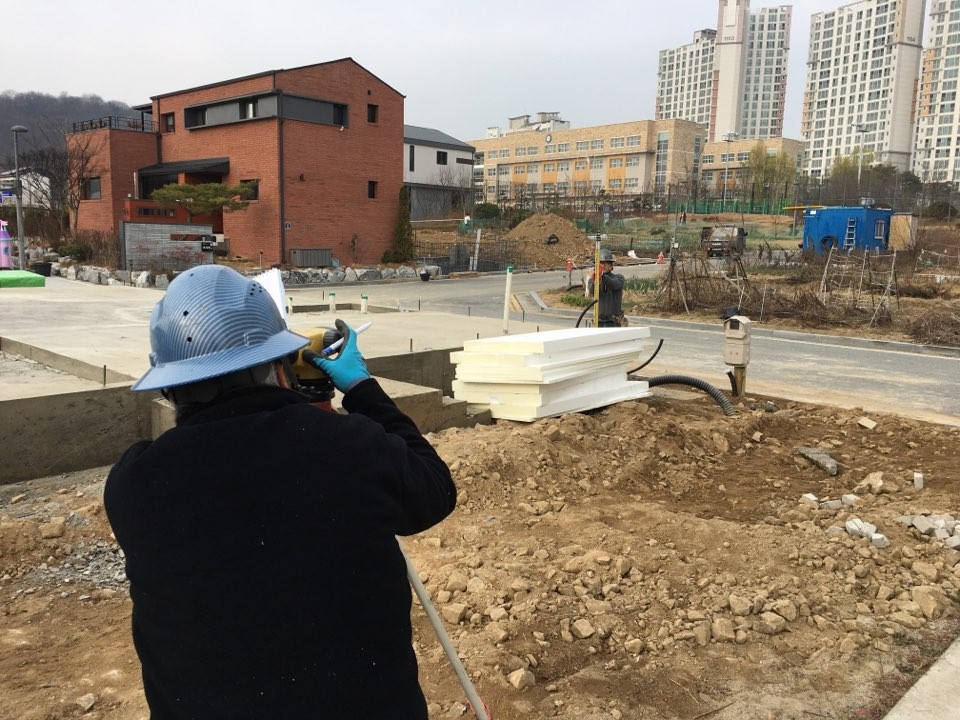

레벨기를 이용하여 기초의 높낮이를 확인합니다 .
기초의 제일 낮은 곳과 제일 높은 곳의 차이는 49mm 입니다. 편차가 많이 큽니다.ㅠ ㅠ
기초의 수평은 사소한것 같지만 아주 중요한 요소입니다 .
뭐든지 첫 단추가 잘 끼워져야 한다고 생각합니다 .
기초의 수평은 주택 시공의 첫 단추입니다 .
기초의 수평이 틀이지면 벽체의 높낮이부터 지붕의 높낮이까지 ..
후 공정과 마감 품질에 있어서 큰 차질을 줍니다 ..
기초 레벨확인 후 첫 단추를 잘 끼우기위한 시간에 들어갑니다.
외벽이 들어설 자리를 레벨에 맞추어 그라인더를 이용해 면갈이 해줍니다 .
면갈이 후 레벨기를 이용하여 다시 레벨을 보고 ..
다시 면갈이를 해줍니다 .

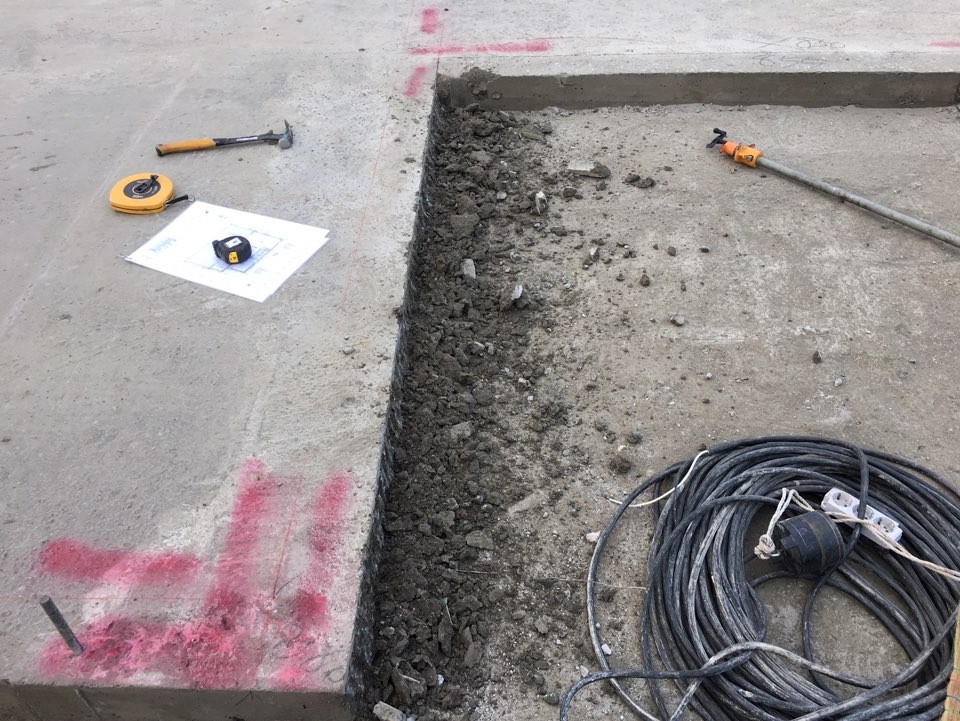

어느정도 면 갈이가 된 후에 기초의 좌우 길이와 대각의 길이를 체크하여, 레이아웃을 합니다 .
레이아웃을 하여 내벽의 위치를 잡고, 내벽의 치수와 레벨을 확인합니다 .
외벽 라인보다 더 튀어나온 곳이 있고, 치수가 맞지 않는 곳이 있어 ..
그라인더와 함마드릴로 기초의 치수를 맞추어줍니다 ..
그 이후로 고된 작업의 연속입니다 ..
현관이 위치할 자리, 화장실이 위치할 자리에 다운한 자리, 도면과 치수가 많이 차이나서 ... 함마드릴을 사용해, 치수를 맞추는 작업을 했습니다 .
첫 단추를 끼우는 작업 ..
생각보다 오랜 시간, 또 많은 힘이드는 작업입니다 .
기초 수정에 하루 일과가 다 지나갔네요 ..ㅎ ㅎ
아마 내일도 이어지지 않을까 싶습니다 .
창고가 완성되어, 자재 및 공구 정리 후 현장청소 후 하루 일과를 마무리하였습니다 .
오늘 수호천사 팀의 하루는 여기까지입니다 .
모두들 수고많으셨습니다 .
감사합니다 .
