날씨 : 맑다가 흐림
금일근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 강영삼 (8시간) , 문성일 (8시간), 이상민 (8시간), 문병선 (3시간)
금일품수(누계) : 5.375품(총 76품)
금일 작업현황
- 오픈천장 이중지붕 마무리
- 다락 바닥 t&g 시공
- 철물 시공
- 서까래 시공
내일 예정작업
- 서까래 시공
- 서까래 블로킹 시공
- 이중지붕 시공
세종시 고운동 재미있고 안전하게 집 짓기 13일차 입니다.
일요일 하루 재충전의 시간을 가지고 다시 현장으로 복귀해 한 주의 시작을 합니다.
오늘 수호천사팀의 하루는 어땠는지 사진과 함께 보시죠~

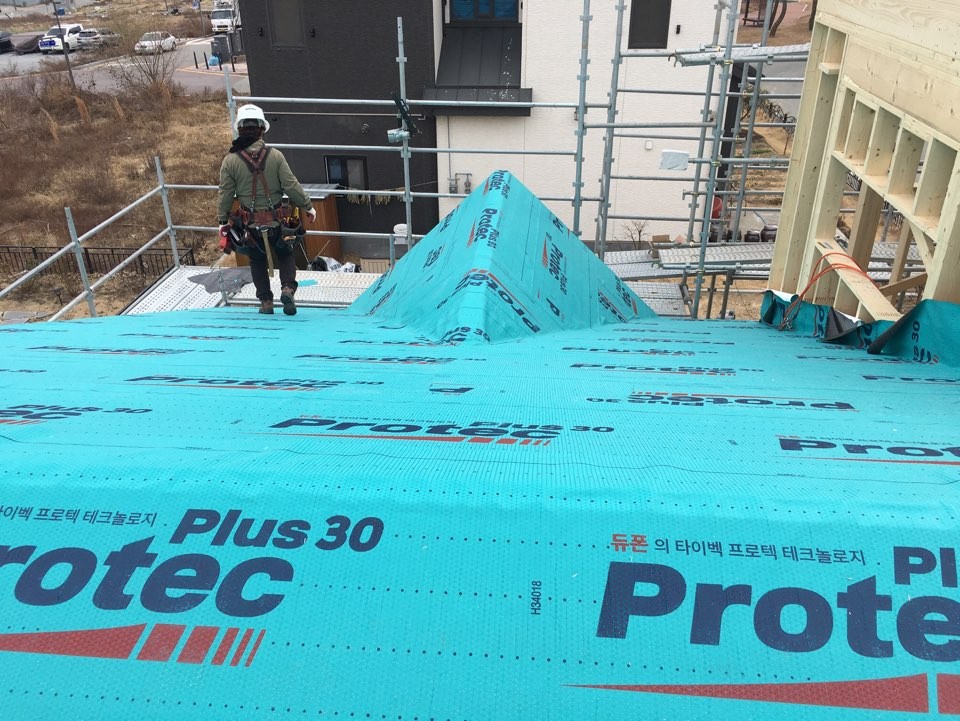

오픈천장 구간 이중지붕 시공과 방수시트 시공까지 완료하였습니다~
타이벡과 마찬가지로 , 벽체와 지붕이 만나는 구간에는 400mm 이상 벽체로 올려 시공하였고,
합판 시공 시 타이벡과 방수시트를 합판 안쪽으로 들어가게끔 시공할 예정입니다 .
도머지붕이 나오는 밸리부분도 물의 흐름을 생각하여, 물끊기를 정확히 하여주었습니다.
방수시트 시공에는 protec plus 30 방수시트 사용하였습니다.
아래는 protec plus 30에 대한 자세한 설명입니다 .
- 출처 대림우드-
다락 바닥 t&g 시공이 끝난 후
다락 바닥에 레이아웃을 한 뒤 , 레이아웃에 맞추어 플레이트 시공하였습니다 .
그 후 서까래가 시공될 자리에 'H1 허리케인 타이' 철물 시공합니다 .
일반적인 시공방법에 비해 강한 결합력을 가집니다 .
H1 허리케인 타이 시공 후 시공할 서까래를 하나씩 올려 서까래가 시공될 자리에 놓습니다.
서까래 시공에 앞서 마룻대의 정확한 위치와 높이를 맞추는데 도움을 주는 서포터 시공하였습니다 .
서포트 설치 후 수평과 수직에 맞추어 가세를 대어주고, 마룻대와 서까래 시공을 시작합니다 .

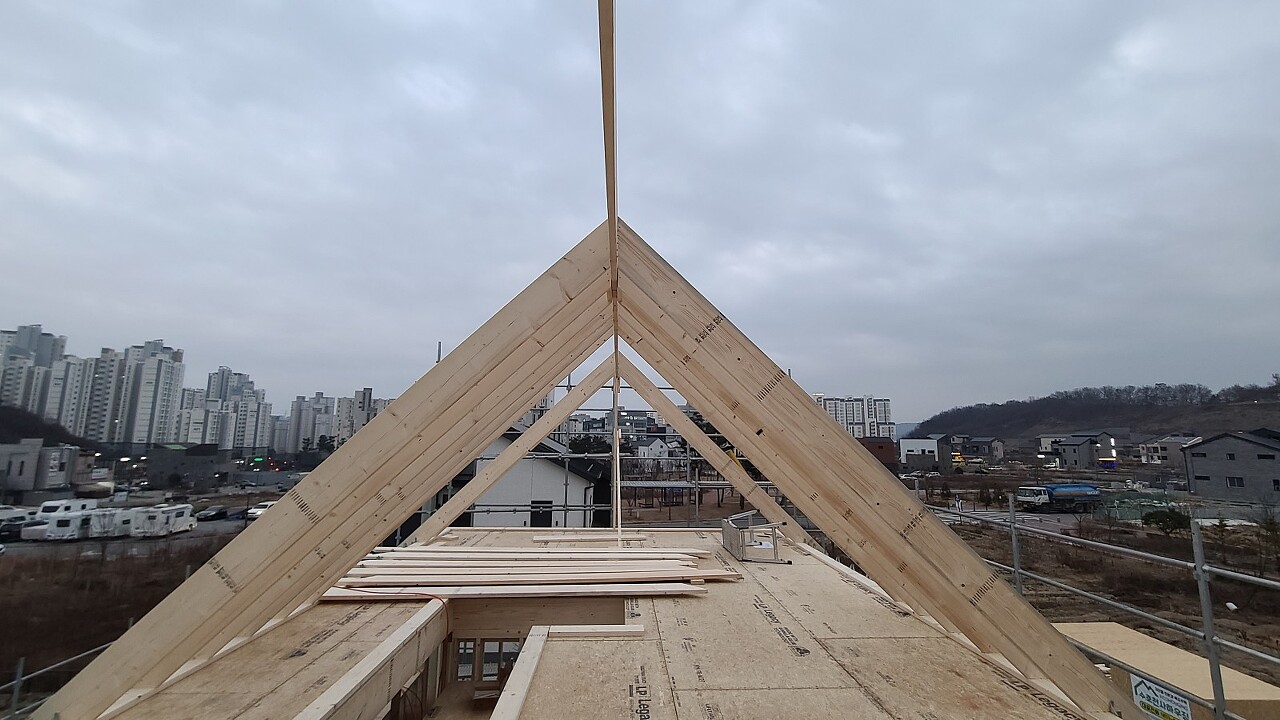

그 후 진행된 서까래 시공 ...
이번에 시공하는 지붕의 각도는 45'도 !
중간 중간에 지붕각에 잘 맞게 시공되고 있는지 확인작업 가지며 시공합니다 .
서까래 시공이 어느정도 진행된 후 마칠 시간이 되어, 현장을 깨끗하게 정리 후
하루일과 마무리 하였습니다 .
다음은 하루일과 끝난 후 팀장님께서 찍어주신 사진입니다.

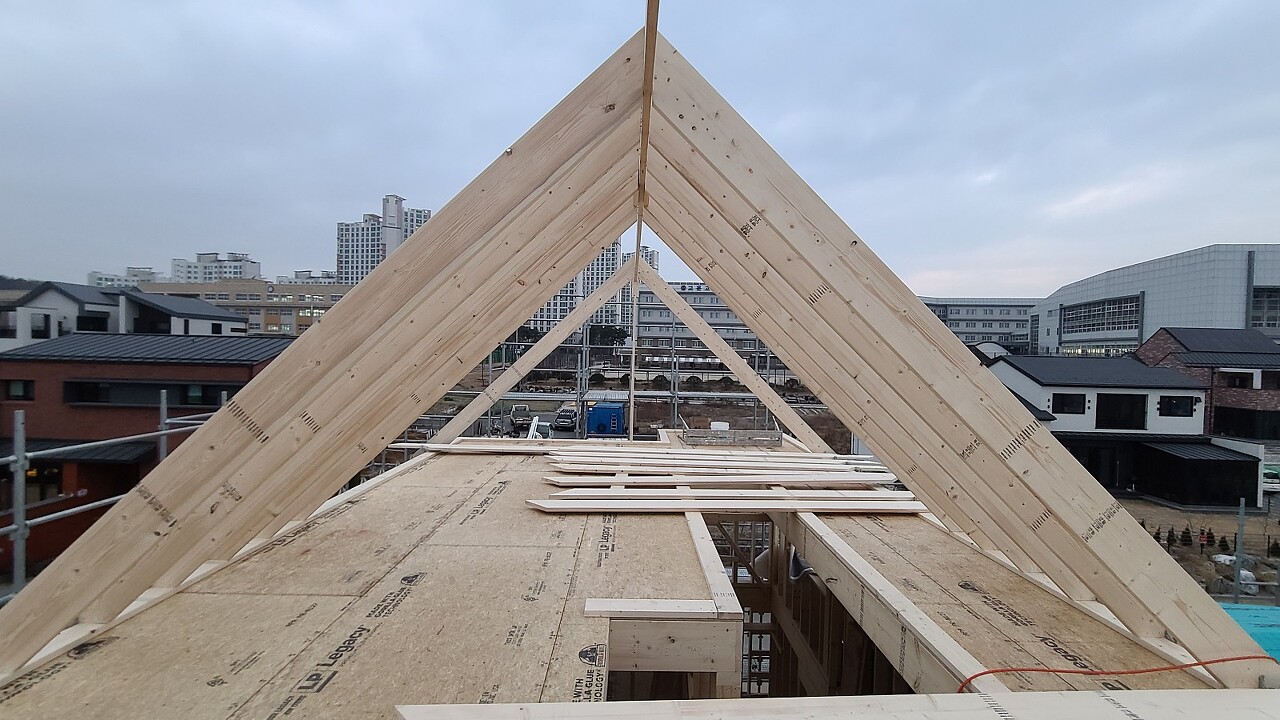

오픈천장구간 방수시트 시공까지 완료된 사진
오늘까지 시공된 서까래 사진입니다 .
집의 윤곽이 점점 눈에 보이네요 ㅎ ㅎ
내일은 서까래가 모두 다 시공되고, 블로킹 시공 후
이중지붕 시공 진행하지 않을까 생각합니다.
오늘 일과가 끝난 후 팀장님께서 맛있는 삼겹살 사주셨습니다 .
감사히 잘 먹었습니다 ㅎ ㅎ
오늘 수호천사팀의 하루는 여기까지입니다.
모두들 고생많으셨습니다 .
감사합니다.
