김해시 장유동 바른터 보금자리 신축현장
▶ 날씨 : 맑은 하늘 시원한 바람 , 가을날씨 ..
▶ 금일근무자
팀 장 : 정 지 원 (9시간)
부팀장 : 오 경 택 (9시간)
팀 원 : 강 영 삼 (9시간), 정 태 영 (9시간), 오 창 훈 (9시간), 문 병 선 (9시간)
▶ 금일품수(누계) : 6.75 (총 21.75품)
▶ 오늘 작업현황
- 벽체작업
- 벽체 가새작업
- 림조이스트 (끝막이장선) 제단
- 안전발판 시공 준비
▶ 내일 예정작업

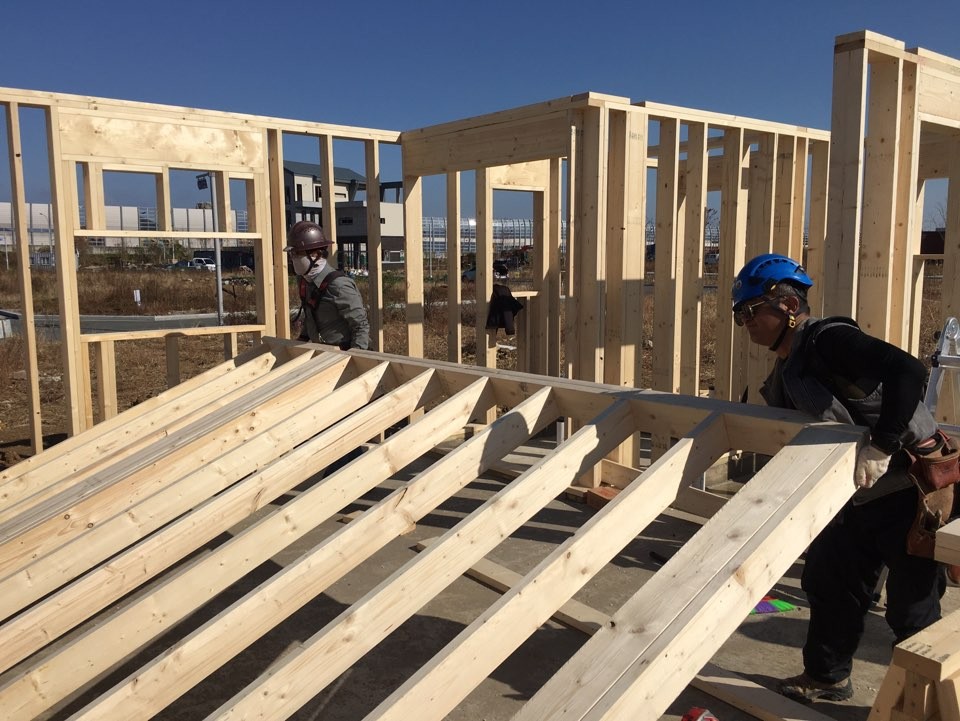

- 림조이스트 (끝막이 장선) 시공
- 장선시공
- 벽체 연결철물 시공
어제 하루 팀원들 모두 재 충전의 시간을 가지고 오늘 작업에 임했습니다 .
어제 건축주님께서 맛있는 저녁을 대접해주셔서 오늘 더욱 더 열심히 일할 수 있었던 것 같습니다 .
감사합니다 .
오늘은 정말 구름 한점 없는 하늘이였습니다 .
김해공항이 근처에 있어서 그런지 .. 현장에서 일하다가 가끔씩 이렇게 지나가는 비행기를 볼 수 있습니다 .ㅎ ㅎ
비 온 다음 날에는 현장이 어수선한 경우가 종종 있는데
어제 비가 그친 후 건축주님과 함께 현장 정리를 하여서,
아침에 현장에 와서 , 일하기에 아주 좋았습니다 .
오늘 수호천사 팀은 무슨 작업을 진행하였는지 , 사진과 함께 보시죠 ~
정지원 팀장님께서 내벽체 레이아웃에 집중하시는 모습입니다 .

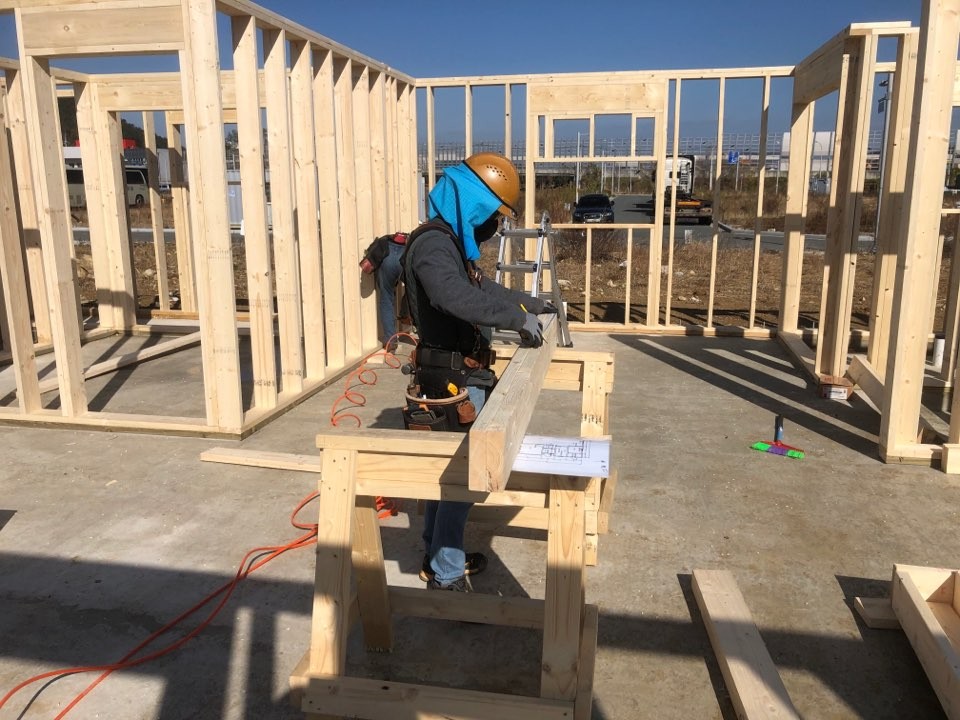

벽체에 쓰일 코너와 백커 제작하는 사진입니다 ..

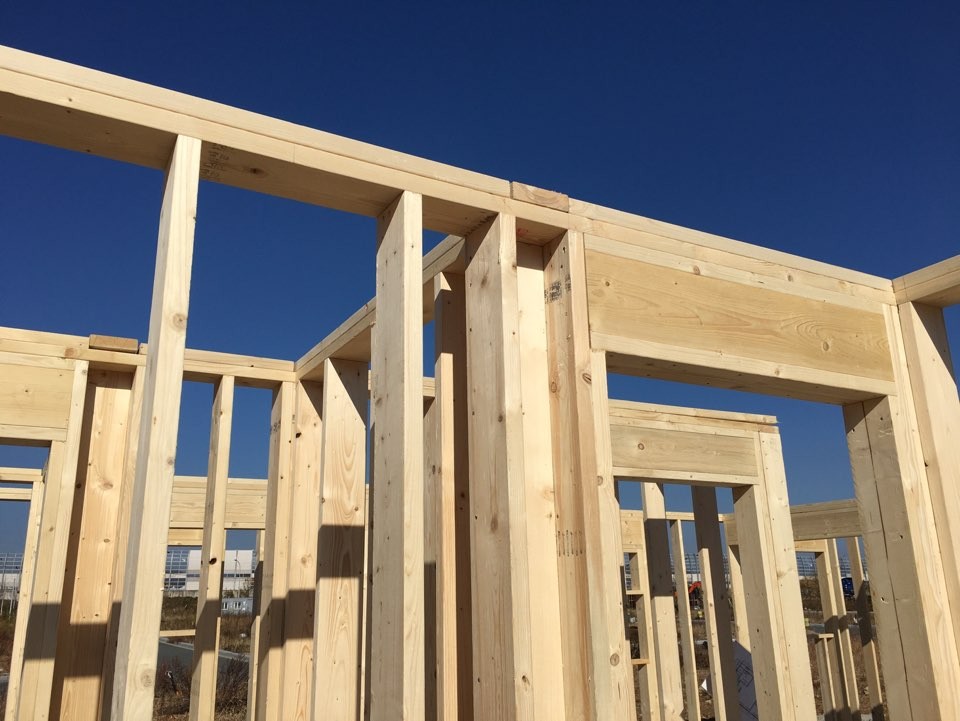

새로 수정된 문에 들어갈 헤더를 제작하는 모습입니다 .
못총으로 못을 박고 , 망치질을 빠짐없이 해줍니다 .
못을 박은 후 망치질을 해주어야지만 나무와 나무 사이가 단단히 고정됩니다 .
벽체 제작중인 모습입니다 .

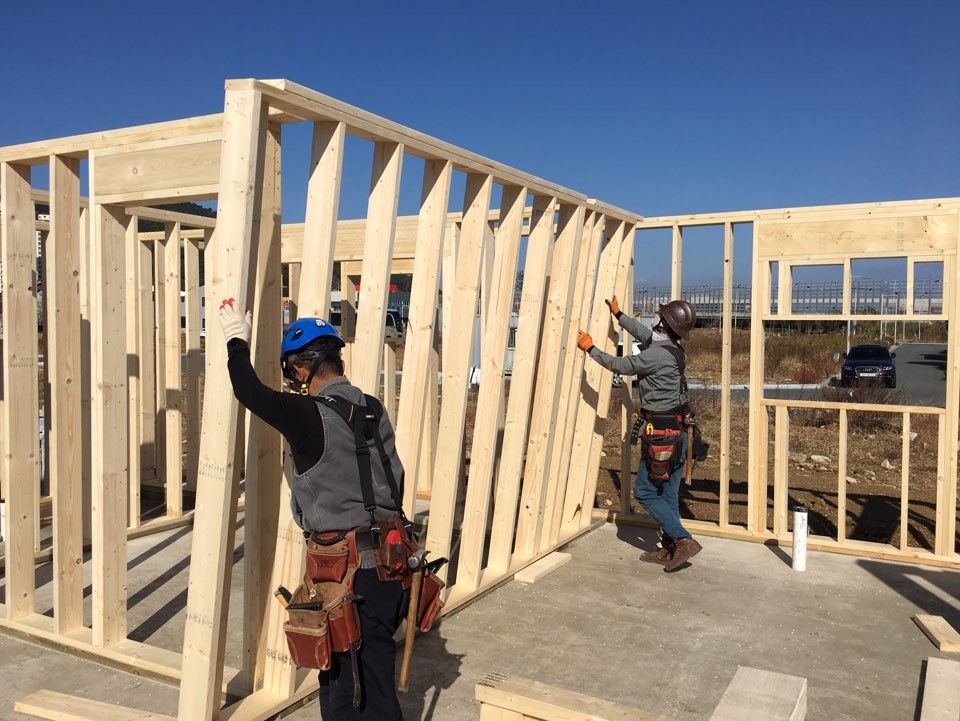

제작된 벽체를 세우는 사진입니다 ..
헤더 밑에는 트리머가 들어가서 헤더의 처짐을 방지해주는데 ,
헤더의 크기가 6피트 (약 1800mm)이상일 경우에는 트리머 2개 씩 시공해주고 ,
헤더의 크기가 10피트 (약 3000mm)이상일 경우에는 트리메 3개 씩 시공하는 것을 기본으로 시공합니다 .
벽체와 벽체는 코너와 백커 부분에서 만나 결합되고 , 더블탑 (이중 윗깔도리) 부분에서 한번 더 결합되어 튼튼한 구조가 됩니다 .
오전 일과동안 벽체시공을 열심히 하고 , 꿀맛같은 점심식사를 가졌습니다 .
점심 시간에 수호천사 하우징 현수막 설치했습니다 .
오늘 많은 분들이 현장 지나다니면서 , 관심을 가지고, 이것저것 물어보시더라구요~
점심에 찍은 현장 사진입니다 .
하늘이 정말 맑네요 ..
벽체 시공이 완료 된 벽부터 팀장님께서 벽과 벽이 만나는 더블탑 부분을 정확하게 맞추어 시공하시는 사진입니다 .
또 스터드 자리마다 벽체와 머드실(토대)을 못으로 고정해 주었습니다 . 후에 합판 설치 전 철물들을 이용하여 더욱더 견고하게 고정될 예정입니다 .
벽체 시공이 완료된 후 가새잡기에 들어갑니다 .
탑과 바텀 플레이트에 레이아웃 하면서 레이저 라인을 미리 표시해둔 곳에, 레이져를 띄워 수직을 봅니다 .

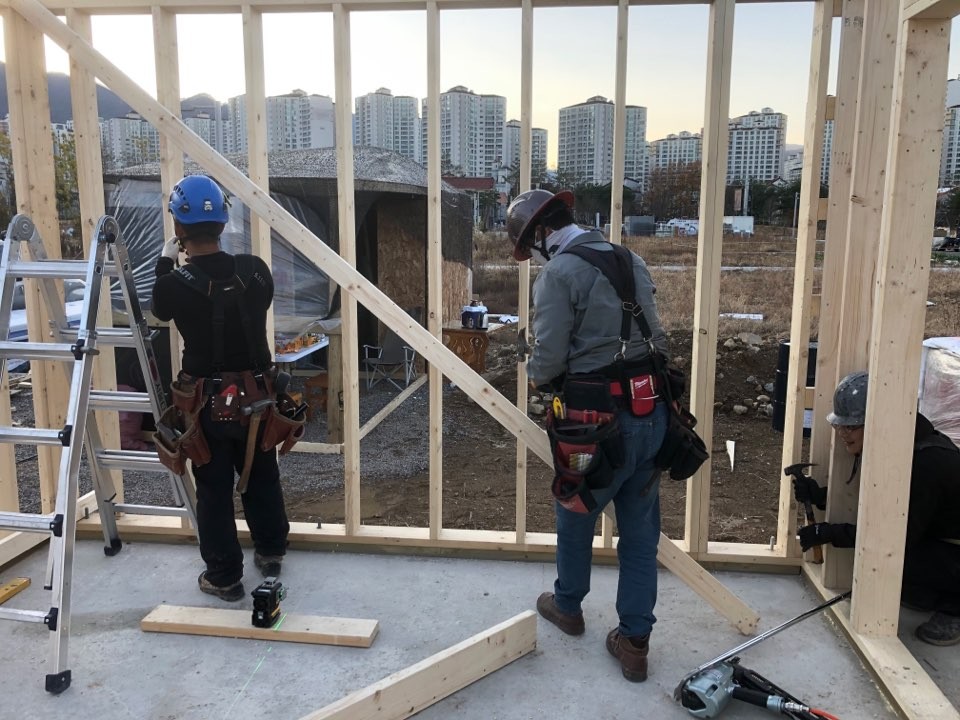

2x4 구조목을 이용하여 가새를 잡습니다 . 벽체의 더블 탑 부분에 미리 못으로 고정을 해두고 , 벽체가 가야할 방향으로 벽체를 밀고 수직이 맞으면 바텀과 머드실 그리고 스터드에 고정시켜줍니다 .
벽체 가새는 외부 합판이 시공될 때까지 고정시켜줍니다 .
외벽과 내벽 모두 하나도 빠짐없이 가새를 잡아주었습니다 .

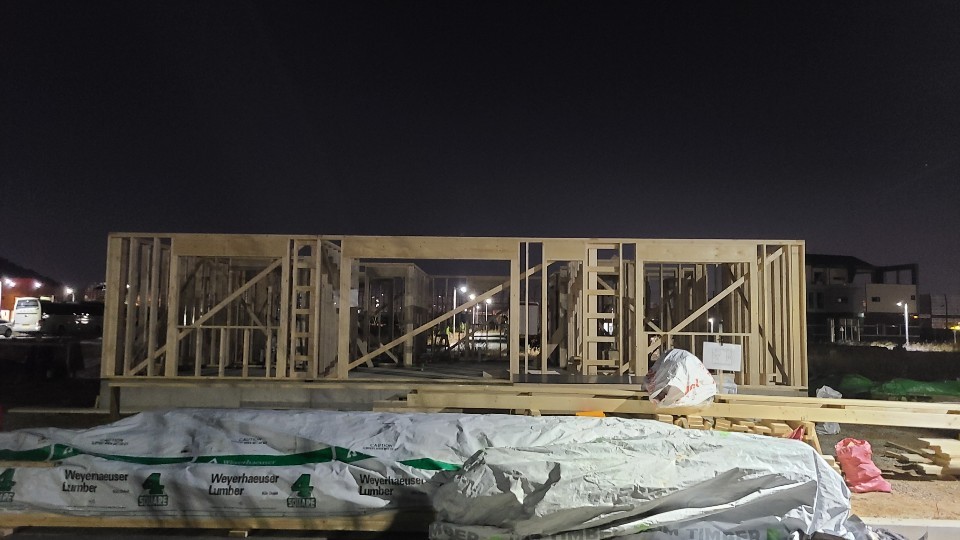

시간 가는줄 모르고, 열심히 일하다 보니 .. 현장 정리하고 철수하는데 해가 완전히 졌네요~
내일부터는 상민형님이 현장에 합류하십니다 ~
오늘 수호천사 팀의 작업은 여기까지입니다.
내일은 본격적으로 장선 시공에 들어갑니다 .
오늘도 모두 수고많으셨습니다 .
감사합니다 .
