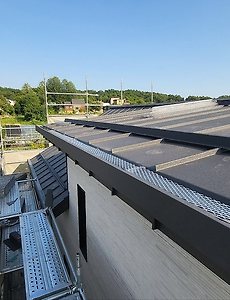

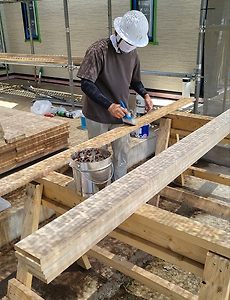

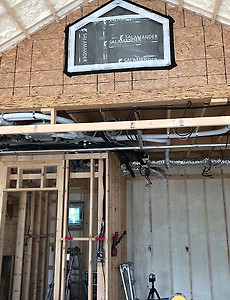

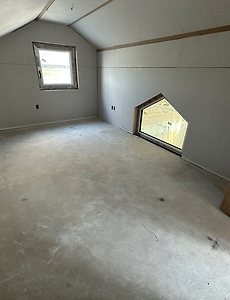

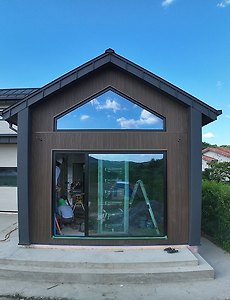

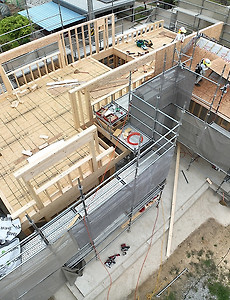

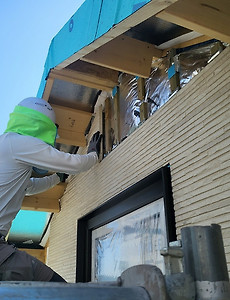

목조주택 시공완료현장/2404 양평회현 45평38 양평회현 마감사진 지붕 : 이중지붕, 0.7t 알루미늄 무소음징크창호 : 살라만더 독일식 시스템창호외벽 : 아이큐브 퓨제 세라믹사이딩+큐브클래딩단열 : 지붕,외벽(수성연질폼) 내벽(그라스울)현관문 : 커넬시스텍실내도어 : 영림계단 및 잼보드 : 화이트오크경동콘덴싱 가스보일러경동 에이원 열회수환기장치도배 : 합지올고다 광폭 강마루히든몰딩히든걸레받이[ 거실 ][주방][복도][화장실][현관][안방][드레스룸][안방 화장실][계단][다락방] 2024. 6. 28. 240612 (수) [양평 회현] 35일차 SMC천장 시공, 천정 루바 몰딩, 기타 마감작업 및 현장 정리 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (휴무)부팀장: 손호현 (휴무) 팀 원 : 천영환 (휴무), 김종협(8시간), 황근하 (휴무), 최정현 (휴무)지 원 : 이상민(8시간)금일품수 (누계) : 2.0품 (총 247.25 품)금일 작업 현황-SMC 천정 시공-다용도실 및 현관 루바 천정 몰딩-기타 마감작업-현장정리-현무암 데크시공- 양평 회현리 35일차 -타일팀이 다녀간뒤 마무리를 하기위해 오늘 하루 목수팀 현장작업이 진행되었습니다. 욕실, 화장실 천장 마감 SMC 천장 시공을 진행하였습니다.타일마감된 이음매와 천정마감재 이음매등 실리콘으로 마무리해주었습니다.천정 루바와 타일이 만나게 되어 천정 테두리에 루바 몰딩을 시공해주었습니다. 금일 데크 석재 시공이 진행되었습니다. 조.. 2024. 6. 13. 240605 (수) [양평 회현] 34일차 샌딩 작업,계단 슬림 도어 시공,현장 주변 정리 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (6시간)부팀장: 손호현 (6시간) 팀 원 : 천영환 (6시간), 김종협(6시간), 황근하 (휴무), 최정현 (6시간)지 원 : 이상민(6시간), 정태영 (6시간), 문병선(6시간), 최영광(6시간), 이경용(6시간)금일품수 (누계) : 7.5품 (총 245.25 품)금일 작업 현황-다용도실 퍼티 작업-퍼티 작업-샌딩 작업-설비팀 작업-전기팀 작업-현장정리- 양평 회현리 34일차 시작! - 풍경좋은 양평 회현리에서 34일차 작업 내용 보고 드립니다.오늘은 어제 작업에 이어서 샌딩 작업을 진행하였습니다. 계단 슬림 슬라이딩 도어도 시공되었습니다.다용도실 내부 퍼티 작업도 진행되었습니다. 외부에선 설비작업도 계속해서 진행되었습니다.내부.. 2024. 6. 6. 240604 (화) [양평 회현] 33일차 퍼티 작업, 큐브클래딩 시공, 잼보드 시공, 윈도우 시트 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 이상민(8시간), 정태영 (8시간), 문병선(8시간), 최영광(8시간), 이경용(8시간)금일품수 (누계) : 10품 (총 237.75 품)금일 작업 현황-큐브클래딩 시공-윈도우 시트 및 책꽂이 제작 작업-욕실 2차 도막방수 -잼보드 재단 및 시공-퍼티 작업-설비팀 작업-전기팀 작업다음 예정 작업-퍼티 작업-샌딩 작업-설비팀 작업-현장 정리- 양평 회현리 33일차 시작! - 풍경좋은 양평 회현리에서 33일차 작업 내용 보고 드립니다.저희 목공팀의 마지막 작업이 막바지에 이르렀습니다.어제에 이어서 퍼티 작업을 진행하였.. 2024. 6. 6. 240603 (월) [양평 회현] 32일차 퍼티 작업, 큐브클래딩 시공, 잼보드 시공, 계단판 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 이상민(8시간), 정태영 (8시간), 문병선(8시간), 최영광(8시간), 이경용(8시간)금일품수 (누계) : 10 (총 227.75 품)금일 작업 현황-큐브클래딩 시공-계단판 시공-잼보드 재단 및 시공-퍼티 작업다음 예정 작업-퍼티 작업-큐브클래딩 시공-잼보드 재단 및 시공-샌딩 작업- 양평 회현리 32일차 시작! - 풍경좋은 양평 회현리에서 32일차 작업 내용 보고 드립니다.이틀간의 휴식기간 동안 징크 시공이 완료되었고오전부터 시스템 비계 철거를 진행하였습니다.철거후 드러난 주택의 멋진 외관 모습 입니다. .. 2024. 6. 4. 240531 (금) [양평 회현] 31일차 징크 시공, 석고보드 시공, 마감재 가공 작업, 큐브클래딩 작업, 다용도실 루바 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 이상민(8시간),정태영 (8시간), 문병선(8시간), 최영광(8시간), 이경용(8시간)금일품수 (누계) : 10 (총 217.75 품)금일 작업 현황-징크 시공-내부 석고 시공 -마감재 가공-큐브클래딩 시공-다용도실 루바 시공-계단판 시공-젬보드 재단 및 시공다음 예정 작업-징크 시공-내부 석고 시공-마감재 가공-큐브클래딩 시공-계단판 시공- 양평 회현리 31일차 시작! - 풍경좋은 양평 회현리에서 30일차 작업 내용 보고 드립니다.석고 작업이 끝난 2층을 시작으로 퍼티작업에 들어갔습니다.나사못 자리와 석고보드 사.. 2024. 5. 31. 240530 (목) [양평 회현] 30일차 징크 시공, 석고보드 시공, 마감재 가공 작업, 큐브클래딩 작업, 도막 방수 작업 ,터치 업 작업[수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 흐림-금일 근무자팀 장 : 정수호 (5시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 이상민(8시간),정태영 (8시간), 문병선(8시간), 최영광(8시간), 이경용(8시간)금일품수 (누계) : 9.625품 (총 207.75 품)금일 작업 현황-징크 시공-내부 석고 시공 -마감재 가공-큐브클래딩 시공-욕실 도막 방수 시공-터치 업 작업-윈도우 시트 마감 시공다음 예정 작업-징크 시공-내부 석고 시공-마감재 가공-큐브클래딩 시공-욕실 도막 방수 시공-계단판 시공- 양평 회현리 30일차 시작! - 풍경좋은 양평 회현리에서 30일차 작업 내용 보고 드립니다.멋진 집을 짓기 위해 오늘도 파이팅 넘치게 오전부터 .. 2024. 5. 31. 240529 (수) [양평 회현] 29일차 징크 시공, 석고보드 시공, 마감재 가공 작업, 큐브클래딩 작업, 도막 방수 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 이상민(8시간),정태영 (8시간), 문병선(8시간), 최영광(8시간), 이경용(8시간)금일품수 (누계) : 10품 (총 198.125 품)금일 작업 현황-징크 시공-내부 석고 시공 -마감재 가공-큐브클래딩 시공-욕실 도막 방수 시공-매립형 TV 선반 상작업다음 예정 작업-징크 시공-내부 석고 시공-마감재 가공-큐브클래딩 시공-욕실 도막 방수 시공-계단판 시공- 양평 회현리 29일차 시작! - 풍경좋은 양평 회현리에서 29일차 작업 내용 보고 드립니다.오늘은 오전부터 따뜻한 햇빛을 기운삼아 힘차게 작업을 시작했습니.. 2024. 5. 31. 240528 (화) [양평 회현] 28일차 징크 시공, 중문 시공, 석고보드 시공, 마감재 가공 작업, 마이너스 몰딩 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 이상민(8시간),정태영 (8시간), 문병선(8시간), 최영광(6시간), 이경용(8시간)금일품수 (누계) : 9.750 품 (총 188.125 품)금일 작업 현황-징크 시공-중문 시공-내부 석고 시공 -마감재 가공-마이너스 몰딩 시공다음 예정 작업-징크 시공-내부 석고 시공-마감재 가공-마이너스 몰딩 시공 - 양평 회현리 28일차 시작! - 풍경좋은 양평 회현리 27일차 작업 보고 드립니다.오늘은 날씨가 매우 좋아 파이팅 넘치게 오전 일과를 시작했습니다. 어제 작업에 이어서 1층 내부 석고 작업도 진행했습니다. 1.. 2024. 5. 29. 240527 (월) [양평 회현] 27일차 징크 시공,도어 시공,방수석고 시공, 마감재 가공 작업, 1층 다운 실링 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 이상민(4시간),정태영 (8시간), 문병선(8시간), 최영광(8시간), 이경용(4시간)금일품수 (누계) : 9 품 (총 178.375 품)금일 작업 현황-징크 시공-도어 시공-욕실 및 다용도실 방수석고 시공-아스팔트 프라이머 시공-마감재 가공다음 예정 작업-징크 시공-석고보드 시공-2층 단열재 시공-욕실 방수석고 시공-마감재 가공- 양평 회현리 27일차 시작! - 풍경좋은 양평 회현리 27일차 작업 보고 드립니다.꿀같은 하루 휴식후 오전부터 분주하게 작업을 시작했습니다. 이전 작업에 이어 마감재 스테인 도포및 샌딩 .. 2024. 5. 27. 240525 (토) [양평 회현] 26일차 징크 시공, 도어 시공, 아스팔트 프라이머 시공, 욕실 방수 시공, 마감재 가공 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 정태영 (8시간), 문병선(8시간), 최영광(8시간)금일품수 (누계) : 8 품 (총 169.375 품)금일 작업 현황-마이너스 걸레받이 시공-징크 시공-도어 시공 -욕실 방수석고 시공-아스팔트 프라이머 시공-마감재 가공다음 예정 작업-징크 시공-석고보드 시공-2층 단열재 시공-다운 실링-젬보드 시공-마이너스 몰딩 시공- 양평 회현리 26일차 시작! - 풍경좋은 양평 회현리 26일차 작업 보고 드립니다.어제 작업에 이어서 마감재 가공 작업이 진행되었습니다. 모서리 부분은 트리머를 사용하여 둥글게 각을 주고 샌딩후.. 2024. 5. 26. 240524 (금) [양평 회현] 25일차 석고보드 시공, 징크 시공, 도어 시공, 큐브클래딩 상작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (휴무)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협(8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 정태영 (8시간), 문병선(8시간), 최영광(8시간)금일품수 (누계) : 7 품 (총 161.375 품)금일 작업 현황-마이너스 걸레받이 시공-큐브클래딩 상 작업-징크 시공-도어 시공 -욕실 시트 방수 시공 다음 예정 작업-징크 시공-석고보드 시공-2층 단열재 시공-다운 실링-도어 시공-마이너스 걸레받이 및 마이너스 몰딩 시공- 양평 회현리 25일차 시작! - 풍경좋은 양평 회현리 25일차 작업 보고 드립니다.오늘은 석고보드 시공을 위한 걸레받이 시공부터 진행되었습니다.걸레받이 시공은 추후 석고보드 시공시 받침대 역활.. 2024. 5. 24. 240523 (목) [양평 회현] 24일차 세라믹 사이딩 시공, 단열재 작업, 마감재 스테인 작업, 징크 작업, 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 정태영 (8시간), 문병선(8시간), 최영광(8시간)금일품수 (누계) : 8 품 (총 154.375 품)금일 작업 현황-자재 수령-세라믹 사이딩 시공 -단열재 시공-징크 시공-내부 목작업다음 예정 작업-징크 시공-석고보드 시공-2층 단열재 시공-다운 실링-도어 시공-마이너스 걸레받이 및 몰딩 시공- 양평 회현리 24일차 시작! - 풍경좋은 양평 회현리 24일차 작업 보고 드립니다.3일간의 휴식후 파이팅 넘치게 하루를 시작했습니다.휴식중 진행된 방통 작업 또한 매우 깔끔하게 완료 되었습니다!! 오늘은 추후 .. 2024. 5. 24. 240519 (일) [양평 회현] 23일차 세라믹 사이딩 시공, 외부 실리콘 코킹 작업, 메탈라스망 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 최영광 (8시간), 구기혁 (8시간)금일품수 (누계) : 7 품 (총 146,375 품)금일 작업 현황-외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공-외부 기밀 테이핑 및 실리콘코킹 시공-현관 다운 실링 -메탈라스 망 시공 다음 예정 작업-외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공-외부 기밀 테이핑 및 실리콘코킹 시공-방통 시공-징크 시공-자재 수령- 양평 회현리 23일차 시작! - 풍경좋은 양평 회현리 23일차 작업 보고 드립니다.오늘은 무더운 날씨에도 불구하고 외부마감.. 2024. 5. 19. 240518 (토) [양평 회현] 22일차 날개 벽 시공, 세라믹 사이딩 시공, 외부 실리콘 코킹 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 최영광 (8시간), 구기혁 (8시간)금일품수 (누계) : 7 품 (총 139,375 품)금일 작업 현황-날개벽 시공-외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공-외부 기밀 테이핑 및 실리콘코킹 시공다음 예정 작업-외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공-메탈러스 망 시공-날개벽 시공-외부 기밀 테이핑 및 실리콘코킹 시공- 양평 회현리 22일차 시작! - 풍경좋은 양평 회현리 22일차 작업 보고 드립니다.오늘도 어제 작업의 연장선으로 세라믹 사이딩 시공 날개벽 시공 외.. 2024. 5. 19. 240517 (금) [양평 회현] 21일차 날개 벽 시공, 세라믹 사이딩 시공, 외부 실리콘 코킹 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 최영광 (8시간), 구기혁 (8시간)금일품수 (누계) : 7 품 (총 132,375 품)금일 작업 현황-날개벽 시공-외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공-외부 기밀 테이핑 및 실리콘코킹 시공다음 예정 작업-외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공-메탈러스 망 시공-날개벽 시공-외부 기밀 테이핑 및 실리콘코킹 시공- 양평 회현리 21일차 시작! - 풍경좋은 양평 회현리 21일차 작업 보고 드립니다.오늘은 어제 작업에 이어 세라믹 사이딩 시공, 현관 날개벽 시공,.. 2024. 5. 18. 240516 (목) [양평 회현] 20일차 레인 스크린 시공,날개 벽 시공,버그 스크린 시공, 세라믹 사이딩 시공, 설비작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 매우 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (휴무), 최정현 (8시간)지 원 : 최영광 (8시간), 구기혁 (8시간)금일품수 (누계) : 7 품 (총 125,375 품)금일 작업 현황- 레인 스크린(Rain Screen) 시공 (완료)- 외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공- 버그 스크린 시공(완료)- 날개벽 시공- 설비팀 난방배관 시공(완료)- 방통 시공 전 및작업(태고합판과 바닥사이 기밀을 위한 폼 충진) 다음 예정 작업- 외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공- 날개벽 시공- 메탈러스 망 시공 - 양평 회현리 20일차 시작! - 안녕.. 2024. 5. 17. 240515 (수) [양평 회현] 19일차 레인 스크린 시공, 세라믹 사이딩 시공, 설비작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 오전 맑고 흐림 오후 3시부터 비-금일 근무자팀 장 : 정수호 (휴무)부팀장: 손호현 (6시간) 팀 원 : 천영환 (6시간), 김종협 (6시간), 황근하 (휴무), 최정현 (6시간)지 원 : 최영광 (6시간), 구기혁 (6시간)금일품수 (누계) : 4.5 품 (총 118.375 품)금일 작업 현황- 레인 스크린(Rain Screen) 시공- 외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공- 설비팀 단열재 및 와이어 매쉬 시공(완료)다음 예정 작업- 레인 스크린(Rain Screen) 시공- 외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공- 설비팀 난방 온수관 시공- 양평 19일차 시작! - 안녕하세요.물 맑은 양평 회현리에서의 19일차 .. 2024. 5. 15. 양평읍 회현리 스케치업 골조도면 https://youtu.be/odkGc2aVHQM?si=qctyP-jimhATGwOK 2024. 5. 15. 240514 (화) [양평 회현] 18일차 레인 스크린 시공, 세라믹 사이딩 시공, 설비작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (8시간), 최정현 (8시간)지 원 : 최영광 (8시간), 구기혁 (8시간)금일품수 (누계) : 8 품 (총 113.875 품)금일 작업 현황- 레인 스크린(Rain Screen) 시공- 버그 스크린(Bug Screen) 시공- 외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공: 스타터 및 사이딩- 창호 주변 외날 후레싱 시공- 설비 작업다음 예정작업 - 레인 스크린 시공- 외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공: 사이딩- 설비 작업양평 회현 18일차안녕하세요.물 맑은 양평 회현리에서의 18일차 작업 내용 .. 2024. 5. 15. 240513 (월) [양평 회현] 17일차 내부 목작업(다운실링), 날개벽 골조 작업, 외벽체 방부목 각상 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (8시간), 최정현 (8시간)지 원 : 최영광 (8시간), 구기혁 (8시간)금일품수 (누계) : 8 품 (총 105.875 품)금일 작업 현황- 내부 목작업: 다운실링(Down Ceiling)- 날개벽 골조 작업: 현관 외벽, 거실 외벽- 레인 스크린(Rain Screen) 시공: 외벽체 방부목 각상 작업- 버그 스크린(Bug Screen) 시공다음 예정작업 - 내부 목작업: 다운실링- 레인 스크린 시공- 버그 스크린 시공- 외벽 최종 마감재 시공: 스타터양평 회현 17일차안녕하세요.물 맑은 양평 회현리에서의 17일차 작업 내용 보고드립니다.오늘부터.. 2024. 5. 15. 240511 (토) [양평 회현] 16일차 연질폼 시공, 방통라인 방수 합판, 스카이텍 테이핑 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 흐리고 비-금일 근무자팀 장 : 정수호 (휴무)부팀장: 손호현 (휴무) 팀 원 : 천영환 (6시간), 김종협 (6시간), 황근하 (6시간), 최정현 (6시간)금일품수 (누계) : 3.000 품 (총 97.875 품)금일 작업 현황- 연질폼 시공- 방통라인 방수 합판 시공- 스카이텍 테이핑다음 예정작업 - 연질폼 시공: 내일 마무리 예정- 버그 스크린 시공- 레인 스크린 시공 양평 회현 16일차안녕하세요.살기 좋은 마을 양평 회현리에서의 16일차 작업 내용 보고드립니다.아침 출근 후, 어제 늦게까지 작업을 진행한창호 시공팀의 작업 결과물을 확인하였습니다.역시나 깔끔하게 창호 시공이 마무리되어 있었습니다.고생 많으셨습니다. 오늘 첫 작업으로 방통 라인 방수 합판 시.. 2024. 5. 11. 240510 (금) [양평 회현] 15일차 욕실 선반 및 휴지걸이, 방통라인 방수 합판, 창호 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (4시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (4시간), 황근하 (8시간), 최정현 (8시간)금일품수 (누계) : 5 품 (총 94.875 품)금일 작업 현황- 다락 다운실링(Down Ceiling) 및 벽체 제작- 다락 블로킹(Blocking) 시공: 방통- 방통라인 방수 합판 시공- 창호 시공- 내부 목작업: 보일러, TV, 현관, 욕실 선반, 휴지걸이다음 예정작업 - 레인스크린(Rain Screen) 시공- 다락 벽체 제작- 연질폼 시공양평 회현 15일차안녕하세요.살기 좋은 마을 양평 회현리에서의 15일차 작업 내용 보고드립니다.오늘은 아침 일찍부터 독일 시스템 창호 "살라만더(Salamander)" 시공.. 2024. 5. 11. 240509 (목) [양평 회현] 14일차 스카이텍 시공, 다락 다운실링, 기단부 후레싱 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (7시간), 최정현 (8시간)금일품수 (누계) : 5.875 품 (총 89.875 품)금일 작업 현황- 스카이텍(Skytech) 시공- 다락 다운실링(Down Ceiling)- 다락 블로킹(Blocking) 시공: 방통- 기단부 후레싱(Flashing) 시공- 창호 테이핑(Taping) 시공다음 예정작업 - 레인스크린(Rain Screen) 시공- 다락 다운실링(Down Ceiling)- 다락 블로킹(Blocking) 시공: 방통양평 회현 14일차안녕하세요.살기 좋은 마을 양평 회현리에서의 14일차 작업 내용 보고드립니다.외벽 전체에 열반사 단열재.. 2024. 5. 10. 240508 (수) [양평 회현] 13일차 메인지붕 시공, 열회수환기장치 시공, 현관문 시공, 다락 윈도우 시트 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (9시간)부팀장: 손호현 (9시간) 팀 원 : 천영환 (9시간), 김종협 (9시간), 황근하 (9시간), 최정현 (9시간)금일품수 (누계) : 6.750 품 (총 84.000 품)금일 작업 현황- 메인 지붕 시공(합판, 방수시트)- 스카이텍(Skytech) 시공- 다락 윈도우 시트 시공(골조)- 현관문 시공- 열회수환기장치 시공- 2차 자재수령다음 예정작업 - 스카이텍 시공- 하부 후레싱 시공- 레인스크린 시공 : 먹줄작업- 창호 테이핑 시공양평 회현 13일차안녕하세요.물 맑은 양평 회현리에서의 13일차 작업 내용 보고드립니다.비가 갠 하늘은 매우 청명했습니다.마침 기온도 높지 않아 아주 좋은 컨디션에서 업무를 시작할 수 있었습니다.메.. 2024. 5. 9. 240504 (토) [양평 회현] 12일차 벽체 합판 시공, 투습방수지 시공, 테이핑, 설비/전기 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (10시간)부팀장: 손호현 (10시간) 팀 원 : 천영환 (10시간), 김종협 (10시간), 황근하 (10시간), 최정현 (10시간)금일품수 (누계) : 7.50 품 (총 77.250 품)금일 작업 현황- 벽체 합판 시공- 투습방수지 시공- 투습방수지 테이핑- 창호주변 테이핑- 전기 작업- 설비 작업다음 예정작업 - 메인 지붕 시공(합판, 방수시트)- 하부 후레싱 시공- 레인스크린 시공 : 먹줄작업- 전기 작업- 설비 작업양평 회현 12일차안녕하세요.물 맑은 양평 회현리에서의 12일차 작업 내용 보고드립니다.어제 벽체 하단부 합판시공이 모두 완료됨에 따라 기초와 합판 사이 틈으로 습기 또는 튀어오른 빗물이 스며들지 않도록 벽체 하단에 3M.. 2024. 5. 6. 240503 (금) [양평 회현] 11일차 메인 지붕 시공, 합판 시공, 테이핑, 허리케인타이 시공, 설비/전기 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (9시간)부팀장: 손호현 (9시간) 팀 원 : 천영환 (9시간), 김종협 (9시간), 황근하 (9시간), 최정현 (9시간)지원 : 이주형 (9시간), 김완태 (9시간)금일품수 (누계) : 9.00 품 (총 69.750 품)금일 작업 현황- 메인 지붕 시공(투습방수지, 방부각상)- 거실 지붕 시공(방수시트)- 허리케인 타이(Hurricane Tie) 시공- 벽체 합판 시공- 벽체 합판 테이핑- 전기 작업- 설비 작업다음 예정작업 - 메인 지붕 시공(합판, 방수시트)- 벽체 합판 시공- 전기 작업- 설비 작업양평 회현 11일차안녕하세요.물 맑은 양평 회현리에서의 11일차 작업 내용 보고드립니다.지붕 합판까지 시공이 완료된거실 지붕에 방수시트 .. 2024. 5. 4. 240502 (목) [양평 회현] 10일차 메인 지붕 시공, 서까래 재단, 월브레이싱, 합판 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (8시간), 최정현 (8시간)지원 : 이주형 (8시간), 김완태 (8시간)금일품수 (누계) : 8.00 품 (총 60.750 품)금일 작업 현황- 메인 지붕 시공(골조)- 서까래 재단- 월브레이싱- 벽체 합판 시공- 전기작업다음 예정작업 - 메인 지붕 시공(투습방수지, 방부각상, 합판, 방수시트)- 벽체 합판 시공- 전기 작업양평 회현 10일차안녕하세요.자연이 살아 숨 쉬는 양평 회현리에서의 10일차 작업 내용 보고드립니다.오늘도 어김없이 메인 지붕 작업을 이어갔습니다.일반 서까래 시공을 완료한 후, 플라이 서까래, 룩아웃, 서브 페이샤 시공을 진.. 2024. 5. 3. 240501 (수) [양평 회현] 9일차 메인 지붕 시공, 계단 시공, 서까래 재단 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 맑음-금일 근무자팀 장 : 정수호 (8시간)부팀장: 손호현 (8시간) 팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (8시간), 최정현 (8시간)금일품수 (누계) : 6 품 (총 52.750 품)금일 작업 현황- 메인 지붕 시공- 서까래 재단- 다락 벽체 합판 시공(일부)다음 예정작업 - 메인 지붕 시공- 다락 블로킹 시공(방통)- 다락 벽체 시공양평 회현 9일차안녕하세요.자연이 살아 숨 쉬는 양평 회현리에서의 9일차 작업 내용 보고드립니다.오늘은 메인 지붕 릿지와 서까래 시공을 진행하였습니다.절차는 어제와 마찬가지로릿지가 시공될 위치에 릿지 포스트를 세우고그 위에 릿지를 걸었습니다.릿지가 올라간 후, 릿지 양 앞으로서까래를 시공하였습니다.이번 현장은 지붕의.. 2024. 5. 1. 240430 (화) [양평 회현] 8일차 거실 지붕 시공, 계단 시공, 서까래 재단 등 [수호천사하우징] [직영건축] [목조주택] [전원주택] 날씨 : 흐림-금일 근무자팀 장 : 정수호 (5시간)부팀장: 손호현 (9시간) 팀 원 : 천영환 (9시간), 김종협 (9시간), 황근하 (9시간), 최정현 (9시간)금일품수 (누계) : 6.250 품 (총 46.750 품)금일 작업 현황- 거실 지붕 시공- 빔, 릿지, 서까래 재단- 계단 시공다음 예정작업 - 거실 지붕 시공- 메인 지붕 시공- 다락 블로킹 시공(방통)- 월브레싱(Wall Bracing) 시공양평 회현 8일차안녕하세요.산과 강이 아름다운 양평 회현리에서의 8일차 작업 내용 보고드립니다.먼저 거실 지붕을 시공 내용입니다.지붕은 이중 지붕 공법으로 시공됩니다.이중 지붕은 서까래 위에 바로 합판을 부착하는 것이 아니라서까래와 합판 사이에 투습 방수지, 방부목을 시공하여.. 2024. 4. 30. 이전 1 2 다음 728x90
