목조주택 시공완료현장/2404 양평회현 45평

240514 (화) [양평 회현] 18일차 레인 스크린 시공, 세라믹 사이딩 시공, 설비작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 5. 15.

날씨 : 맑음

-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 천영환 (8시간), 김종협 (8시간), 황근하 (8시간), 최정현 (8시간)

지 원 : 최영광 (8시간), 구기혁 (8시간)

금일품수 (누계) : 8 품 (총 113.875 품)

금일 작업 현황

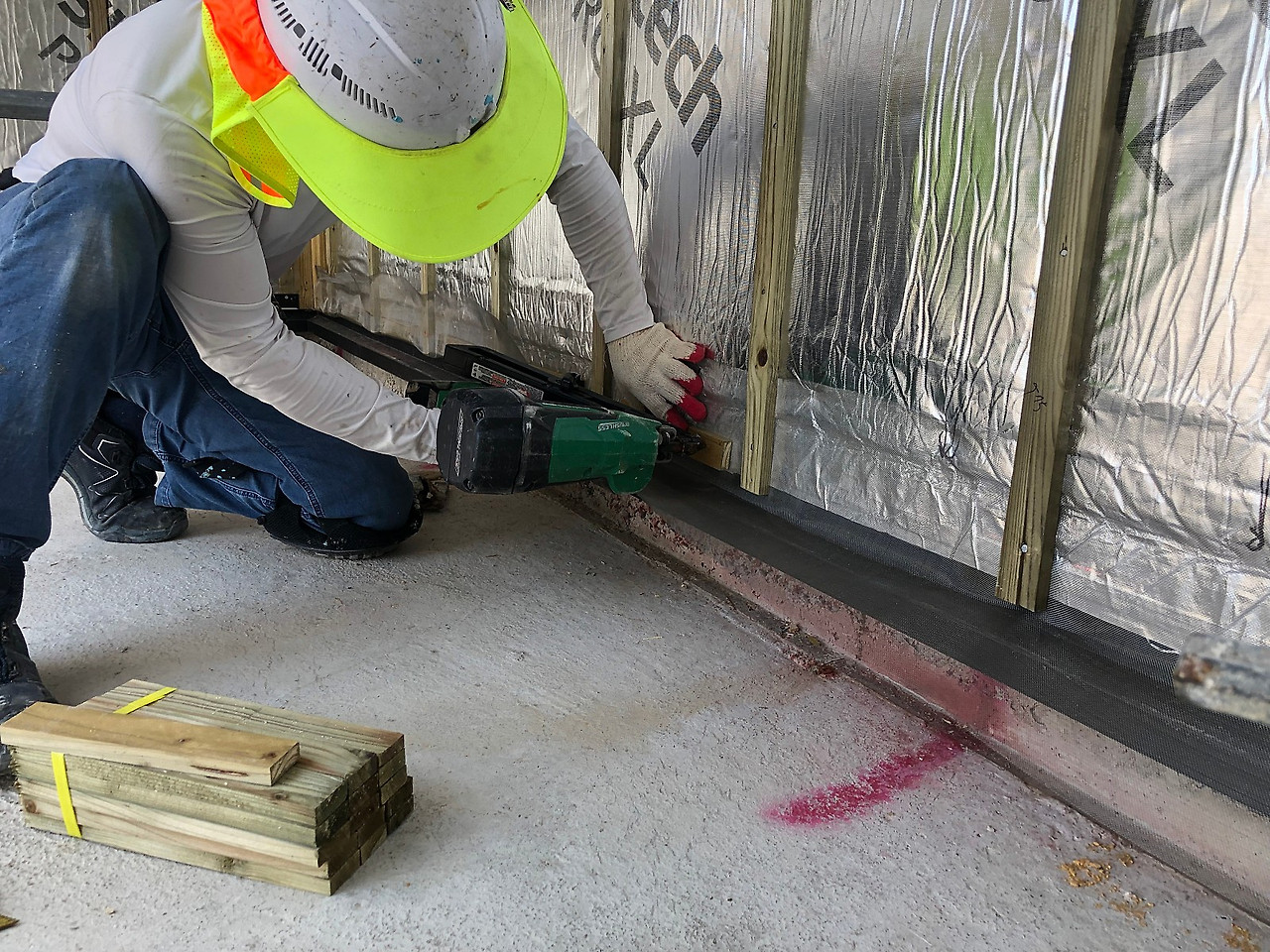

- 레인 스크린(Rain Screen) 시공

- 버그 스크린(Bug Screen) 시공

- 외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공: 스타터 및 사이딩

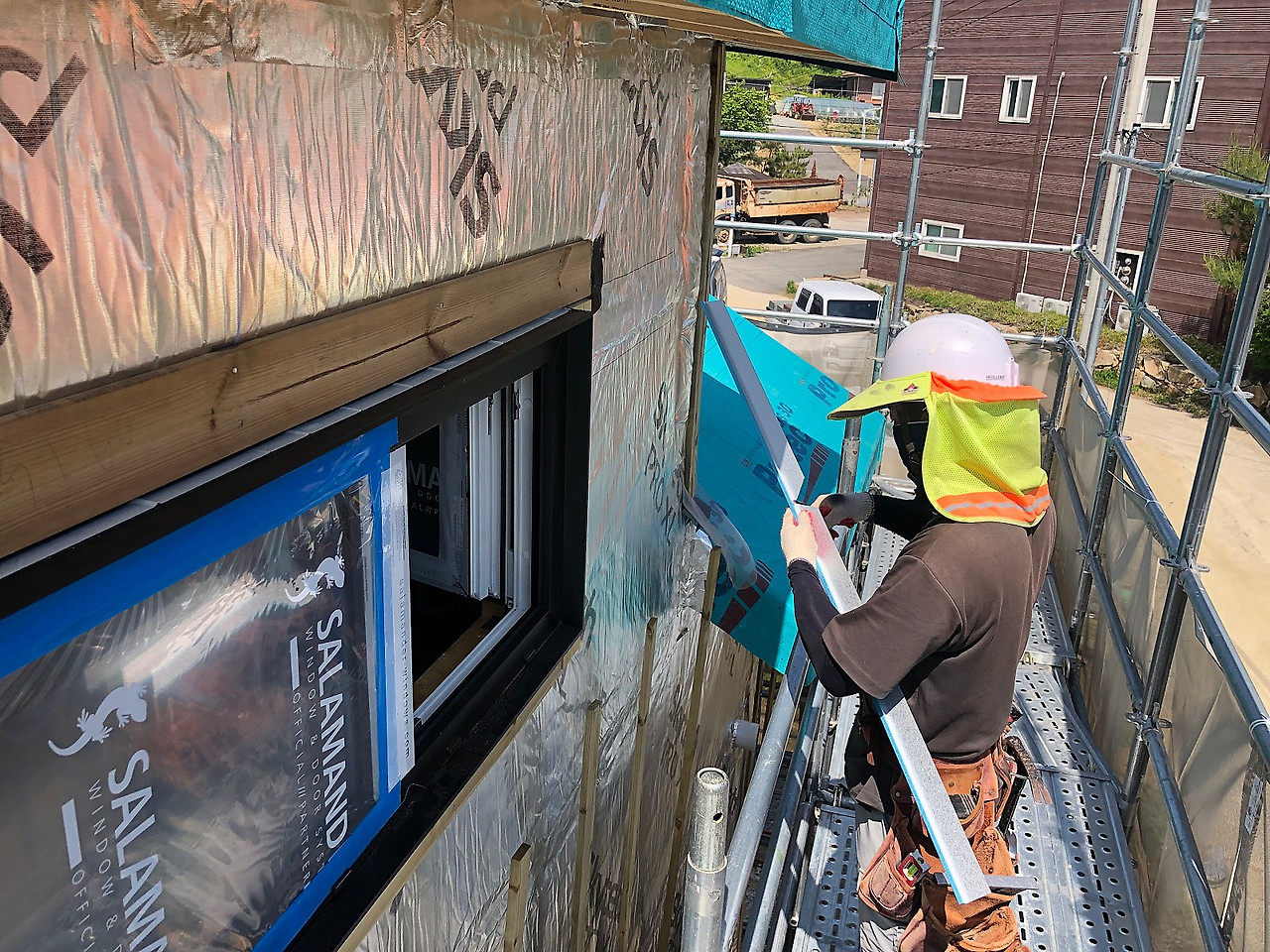

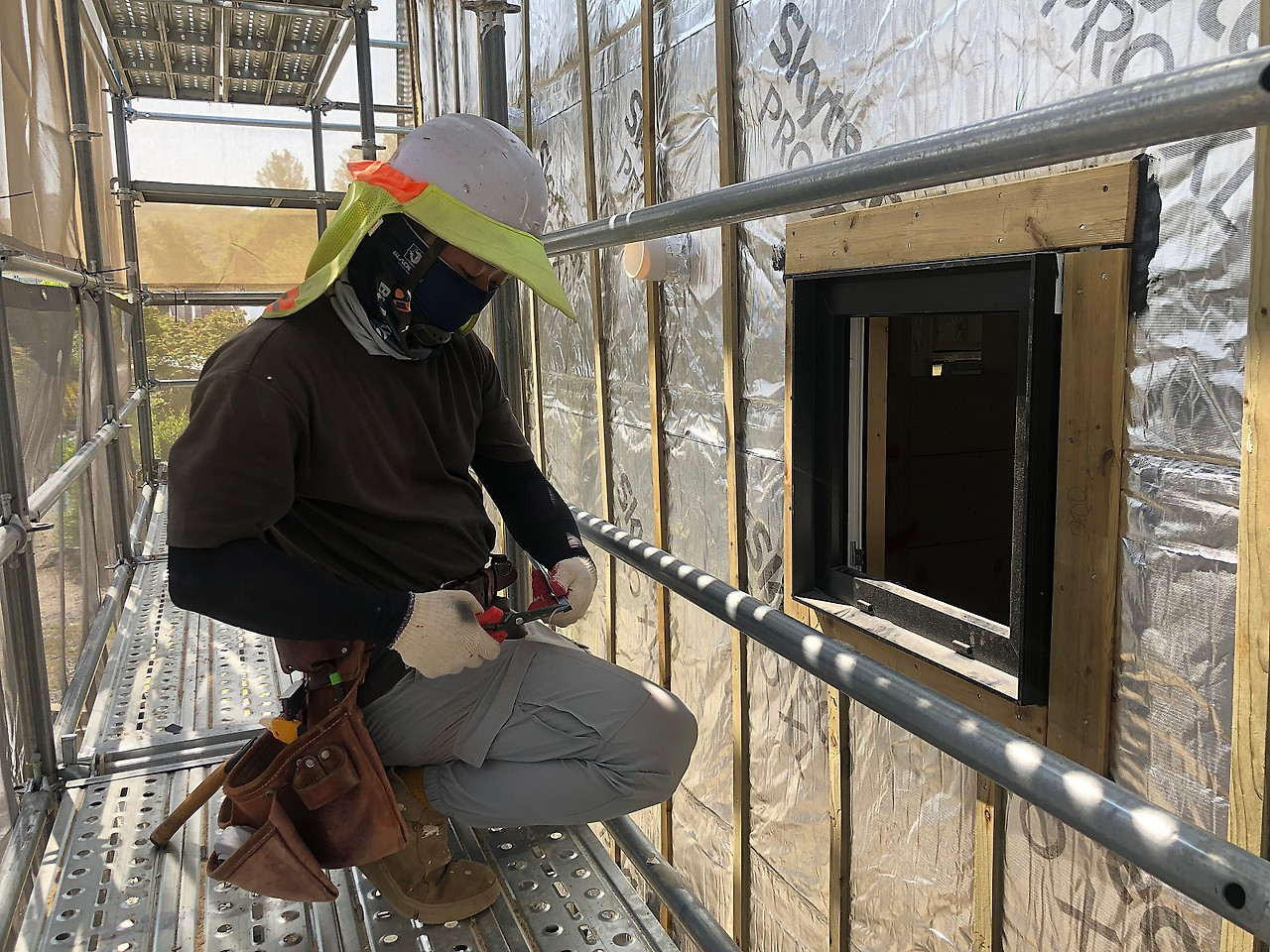

- 창호 주변 외날 후레싱 시공

- 설비 작업

다음 예정작업

- 레인 스크린 시공

- 외벽 최종 마감재(세라믹 사이딩_Ceramic Siding) 시공: 사이딩

- 설비 작업

​양평 회현 18일차

​안녕하세요.

물 맑은 양평 회현리에서의 18일차 작업 내용 보고드립니다.

세라믹 사이딩 시공 전 준비작업으로

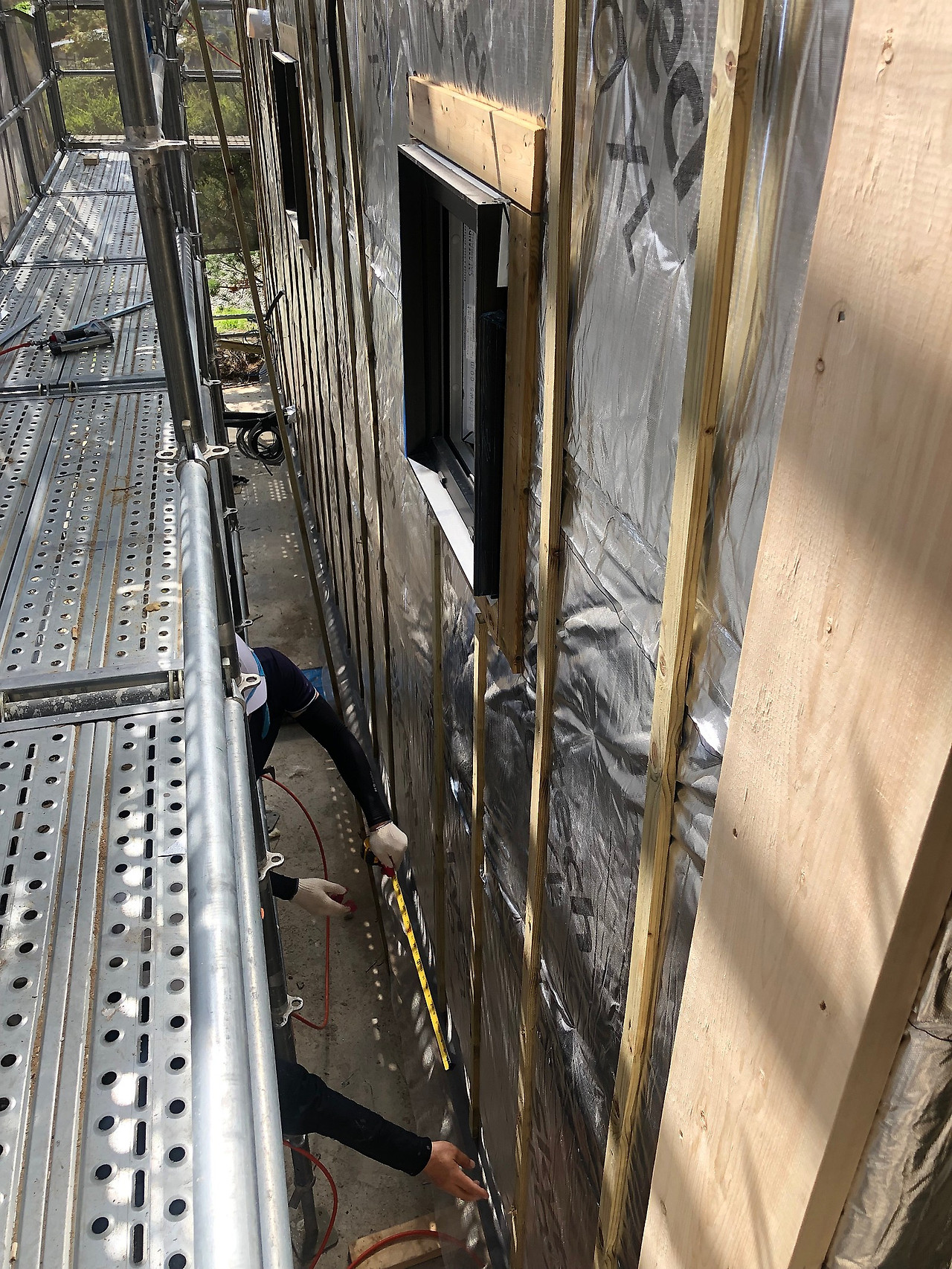

어제 창호 주변에 시공이 완료된 방부목 위에

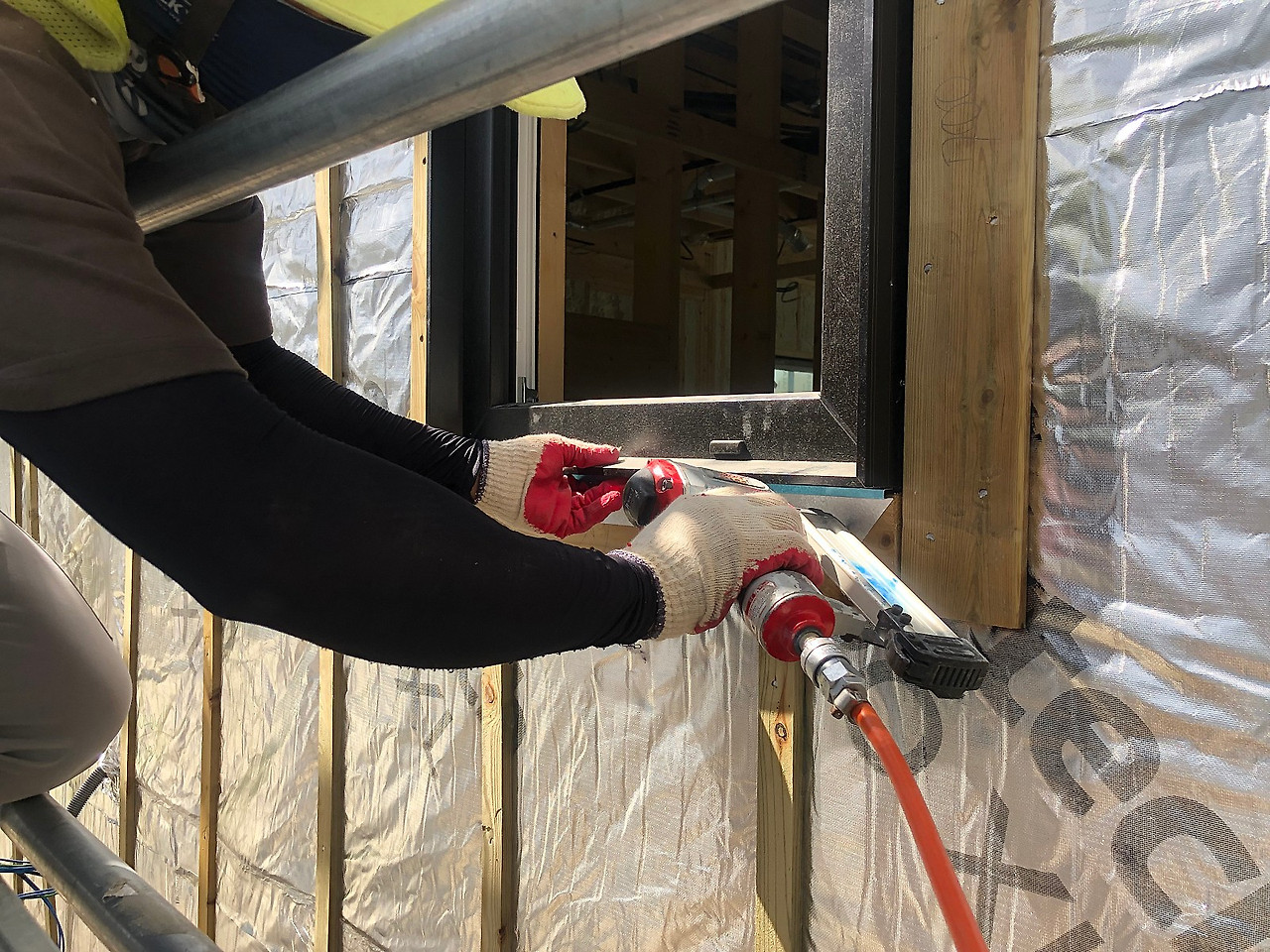

외날 후레싱을 시공하였습니다.

외날 후레싱은 창호와 세라믹 사이딩 사이 간격을

일정하게 유지하여

추후 세심하고 깔끔한 실리콘 마감 작업을 가능하게 합니다.

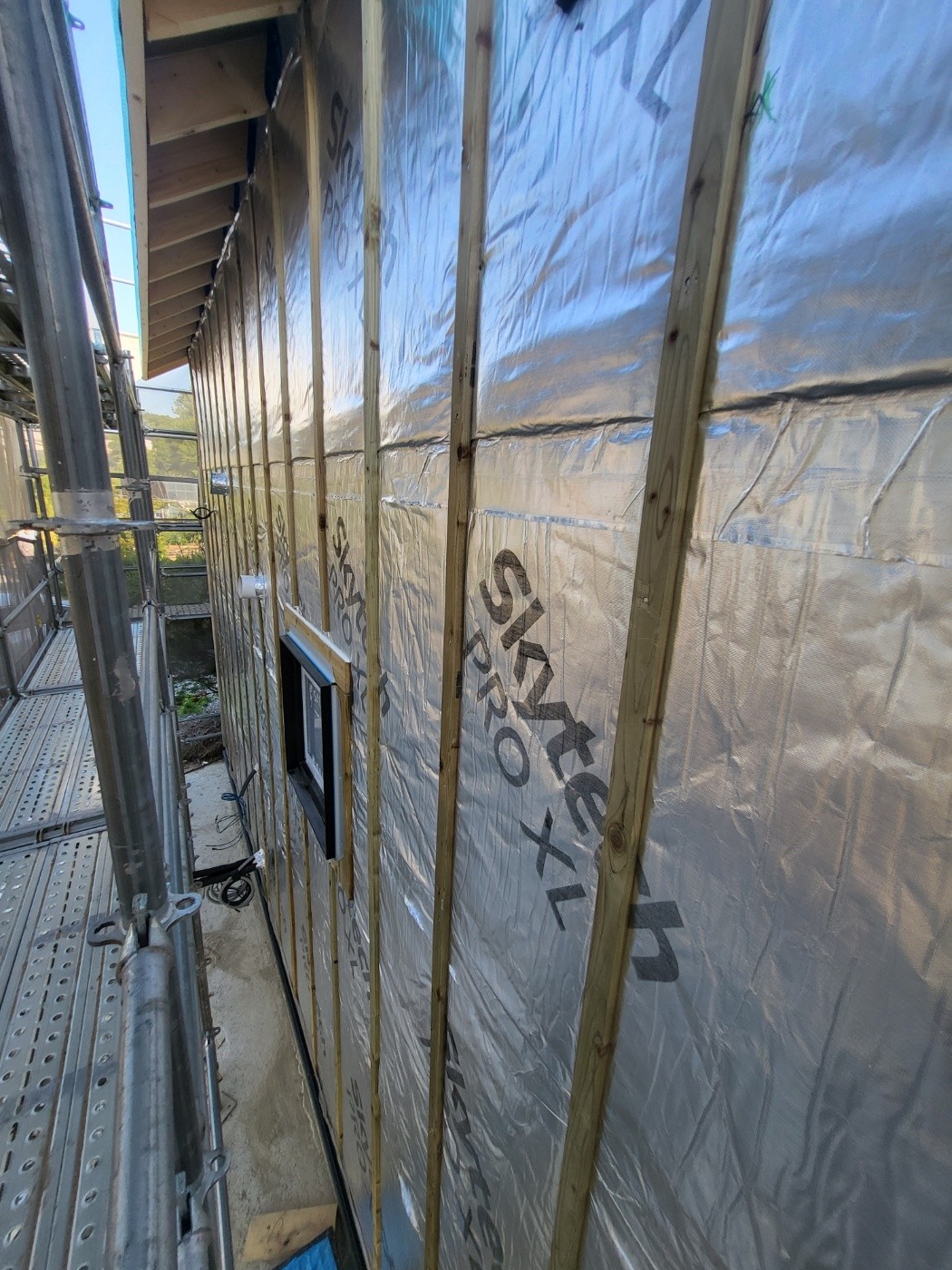

외날 후레싱 시공 시에도 물끊기를 고려하여 시공하였습니다.

아울러 전용 클립 사용이 어려운 부분에는

간격재를 부착하여 전용 못으로 시공하여야 합니다.

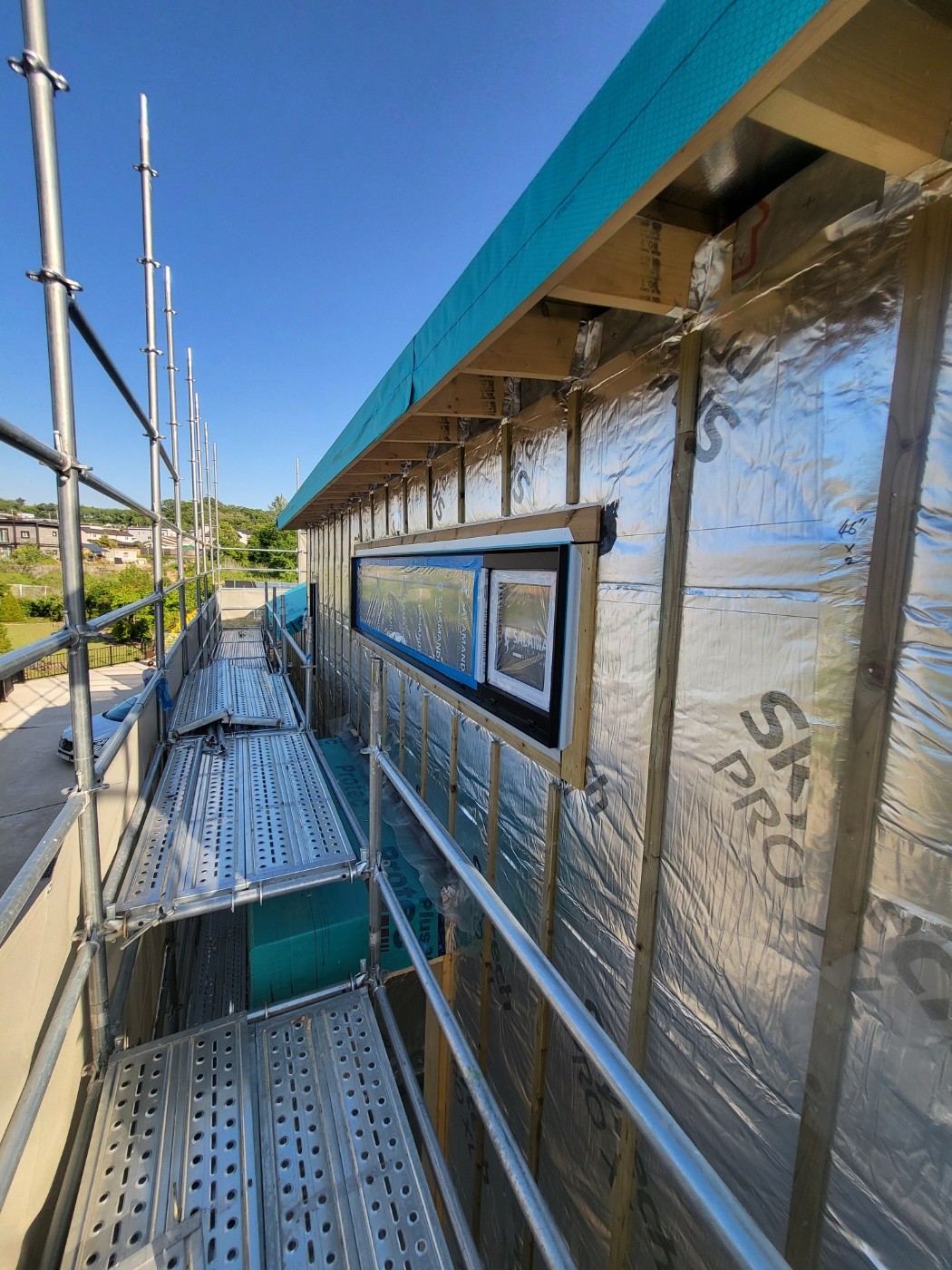

방부목 각상 작업도 이어서 진행하였습니다.

구조목 위치, 충분한 환기 면적 등을 면밀하게 검토하여

세심하게 시공하였습니다.





방부목 각상 작업이 이어지는 동안

벽체 하단부에서는

부지런히 버그 스크린 작업을 진행하였습니다.

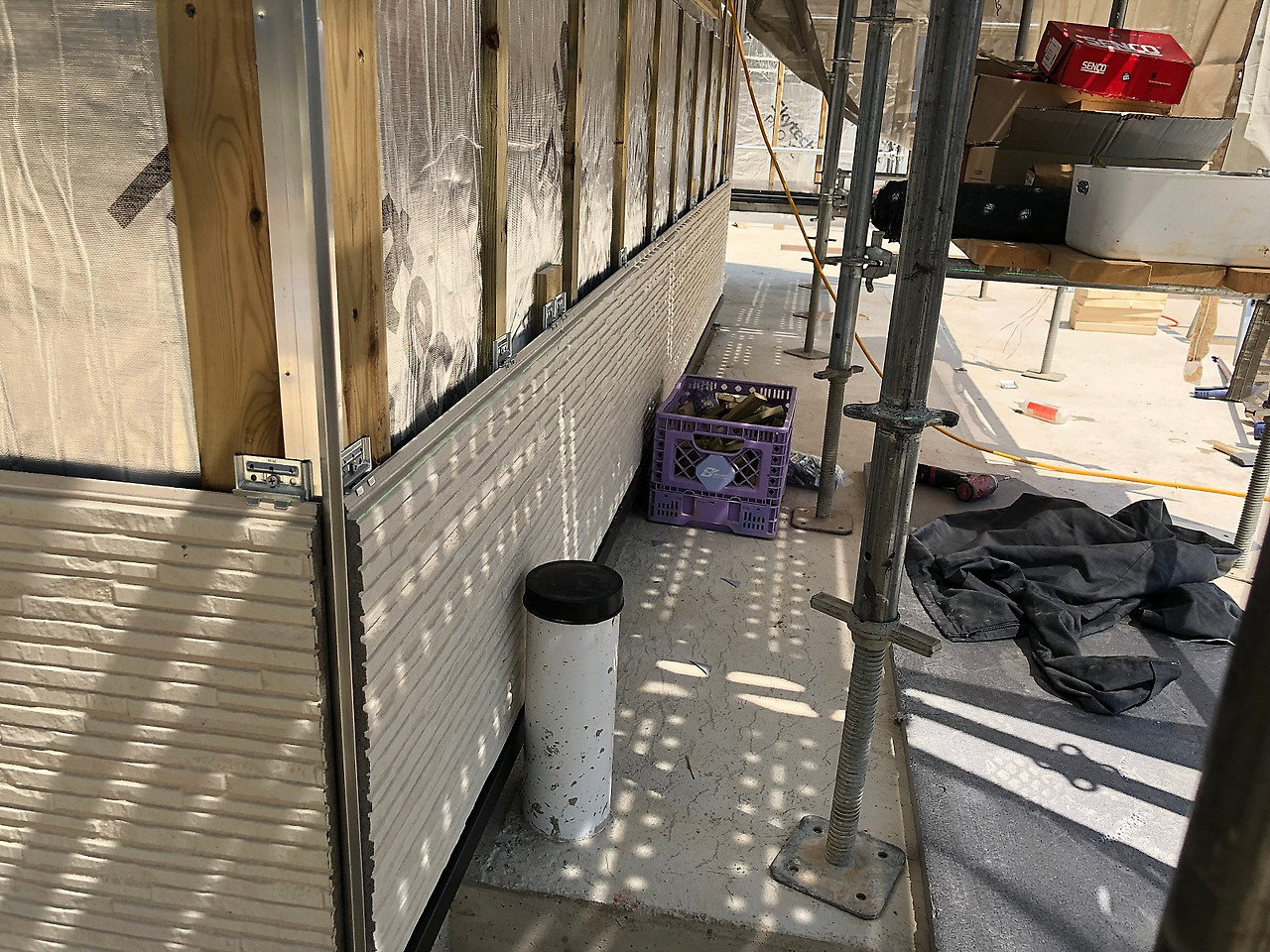

버그 스크린 작업이 완료된 부분에는

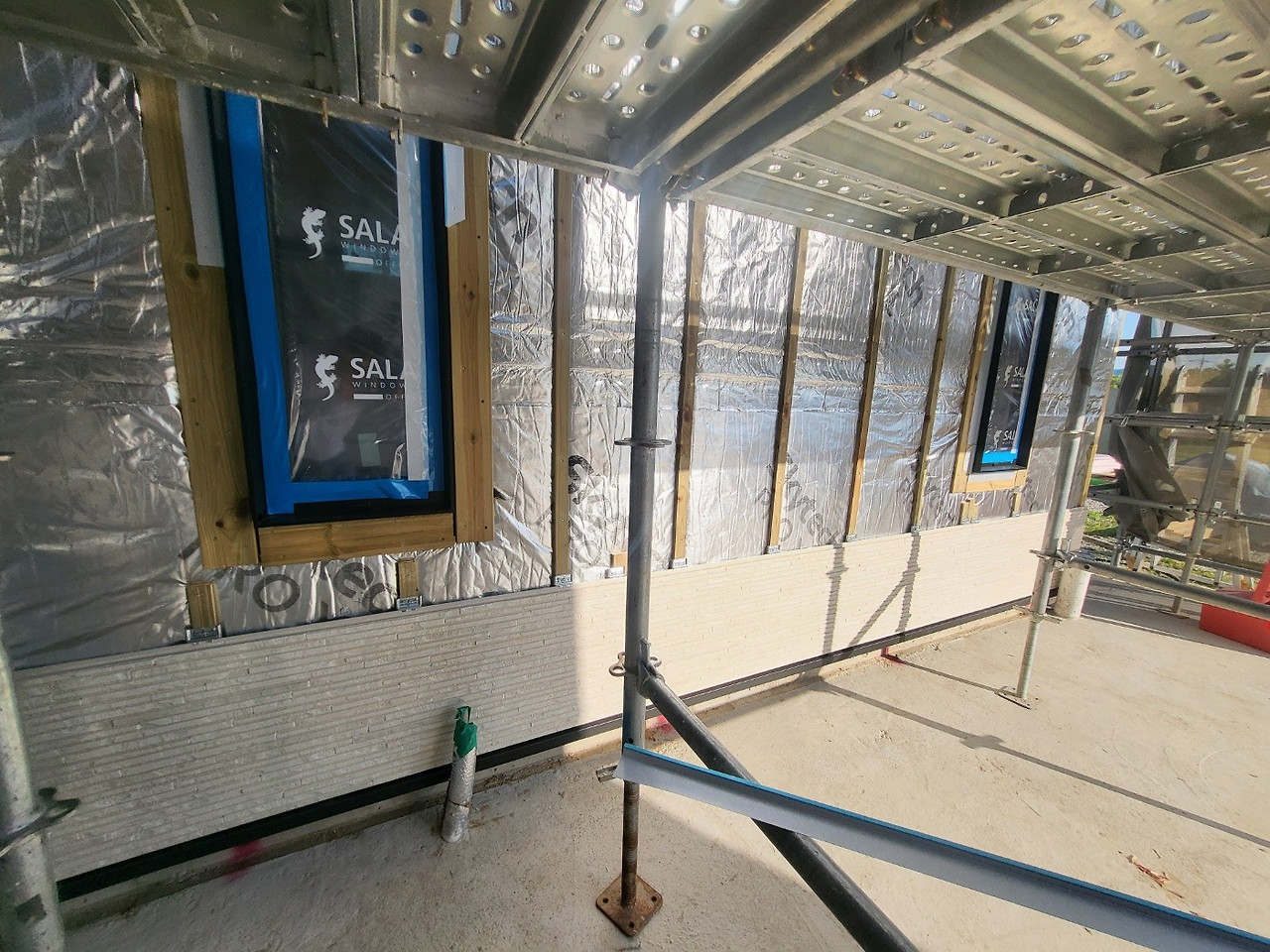

세라믹 사이딩 스타터를 시공하였습니다.

외벽 최종 마감재인 세라믹 사이딩이 처음으로 얹어지는 스타터는

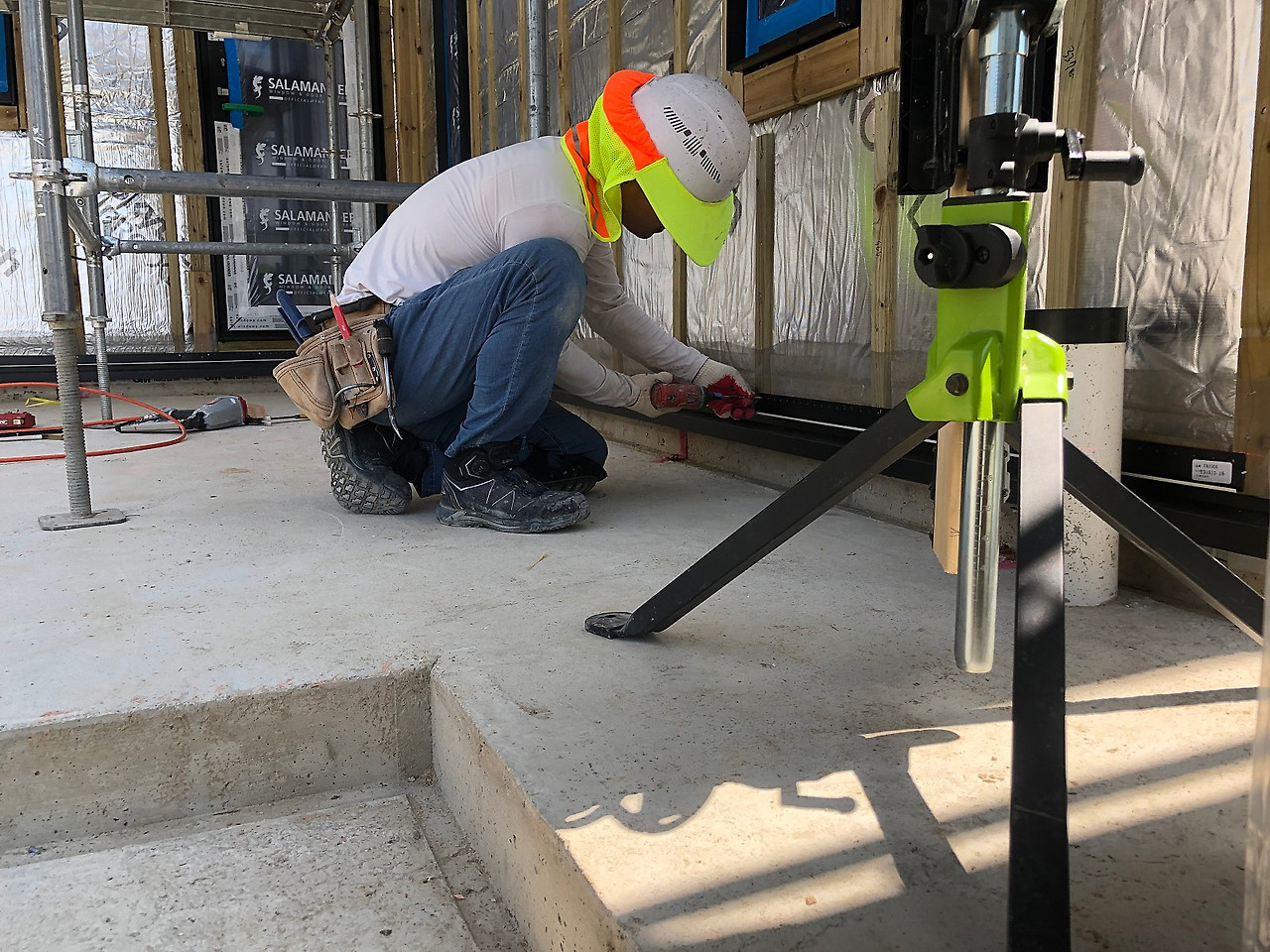

수평이 매우 중요하기 때문에 레이저를 활용하여

세심하게 시공하였습니다.

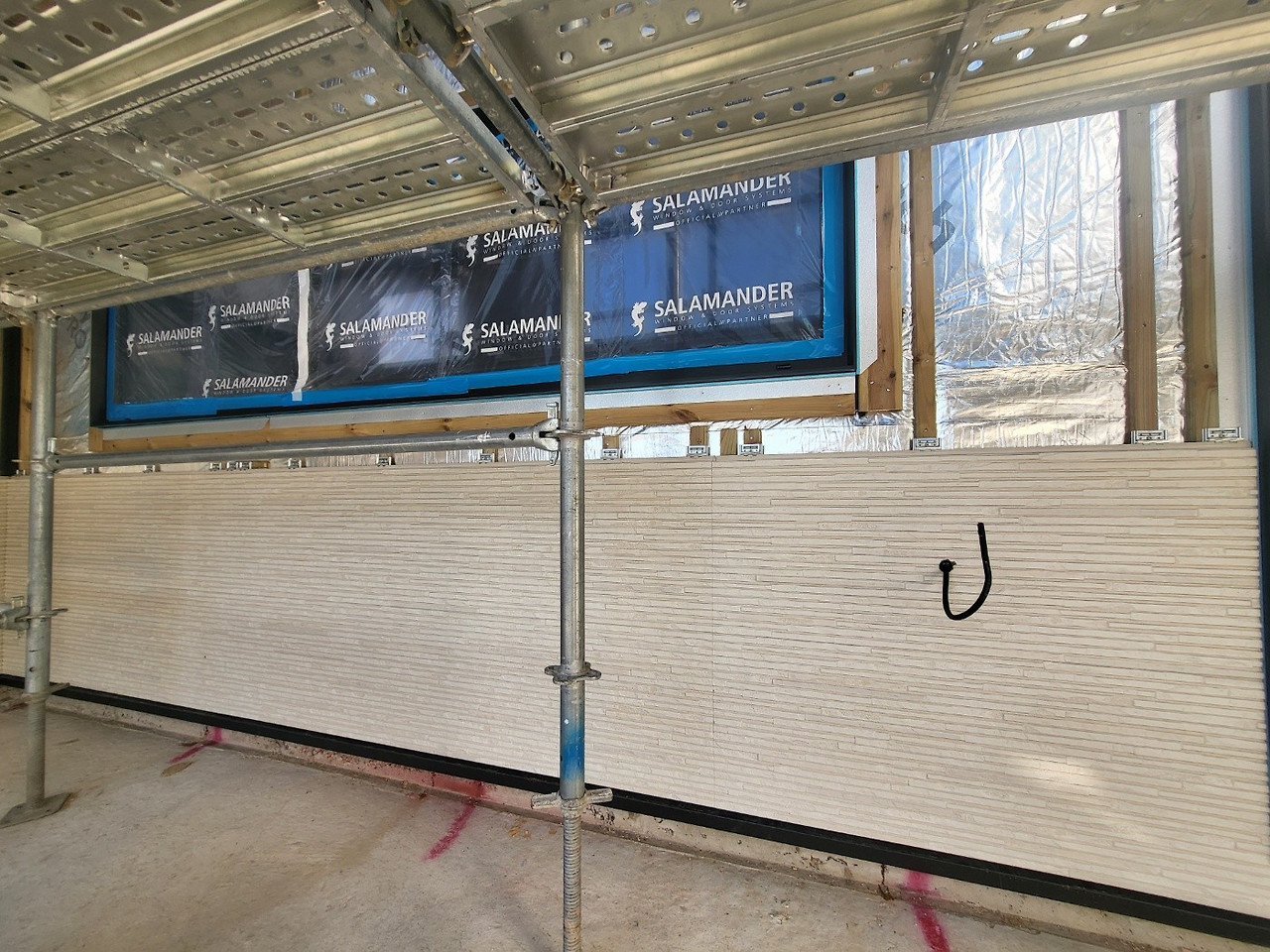

세라믹 사이딩 스타터 시공을 완료한 후

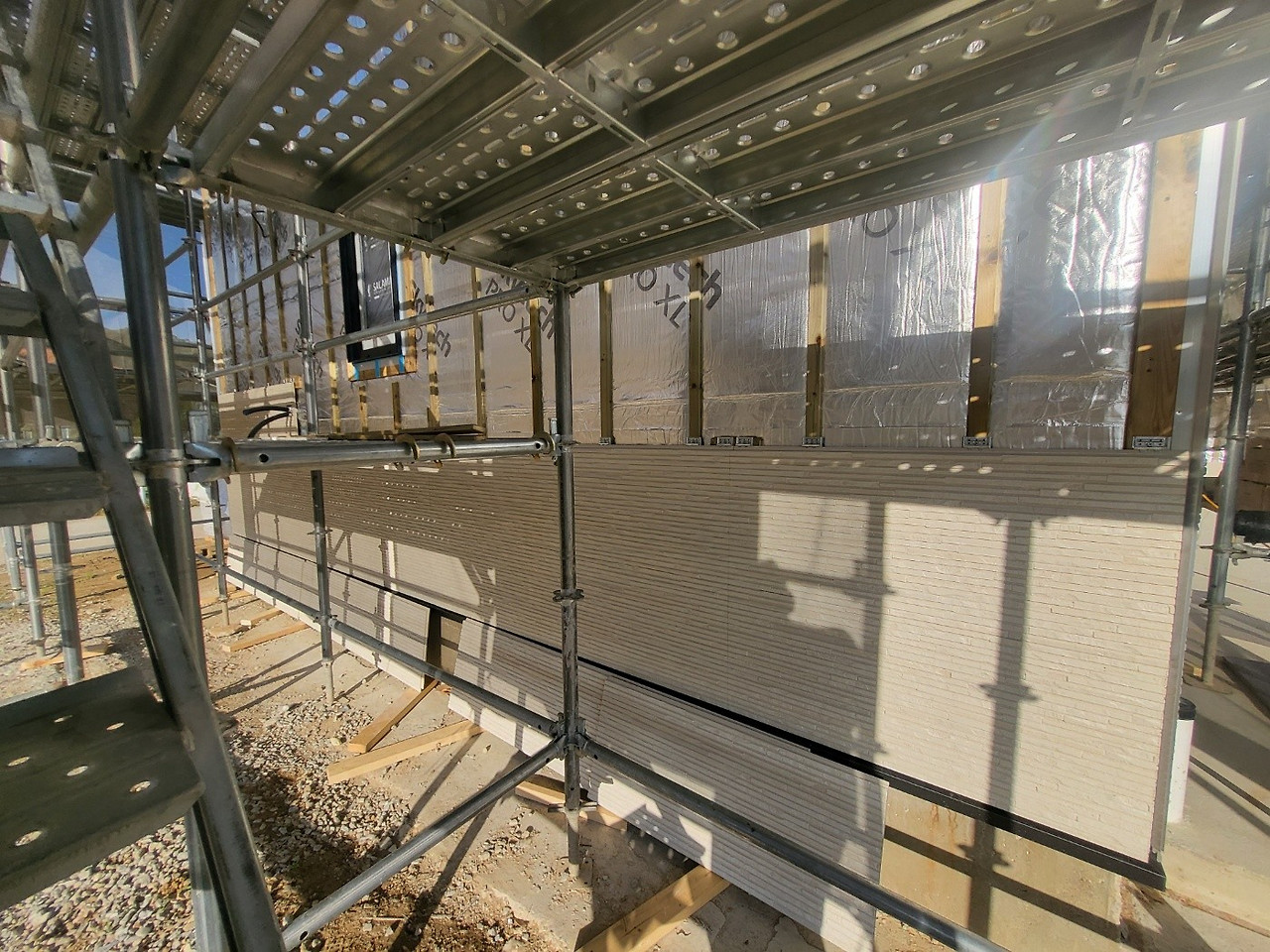

세라믹 사이딩을 벽체 하단에서부터 시공하였습니다.

외벽 최종 마감재는 집의 얼굴이니만큼

시공 시 자재의 손상이나 수평 맞춤, 수직면 맞춤 등

다양한 부분을 고려하여 세심하게 시공하고 있습니다.

케이블, 배관 등의 위치를 정확히 파악하여

최소한으로 타공한 후 시공하였습니다.




방통 준비 작업으로

지난 주 금요일에 저희 목수팀이

방통 라인 방수 합판 시공까지 완료하였고,

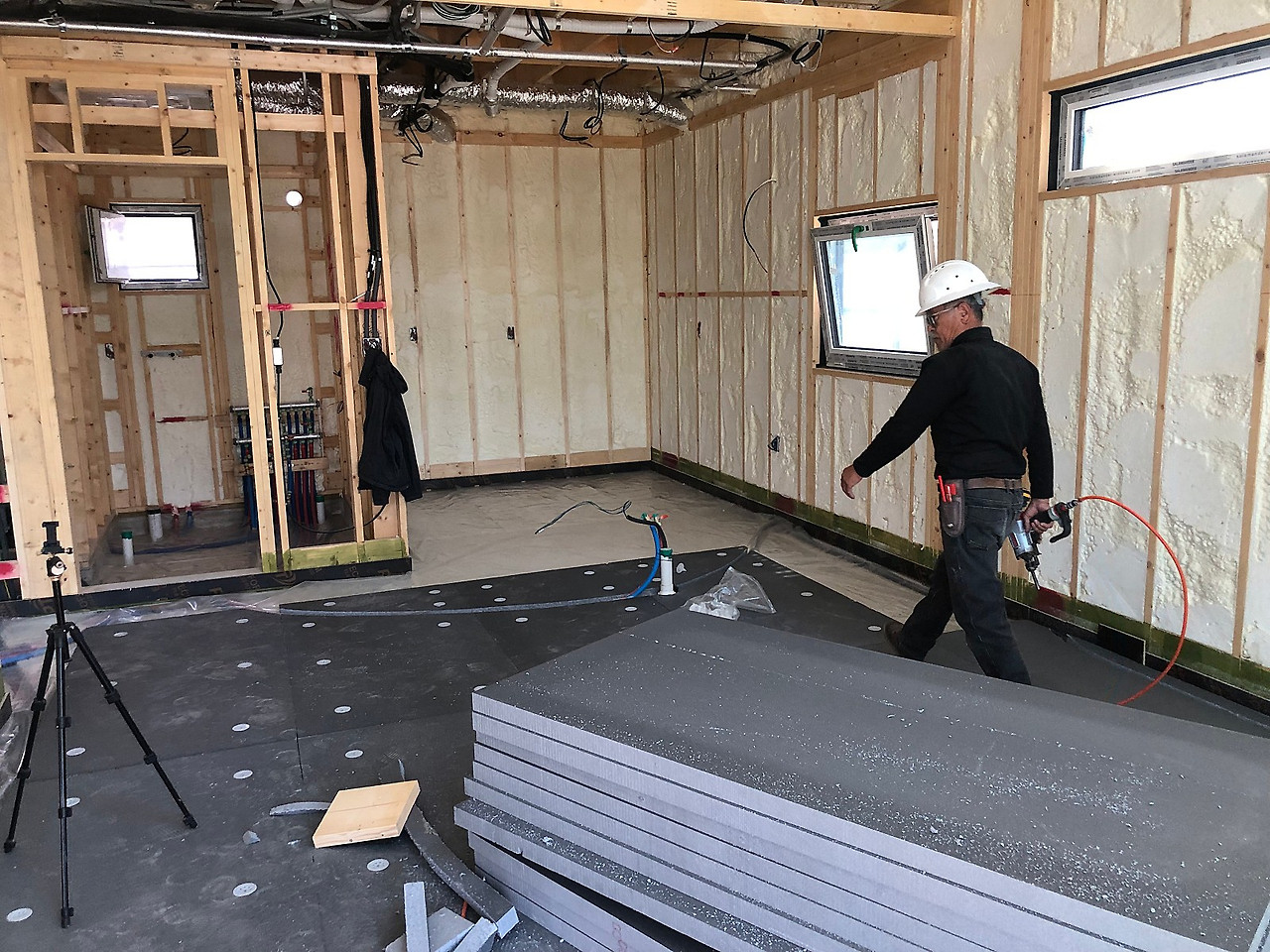

오늘 설비팀이 방수/방습 비닐 시공,

단열재 시공, 와이어 매쉬 시공을 진행하였습니다.

- 방통 블로킹(완료)

- 방통 라인 방수 합판 시공(완료)

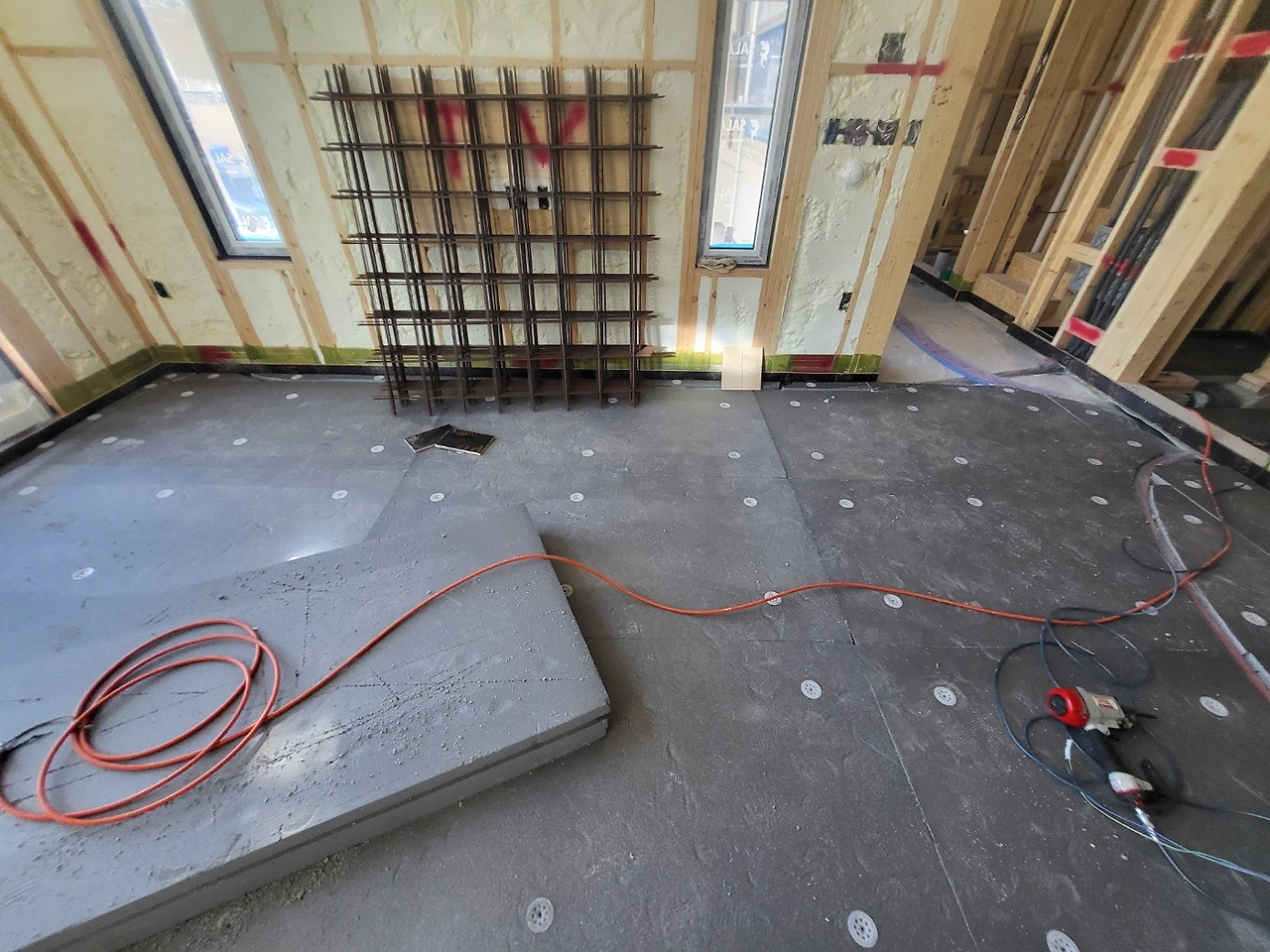

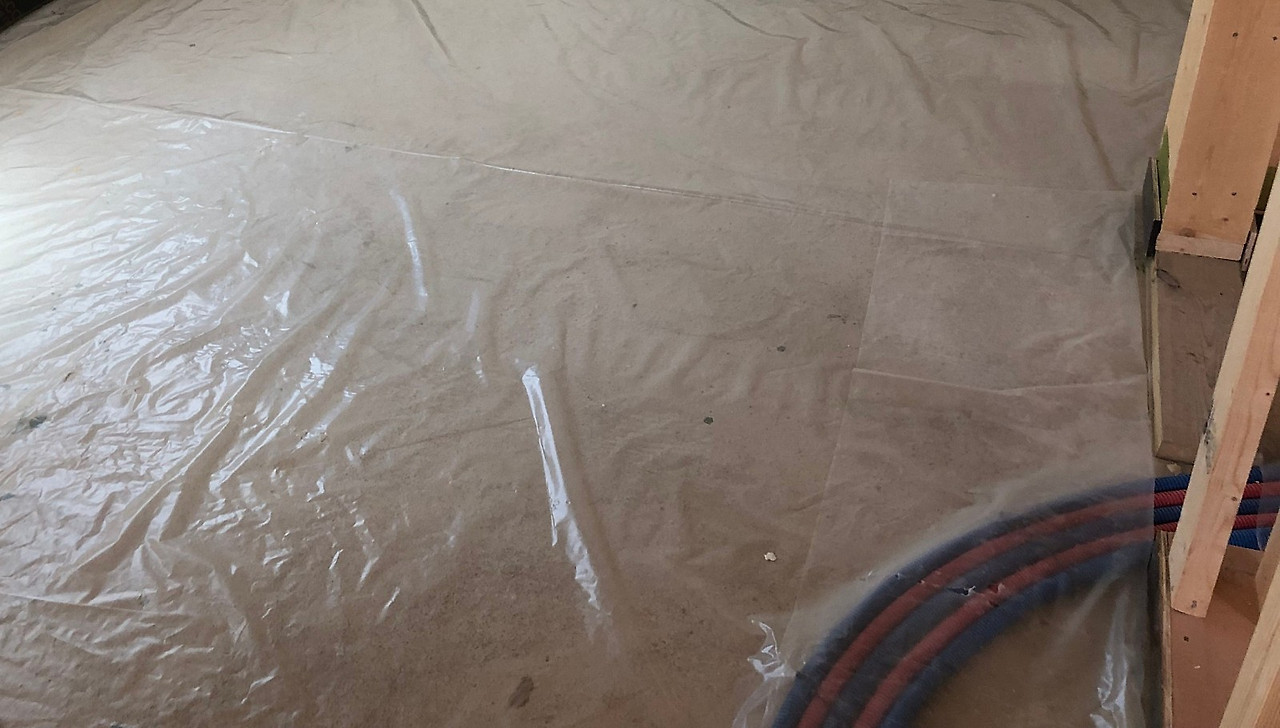

- 방수/방습 비닐 시공(완료)

- 단열재 시공(완료)

- 와이어 메쉬 시공(완료)

- XL 파이프 시공

- 메탈라스 망 시공

- U핀 시공

- 몰탈 시공

금주 중으로 몰탈 시공을 제외한

모든 준비 작업이 완료될 예정입니다.

방수/방습 비닐 및 단열재 시공 시

설비 시공 계획을 고려하여 시공하여야 하며

아울러 단열재 틈으로 몰탈 및 수분이 침투하지 않도록

테이프로 꼼꼼하게 마무리 작업을 진행해야 합니다.





오늘 보고는 여기까지 입니다.

그럼 내일 다시 인사드리겠습니다!!

https://youtu.be/_8x-_PVq_A0?si=OMqsI8x6CzscEvu2



'목조주택 시공완료현장 > 2404 양평회현 45평' 카테고리의 다른 글

240518 (토) [양평 회현] 22일차 날개 벽 시공, 세라믹 사이딩 시공, 외부 실리콘 코킹 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (21) 2024.05.19
240517 (금) [양평 회현] 21일차 날개 벽 시공, 세라믹 사이딩 시공, 외부 실리콘 코킹 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (19) 2024.05.18
240516 (목) [양평 회현] 20일차 레인 스크린 시공,날개 벽 시공,버그 스크린 시공, 세라믹 사이딩 시공, 설비작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.05.17
240515 (수) [양평 회현] 19일차 레인 스크린 시공, 세라믹 사이딩 시공, 설비작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (32) 2024.05.15
양평읍 회현리 스케치업 골조도면  (27) 2024.05.15
240513 (월) [양평 회현] 17일차 내부 목작업(다운실링), 날개벽 골조 작업, 외벽체 방부목 각상 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (16) 2024.05.15
240511 (토) [양평 회현] 16일차 연질폼 시공, 방통라인 방수 합판, 스카이텍 테이핑 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.05.11
240510 (금) [양평 회현] 15일차 욕실 선반 및 휴지걸이, 방통라인 방수 합판, 창호 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (18) 2024.05.11
240509 (목) [양평 회현] 14일차 스카이텍 시공, 다락 다운실링, 기단부 후레싱 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (20) 2024.05.10
240508 (수) [양평 회현] 13일차 메인지붕 시공, 열회수환기장치 시공, 현관문 시공, 다락 윈도우 시트 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (20) 2024.05.09

댓글
