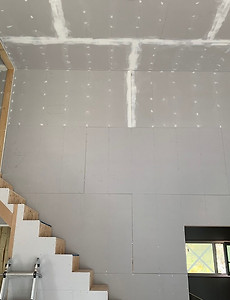

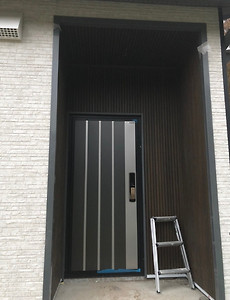

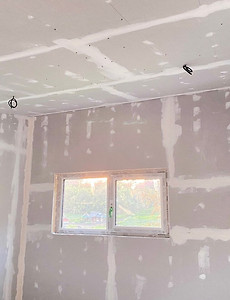

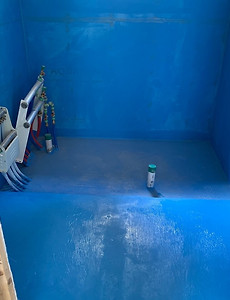

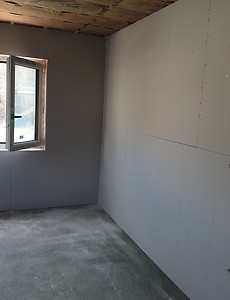

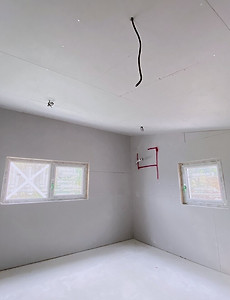

마감작업335 211126(금) [공주 신풍 청운재] 제22일차 석고보드 시공, 화장실 아쿠아 보드시공 , 화장실 투습방수지( 타이벡) 및 테이핑 작업완료 등 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직.. 공주 신풍 '청운재' 신축 현장 ▶ 날 씨 : 맑음 ▶ 오늘 근무 현황 팀 장 : 정 지 원 부팀장 : 강 영 삼 팀 원 : 강 재 성, 한 규 호(휴무) 지 원 : 권 재 홍(휴무),문성일 ,최승현,문병선 ▶ 금일품수(누계) : 6품(총 97.625품) ▶ 오늘의 작업 - 석고보드 시공 - 화장실 투습방수지( 타이벡 )작업 및 테이핑 작업 완료 - 화장실 아쿠아 보드 시공 완료 ▶ 다음예정작업 - 석고보드 시공 - 마감재 가공 - 화장실 퍼티 시공 공주 신풍 '청운재' 22일차 시작합니다~^^ 화장실 아쿠아보드 시공을 완료 하였습니다. (출처: 대림우드) 화장실은 물을 많이 사용하기 때문에 특히 방수가 중요 합니다. 그래서 수분에 강한 아쿠아보드.. 2021. 11. 27. 211109 화 [ 충주 산척 ] 37일차 퍼티 및 샌딩 작업, 문 및 문선 몰딩 시공, 하이클래딩 시공, 포켓도어 시공, 중문 및 현관문 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 비오다가 맑음 - 금일 근무자 팀 장 : 이상민 (8시간) 부팀장 : 문성일 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) 금일품수 (누계) : 5품 (총 172.59품) 금일 작업현황 - 퍼티 및 샌딩 작업 - 문 및 문선 몰딩 시공 - 하이클래딩 시공 - 포켓도어 시공 - 중문 및 현관문 시공 내일 예정작업 - 기타마감 시공 멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 37일차 입니다~ 오늘은 여러 작업을 마무리 하였습니다 바쁘게 작업하느라 사진이 별로없는점 양해 부탁드립니다 영환 빌더님과 승현빌더님이 힘을 합치어 퍼티 작업 후 샌딩작업까지 마무리하였습니다 샌딩 작업시 면이 고르게 나오도록 손으로.. 2021. 11. 10. 211108 월 [ 충주 산척 ] 36일차 퍼티 작업, 문 및 문선 몰딩 시공, 하이클래딩 시공, 거실 계단 마감 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 비 - 금일 근무자 팀 장 : 이상민 (8시간) 부팀장 : 문성일 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) 금일품수 (누계) : 5품 (총 167.59품) 금일 작업현황 - 퍼티 작업 - 문 및 문선 몰딩 시공 - 하이클래딩 시공 - 거실 계단 마감 시공 내일 예정작업 - 퍼티 샌딩 작업 - 문선 몰딩 시공 - 하이클래딩 시공 멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 36일차 입니다~ 오늘은 거실 계단 마감 시공을 완료하였고, 문 및 문선 몰딩 과 하이클래딩 시공, 끝나지 않은 퍼티작업을 진행하였습니다 태영빌더님이 점검구까지 만드시며 루바 시공을 마무리 하였습니다~ 아주 멋스럽게 시공이 잘됬습.. 2021. 11. 8. 211107 일 [ 충주 산척 ] 35일차 잼보드 시공, 퍼티 작업, 문 시공, 다용도실 도막방수 작업 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 일하기 딱 좋은 가을날씨 - 금일 근무자 팀 장 : 이상민 (예비건축주와 미팅으로 인한 휴무) 부팀장 : 문성일 (8시간) 팀 원 : 정태영 (8시간), 최승현 (6시간), 천영환 (8시간) 지 원 : 문병선 (8시간) 금일품수 (누계) : 4.75품 (총 162.59품) 금일 작업현황 - 잼보드 시공 - 퍼티 작업 - 문 시공 - 다용도실 도막방수 작업 내일 예정작업 - 퍼티 샌딩 작업 - 거실 계단 마감 시공 멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 35일차 입니다~ 오늘은 잼보드 시공과 퍼티 작업, 다용도실 도막방수 작업을 마무리 하였고, 문 시공도 진행 하였습니다 다용도실 도막방수 작업을 완료하였습니다 태영빌더님이 꼼꼼.. 2021. 11. 8. 211105 금 [ 충주 산척 ] 33일차 석고보드 시공, 화장실과 다용도실 천장 타이벡, 아쿠아보드 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 일하기 딱 좋은 가을날씨 - 금일 근무자 팀 장 : 이상민 (9시간) 부팀장 : 문성일 (9시간) 팀 원 : 정태영 (9시간), 최승현 (9시간), 천영환 (9시간) 지 원 : 문병선 (9시간) 금일품수 (누계) : 6.75품 (총 152.72품) 금일 작업현황 - 석고보드 시공 - 화장실과 다용도실 천장 타이벡 작업 및 아쿠아보드 시공 내일 예정작업 - 석고보드 시공 - 퍼티 작업 - 거실 계단 마감 시공 멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 33일차 입니다~ 오늘은 끝내지 못한 석고보드 시공을 진행하였습니다 거실에 글루램이 얹혀 지는 벽체는 골조할때부터 글루램에 두깨와 마감을생각하여 골조를 진행해 주었었습니다 그럼으로 도.. 2021. 11. 5. 211102 화 [ 충주 산척 ] 30일차 다용도실 아쿠아보드 시공, 잼보드 시공, 계단 마감 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 일하기 딱좋은 선선한 가을날씨 - 금일 근무자 팀 장 : 이상민 (9시간) 부팀장 : 문성일 (9시간) 팀 원 : 정태영 (9시간), 최승현 (9시간), 천영환 (9시간) 금일품수 (누계) : 5.625품 (총 134.35품) 금일 작업현황 - 다용도실 아쿠아보드 시공 - 잼보드 시공 - 계단 마감 시공 내일 예정작업 - 하이클래딩 시공 - 잼보드 시공 - 계단 마감 시공 - 문 시공 멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 30일차 입니다~ 오늘은 타이벡 작업을 하였던 다용도실 아쿠아보드 시공과 어제에 이어 잼보드 시공, 그리고 계단 마감 시공을 진행 하였습니다 다용도실 아쿠아보드 시공을 진행하였습니다 정확하게 치수를 체크 후.. 2021. 11. 3. 211101 월 [ 충주 산척 ] 29일차 다용도실 타이벡 작업, 화장실 아쿠아보드 시공, 잼보드 시공, 마감재 가공 등 [수호천사 하우징] [직영건축] [목조주택] 느날씨 : 일하기 딱좋은 선선한 가을날씨 - 금일 근무자 팀 장 : 이상민 (10시간) 부팀장 : 문성일 (10시간) 팀 원 : 정태영 (10시간), 최승현 (10시간), 천영환 (10시간) 금일품수 (누계) : 6.25품 (총 128.73품) 금일 작업현황 - 다용도실 타이벡 작업 - 화장실 아쿠아보드 시공 - 잼보드 시공 - 마감재 가공 내일 예정작업 - 다용도실 아쿠아보드 시공 - 잼보드 시공 - 마감재 가공 멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 29일차 입니다~ 다용도실 타이벡 작업과 화장실 아쿠아보드 시공을 진행하였고, 잼보드도 시공하였습니다 다용도실 타이벡 작업과 화장실 일부 테이핑 작업을 하였습니다 타이벡 이음매 부분과 타카.. 2021. 11. 1. 211029 금 [ 충주 산척 ] 27일차 석고보드 시공, 퍼티 작업, 마감재 가공, 징크 시공 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 일하기 딱좋은 선선한 가을날씨 - 금일 근무자 팀 장 : 이상민 (8시간) 부팀장 : 문성일 (8시간) 팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간) 금일품수 (누계) : 5품 (총 118.48품) 금일 작업현황 - 석고보드 시공 - 퍼티 작업 - 마감재 가공 - 징크 시공(징크팀) 내일 예정작업 - 석고보드 시공 - 퍼티 작업 - 마감재 가공 멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 27일차 입니다~ 오늘도 석고보드 시공을 하였고, 퍼티 작업과 마감재 가공도 진행 하였습니다 거실 TV 상 작업을 진행하였습니다 징크 시공을 마무리 하였습니다 지붕이 마무리 되니 집이 한껏 멋을 뽐내게 되었습니다! .. 2021. 10. 30. 211022_금_[화성송산2]_57일차_기타마감,목수팀철수_[수호천사하우징][목조주택][전원주택] □ 날씨 : 맑디맑은 가을날씨 □ 근무자 - 팀 장 : 김성현(9) - 부팀장 : 서종문(9) - 팀 원 : 김혁진(9), 서원교(9), 오창훈(9) □ 금일품수(누계): 5품(272) □ 작업현황 - 전기 등달기 등 - 도시가스 연결 - 주차장 천정 마감 - 기타마감...목수팀철수 맑디맑은 푸른가을하늘과 함께한 하루였습니다. 도시가스연결이 되었습니다. 주차장천정도 마감재가 붙었구요. 혹시모를 단열재탈락에 대비 보강재를 붙여주었습니다. 간접등박스도 마무리 되고... 2층패티오에 임시 가드레일도 달았습니다. 계단판 및 손스침도 시공되었습니다. 현관에는 걸이가 가능한 디자인벽이 시공되었습니다. 조명이 달리니 느낌이 확 달라 지네요. 실링팬도 달렸습니다. 작업을 위해 올려두었던 합판을 제거하.. 2021. 10. 24. 211018_월_[화성송산2]_53일차_퍼티, 기타마감_[수호천사하우징][목조주택][전원주택] □ 날씨 : 춥다가 괜찮아짐 □ 근무자 - 팀 장 : 김성현(9) - 부팀장 : 서종문(9) - 팀 원 : 김혁진(9), 서원교(9), 오창훈(9) - 지원 : 김유서(9) □ 금일품수(누계): 6품(251) □ 작업현황 - 석고퍼티 및 샌딩 - 아트월 - 몰딩등 기타마감 - 바닥타일 □ 명일 예정작업 - 기타마감 세탁실 바닥타일 시공 되었습니다. 현관에도 바닥타일 시공 되었습니다. 이방에도 뭔가를 하고 있는데...결과물이 궁금해 지네요. 안방 아트월입니다. 사진이 실물을 온전히 표현 못하는거 같아요. 실울은 사진보다 예쁘다느거... 오픈천장몊 벽면의 선반 구멍 모두 뚫었어요. 게스트룸 슬라이딩도어 몰딩 입니다. 아웃코너는 코너비드 대고 퍼티했습니다. 퍼티한 자리는 샌딩해줍니다.. 2021. 10. 20. 211017 (일) [남양주 진접] 74일차 마감재 가공, 1층 bar 천장 마감재 시공, 다락 계단 마감재 시공, 기타 마감 작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원 : 백경운(4시간), 김수현(5시간), 최용모(8시간) 금일품수 (누계) : 4.1품 (405.9품) 금일 작업 현황 - 마감재 가공 - 1층 bar 천장 마감재 시공 - 다락 계단 마감재 시공 - 기타 마감 작업 내일 예정 작업 - 마감재 가공 - 다락 계단 마감재 시공 - 1층 계단 시공 준비 작업 - 문선 몰딩 시공 - 기타 마감 작업 남양주 진접 74일차 입니다. 다락으로 올라가는 계단 마감재 시공이 진행 되었습니다. 재단한 멀바우 집성판 샌딩 및 칠 작업 후 시공 하였습니다. 걸레받이와 챌판 마감재 시공이 진행 되었습니다. 내일은 디딤판 시공 예정 입니다. 1층 bar 천장 마감.. 2021. 10. 18. 211016_토_[화성송산2]_51일차_설비, 전기, 기타마감_[수호천사하우징][목조주택][전원주택] □ 날씨 : 갑자기 추워짐 □ 근무자 - 팀 장 : 김성현 - 부팀장 : 서종문 - 팀 원 : 김혁진, 서원교, 오창훈 - 지원 : 김유서 □ 금일품수(누계): 6품(248) □ 작업현황 - 오픈천정부 자작합판 시공 - 석고퍼티 - 기타마감 - 외부 설비 배관 및 전기 공사 □ 명일 예정작업 - 기타마감 안방 우물천정 시공중 다락 애쉬집성목 마감 난간 고정 했습니다. 오픈천정부 자작합판 마감 이건 뭔미! 방에는 이런식으로 간접조명 예정 전기는 콘센트 달고... 등달고 했네요...불밝히니 까페 같아요. 외부설비 배관 및 마당정리중 2021. 10. 18. 211015_금_[화성송산2]_50일차_외부설비, 전기, 기타마감_[수호천사하우징][목조주택][전원주택] □ 날씨 : 비가왔는데 다시 맑았음 □ 근무자 - 팀 장 : 김성현(9) - 부팀장 : 서종문(9) - 팀 원 : 김혁진(9), 서원교(9), 오창훈(9) - 지원 : 김유서(9) □ 금일품수(누계): 6품(242) □ 작업현황 - 화장실 바닥 타일 - 창문몰딩재 가공(재단, 트림어, 샌딩) - 창문몰딩 시공 - 오픈천정부 자작합판 시공 - 석고퍼티 - 외부 설비 배관 및 전기 공사 - 폐기물 반출 □ 명일 예정작업 - 기타마감 외부 설비 및 전기 맨홀작업을 했습니다. 엄중한 시선으로 공사를 감독하고 계신 건축주님 내일이 되어야 마무리 될듯요 폐기물도 반출했습니다. 2대가 넘을거 같았는데 1대에 꾹꾹 눌러 담았네요...대단... 화장실 바닥 물매를 잡고 바닥타일을 시공합니다. .. 2021. 10. 15. 211006_수_[화성송산2]_42일차_석고,문틀설치등_[수호천사하우징][목조주택][전원주택] □ 날씨 : 맑았음 □ 근무자 - 팀 장 : 김성현(9) - 부팀장 : 서종문(9) - 팀 원 : 김혁진(9), 서원교(9), 오창훈(9) □ 금일품수(누계): 5품(195) □ 작업현황 - 석고 시공 - 화장실 시멘트보드 - 문틀설치 □ 명일 예정작업 - 석고 시공 - 화장실 시멘트보드 - 문틀설치 문틀과 문짝 그리고 몰딩자재가 도착했습니다. 석고는 다락을 거쳐... 2층방으로 내려 왔습니다. 화장실에는 타이벡작업후 시멘트보드(아쿠아패널)작업 들어갑니다. 거실에는 인테리어보가 시공되었습니다. 라인조명이 시공예정입니다. 문틀시공중입니다. 몰딩없이 하기로 하여 석고전 문틀먼저 시공됩니다. 2021. 10. 7. 211005 (화) [남양주 진접] 64일차 내부목작업, 마감재 시공, 석고보드 퍼티, 하이클래딩 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐리고 비 -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(8시간) 금일품수 (누계) : 5품 (365.8품) 금일 작업 현황 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 - 하이클래딩 시공 - 문 시공 내일 예정 작업 - 내부 목작업 - 마감재 재단 및 샌딩 - 마감재 시공 - 석고보드 퍼티 - 하이클래딩 시공 - 문 시공 남양주 진접 64일차 입니다. 2층 석고보드 퍼티 작업이 진행 되었습니다. 2층 서재 및 침실(드레스룸포함) 석고보드 퍼티 작업 진행 되었습니다. 1층 다용도실 슬라이딩 도어 시공과 어제 시공한 계단 아래 창고 부분 멀바우 마감재 바니쉬 칠 작업 진행 .. 2021. 10. 5. 210928 (화) [남양주 진접] 57일차 내부 목작업, 마감재 재단 및 샌딩, 석고보드 시공 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(휴무,2차백신접종) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(8시간) 금일품수 (누계) : 4품(338.6품) 금일 작업 현황 - 내부 목작업 - 석고보드 시공 - 마감재 재단 및 샌딩 내일 예정 작업 - 내부 목작업 - 석고보드 시공 - 석고보드 퍼티 및 샌딩 - 마감재 재단 및 샌딩 남양주 진접 57일차 입니다. 오늘도 계속해서 마감재 재단 및 샌딩 작업이 진행 되었습니다. 잼보드와 2층 거실 윈도우시트 마감재 가공 작업이 진행 되었습니다. 2층에서는 거실 윈도우시트 시공을 위한 목작업이 진행 되었습니다. 윈도우시트 하단 책장 기리로 구멍을 뚫고 피스로 고정 하였습니다. 피스자리는 목심으로 고.. 2021. 9. 28. 210927 (월) [남양주 진접] 56일차 내부 목작업, 마감재 재단 및 샌딩 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(휴무,2차백신접종) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(8시간) 금일품수 (누계) : 4품(334.6품) 금일 작업 현황 - 내부 목작업 - 석고보드 시공 - 마감재 재단 및 샌딩 내일 예정 작업 - 내부 목작업 - 석고보드 시공 - 석고보드 퍼티 및 샌딩 - 마감재 재단 및 샌딩 남양주 진접 56일차 입니다. 잼보드 및 1층 거실 TV장 마감재 재단 후 가공 작업이 진행 되었습니다. 잼보드 시공을 위해서 멀바우 집성판 가공 작업이 진행 되었습니다. 트리머 가공 -> 1차 샌딩 -> 스테인(3회) -> 2차 샌딩 -> 바니쉬(2회) 스테인과 바니쉬 모두 본덱스 제품 사용 하였습니다. 출처.. 2021. 9. 28. 210917(금)[부안 선은리] 47일차 내부 목작업, 몰딩 시공, 마감재 가공 등 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 비 온 후 갬 ▶ 금일 근무자 팀 장 : 정 지 원(9H) 부팀장 : 강 영 삼(8H) 팀 원 : 강 재 성(휴무), 최 승 현(9H), 한 규 호(9H) ▶ 금일품수(누계) : 4.38품(총 250.17품) ▶ 금일작업현황 - 내부 목작업 - 화장실 돔 설치 완료 - 계단 걸레받이 시공 - 몰딩 시공 ▶ 다음예정작업 - 거실 아트월 시공 - 기타 마감 작업 - 몰딩 시공 부안선은리 "월명터" 47일차 시작합니다~^^. 막바지 마감 작업에 분주한 하루였습니다. 팀장님께서 코너 선반 제작을 하고 계십니다. 실링팬 몰딩 작업을 진행했습니다. 주방 천장 몰딩 시공을 진행했습니다. 마감재 도장 작업을 진행하였습니다. 팀장님께서 거실 아트월 시공.. 2021. 9. 18. 210916 (목) [남양주 진접] 49일차 석고보드 시공, 내부 목작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 맑음 -금일 근무자 팀 장 : 서태원(8시간) 부팀장 : 오경택(8시간) 팀 원: 백경운(8시간), 김수현(8시간), 최용모(8시간) 지원 : 이재경(8시간), 김용귀(8시간) 금일품수 (누계) : 7품(300.8품) 금일 작업 현황 - 내부 목작업 - 석고보드 시공 내일 예정 작업 - 내부 목작업 - 석고보드 시공 - 석고보드 퍼티 및 샌딩 남양주 진접 49일차 입니다. 2층 서재실과 다락 부분 석고보드 시공으로 오늘 하루 작업이 시작 되었습니다. 1층 다이닝룸 간접등 박스 부분부터 석고보드 시공이 시작 되었습니다. 2층 오픈 구간 석고보드 시공 모습 입니다. 2층 서재실 간접등 박스와 시스템 에어컨 매립박스 석고보드와 MDF 시공이 진행 되었습니다. 오늘 하루가 마무리 되.. 2021. 9. 17. 210915(수)[부안 선은리] 46일차 중문 시공, 화장실 돔, 현관 마감재 시공 등 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑 음 ▶ 금일 근무자 팀 장 : 정 지 원 부팀장 : 강 영 삼 팀 원 : 강 재 성, 최 승 현, 한 규 호 ▶ 금일품수(누계) : 5품(총 245.79품) ▶ 금일작업현황 - 문선 몰딩 시공 완료 - 화장실 돔 설치 - 현관 마감재 시공 완료 - 중문 시공 완료 - 계단 마감재 목다보 작업 완료 ▶ 다음예정작업 - 거실 마감재 시공 - 천정 몰딩 시공 - 화장실 돔 설치 부안선은리 "월명터" 46일차 시작합니다~^^ 계단 마감재 목다보 작업을 진행했습니다. 주방 마감재 시공을 진행하였습니다. 화장실 돔 시공 전 천장에 투습방습지(타이벡) 시공을 진행하였습니다. 화장실 돔 설치를 진행했습니다. 현관 마감재(방킬라이) 시공을 진행하였습니다.. 2021. 9. 17. 210911(토)[부안 선은리] 43일차 마감재 시공,타일 작업 완료, 천장 몰딩 시공, 문선 몰딩 시공 등 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑 음 ▶ 금일 근무자 팀 장 : 정 지 원(8H) 부팀장 : 강 영 삼(8H) 팀 원 : 강 재 성(8H), 최 승 현(8H), 한 규 호(휴무) ▶ 금일품수(누계) : 4품(총 230.16품) ▶ 금일작업현황 - 창호 잼보드 시공 완료 - 계단 마감재 시공 - 타일작업 완료(외주) - 천장 몰딩 작업 - 문선 몰딩 작업 ▶ 다음예정작업 - 문선 몰딩 시공 - 계단 마감재 시공 - 천장 몰딩 작업 - 외부 설비 작업 - 문시공 - 현관 마감재 시공 (방킬라이) 부안선은리 "월명터" 43일차 시작합니다~^^ 그동안 가공한 마감재를 사용하여 마감재 시공을 시작 하였습니다. 계단 마감재는 팀장님 진행 하였습니다. 멀바우 18T 집성목 마감재 .. 2021. 9. 12. 210910(목)[부안 선은리] 42일차 마감재 가공, 퍼티 작업, 타일 시공, 등 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 맑 음 ▶ 금일 근무자 팀 장 : 정 지 원(9H) 부팀장 : 강 영 삼(9H) 팀 원 : 강 재 성(9H), 최 승 현(9H), 한 규 호(9H) ▶ 금일품수(누계) : 5.63품(총 226.16품) ▶ 금일작업현황 - 퍼티 작업 완료 - 마감재 가공 - 타일 시공(외주) ▶ 다음예정작업 - 잼보드 시공 - 몰딩 시공 - 계단 마감재 시공 - 타일 시공(외주) 부안선은리 "월명터" 42일차 시작합니다~^^ 퍼티 마무리 후 샌딩 작업을 진행합니다. 오늘도 팀장님께서는 마감재 가공에 분주하십니다. 다용도실과 주방 타일 시공(외주)을 진행하였습니다. 오늘은 여기까지입니다~^^ 팀원분들 수고 많으셨습니다♡♡ [출처] 210910(.. 2021. 9. 11. 210908 수요일 [ 화성 송산 ] 38일차 기타마감작업, 현장정리 등 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 선선한 가을날 - 금일 근무자 팀 장 : 정수호 (휴무) 부팀장 : 손호현 (8시간) 팀 원 : 김용귀 (8시간) 지 원 : 팀장 이상민 (8시간) 금일품수 (누계) : 3품 (총 209.625품) - 금일 작업현황 - 자작 몰딩 - 계단 마감재시공 - 샌딩 - 기타 마감작업 - 현장정리 화성송산 행복하고 안전하게 집짓기 38일간의 여정을 마치고 오늘로써 마무리를 합니다! 사진과 함께하시죠! 부팀장님 자작몰딩 시공 마무리하시고.. 중문 문선몰딩 진행해주셨습니다! 연귀가 딱맞아 떨어지네요! 시공완료된 사진입니다! 문이 고급져보이네요!ㅎㅎ 상민팀장님 계단 걸레받이 시공도 마무리하였습니다! 정확히 치수 확인하고 계산해서 꼼꼼히 작업하였습니다 .. 2021. 9. 9. 210907(화)[부안 선은리] 39일차 퍼티 작업, 문 시공, 석고보드 시공 등 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 종일 비 ▶ 금일 근무자 팀 장 : 정 지 원 부팀장 : 강 영 삼(6H) 팀 원 : 강 재 성, 최 승 현, 한 규 호 ▶ 금일품수(누계) : 4.75품(총 210.53품) ▶ 금일작업현황 - 석고보드 시공 완료 - 문 시공 - 퍼티 작업 ▶ 다음예정작업 - 퍼티 작업 - 문 시공 - 비계 철거 부안선은리 "월명터" 39일차 시작합니다~^^ 팀장님께서는 어제에 이어 문 시공을 진행하고 계십니다. 석고보드 시공이 완료되었습니다. 퍼티 작업을 하기 전에 석고보드 이음매 부분마다 메쉬 테이프를 시공해줍니다. 하이클래딩 시공을 완료했습니다. 창호팀(외주)에서 방충망 설치를 진행하였습니다. 오늘은 여기까지입니다~^^ 팀원분들 수고 많으셨습니다♡.. 2021. 9. 8. 210906(월)[부안 선은리] 38일차 문 시공, 석고보드 시공, 화장실 도막 방수 등 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 종일 비 ▶ 금일 근무자 팀 장 : 정 지 원 부팀장 : 강 영 삼(4H) 팀 원 : 강 재 성, 최 승 현, 한 규 호 ▶ 금일품수(누계) : 4.5품(총 205.78품) ▶ 금일작업현황 - 석고보드 시공 - 도막 방수(오토 프렉스) 완료 - 문 시공 ▶ 다음예정작업 - 퍼티 시공 - 석고보드 시공 - 문 시공 부안선은리 "월명터" 38일차 시작합니다~^^ 화장실, 다용도실 도막 방수 시공이 완료되었습니다. 꼼꼼하게 빈틈없이 시공되었습니다~^^ 팀장님께서는 문 시공을 진행하셨습니다. 레이저 레벨기로 정확하게 수평, 수직을 잡아 시공을 해줍니다. 오늘도 석고보드 시공 마무리를 향해 달려갑니다~ 거실 오픈 천정 석고보드 시공 시진입니다. .. 2021. 9. 7. 210831(화)[부안 선은리] 34일차 석고보드 시공 등 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] ▶ 날 씨 : 흐림 ▶ 금일 근무자 팀 장 : 정 지 원 부팀장 : 강 영 삼 팀 원 : 강 재 성, 최 승 현, 한 규 호 ▶ 금일품수(누계) : 5품(총 185.02품) ▶ 금일작업현황 - 석고보드 시공 ▶ 다음예정작업 - 석고보드 시공 - 마감재 가공 부안선은리 "월명터" 34일차 시작합니다~^^ 오늘도 석고보드 시공에 매진합니다. 석고보드 리프트를 이용하여 효율적으로 천정 석고보드 시공을 합니다. 2층 다락 석고보드 시공이 완료되었습니다. 현관문 설치가 완료되었습니다. 외부 실란트 작업도 깔끔하게 마무리되었습니다. 오늘도 깨끗히 현장 정리 후 하루를 마무리 합니다~^^ 오늘은 여기까지입니다~^^ 팀원분들 수고 많으셨습니다♡♡ [출.. 2021. 8. 31. 210812 목 [홍천 화촌] 41일차 석고보드 샌딩, 마감재 재단 및 샌딩, 잼보드, 방킬라이 시공, 기타 마감 작업, 내부 인테리어 시공, 전기 및 설비팀 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 맑음 - 금일 근무자 팀 장 : 서태원(10시간) 팀 원 : 정태영(10시간), 최용모(10시간), 백경운(10시간) 지 원 : 문성일(10시간) 금일품수 (누계) : 6.2(총204.7품) 금일 작업현황 - 석고보드 샌딩 - 마감재 재단 및 샌딩 - 잼보드 시공 - 방킬라이 시공 - 기타 마감 작업 - 내부 인테리어 시공 - 전기 및 설비팀 내일 예정작업 - 마감재 재단 및 샌딩 - 기타 마감 작업 - 내부 인테리어 시공 - 설비팀 홍천 화촌 41일차 입니다. 오픈 구간 석고보드 샌딩 작업을 끝으로 모두 마무리 되었습니다. 작은 방 문 시공이 진행 되었습니다. 마감재 샌딩 및 스테인 칠 작업이 진행 되었습니다. 게스트룸 입구 매입 등박스 시공 하.. 2021. 8. 12. 210811 수 [홍천 화촌] 40일차 석고보드 퍼티 및 샌딩, 잼보드 시공, 마감재 재단 및 샌딩, 기타 마감 작업, 내부 인테리어 시공, 전기 및 설비팀 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 맑음 - 금일 근무자 팀 장 : 서태원(10시간) 팀 원 : 정태영(10시간), 최용모(10시간), 백경운(10시간) 지 원 : 문성일(10시간) 금일품수 (누계) : 6.2(총198.5품) 금일 작업현황 - 석고보드 퍼티 및 샌딩 - 잼보드 시공 - 마감재 재단 및 샌딩 - 기타 마감 작업 - 내부 인테리어 시공 - 전기 및 설비팀 내일 예정작업 - 석고보드 샌딩 - 마감재 재단 및 샌딩 - 기타 마감 작업 - 내부 인테리어 시공 - 전기 및 설비팀 홍천 화촌 40일차 입니다. 뜨거운 여름이 조금은 지나가는거 같습니다. 낮에는 아직도 뜨겁지만 다행이도 아침에는 시원한 바람이 불어옵니다. 숙소 앞에 있는 달맞이 꽃이 피었습니다. '기다림'의.. 2021. 8. 11. 210810 화 [홍천 화촌] 39일차 석고보드 퍼티, 잼보드, 문선 몰딩 시공, 기타 마감 및 내부 목작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 맑음 - 금일 근무자 팀 장 : 서태원(7시간) 팀 원 : 정태영(7시간), 최용모(7시간), 백경운(7시간) 지 원 : 문성일(7시간) 금일품수 (누계) : 4.3(총192.3품) 금일 작업현황 - 석고보드 퍼티 - 잼보드 시공 - 문선몰딩 시공 - 마감재 재단 및 샌딩 - 기타 마감 작업 - 내부 목작업 내일 예정작업 - 석고보드 퍼티 및 샌딩 - 마감재 재단 및 샌딩 - 기타 마감 작업 - 내부 목작업 홍천 화촌 39일차 입니다. 드레스룸과 통로 부분 석고보드 퍼티가 진행 되었습니다. 퍼티 건조시 갈라짐 방지를 위해 이음매는 매쉬 테이프로 코너부분은 조인트 특수 섬유테이프로 테이핑 후 시공 하였습니다. 거실 TV 설치를 위한 인테리.. 2021. 8. 11. 210809 월 [홍천 화촌] 38일차 석고보드 시공, 퍼티, 샌딩, 잼보드, 문선 몰딩 시공 기타 마감 및 내부 목작업 [수호천사 하우징] [직영건축] [목조주택] 날씨 : 흐린 후 맑음 - 금일 근무자 팀 장 : 서태원(8시간) 팀 원 : 정태영(8시간), 최용모(8시간), 백경운(8시간) 지 원 : 문성일(8시간) 금일품수 (누계) : 5(총188품) 금일 작업현황 - 석고보드 시공 및 퍼티, 샌딩 - 잼보드 시공 - 문선몰딩 시공 - 안전발판 시공 - 기타 마감 작업 - 내부 목작업 내일 예정작업 - 석고보드 퍼티 및 샌딩 - 마감재 - 기타 마감 작업 - 내부 목작업 홍천 화촌 38일차 입니다. 침실과 다용도실 석고보드 퍼티와 샌딩 작업이 진행 되었습니다. 마감재 샌딩 작업과 스테인 칠 작업이 진행 되었습니다. 마감재인만큼 꼼꼼히 진행 하였습니다. 오픈 구간 석고보드 시공과 마감 작업을 위해 안전발판 설치하였습니다... 2021. 8. 10. 이전 1 ··· 6 7 8 9 10 11 12 다음 728x90
