2502 안성2호(고삼)57평

날씨: 맑음
-금일 근무자-
팀 장 : 이상민(8시간)
부팀장 : 문병선(8시간)
팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)
지 원: 최영광(8시간), 김완태(8시간), 이경용(8시간)
금일품수 (누계) : 8품 (총 274.375품)
금일 작업 현황

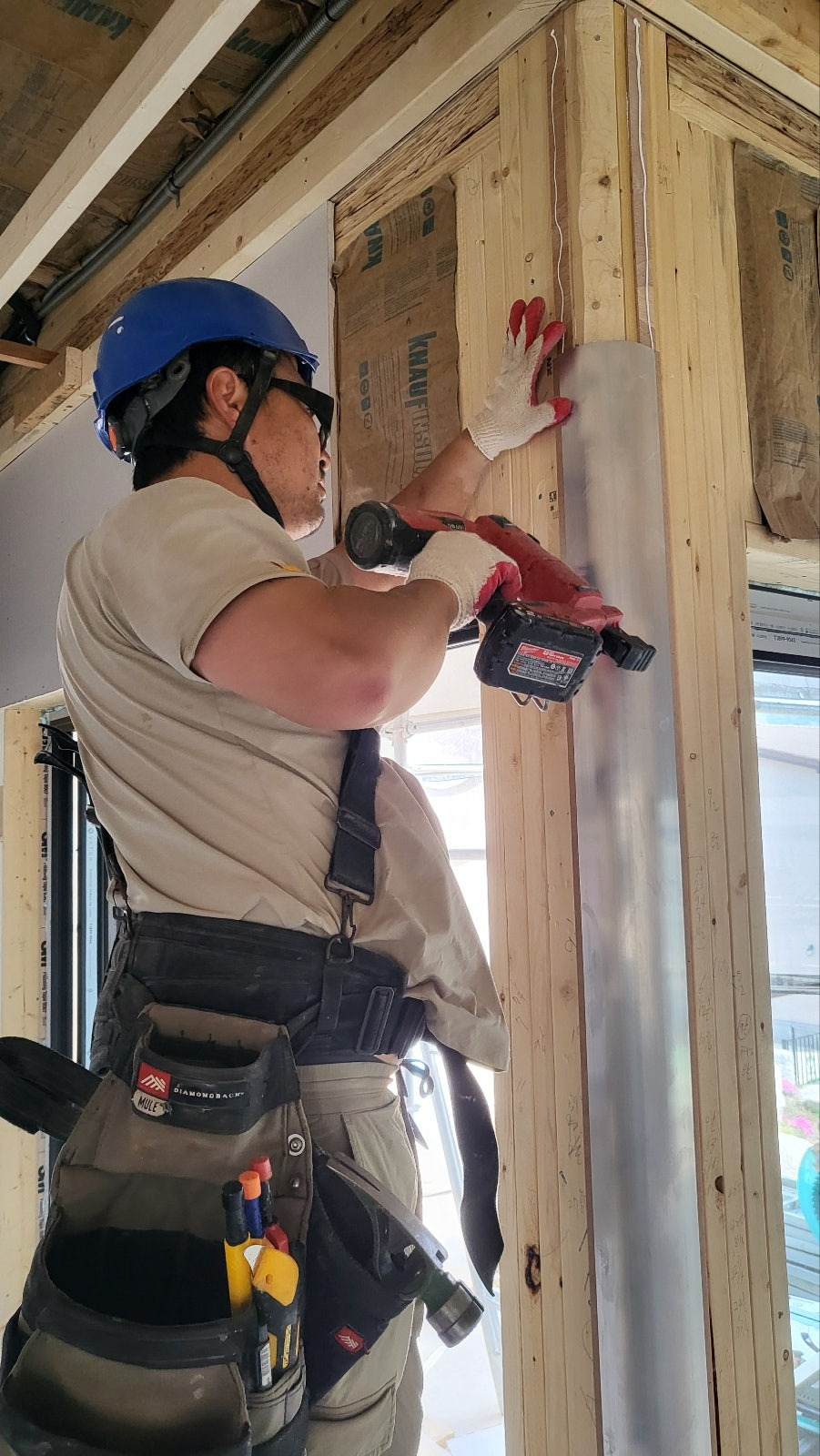

- 석고 시공
- 천장 마이너스 몰딩 시공
다음 작업 현황
- 석고 시공
- 천장 마이너스 몰딩 시공
- 욕실 시멘트보드 시공
안녕하세요.안성 고삼면 가유리에서 41일차 작업을 시작하였습니다.

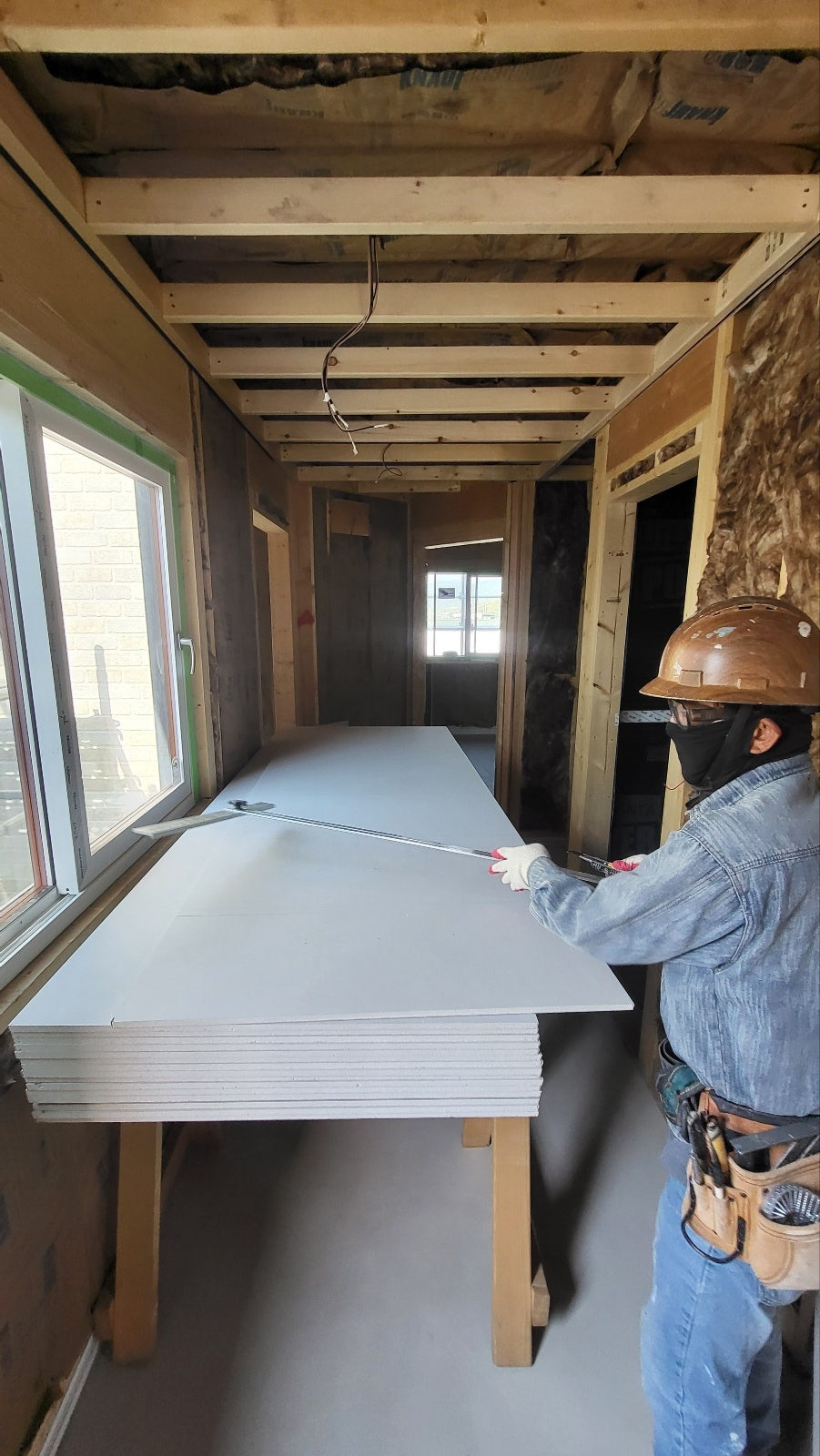

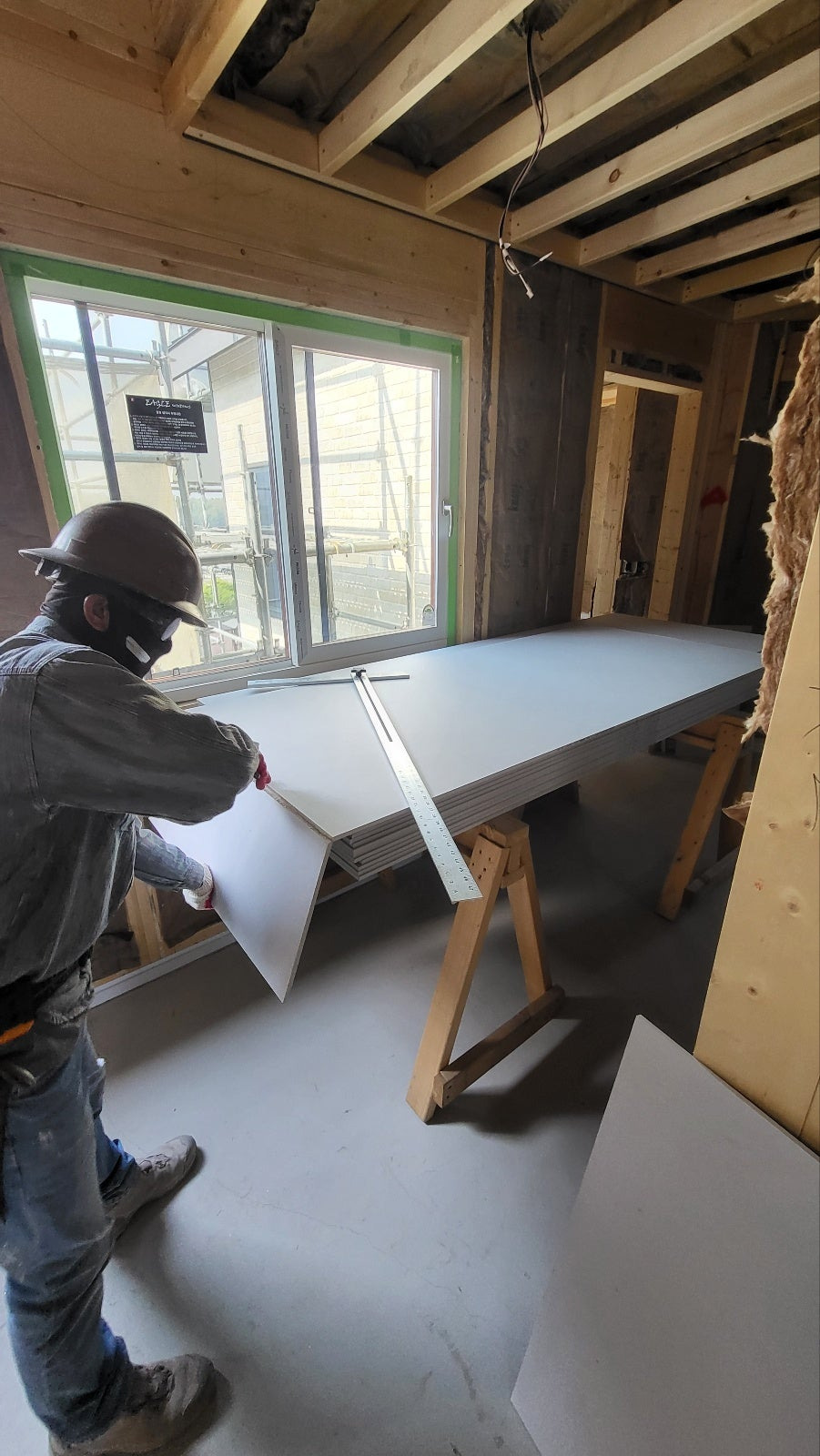

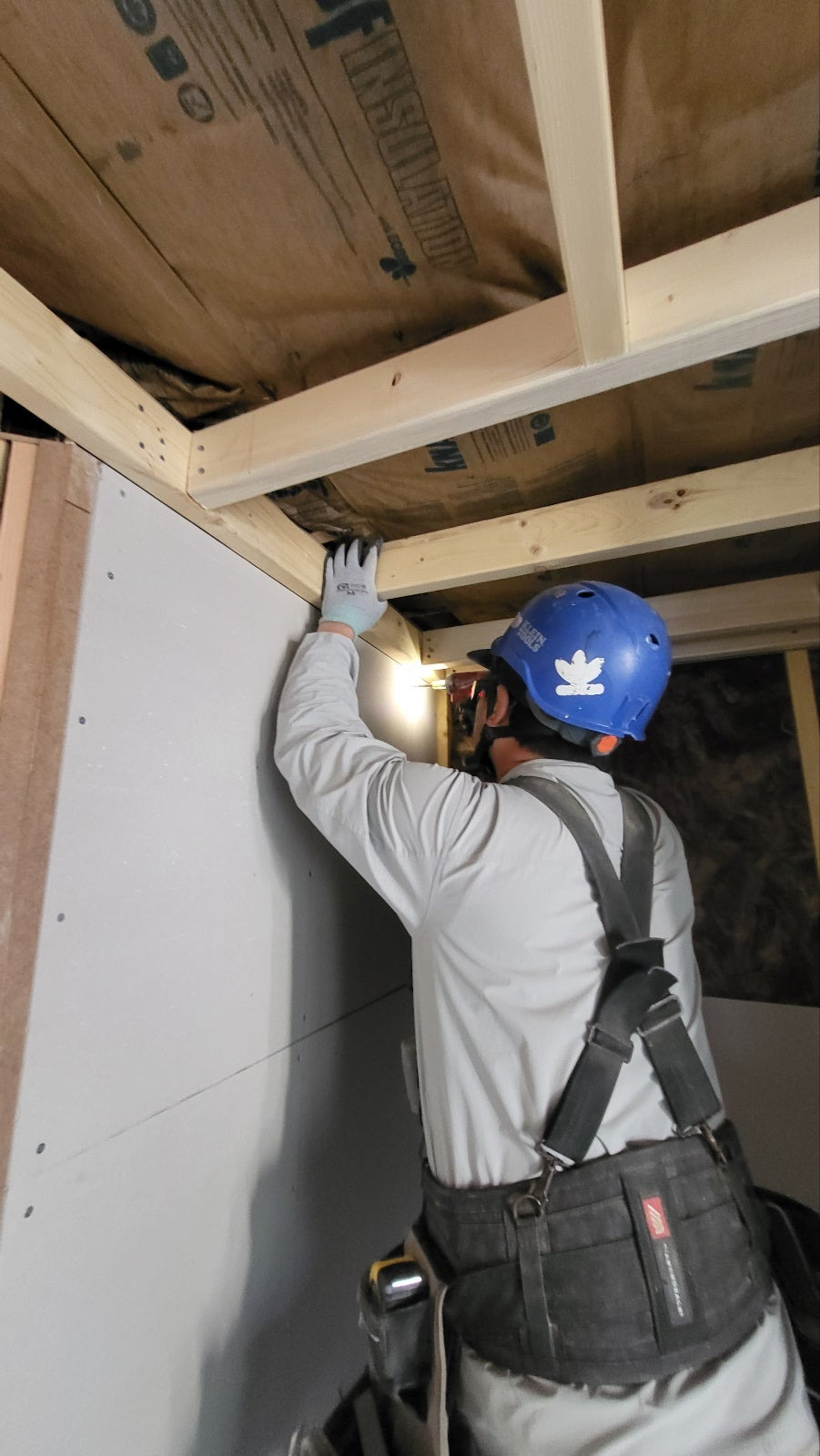

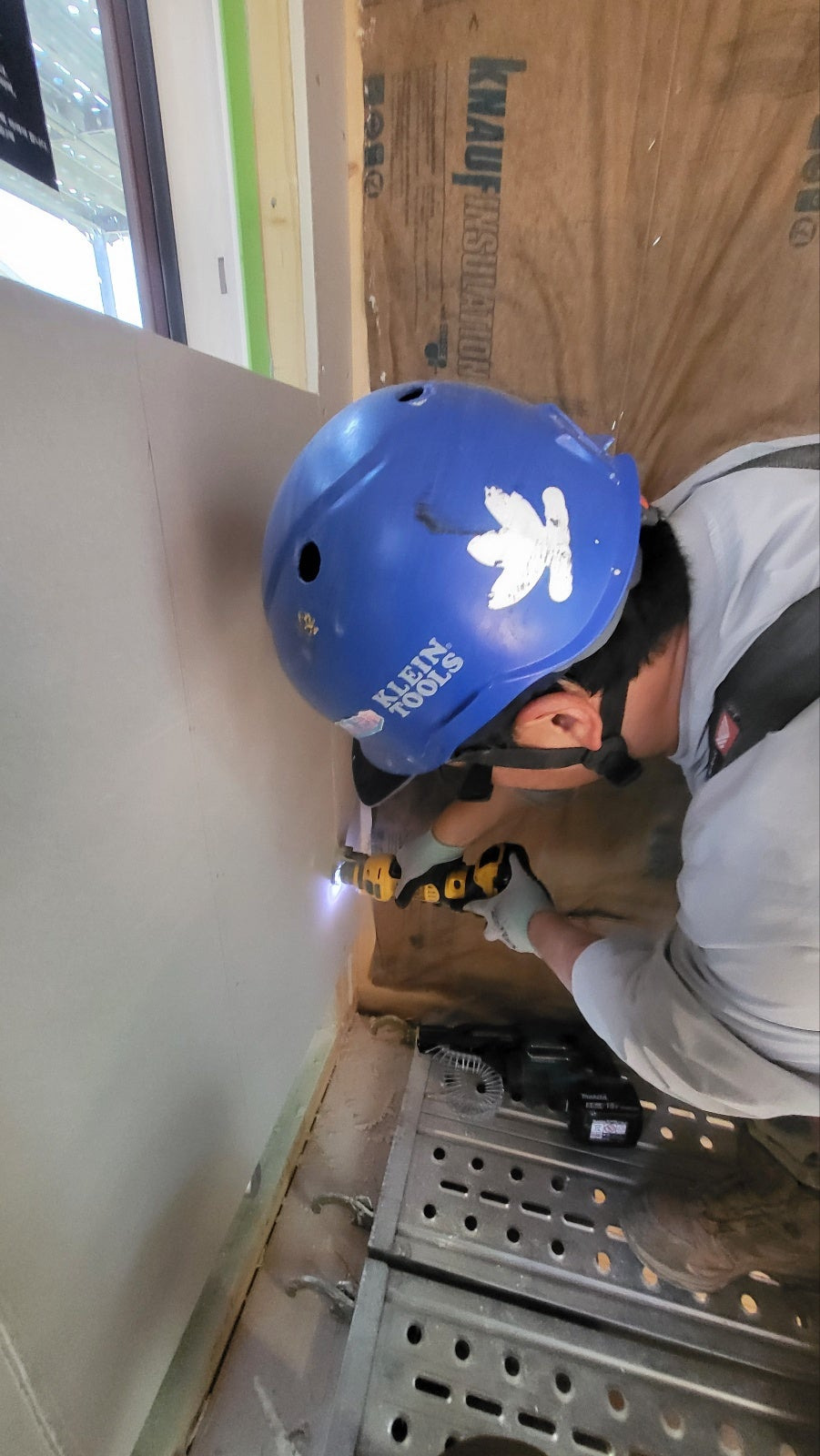

오늘은 어제 작업에 이어 석고 시공을 진행하였습니다.

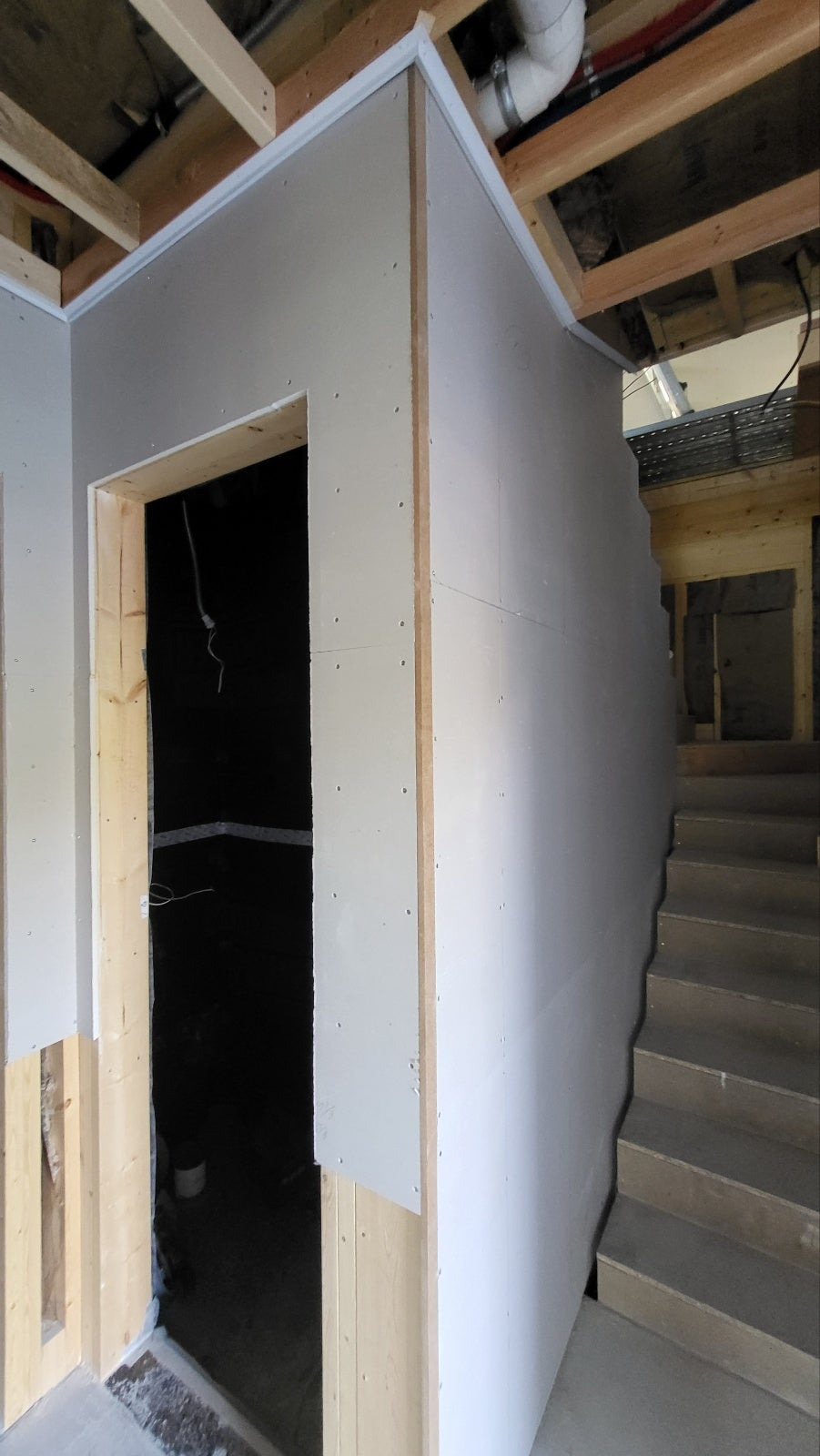

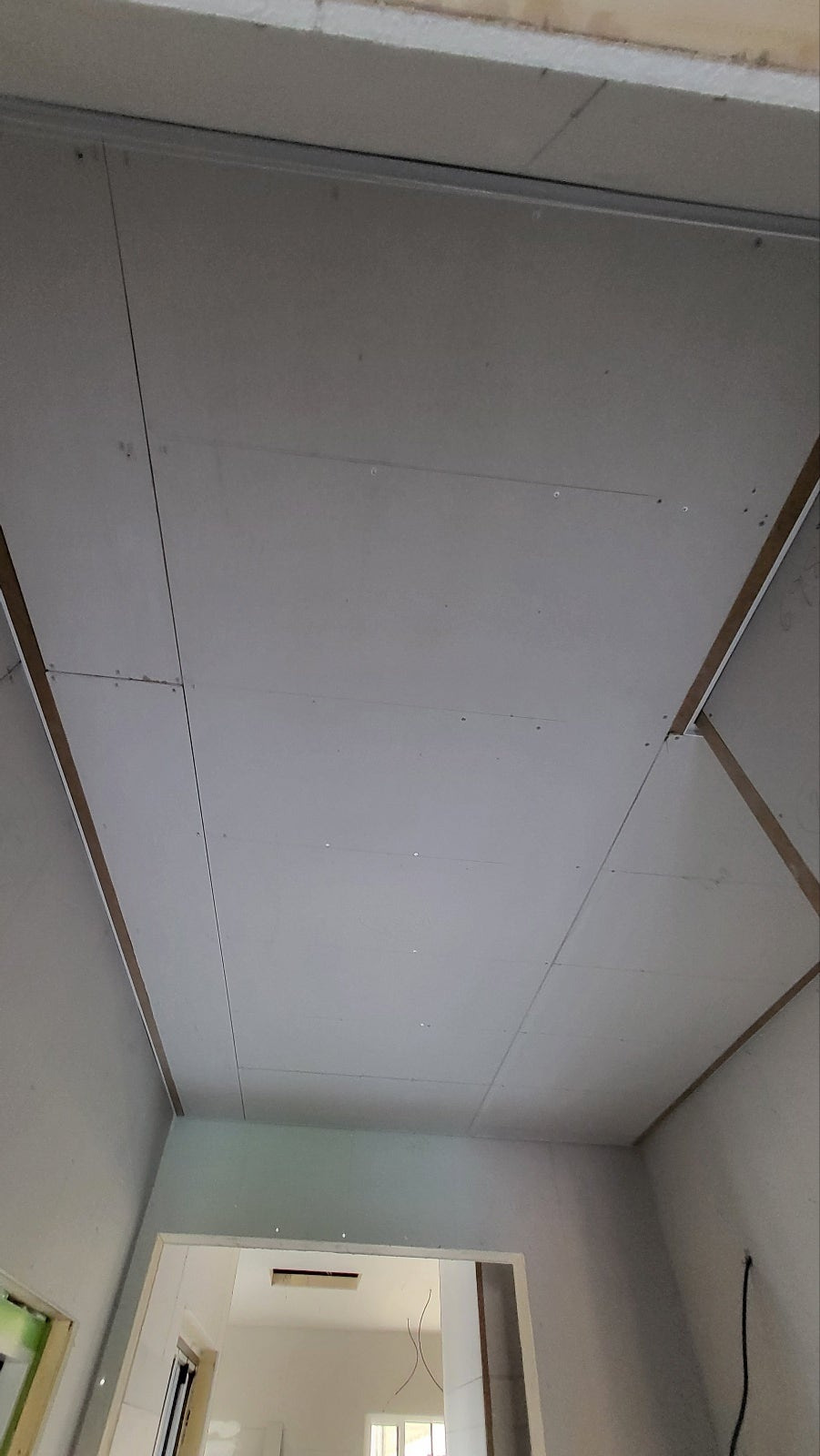

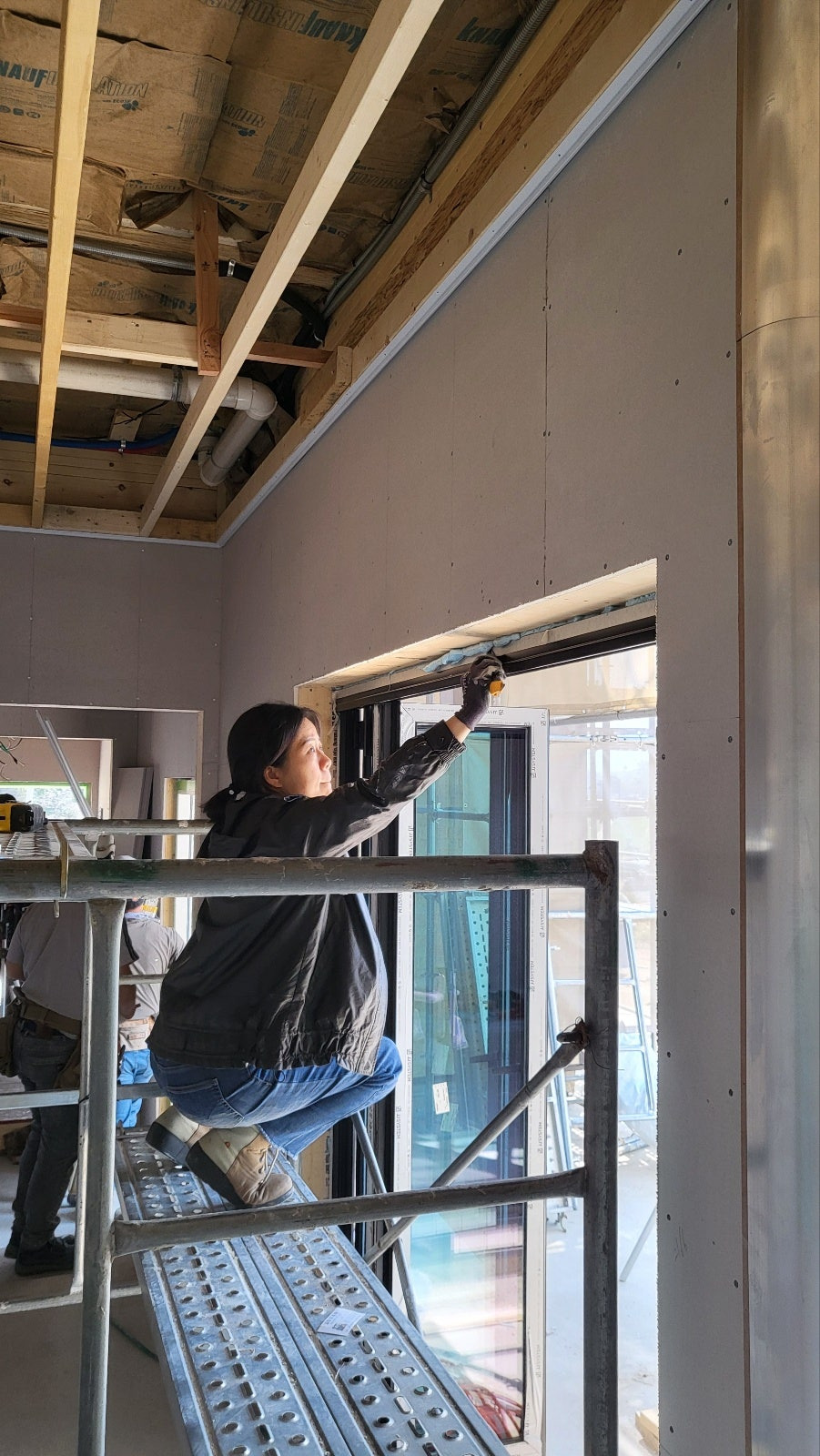

1층 벽체 석고시공은 마무리 하였고 천장 석고 시공이 진행중입니다.

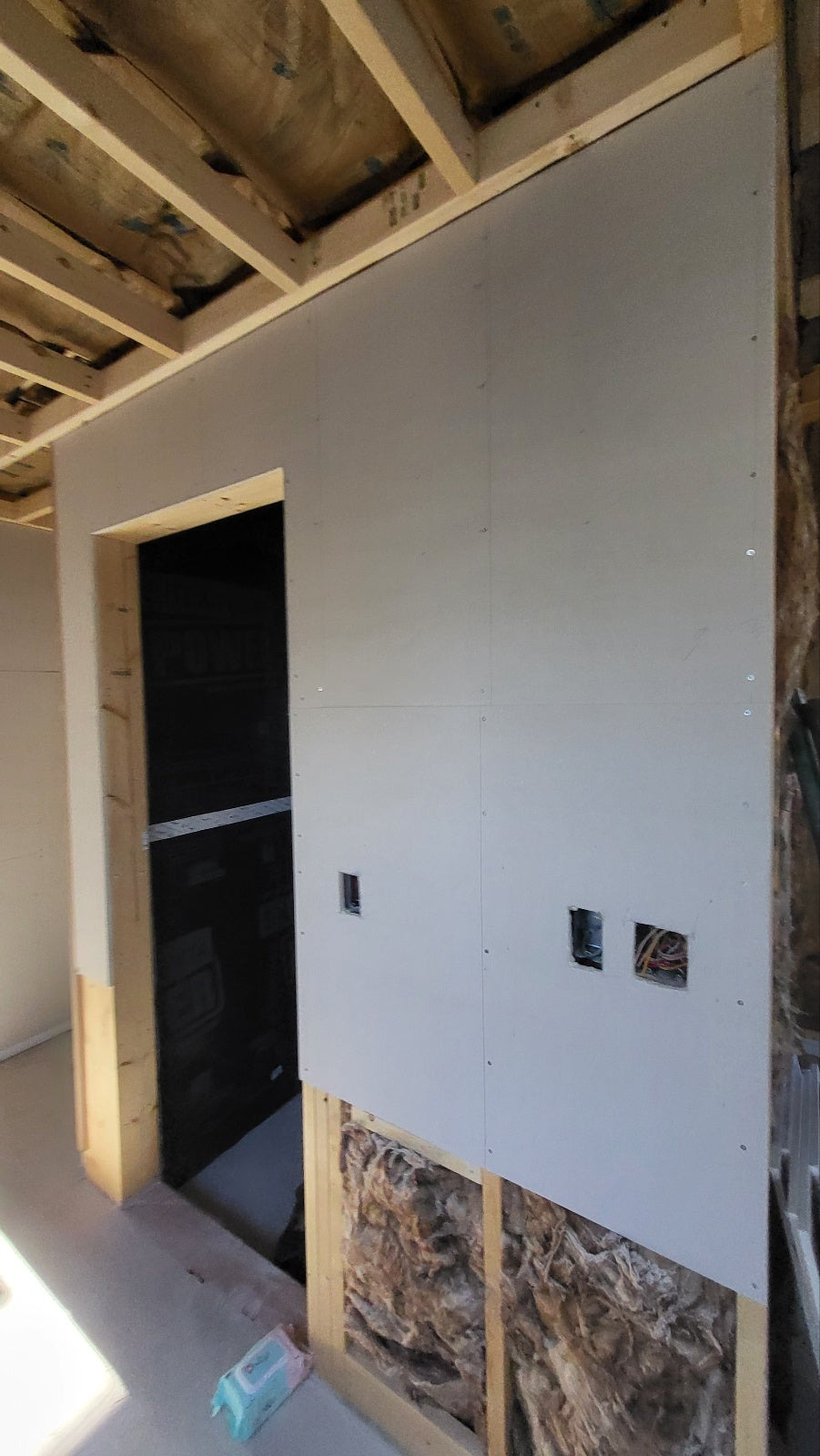

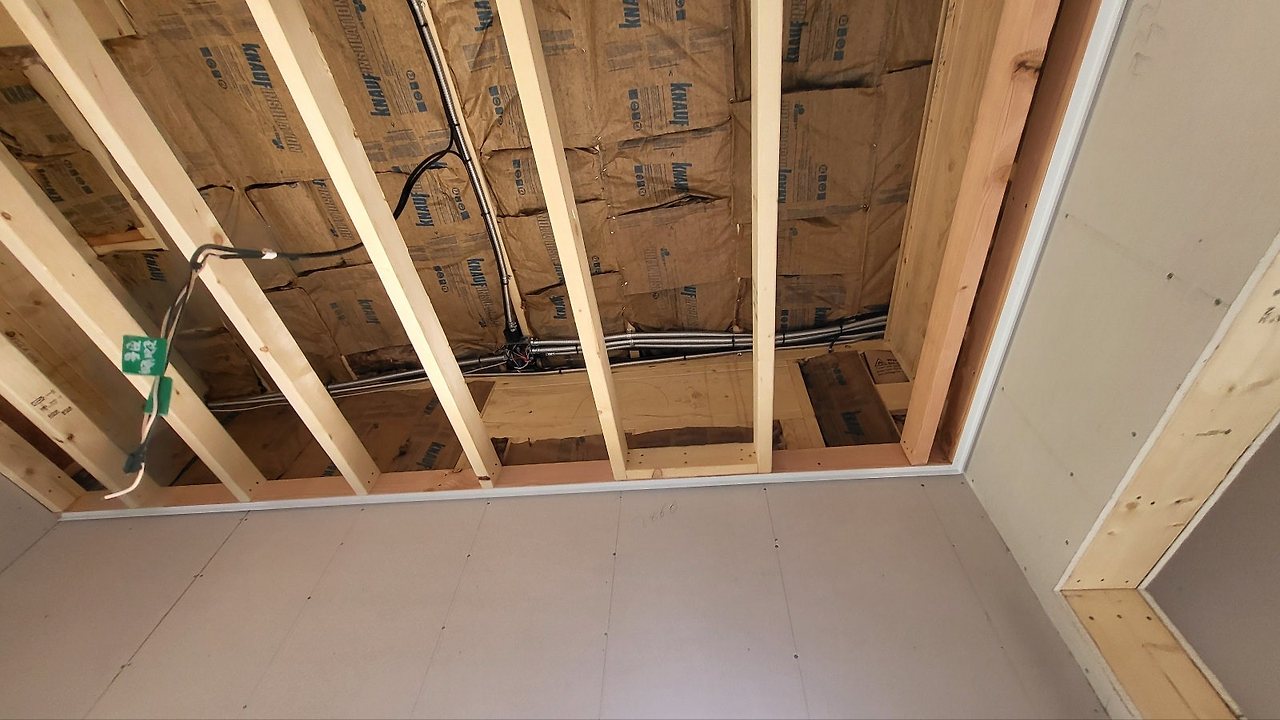

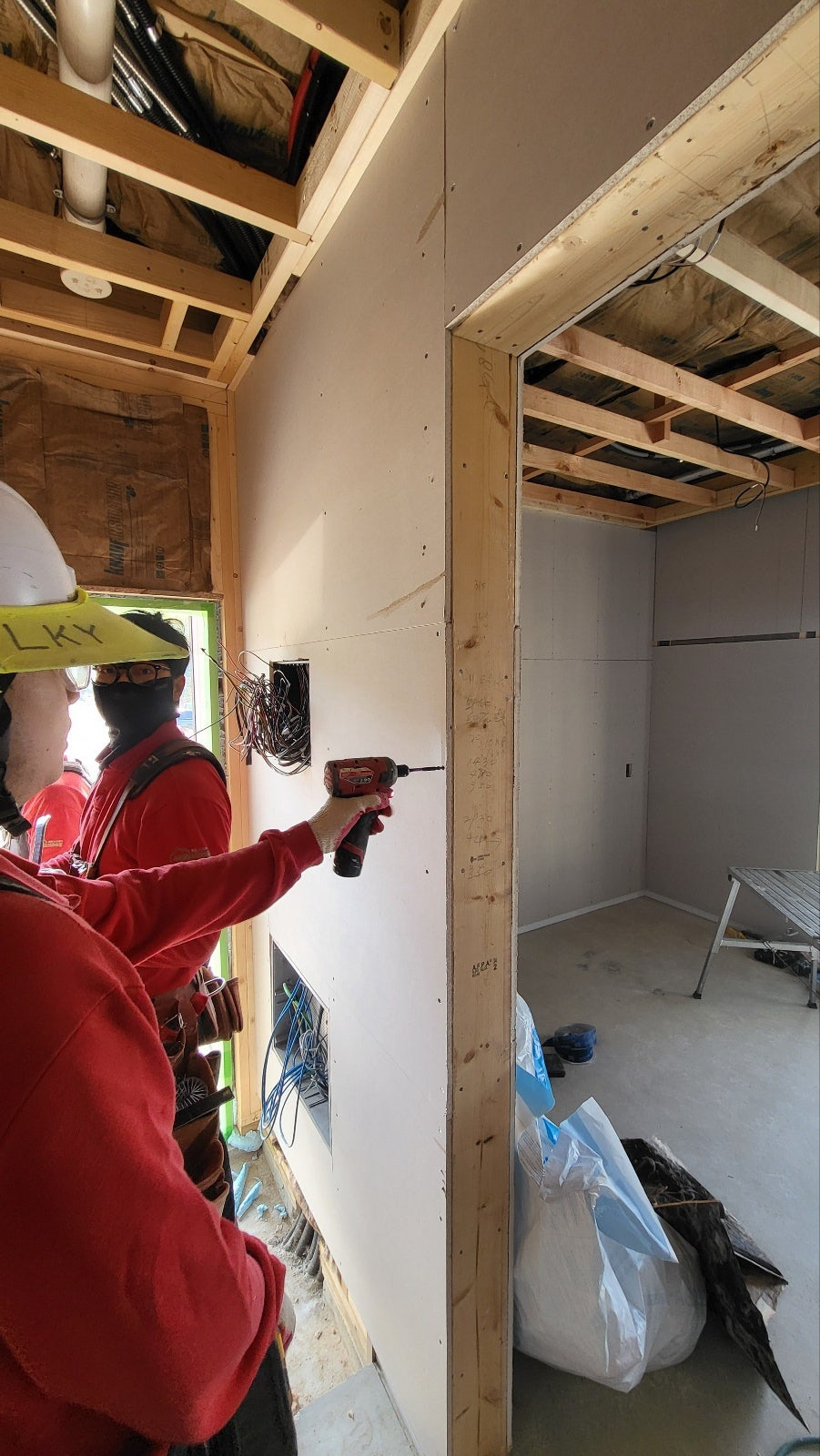

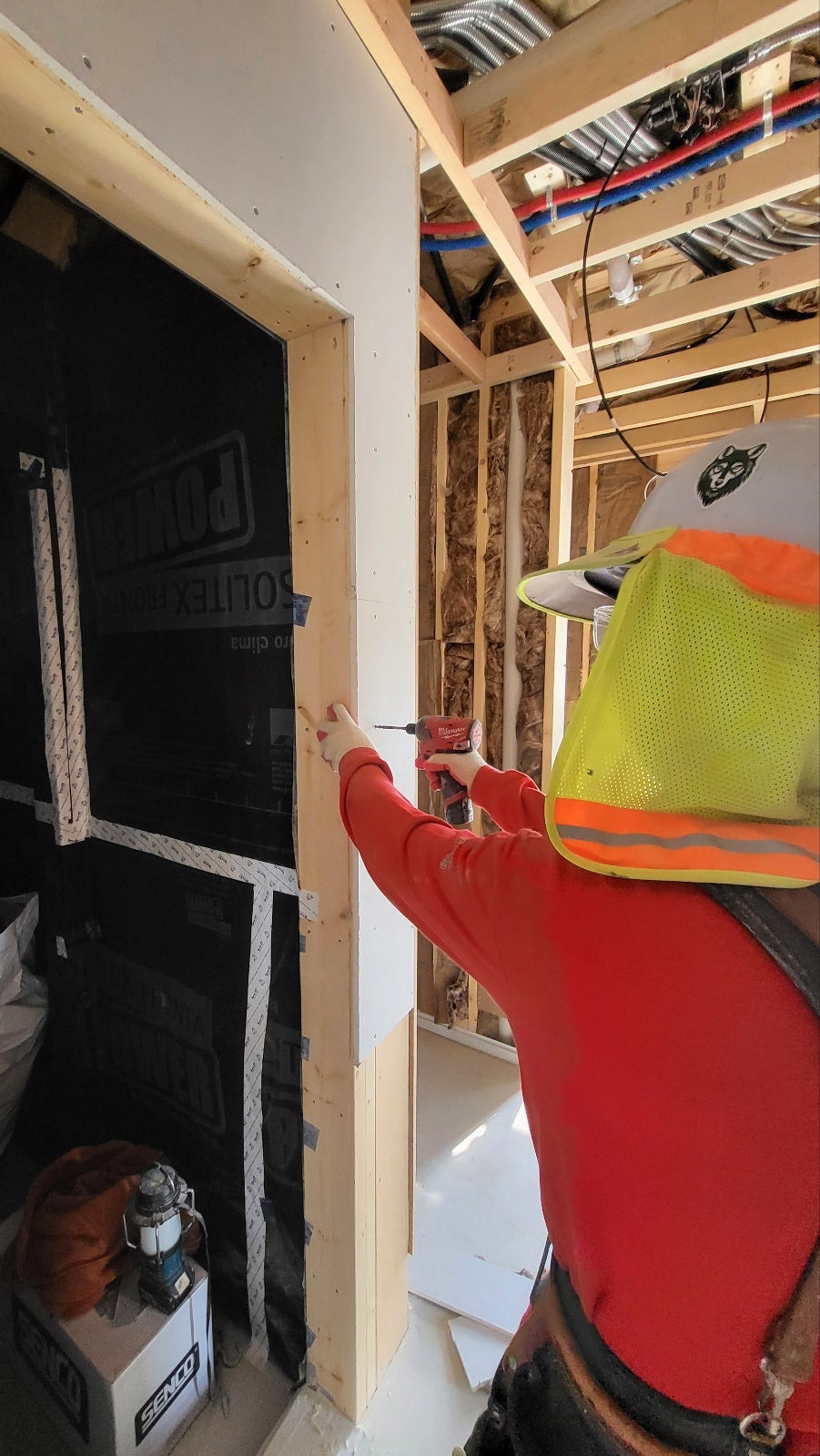

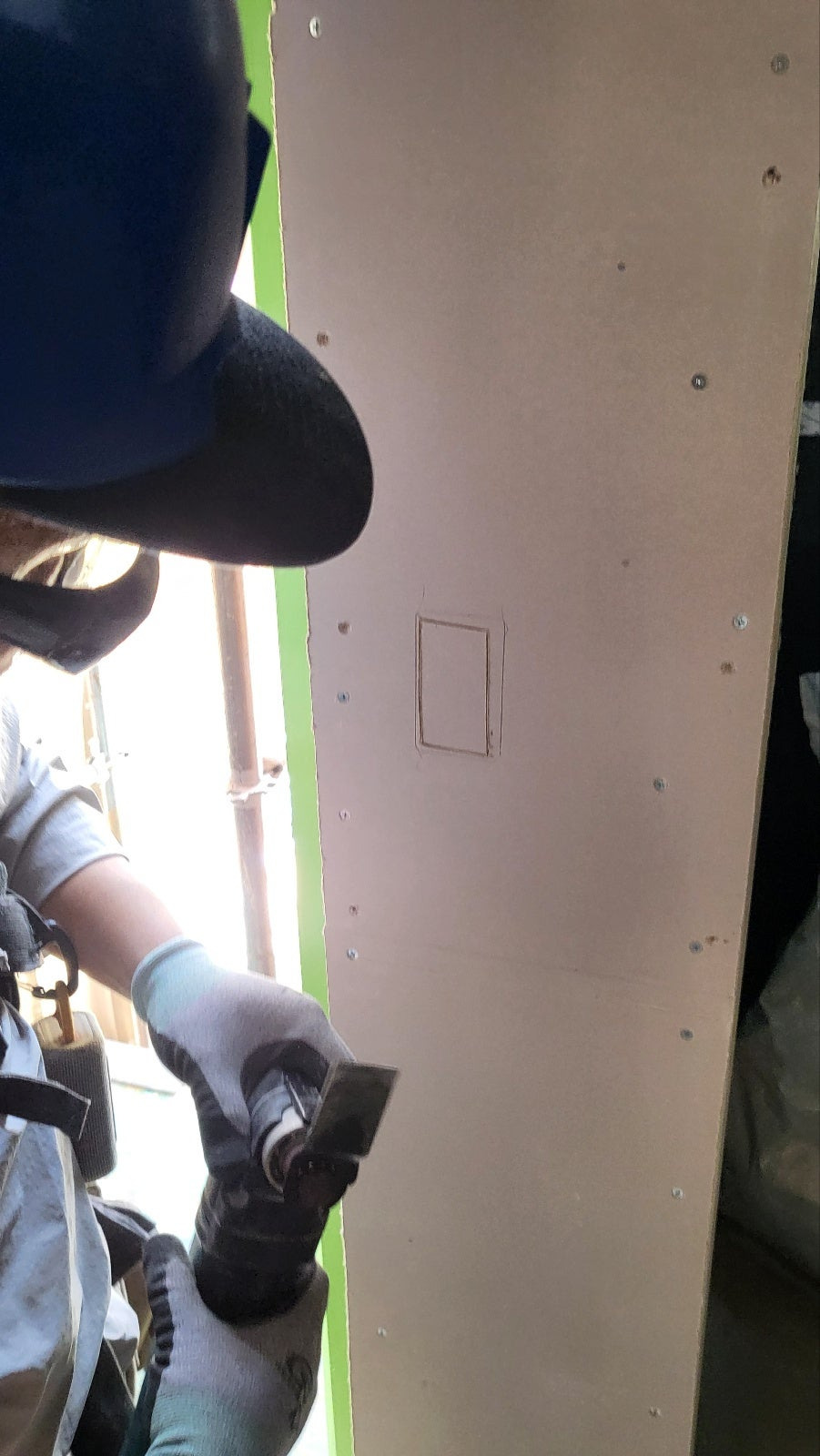

석고 시공과 동시에 콘센트 위치 개방 작업도 진행하였습니다.

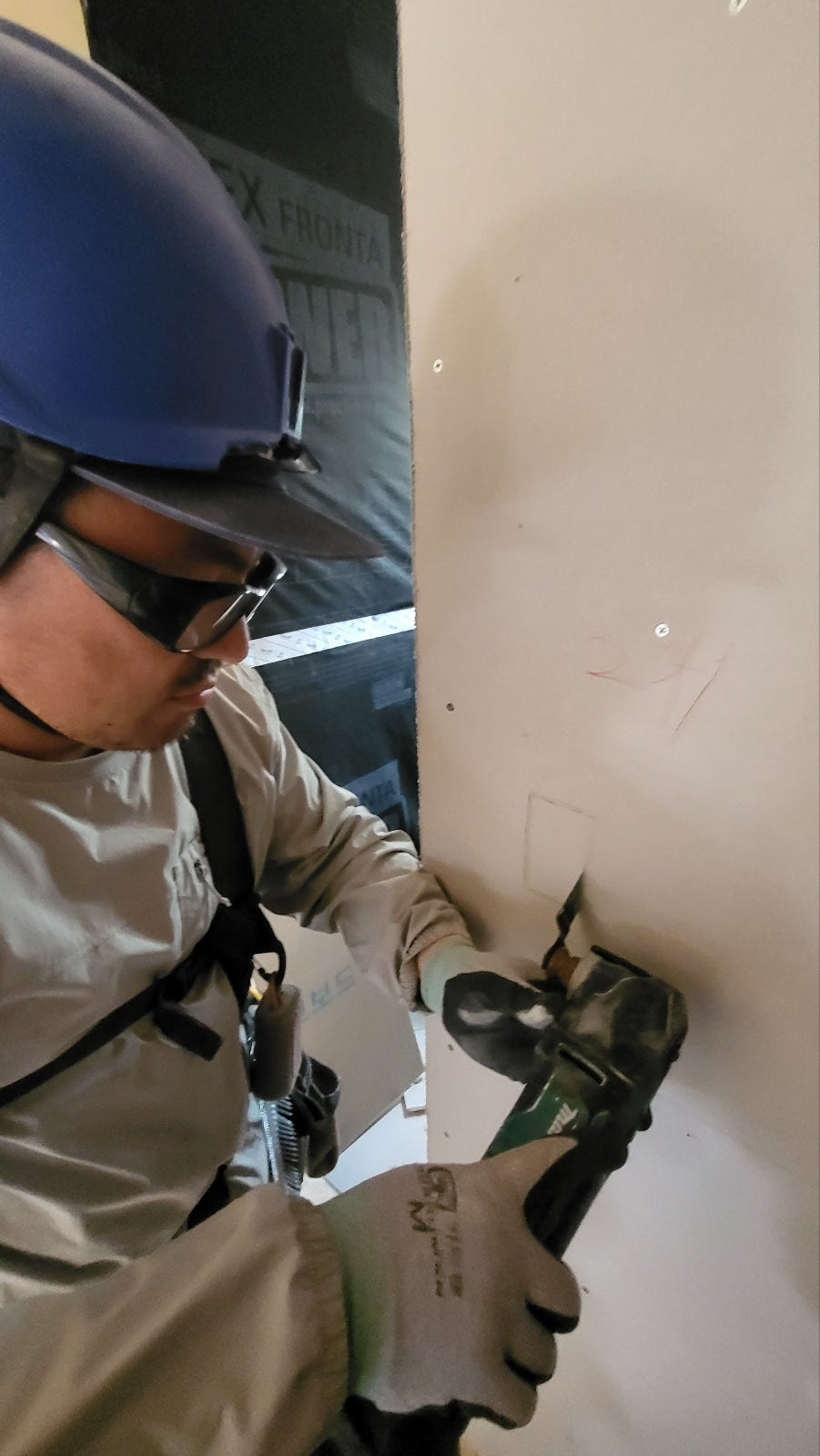

콘센트 개방시 내부 전기선이 잘리지 않도록 깊이를 확인해가며 개방 작업을 진행하였습니다.

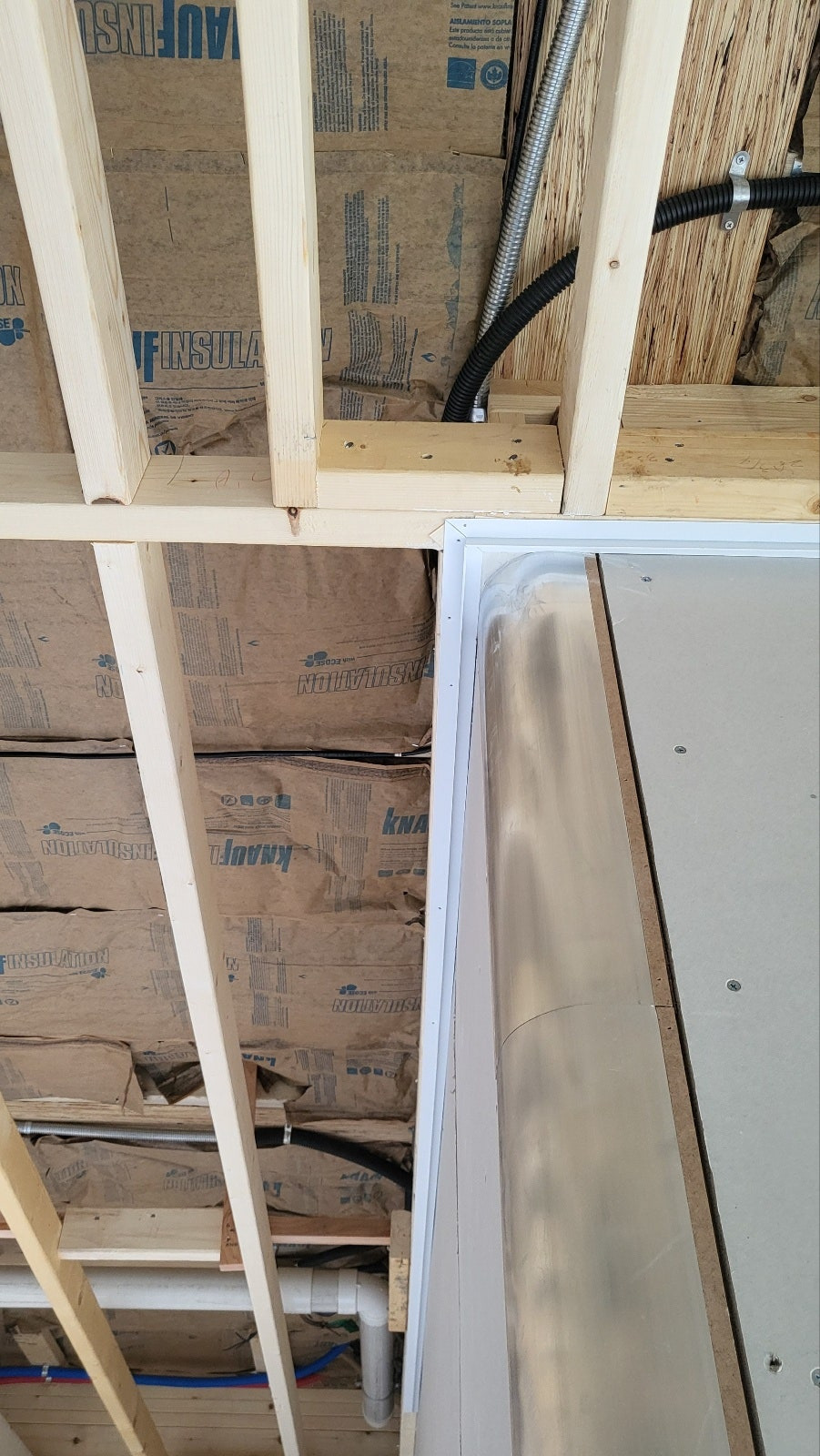

석고 시공시 아래와 같이 아웃코너는 충격에 약한 석고보드의 단점을 보완하고 깔끔한 마감면을 위해

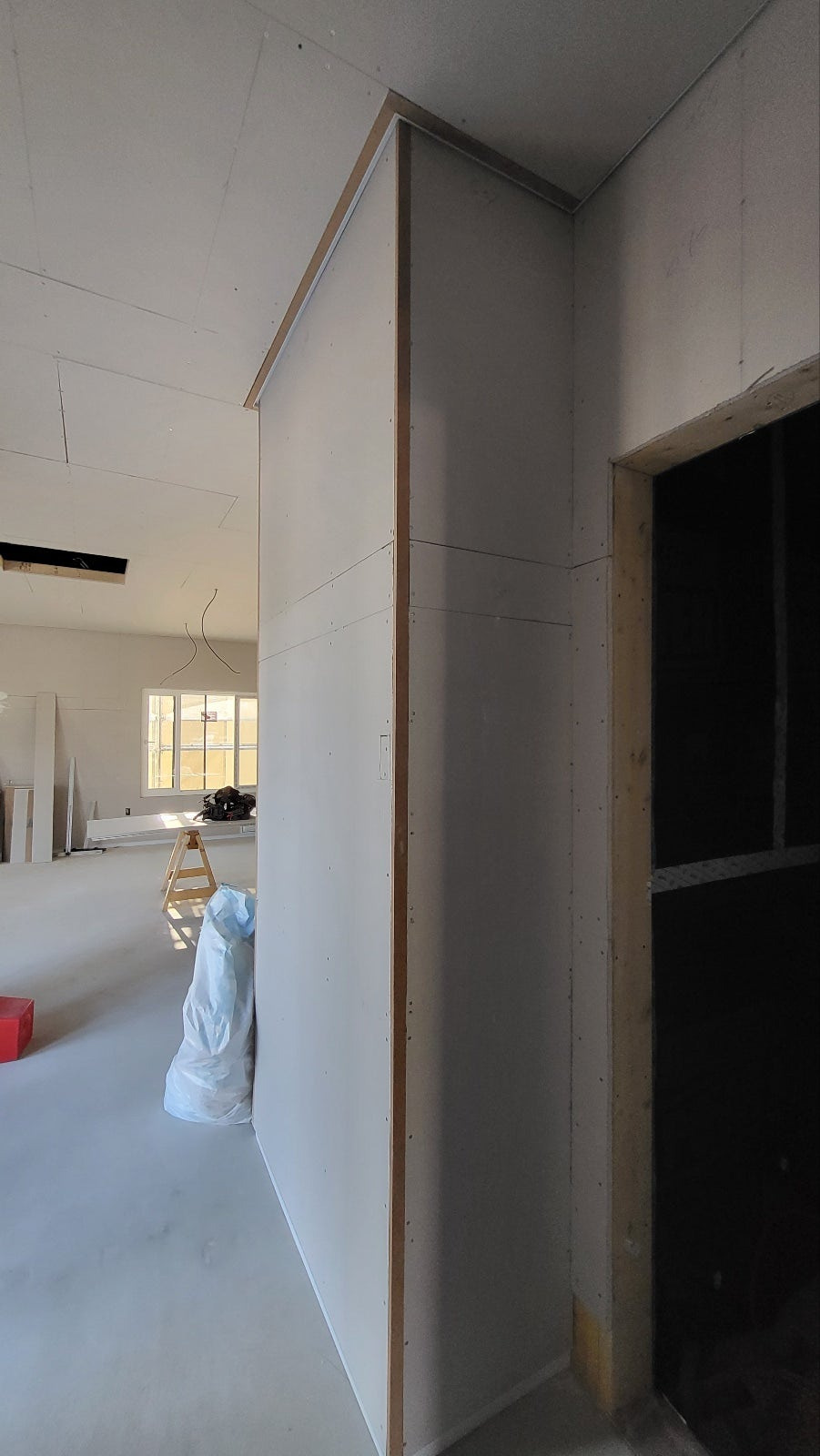

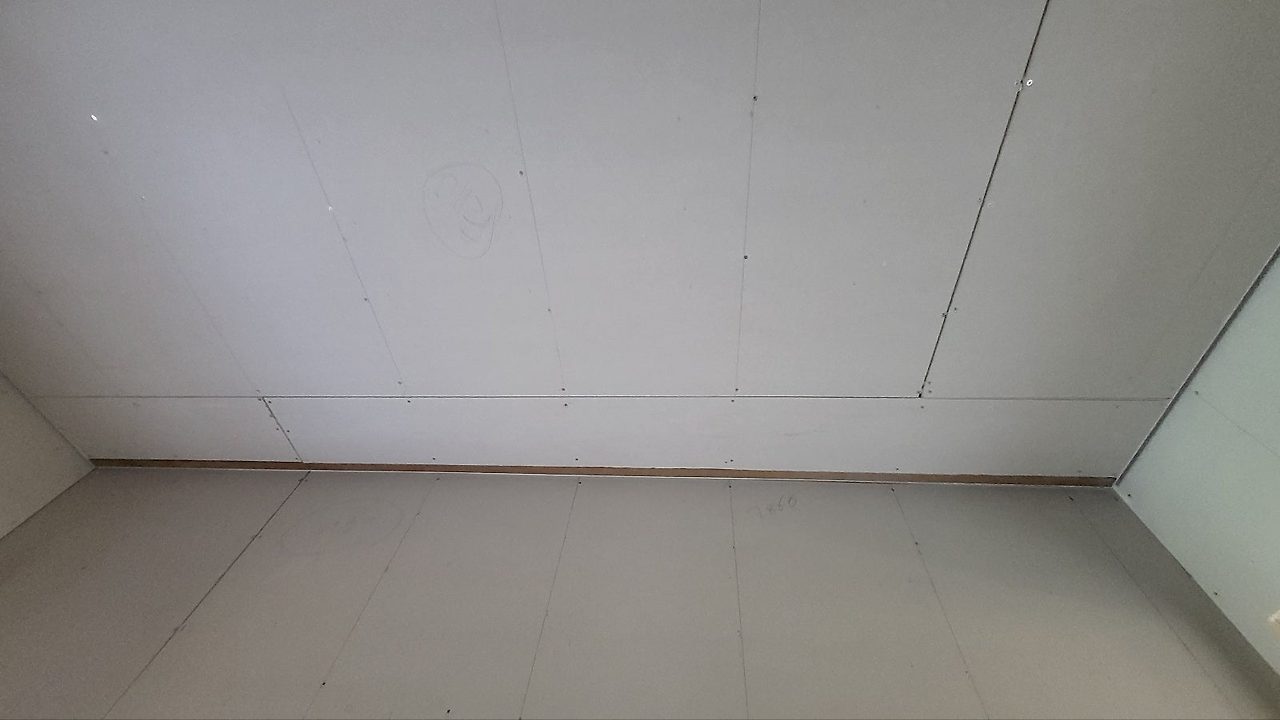

MDF로 시공하였습니다.

거실 코너 마감재 시공도 진행하였습니다.

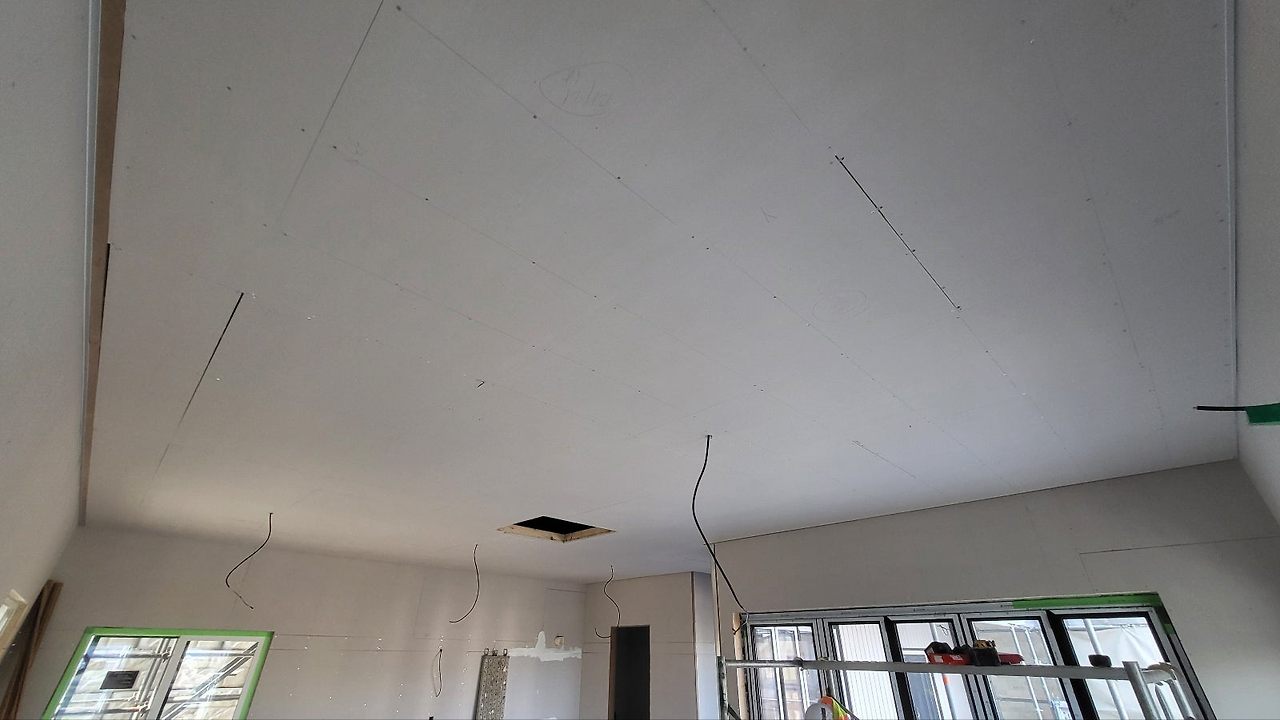

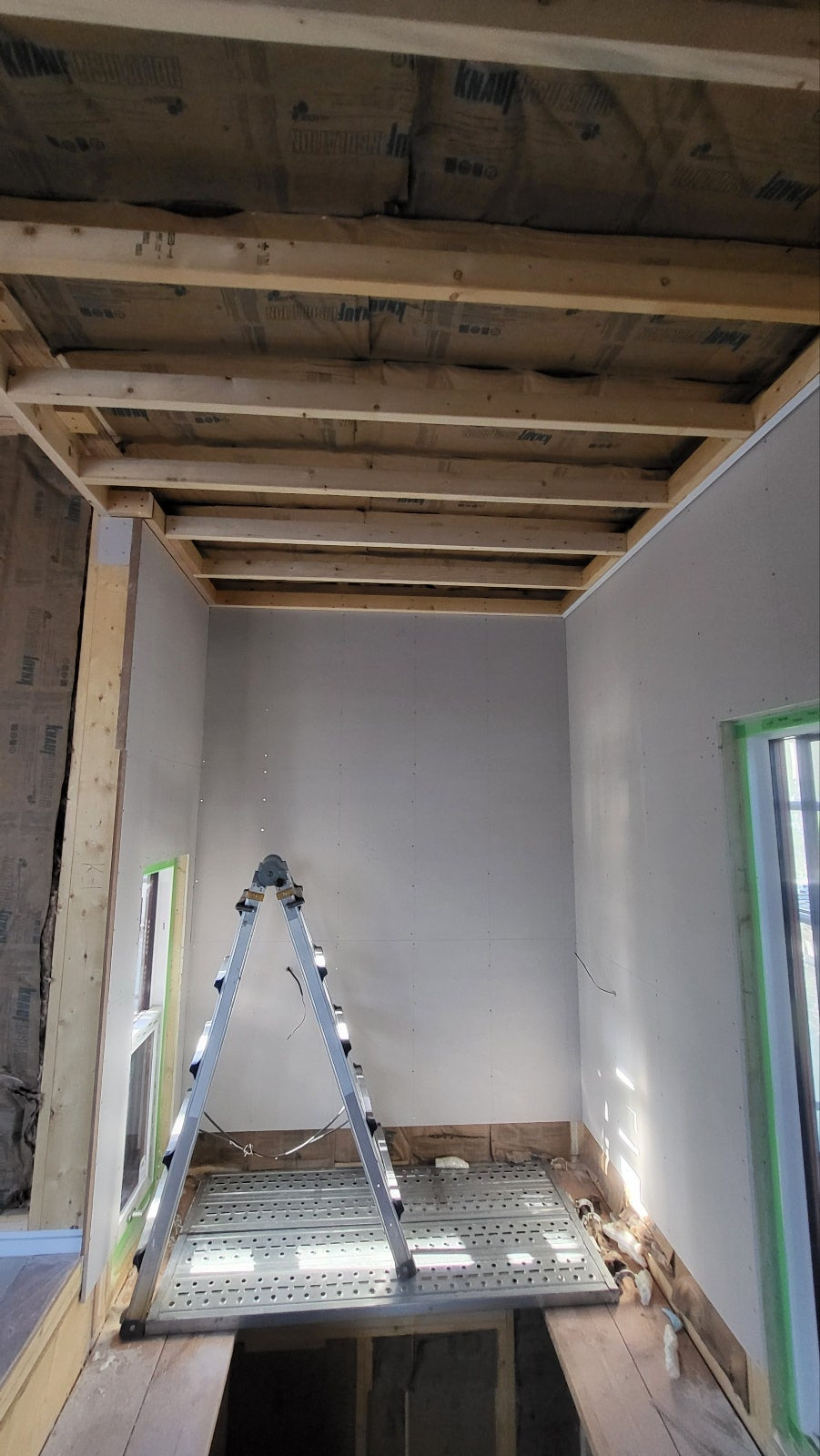

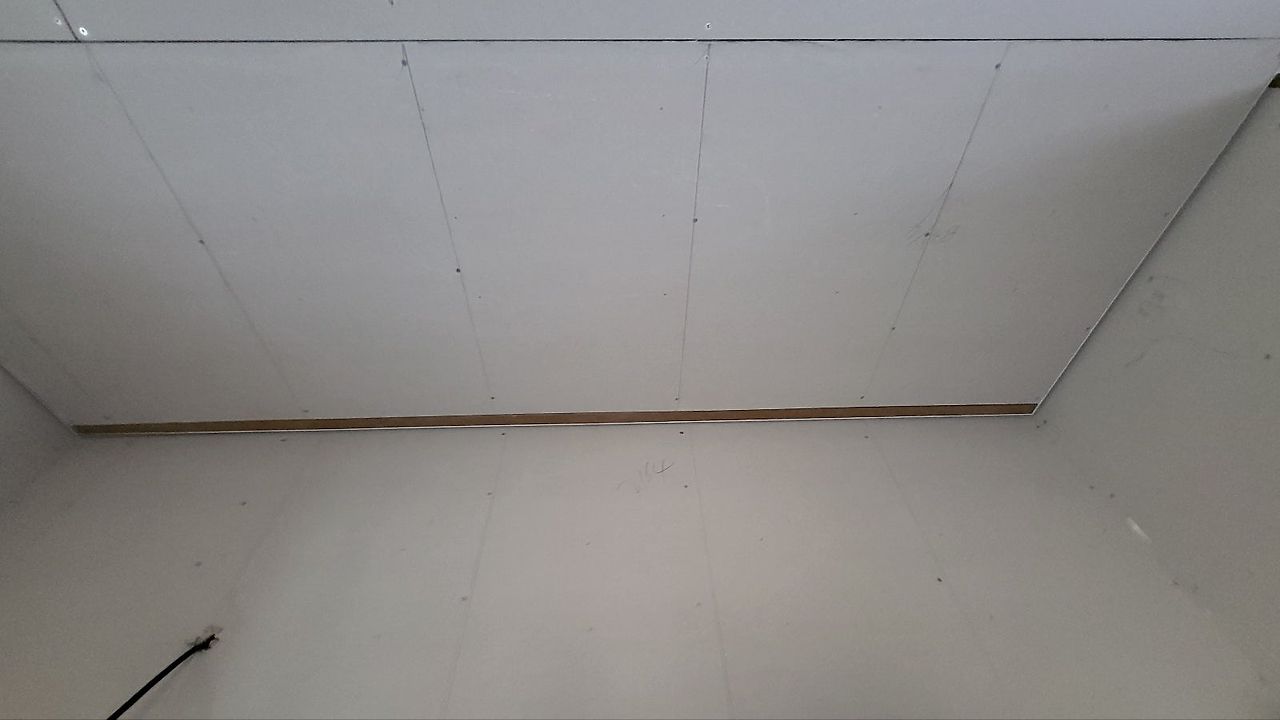

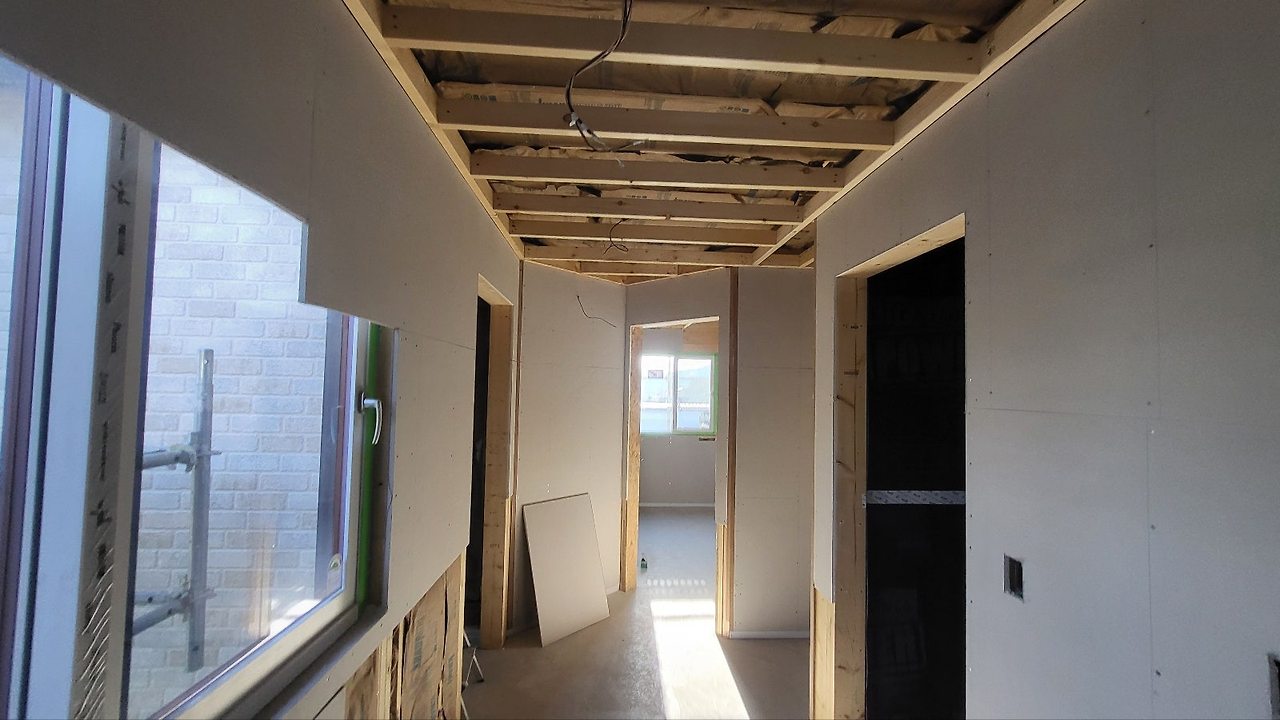

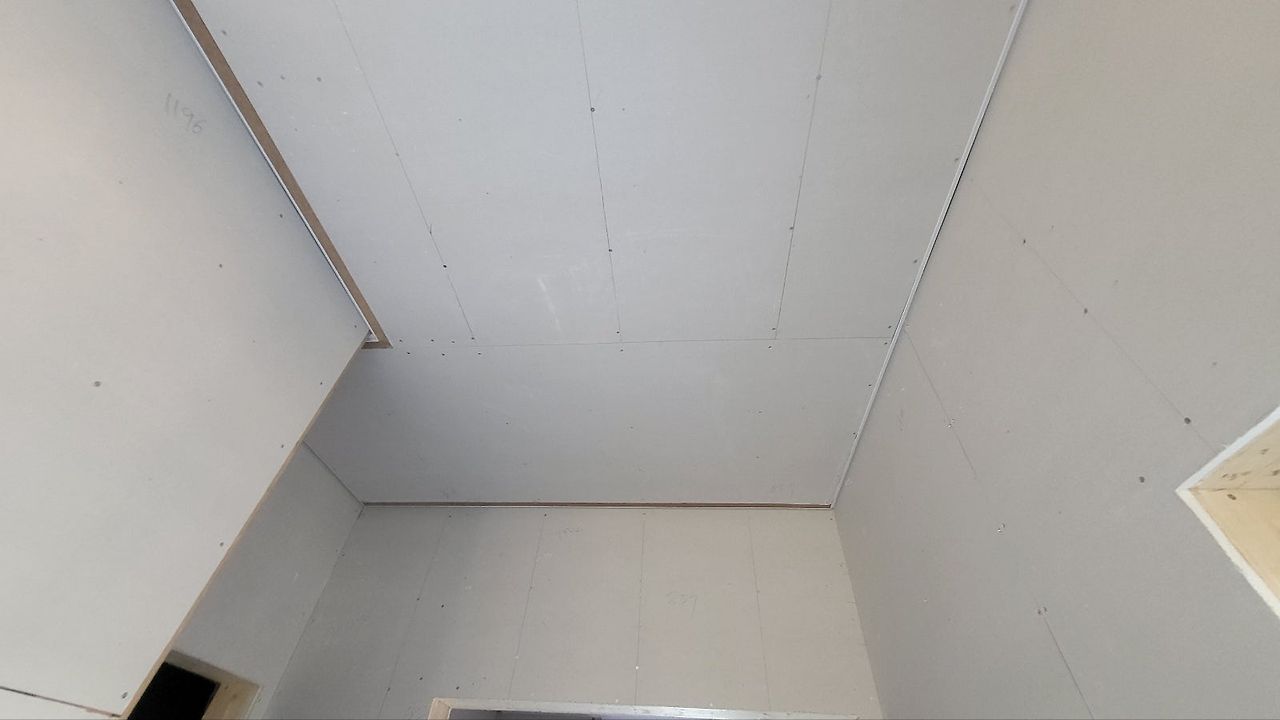

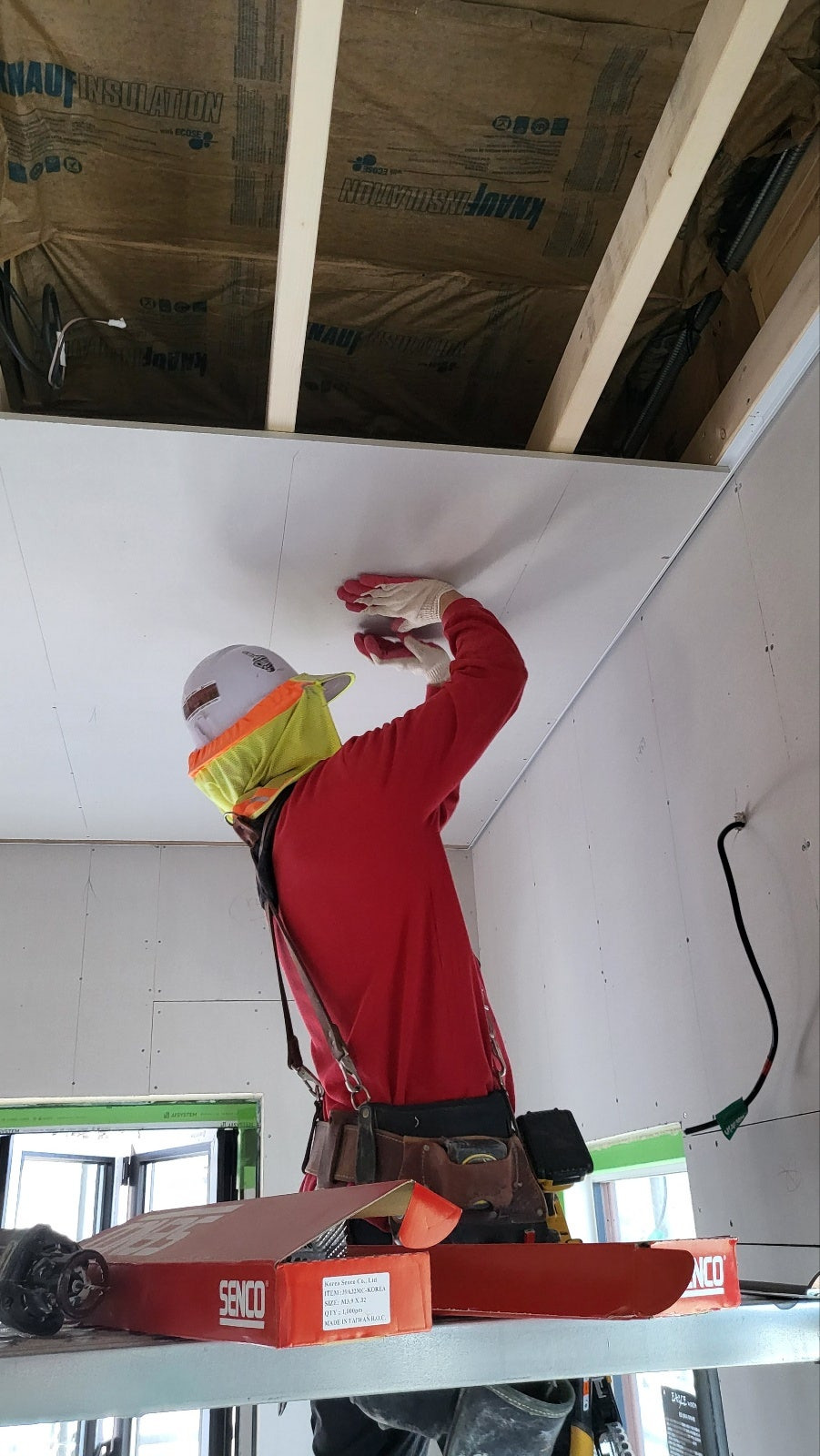

천장 마이너스 몰딩 시공도 진행하였습니다.

1층 시공은 완료하였고 2층 시공 진행중입니다.

오늘은 특별히 건축주님께서 내부 작업에 참여하셔서 오늘 일정에 많은 도움을 주셨습니다.
