날씨: 맑음
-금일 근무자
팀 장 : 박선민 (9시간)
부 팀 장 : 이주형 (9시간)
팀 원 : 권재홍 (9시간) , 김완태 (9시간)
금일품수 (누계) : 4.5 품 (총 215.125품)
금일 작업 현황
- 샌딩
- 자재 반품
- 욕실 smc 천장재 시공
다음 예정작업
- 샌딩
- 중문 시공
- 욕실 smc 천장재 시공
- 마감정리
천안 목천 45일차
안녕하세요! 오늘도 힘차게 하루를 시작해 보겠습니다.
차근차근, 꼼꼼하게 작업하며 최고의 결과를 만들어 봅시다.
모두 안전 유의하시고, 화이팅입니다! 😊

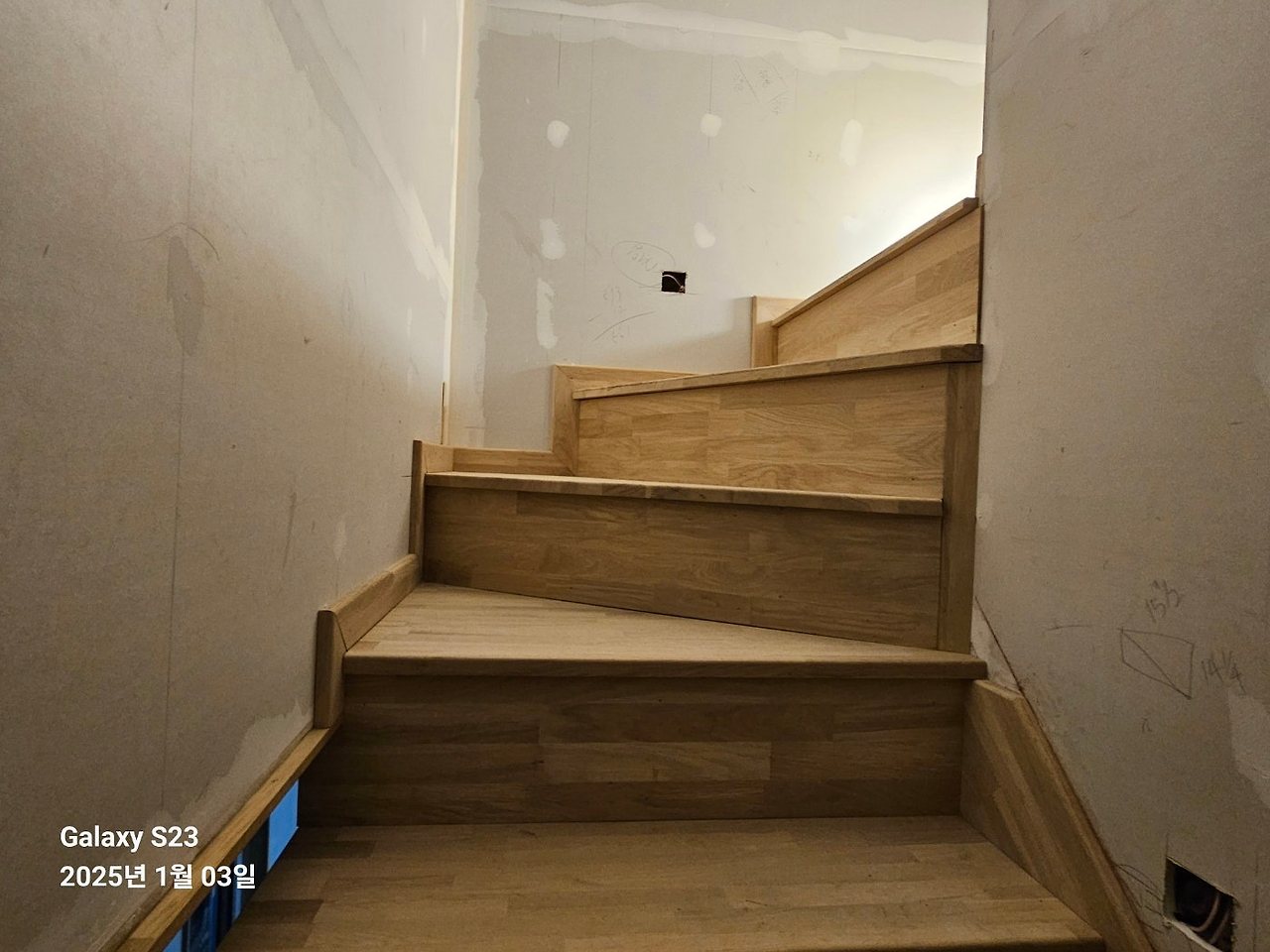

마감재를 이용한 계단 걸레받이 시공 모습입니다.

다락 바닥의 마감이 장판으로 결정되어 시공후 합판 이음매가 보일수 있어
이음매 퍼티 작업을 해주었습니다,

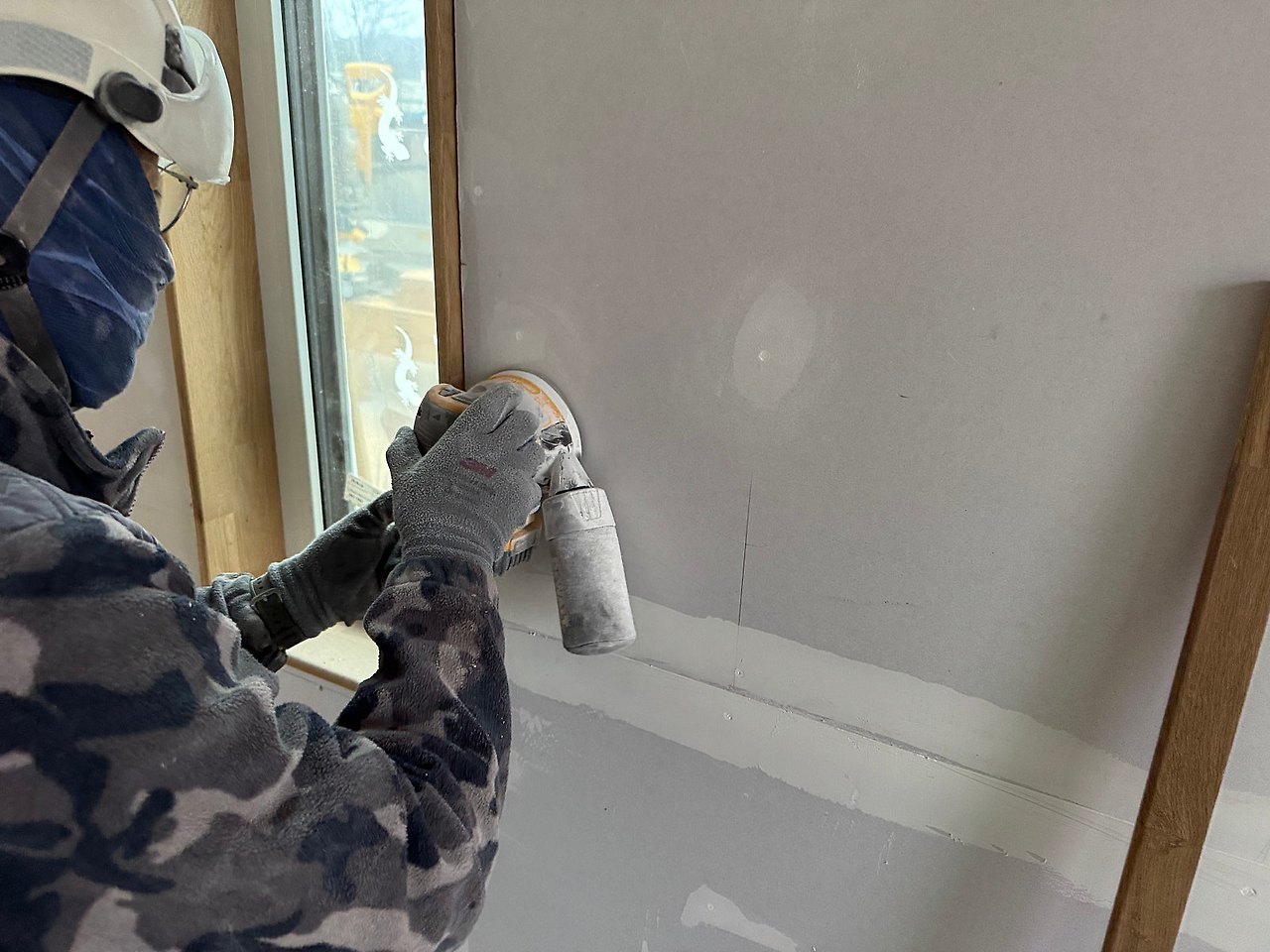

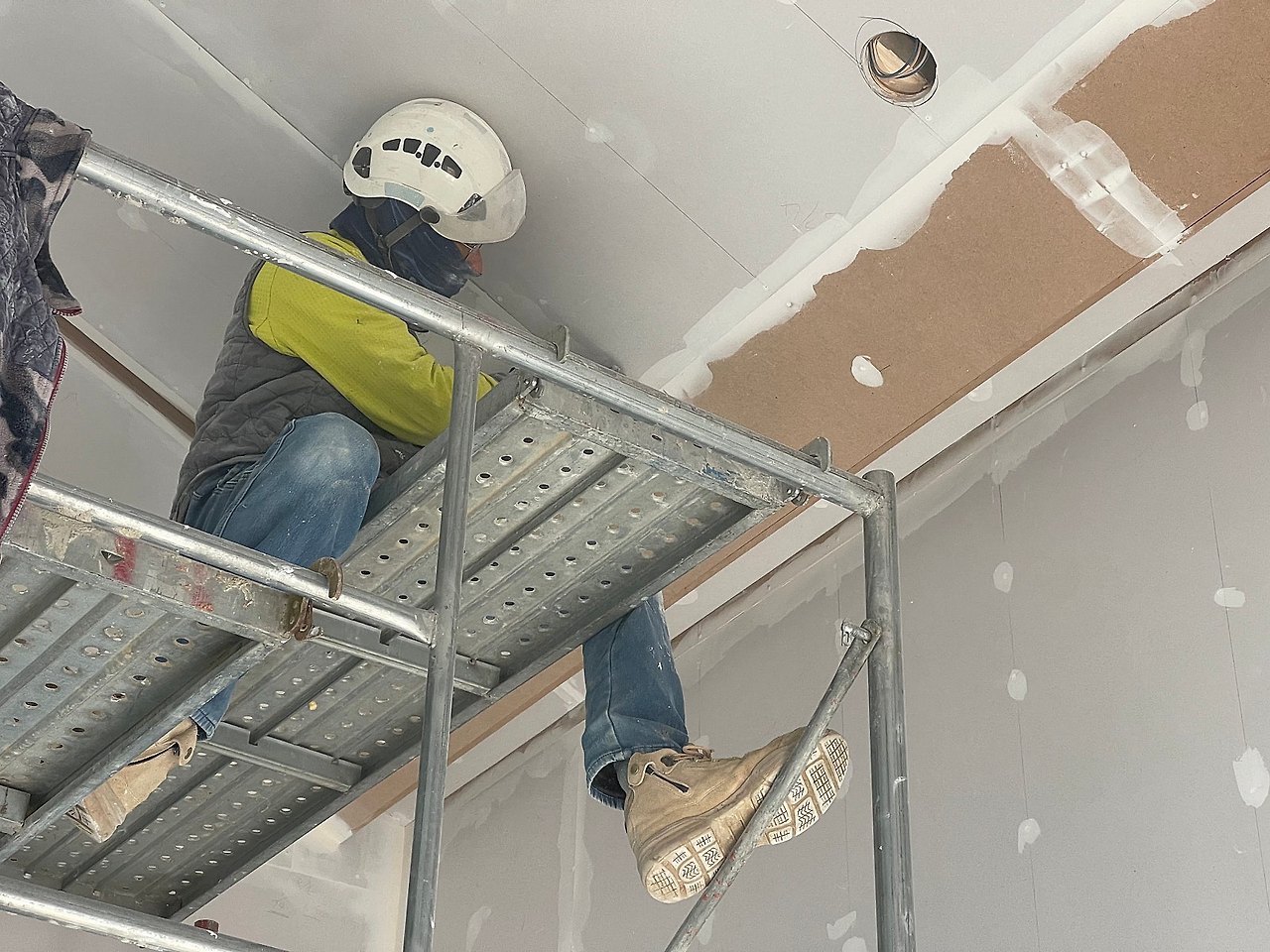

현재 본격적인 샌딩 작업이 진행되고 있습니다.
표면을 고르게 다듬으며 다음 공정을 위한 준비를 하고 있습니다.
미세한 부분까지 신경 써서 꼼꼼히 작업을 이어가고 있습니다.
완성도를 높이기 위해 최선을 다해 진행 중입니다.

욕실에 SMC 천장재 시공을 완료하였습니다.
습기와 내구성에 강한 SMC 소재로 견고하게 마감되었습니다.
기능성과 실용성을 고려한 시공으로 작업을 마쳤습니다.

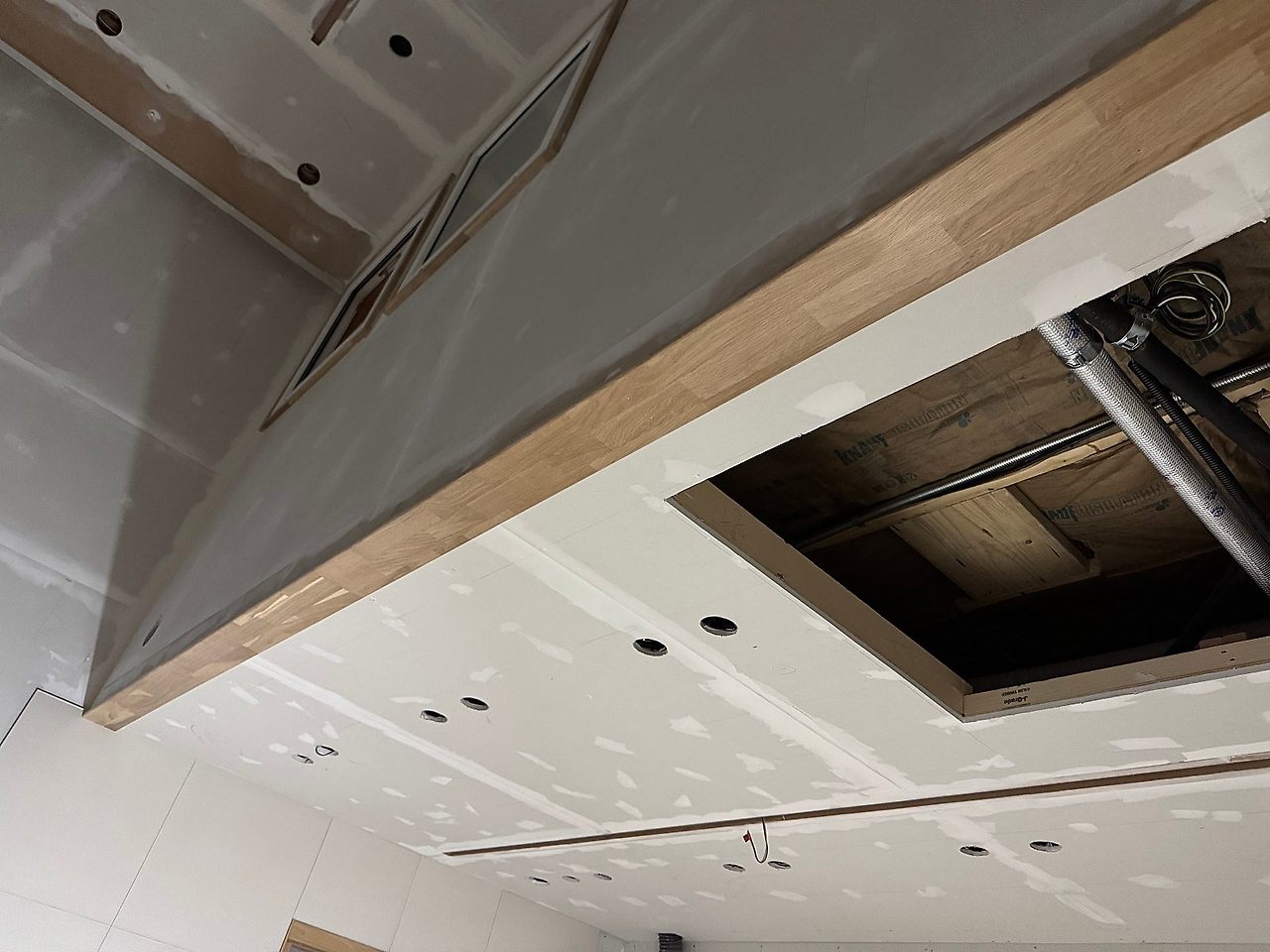

마감재를 이용해 창문 테두리와 천장과 벽이 만나는 부분에 몰딩을 시공해주었습니다

오늘도 고생 많으셨습니다!
모두의 노력 덕분에 하루가 알차고 의미 있게 마무리되었습니다.
편안히 쉬시고, 내일도 안전하고 활기찬 하루가 되길 바랍니다.
항상 감사합니다. 내일 뵙겠습니다! 😊
'목조주택 시공완료현장 > 2411 천안목천 46평' 카테고리의 다른 글
250104 (토) [천안 목천] 46일차 마감 정리 등 [직영건축] [목조주택] [전원주택] (0) | 2025.01.05 |
---|---|
250102 (목) [천안 목천] 44일차 계단 마감 , 다락 몰딩 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.03 |
250101 (수) [천안 목천] 43일차 계단 마감 , 잼보드 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.02 |
241231 (화) [천안 목천] 42일차 퍼티 시공 , 마감재 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.02 |
241230 (월) [천안 목천] 41일차 퍼티 시공 , 마감재 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.31 |
241228 (토) [천안 목천] 40일차 퍼티 시공 , 마감재 가공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.30 |
241227 (금) [천안 목천] 39일차 덴스쉴드 시공 , 포켓도어 시공,마감재 가공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.28 |
241226 (목) [천안 목천] 38일차 덴스쉴드 시공 , 포켓도어 시공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.28 |
241223 (월) [천안 목천] 37일차 덴스쉴드 시공 , 방문 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.23 |
241222 (일) [천안 목천] 36일차 다운실링 , 석고보드 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.23 |
댓글
