날씨: 맑음
-금일 근무자
팀 장 : 박선민 (9시간)
부 팀 장 : 이주형 (9시간)
팀 원 : 권재홍 (9시간) , 김완태 (9시간)
지 원 : 문성일 (휴무) , 최영광 (9시간) , 조길환 (9시간)
금일품수 (누계) : 6.75 품 (총 188.625품)
금일 작업 현황

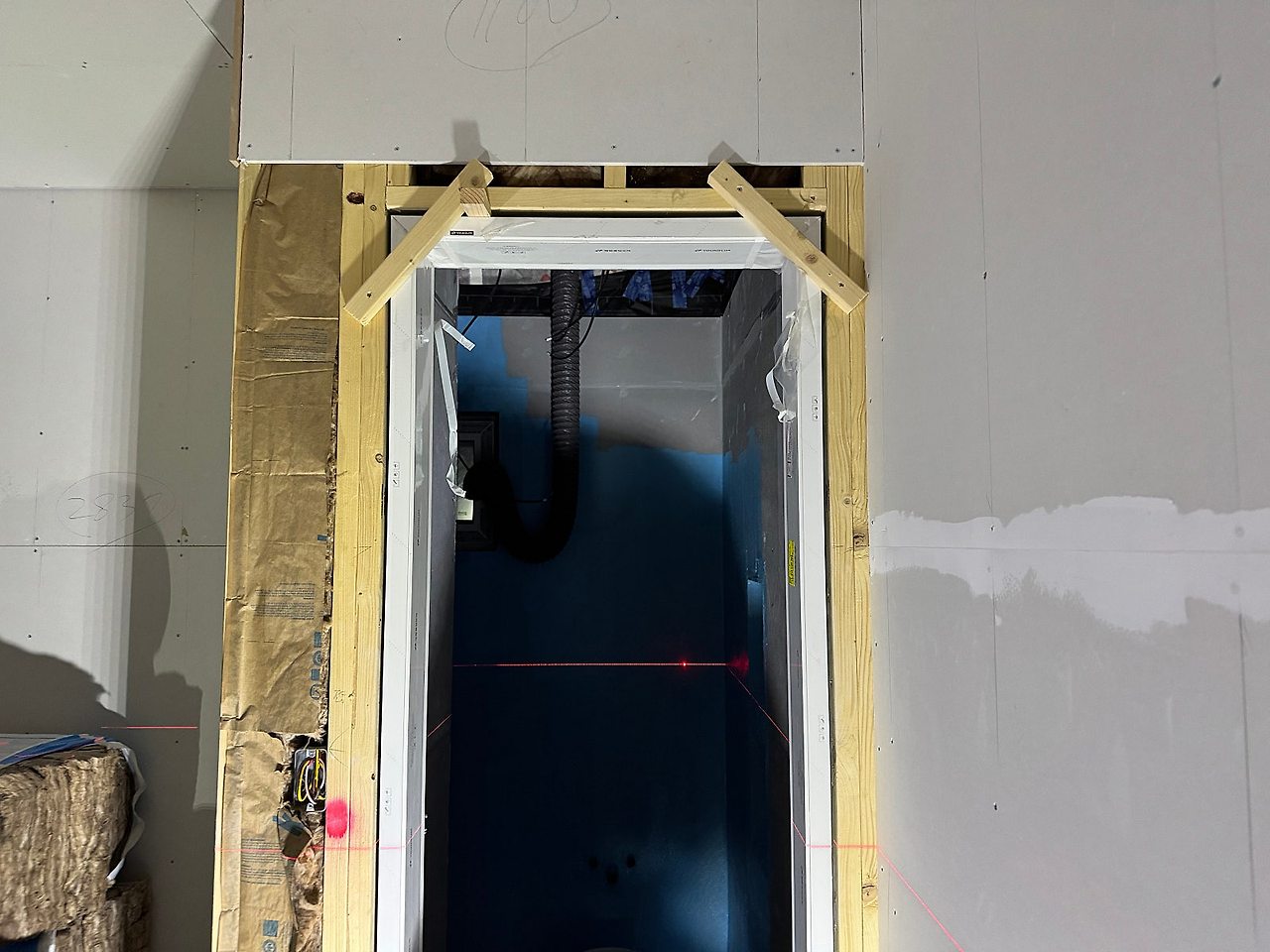

- 포켓도어 시공

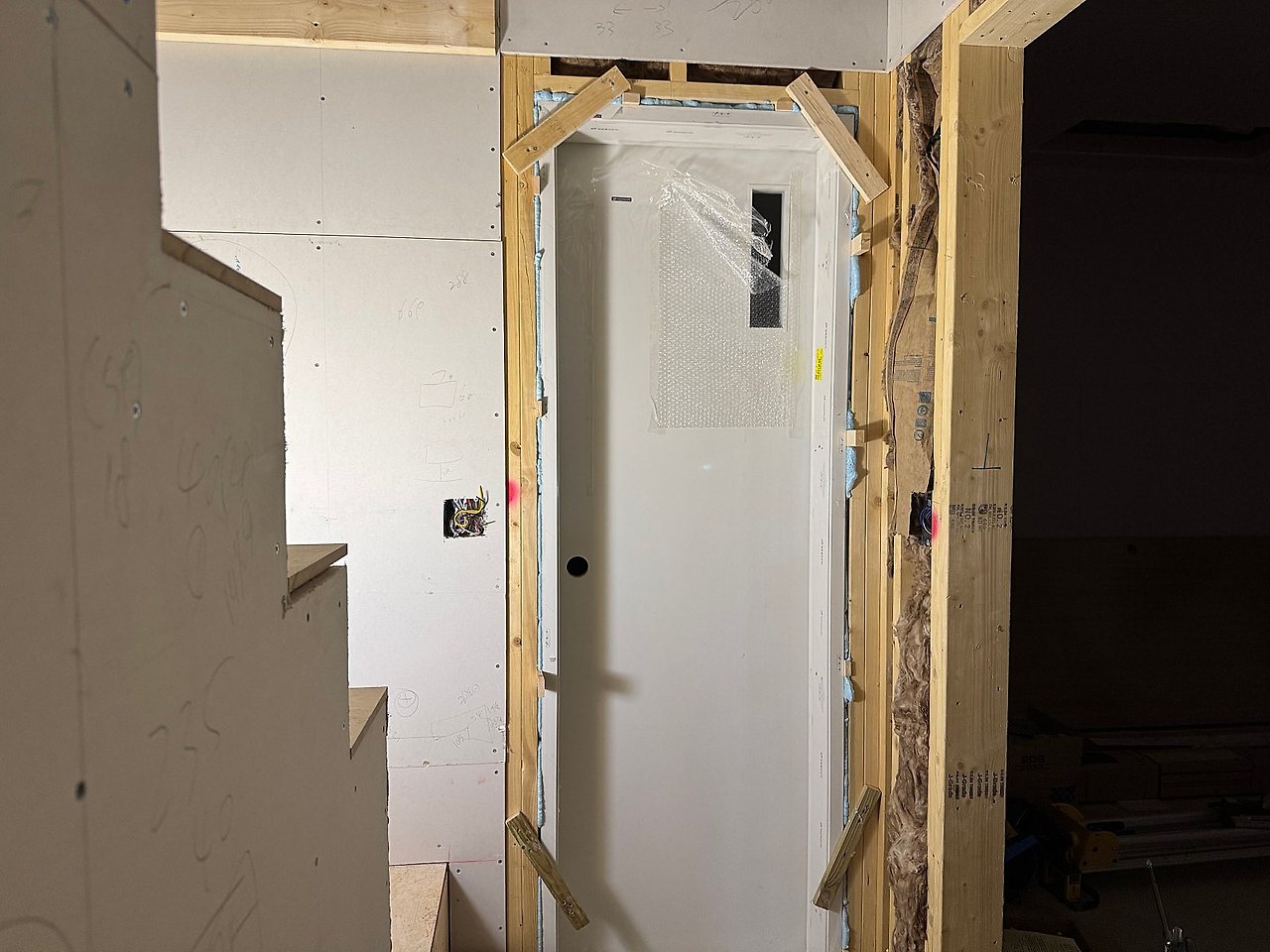

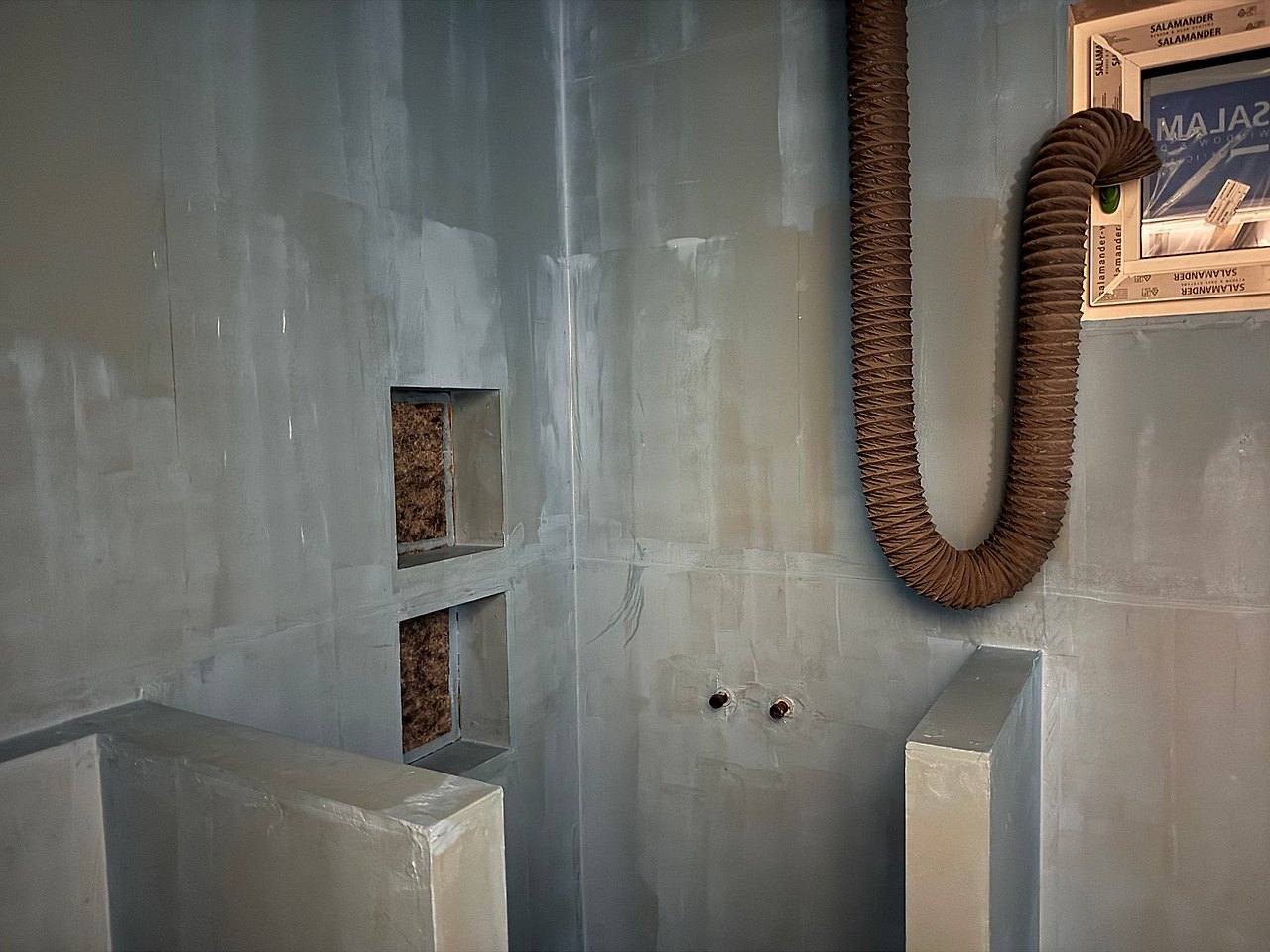

- 욕실 덴스 쉴드 시공
- 마감재 가공
- 외부 설비
다음 예정작업
- 마감재 가공
- 퍼티
- 잼보드 시공
- 외부 설비
천안 목천 39일차
안녕하세요! 오늘도 안전하고 꼼꼼하게 시공을 시작해 보겠습니다.
작은 부분도 놓치지 않으며 최고의 결과를 목표로 달려가겠습니다.
함께 힘내서 멋진 하루 만들어 봅시다! 😊

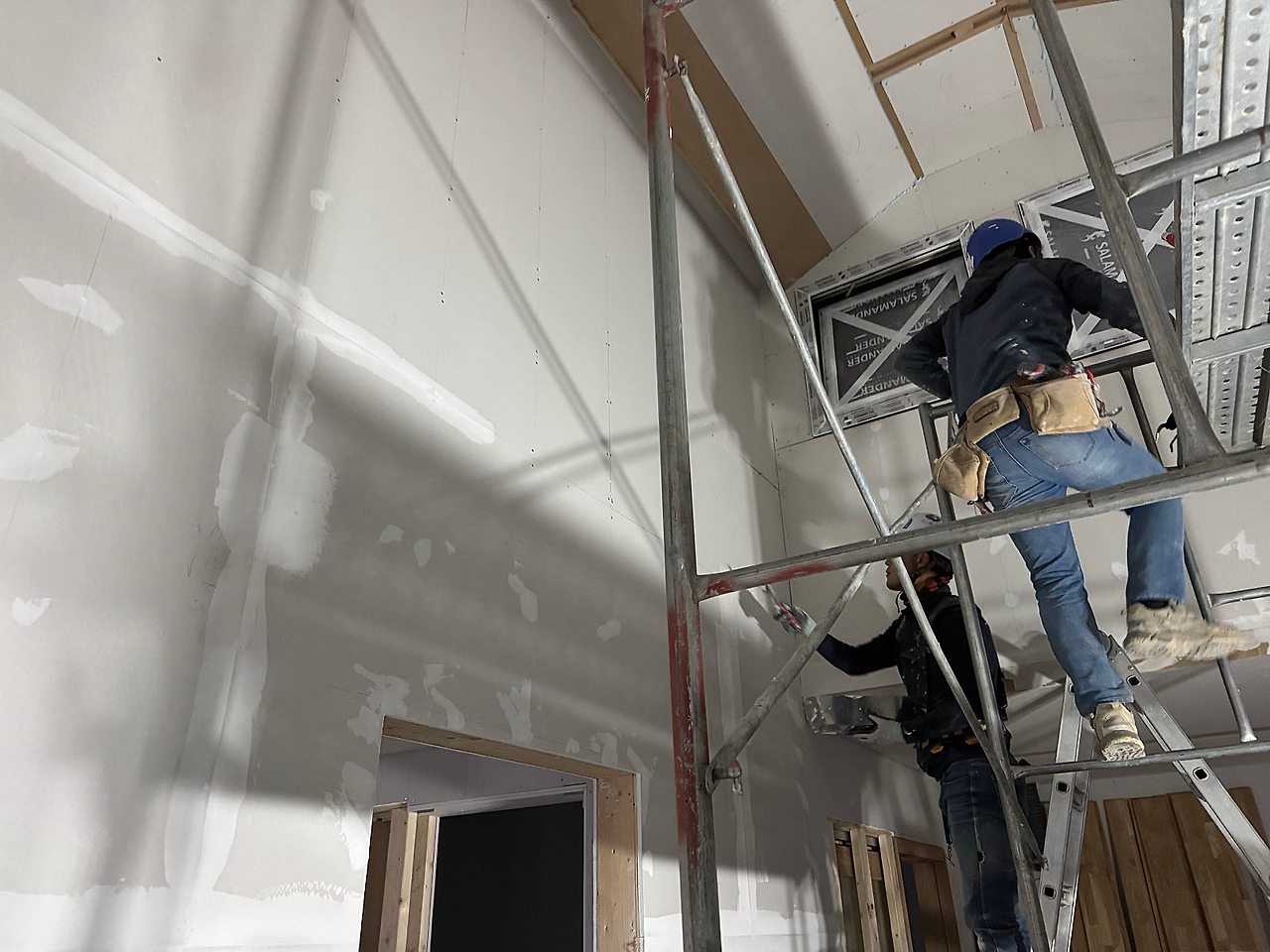

퍼티 시공이 시작 되었습니다.
퍼티 시공은 벽면의 균열이나 틈새를 메우고 표면을 매끄럽게 다듬는 작업입니다.
주로 도장이나 도배 전에 진행하며, 표면의 완성도를 높여줍니다.

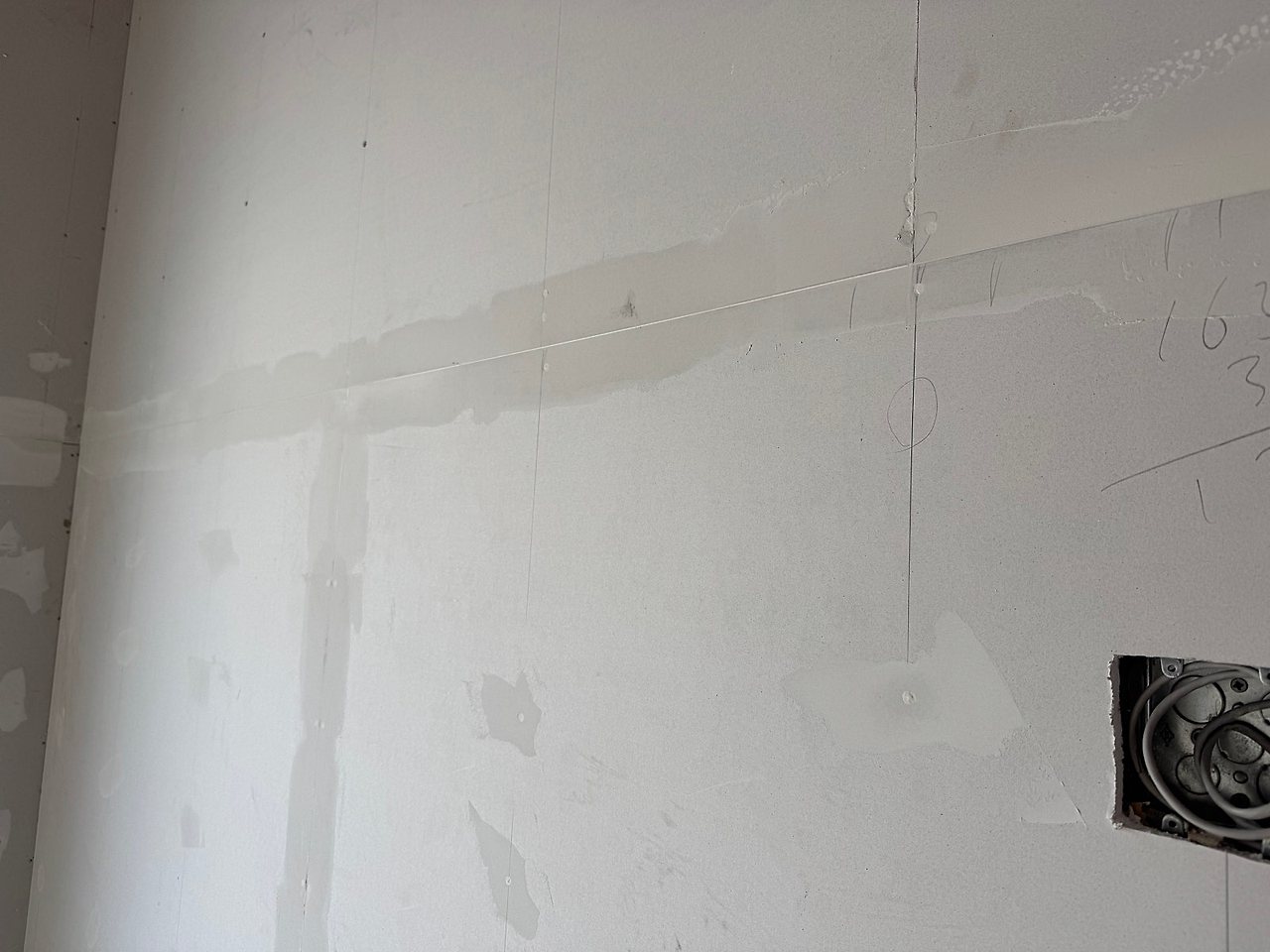

퍼티를 도포하고 건조 후 샌딩 작업을 통해 평탄하게 정리합니다.
이를 통해 마감재의 부착력을 높이고 내구성을 강화할 수 있습니다.


욕실 방수 시공을 진행하였습니다.

Mapelastic AquaDefense는 욕실 방수 시공에 최적화된 고성능 방수제입니다.
습기와 물 유입을 효과적으로 차단해 욕실의 내구성과 방수성을 높입니다.
빠르게 건조되어 작업 시간을 줄일 수 있으며, 유연성이 좋아 균열에도 강합니다.

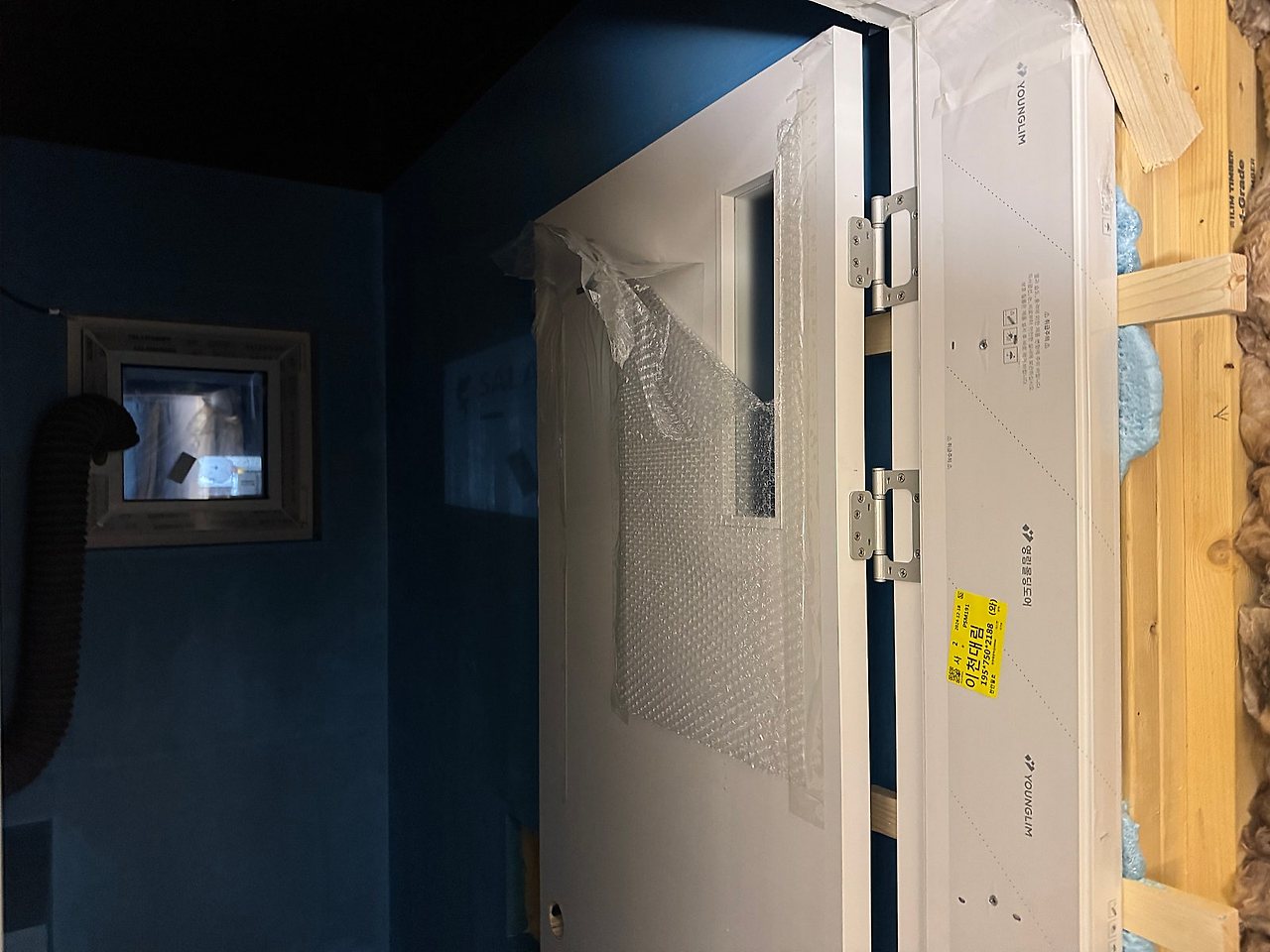

욕실 2곳의 문 시공을 완료하였습니다.
문틀과 도어를 정교하게 맞춰 깔끔하고 안정감 있는 마감이 이루어졌습니다.
습기가 많은 욕실 환경을 고려해 내구성이 강한 재료를 사용하였습니다.
두 곳 모두 방수 처리와 함께 완벽한 설치로 오랜 기간 사용할 수 있도록 시공했습니다.

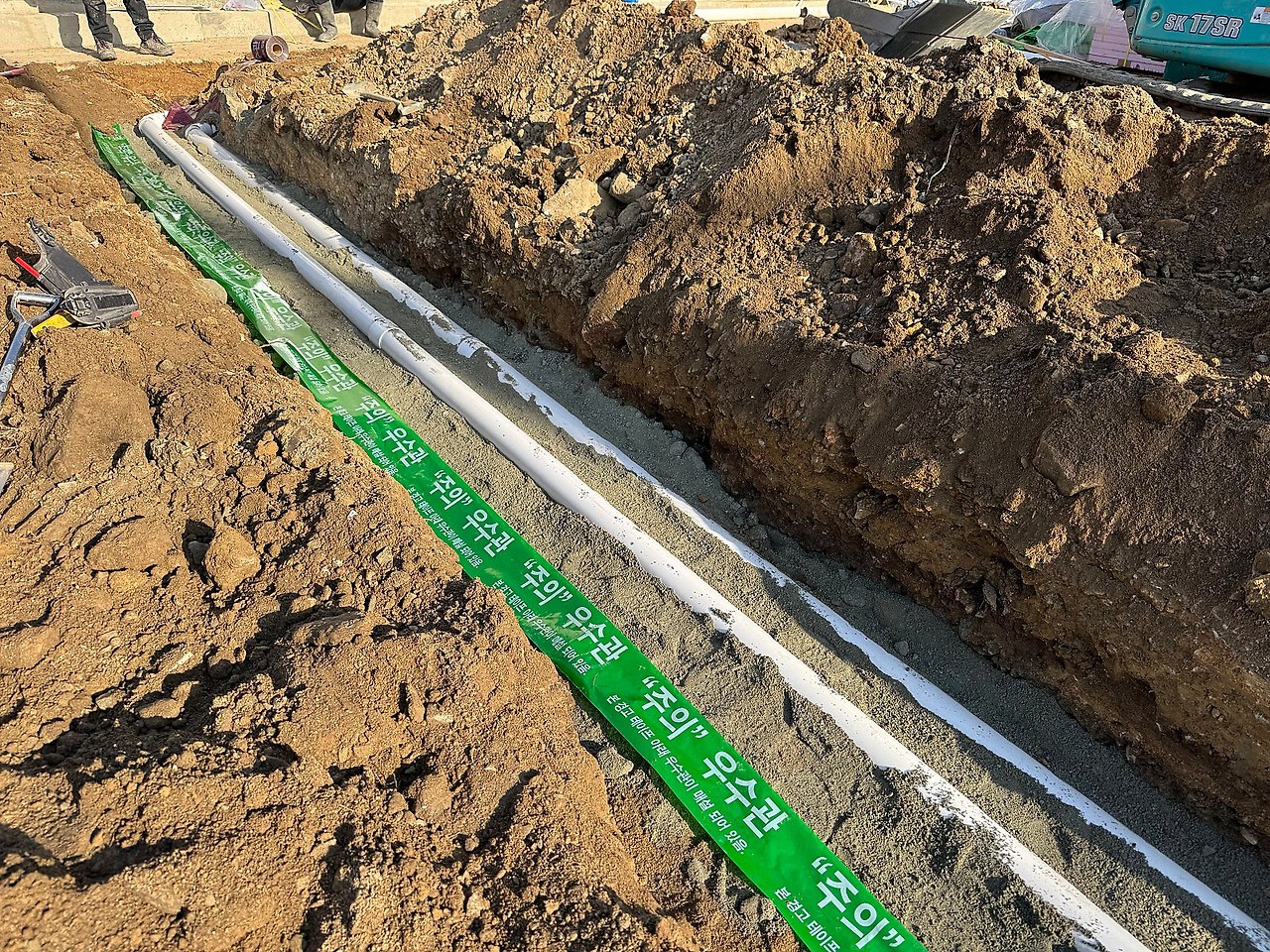

외부 설비 작업이 진행중입니다.
오늘도 시공 작업을 무사히 마칠 수 있었습니다.
모두의 노력 덕분에 꼼꼼하고 만족스러운 결과를 얻을 수 있었어요.
남은 시간은 푹 쉬시고, 내일도 힘차게 시작하시길 바랍니다.
고생 많으셨습니다! 감사합니다! 😊
'목조주택 시공완료현장 > 2411 천안목천 46평' 카테고리의 다른 글
250102 (목) [천안 목천] 44일차 계단 마감 , 다락 몰딩 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.03 |
---|---|
250101 (수) [천안 목천] 43일차 계단 마감 , 잼보드 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.02 |
241231 (화) [천안 목천] 42일차 퍼티 시공 , 마감재 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.02 |
241230 (월) [천안 목천] 41일차 퍼티 시공 , 마감재 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.31 |
241228 (토) [천안 목천] 40일차 퍼티 시공 , 마감재 가공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.30 |
241226 (목) [천안 목천] 38일차 덴스쉴드 시공 , 포켓도어 시공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.28 |
241223 (월) [천안 목천] 37일차 덴스쉴드 시공 , 방문 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.23 |
241222 (일) [천안 목천] 36일차 다운실링 , 석고보드 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.23 |
241221 (토) [천안 목천] 35일차 다운실링 , 석고보드 시공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.23 |
241220 (금) [천안 목천] 34일차 다운실링 , 석고보드 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.21 |
댓글
