날씨: 맑음
-금일 근무자
팀 장 : 박선민 (8시간)
부 팀 장 : 이주형 (8시간)
팀 원 : 권재홍 (8시간) , 김완태 (8시간)
지 원 : 문성일 (8시간) , 최영광 (8시간) , 조길환 (8시간)
금일품수 (누계) : 7 품 (총 195.625품)
금일 작업 현황
- 마감재 가공
- 퍼티 작업
- 외부 설비
- 타일 시공
다음 예정작업
- 마감재 시공
- 퍼티 및 샌딩
천안 목천 40일차
안녕하세요! 오늘도 활기차게 하루를 시작해 봅시다.
작업 하나하나에 정성을 담아 최선을 다하겠습니다.
안전하고 성공적인 하루가 될 수 있도록 모두 화이팅입니다! 😊

오픈 천장구간 퍼티 작업이 마무리 되었습니다.

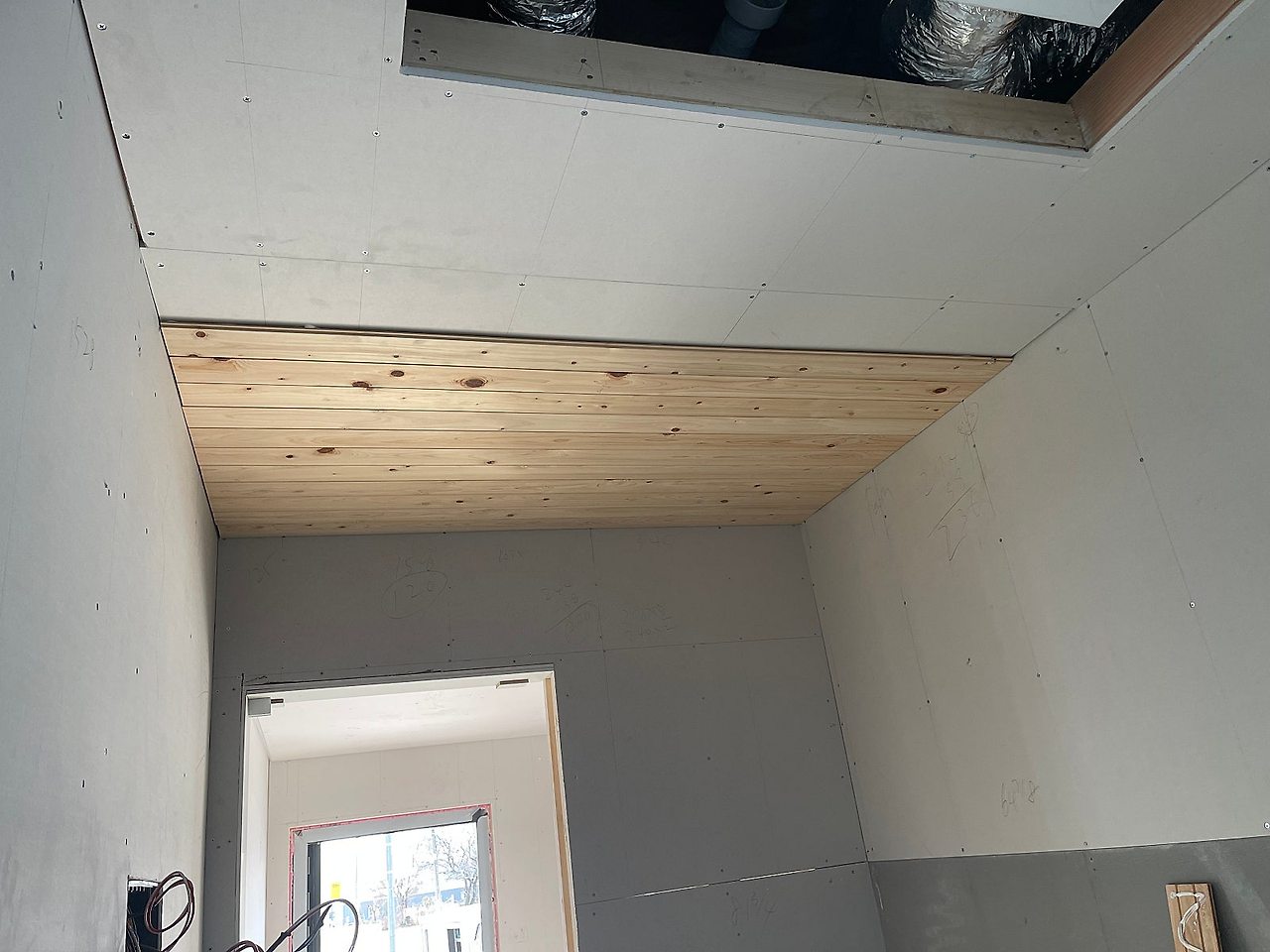

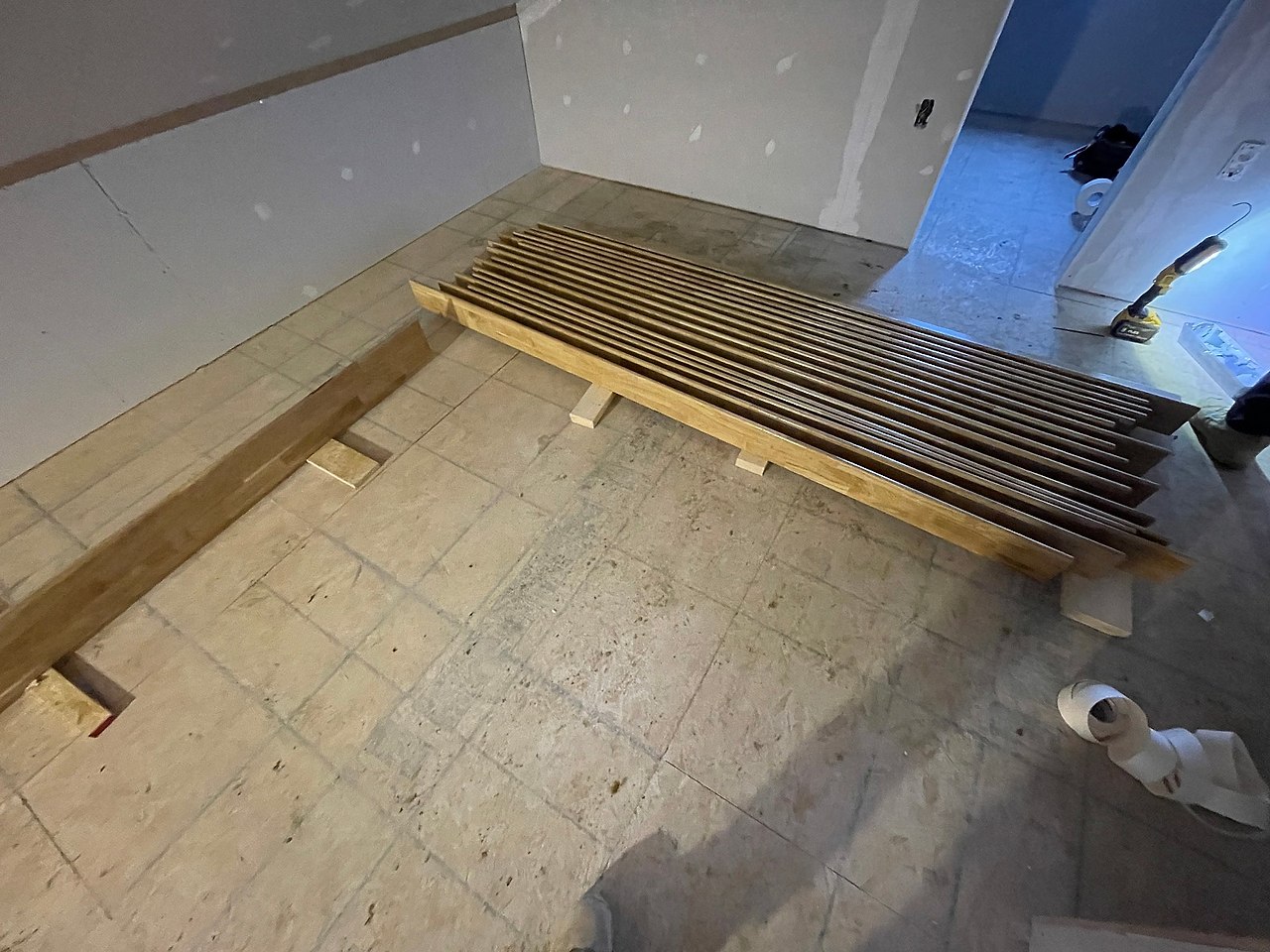

다용도실 천장 루바 시공이 진행 되었습니다.
편백나무는 공기 정화와 탈취 효과가 뛰어나 쾌적한 실내 환경을 만듭니다.
습도 조절 기능이 있어 여름엔 습기를 흡수하고 겨울엔 방출해 쾌적함을 유지합니다.
내구성과 방충성이 좋아 오랜 시간 사용해도 깔끔한 상태를 유지할 수 있습니다.

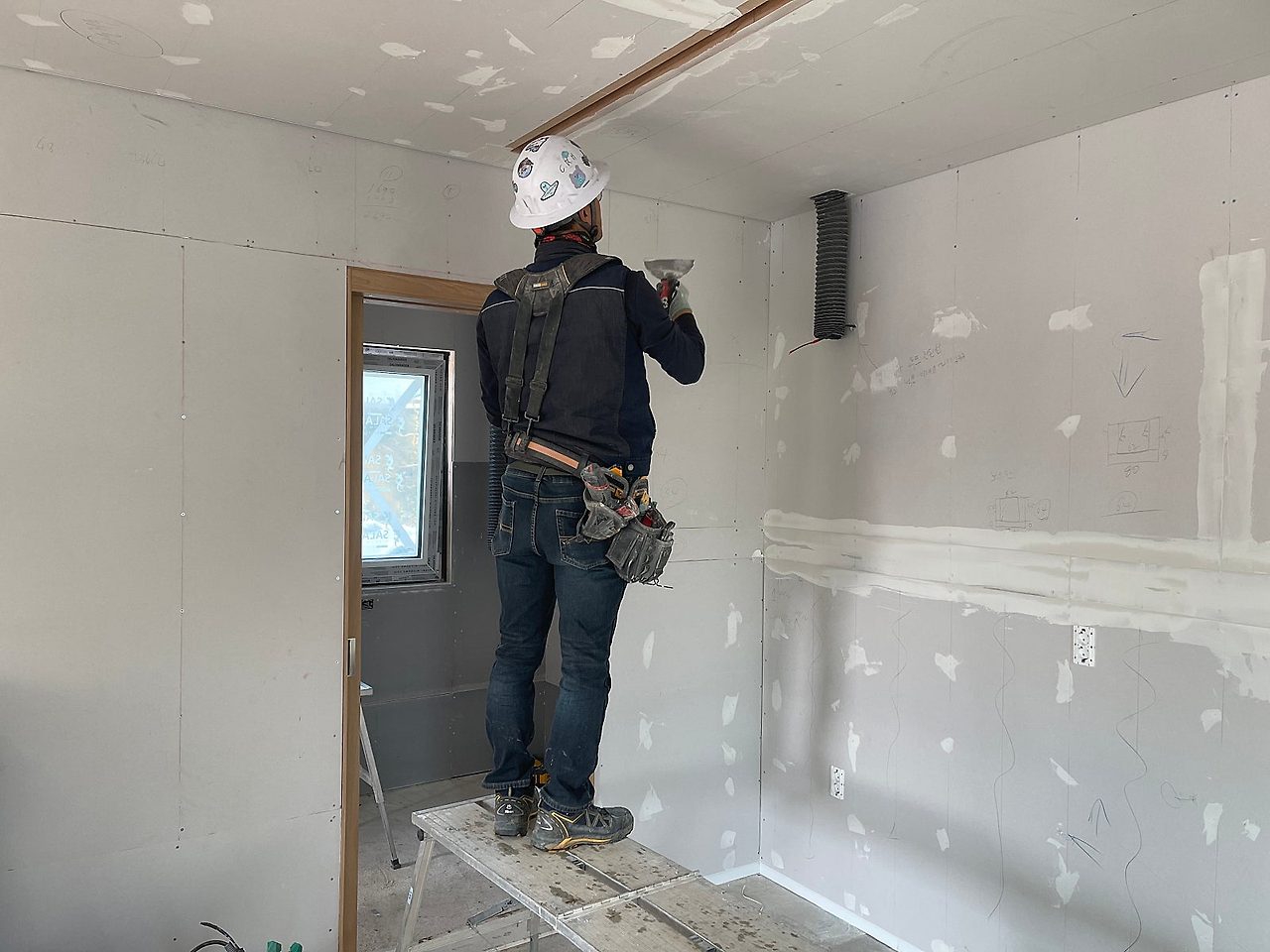

현재 마감재 가공 작업이 한창 진행 중입니다.

정교하고 깔끔한 마감을 위해 세심한 주의를 기울이고 있습니다.
완성도를 높이기 위해 디테일한 부분까지 꼼꼼히 작업 중입니다.

오늘부터 타일팀이 본격적으로 타일 시공에 들어갔습니다.
정확한 레벨과 균형을 맞추며 꼼꼼히 작업을 진행하고 있습니다.
각 공간의 특성에 맞는 타일을 사용해 세련되고 실용적인 마감을 목표로 합니다.
완벽한 결과를 위해 최선을 다하고 있으니 기대해 주셔도 좋습니다! 😊

그동안 지원 나와 열심히 도와주신 문성일 팀장님과 팀원들께 진심으로 감사드립니다.
힘든 작업 환경 속에서도 묵묵히 최선을 다해주신 덕분에 큰 도움이 되었습니다.
여러분의 노력과 열정이 현장의 완성도를 높이는 데 큰 역할을 했습니다.
모두 정말 고생 많으셨고, 앞으로도 좋은 일만 가득하시길 바랍니다!
이번 주 일요일은 푹 쉬고, 월요일에 다시 뵙겠습니다.
충분히 휴식 취하시면서 에너지도 충전하시길 바랍니다.
월요일에는 더욱 활기차게 시작할 수 있도록 준비하겠습니다.
편안한 주말 보내세요! 😊
'목조주택 시공완료현장 > 2411 천안목천 46평' 카테고리의 다른 글
250103 (금) [천안 목천] 45일차 마감재 시공 , 샌딩 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.04 |
---|---|
250102 (목) [천안 목천] 44일차 계단 마감 , 다락 몰딩 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.03 |
250101 (수) [천안 목천] 43일차 계단 마감 , 잼보드 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.02 |
241231 (화) [천안 목천] 42일차 퍼티 시공 , 마감재 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2025.01.02 |
241230 (월) [천안 목천] 41일차 퍼티 시공 , 마감재 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.31 |
241227 (금) [천안 목천] 39일차 덴스쉴드 시공 , 포켓도어 시공,마감재 가공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.28 |
241226 (목) [천안 목천] 38일차 덴스쉴드 시공 , 포켓도어 시공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.28 |
241223 (월) [천안 목천] 37일차 덴스쉴드 시공 , 방문 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.23 |
241222 (일) [천안 목천] 36일차 다운실링 , 석고보드 시공 등 [직영건축] [목조주택] [전원주택] (1) | 2024.12.23 |
241221 (토) [천안 목천] 35일차 다운실링 , 석고보드 시공 등 [직영건축] [목조주택] [전원주택] (0) | 2024.12.23 |
댓글
