목조주택 시공현장/2410 성주월항 38평

241214(토) [성주 월항면 장산리] 42일차 퍼티 작업, 현장 정리 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 12. 15.

날씨: 맑음

​-금일 근무자-

팀 장 : 이상민(8시간)

부팀장 : 문병선(8시간)

팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)

지원 : 김종협(8시간)

금일품수 (누계) :6 품 (총 205.5품)

금일 작업 현황

​-퍼티 작업

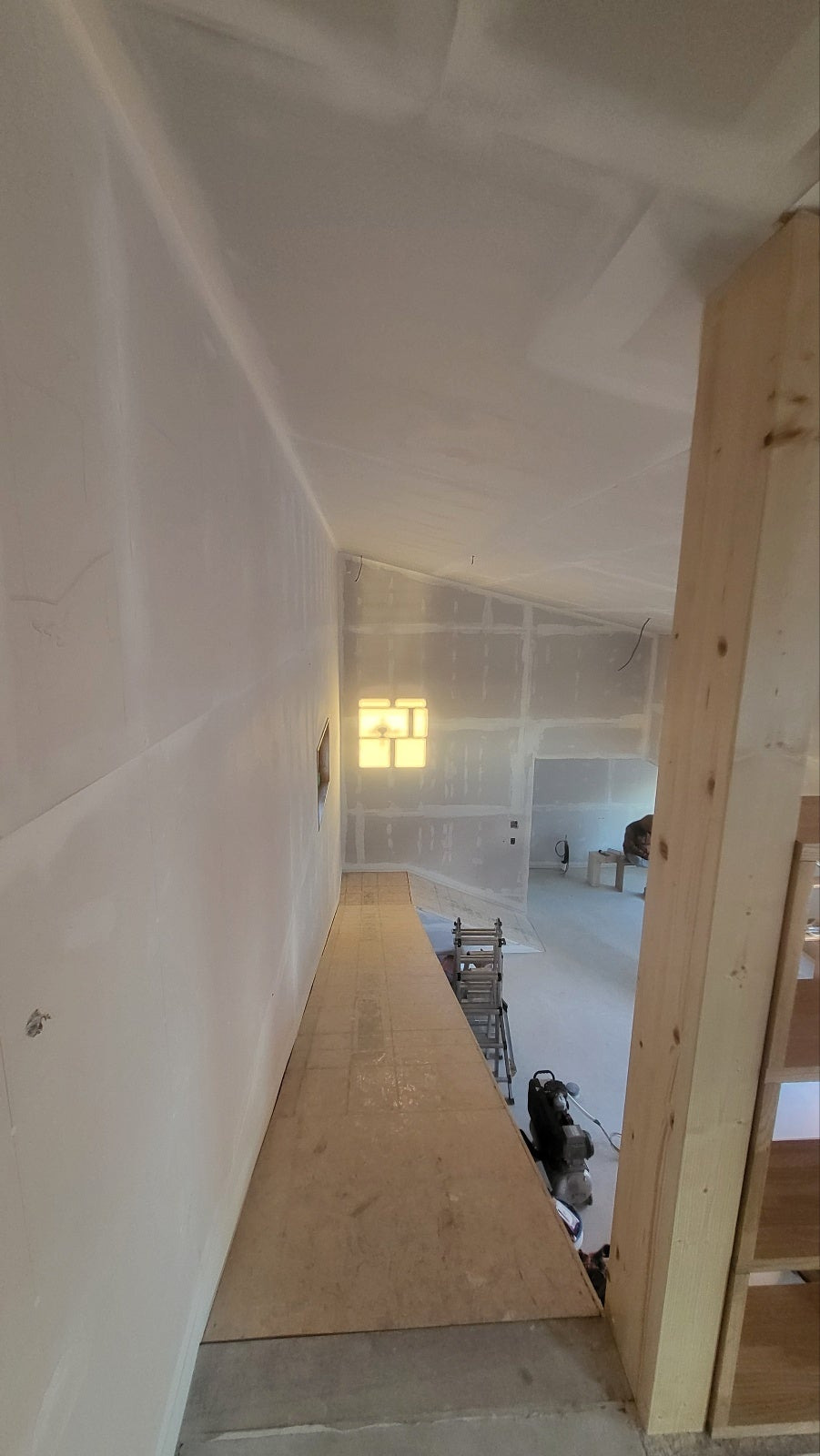

-현장 정리

-성주 월항면 장산리 42일차-

안녕하세요. 성주 월항에서의 42일차 작업을 시작하였습니다.

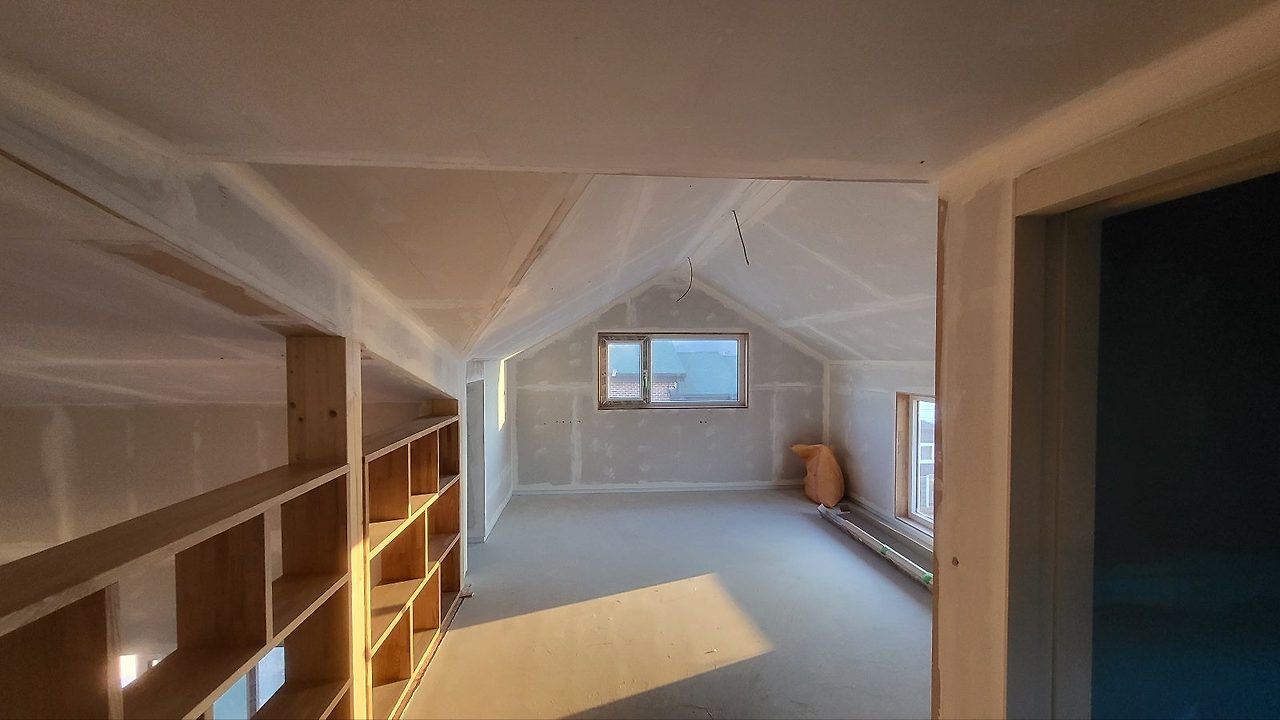

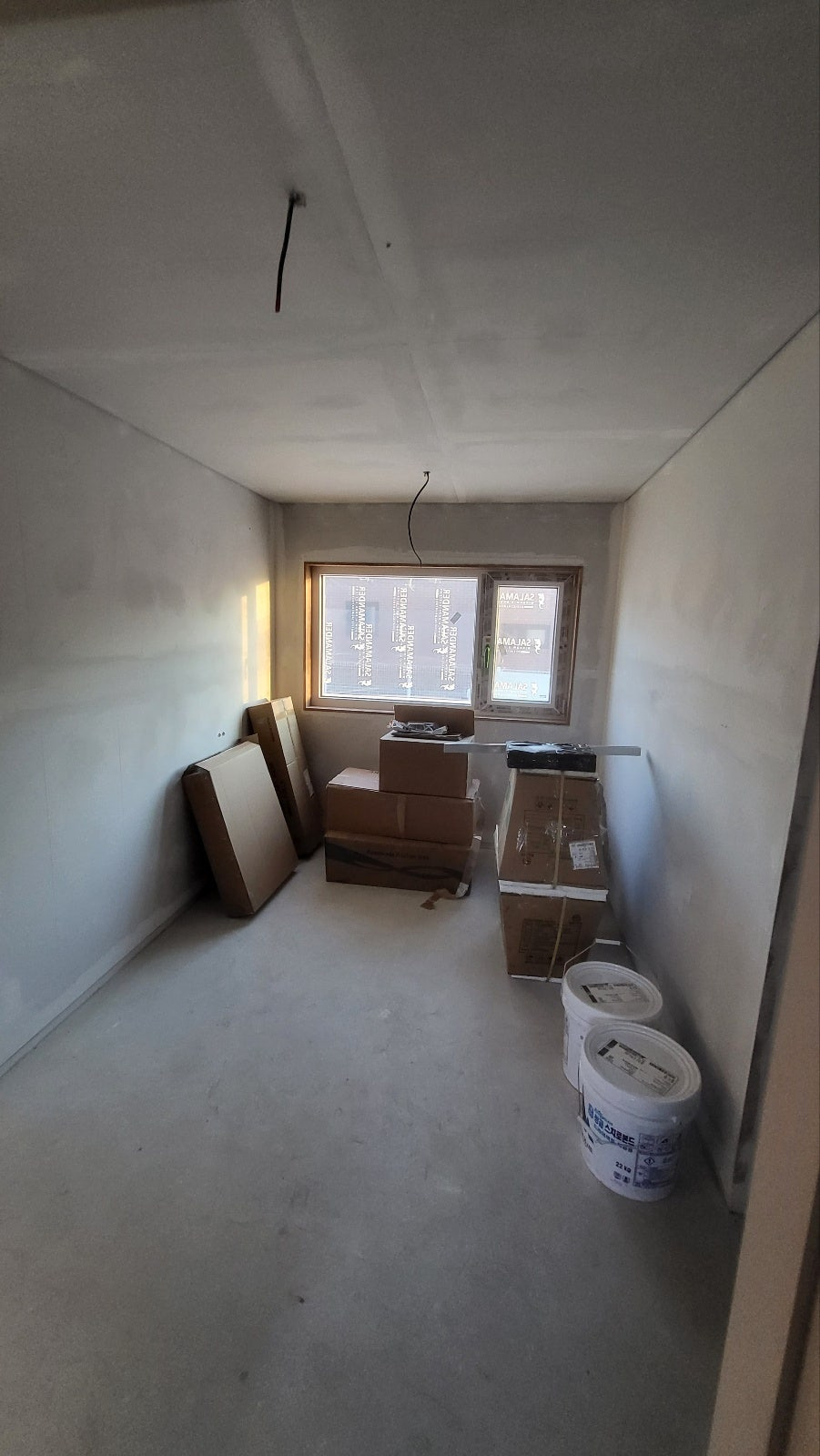

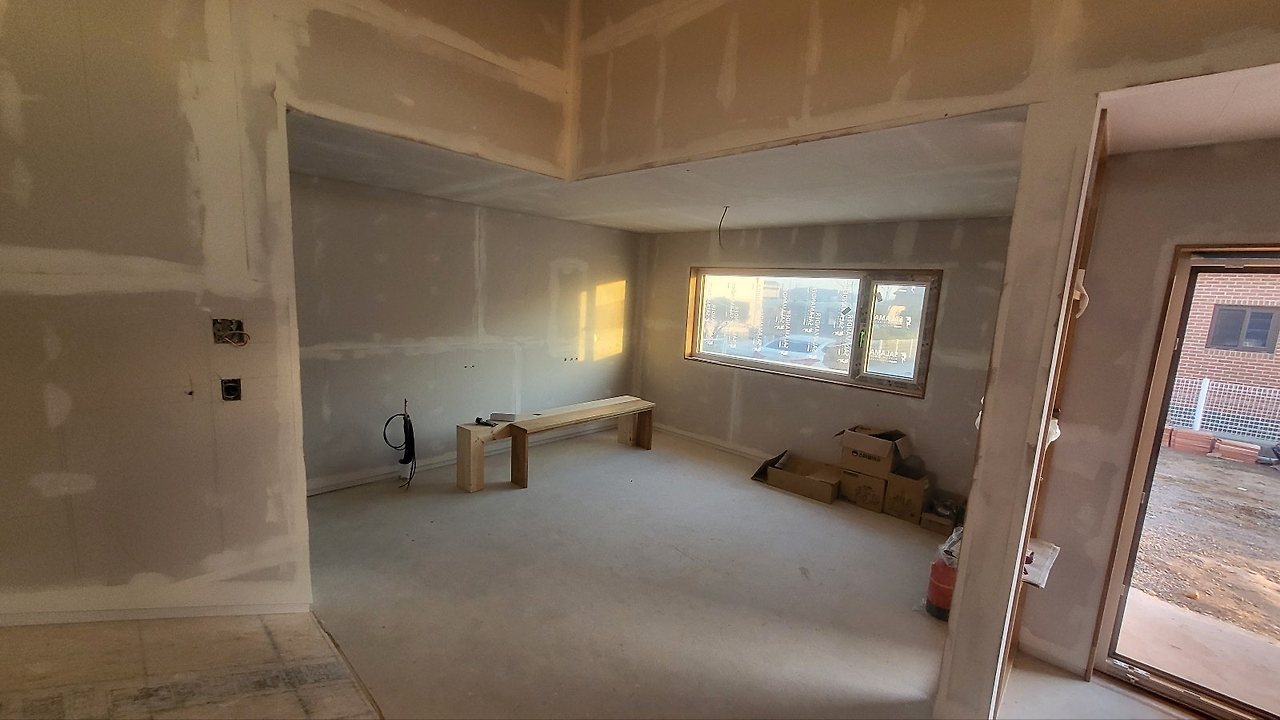

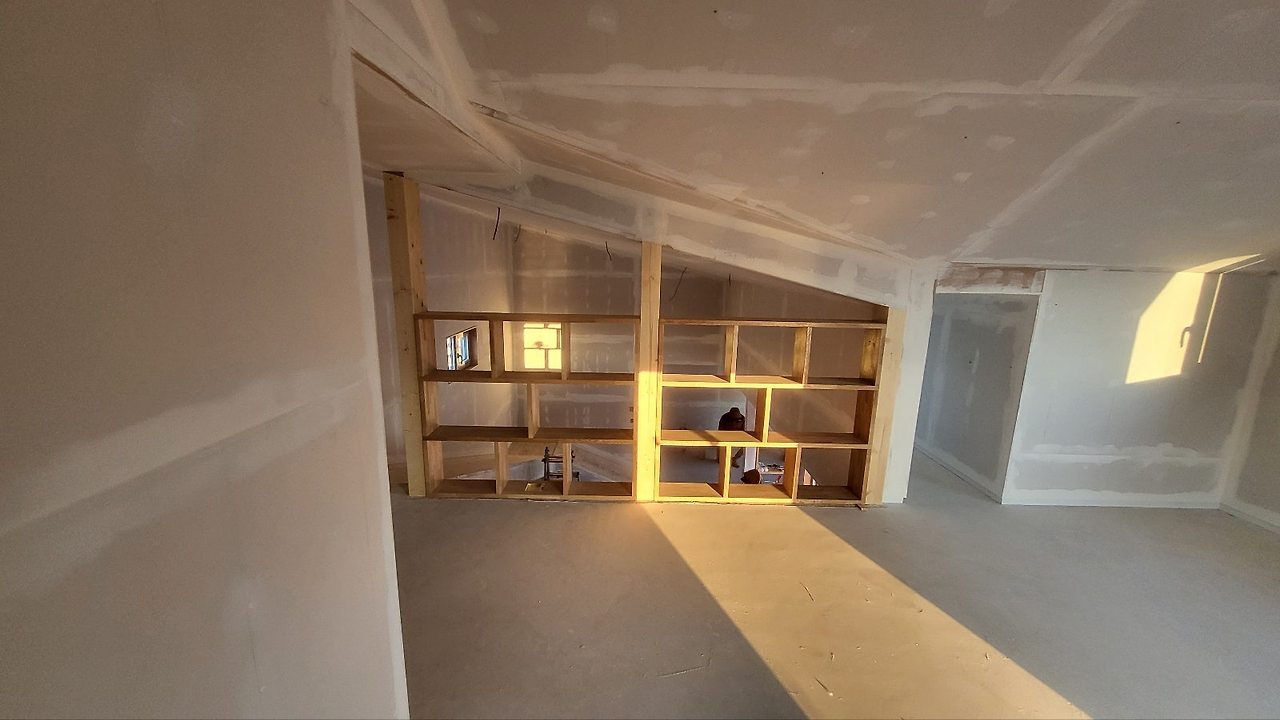

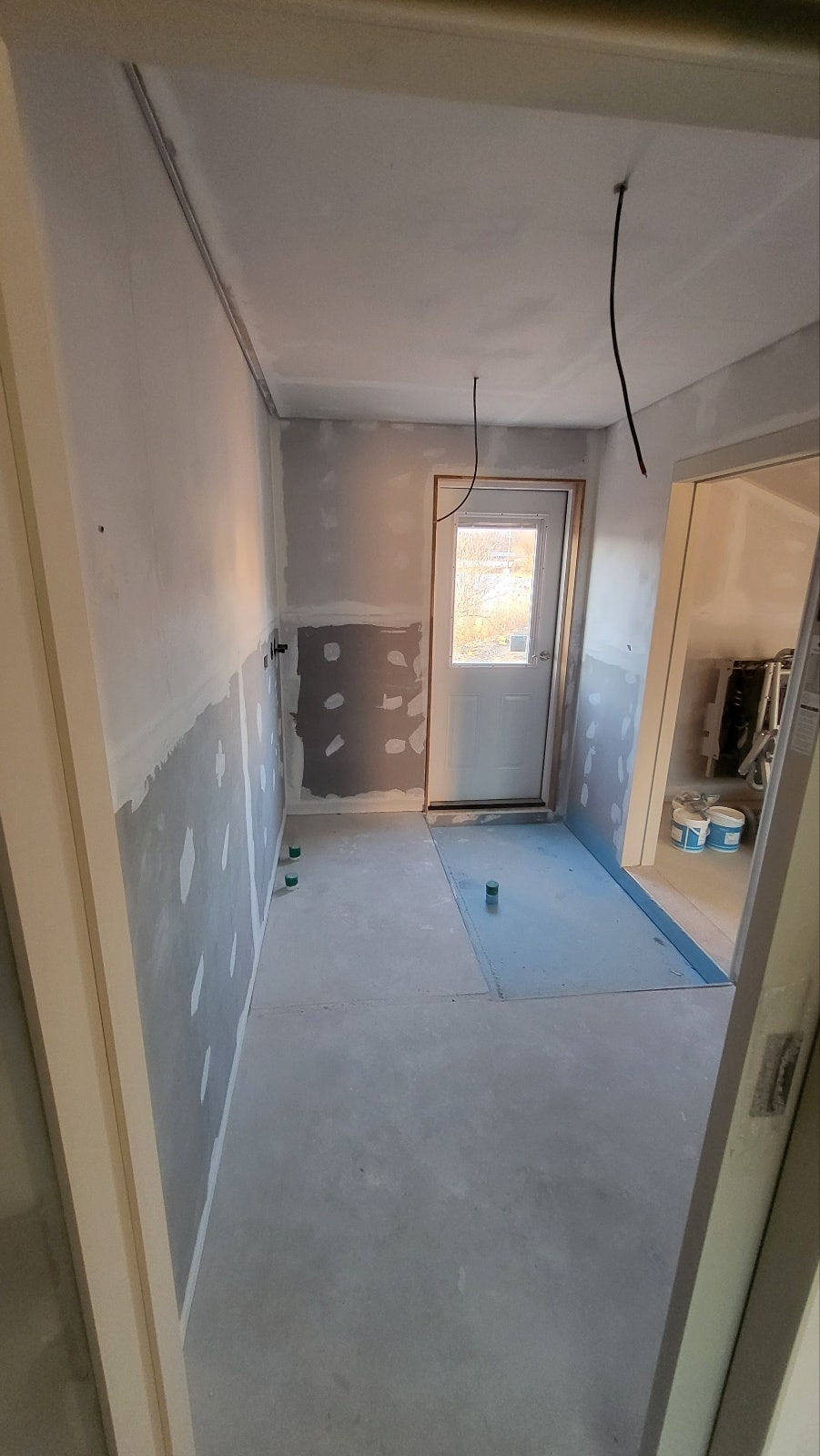

오늘은 성주 월항에서의 마지막 일정이라 미비비한 부분을 중점적으로 작업을 시작하였습니다.

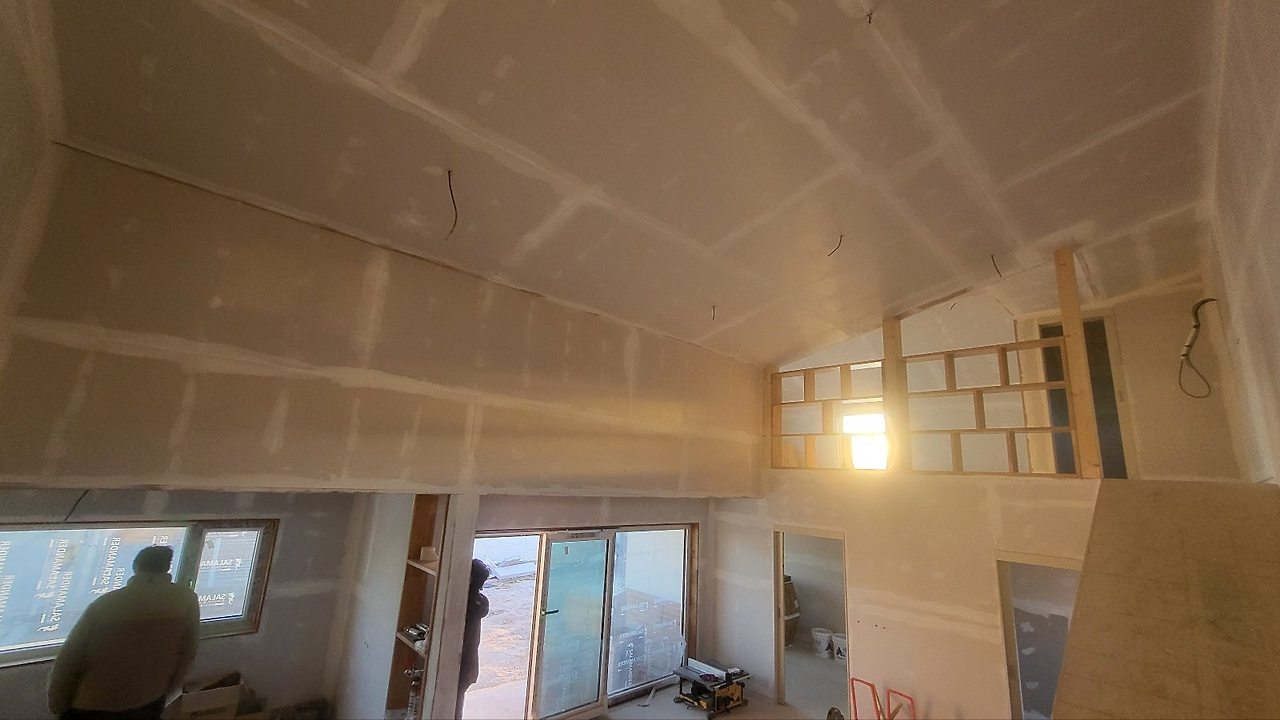

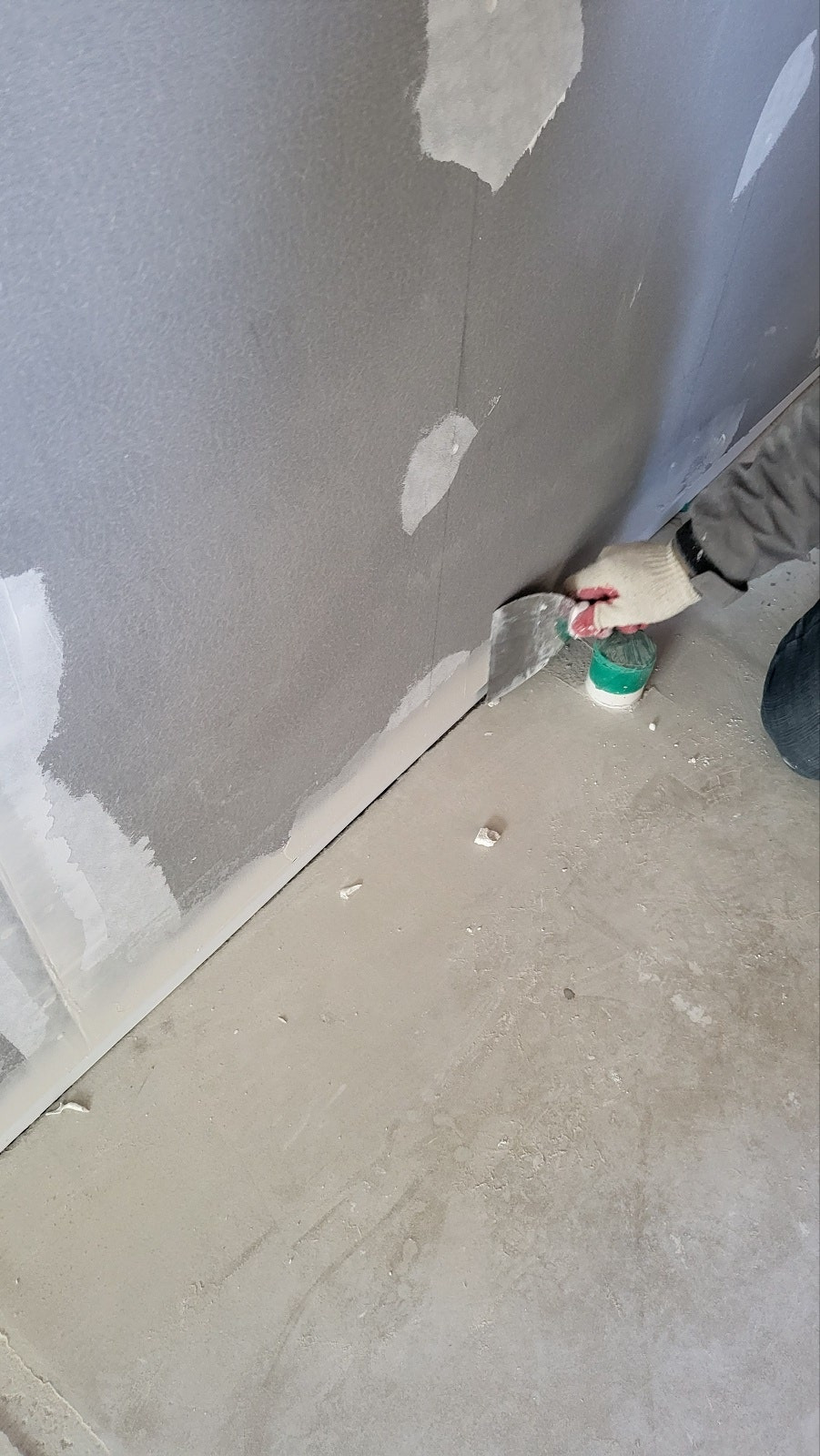

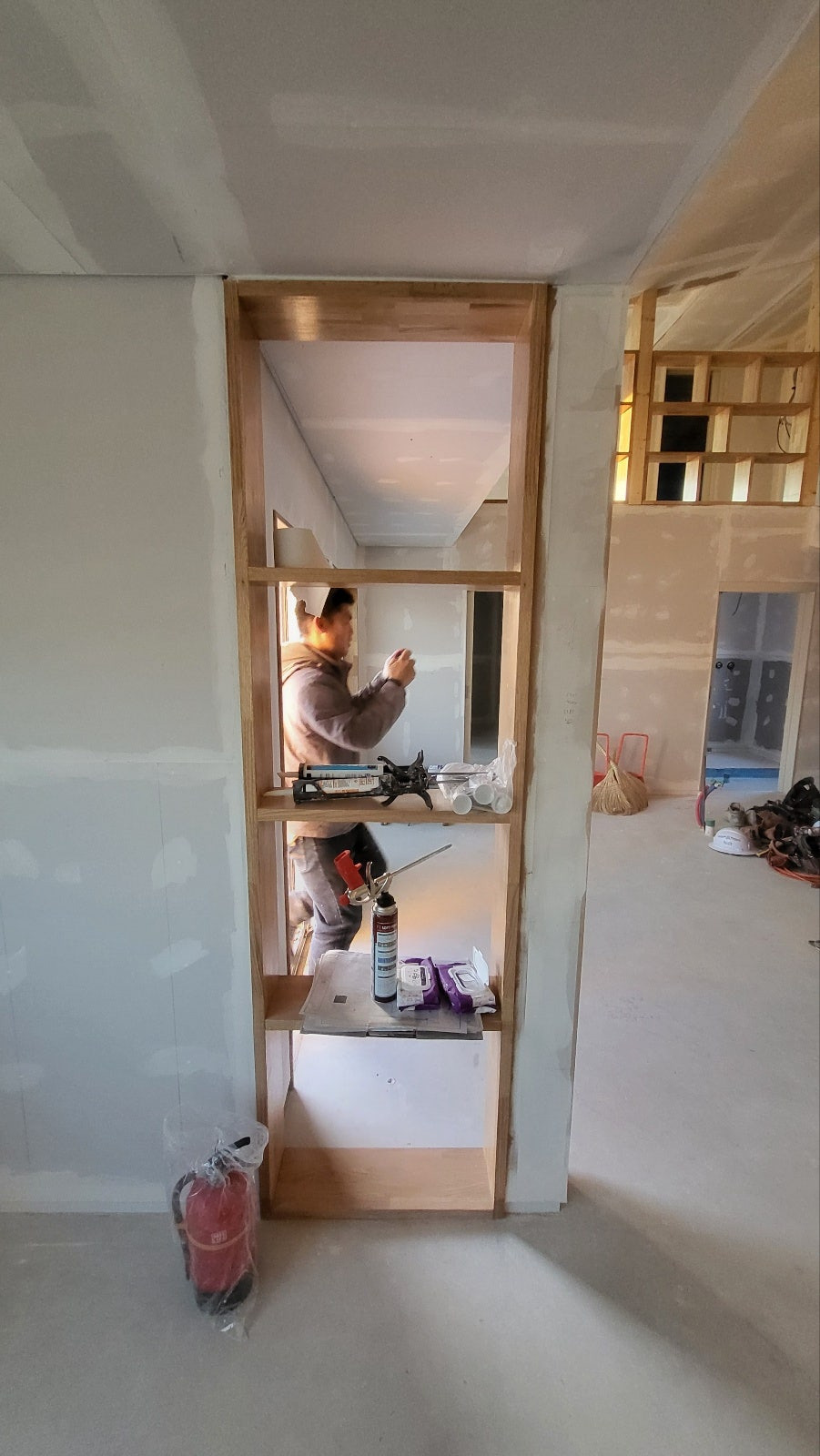

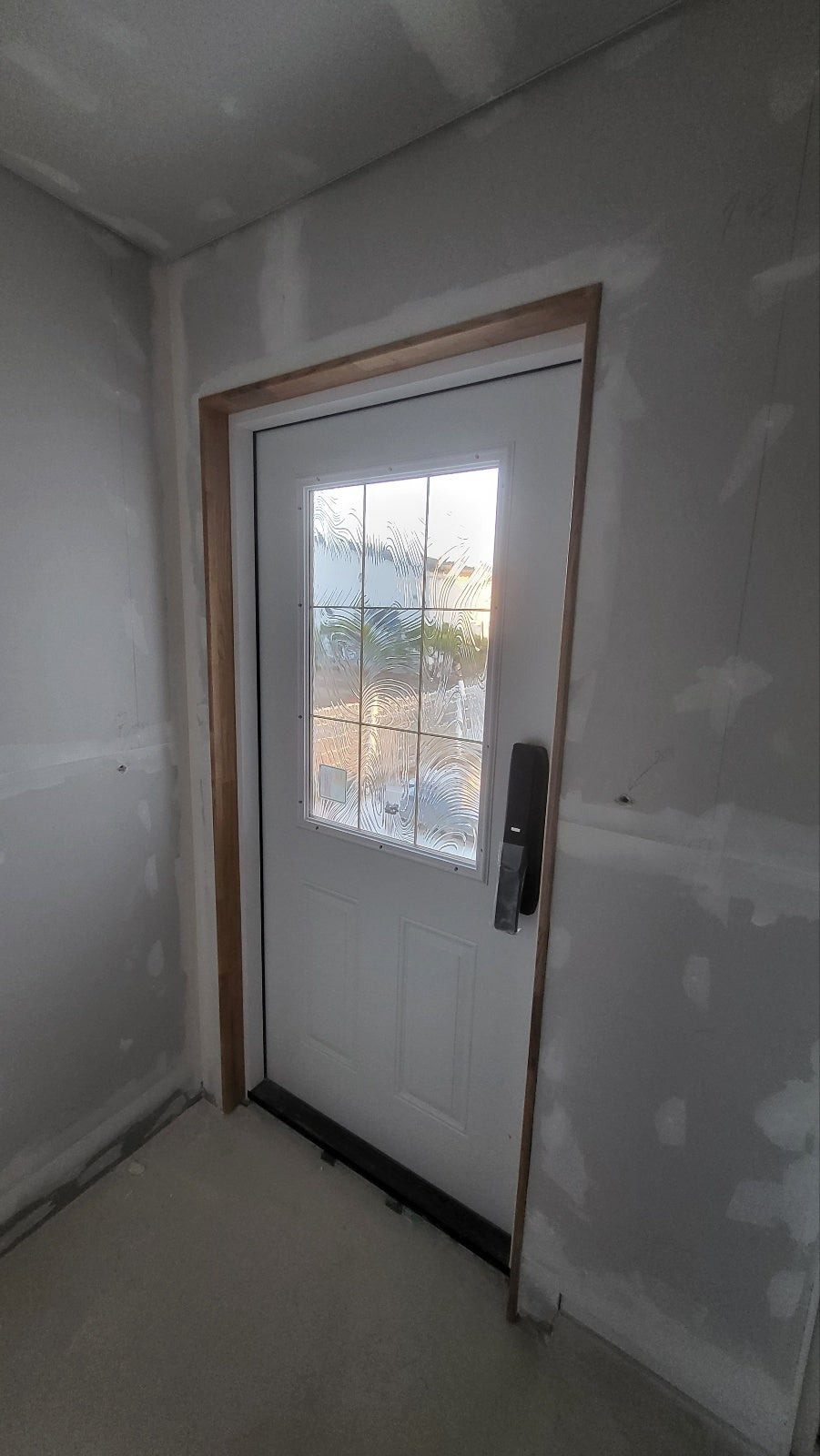

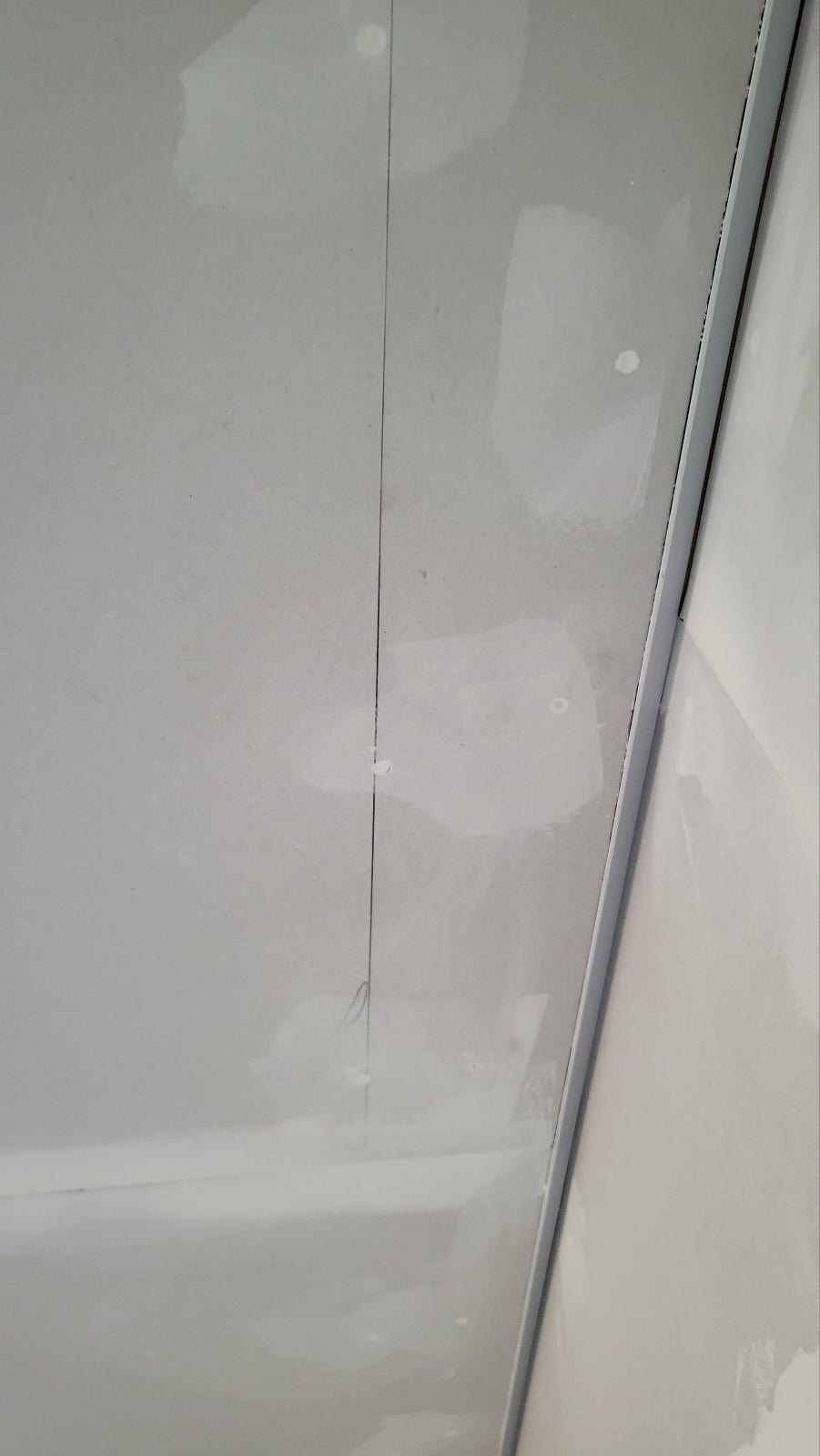

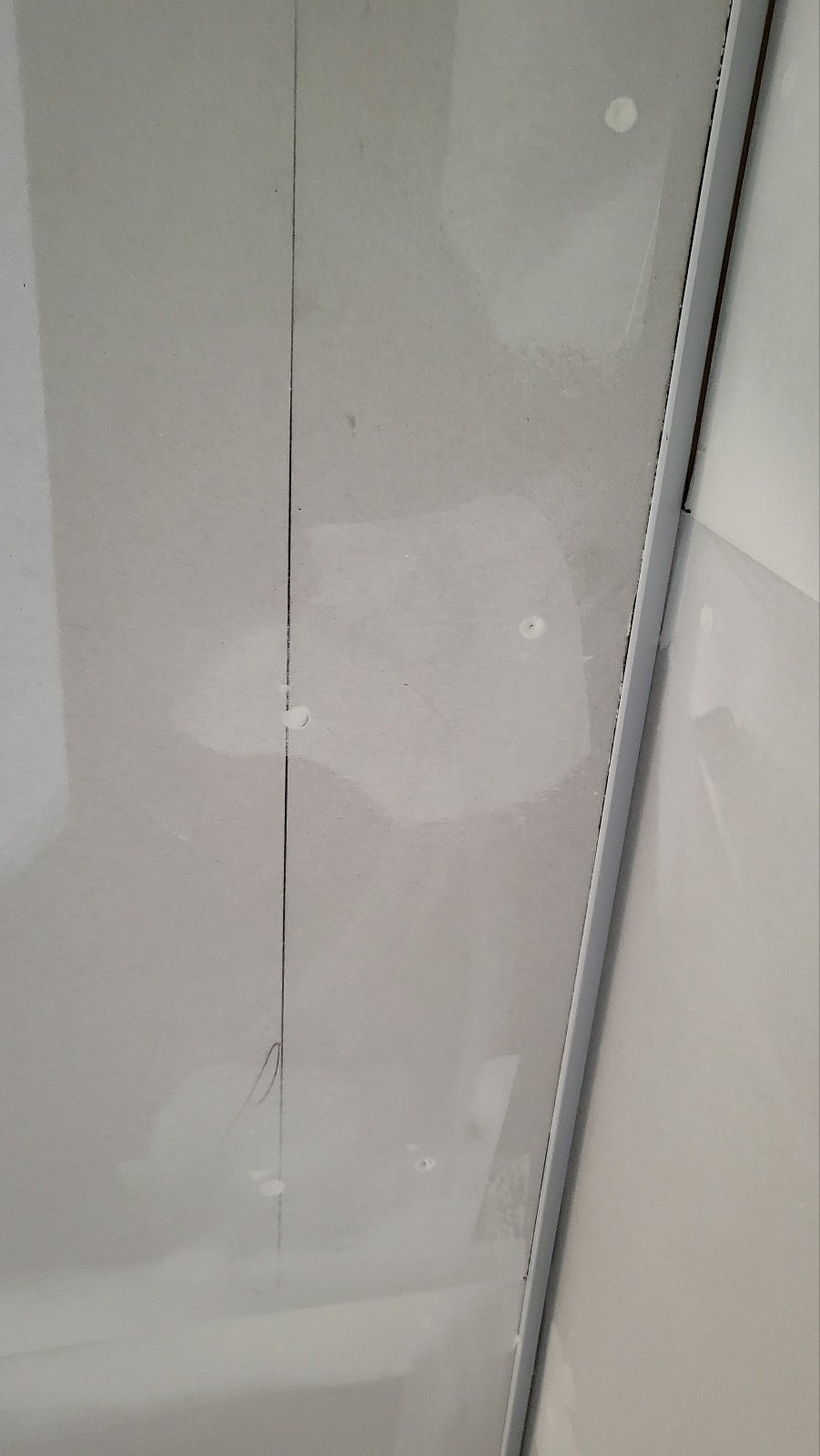

페티오창 터치업 작업및 못자리 퍼티도 추가 작업을 진행하였습니다.

못자리 추가 퍼티작업은 기본적인 퍼티시공후 퍼티가 마르면서 수축되어 공간이 생김으로 다음 공정인 도배 공정이 원할하게 이루어지도록 추가 퍼티작업을 진행하였습니다.

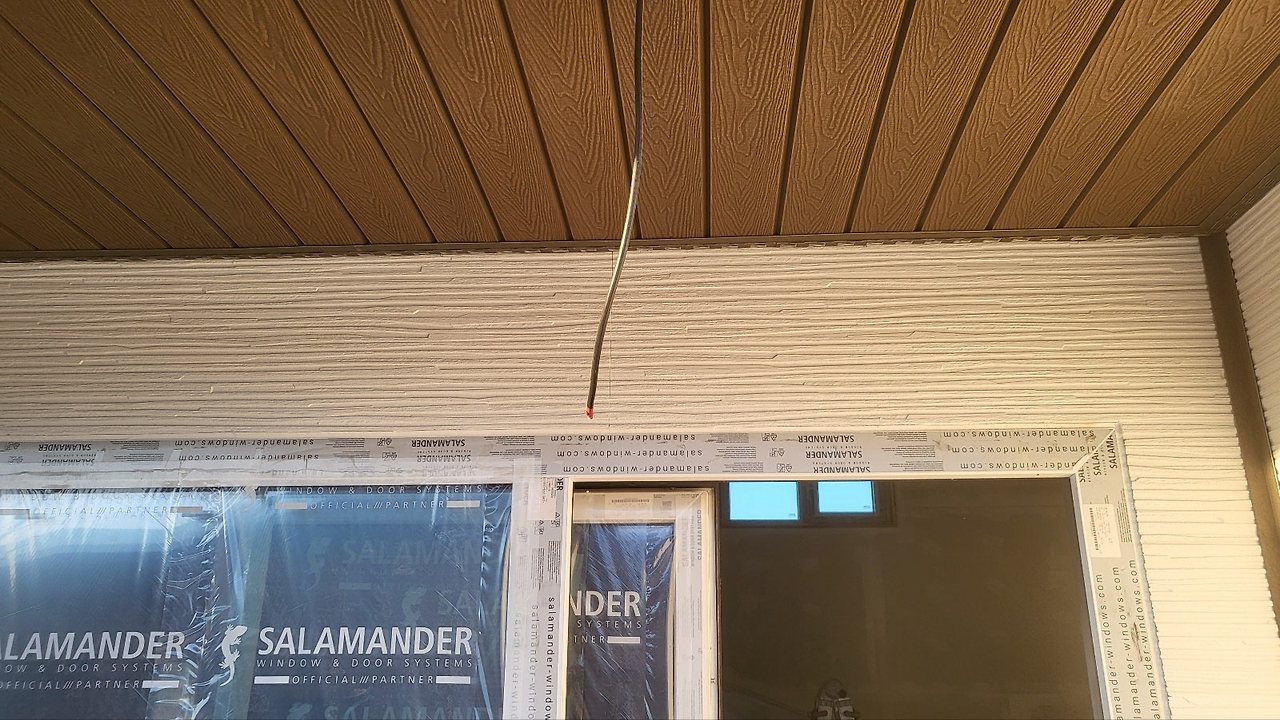

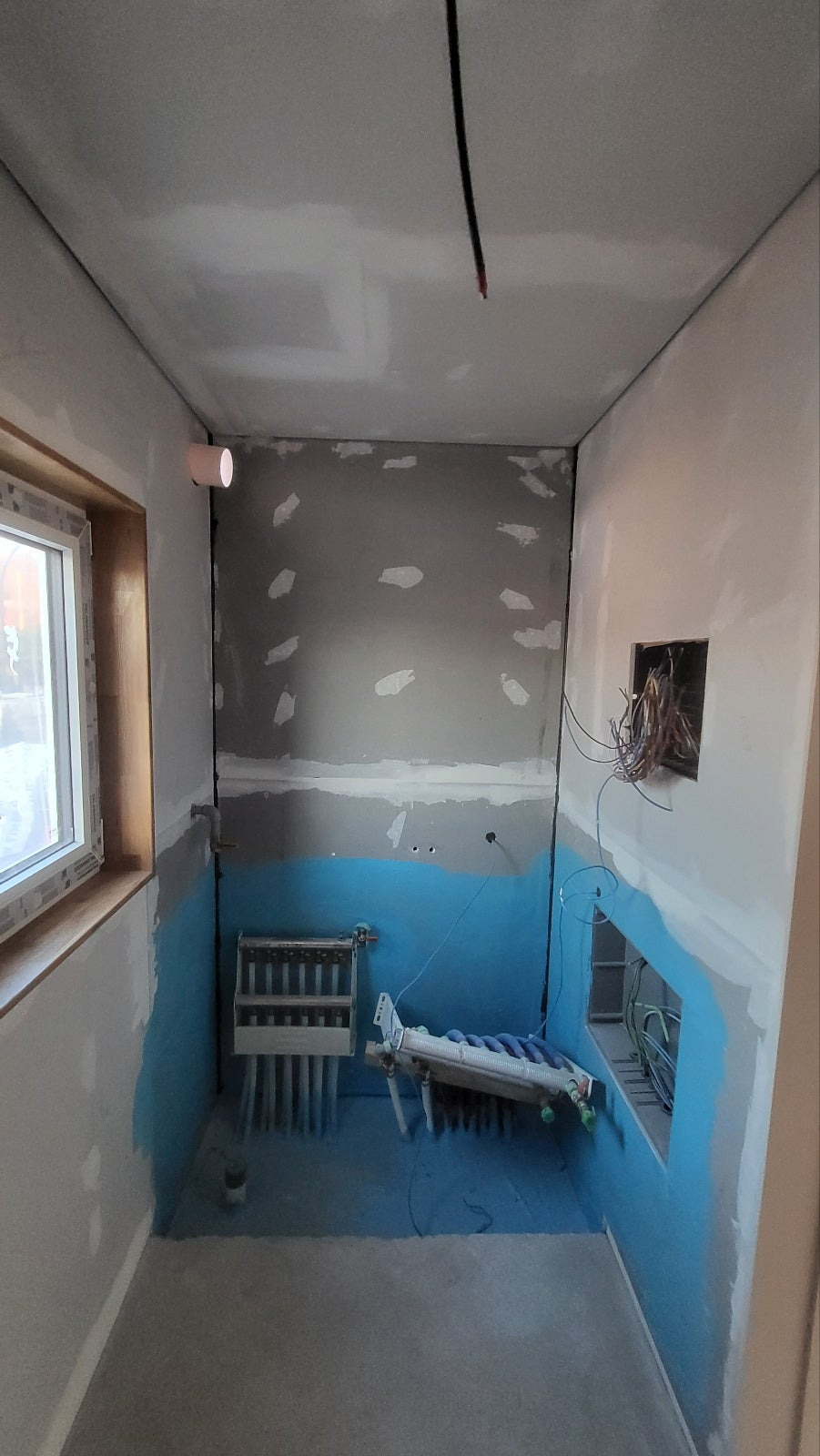

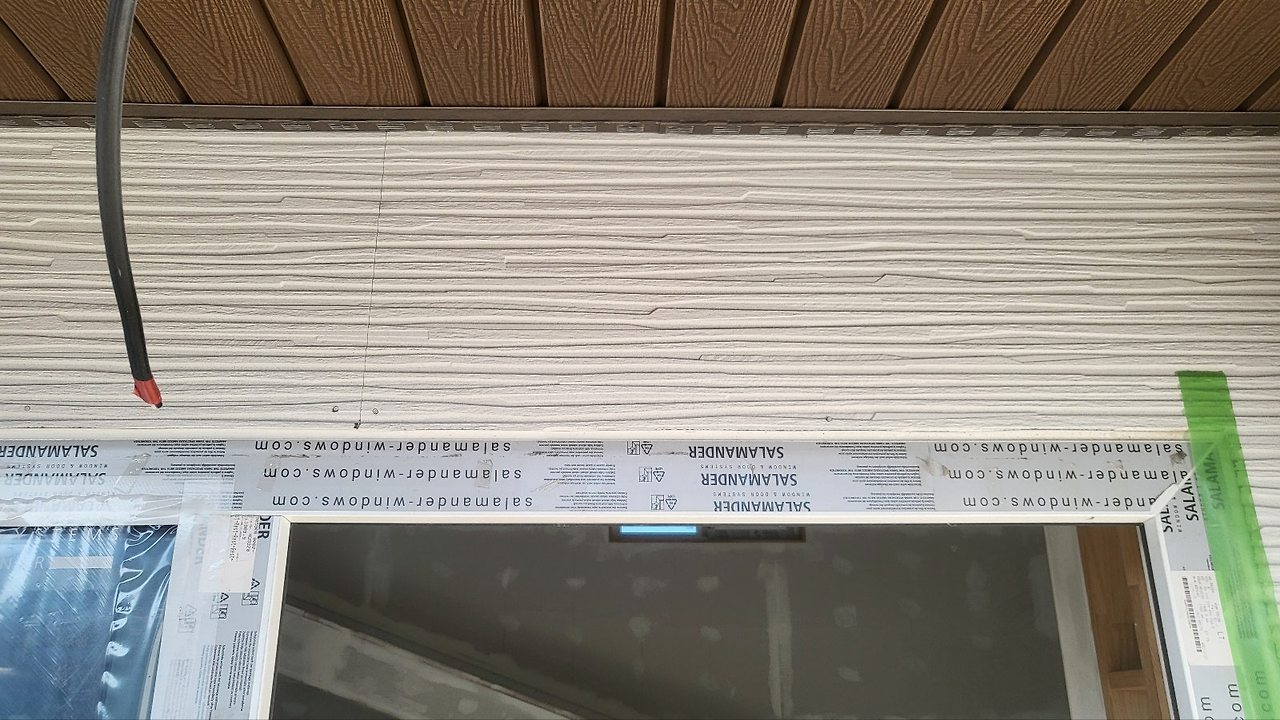

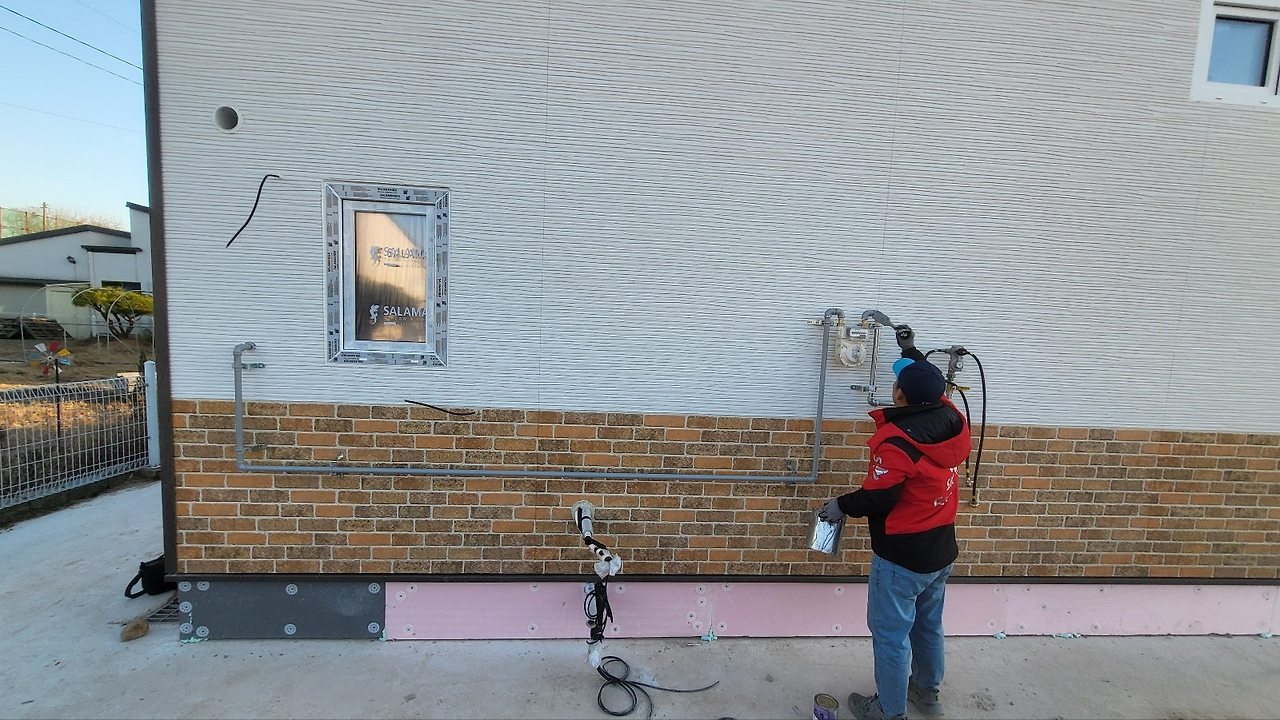

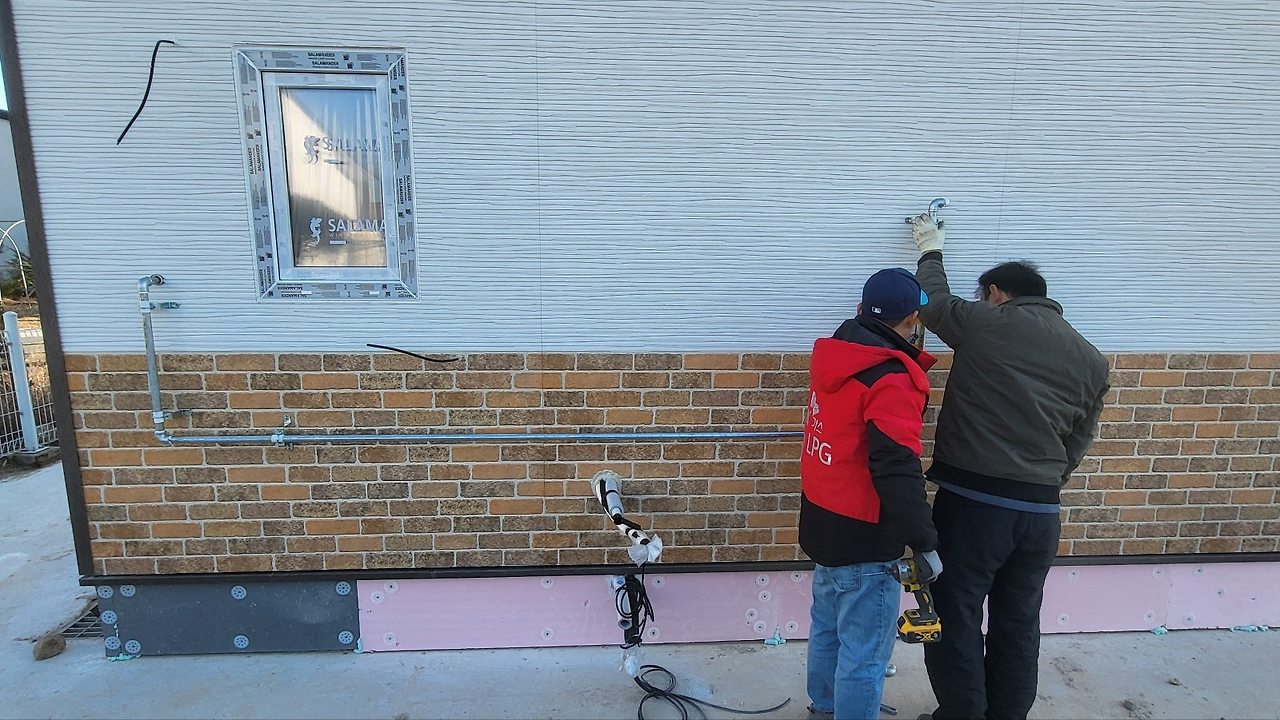

가스 배관 시공도 진행되었습니다.









저희 수호천사 목공팀은 일정은 오늘까지 입니다.

42일차 동안 저희 수호천사 목공팀이 너무 행복하고 즐겁게 일을 할수 있게 건축주님이 많이 도와주셔서

너무 고마웠습니다.

다음주는 외부설비가 있어 현장 외부정리를 깔끔하게 진행하였습니다.

저희 일정후 추가공정이 끝나고 건축주님께서 완성된 집에서 행복한 생활을 지내셨으면 좋겠습니다.

편안한 밤 보내시길 바랍니다.



'목조주택 시공현장 > 2410 성주월항 38평' 카테고리의 다른 글

241213 (금) [성주 월항면 장산리] 41일차 퍼티 작업, 포켓 도어 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.12.15
241212 (목) [성주 월항면 장산리] 40일차 퍼티 작업, 중문 시공, 포켓 도어 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.12.12
241211 (수) [성주 월항면 장산리] 39일차 마감재 가공 작업, 잼보드 시공,책장 및 선반 제작 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.12.12
241210 (화) [성주 월항면 장산리] 38일차 마감재 가공 작업,2층 화장실 루바 시공,글루램 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.12.10
241209 (월) [성주 월항면 장산리] 37일차 샌딩 작업, [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.12.10
241208 (일) [성주 월항면 장산리] 36일차 퍼티 작업, 샌딩 작업, [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.12.10
241207 (토) [성주 월항면 장산리] 35일차 퍼티 작업, 도막방수 작업 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.12.08
241206 (금) [성주 월항면 장산리] 34일차 석고 보드 시공, 욕실 방수 석고 및 퍼티 작업, 아스팔트 프라이머 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.12.06
241205 (목) [성주 월항면 장산리] 33일차 석고 보드 시공, 마이너스 걸레받이 시공, 다운실링 작업, 시스템 비계 철거, 욕실 방수 석고 작업, [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.12.06
241204 (수) [성주 월항면 장산리] 32일차 석고 보드 시공, 마이너스 몰딩 시공, 창호 실리콘 시공, 후드캡 시공,터치 업 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.12.05

댓글
